冷再生水稳总结

  • 格式:doc
  • 大小:47.00 KB
  • 文档页数:6

下载文档原格式

  / 6
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

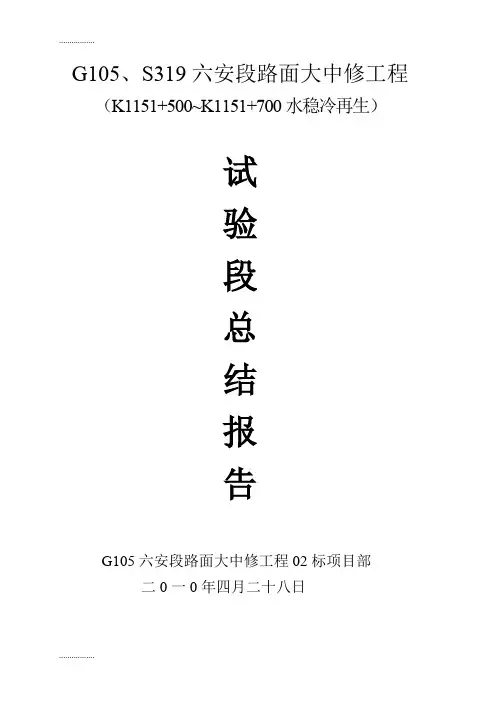

G105、S319六安段路面大中修工程(K1151+500~K1151+700水稳冷再生)

G105六安段路面大中修工程02标项目部

二0一0年四月二十八日

水稳基层冷再生试验段总结报告

路面结构层水稳冷再生的工作原理,就是在原有旧路的基础上,按设计的要求,加入碎石、水泥、水等外加材料,利用冷再生设备,就地完成对旧路的铣刨、破碎、添加料、拌和、摊铺等工序,随后进行整平与碾压,最后修建出一种特殊级配的道路基层。2010年4月27日我项目部在K1151+500—K1151+700段右幅进行冷再生基层试验段施工,这是我路桥公司第一次新的尝试,为了更好的掌握施工方法,并指导以后大面积施工,特做施工总结如下:

一、人员组合

配备施工总负责1人、技术负责1人、现场施工技术员1人、质检人员2人、后勤保障及其他人员2人、施工生产人员25人。

二、施工组合

投入冷再生机1台,5T装载机1台,平地机1台,振动压路机2台,光轮压路机1台,洒水车3台,自卸车辆若干。

三、水稳冷再生施工方法

1. 水泥稳定就地冷再生工艺流程:

封闭交通→施工放样→准备原道路→准备新加料→冷再生机组就位

→摆放和撒布水泥→冷再生机组铣刨与拌和→整平碾压→接缝和调头处

处理→养生

整个施工及养护过程中,应对再生路段封闭交通,各路口设置警牌。

2. 施工放样

在道路的两侧放置一系列的标桩作为基线,用来恢复道路中心线。标桩的间距,曲线距离为20m。直线距离为40m。

3. 原道路清扫

挖除后的基层顶面进行清扫,如存在泥土时,用洒水车冲刷和人工用钢丝刷清理,等路面干燥后用鼓风机清除表面浮灰,保证表面清洁无污染。

4. 铺石料

用自卸车将碎石倒入施工现场工作面上,再用人工配合装载机将碎石均匀的摊铺在施工段落上,如有局部厚度不均时,用人工整平,保证碎石摊铺厚度在5CM 左右。

5. 冷再生机组就位

冷再生机组开到指定施工位置后,将所有与稳定剂添加量有关数据输入计算机,确定一些准备就绪后停机待命,对其他需用机械进行设备进行再一次全面的检查。检查再生路段内的导向标志,确保导向标志明确。

6. 摆放和撒布水泥

根据现场计算得出每平方米水泥的添加量为。用人工将水泥均匀摊开,保证每袋水泥的撒布面积均等。水泥撒布完后,表面应没有空白位置,也没有水泥过分集中的地点。

7. 冷再生机铣刨与拌和

①冷再生机推动稀浆车或水车在原路面上进行。

②冷再生机进行速度为6m/min-12m/min,使得铣刨后料的级配波动范围不大。

③再生机后设专人跟随,随时检查再生深度、水泥含量和含水量,并配合再生

机操作员进行调整。

④施工中再生深度的检查以相邻已经再生或原路面为标准,用人工挖掘,确保

厚度在25CM左右。

⑤再生机后安排4人随时对集料离析处进行更换填料处理,同时对路面进行找

平,保证平整度满足设计要求。

⑥试验员跟踪检测混合料的级配、再生深度、含水量、水泥用量等指标,具体

现场检测数据附后。

⑦每次再生长度预留长些,以减少横向裂缝。应检查铣刨

8、松铺系数:通过冷再生混合料碾压前和碾压后的测量高差结果得出冷再生

水稳碎石的松铺厚度约为1.25。

9、碾压工艺及压实机具组合:在整平成型的路段上,且含水量略大于最佳含

水量(不足时现场人工补水)时,先用振动压路机低速静压2遍,使其处于初步稳定状态后,再振动碾压3遍(其中弱振2遍,强振1遍),最后用光轮压路机碾压2遍。若仍有轮迹,则继续碾压至消除轮迹,且两侧应多压2遍。在

直线和不设超高的平曲线段,由边部路肩向中心碾压;在设超高的平曲线段,由内侧路肩向外侧路肩碾压。振动压路机碾压时应重叠1/2轮宽,光轮压路机碾压时应重叠1/3-1/2轮宽,后轮压完路面全宽为一遍。碾压须超过两段接缝和左、右幅纵向接缝,严禁压路机在已完成和正在碾压的路段上调头和急刹车。

水泥稳定碎石基层施工配置YZ16振动机2台,22-25光轮压路机1台。

10、养生及交通管制

水泥稳定就地冷再生层养生期为7d,每一段碾压完成压实度监理工程师验收合格后,立即开始用土工布覆盖洒水养生。在养生期内,对施工段落进行交通封闭,只允许洒水车缓慢行驶,严禁其他任何车辆行驶碾压造成破坏,直至养生结束为止。

11、取芯

7d养生达到后,在施工段落钻心取样,做无侧限抗压试验,具体数据附后。

10、工期保证措施:

①加强工程建设的领导工作,加大工程管理力度;

②制订周密的计划,以计划指导生产,按工期的要求,将工程总量细分任务落

实到周,认真检查工作落实的情况,以便及时做出具体的调整和总结,对因各种原因未能按计划完成的工程项目应分析原因,并提出解决办法,保证工期如期完成;

③在施工有利季节加班加点,可以加夜班的分项工程进行夜班施工;

④采取新的施工工艺,加快工程施工进度。必要时可以增加施工作业面;

⑤做好工程施工的外部环境工作,不至于因人为因素而影响工程进度,加强各

种材料的管理及机械设备管理,务必保证其施工过程中正常运作;

⑥做好工程施工路段的交通管理及疏导工作,避免施工现场出现堵车现象而影

响工程进度。

四、确保工程质量的措施

为确保沥青碎石面层施工质量,项目部推行全面质量管理,建立两级质量保证体系。成立质量管理领导小组,设质检组、测量组、试验组,负责日常检测工作;技术总工、技术管理人员随时巡查,从而形成了一个质量检测网络,对待工程质量,一定要严格要求,认真抓施工规范化、检测标准化,对待各种质量保证措施不折不扣地落实。
