公路工程质检资料表格使用说明知识讲解
- 格式:doc
- 大小:14.00 KB
- 文档页数:4

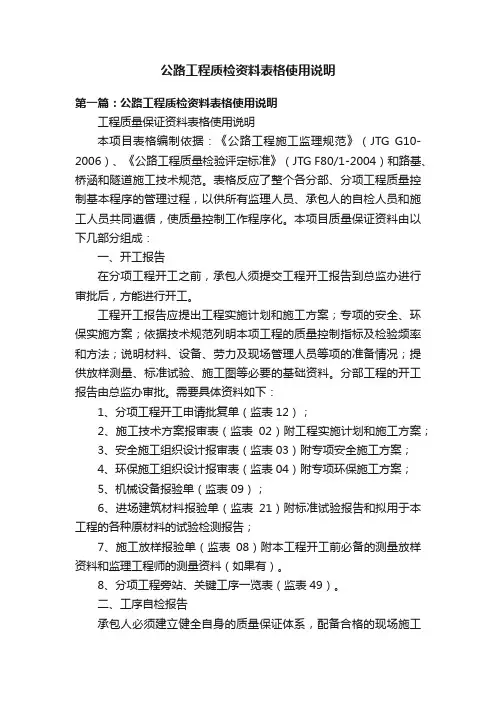

工程质量保证资料表格使用说明

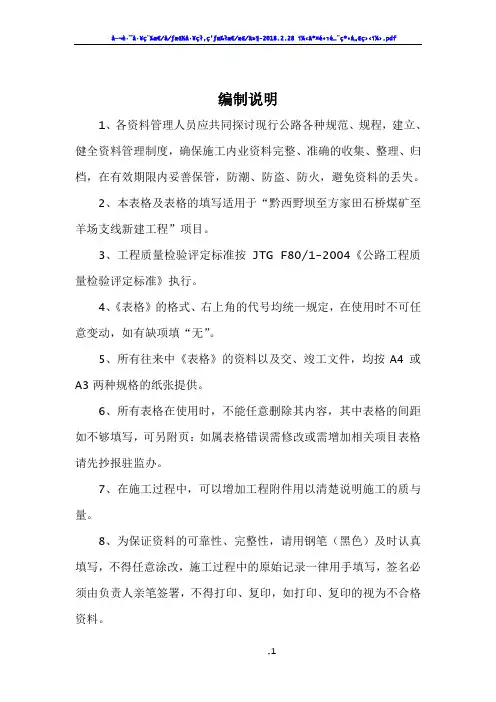

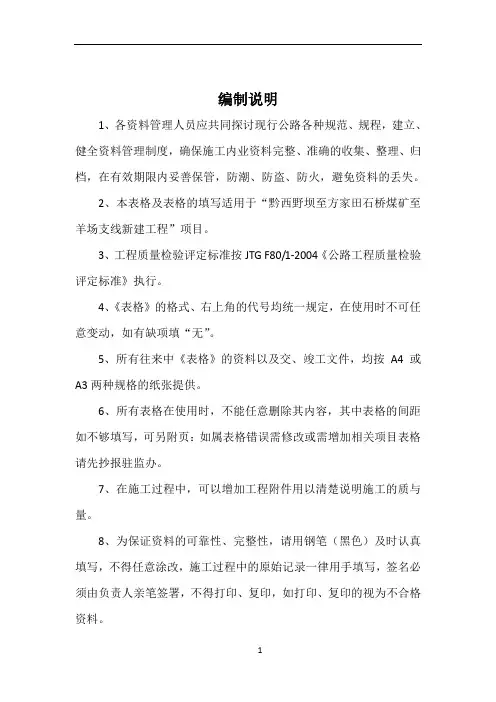

本项目表格编制依据:《公路工程施工监理规范》(JTG G10-2006)、《公路工程质量检验评定标准》(JTG F80/1-2004)和路基、桥涵和隧道施工技术规范。表格反应了整个各分部、分项工程质量控制基本程序的管理过程,以供所有监理人员、承包人的自检人员和施工人员共同遵循,使质量控制工作程序化。本项目质量保证资料由以下几部分组成:
一、开工报告
在分项工程开工之前,承包人须提交工程开工报告到总监办进行审批后,方能进行开工。

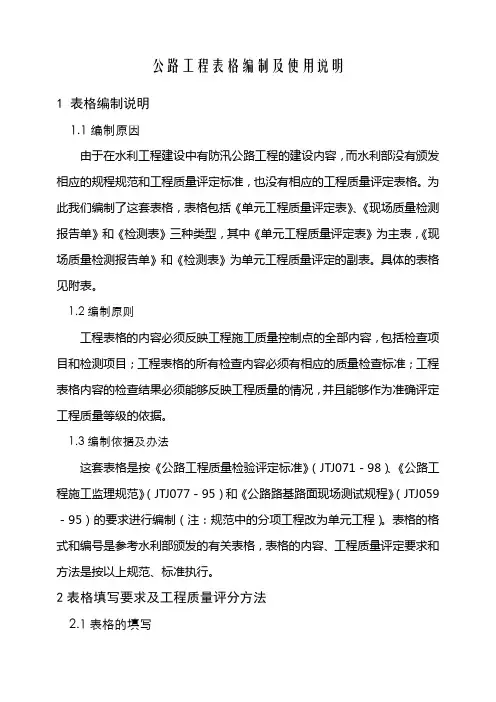

工程开工报告应提出工程实施计划和施工方案;专项的安全、环保实施方案;依据技术规范列明本项工程的质量控制指标及检验频率和方法;说明材料、设备、劳力及现场管理人员等项的准备情况;提供放样测量、标准试验、施工图等必要的基础资料。分部工程的开工报告由总监办审批。需要具体资料如下:
1、分项工程开工申请批复单(监表12);
2、施工技术方案报审表(监表02)附工程实施计划和施工方案;
3、安全施工组织设计报审表(监表03)附专项安全施工方案;
4、环保施工组织设计报审表(监表04)附专项环保施工方案;
5、机械设备报验单(监表09);
6、进场建筑材料报验单(监表21)附标准试验报告和拟用于本工程的各种原材料的试验检测报告;
7、施工放样报验单(监表08)附本工程开工前必备的测量放样资料和监理工程师的测量资料(如果有)。
8、分项工程旁站、关键工序一览表(监表49)。
二、工序自检报告

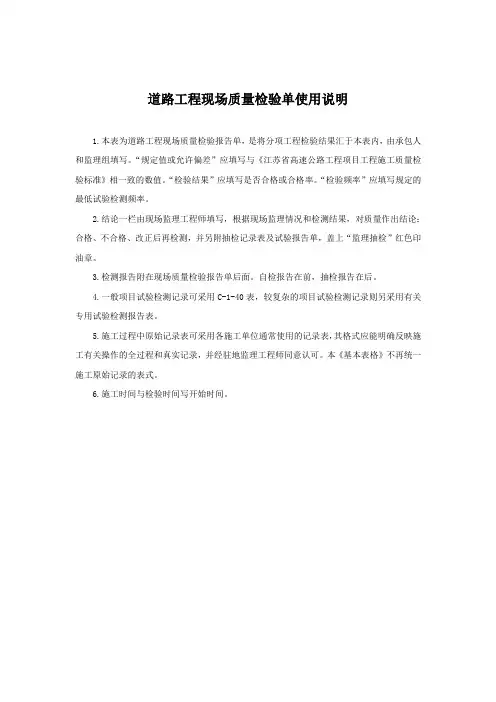

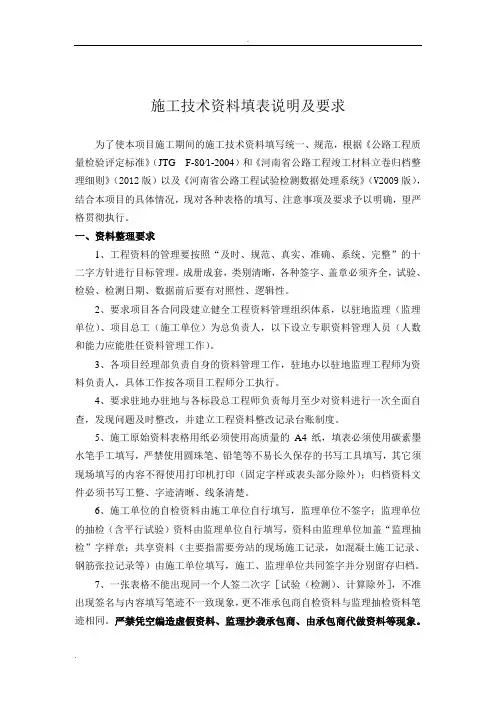

承包人必须建立健全自身的质量保证体系,配备合格的现场施工技术员和质检工程师,做好工程质量自检工作。要求承包人的自检人员必须按照专业监理工程师批准的工艺流程和提出的工序检查程序,在每道工序完工后首先进行自检,自检合格后,提交工序自检记录,申报专业监理工程师进行检查,监理工程师检查承包人的自检资料,完成监理独立抽检工作。需要具体资料如下:
1、分项工程各工序中间检验申请批复单(监表14)
2、分项工程各工序现场质量检验表
3、相关的现场检查记录
4、相关的测量检测记录
5、相关的试验检测报告
三、中间交工报告
当分项工程完工后,承包人的自检人员应再进行一次系统的自检,汇总各道工序的检查记录及测量和抽样试验的结果,进行分项工程评定,提出交工报告。专业监理工程师将对已完工的分项工程进行一次系统的检查验收,汇总各道工序的监理独立抽检记录及测量和抽样试验的结果,完成监理独立抽检的分项工程评定。检查验收合格后签发《中间交工证书》,该项工程方可进行计量支付。未经中间交工检验或检验不合格的工程不得进行下一项工程项目的施工。需要具体
资料如下:
1、分项工程检验申请批复单(监表16)
2、分项工程质量检验评定表及检查数据汇总表
3、分项工程中间交工证书(监表17)

桥梁墩柱质量保证资料范例:
一、开工报告
1、分项工程开工申请批复单(监表12);
2、施工技术方案报审表(监表02)附工程实施计划和施工方案;
3、安全施工组织设计报审表(监表03)附专项安全施工方案;
4、环保施工组织设计报审表(监表04)附专项环保施工方案;
5、机械设备报验单(监表09);
6、进场建筑材料报验单(监表21)附砼配合比标准试验报告和拟用于本工程的各种原材料的试验检测报告;
7、施工放样报验单(监表08)附测量及放样资料、导线点、水准点高程情况及一览表、控制桩及控制点的护桩设置一览表及草图;
8、分项工程旁站、关键工序一览表监表(49)。
二、墩柱施工自检报告
1、1-1墩柱模板中间检验申请批复单(监表14)
2、1-1模板、支架及拱架制作检查记录表(桥梁记录表6)
3、1-1模板、支架及拱架安装检查记录表(桥梁记录表5)
4、1-1墩柱(成品)中间检验申请批复单(监表14)
5、1-1柱或双壁墩身现场质量检验表(检表70)
6、砼抗压强度试验检测报告
7、相关的测量检测记录
8、混凝土浇筑申请报告单(监表22)
9、混凝土施工检查记录表(桥梁记录表1)
1-2、1-3、1-4墩柱施工自检文件同1-1墩柱规定。
三、中间交工报告
1、1#墩墩柱分项工程检验申请批复单(监表16)
2、1#墩墩柱分项工程质量检验评定表附各检查项目数据汇总表
3、1#墩墩柱分项工程中间交工证书(监表17)
