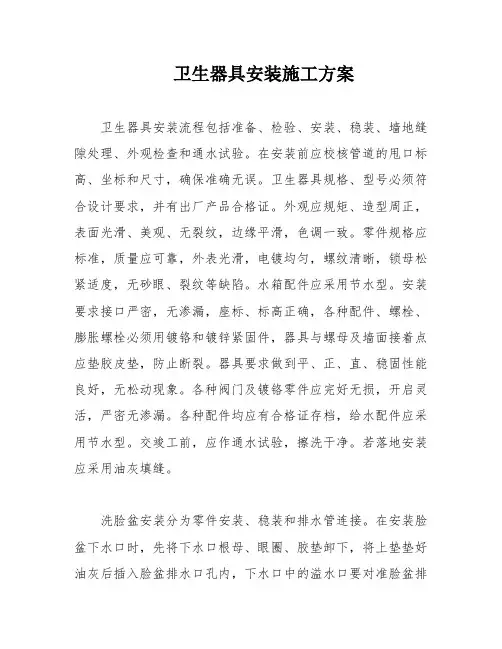

一、施工准备

(一)技术准备

(1) 认真审阅图纸资料,按照设计要求进行具体准备工作;

(2) 明确提出施工的范围和质量标准,并据此定出合理可行的施工周期;

(3) 操作人员必须了解所施工卫生器具的性能、技术要求。

(二)材料要求

(1) 进入施工现场的各种材料及配件必须全部合格、配齐并应略有富余;

(2) 材料应根据计划需要及时运到现场,并存放在防避风、雨的室内或棚内,材料应放在垫木或货架上,按型号、规格堆放整齐、牢靠;

(3) 不合格的材料,严禁运至现场。

(三)主要机具

(1) 主要电动机具:套丝机、砂轮切割机、角向砂轮切割机、手电钻、冲击电钻、打孔机、电烙铁等;

(2) 主要工具:管钳、手锯、活动扳手、呆扳手、手锤、布剪刀、手铲、錾子、钢丝钳、方锉、圆锉、螺钉旋具(螺丝刀)等;

(3) 其他:水平尺,角尺、钢卷尺、划规、线坠等。

(四)作业条件

(1) 根据设计要求和土建确定的基准线,确定好卫生器具的标高;

(2) 所有与卫生器具连接的管道水压、灌水试验已完毕,并已办好隐蔽、预检手续;

(3) 浴盆安装应待土建做完防水层及保护层后,配合土建施工进行;

(4) 其他卫生器具安装应待室内装修基本完成后再进行安装;

(5) 蹲式大便器应在其台阶砌筑前安装,坐式大便器应在其台阶砌筑后安装。

(五)施工组织及人员准备

(1) 拟定技术上先进、经济上合理的施工方法和技术组织措施;

(2) 认真进行技术经济比较,选用最优方案;

(3) 认真贯彻执行施工质量验收规范和施工工艺标准;

(4) 采用有效的劳动组织,运用科学方法,合理安排人员。

二、卫生器具安装

(一)材料质量要求

(1) 进入现场的卫生器具、配件必须具有中文质量合格证明文件、规格、型号及性能检测报告,应符合国家技术标准或设计要求。进场时做检查验收,并经监理工程师核查确认。

(2) 所有卫生器具、配件进场时应对品种、规格、外观等进行验收。包装应完好,表面无划痕及外力冲击破损。

(3) 主要器具和设备必须有完整的安装使用说明书。

(4) 在运输、保管和施工过程中,应采取有效措施防止损坏或腐蚀。

(二)工艺流程

(三)操作工艺

1. 小便器安装

(1) 小便器上水管一般要求暗装,用角阀与小便器连接;

(2) 角阀出水口中心应对准小便器进出口中心;

(3) 配管前应在墙面上划出小便器安装中心线,根据设计高度确定位置,划出十字线,按小便器中心线打眼、楔入木针或塑料膨胀螺栓;

(4) 用木螺钉加尼龙热圈轻轻将小便器拧靠在木砖上,不得偏斜、离斜;

(5) 小便器排水接口为承插口时,应用油腻子封闭。

2. 大便器安装

(1) 大便器安装前,应根据房屋设计,划出安装十字线。设计上无规定时,蹲式大便器下水口中心距后墙面最小为:陶瓷水:封660mm,铸铁水封620mm,左右居中。

(2) 坐式大便器安装前应用水泥砂浆找平,大便器接口填料应采用油腻子,并用带尼龙垫圈的木螺丝固定于预埋的木砖上。

(3) 高位水箱安装应以大便器进水口为准,找出中心线并划线,用带尼龙垫圈的木螺钉固定于预埋的木砖上。水箱拉链一般宜位于使用方向右侧。

(4) 蹲式大便器四周在打混凝土地面前,应抹一圈厚度为3.5mm 麻刀灰,两侧砖挤牢固。

(5) 蹲式大便器水封上下口与大便器或管道连接处均应填塞油麻两圈,外部用油腻子或纸盘白灰填实密封;

(6) 安装完毕,应作好保护。

3. 洗脸盆( 洗涤盆)安装

(1) 根据洗脸盆中心及洗脸盆安装高度划出十字线,将支架用带有钢垫圈的木螺钉固定在预埋的木砖上;

(2) 安装多组洗脸盆时,所有洗脸盆应在同一水平线上;

(3) 洗脸盆与排水栓连接处应用浸油石棉橡胶板密封;

(4) 洗涤盆下有地漏时,排水短管的下端,应距地漏不小于100mm 。

4. 浴盆(淋浴盆)安装

(1) 浴盆应平稳地安装在地面上,并具有0.005 的坡度,坡向排水栓;

(2) 溢流管与排水栓应采用e 50管,并设有水封,与排水管道接通;

(3) 热水管道如暗配时,应将管道敷设保温层后埋入墙内;

(4) 淋浴器管道明装时,冷热水管间距一般为180mm ,管外表面距离墙面不小于

20mm。

5. 地漏安装

(1) 核对地面标高,按地面水平线采用0.02的坡度,再低5〜10mm为地漏表面标高;

(2) 地漏安装后;用1 : 2水泥砂浆将其固定。

(四)质量标准

1. 一般规定

(1) 卫生器具必须完好无损。

检验方法:观察检查。

(2) 支、托架埋设要平整、牢固、砂浆饱满,但不要突出墙面,与卫生器具接触要紧密。检验方法:用手拉动和观察检查。

(3) 卫生器具和钢铁支、托架的铁锈、污垢要清除干净,油漆的颜色和光泽要均匀、光滑、无漏涂现象。检验方法:观察检查。

2. 主控项目

(1) 排水栓和地漏的安装应平正、牢固,低于排水表面,周边无渗漏,地漏水封高度不得小于50mm 。

(2) 卫生器具交工前应满水和通水试验。

检验方法:满水后各连接件不渗不漏;通水试验给、排水畅通。

3. 一般项目

(1)卫生器具安装的允许偏差符合表1的规定。

⑵有饰面的浴盆,应留有通向浴盆排水口的检修门。

(3) 小便槽冲洗管,应采用镀锌钢管或硬质塑料管。冲洗孔应斜向下方安装,冲洗水流

同墙面成45 °角。镀锌钢管钻孔后应进行二次镀锌。

检验方法:观察检查。

(4) 卫生器具的支、托架必须防腐良好,安装平整、牢固,与器具接触紧密、平稳。

检验方法:观察和手扳检查。

三、卫生器具给水配件安装

(一)材料质量要求

(1) 卫生器具给水配件必须具有中文质量合格证明文件、规格、型号及性能检测报告应符合国家技术标准或设计要求。进场时应做检查验收,并经监理工程师核查确认。

(2) 应对进场的卫生器具给水配件品种、规格、外观等进行验收。包装应完好,表面无划痕及外力冲击破损。

(3) 卫生器具给水配件必须有完整的安装使用说明书。

(二)工艺流程

施工准备T给水配件检验T给水配件预装T卫生器具稳装

(三)操作工艺

(1) 延时自闭冲洗阀的安装:冲洗阀的中心高度为1100mm ,根据冲洗阀至胶皮碗的

距离,断好90 °弯的冲洗管,使两端合适,将冲洗阀锁母由胶圈卸下,分别套在冲洗管直管段上,将弯管
