门式满堂脚手架施工方案【门式脚手架专项施工方案】
- 格式:docx
- 大小:30.22 KB
- 文档页数:25

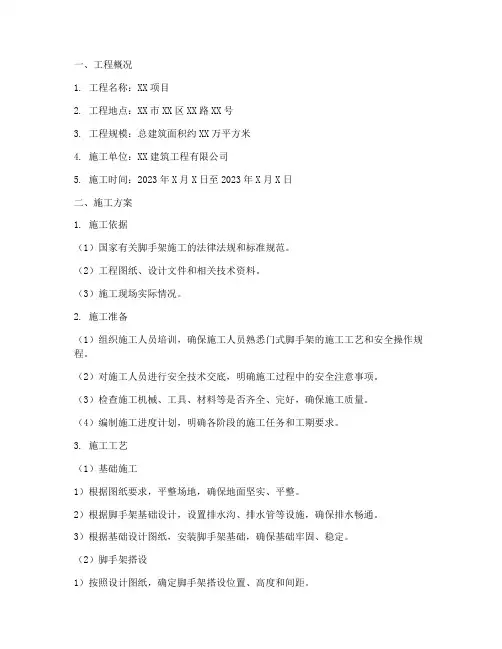

一、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区XX路XX号3. 工程规模:总建筑面积约XX万平方米4. 施工单位:XX建筑工程有限公司5. 施工时间:2023年X月X日至2023年X月X日二、施工方案1. 施工依据(1)国家有关脚手架施工的法律法规和标准规范。
(2)工程图纸、设计文件和相关技术资料。
(3)施工现场实际情况。
2. 施工准备(1)组织施工人员培训,确保施工人员熟悉门式脚手架的施工工艺和安全操作规程。
(2)对施工人员进行安全技术交底,明确施工过程中的安全注意事项。
(3)检查施工机械、工具、材料等是否齐全、完好,确保施工质量。
(4)编制施工进度计划,明确各阶段的施工任务和工期要求。
3. 施工工艺(1)基础施工1)根据图纸要求,平整场地,确保地面坚实、平整。
2)根据脚手架基础设计,设置排水沟、排水管等设施,确保排水畅通。
3)根据基础设计图纸,安装脚手架基础,确保基础牢固、稳定。
(2)脚手架搭设1)按照设计图纸,确定脚手架搭设位置、高度和间距。
2)根据脚手架搭设要求,安装立杆、横杆、斜撑等构件,确保脚手架结构稳定。
3)安装脚手架连接件,确保连接牢固。
4)搭设脚手架防护栏杆,设置安全网,确保施工安全。
(3)脚手架验收1)对搭设完成的脚手架进行全面检查,确保脚手架结构稳定、连接牢固。
2)检查脚手架防护设施是否齐全、有效,确保施工安全。
3)组织专家对脚手架进行验收,确保脚手架符合施工要求。
4. 施工安全措施(1)施工人员必须佩戴安全帽、安全带等防护用品。
(2)现场设置安全警示标志,提醒施工人员注意安全。
(3)定期对施工人员进行安全教育培训,提高安全意识。
(4)加强施工现场安全管理,严格执行安全操作规程。
5. 施工进度安排(1)基础施工:X天(2)脚手架搭设:X天(3)脚手架验收:X天三、施工质量控制1. 严格控制施工材料、构件的质量,确保脚手架搭设质量。
2. 严格执行施工工艺,确保脚手架搭设过程中的质量控制。
门式脚手架专项施工方案一、引言门式脚手架是建筑工地常见的一种施工设备,它提供了高效且安全的工作平台,用于施工人员在建筑物外部进行高空作业。
本文档将详细介绍门式脚手架的专项施工方案,包括施工前的准备工作、搭设门式脚手架的步骤以及施工完成后的拆除工作。
二、施工前的准备工作2.1 工艺准备在施工前,需要对门式脚手架的搭设进行工艺准备。
首先,需要编制详细的施工方案,确定脚手架的搭设位置、高度要求以及工作平台的规格。
其次,需要准备好搭设所需的施工工具和材料,包括钢管、连接件、木板等。
2.2 施工环境准备在搭设门式脚手架前,需要对施工环境进行准备。
首先,需要确保施工现场的地基平整并具备足够的承重能力。
其次,需要对周围的建筑物和设施进行评估,确保门式脚手架的搭设不会对其造成影响。
另外,需要确保施工现场的安全通道畅通,并设置警示标志。
三、门式脚手架的搭设步骤3.1 地基的处理在搭设门式脚手架的前期,需要对地基进行处理。
首先,要清理地基上的杂物和积水,确保地基干净。
其次,需要根据地基的情况进行处理,如填筑土方或者在软弱地基上加固。
3.2 支承的设置门式脚手架的支承设置非常重要,确保了脚手架的稳定性与安全性。
支承的设置应按照施工方案要求进行,一般会采用专用的脚手架基础,如地脚盘、支撑脚等。
3.3 主杆和横杆的搭设门式脚手架的主杆和横杆是搭设脚手架的基本组成部分。
在搭设时,首先需要按照要求设置主杆,一般采用立杆与梁的形式,确保安全强度和稳定性。
然后,根据所需工作高度和脚手架结构要求,设置横杆,一般为水平横杆与垂直横杆的组合。
3.4 斜撑的加固门式脚手架必须设置斜撑来加固结构,提高整体的稳定性。
斜撑可以设置在主杆和横杆之间,以及两个主杆之间。
斜撑的设置应符合工程要求,并确保斜撑与主杆、横杆的连接牢固。
3.5 平台的铺设门式脚手架的平台是施工人员进行高空作业的工作区域,必须确保平台的牢固性和安全性。
平台的铺设应按照施工方案要求进行,一般采用木板或者钢板,严禁使用破损、变形或者裂缝的板材。
门式满堂脚手架施工方案【门式脚手架专项施工方
案】
门式满堂脚手架是一种常用于建筑施工中的脚手架系统,适用于高大建筑物外墙装修、维修、保养等作业。
以下是门式满堂脚手架的施工方案:
1. 施工前准备:
- 确定脚手架的设计方案,并根据设计方案准备所需的材料和工具。
- 确保施工现场的安全,清理施工区域,清除杂物和障碍物。
- 检查脚手架材料的完好性和可用性,确保材料符合相关标准。
2. 搭设门式满堂脚手架:
- 根据设计方案和施工图纸,确定脚手架的搭设位置和高度。
- 按照设计要求搭设脚手架的主架,包括立杆、横杆、纵杆、斜撑等。
- 确保脚手架的结构稳固,连接件牢固可靠,立杆垂直,横杆水平。
- 安装脚手架的上部平台,包括横梁、板材等。
- 根据需要安装门式脚手架的安全防护设施,如安全网、安全带等。
3. 脚手架使用和维护:
- 在使用脚手架前,对脚手架进行检查,确保脚手架的结构稳固,连接件完好。
- 在使用过程中,严禁超负荷使用,严禁在脚手架上翻越、跳跃等行为。
- 维护脚手架的清洁和整洁,及时修复损坏的部件或更换不合格的材料。
- 定期检查脚手架的使用情况,发现问题及时处理并报告相关负责人。
4. 施工结束:
- 在施工完成后,对脚手架进行拆除。
- 拆除脚手架时,注意遵守安全规范,使用合适的工具和方法进行拆除。
- 拆除后,清理施工现场,归还脚手架材料,并进行检查及维修工作。
以上是门式满堂脚手架的施工方案,施工中务必严格遵守相关安全规范,并确保施工质量和施工人员的安全。

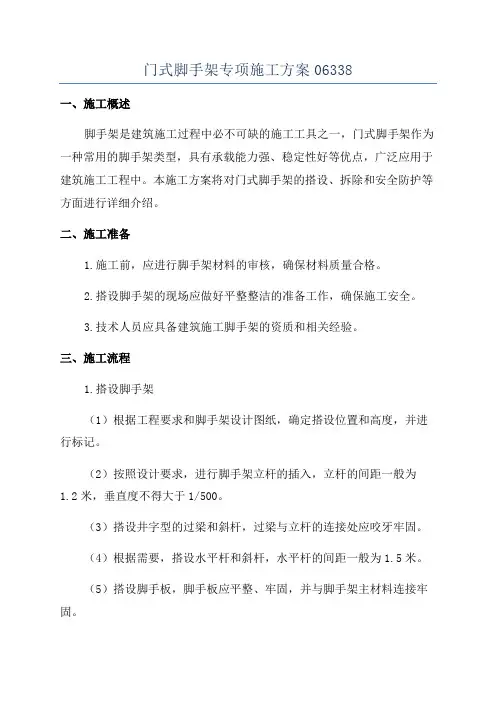

门式脚手架专项施工方案06338一、施工概述脚手架是建筑施工过程中必不可缺的施工工具之一,门式脚手架作为一种常用的脚手架类型,具有承载能力强、稳定性好等优点,广泛应用于建筑施工工程中。
本施工方案将对门式脚手架的搭设、拆除和安全防护等方面进行详细介绍。
二、施工准备1.施工前,应进行脚手架材料的审核,确保材料质量合格。
2.搭设脚手架的现场应做好平整整洁的准备工作,确保施工安全。
3.技术人员应具备建筑施工脚手架的资质和相关经验。
三、施工流程1.搭设脚手架(1)根据工程要求和脚手架设计图纸,确定搭设位置和高度,并进行标记。
(2)按照设计要求,进行脚手架立杆的插入,立杆的间距一般为1.2米,垂直度不得大于1/500。
(3)搭设井字型的过梁和斜杆,过梁与立杆的连接处应咬牙牢固。
(4)根据需要,搭设水平杆和斜杆,水平杆的间距一般为1.5米。
(5)搭设脚手板,脚手板应平整、牢固,并与脚手架主材料连接牢固。
(6)检查脚手架的整体牢固性和稳定性,确保施工安全。
2.拆除脚手架(1)施工结束后,根据拆除计划,逐层拆除脚手板和支撑。
(2)拆除水平杆和斜杆,在拆除过程中要避免材料掉落和损坏。
(3)拆除立杆,使用合适的工具进行卸杆,严禁乱挖乱敲。
(4)拆除后的材料应及时清理,并存放在指定的区域。
四、安全防护1.施工过程中,所有参与脚手架搭设和拆除的人员必须戴好安全帽、安全绳,穿戴好防滑鞋等防护用品。
2.在脚手架上进行作业时,必须系好安全绳,并配备安全带。
3.施工现场应设置警示标志,禁止未经许可的人员进入施工区域。
4.脚手架使用期间,应定期检查脚手架的稳定性和牢固性,并及时进行维修和加固。
五、施工注意事项1.在搭设脚手架时,要确保材料齐全、完好,并按照设计图纸正确使用和连接。
2.搭设脚手架时,要保持施工现场整洁,避免材料和工具掉落。
3.施工过程中,要注意通风、防滑等安全要求。
4.施工现场应配备灭火器材和急救设备,并定期进行维护和检查。
满堂脚手架专项施工方案1前言脚手架是建筑施工中常用的辅助工具,能够提供工人安全高效地进行施工的工作平台。
本文将就满堂脚手架的专项施工方案进行详细介绍,包括施工准备、脚手架搭设、安全措施等内容。
施工准备在进行脚手架搭设之前,需要做好充分的准备工作。
首先要对施工现场进行认真的勘察,了解施工环境、地形、周边情况等,确保能够顺利搭设脚手架。
同时要准备好所需的脚手架材料、工具,确保施工过程中能够顺利进行。
脚手架搭设1.确定搭设位置:根据设计图纸确定脚手架的搭设位置,并在地面上标记出基准点。
2.安装脚手架支架:根据设计要求安装脚手架支架,并在支架上安装水平仪进行调整,保证支架水平。
3.架设主体结构:根据设计要求逐层搭设脚手架主体结构,使用连接件连接不同部件,确保脚手架结构牢固。
4.设置围护栏:在搭设好的脚手架上设置围栏,确保工人在脚手架上工作时的安全。
5.检查调整:在搭设完毕后,要对脚手架进行全面检查,确保所有部件连接牢固、无松动现象。
安全措施1.工人佩戴安全帽和安全带:工人在脚手架上工作时应佩戴安全帽和安全带,确保安全。
2.禁止超载:脚手架的承载能力有限,严禁超载,确保脚手架结构稳定安全。
3.固定脚手架:在搭设脚手架后,要及时进行固定,防止风吹或其他因素导致脚手架移动。
4.定期检查:脚手架在使用过程中要进行定期检查,确保结构安全,发现问题及时处理。
结语本文详细介绍了满堂脚手架的专项施工方案,包括施工准备、脚手架搭设、安全措施等内容。
在施工过程中,要严格按照专项施工方案进行操作,确保施工质量和施工安全。
希望可以为相关施工人员提供一定的参考和帮助。
满堂脚手架专项施工方案(3)一、前言在满堂脚手架的搭建过程中,施工方案至关重要。
本文将重点介绍满堂脚手架专项施工方案的第三部分内容,帮助施工人员更好地进行施工,确保施工质量和安全。
二、安全措施1.施工现场应设立明显的安全警示标识,施工人员应配备符合要求的安全防护用具。
2.初次搭设脚手架前,必须由专业人员进行检查和调试,确保各个连接点牢固可靠。
3.在搭设和拆除脚手架时,要有专门人员进行指挥和监督,避免发生意外事故。
4.雨雪天气和强风天气禁止进行脚手架施工,需等天气条件合适后再进行作业。
三、施工流程1.清理施工现场,确保地面平整,无障碍物。
2.按照脚手架设计图纸要求,选择合适的脚手架配件进行组装。
3.搭设水平杆和斜杆,保证支撑稳定。
4.定期检查施工过程中的螺丝、扣件等连接部件,防止松动或脱落。
5.施工完成后,进行验收和检查,确保脚手架符合要求。
四、施工注意事项1.施工人员需经过专业培训后方可操作脚手架,严禁无证上岗。
2.在搭设脚手架时,应注意避让电力线路和其他设施,确保施工安全。
3.施工过程中如发现异常,请及时通知相关负责人。
4.搭设脚手架过程中,应遵守最大承载力标准,严禁超载。
5.所有脚手架配件使用完毕后应进行整理、清洗和存放,以备下次使用。
五、总结满堂脚手架专项施工方案的执行对保障工程质量和施工安全至关重要。
只有严格按照施工方案要求操作,才能确保施工顺利进行且安全可靠。
希望所有的施工人员都能严格遵守该方案,共同创建一个良好的施工环境。
以上是满堂脚手架专项施工方案的第三部分内容,希望能对您的工作有所帮助。

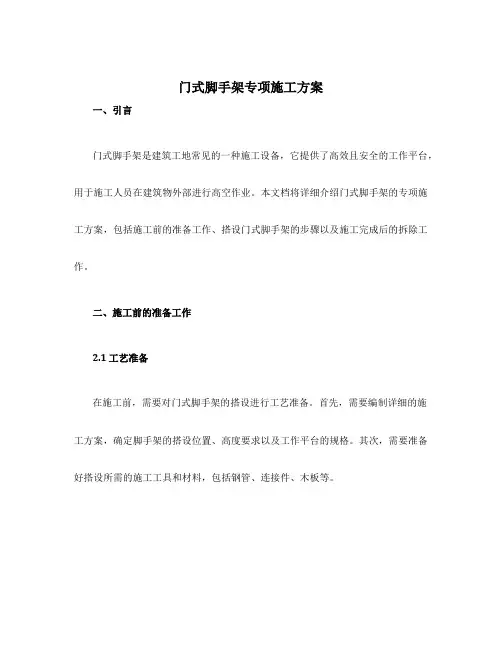

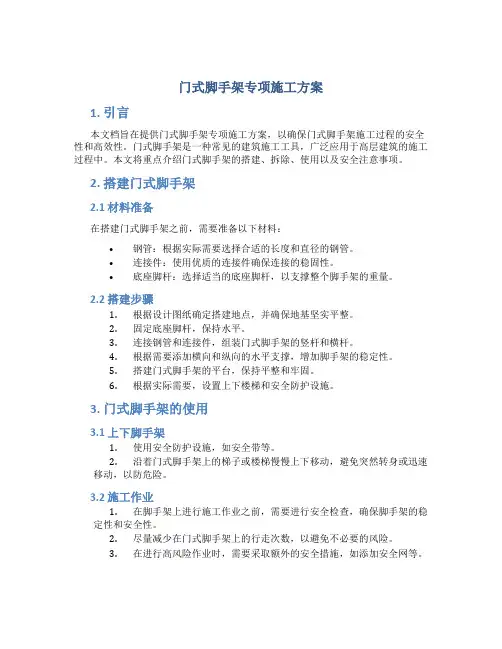

门式脚手架专项施工方案1. 引言本文档旨在提供门式脚手架专项施工方案,以确保门式脚手架施工过程的安全性和高效性。
门式脚手架是一种常见的建筑施工工具,广泛应用于高层建筑的施工过程中。
本文将重点介绍门式脚手架的搭建、拆除、使用以及安全注意事项。
2. 搭建门式脚手架2.1 材料准备在搭建门式脚手架之前,需要准备以下材料:•钢管:根据实际需要选择合适的长度和直径的钢管。
•连接件:使用优质的连接件确保连接的稳固性。
•底座脚杆:选择适当的底座脚杆,以支撑整个脚手架的重量。
2.2 搭建步骤1.根据设计图纸确定搭建地点,并确保地基坚实平整。
2.固定底座脚杆,保持水平。
3.连接钢管和连接件,组装门式脚手架的竖杆和横杆。
4.根据需要添加横向和纵向的水平支撑,增加脚手架的稳定性。
5.搭建门式脚手架的平台,保持平整和牢固。
6.根据实际需要,设置上下楼梯和安全防护设施。
3. 门式脚手架的使用3.1 上下脚手架1.使用安全防护设施,如安全带等。
2.沿着门式脚手架上的梯子或楼梯慢慢上下移动,避免突然转身或迅速移动,以防危险。
3.2 施工作业1.在脚手架上进行施工作业之前,需要进行安全检查,确保脚手架的稳定性和安全性。
2.尽量减少在门式脚手架上的行走次数,以避免不必要的风险。
3.在进行高风险作业时,需要采取额外的安全措施,如添加安全网等。
4. 拆除门式脚手架4.1 安全准备1.在拆除门式脚手架之前,需要评估现场环境,确保安全无隐患。
2.提前准备好所需的工具和设备,如锤子、扳手等。
4.2 拆除步骤1.从顶部开始逐层拆除门式脚手架平台。
2.拆卸横杆和水平支撑。
3.逐段拆卸竖杆。
4.清理拆下的零件并妥善存放。
5. 安全注意事项1.在搭建和拆除门式脚手架过程中,严禁酒后操作,确保施工人员身体状况良好。
2.搭建门式脚手架时,应遵循相关标准和规定,确保施工过程符合安全要求。
3.使用门式脚手架时,要定期检查脚手架的结构安全,确保没有损坏和松动。
第1篇一、工程概况本工程为某住宅小区项目,建筑面积为12000平方米,建筑高度为18层,结构形式为框架结构。
施工过程中,为确保施工安全和质量,特制定本门式脚手架专项施工方案。
二、施工方案编制依据1. 国家相关法律法规及标准规范;2. 工程设计文件;3. 施工图纸;4. 施工现场实际情况。
三、施工范围及内容1. 施工范围:本工程门式脚手架搭设范围为建筑物的主体结构施工阶段,包括主体结构施工、装饰装修施工等;2. 施工内容:门式脚手架搭设、拆除、运输、保管等。
四、施工组织及人员配置1. 施工组织:(1)成立门式脚手架专项施工小组,负责门式脚手架的搭设、拆除、运输、保管等工作;(2)明确各岗位责任,确保施工过程中各项工作有序进行。
2. 人员配置:(1)项目经理:负责全面协调、指挥门式脚手架施工;(2)技术负责人:负责门式脚手架施工技术指导、质量控制;(3)施工员:负责门式脚手架搭设、拆除、运输、保管等工作;(4)安全员:负责门式脚手架施工过程中的安全监督、检查。
五、施工工艺及流程1. 施工工艺:(1)门式脚手架基础处理:确保基础平整、坚实,基础面积不小于门式脚手架底座面积;(2)门式脚手架搭设:按照设计要求,从下至上依次搭设门式脚手架;(3)门式脚手架连接:确保门式脚手架各部件连接牢固,连接件紧固;(4)安全防护设施设置:在门式脚手架周边设置安全防护设施,如安全网、挡板等;(5)门式脚手架拆除:按照设计要求,从上至下依次拆除门式脚手架;(6)门式脚手架运输、保管:确保门式脚手架在运输、保管过程中不受损坏。
2. 施工流程:(1)门式脚手架基础处理;(2)门式脚手架搭设;(3)门式脚手架连接;(4)安全防护设施设置;(5)门式脚手架拆除;(6)门式脚手架运输、保管。
六、施工质量控制1. 材料质量控制:选用符合国家标准的门式脚手架材料,确保材料质量;2. 施工过程质量控制:严格按照施工工艺进行施工,确保施工质量;3. 施工验收:施工完成后,进行门式脚手架验收,确保符合设计要求。

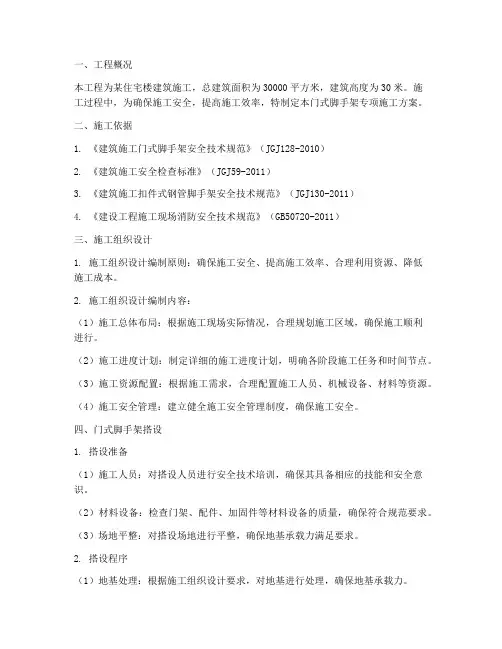

一、工程概况本工程为某住宅楼建筑施工,总建筑面积为30000平方米,建筑高度为30米。
施工过程中,为确保施工安全,提高施工效率,特制定本门式脚手架专项施工方案。
二、施工依据1. 《建筑施工门式脚手架安全技术规范》(JGJ128-2010)2. 《建筑施工安全检查标准》(JGJ59-2011)3. 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)4. 《建设工程施工现场消防安全技术规范》(GB50720-2011)三、施工组织设计1. 施工组织设计编制原则:确保施工安全、提高施工效率、合理利用资源、降低施工成本。
2. 施工组织设计编制内容:(1)施工总体布局:根据施工现场实际情况,合理规划施工区域,确保施工顺利进行。
(2)施工进度计划:制定详细的施工进度计划,明确各阶段施工任务和时间节点。
(3)施工资源配置:根据施工需求,合理配置施工人员、机械设备、材料等资源。
(4)施工安全管理:建立健全施工安全管理制度,确保施工安全。
四、门式脚手架搭设1. 搭设准备(1)施工人员:对搭设人员进行安全技术培训,确保其具备相应的技能和安全意识。
(2)材料设备:检查门架、配件、加固件等材料设备的质量,确保符合规范要求。
(3)场地平整:对搭设场地进行平整,确保地基承载力满足要求。
2. 搭设程序(1)地基处理:根据施工组织设计要求,对地基进行处理,确保地基承载力。
(2)门架搭设:自左端延伸向右端,自下而上按步架设,并逐层改变搭设方向,减少误差积累。
(3)配件安装:安装交叉支撑、水平架(或脚手板)、钢梯、水平加固杆等配件。
(4)剪刀撑安装:按规定位置安装剪刀撑,确保架体稳定性。
(5)顶步栏杆安装:安装顶步栏杆,确保施工人员安全。
3. 搭设注意事项(1)搭设过程中,严禁使用不合格的构配件。
(2)搭设过程中,严格遵循施工组织设计要求,确保施工安全。
(3)搭设完成后,进行验收,确保符合规范要求。
五、门式脚手架拆除1. 拆除准备(1)施工人员:对拆除人员进行安全技术培训,确保其具备相应的技能和安全意识。

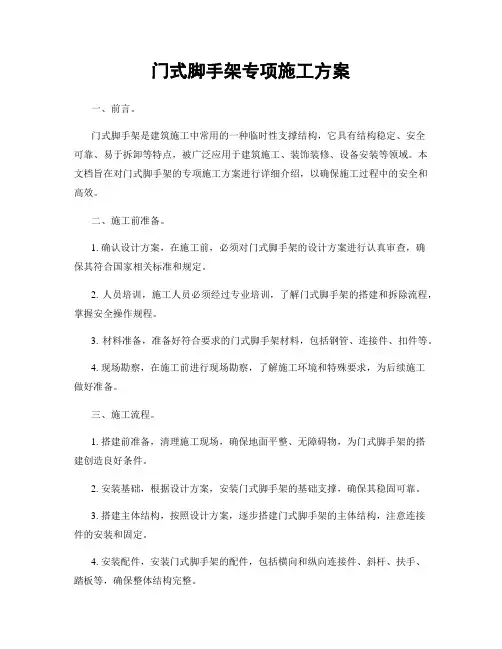

门式脚手架专项施工方案一、前言。
门式脚手架是建筑施工中常用的一种临时性支撑结构,它具有结构稳定、安全可靠、易于拆卸等特点,被广泛应用于建筑施工、装饰装修、设备安装等领域。
本文档旨在对门式脚手架的专项施工方案进行详细介绍,以确保施工过程中的安全和高效。
二、施工前准备。
1. 确认设计方案,在施工前,必须对门式脚手架的设计方案进行认真审查,确保其符合国家相关标准和规定。
2. 人员培训,施工人员必须经过专业培训,了解门式脚手架的搭建和拆除流程,掌握安全操作规程。
3. 材料准备,准备好符合要求的门式脚手架材料,包括钢管、连接件、扣件等。
4. 现场勘察,在施工前进行现场勘察,了解施工环境和特殊要求,为后续施工做好准备。
三、施工流程。
1. 搭建前准备,清理施工现场,确保地面平整、无障碍物,为门式脚手架的搭建创造良好条件。
2. 安装基础,根据设计方案,安装门式脚手架的基础支撑,确保其稳固可靠。
3. 搭建主体结构,按照设计方案,逐步搭建门式脚手架的主体结构,注意连接件的安装和固定。
4. 安装配件,安装门式脚手架的配件,包括横向和纵向连接件、斜杆、扶手、踏板等,确保整体结构完整。
5. 检查验收,完成搭建后,对门式脚手架进行全面检查和验收,确保其符合安全要求。
四、施工注意事项。
1. 安全第一,施工过程中,必须严格遵守安全操作规程,佩戴好安全防护装备,确保人员和设备的安全。
2. 质量控制,门式脚手架搭建过程中,要注意材料的质量和连接件的牢固性,确保整体结构的稳定性。
3. 环境保护,施工现场要做好环境保护工作,避免对周围环境造成污染或损坏。
4. 施工协调,施工人员要密切配合,做好施工流程的协调和沟通,确保施工进度和质量。
五、施工结束。
1. 安全拆除,施工结束后,必须按照规定流程进行门式脚手架的拆除,确保拆除过程的安全和顺利进行。
2. 材料清理,清理施工现场,分类整理门式脚手架材料,做好存放和管理工作。
3. 检查总结,对施工过程进行总结和检查,总结经验教训,为今后的施工工作提供参考。

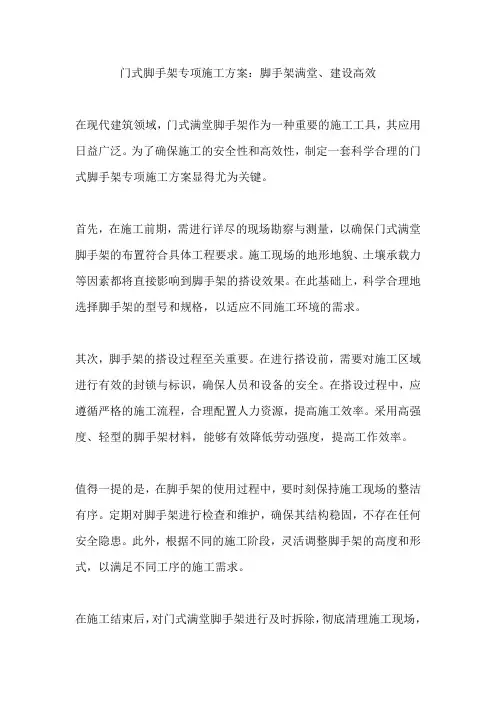

门式脚手架专项施工方案:脚手架满堂、建设高效
在现代建筑领域,门式满堂脚手架作为一种重要的施工工具,其应用日益广泛。
为了确保施工的安全性和高效性,制定一套科学合理的门式脚手架专项施工方案显得尤为关键。
首先,在施工前期,需进行详尽的现场勘察与测量,以确保门式满堂脚手架的布置符合具体工程要求。
施工现场的地形地貌、土壤承载力等因素都将直接影响到脚手架的搭设效果。
在此基础上,科学合理地选择脚手架的型号和规格,以适应不同施工环境的需求。
其次,脚手架的搭设过程至关重要。
在进行搭设前,需要对施工区域进行有效的封锁与标识,确保人员和设备的安全。
在搭设过程中,应遵循严格的施工流程,合理配置人力资源,提高施工效率。
采用高强度、轻型的脚手架材料,能够有效降低劳动强度,提高工作效率。
值得一提的是,在脚手架的使用过程中,要时刻保持施工现场的整洁有序。
定期对脚手架进行检查和维护,确保其结构稳固,不存在任何安全隐患。
此外,根据不同的施工阶段,灵活调整脚手架的高度和形式,以满足不同工序的施工需求。
在施工结束后,对门式满堂脚手架进行及时拆除,彻底清理施工现场,
以确保整个施工过程的顺利进行。
同时,对脚手架的材料进行分类、整理和妥善保管,为下一次使用做好准备。
综上所述,门式脚手架专项施工方案的制定与实施是保障施工质量和安全的重要环节。
通过科学规划、合理搭设和精心管理,不仅可以提高施工效率,降低施工成本,更能有效防范潜在的安全风险。
在建筑事业的推动下,我们将门式满堂脚手架的应用推向一个新的高度,为城市建设贡献我们的智慧和力量。
门式满堂脚手架施工方案1. 引言门式满堂脚手架是建筑施工中常用的一种脚手架结构形式,主要用于高层建筑的外墙施工和维修工作。
本文档将详细介绍门式满堂脚手架的施工方案,包括安全注意事项、施工步骤以及所需材料等。
2. 安全注意事项在施工门式满堂脚手架之前,必须严格遵守以下安全注意事项:•确保所有工作人员都经过岗前培训,并具备必要的安全意识和施工技能;•门式满堂脚手架的搭建需由专业人员进行,并严格按照设计方案进行施工;•在施工现场设置明显的警示标志,确保施工区域的安全警示;•定期检查和维护脚手架的结构稳定性,确保其能够承载所需的荷载;•工作人员需佩戴符合相关标准的安全防护装备,如安全帽、安全带等;•确保施工过程中的高处作业安全,采取必要的防护措施,如围护网、安全网等;•在施工现场设置适当的消防设备,并确保其正常可用;3. 施工步骤3.1 准备工作在搭建门式满堂脚手架之前,需要进行准备工作,包括:•制定详细的施工方案和计划,并进行合理的资源配置;•确定施工人员和各项工作任务的分工;•购买所需的脚手架材料和工具,并进行检查和验收;•清理施工区域,确保施工环境整洁、无障碍;•检查施工预留孔洞和固定点的位置和数量,确保符合脚手架的要求;3.2 搭建脚手架3.2.1. 搭建基础脚手架1.根据施工方案,确定基础脚手架的搭建位置和高度,并在地面标出脚手架的支撑点位置;2.安装基础脚手架的立杆和横杆,并使用扣件固定;3.设置水平调整螺栓,调整脚手架的水平度;4.根据需要设置脚手架的斜杆,以增加脚手架的稳定性;3.2.2 搭建高层脚手架1.根据施工方案,确定高层脚手架的搭建位置和高度,并在基础脚手架上标出支撑点位置;2.安装高层脚手架的立杆和横杆,并使用扣件固定;3.设置水平调整螺栓,调整脚手架的水平度;4.根据需要设置脚手架的斜杆,以增加脚手架的稳定性;3.3 施工及拆除3.3.1 施工过程1.安装施工材料和设备,保证施工过程的安全和顺利进行;2.根据施工图纸和要求,进行施工作业;3.定期检查脚手架的稳定性和安全性,及时进行修复和加固;4.定期清理施工现场,保持整洁;3.3.2 拆除过程1.在施工完成后,根据拆除方案进行脚手架的拆除;2.先拆除高层脚手架,然后拆除基础脚手架;3.拆除过程中需注意安全,使用适当的工具和方法进行拆除;4.拆除完成后,清理施工现场,将脚手架材料进行整理和归总;4. 所需材料在搭建门式满堂脚手架时,需要准备以下材料:•立杆和横杆:一般选择钢管作为立杆和横杆的材料;•扣件:用于固定立杆和横杆的连接件;•石膏板或钢板:用于搭建工作平台;•脚手架托座:用于支撑脚手架;•调整螺栓:用于调整脚手架的水平度;•斜杆:用于增加脚手架的稳定性;•安全网和围护网:用于保护工作人员和物品的安全;•安全帽、安全带等个人防护装备;5. 结论本文档详细介绍了门式满堂脚手架的施工方案,包括安全注意事项、施工步骤以及所需材料等。
满堂门式脚手架施工方案编制人:审核人:审批人:目录1 编制依据 (1)1.1编制说明 (1)1.2主要规范、规程 (1)1.3其他 (2)2 工程概况 (3)2.1工程建设概况 (3)2.2建筑设计概况 (3)2.3门式脚手架概况 (3)3 施工部署 (5)3.1施工技术准备 (5)3.2人员组织及安全保证体系 (5)3.3材料准备及要求 (5)4 施工方法 (7)4.1设计的总体思路 (7)4.2主要节点搭设构造要求 (12)4.2.1 脚手架基础施工要求 (12)4.2.2 起步架 (12)4.2.3 水平加固杆 (12)4.2.4 扫地杆 (12)4.2.5 脚手板 (13)4.2.6 安全防护搭设 (14)5 脚手架搭设、使用和拆除规定 (17)5.1脚手架的搭设规定 (17)5.2脚手架的搭设流程 (17)5.3脚手架的搭设技术要求 (17)5.4脚手架的使用规定 (18)5.5脚手架的拆除规定 (18)6 脚手架的验收和管理 (19)6.1脚手架的验收检查标准 (19)6.2脚手架检查与验收 (21)6.3脚手架的管理 (22)7 脚手架的安全技术措施 (22)8 安全事故的应急预案 (23)8.1危险源识别 (23)8.2组织机构设置 (23)8.3机构责任 (23)8.4应急救援工作程序 (24)8.5救援方法 (24)8.5.1高空坠落应急救援方法 (24)8.5.2物体打击应急救援方法 (24)8.5.3预备应急救援工具 (25)8.6伤亡事故应急预案 (25)8.7预防措施 (26)8.8应急救援路线 (27)9 满堂门式脚手架计算书 (28)9.1依据规范: (28)9.2强度验算 (28)9.3挠度验算 (29)9.4支座反力计算 (30)9.5门架稳定性验算 (30)9.6可调托座验算 (31)1 编制依据1.1编制说明首层铝单板吊顶施工是金融科技中心维修改造项目中一个重点施工部位,同时也是危险性较大的施工部位,因涉及原有石材墙面、地面以及玻璃幕墙的成品保护,施工准备相对复杂;涉及高处作业,施工难度较大;涉及拆除、消防、强电、幕墙等多工种联合施工,施工周期较长。
门式脚手架专项施工方案(完成版)嘿,各位同行,今天我来给大家分享一下关于门式脚手架的专项施工方案,这可是我积累了10年经验的心血之作哦。
废话不多说,咱们直接进入主题。
一、工程概况咱们得了解一下这个工程的概况。
本次施工的项目是一座大型商业综合体,总面积约为10万平方米。
由于工程规模较大,现场施工条件复杂,所以咱们选择了门式脚手架作为施工平台。
二、脚手架选型及布置1.选型针对本工程的特点,我们选择了Q235材质的门式脚手架,这种脚手架具有承载能力大、稳定性好、安装简便等特点,非常适合咱们这个项目。
2.布置(1)脚手架的立杆距离墙面的距离应不大于2米。
(2)脚手架的横距和纵距应不大于2米。
(3)脚手架的立杆应设置在坚实的基础上,避免沉降。
(4)脚手架的搭设高度应不超过5层。
三、脚手架施工流程1.施工准备在施工前,咱们要对施工人员进行技术培训,确保他们熟悉脚手架的安装流程和注意事项。
同时,要对施工现场进行清理,保证施工环境整洁。
2.安装顺序(1)安装脚手架的立杆和横杆。
(2)然后安装脚手板的次梁和主梁。
(3)接着安装脚手板和防护栏杆。
(4)安装升降通道和施工电梯。
3.施工要点(1)立杆和横杆的连接要牢固,确保脚手架的稳定性。
(2)脚手板要铺设平整,间隙不大于5毫米。
(3)防护栏杆要设置牢固,高度不小于1.2米。
(4)升降通道和施工电梯的安装要符合相关规范。
四、安全防护措施1.安全防护网在脚手架的外侧要安装安全防护网,以防止物体坠落伤人。
2.防滑措施在脚手架的通道和操作平台上铺设防滑板,防止施工人员滑倒。
3.防护栏杆在脚手架的边缘设置防护栏杆,防止施工人员坠落。
4.安全警示标志在施工现场设置明显的安全警示标志,提醒施工人员注意安全。
五、施工管理1.施工计划制定详细的施工计划,明确施工进度、材料供应和人员配置。
2.施工队伍选拔经验丰富的施工队伍,加强现场管理,确保施工质量。
3.质量控制对施工过程进行严格的质量控制,确保脚手架的安装质量。
门式脚手架专项施工方案(完整版)在进行门式脚手架施工时,我们需要制定一套全面而周密的专项方案,以确保工程的高效进行和施工质量的可控性。
以下是我们精心设计的施工方案,务求为您提供一种独特而富有创意的操作指南。
I. 方案概述1.1 项目简介本项目涉及门式脚手架的安装和拆卸,旨在提高工程的安全性和可维护性。
1.2 施工目标确保门式脚手架的稳固性,减少施工过程中的安全隐患,并最大程度地提高工作效率。
II. 施工前准备2.1 材料准备在开始施工之前,需确保所有所需材料齐备,包括钢管、脚手板等。
务必检查材料的质量和规格,以防影响后续工作。
2.2 环境评估在施工现场进行全面的环境评估,了解地面承载能力、周围建筑结构等信息,为后续施工提供参考。
III. 施工步骤3.1 基础搭设首先进行门式脚手架基础的搭设工作,确保基础结构的牢固性。
在此过程中,要特别注重每个连接点的紧固程度,以防发生不稳定情况。
3.2 主体架设按照设计要求,逐层搭建门式脚手架主体结构,注意梁柱之间的配合,确保整体结构的协调性。
3.3 安全措施在门式脚手架搭设的同时,设置必要的安全措施,包括警示标识、安全带使用等,以保障施工人员的人身安全。
IV. 施工注意事项4.1 定期检查在施工过程中,定期对门式脚手架进行检查,发现问题及时解决,防患于未然。
4.2 环保措施施工现场要做到垃圾分类处理,减少对环境的污染。
在脚手架拆卸时,注意保护周围植被,避免对生态环境的影响。
V. 施工总结5.1 成果展示施工完成后,对整体脚手架进行照片记录,形成成果展示,为后期验收提供依据。
5.2 问题总结总结施工中遇到的问题及解决方法,为今后类似工程提供经验参考。
通过本方案的实施,我们相信能够为门式脚手架施工提供一套行之有效的操作指南。
在实际操作中,务必密切关注施工细节,确保每一个步骤都得到妥善执行。
希望本方案能够为您的工程施工提供有力的支持,取得圆满的成果。

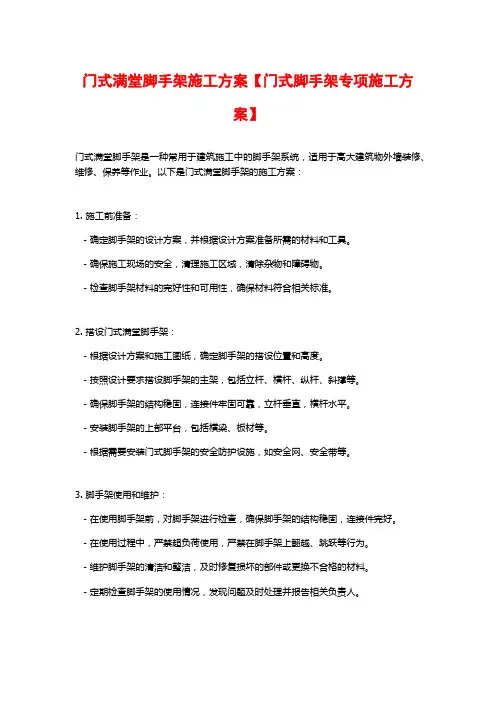

门式满堂脚手架施工方案【门式脚手架专项施工方案】最新资料欢迎阅读。
第二章工程概述区小淀示范小城镇农民安置用房温家房子安置区(温馨家园)A组团1#~8#楼工程位于XXX小淀镇,建筑面积为㎡。
该工程由XXX投资开发,位于小区路、志成道、景区路和华实道之间。
第三章保证工程安全技术措施为确保工程安全,我们采取以下措施:1、建立安全管理体系,定期进行安全三级教育活动。
2、班组要进行班前、班后的检查,并及时清除不安全的隐患。
3、对进场的职工进行安全生产教育,实行谁施工,谁负责安全生产的原则。
4、特种作业人员必须持证上岗。
5、现场施工用电由专人管理,用电设备接地保护良好,配电箱有三级漏电保护器。
6、门式钢管脚手架和扣件必须符合质量要求,并有产品合格证明。
第四章门式脚手架方案选择根据**区小淀示范小城镇农民安置用房温家房子安置区(温馨家园)A组团1#~8#楼工程的1-3层外墙涂料施工图纸和施工现场需求,我们需要搭设门式脚手架。
因此,在选择方案时,我们充分考虑以下几点:1、操作灵活,可根据现场需求,搭设门式脚手架。
2、架体的结构设计,力求做到结构安全可靠。
在选择门式脚手架时,需要考虑多个因素,包括安全性、耐久性、施工便捷性以及材料的通用性和可维修性。
此外,还需要遵守相关的检查标准要求。
在门式脚手架的设计中,需要考虑平台性能和施工措施。
为方便施工,采用满堂式操作平台,并配备拆叠扶手和防护栏。
在使用过程中,需要注意安全带的使用和斜撑的固定,同时遇到大风等恶劣气象时需要停止作业。
门式脚手架的材质也需要符合相关标准要求,包括门架采用MF1017,钢管平直度允许偏差为管长的1/500,严禁使用有硬伤和锈蚀的钢管,连接扣件应符合国家标准并有明显标记。
在门式脚手架的转角处或开口型脚手架端部,必须增设连墙件,连墙件的垂直间距不应超过建筑物的层高且不应超过0.4m。
连墙件应紧贴门架的横杆设置,门架横杆不应大于200mm。
连墙件应固定在门架的立杆上。
满堂脚手架专项施工方案 2
一、项目概述
在建筑施工过程中,脚手架是必不可少的工具,而满堂脚手架是一种常用的脚手架类型。
本文旨在阐述满堂脚手架的专项施工方案,以确保施工过程的安全和高效。
二、施工准备工作
在搭建满堂脚手架之前,需要进行充分的施工准备工作,包括确定脚手架搭建位置、清理搭建区域、检查搭建材料和工具等。
确保施工现场整洁、安全。
三、脚手架搭建步骤
1. 搭设地基脚手架
首先在施工区域搭设地基脚手架,确保脚手架稳定牢固。
2. 安装脚手架立柱和横梁
在地基脚手架上安装立柱和横梁,按照设计要求和安全规范进行固定和连接。
3. 安装扫地杆
安装扫地杆,保证脚手架平整整洁,提高施工效率。
4. 搭设脚手板
在立柱和横梁上搭设脚手板,确保工人能够安全行走和作业。
四、施工注意事项
1.在搭建和使用脚手架过程中,严格按照设计要求操作,严禁超负荷使
用脚手架。
2.定期检查和维护脚手架,确保脚手架的稳定性和安全性。
3.施工现场应设立警示标志,保持施工周边清晰畅通,避免人员和车辆
的碰撞。
五、施工结束工作
施工结束后,及时拆除脚手架,清理施工现场,确保施工现场的整洁和安全。
六、总结
满堂脚手架是建筑施工中常用的脚手架类型,搭建和使用时需严格按照安全规范和设计要求进行操作。
合理的施工方案能够保障施工的顺利进行,同时确保施工人员的安全。
希望本文的施工方案能够对相关施工人员提供参考和帮助。
门式满堂脚手架施工方案【门式脚手架专项施工方案】目录第一章编制依据2 第二章工程概述2 第三章保证工程安全技术措施2 第四章门式脚手架方案选择3 第五章门式脚手架平台性能和施工措施3 第六章门式脚手架的材质要求4 第七章施工材料准备4 第八章脚手架的搭设流程及要求5 第九章脚手架计算书9 第十章门式脚手架搭设的劳动力安排14 十一章门式脚手架的搭设与拆除14 第十一章门式脚手架的检查与验收17 第十二章门式脚手架搭设安全技术措施20 第十三章门式脚手架拆除安全技术措施21 第一章编制依据1 、** 区小淀示范小城镇农民安置用房温家房子安置区(温馨家园)A 组团工程设计图纸。
2 、《建筑地基基础设计规范》GB50007-20113 、《建筑施工门式钢管脚手架安全技术规范》JGJ128-20104 、《建筑施工安全检查标准》JGJ59-20115 、《建筑施工高处作业安全技术规范》JGJ80-19916 、《钢结构设计规范》GB50017-2014。
7 、《钢结构工程施工质量验收规范》GB50205-2002 8 、《建筑结构荷载规范》GB50009-2012。
9 、《建筑施工计算手册》。
10 、《建筑施工脚手架实用手册》。
第二章工程概述** 区小淀示范小城镇农民安置用房温家房子安置区(温馨家园)A组团1#~8#楼工程位于天津市** 区小淀镇东至小区路,南至志成道,西至景区路,北面至华实道。
本工程由天津市辰银河投资发展有限公司投资开发,建筑面积61409 ㎡。
第三章保证工程安全技术措施1 、建立安全管理体系,定期开展安全三级教育活动。
2 、班组要进行班前、班后的检查及时清除不安全的隐患。
3 、对进场的职工进行安全生产教育,做到谁施工,谁负责安全生产的原则。
4 、对特种作业人员要持证上岗。
5 、对现场的施工用电要有专人管理,用电设备作好接地保护,配电箱有三级漏电保护器。
6 、门式钢管脚手架和扣件进场有产品合格证明,符合质量要求。
第四章门式脚手架方案选择根据** 区小淀示范小城镇农民安置用房温家房子安置区(温馨家园)A 组团1#~8#楼工程的1-3 层外墙涂料施工图纸要求和施工现场需求,需搭设门式脚手架, 故在选择方案时,充分考虑以下几点:1、操作灵活,可根据现场需求,搭设门式脚手架。
2 、架体的结构设计,力求做到结构安全可靠。
3 、在规定的条件下和规定使用期限内,能够充分满足预期的安全性和耐久性及便于施工;4、选用材料时,力求做到常见通用、可周转利用,便于保养维修;5、结构选型时,力求做到受力明确,构造措施到位,搭拆方便,便于检查验收;6、综合以上几点,门式脚手架的搭设,还必须符合JCJ59-2011 检查标准要求;7、结合以上脚手架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用门式脚手架。
第五章门式脚手架平台性能和施工措施1 、为施工需要,方便施工,故采用满堂式操作平台进行施工。
操作平台无需专业人员拆装,一般施工人员都能安全快捷地进行拆装。
2 、使用安全方便:可加层可降层,只要把上层拼装件拆下一层(步)把平台板放至下层(步)就可低层施工,反之加层同样操作。
扶手为拆叠扶手,在移动时上部碰到障碍物时,扶手可放下,障碍物时再把扶手竖立固定,如果上层作业完后,可降层作业。
3 、上部作业区要搭建防护栏。
4 、采用上下一致,台阶式搭设,安全性能好,可反复使用。
5 、停留位置时要增加斜撑加以固定。
6 、遇到大风时应停止作业,然后靠近墙边、用绳子固定架子7、移动式平台上面作业时必须系好安全带,不系安全带不准作业施工。
8 、轻型管材可通过人工接上直接安装,重型管材采用手拉葫芦上升管材安装9 、在作业时严禁移动架子,移动架子首先必须没有人员上部操作平台和工具材料。
第六章门式脚手架的材质要求1 、门架采用MF1017,门架及其配件的规格、性能及质量应符合现行行业标准《门式钢管脚手架》 (JGJ128-2010)的规定,并应有出厂合格证明书及产品标志。
2 、水平拉接杆、封口杆、扫地杆、剪刀撑,采用φ 48×3.5mm 钢管,相应扣件规格为φ 48mm。
3 、钢管应平直,平直度允许偏差为管长的1/500 ;两端面应平整,不得有斜口、毛口;严禁使用有硬伤(硬弯、砸扁等)及严重锈蚀的钢管。
4 、连接外径48mm钢管的扣件的性能、质量应符合现行国家标准《钢管脚手架扣件》 (GB15831-2006)的规定,连接钢管的扣件应有明显标记并按照现行国家标准《钢管脚手架扣件》(GB15831-2006) 中的有关规定执行。
第七章施工材料准备1、门架: 承受上部传递来的荷载。
2 、交叉杆:限制门架的横向位移,增加刚度,起剪力撑作用。
3 、垫板:扩大承压面,调正脚手架的水平和竖直度。
4 、锁臂:限制上、下步门架的竖直位移。
5 、驳芯:上、下步门架的定位连接杆。
6 、脚踏板:可增强脚手架的整体刚度。
7 、联结杆:与建筑物结构的联结件,保持脚手架的稳定。
8 、水平加固杆:增强脚手架的整体刚度。
10 、交叉加固杆: 增强脚手架的整体刚度。
11 、扣件: 分直角扣件与旋转扣件。
12 、上落梯: 上落脚手架用。
13 、平行架: 代替脚踏板作增强脚手架整体刚度。
第八章脚手架的搭设流程及要求一、门式脚手架的搭设流程(1) 脚手架的搭设顺序: 安放底座→首步架装在底座上→装剪力撑→铺设脚踏板(或平行架)插上驳芯→安装上一步门架→装上锁臂。
(2) 门架式脚手架应从一端一开始向另一端搭设,在首步脚手架搭设完毕后再搭设上一步脚手架。
(3) 根据垫板上划出的位置安装底座并插入首层两榀门架,随即装上交叉撑,锁好锁征,以保证装好的门架稳定。
(4) 依次搭设以后的门架;每搭设一榀门架即安装好剪力撑并锁好锁片,并用钉子固定底座以防滑移。
(5) 当首步脚手架搭设完毕后,应用水准仪检测门架的标高,用可调底座调整高度,使门架上部标高一致。
(6) 在门架上端的锁座上依次装上锁臂,锁臂的方向应注意另一端一律向上,弯曲一致,不要错向,以免与上一步门架连接时无法就位安装。
(7) 在最初两榀门架用剪力撑固定后,即安装脚踏板或水平架,其两端的卡钩锁片应随安装随锁紧。
(8) 首步门架式脚手架搭设完毕后,可从首步脚手架的搭设终点一端,向回搭设第二步脚手架,以防止接头处因误差而造成的联接困难。
(9) 在向上搭设门架式脚手架时,应同时在规定位置同步安装钢扶梯,底步钢扶梯的底端必须用一根钢管将扶梯底端固定于门架底部,持端头的卡钩锁片必须随手锁紧。
(10) 对整片的门架式脚手架,要加水平加固杆和交叉加固杆以增加整体刚度。
水平、交叉加固杆采用钢管,用扣件与门架立直连接。
交叉加固杆与门架立杆的夹角应为45°左右。
(11) 在搭设门架式脚手架时的同时,必须相应跟上安装外侧支撑钢管支架。
二、门架的构造要求1 、地基1 )门式脚手架地基部位全部在铺满的垫板上,地面清理干净无障碍物。
2 )门市脚手架与模板支架的地基承载力应根据规范GJ128-2010 第5.6 节的规定计算正确,在搭设时,根据不同地基和搭设高度条件,应符合下表规定注:垫木厚度不小于50mm,宽度不小于200mm;通长垫木的长度不小于1500mm。
2 、搭设高度11.2m 3、门架 (1)门架步距、跨距,符合现行的行业标准《门式钢管脚手架》(JGJ 128-2010) 的规定,并与交叉支撑规格配合。
(2)门架安装应自一端向另一端延伸,并逐层改变搭设方向,不得相对进行。
搭完一步架后,按要求检查并调整其水平度与垂直度。
(3)不配套的门架与配件不得混合使用于同一脚手架。
4 、配件(1)抛撑、交叉剪刀支撑、水平架或脚手板应紧随门架的安装及时设置。
(2)门架在长方向设置钢管剪刀撑并应与门架立杆上的锁销锁牢。
(3)上、下榀门架的组装必须设置连接棒及锁臂,连接棒直径应小于立杆内径的1~2mm。
(4)在操作层上连续满铺与门架配套的挂扣式脚手板,扣紧挡板,防止脚手板脱落和松动。
(5)连接门架与配件的锁臂、搭钩必须处于锁住状态。
(6)水平架或脚手板应在同一步内连续设置,脚手板应满铺。
(7)栏板(杆)、挡脚板应设置在脚手架操作层周圈、门架立杆的内侧。
(8)底步门架的立杆下端脚轮必须有足够承载力。
5 、拉接件(1)拉接杆、剪刀撑必须与脚手架同步搭设。
(2)水平拉接杆应设于门架立杆内侧,剪刀撑应设于门架立杆外侧并连牢。
(3)上部门架利用外伸来接杆件与主体结构连接。
(4)门架下部采用架外斜支撑对门架整体起扶持稳固作用。
(5)剪刀撑设置应符合下列规定:1) 剪刀撑在脚手架外侧每边均要设置;2) 剪刀撑按照脚手架外围宽度设置;3) 剪刀撑应采用扣件与门架立杆扣紧,4) 剪刀撑斜杆采用搭接,搭接长度不小于600mm,搭接处应采用两个扣件扣紧。
(6)水平拉接杆设置应符合以下规定:1)在每层门式架顶部立柱内侧设置两道水平拉接杆;2 )设置纵向、横向水平拉接杆应连续,并形成水平闭合圈;3 )在脚手架的底部门架下端应加封口杆,门架的内、外两侧应设通长扫地杆;4) 水平拉接杆应采用扣件与门架立杆扣牢。
(7)连墙件1 )连墙件设置的位置、数量应按专项施工方案确定,并应确定的位置设置预埋件。
2 ) 连墙件的设置除应满足本规范的计算要求外,尚应满足下表的要求。
3 ) 在门式脚手架的转角处或开口型脚手架端部,必须增设连墙件,连墙件的垂直间距不应大于建筑物的层高,且不应大于0.4m 4) 连墙件应靠近门架的横杆设置,据门架横杆不宜大于200mm。
连墙件应固定在门架的立杆上。
5 )连墙件宜水平设置,当不能水平设置时,与脚手架链接的一端,应低于建筑结构链接的一端,连墙杆的坡度宜小于1:3 。
6 、扣件加固件与门架采用扣件连接时应符合下列规定:(1)扣件规格应与所连钢管外径相匹配。
(2)扣件螺栓拧紧扭力矩宜为50~60N·m,并不得小于40N·m。
(3)各杆件端头伸出扣件盖板边缘长度不应小于100mm。
第九章脚手架计算书1-- 立杆;2- - 立杆加强杆;3- - 横杆;4- - 横杆加强杆计算门架的几何尺寸图1 、脚手架参数脚手架搭设高度为11.2m,门架型号采用MF1017,钢材为Q235。
扣件连接方式: 单扣件;搭设尺寸为:门架的宽度b = 1.2 米,门架的高度h0 = 1.930 米,步距1.90 米,跨距l = 1.8 米。
门架h1 = 1.536 米,h2 = 0.100 米,b1 = 0.750 米。
门架立杆采用Φ48.0 ×3.5 mm 钢管,立杆加强杆采用Φ26.8 ×2.5 mm 钢管,脚手架搭设高度11.2m。
2 、荷载参数本工程地处天津市,基本风压为0.50KN/ ㎡,风荷载高度变化系数μ z为1.25 ,风荷载体型系数μ s为0.8;施工均布荷载为5.00kN/m2,同时施工层数:4 层。
