格构柱施工工艺
- 格式:doc
- 大小:347.50 KB
- 文档页数:12
格构柱施工工艺工法
QB/ZTYJGYGF-DT-0109-2011
第二工程有限公司马宏伟
1 前言
1.1工艺工法概况
格构柱是一种压弯性能较好的构件,作为梁或支撑构件的支点。地铁深基坑工程施工中当基坑跨度较大时,内支撑挠度较大,影响基坑安全。为了减小跨度,降低支撑挠度的影响,常在支撑中部附近增加格构柱作为立柱,将基坑内支撑横担于立柱之间的钢梁(连梁或系梁)上。格构柱示意图见图1所示。

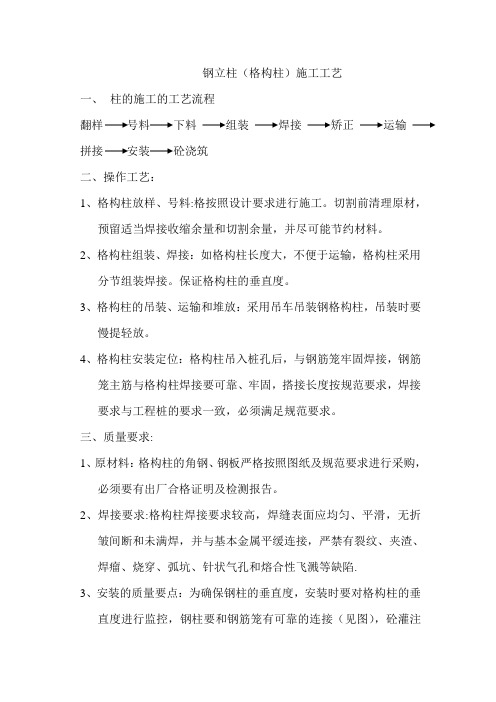

图1 格构柱示意图
1.2工艺原理
基坑开挖之前,在基坑内设置钢格构柱,通过钻机钻孔下放钢筋笼浇筑混凝土,钻孔灌注桩就是格构柱的基础,抗击偏心受力及其他侧向力,随着基坑开挖的进行露出格构柱,焊接纵连梁,通过U型筋等固定措施将支撑固定于纵连梁上,
从而减小支撑的挠度变形,达到稳定支撑的目的。
2工艺工法特点
该工法能够有效降低大跨度深基坑内支撑挠度变形,保证了基坑的稳定,并具有施工简单、施工速度快的特点。
3适用范围
适用于围护结构跨度较大(一般超过20m)的深基坑内支撑工程,以减少支撑跨度,降低支撑挠度的影响,确保支撑稳定性。
4主要引用标准
4.1《地下铁道工程施工及验收规范》(GB50299)
4.2《钢结构设计规范》(GB50017)
4.3《钢结构工程施工质量验收规范》(GB50205)
4.4《建筑钢结构焊接技术规程》(JGJ81)
4.5《建筑结构荷载规范》(GB50009)(2006年版)
4.6《建筑地基基础设计规范》(GB50007)
4.7《建筑桩基技术规范》(JGJ94)
4.8《建筑地基基础施工质量验收规范》(GB50202)
4.9《钢筋焊接及验收规程》(JGJ18)
4.10《建筑机械使用安全技术规程》(JGJ33)
5施工方法
格构柱立柱采用槽钢或角钢与钢板等焊接而成,格构柱基础为钻孔灌注桩,桩顶面与基坑底同高,格构柱立柱插入钻孔桩钢筋笼内并与钢筋笼焊接,通过吊车吊放一并下放到孔内,浇筑混凝土,格构柱立柱锚固于钻孔灌注桩内。基坑开挖过程中根据支撑位置,在格构柱立柱上焊接三角形钢板(牛腿)及钢梁(连梁或系梁),然后架设支撑,并通过2根U型螺栓(φ20钢筋)及三角形钢板将基坑内支撑固定于钢梁上。
6工艺流程及操作要点
6.1施工工艺流程
格构柱施工工艺流程图如下图所示。
图2 格构柱施工工艺流程图
6.2操作要点
6.2.1格构柱立柱加工
1 格构柱立柱型式
深基坑工程格构柱立柱常采用2肢槽钢或工字钢或4肢角钢组成,肢件之间
焊接缀板或缀条(缀板一般为钢板,缀条一般为角钢)而成,肢件和缀板、缀条的具体规格型号及尺寸根据设计计算确定。格构柱立柱截面型式如图3所示。
图3 格构柱截面型式
2 格构柱立柱加工
根据格构柱设计长度、截面型式购置肢件及缀板或缀条,并按照设计尺寸进行下料,单根角钢或槽钢长度不足需要接长时,角钢或槽钢对接处采取剖口焊进行对接焊接,并在对接位置肢件的内外两侧采用钢板帮焊连接。缀板或缀条与肢件之间满焊。采用E43型以上系列的焊条进行焊接,要求焊缝饱满,无夹渣,钢板和型材不变形、不翘曲,焊缝高度、长度满足设计要求。
6.2.2钻孔灌注桩钢筋笼加工
按照设计图纸在钢筋加工平台制作,根据设计图纸先进行下料。为保证钢筋笼的几何尺寸及相对位置正确,钢筋加工在加工棚平台上放样成型,主筋接头采用接焊或直螺纹连接,接头相互错开,满足设计要求。钢筋笼在加工平台组装,先将主筋与加强筋焊接固定成型,再将螺旋筋同主筋点焊成一体。
6.2.3钻孔施工 1定桩位
施工前用全站仪定出每个桩位,并进行编号,自检无误后报监理审批。
2埋设护筒
钻孔前需预先埋设护筒,护筒采用5mm厚钢板制成,内径比桩径大20cm,长度为1.5m~2.0m,上部留有40cm宽、20cm高的出浆口,同时布置好泥浆池、排浆槽等。护筒埋设完成后周边采用粘土回填密实。护筒管埋设位置允许偏差:顶面位置±50mm。倾斜度≤1%。
3泥浆制备
采用优良的膨润土、纯碱、高纯度的CMC和生活用水作原料,通过清浆冲拌和混合搅拌二次拌合而成。性能指标可参照以下数据:泥浆比重1.08~1.2g/cm3,粘度18~22s,含砂率小于4%。
4钻孔施工
采用反循环钻机或旋挖钻成孔,在钻进过程中,根据地质情况的变化,控制钻进速度,随时调整钻头压力和泥浆比重,防止塌孔和偏斜。成孔允许误差为:孔位偏差±50mm、垂直度≤5‰、沉渣厚度小于100mm。
5清孔
当钻孔达到设计标高后,进行第一次清孔。钢筋笼安放好后,再进行二次清孔,保证孔底沉渣厚度不大于10cm,泥浆性能指标满足要求。清孔时,注意保持孔内泥浆液面高度(高出地下水位50cm),以防坍孔。
6.2.4下放钢筋笼、格构柱立柱
钢筋笼及格构柱立柱采用汽车吊吊放。按照施工设计吊装,一般采用两吊点起吊,选择好吊点位置,第一点设在上端,第二点设在中点至三分之一点之间。同时起吊两个吊点,当整体离开地面2m左右,第二吊点停吊,继续吊起第一吊点,使其垂直,解除第二吊点,将其缓缓放入孔内。
当钢筋笼入孔后外露还剩1m时将其固定于孔口,然后吊起格构柱立柱,人工配合缓慢将其插入钻孔桩钢筋笼内,格构柱立柱起吊之前将其锚入钻孔桩钢筋笼内的位置提前做好标记,当格构柱立柱插入钢筋笼内的深度达到设计要求后,将钢筋笼的4根对称位置的主筋焊接至格构柱立柱上连成一体。焊接时保证格构柱立柱和钢筋笼均处于垂直状态,焊接后,去除钢筋笼的固定措施,将钢筋笼与格构柱立柱一起缓慢下放至孔内的设计位置,通过吊环将其固定于孔口。
钢筋笼及格构柱立柱吊放时应保证垂直状态,并使格构柱的平面位置对准桩孔轴线,在吊放时应缓慢进行,人工控制防止偏移。桩顶标高允许误
