H D P E土工膜及土工布施工工艺集团标准化工作小组 #Q8QGGQT-GX8G08Q8-GNQGJ8-MHHGN#HDPE防渗土工膜专项施工方案XXXXXXXXXXXXXXX公司HDPE防渗土工膜施工方案一、编制依据根据设计图纸,相关技术规范,本公司长期以来在土工膜施工中所积累的经验编制二、土工膜施工工艺流程1、土工膜铺设工艺流程土工膜铺设分项工程包括从材料裁剪,到试焊、调试焊接设备、锚固、检查验收等全过程。
具体的技术方案流程如下图1-1:图1-1 土工膜铺设工艺流程图2、土工膜焊缝构造土工膜的施工焊接主要有二种方法:双缝热合焊接和单缝挤压焊接,本项目采用双缝热合焊接方式,其操作应符合相关规范要求;具体的焊缝构造见图1-2。
三、HDPE土工膜施工要求及注意事项1、土基表面应平整顺职,并碾压密实,压实度达到95%,土基表面平整度±2cm/m2,在岩基上铺设时,岩基表面平整度要求在±1cm/m2;2、清洁度:垂直深度内不得有树根、瓦砾、石子、砼颗粒等尖棱杂物。
3、铺设施工气候要求:气温5—40℃为宜,考虑到土工膜的热胀冷缩性,根据经验,天冷时,土工膜的铺设应紧一些;天热时应松弛;但要注意,在夏天应避免中午时的高温。
4、风力及雨天:风力超过4级或雨天应停止施工;宜用砂袋压住土工膜,以利施工。
四、铺设1、应从底部向高位延伸,不要拉得太紧,应留有%的余幅以备局部下沉拉伸。
单考虑到本工程的实际情况,边坡采取从上到下的铺设顺序。
2、相邻两幅的纵向接头不应在一条水平线上,应相互错开1m以上。
3、纵向接头应距离坝脚、弯脚处以上,应设在平面上。
4、先边坡后场底。
5、边坡铺设时,展膜方向应基本平行于最大坡度线。
6、场底铺设控制:防渗土工膜在铺设前,先对铺设区域进行检查、丈量,根据丈量的尺寸将仓库内尺寸相匹配的防渗膜运至相应的位置:铺设时,用人工按一定的方向,进行“推铺”。
7、对正、搭齐:的铺设不论是边坡还是场底,应平整顺直,避免出现褶皱、波纹,以使两幅土工膜对正、搭齐。

HDPE膜施工方案一、引言HDPE(高密度聚乙烯)膜是一种高强度、耐用、阻隔性能好的材料,广泛应用于土木工程、环境工程、水利工程等领域。
本文将介绍HDPE膜的施工方案。
二、材料准备1.HDPE膜:按照工程需求选择适当规格的HDPE膜,例如膜厚、膜宽等。
2.固定材料:如钢钉、螺丝、胶带等用于固定HDPE膜的材料。
3.清洁剂:用于清洁施工材料和施工区域的清洁剂。
三、施工步骤1.准备工作(1)清理施工区域,保证施工区域的平整洁净。
(2)在施工区域周围设置安全防护措施,确保施工安全。
2.HDPE膜的铺设(1)根据设计要求,铺设HDPE膜。
注意要保持膜的平整,避免褶皱和损坏。
(2)将膜边缘折曲到墙体或地基的沟槽中,并用固定材料将其固定。
3.热熔焊接(1)使用热熔焊接机进行HDPE膜的热熔焊接。
将热熔焊接机预热到适当温度。
(2)将两片HDPE膜的重合部分放置在热熔焊接机的压力板下,并使两片膜紧密贴合。
(3)打开热熔焊接机的加热开关,等待一段时间使焊接处热熔。
(4)关闭加热开关,移除热熔焊接机,并按压焊接处使其冷却固化。
4.连接管道或构筑物(1)对于需要穿过HDPE膜的管道或构筑物,使用专门的密封套进行密封。
(2)将密封套安装在膜上,并根据需要进行切割,确保密封套与管道或构筑物紧密贴合。
5.质量检查(1)对施工过程中的焊接工艺进行质量检查,确保焊接牢固、无渗漏。
(2)检查HDPE膜表面是否平整,无明显破损或褶皱。
(3)进行水密性测试,添加适量的水在HDPE膜上,观察是否有渗漏现象。
四、施工注意事项1.施工过程中要确保施工区域的干燥和清洁。
2.HDPE膜应进行防止阳光直射和机械损伤的保护。
3.施工过程中严禁使用尖锐物品刺破HDPE膜。
4.在施工完成后及时清理施工现场,保证施工区域的整洁。
五、总结HDPE膜施工方案主要包括材料准备、施工步骤、注意事项等内容。
严格按照施工方案进行施工,可以保证工程质量,提高HDPE膜的使用寿命和功能。

HDPE高密度聚乙烯膜施工方法:高密度聚乙烯膜在运输过程中不要拖拉、硬拽,避免尖锐物刺伤。
1、应从底部向高位延伸,不要拉得太紧,应留有1。
50%的余幅,以备局部下沉拉伸。
考虑到本工程的实际情况,边坡采取从上到下的铺设顺序;2、相邻两幅的纵向接头不应在一条水平线上,应相互错开1m以上;3、纵向接头应距离坝脚、弯脚处1。
50m以上,应设在平面上;4、先边坡后场底;5、边坡铺设时,展膜方向应基本平行于最大坡度线。
高密度聚乙烯膜的铺设:1. 铺设高密度聚乙烯膜前应由土建工程相应的合格验收证明文件。
2. 高密度聚乙烯膜裁切之前,应该准确丈量其相关尺寸,然后按实际裁切,一般不宜按图示尺寸裁切,应逐片编号,详细记录在专用表格上.3. 铺设高密度聚乙烯膜时应力求焊缝最少,在保证质量的前提下,尽量节约原材料。
同时也容易保证质量。
4. 膜与膜之间接缝的搭接宽度一般不小于10cm,通常就使焊缝排列方向平行于最大坡度,即沿坡度方向排列。
5. 通常在拐角及畸形地段,应是接缝长度尽量减短。
除特殊要求外,在坡度大于1:6的斜坡上距顶坡或应力集中区域1.5米范围内,尽量不设焊缝。
6. 高密度聚乙烯膜在铺设中,应避免产生人为褶皱,温度较低时,应尽量拉紧,铺平。
7。
高密度聚乙烯膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对防渗膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意外损伤。
高密度聚乙烯膜焊接规范高密度聚乙烯膜施工作用及实用效果一、工序流程●基础开挖●做湖底砂浆保护层(H20-30mm)●削坡、密实与平整●复合高密度聚乙烯膜与垂直挡水墙粘贴●基面平整、清除、工序交接●水下水管口的密封止水●复合高密度聚乙烯膜铺设与焊接●工序交接●焊接与修补质量验收●竣工验收二、工程概况1、最高设计水位:0.6m左右.2、防水施工总面积约800㎡。
3、陶粒砖砌筑挡水墙。
4、水下设有崩坑。
三、主要防水材料1、复合高密度聚乙烯膜卷材,规格为:50*4m;150g/㎡/0.5mm/150g/㎡。

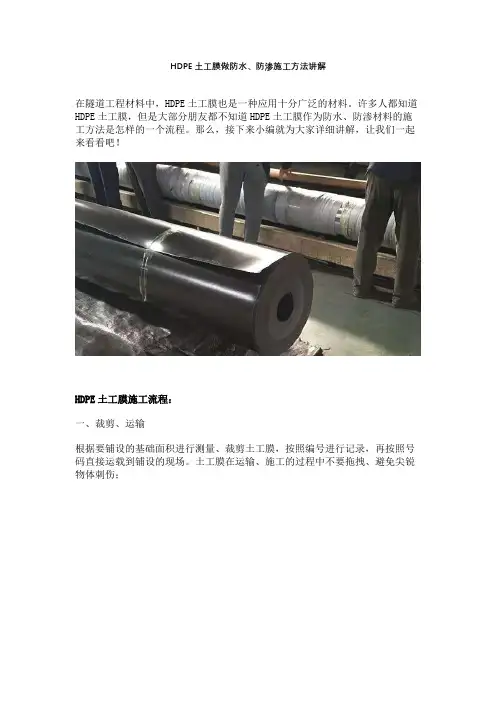

HDPE土工膜做防水、防渗施工方法讲解在隧道工程材料中,HDPE土工膜也是一种应用十分广泛的材料。
许多人都知道HDPE土工膜,但是大部分朋友都不知道HDPE土工膜作为防水、防渗材料的施工方法是怎样的一个流程。
那么,接下来小编就为大家详细讲解,让我们一起来看看吧!HDPE土工膜施工流程:一、裁剪、运输根据要铺设的基础面积进行测量、裁剪土工膜,按照编号进行记录,再按照号码直接运载到铺设的现场。
土工膜在运输、施工的过程中不要拖拽、避免尖锐物体刺伤;二、HDPE土工膜的铺设1、在土工膜上、下各层土工布中接搭150mm;2、应当从底部向上进行延伸,不能拉得太紧,应当留有1.5%的余幅,以准备局部下沉、拉伸。
要考虑到工程的实际情况,在边坡的地方要采取从上到下的铺设顺序;3、纵向接头的地方应当距离湖底、弯角的地方设置1500以上,应当设置在平面上;4、先铺设边坡后铺湖底;5、在铺设边坡的时候,展膜的方向应当要基本平行于最大坡度的线;6、在铺设边坡的时候要控制,防渗土工膜在铺设边坡之前,要先对要铺设的区域进行检查、测量,要根据测量的实际尺寸将仓库内尺寸相匹配的土工膜运到现场锚固沟平台上面,在铺设的时候要根据现场实际条件,采取从上往下铺设的方法;7、对正、搭齐,HDPE土工膜在铺设的时候无论是边坡还是湖底,都要平整、顺直,避免出现皱褶、波纹的情况,让两幅土工膜对齐。
搭接的宽度要按照设计的要求,一般宽度在100mm左右;8、对压膜的控制,及时的用沙袋将土工膜压住,以防止被风吹扯动;9、锚固沟里面铺设的控制,在锚固沟的顶部,应当要按照设计要求预留出一定位置的防渗膜,以备局部下沉拉伸;以上就是对:HDPE土工膜做防水、防渗施工方法的简单介绍,读到这里,相信大家对“HDPE土工膜施工方法”已经有了一定的了解。
选购优质HDPE土工膜——就上佰材网,中国工程材料B2B2C电子商务平台。
HDPE土工膜施工流程八个步骤模板一:1. 准备工作1.1. 确定使用的HDPE土工膜材料和规格1.2. 确定施工区域及土地的准备工作1.3. 清理施工区域,清除杂物和垃圾2. 土地准备2.1. 清理施工区域内的草地、灌木、树木等2.2. 平整施工区域,清除地面上的凸起和凹陷2.3. 检查施工区域是否存在潜在的土壤不均匀性3. 土工膜铺设3.1. 检查土工膜是否完整,没有破损或损坏3.2. 将土工膜从一端开始解卷,铺设在施工区域上3.3. 确保土工膜与地面紧密贴合,无明显皱褶3.4. 在土工膜上方搭建遮阳棚或设置遮阳布,以防止日晒损伤4. 接缝处理4.1. 将土工膜叠放到一起,留出一定的重叠长度4.2. 使用热熔焊接机对接缝位置进行热焊接处理4.3. 确保接缝焊接牢固,并无明显的气泡或污染物5. 固定和保护措施5.1. 在土工膜的边缘和角落处设置固定装置,例如钉子或固定带5.2. 检查固定装置的牢固性,确保土工膜不会被风吹飞或被动物损坏5.3. 在土工膜上覆盖一层砂土或砾石,以提供额外的保护和稳定性6. 渗透性测试6.1. 在施工完成后,对土工膜进行渗透性测试6.2. 使用渗透性测试设备,将水流注入土工膜上方的区域6.3. 观察土工膜下方是否有水渗透,检查渗透性能是否达到要求7. 清理和维护7.1. 清理施工现场,清除杂物和垃圾7.2. 定期检查土工膜的状态,修复任何破损或损坏7.3. 进行必要的维护工作,以延长土工膜的使用寿命8. 完工验收8.1. 进行整体验收,确保土工膜施工符合质量要求8.2. 准备完工报告,记录施工过程和结果8.3. 提交完工报告并进行相关部门的验收和审查附件:1. HDPE土工膜产品规格书2. 渗透性测试设备操作手册3. 接缝热熔焊接机使用说明书法律名词及注释:1. HDPE土工膜:高密度聚乙烯土工膜,常用于土方工程中的防渗透和隔离层材料。
2. 热焊接:通过加热的方式将HDPE土工膜的接缝处热熔,使其牢固连接,以防止渗透。
HDPE防渗土工膜专项施工方案XXXXXXXXXXXXXXX公司HDPE防渗土工膜施工方案一、编制依据根据设计图纸,相关技术规范,本公司长期以来在土工膜施工中所积累的经验编制二、土工膜施工工艺流程1、土工膜铺设工艺流程土工膜铺设分项工程包括从材料裁剪,到试焊、调试焊接设备、锚固、检查验收等全过程。
具体的技术方案流程如下图1-1:图1-1 土工膜铺设工艺流程图2、土工膜焊缝构造土工膜的施工焊接主要有二种方法:双缝热合焊接和单缝挤压焊接,本项目采用双缝热合焊接方式,其操作应符合相关规范要求;具体的焊缝构造见图1-2。
三、HDPE土工膜施工要求及注意事项1、土基表面应平整顺职,并碾压密实,压实度达到95%,土基表面平整度±2cm/m2,在岩基上铺设时,岩基表面平整度要求在±1cm/m2;2、清洁度:垂直深度2.50cm内不得有树根、瓦砾、石子、砼颗粒等尖棱杂物。
3、铺设施工气候要求:气温5—40℃为宜,考虑到土工膜的热胀冷缩性,根据经验,天冷时,土工膜的铺设应紧一些;天热时应松弛;但要注意,在夏天应避免中午时的高温。
4、风力及雨天:风力超过4级或雨天应停止施工;宜用砂袋压住土工膜,以利施工。
四、HDPE土工膜铺设1、应从底部向高位延伸,不要拉得太紧,应留有1.50%的余幅以备局部下沉拉伸。
单考虑到本工程的实际情况,边坡采取从上到下的铺设顺序。
2、相邻两幅的纵向接头不应在一条水平线上,应相互错开1m以上。
3、纵向接头应距离坝脚、弯脚处1.50m以上,应设在平面上。
4、先边坡后场底。
5、边坡铺设时,展膜方向应基本平行于最大坡度线。
6、场底铺设控制:防渗土工膜在铺设前,先对铺设区域进行检查、丈量,根据丈量的尺寸将仓库内尺寸相匹配的防渗膜运至相应的位置:铺设时,用人工按一定的方向,进行“推铺”。
7、对正、搭齐:HDPE土工膜的铺设不论是边坡还是场底,应平整顺直,避免出现褶皱、波纹,以使两幅土工膜对正、搭齐。

hdpe土工膜地下垂直安装方法与流程
HDPE(高密度聚乙烯)土工膜地下垂直安装方法与流程如下:
1. 设计:首先,根据需要的工程规格和要求,确定适当的土工膜材料和尺寸。
选择适当的HDPE土工膜厚度,通常根据土
壤条件和所需的防渗性能来确定。
2. 准备工作:清理施工区域,并确保底部和侧面的基底平整、无明显突起物。
检查基底是否完好并去除尖锐物体,以防止土工膜被划破。
3. 铺设土工膜:将卷装的土工膜从一侧开始铺设,展开的同时平整土工膜表面。
确保土工膜覆盖基底,并不越界或褶皱。
4. 安装固定物:用地膨胀锚定装置或其他适当的固定物将土工膜边缘固定在基底上。
固定间距和方法应根据工程规格来确定。
5. 焊接接口:对于较大面积或需要多个土工膜片拼接的情况,要进行焊接处理。
使用HDPE焊接材料,根据制造商的建议
和标准操作程序,将土工膜边缘进行焊接或粘接。
6. 测试:安装完成后,对地下垂直的HDPE土工膜进行测试,以确保其具备所需的防渗性能。
可以通过水压试验或其他适当的方法来测试。
7. 覆盖与回填:在土工膜上方覆盖适当的保护层,如砂土等,以提供额外的保护和支撑。
然后,进行后续的回填工作,确保
土工膜上方的土层平整,并避免应力和压力对土工膜的损坏。
需要注意的是,在进行HDPE土工膜地下垂直安装之前,必须进行充分的工程设计和规划,并遵循相关的安装规范和建议操作程序,以确保土工膜的有效性和防渗性能。
另外,施工过程中要注意避免土工膜的划破、损坏或受到任何外力冲击。
最后,定期检查和维护土工膜的状态,以确保其长期的功能和性能。

探究HDPE土工膜施工工艺要点HDPE土工膜是一种高密度聚乙烯材料,具有优异的防渗、防腐、耐腐蚀和耐老化等特性,广泛应用于工程建设中的防渗隔离、防水防腐、围护结构以及环境保护等领域。
在土工膜的施工过程中,施工工艺要点将直接影响到土工膜的使用寿命和防渗效果。
下面将探究HDPE土工膜施工工艺要点,以期为相关施工人员提供一定的参考和指导。
一、施工前准备1. 土工膜的选材在进行土工膜施工前,首先要选用符合工程要求的HDPE土工膜。
一般来说,HDPE土工膜应符合国家标准GB/T17643-2011《聚乙烯土工膜》的规定,具有耐老化、耐热变形、抗拉强度高、蠕变性能好等特点。
2. 施工人员的培训施工人员应具有相关的施工技能和经验,并接受相关的施工培训。
必须严格遵守施工规范,保证施工工艺的质量。
3. 施工现场的准备施工现场应清理干净,确保施工现场的平整度和清洁度。
要清理现场上的杂物和障碍物,确保施工能够顺利进行。
二、施工工艺要点1. HDPE土工膜的铺设将土工膜按照设计要求进行铺设,要求地基表面应平整、清洁、无尖锐物体和钢筋露出。
土工膜的铺设要求边缘要有60cm的重叠,每块土工膜的连接都要采用电热熔焊或者机械熔接的方式进行,确保连接牢固。
2. 土工膜的焊接在土工膜的铺设过程中,要进行土工膜的熔接焊接,在熔接焊接的过程中要注意以下几点:(1)清洁:要先清洁焊接的位置,确保无灰尘、油污等杂质,以免影响焊接质量;(2)温度:焊接温度一般控制在260-300℃之间,根据材料的类型和厚度确定具体的焊接温度;(3)压力:焊接过程中要保持适当的压力,以确保焊接质量;(4)速度:焊接速度要适当,过快容易造成焊接不牢固,过慢容易造成焊缝过度熔化。
3. 土工膜的固定在进行土工膜的固定工作时,要使用符合设计要求的土工膜固定材料,同时要按照设计要求进行土工膜的固定,确保土工膜牢固固定在地基表面上。
4. 环境温度在进行土工膜的施工过程中,要注意环境温度的影响,环境温度过低容易影响土工膜的焊接质量,环境温度过高容易造成土工膜材料的软化,影响土工膜的使用效果。
高密度聚乙烯土工膜施工工艺
高密度聚乙烯是一种具有优异性能的土工膜材料,能比其他类型的膜材料提供更好的环境
保护及防水防突能力。
高密度聚乙烯土工膜是一种新型的土工材料,广泛应用于建筑部位、街道、桥梁等防水护坡筑工程。
高密度聚乙烯土工膜施工工艺可以分为以下几步:
一、按施工图示检查工程部位,清理污物和沉积物,改正一般的地形缺陷,确保施工现场
的平整和合理。
之后要做的是对土壤表进行混合,既要提高土壤力学性能,又要保证较高
的抗压强度。
二、将高密度聚乙烯土工膜进行敷设,并按照规定的宽度与高度要求进行铺设,通常要求
土工膜适当经过地上处理凹状,使其能够更好地覆盖地表,以提高抗渗性能。
三、下一步就是对覆盖在土壤表面的高密度聚乙烯土工膜进行熔接,一般用电熔接法进行,熔接部位需要做到完全密封,以确保材料的抗渗性能和使用寿命。
四、最后要做的就是现场施工检查,校核施工过程中是否按规定的要求完成,确保系统的
性能质量。
总之,要想正确施工高密度聚乙烯土工膜,还需要按照专业标准,配合不同的施工图示和地质工程技术规程,控制施工过程中的质量,为建设提供护坡时所需的优质自保护性材料。
HDPE土工膜的施工方法【HDPE土工膜施工方法】一、概述HDPE土工膜是一种由高密度聚乙烯(HDPE)制成的土工合成材料,具有良好的抗拉强度、防渗透性能和耐化学腐蚀性能。
本文档旨在提供详细的HDPE土工膜施工方法,确保施工过程中的质量和安全。
二、材料准备1. HDPE土工膜:根据工程设计要求,选用相应规格和厚度的HDPE土工膜;2. 土工织物:选择与HDPE土工膜相匹配的土工织物;3. 胶黏剂:使用专用的胶黏剂将HDPE土工膜粘结在一起;4. 相关辅助材料:包括填土、填料、护边条等。
三、施工步骤1. 地基处理:(1)清理:将施工区域内的杂物、石块等清理干净;(2)平整:对地基进行修整和整平,确保表面平整度达到设计要求。
2. HDPE土工膜铺设:(1)测量与切割:根据工程设计要求,测量并切割HDPE土工膜,使其符合施工区域的尺寸;(2)铺设:将HDPE土工膜铺设在地基上,并保持其干燥和清洁;(3)逐卷焊接:将相邻的HDPE土工膜边缘逐卷焊接,确保焊接坚固且无渗漏。
3. 焊接连接:(1)热熔连接:使用专用的热风枪将HDPE土工膜边缘进行热熔,然后压接在一起,形成密封连接;(2)检查质量:检查连接处的质量,确保焊接强度达到要求。
4. 附属构造处理:(1)护边处理:在施工区域的边缘设置护边条,起到保护HDPE土工膜的作用;(2)填土填料:根据设计要求,使用适当的填土和填料对施工区域进行填充和加固。
四、工艺控制1. 温度控制:在施工过程中,保持室温在5℃以上,避免温度过低影响焊接效果;2. 风速控制:当进行热熔焊接时,控制周围的风速,避免风吹散熔融的HDPE土工膜;3. 焊接质量控制:在焊接过程中,对焊接质量进行实时检查,确保焊接处无漏水温和泡。
五、安全注意事项1. 按照施工规范和操作规程进行作业,确保施工人员的人身安全;2. 使用专业的施工设备和工具,并进行合理维护;3. 严禁在HDPE土工膜上进行直接焊接和切割,避免损坏膜材;4. 定期检查施工材料的质量,确保材料符合要求。
HDPE 防渗土工膜专项施工方案XXXXXXXXXXXXXXX企业HDPE 防渗土工膜施工方案一、编制依照依据设计图纸,有关技术规范,本企业长久以来在土工膜施工中所累积的经验编制二、土工膜施工工艺流程1、土工膜铺设工艺流程土工膜铺设分项工程包含从资料裁剪,到试焊、调试焊接设备、锚固、检查查收等全过程。
详细的技术方案流程以下列图 1-1:料测量膜段尺寸场基层已查收锚固沟成型从头调试机械进行试焊未经过另取二组试件检验确立返工或修理范围修理后检验经过运膜吊车展膜展布架裁膜试铺土工膜试焊土工膜焊件检验经过焊接土工膜取样检验暂时锚固或锚固检查查收焊接方法主要有:双缝热合焊接单缝挤压焊接图1-1土工膜铺设工艺流程图2、土工膜焊缝结构土工膜的施工焊接主要有二种方法:双缝热合焊接和单缝挤压焊接,本项目采纳双缝热合焊接方式,其操作应切合有关规范要求;详细的焊缝结构见图 1-2。
三、 HDPE 土工膜施工要求及注意事项1、土基表面应平坦顺职,并碾压密实,压实度达到95%,土基表面平22整度± 2cm/m,在岩基上铺设时,岩基表面平坦度要求在±1cm/m ;2、洁净度:垂直深度 2.50cm内不得有树根、瓦砾、石子、砼颗粒等尖3、铺设备工天气要求:气温 5— 40℃为宜,考虑到土工膜的热胀冷缩性,依据经验,天冷时,土工膜的铺设应紧一些;天热时应废弛;但要注意,在夏季应防止中正午的高温。
4、风力及雨天:风力超出 4 级或雨天应停止施工;宜用砂袋压住土工膜,以利施工。
四、 HDPE 土工膜铺设1、应从底部向高位延长,不要拉得太紧,应留有 1.50%的余幅以备局手下沉拉伸。
单考虑到本工程的实质状况,边坡采纳从上到下的铺设次序。
2、相邻两幅的纵向接头不该在一条水平线上,应互相错开1m 以上。
3、纵向接头应距离坝脚、弯脚处 1.50m以上,应设在平面上。
4、先边坡后场底。
5、边坡铺设时,展膜方向应基本平行于最大坡度线。
hdpe土工膜焊接工艺HDPE土工膜是一种高密度聚乙烯材料制成的土工合成材料,在工程建设中广泛应用于水利、交通、园林、环保等领域。
在HDPE土工膜的应用过程中,焊接工艺是至关重要的一环,下面我们就来详细了解HDPE土工膜焊接工艺。
一、焊接原理HDPE土工膜的焊接原理是通过加热与压力作用,使两层HDPE土工膜的接口处融合在一起,形成一个整体。
焊接时需要将土工膜的两个接口放在同一平面上,然后用焊接机加热到一定温度,再施加一定的压力,使两个接口融合在一起,形成一个密封的接口。
二、焊接设备HDPE土工膜的焊接设备主要有两种,一种是手持式焊接机,另一种是自动化焊接机。
手持式焊接机主要用于对小面积土工膜的焊接,该设备结构简单,易于操作,成本较低。
但是手持式焊接机焊接质量和效率受到操作人员的技术水平和经验的影响。
自动化焊接机是一种高效、稳定的焊接设备,可以实现对大面积土工膜的焊接。
该设备采用PLC控制,焊接质量稳定可靠,效率高,适用于大型工程的土工膜焊接。
三、焊接工艺流程1.准备工作:首先要对焊接设备进行检查,保证设备正常工作;同时,要对焊接材料进行检查,保证其质量符合要求。
2.土工膜铺设:在进行焊接前,需要将土工膜铺设好,保证其表面平整,没有任何杂质和污物。
3.土工膜对接:将需要焊接的土工膜对接在一起,保证其接口处在同一平面上。
4.加热焊接:将焊接机的加热板放在土工膜接口处,加热到一定温度,一般为200-230℃,加热时间为5-10秒钟。
5.施加压力:加热后,需要立即施加一定的压力,使两个接口融合在一起,形成一个整体。
6.冷却定型:焊接完成后,需要让焊接处自然冷却定型,保证焊接质量稳定可靠。
四、注意事项1.焊接前需要对土工膜进行检查,保证其表面平整,没有任何杂质和污物。
2.焊接时需要将土工膜的两个接口放在同一平面上,保证焊接质量。
3.加热温度和时间需要根据实际情况进行调整,一般为200-230℃,加热时间为5-10秒钟。
hdpe膜施工工艺HDPE膜施工工艺一、引言HDPE膜(High Density Polyethylene Film)是一种高密度聚乙烯薄膜,具有优异的韧性和耐化学物质侵蚀的特性,广泛应用于水利、环保、建筑等领域。
在HDPE膜施工过程中,正确的工艺非常重要,本文将介绍HDPE膜施工的一般步骤和注意事项。
二、HDPE膜施工步骤1. 地面处理在施工前,首先需要对施工地面进行处理。
地面应平整、干燥、无明显凸凹,任何尖锐物品都应清除。
如果地面有明显的不平整或裂缝,应进行修补或填充。
确保地面处理的质量对于膜的铺设和粘接至关重要。
2. 膜材铺设将HDPE膜材铺设在经过地面处理的基层上。
膜材应根据实际需要进行裁剪,留出边缘用于粘接。
在铺设膜材的过程中,要确保膜材的整齐、平整,没有明显的褶皱或波纹。
3. 膜材粘接膜材的粘接是保证整个工程质量的重要一环。
在粘接之前,需要将粘接面进行清洁,确保无尘、无油、无水分。
粘接剂应根据膜材的材质和使用环境来选择,确保粘接的牢固性和耐久性。
4. 边缘处理膜材的边缘处理是保证工程密封性的关键步骤。
边缘处理应根据实际需要选择不同的方法,如折边、热熔、焊接等。
边缘处理的质量直接影响到整个工程的密封性和耐久性。
5. 检测和维护在施工完成后,需要对施工质量进行检测。
主要包括膜材的平整度、粘接的牢固性、边缘处理的完整性等。
如发现问题,应及时进行修复和维护,确保工程质量。
三、HDPE膜施工注意事项1. 施工环境要求:施工环境应干燥,避免在雨天或湿度较大时进行施工,以免影响膜材的粘接效果。
2. 温度要求:施工时应注意环境温度和膜材温度的影响。
一般情况下,膜材的施工温度应在5℃以上。
3. 施工工具:选择合适的施工工具,如切割刀、热风枪、辊压机等,确保施工的顺利进行。
4. 施工人员:施工人员应具备相关的技术知识和经验,熟悉HDPE 膜施工的工艺流程和注意事项。
5. 安全防护:施工过程中应注意安全防护,佩戴好口罩、手套等防护用品,避免接触到有害物质。
引言:HDPE膜是一种常用于防水工程的材料,它具有耐腐蚀、耐老化、耐酸碱等优点,并且施工简单、效果显著。
本文将详细介绍HDPE膜施工的方法,包括基础准备、膜材铺设、焊接技术等方面的内容。
概述:HDPE膜施工是一种重要的防水工程,它能够有效地防止地下水渗漏和地面水浸入建筑物内部,保护建筑物的结构安全。
在施工过程中,需要注意基础准备、膜材铺设、焊接技术等方面的细节,以确保施工质量和效果。
正文内容:一、基础准备1.地表处理:在施工前,需要对地表进行处理,清除杂物、平整表面,并确保地表干燥清洁。
2.基层处理:根据实际情况选择适当的基层处理方式,如水泥砂浆抹灰、混凝土基面等,以提高膜材的附着力。
二、膜材铺设1.膜材选择:根据实际工程需要选择合适的HDPE膜材,考虑到膜材的耐腐蚀性、耐老化性和耐酸碱性等指标。
2.铺设方式:将HDPE膜按照预定施工图纸的要求进行铺设,要求膜材边缘与建筑物墙体呈45度角,确保边际密封性。
3.固定方式:使用适当的固定材料将膜材固定在基层上,确保整个膜面的平整性和稳定性。
三、焊接技术1.热风焊接:采用专用的热风枪将HDPE膜材焊接在一起,确保焊缝的牢固性和密封性,避免水分渗漏。
2.热熔焊接:使用热熔焊机将HDPE膜材与热溶料进行热熔焊接,确保焊缝的牢固性和密封性。
3.高频焊接:利用高频电磁场作用下的摩擦热熔融状态,将HDPE膜材焊接在一起,适用于大面积膜材的施工。
四、施工质量控制1.焊缝检测:使用焊缝检测仪器对焊缝进行检测,确保焊缝的牢固性和质量。
2.漏水测试:在施工完成后,进行漏水测试,检查膜材铺设和焊接的质量,确保没有漏水点。
3.质量记录:对施工过程中的各项工作进行记录,包括施工图纸、焊接记录、检测报告等,以便后续审查和维护。
五、施工注意事项1.施工环境:在施工过程中,要保持施工区域的干燥和整洁,避免外来物质对膜材的污染。
2.人员要求:施工人员应具备相关的工程经验和技术能力,了解HDPE膜施工的要求和方法。
高密度聚乙烯土工膜主要施工方法(完整版)本文将介绍高密度聚乙烯土工膜的主要施工方法。
以下是施工步骤:1. 前期准备:在施工前,需要检查工程图纸和设计要求,确保准备工作的准确性和完整性。
同时,准备所需的材料和工具。
2. 土地准备:在施工现场,必须确保土地平坦、干燥,并清除任何杂物和障碍物。
需要进行地面平整,确保没有凹凸不平的地方。
3. 土工膜铺设:首先,将土工膜卷展开并铺设在准备好的土地上。
确保膜上没有明显的损坏和污染物。
膜的边缘需要与设计要求相符,进行必要的修剪。
4. 固定土工膜:使用钉子、重物或其他适当的固定物,将土工膜固定在地面上。
确保土工膜紧贴地面,避免褶皱和松弛。
5. 焊接:对于较大面积的土工膜,需要进行焊接以确保整体的密封性。
使用热风枪或其他适当的工具,将膜的接缝处进行焊接,并进行必要的测试以确保焊接质量。
6. 过滤层覆盖:在土工膜上面覆盖一层过滤层,以防止土壤颗粒对土工膜的磨损和损害。
过滤层的厚度和材料应符合设计要求。
7. 监测和维护:在施工完成后,需要对土工膜进行监测和维护工作。
定期检查土工膜的完整性,修复任何损坏或漏水的部分。
施工高密度聚乙烯土工膜时,需注意以下事项:- 避免使用尖锐或锋利的工具直接接触土工膜,以防止损坏。
- 严格按照设计要求进行施工,确保土工膜的正确性和完整性。
- 在施工过程中,尽量避免膜上的积水和杂物,以免影响土工膜的性能。
- 根据需要,在施工现场设置适当的防护措施,确保施工人员的安全。
总之,以上是高密度聚乙烯土工膜的主要施工方法。
在进行施工时,请务必遵循设计要求和相关法规,并采取适当的措施确保施工质量和工程安全。
HDPE土工膜的施工方法方案第一篇模板范本(简洁风格):背景介绍:本文档旨在详细介绍HDPE土工膜的施工方法方案。
HDPE土工膜是一种高密度聚乙烯土工合成材料,广泛应用于水利、环保、交通、农业等领域的工程建设中。
施工准备:1. 施工前检查:确认施工场地的地面平整度和排水情况是否符合要求;2. 材料准备:购买足够的HDPE土工膜以及必要的施工工具;3. 施工人员培训:对施工人员进行培训,确保他们了解施工方法和操作规程。
施工步骤:1. 场地准备:清理施工场地,将地面上的杂物和不平整物体清除干净;2. 铺设基础:在地面上铺设一层砂土,厚度约为10cm,并进行压实;3. 铺设土工膜:将HDPE土工膜铺设在砂土层上,注意保持膜面的平整,膜与膜之间的重叠要求不小于20cm;4. 固定土工膜:使用固定钉或胶带将土工膜固定在地面上,确保膜面不会移动;5. 焊接接头:对土工膜进行焊接,确保接头处无渗漏;6. 边缘处理:对土工膜的边缘进行处理,防止损坏和脱落;7. 施工检查:对施工完成后的土工膜进行检查,确认无渗漏和损坏;8. 环境保护:清理施工现场,将施工过程中产生的废弃材料进行妥善处理。
附件:1. HDPE土工膜供应商提供的产品技术参数;2. 施工现场平面图和剖面图。
法律名词及注释:1. HDPE:High Density Polyethylene,高密度聚乙烯;2. 土工膜:一种防水、防渗、隔离材料,用于土木工程施工中。
第二篇模板范本(详细风格):背景介绍:本文档详细介绍了HDPE土工膜的施工方法方案。
HDPE土工膜是一种采用高密度聚乙烯制成的土工合成材料,具有优异的防渗性能和机械强度,广泛应用于地下水工程、水利工程、环保工程、交通工程以及农业工程等领域。
1. 施工准备1.1 施工前检查施工前应对施工场地进行检查,确保地面平整度和排水情况符合要求;1.2 材料准备购买足够的HDPE土工膜,同时准备必要的施工工具和设备;1.3 施工人员培训对施工人员进行培训,使其熟悉HDPE土工膜的性能特点、施工方法和操作规程。
hdpe土工膜施工工艺一、简介HDPE土工膜是高密度聚乙烯土工膜(High Density Polyethylene Geomembrane)的简称,是一种高分子材料制成的工程材料,主要用于地基防渗、水利工程、环境工程、交通基础设施等领域。
本文将详细探讨HDPE土工膜的施工工艺,并指导如何正确使用和安装。
二、HDPE土工膜施工工艺步骤1. 土壤准备在进行HDPE土工膜施工前,首先要对土壤进行准备工作。
具体步骤如下:1.清理:清除施工区域的杂草、石块、碎石等杂物,保证施工区域平整干净。
2.探测:使用探测仪器检测土壤中是否存在有害化学物质,如重金属、有机溶剂等,以确保施工环境安全。
3.处理:如果土壤中检测到有害物质,需要进行相应的处理措施,如清除或加盖保护层。
4.平整:在施工区域进行平整处理,确保基础平坦牢固。
2. 土工膜铺设一旦土壤准备工作完成,接下来是HDPE土工膜的铺设工作。
以下是具体的铺设步骤:1.标定:根据实际需求,使用标线或标尺确定土工膜的铺设范围,并标明边界线。
2.清洁:清洁施工区域,确保没有尖锐物、尘土和其他杂物,以免损坏土工膜。
3.铺设:将HDPE土工膜铺设在施工区域上,确保铺设平直、紧密,无褶皱和空隙。
4.固定:使用钢钉或其他固定装置将土工膜固定在横向边界线上,防止脱落或移动。
3. 焊接和修补为了保证土工膜的完整性和可靠性,必要时需要进行焊接和修补工作。
具体步骤如下:1.检查:对土工膜进行全面检查,确定是否存在损坏、漏水或缺陷。
2.焊接:如果土工膜有断裂、孔洞或者需要延伸,可以使用热熔焊接技术进行修复或延长处理。
3.修补:对于土工膜的小面积损坏,可以使用修补材料进行修补,确保其完整性和防渗效果。
4. 验收和保护HDPE土工膜施工完成后,需要进行验收工作并采取相应的保护措施,以确保施工质量和使用寿命。
以下是相关步骤:1.检测:使用相应的检测仪器对土工膜的防水性能进行测试,确保其符合要求。
hdpe土工膜施工工艺一、前期准备1.1 地基处理在施工前,需要对场地进行地基处理。
首先要将场地上的杂物清理干净,然后对场地进行平整处理。
如果场地不平整,需要进行填方或挖方处理,使其达到施工要求。
1.2 土壤检测在施工前需要对土壤进行检测,以确定土壤的承载力和渗透性等指标是否符合要求。
如果土壤不符合要求,则需要采取相应的措施来加固或改良土壤。
1.3 材料准备在施工前需要准备好所需的材料,包括HDPE土工膜、防护垫层、接头材料、焊接机等。
二、HDPE土工膜铺设2.1 铺设防护垫层在铺设HDPE土工膜之前,需要先铺设防护垫层。
防护垫层可以起到保护HDPE土工膜的作用,同时也可以增加摩擦力,使得HDPE土工膜更加牢固。
2.2 HDPE土工膜铺设将HDPE土工膜按照设计要求铺设在防护垫层上,并留出足够的边缘长度以便进行焊接。
在铺设过程中要注意避免划伤或穿孔HDPE土工膜。
2.3 接头处理将两块HDPE土工膜的接头处对接,用专门的接头材料进行加固,并使用焊接机进行焊接。
在焊接过程中要注意温度和时间的控制,确保焊接质量。
三、HDPE土工膜固定3.1 固定方式将HDPE土工膜用锚杆或其他固定装置固定在场地上,以防止其在使用过程中移位或损坏。
3.2 固定位置根据设计要求,在场地边缘和角落处需要设置更多的固定装置以增加其牢固度。
四、验收及维护4.1 验收标准施工完成后需要对HDPE土工膜进行验收,检查其表面是否有划痕、穿孔等损坏情况,并检查焊接处是否牢固。
4.2 维护方法在使用过程中需要对HDPE土工膜进行维护,及时清理污垢和杂物,并修补损坏部分。
同时还需要定期检查其牢固度和渗透性等指标,以确保其正常使用。
五、安全注意事项5.1 施工过程中需要注意安全,避免发生意外事故。
5.2 在焊接过程中要注意温度和时间的控制,避免焊接质量不良。
5.3 使用过程中要避免锐利物品划伤或穿孔HDPE土工膜。
1 平整度:±2cm/m2,平整顺直;
2 压实度:95%,经碾压后方可在其上铺设土工膜;
3 纵、横坡度:纵、横向坡度宜在2% 以上,填埋场底部的轮廊边界和结构必须有利于渗沥液的导流;
4 清洁度:垂直深度2.50cm内不得有树根、瓦砾、石子、砼颗粒等尖棱杂物。
1 气温 5—40℃为宜,考虑到土工膜的热胀冷缩性,根据经验,天冷时,土工膜的铺设应紧一些;天热时应松弛;但要注意,在夏天应避免中午时的高温。
2 风力及雨天:风力超过4级或雨天应停止施工;风小时,宜用砂袋压住土工膜,以利施工。
高密度聚乙烯土工膜(HDPE土工膜)铺设施工步骤:
1)应从底部向高位延伸,不要拉得太紧,应留有1.50%的余幅以备局部下沉拉伸。
单考虑到本工程的实际情况,边坡采取从上到下的铺设顺序。
2)相邻两幅的纵向接头不应在一条水平线上,应相互错开1M以上。
3)纵向接头应距离坝脚、弯脚处1.50M以上,应设在平面上。
4)先边坡后场底。
5)边坡铺设时,展膜方向应基本平行于最大坡度线。
* 边坡的铺设控制:防渗土工膜在边坡铺设前,先对铺设区域进行检查、丈量,根据丈量的尺寸将仓库内尺寸相匹配的防渗膜运至一期锚固沟平台,铺设时根据现场实际条件,采取从上往下“推铺”的便利方式。
在扇形区应合理裁剪,使上下端都得到牢固的锚固。
* 场底铺设控制:防渗土工膜在铺设前,先对铺设区域进行检查、丈量,根据丈量的尺寸将仓库内尺寸相匹配的防渗膜运至相应的位置:铺设时,用人工按一定的方向,进行“推铺”。
* 对正、搭齐:HDPE土工膜的铺设不论是边坡还是场底,应平整
顺直,避免出现褶皱、波纹,以使两幅土工膜对正、搭齐。
搭接宽
按设计要求,一般为左右10cm。
* 压膜的控制:用砂袋及时将对正、搭齐的HDPE土工膜压住,以防风吹扯动。
* 锚固沟内的铺设控制:在锚固沟顶部,应按设计要求预留一定的防渗膜,以备局部下沉拉伸。
* 纵向接缝:上坡段在上,下坡段在下,并且留有足够的搭接长度≥15 cm图—1边坡防渗HDPE土工膜必须在膜下图—2 库底HDPE土工膜膨润土垫铺设验收合格后的区域进行铺设人工按一定的方向,进行“推铺” 图-3边坡铺设时HDPE土工膜图--4用砂袋及时将对正、搭齐的展膜方向应基本平行于最大坡度线。
HDPE土工膜压住,以防风吹扯动
试验性焊接要求
1)试验性焊接在HDPE土工膜试样上进行,以检验和调节焊接设备。
2)焊接设备和焊接人员只有成功完成试验性焊接后,才能进行下一步的生产性焊接。
3)试验性焊接的频率控制:根据环境温度的变化,每天每台不少于两次,一次在正式作业前,一次在中班。
4)试验性焊接是与生产性焊接相同的表面和环境条件下进行的。
焊接检测控制措施
检测控制分为产品表面检测和焊接缝检测。
1)产品表面检测:当HDPE土工膜展开后,要用眼检查是否有缺陷,标出有缺陷或值得怀疑的地方,以便修补。
2)焊缝的检测分为:目测和检漏试验(非破坏性)
* 焊缝的目测:主要是对焊缝的外观质量、T型焊缝及十字型焊缝的处理、基层有无杂物等项进行仔细检查。
* 双焊缝的表面:平整、牢固、美观,即光滑平顺,厚度均匀,焊缝处不得有其他杂物及多余散碎焊料,不得使周围母材出现受损伤部位。
* T型焊缝表面:结合紧密,平滑连接。
* 十字型焊缝表面:在确实避不开时,才可以采用十字型焊接,但必须加盖20厘米以上见方的补丁,由经验丰富的焊工完成。
3)非破坏性检测:充气(双焊缝)。
* 双焊缝充气检测:通过检查双缝的气密性来判断其焊接质量好坏的非破坏性检测手段。
在气腔内封闭一定压力的气体,通过检测针上附带压力表的变化来判断其气密性。
* 仪器的组成:压缩装置,能产生0.15--0.20Mpa的压力装有压力表的空心针
* 程序:充气0.15--0.20 Mpa的压力,保持2分钟以上即为合格;如压力表稳定不住,则一面保持一定的压力,一面对外侧焊缝涂抹肥皂液检验,如无漏气也认为合格(即对另一条漏气焊缝不做处理)。
4)缺陷的修补:对在目测、正压中所发现的缺陷,应及时修补;不能立刻修补的,要做特种标记,以防漏补。
* 各种空洞的修补:根据洞的大小而定,当洞大于5mm时,应用10厘米圆形或椭圆形的衬垫修补。
* 对于小的针眼或空洞,可以用点焊。
1)锚固沟:是固定高密度聚乙烯土工膜和保护层土工布的,高密度聚乙烯土工膜和保护层土工布铺设好
后,即时用砼板压住。
2)缓冲平台:是为了高密度聚乙烯土工膜的平稳性,防止下滑,在坡中央增设缓冲平台,且在平台上设置锚固沟,以减轻高密度聚乙烯土工膜的下拉力,增加稳定性。
本工程的缓冲平台锚固沟由于实际地形的特点,小而窄,施工时要格外注意。
3)截洪沟:在锚固沟的上面,开挖截洪沟,导流外来雨水,以阻止水直接进入填埋场。
本工程一期锚固沟兼作截洪沟。
DPE土工膜焊接特殊部位的处理
1)边坡交汇处即坝坡拐弯处:铺设和焊接均属特殊情况,要根据实际状况特殊裁剪,方能使土工膜紧贴坝坡基地,否则,会造成“悬空”或“起鼓”现象。
施工要点:在此区域内,操作人员要精心测量,把土工膜裁剪成上宽下窄的倒梯形。
2)库区的边坡与库底的交汇处,此处在设计上多有盲沟。
施工要点:先把土工膜顺着坝面铺设在距盲沟1.5米远以外处
再与库底膜相连;相邻两幅的焊接是:先焊接好后,再压往盲沟内。
3)坝管与土工膜的连接(见示意图):先把HDPE土工膜根据渗沥液穿坝管的直径大小裁剪成喇叭状的管套,分成6-8小片,然后把管套由大到小的先后顺序套进穿坝管,再适宜地调整好管套的位置并用热风焊枪临时固定,管套不能有悬空的部位。
最后把管套的大小套口焊接在HDPE土工膜和渗沥液穿坝管上,并用不锈钢箍加固。
焊接数据的控制
1)不论是生产性焊接还是试验性焊接,必须保持焊接的温度、速度、夹持棍的压力使焊接达到最佳效果。
2)每条焊缝应被检验。
焊接质量保证控制措施
1)焊接边坡时,焊缝长度方向应沿坡度延伸,不能横穿。
2)尽量减少边脚和零星膜的焊接。
3)在焊接操作时应有一位焊接主管人员进行监督。
4) HDPE土工膜表面应清除油脂、水分、灰尘、垃圾和其他杂物。
5)如果焊接在晚上操作,应有充足的照明。
6)在HDPE土工膜搭接处,应去掉皱折,当皱折大小于10厘米时,采用圆形或椭圆补丁,补丁大小应超出切口周边5厘米。
7)当环境温度和不利的天气条件严重影响HDPE土工膜焊接时,应停止作业。
8)应对焊接机定时保养,要经常清理焊接机设备中残留物。
