中央泵房安全技术措施(2020年)
- 格式:docx
- 大小:58.70 KB
- 文档页数:27
( 安全技术 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
中央泵房安全技术措施(2020
年)
Technical safety means that the pursuit of technology should also include ensuring that people
make mistakes
中央泵房安全技术措施(2020年)

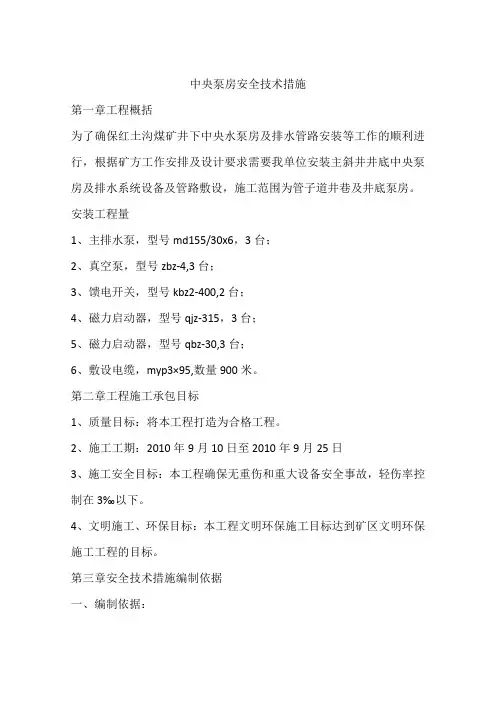

第一章工程概括
为了确保红土沟煤矿井下中央水泵房及排水管路安装等工作的顺利进行,根据矿方工作安排及设计要求需要我单位安装主斜井井底中央泵房及排水系统设备及管路敷设,施工范围为管子道井巷及井底泵房。
安装工程量
1、主排水泵,型号MD155/30X6,3台;
2、真空泵,型号ZBZ-4,3台;
3、馈电开关,型号KBZ2-400,2台;
4、磁力启动器,型号QJZ-315,3台;
5、磁力启动器,型号QBZ-30,3台;
6、敷设电缆,MYP3×95,数量900米。
第二章工程施工承包目标
1、质量目标:将本工程打造为合格工程。
2、施工工期:2010年9月10日至2010年9月25日
3、施工安全目标:本工程确保无重伤和重大设备安全事故,轻伤率控制在3‰以下。
4、文明施工、环保目标:本工程文明环保施工目标达到矿区文明环保施工工程的目标。
第三章安全技术措施编制依据
一、编制依据:
根据工程设计施工图纸、《煤矿安全规程》和《煤矿安装工程质量检验评定标准》进行编制。
二、工程施工质量执行规范:
1、《煤矿安装工程质量验收评定标准》MT5010-95
2、《煤矿安全规程》2010年版
3、《煤矿井下排水泵站及排水管路设计规范》GB50451-2008
4、工程安装图纸
5、红土沟煤矿设备安装工程合同
第四章施工准备工作
一、技术准备:
1、首先组织施工技术人员与矿方对施工图纸进行会审,并由矿方设计部门进行技术交底,对施工图纸中的疑问及时反映,确定解决方法,以利施工;其次组织参加施工的人员学习国家相关的质量标准规范,贯彻《施工组织设计》,向施工人员进行工程技术交底和安全注意事项交底。
2、与矿方及有关部门联系,安排地面加工场地及小型材料库房,并解决电源、水源、及风源,派人熟悉运输线路及施工现场,以便于施工。
3、与矿方测量人员联系,进行测量交点,十字中心线基准点必须三个点以上,标高基准点两个以上,以便校核,并进行测量布点及工程测量资料交接。同时结合泵房的实际情况,考虑运输、井下通风,对安装质量及安全方面的负面影响,合理安排施工方法,确保施工工期。
二、施工材料、工具的准备及构件加工:
根据实际及安装工艺,施工材料、工器具必须准备充分,对即将使用的工器具进行认真检查、检修。不合格者一律更换,严禁将隐患带入施工场地。由于本矿属高瓦斯矿井、井下严禁电气焊作业,一切需要电气焊的构配件、工具、半成品制作都需要在地面上进行,电气焊作业时要制定专门的电气焊安全技术措施,并及时通知矿方告知作业的地点、时间。合理布置材料及其加工场地,构件加工时,应严格遵照设计及质量验收规范要求,不合格严禁安装,结合安装工艺进行合理、精确加工,保证构件加工质量。
施工主要工(器)具设备:
(1)钢管支架一付。
(2)人字梯2个。
(3)电气焊BX-400(660v)一台
(4)灭火气4个(8Kg)
(5)5米长Φ18.5钢丝绳套两根。
(6)井上井下联系方法:井下安装1台电话。
(7)5t手动葫芦3个。
(8)水准仪2台。
三、验收设备及材料:
与矿方有关部门配合对进场的设备及材料进行验收、检查、测试。
具体验收方面如下:
1、设备到货后对设备进行验收。
2、入井前,对管材,各种阀门要进行外观目测检查,抽样进行压力、密闭测试。各项指标达到标准后,方可进行安装。
3、入井前,再次对使用的工器具、测量用具、劳动安全防护用品进行认真检查。
第五章施工方案及技术要求
一、施工顺序安排:
整个施工过程以安装工程为主,根据实际情况合理划分为几个相对独立作业段。各作业段组织平行施工。每个作业段内的各单位之间仍采用平行作业,在各单位工程内部实行流水施工组织作业。
每个作业区段安装工程的预留、安装、调试等穿插进行。
本工程坚持合理的施工顺序:
1、熟悉图纸,检查、熟悉现场。
设备类:
2、检查设备到货情况,认真组织验收。发现问题及时汇报处理,确认无误后方可下井。
3、认真进行设备基础验收,验收合格后可进行放线,基础处理。
4、设备安装前对所有吊装设备,工具、电气设备进行检查,不得带病作业。
5、水泵等设备进行安装,找平找正,检查合格后二次灌浆。
6、具备条件时通电试运转。
7、支架,挂件下料制作。
8、按图纸要求进行底漆防腐。
9、按图纸要求将支架,挂件,配水阀门的安装位置定点放线并安装。
10、对阀门进行强度和严密性试验。
11、按图纸要求进行管道,管件,阀门安装。
12、检查好以后,进行冲管清洗和水压试验。
13、水压试验合格后补刷二遍面漆。
14、水泵轴线水平度不大于0.5/1000.
二、主排水泵房设备安装
主要施工顺序
设备到货验收→基础验收→设备的运输、下放→基础的清理、研磨→设备吊装→垫铁配置→操平找正→二次灌浆。
1、严格按设计图纸的要求对到货的设备进行检查验收,确认设备的规格型号及各项参数符合设计要求,方可进行下放运输。
2、水泵与电机的基础待设备到货后经校对无误后方可进行安装。
a、基础座标纵横轴线±20mm
b、基础外形尺寸±20mm
c、基础不同面标高+0~-20mm
d、予留地脚孔深度+20~0mm
