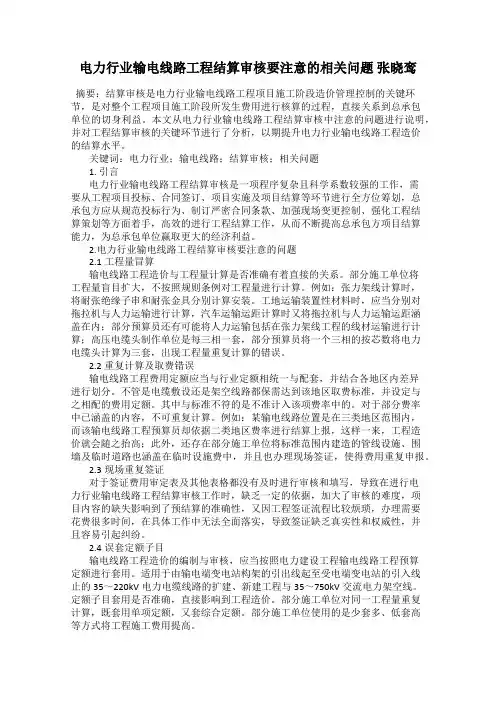

电力行业输电线路工程结算审核要注意的相关问题张晓鸾摘要:结算审核是电力行业输电线路工程项目施工阶段造价管理控制的关键环节,是对整个工程项目施工阶段所发生费用进行核算的过程,直接关系到总承包单位的切身利益。
本文从电力行业输电线路工程结算审核中注意的问题进行说明,并对工程结算审核的关键环节进行了分析,以期提升电力行业输电线路工程造价的结算水平。
关键词:电力行业;输电线路;结算审核;相关问题1. 引言电力行业输电线路工程结算审核是一项程序复杂且科学系数较强的工作,需要从工程项目投标、合同签订、项目实施及项目结算等环节进行全方位筹划,总承包方应从规范投标行为、制订严密合同条款、加强现场变更控制、强化工程结算策划等方面着手,高效的进行工程结算工作,从而不断提高总承包方项目结算能力,为总承包单位赢取更大的经济利益。
2.电力行业输电线路工程结算审核要注意的问题2.1工程量冒算输电线路工程造价与工程量计算是否准确有着直接的关系。
部分施工单位将工程量盲目扩大,不按照规则条例对工程量进行计算。
例如:张力架线计算时,将耐张绝缘子串和耐张金具分别计算安装。
工地运输装置性材料时,应当分别对拖拉机与人力运输进行计算,汽车运输运距计算时又将拖拉机与人力运输运距涵盖在内;部分预算员还有可能将人力运输包括在张力架线工程的线材运输进行计算;高压电缆头制作单位是每三相一套,部分预算员将一个三相的按芯数将电力电缆头计算为三套,出现工程量重复计算的错误。
2.2重复计算及取费错误输电线路工程费用定额应当与行业定额相统一与配套,并结合各地区内差异进行划分。
不管是电缆敷设还是架空线路都保需达到该地区取费标准,并设定与之相配的费用定额。
其中与标准不符的是不准计入该项费率中的。
对于部分费率中已涵盖的内容,不可重复计算。
例如:某输电线路位置是在三类地区范围内,而该输电线路工程预算员却依据二类地区费率进行结算上报,这样一来,工程造价就会随之抬高;此外,还存在部分施工单位将标准范围内建造的管线设施、围墙及临时道路也涵盖在临时设施费中,并且也办理现场签证,使得费用重复申报。

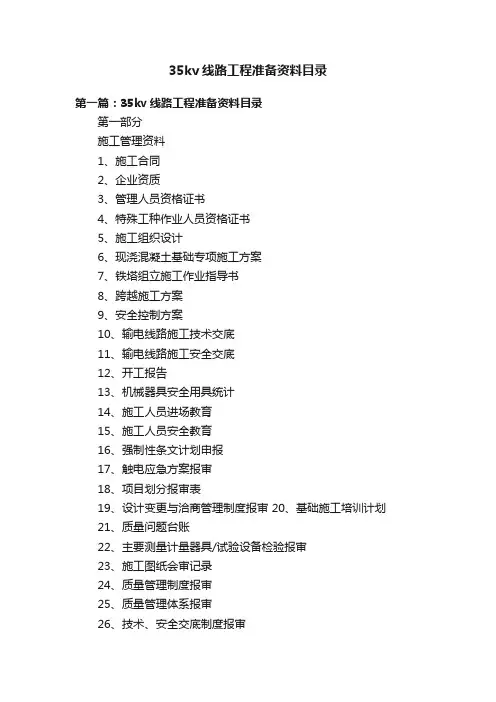

35kv线路工程准备资料目录第一篇:35kv线路工程准备资料目录第一部分施工管理资料1、施工合同2、企业资质3、管理人员资格证书4、特殊工种作业人员资格证书5、施工组织设计6、现浇混凝土基础专项施工方案7、铁塔组立施工作业指导书8、跨越施工方案9、安全控制方案10、输电线路施工技术交底11、输电线路施工安全交底12、开工报告13、机械器具安全用具统计14、施工人员进场教育15、施工人员安全教育16、强制性条文计划申报17、触电应急方案报审18、项目划分报审表19、设计变更与洽商管理制度报审 20、基础施工培训计划21、质量问题台账22、主要测量计量器具/试验设备检验报审23、施工图纸会审记录24、质量管理制度报审25、质量管理体系报审26、技术、安全交底制度报审27、混凝土检验单位资质报审28、物资管理制度报审29、第二部分材料、构配件质量文件1、基础钢筋合格证及检验报告2、混凝土质量文件及检验报告3、塔材合格证及质量文件4、钢芯铝绞线合格证及出厂检测报告5、复合绝缘子合格证及使用说明6、电力金具质量文件(预埋螺栓合格证)7、复合光缆合格证及检验报告第三部分分部分项质量验收资料1、线路路径复测记录表2、铁塔基础分坑及开挖检查及评级记录表3、现浇铁塔基础检查及评级记录表4、铁塔组立施工记录表5、导地线展放施工检查及评级记录表6、导地线紧线施工检查及评级记录表7、导地线直线液压管施工检查及评级记录表8、导地线耐张液压管施工检查及评级记录表9、导地线附件安装施工检查及评级记录表10、交叉跨越检查记录表11、OPGW展放施工检查及评级记录表12、OPGW接线盒、引下线检查记录表13、OPGW紧线施工检查及评级记录表14、OPGW附件安装检查及评级记录表15、接地装置施工检查及评级记录表16、强制性条文计划记录表第四部分单位工程质量验收资料1、分部分项评级统计表2、单位工程质量评级统计表3、单位工程感官质量检查记录表4、单位工程质量验收记录表5、单位工程质量竣工报告6、单位工程验收证书7、单位工程交接证书8、单位工程竣工验收申请书9、单位工程自评报告10、单位工程工程总结第二篇:井巷工程施工单位需准备资料目录施工单位施工资料组卷目录矿建单位工程施工技术资料组卷目录质量管理资料(一)一、开工准备阶段技术文件质管矿NO.①1、单位工程开工报告质管矿NO.①-12、设计交底、图纸会审记录质管矿NO.①-23、技术(安全)交底记录质管矿NO.①-34、工程质量监督申报书(委托书)质管矿NO.①-4 质量管理资料(二)一、单位工程质量等级自评资料质管矿NO.11、单位工程质量检验综合评定表质管矿NO.1-12、单位工程质量保证资料检查评定表质管矿NO.1-23、单位工程观感质量评定表质管矿NO.1-34、分部工程质量评定汇总表质管矿NO.1-4二、单位工程竣工质量验收资料管矿NO.21、单位工程质量等级认证书(工程质量监督报告)质管矿NO.2-12、建设单位工程竣工验收报告质管矿NO.2-23、监理单位工程质量评估报告质管矿NO.2-34、勘察设计单位工程质量检查报告质管矿NO.2-45、单位工程竣工报告质管矿NO.2-56、单位工程竣工验收证书质管矿NO.2-67、单位工程质量检验综合评定表质管矿NO.2-78、单位工程质量保证资料核查评定表质管矿NO.2-89、单位工程观感质量评定表质管矿NO.2-910、分部工程质量检验评定表质管矿NO.2-1011、分项工程质量检验评定表质管矿NO.2-11三、工程测量记录质管矿NO.31、工程定位测量及复测记录质管矿NO.3-12、工程施工测量记录质管矿NO.3-2四、各种通知、记录及质量处理结果资料质管矿NO.41、建设(监理)单位通知、指令、认定记录及结果资料;质管矿NO.4-12、工程质量监督站各种通知、处理措施及结果资料质管矿NO.4-2 质量保证资料(三)1、钢材出厂合格证(含合格证贴条)质保矿NO.1-12、钢材力学试验报告质保矿NO.1-23、焊条(剂)合格证(含合格证贴条)质保矿NO.2-14、焊接试(检)验报告质保矿NO.2-25、水泥出厂合格证或出厂试验报告(含合格证贴条)质保矿NO.3-16、水泥试验报告质保矿NO.3-27、砖、砌块、料石出厂合格证或出厂试验报告(含合格证贴条)质保矿NO.4-18、砖、砌块、料石力学试验报告质保矿NO.4-29、砂子试验报告质保矿NO.4-310、碎(卵)石试验报告质保矿NO.4-411、外加剂出厂合格证(含合格证贴条)质保矿NO.4-512、外加剂试验报告质保矿NO.4-613、防水材料出厂合格证(含合格证贴条)质保矿NO.5-114、防水材料试验报告质保矿NO.5-215、构件合格证(含合格证)质保矿NO.616、砼试块力学试验报告质保矿NO.7-117、砼抗渗试验报告质保矿NO.7-218、商品砼出厂合格证质保矿NO.7-319、砼试块强度统计评定表质保矿NO.7-4 20、喷射砼强度检测记录质保矿NO.7-521、砂浆试块力学试验报告质保矿NO.8-122、砂浆试块强度统计评定表质保矿NO.8-223、隐蔽工程检查验收记录质保矿NO.9-124、施工组织设计、作业规程、技术措施质保矿NO.10-125、砼用水PH值化验单质保矿NO.11-126、砼配合比通知单质保矿NO.12-127、砂浆配合比通知单质保矿NO.12-228、锚杆锚索锚固剂出厂合格证和煤安标志质保矿NO.13-129、锚杆锚索锚固剂检验报告质保矿NO.13-2 30、锚杆抗拔力检测记录质保矿NO.13-331、防火、防水、防爆等各种门出厂合格证(含合格证贴条)质保矿NO.13-432、井筒漏水量实测记录质保矿NO.14-133、施工及质量自检记录质保矿NO.15-134、分部工程质量检验评定表(自检)质保矿NO.15-235、分项工程质量检验评定表(自检)质保矿NO.15-336、工程质量事故报告质保矿NO.16-137、工程质量事故处理记录质保矿NO.16-238、实测设备基础图质保矿NO.17-139、检查钻孔地质报告质保矿NO.18-1 40、地质预测和综合分析报告质保矿NO.18-241、主要巷道、硐室、地质剖面图、素描图或实测柱状图质保矿NO.18-342、施工图质保矿NO.19-143、设计变更通知单质保矿NO.19-244、竣工图质保矿NO.19-3注:参照《煤炭建设工程质量技术资料管理规定与评级办法》编制第三篇:2014司法考试资料准备目录2014司法考试资料准备名校资料:万国系类、中法网、三校名师资料:民法---李建伟李仁玉刑法---袁登明刘凤科(张明凯弟子)民诉---郑其斌刑诉---汪海燕三国---杨帆(女)理论法学---陈景辉商经---张海峡行政法---王旭第四篇:工程资料资料目录一、工程开工报审表二、施工组织设计(方案)报审表三、施工进度计划报审表四、分包(供货、试验)单位资格报审表五、报验申请表1、工程物资进场报验申请表2、工程定位测量、放线、水准点引测报验申请表3、项目管理人员及岗位职责报验申请表4、特殊工种报验申请表5、计量器具检定证书报验申请表6、企业资质及管理制度报验申请表7、基础垫层放线报验申请表8、基础承台、基础梁放线报验申请表9、C10、C15混凝土配合比通知单报验申请表10、基础砌墙放线报验申请表六、施工设施(机具、措施用材料)备案表七、混凝土浇筑申请表八、地基工程质量验收证明书九、验收记录表1、土方开挖工程检验批质量验收记录表2、接地装置安装检验批质量验收记录表3、模板安装工程检验批质量验收记录表十、验收记录1、基坑(槽)工程施工验收记录2、钢筋隐蔽工程检查验收记录十一、检验报告1、钢材检验报告2、水泥检验报告3、出厂水泥检验报告4、砂检验报告5、石子检验报告6、烧结普通砖检验报告7、轻集料混凝土小型空心砌块试验检验报告8、钢筋焊接检验报告十二、天津市预拌混凝土买卖合同十三、配合比通知单1、混凝土配合比通知单2、砂浆配合比通知单十四、混凝土配合比碱含量报告书第五篇:工程资料目录通山县档案馆工程质量资料A类工程管理资料卷内目录1、工程概况表2、工程开工报告3、工程竣工报告4、项目大事记5、自评报告6、施工日记通山县档案馆工程质量资料B类工程技术资料卷内目录1、工程技术文件报审表及施工组织设计2、工程技术交底3、图纸会审记录4、设计变更通知单通山县档案馆工程质量资料C类工程测量记录卷内目录1、工程定位测量记录2、地基验槽记录3、楼层放线记录通山县档案馆工程质量资料D类工程施工资料卷内目录1、隐蔽工程验收记录2、预检工程验收记录3、中间检查交接记录4、混凝土施工记录5、混凝土设计配合比6、砂浆设计配合比通山县档案馆工程质量资料E 类工程试验检验记录卷内目录1、砼试件抗压强度评定记录2、砌筑砂浆试件抗压强度评定记录3、防水工程试水检查记录4、管道吹洗试验记录5、管道通水试验记录6、管道灌水试验记录7、管道强度严密性检验报告通山县档案馆工程质量资料F类工程物资资料卷内目录1、钢材核查记录2、钢材力学性能检验报告及出厂合格证3、水泥核查记录4、水泥检验报告及出厂合格证5、砌筑用砖核查记录6、砌筑用砖检验报告及出厂合格证7、焊条、焊剂合格证及检验报告8、砂、石检验报告9、装修材料合格证或检测报告10、水电材料合格证或检测报告11、砼试件抗压强度核查表12、砼试件抗压强度检测报告13、砌筑砂浆试件抗压强度核查表14、砌筑砂浆试件抗压强度检测报告通山县档案馆工程质量资料G类施工验收资料卷内目录1、单位(子单位)工程质量竣工验收记录2、施工现场质量管理检查记录3、单位(子单位)工程质量控制资料核查记录4、单位(子单位)工程安全和功能检查资料核查及主要功能抽查记录5、单位(子单位)工程观感质量检查记录6、基础分部工程验收记录表7、主体分部工程验收记录8、建筑装饰装修分部工程验收记录9、建筑屋面分部工程验收记录10、建筑给排水分部工程验收记录11、建筑电气工程验收记录。

电缆工程施工结算一、工程概况本工程为某城市新建电力供电系统工程的配套项目,主要包括架设输电线路、布设电缆等工程内容。
工程总投资约1000万元,施工周期为6个月。
本工程施工过程中,经历了各种挑战和困难,但经过施工单位和监理单位的共同努力,最终保质保量地完成了各项工程任务。
下面对工程项目进行结算。
二、工程费用明细1. 人工费用本工程施工过程中,总共动用了100名工人,包括电工、机械工、检测人员等。
他们在严寒酷暑、风雨交加的环境下,坚持不懈地完成了工程任务。
根据他们的实际工作时间和工作内容,对其进行了工资结算,总计人工费用为80万元。
2. 材料费用在本工程中,需要大量的电缆、导线、绝缘胶、铁塔、电缆井等材料。
这些材料的采购、运输、安装等方面均需要费用支出。
根据材料的实际使用情况,对其进行了成本核算,总计材料费用为200万元。
3. 设备费用本工程需要使用各种机械设备进行施工作业,包括起重机、挖掘机、焊接设备等。
这些设备的租赁和维护费用需要进行结算,总计设备费用为50万元。
4. 管理费用在本工程中,管理人员的工资、工装费、差旅费等都需要进行结算。
此外,监理单位的费用也需要考虑在内。
综合考虑各项费用,总计管理费用为30万元。
5. 其他费用本工程还包括了一些不可预测的费用,如施工现场的清理、环境保护等费用。
综合考虑各项费用,总计其他费用为20万元。
三、结算总额经过上述明细费用的核算,本工程的总结算金额为380万元。
该金额为实际工程费用的总和,经过业主单位和监理单位审核确认后,将作为最终结算金额。
四、工程质量评价本工程在施工过程中,严格按照设计要求和质量标准进行施工,保质保量地完成了工程任务。
所有工作人员均高度重视工程质量,严格控制施工过程中的各项关键环节。
通过勤勉努力和严格把关,确保了工程的质量可靠和安全运行。
五、结语通过本工程施工结算过程,我们再次认识到了在工程施工过程中,质量和安全永远是最重要的。
只有严格按照标准和要求进行施工,才能保障工程的质量和安全。
110-500kV输电线路工程施工现场资料整理手册前言为规范110-500kV输电线路工程的资料管理,统一现场使用的各种表格形式,满足各级检查、验收、质量评定和工程资料交接的需要,根据现行施工规范、验评标准,特编写了《110-500kV输电线路工程施工资料整理手册》,供工程监理、施工技术人员、质检员、档案员使用。
本手册共分为三部分。
第一部分:档案整理规定;第二部分:监理典型表式的使用说明;第三部分:施工资料归档明细及表格填写要求。
监理典型表式部分依据监理典型表式(2007版),并做补充说明。
施工资料整理要求中验评划分表和验评记录归档明细及样表依据DL/T5168-2002《110kV-500kV架空电力线路工程施工质量及评定规程》。
本手册力求系统、全面的规范现场资料整理,现场使用时应按照现场施工需要做必要的补充和调整,使之满足现场实际要求。
限于时间和水平,手册难免有疏漏和错误之处,请各参建单位提出改进建议,我们将不断加以完善。
目录第一部分档案整理规定1、目的和适用范围2、引用文件3、管理体系与职责4、档案管理目标与质量要求5、资料归档范围及责任单位6、档案归档与整理要求7、竣工图编制规定8、声像资料要求9、竣工验收与移交要求10、归档份数与时间要求11、档案管理考核12、组卷模式第二部分监理典型表式及使用说明1、监理典型表式(2007版)2、使用补充说明第三部分施工资料归档明细及表格填写要求1、质量验评项目划分表及编制说明2、评级记录样表及填写说明2.1分部工程质量评级统计及说明2.2单位工程质量评级统计及说明2.3线路工程施工验评表格填写总说明2.4土石方分部工程资料样表及填写说明2.5基础分部工程资料样表及填写说明2.6组塔分部工程资料样表及填写说明2.7架线分部工程资料样表及填写说明2.8接地分部工程资料样表及填写说明2.9线路防护设施分部工程资料样表及填写说明3、原材料试验报告样表及填写说明3.1水泥、砂、石材料跟踪台帐3.2水泥、砂、石材料试验报告及填写说明3.3钢筋材料跟踪台帐、试验报告及填写说明3.4混凝土配合比台帐、通知单及填写说明3.5砂浆配合比通知单及填写说明3.6混凝土掺和料(粉煤灰)、外加剂试验报告及填写说明3.7混凝土试块强度台帐、抗压强度试验报告、填写说明3.8混凝强度评定表及填写说明3.9混凝土抗折强度台帐及检验报告3.10砂浆试块试验报告及填写说明3.11钢筋焊接试验资料汇总表、试验报告及填写说明3.12土工击实验报告及填写说明3.13土壤干土质量密度试验报告及填写说明3.14见证取样送样委托单4、厂家资料的归档范围及样表4.1编制说明4.2铁塔厂家资料4.3导地线厂家资料4.4绝缘子厂家资料4.5OPGW厂家资料4.6金具厂家资料5、征地及赔偿资料样表及填写说明5.1填写说明5.2表3.1塔基永久占地补偿费用汇总表5.3表3.2树木(竹)砍伐协议5.4表3.3树木砍伐补偿汇总表5.5表3.4房屋拆迁协议5.6表3.5房屋拆迁赔偿费用汇总表5.7表3.6施工补偿费用结算证明第一部分档案整理规定一、目的与适用范围为了提高线路工程施工资料管理水平,特编写了《110-500kV线路工程施工资料管理手册》,供监理、工程技术人员、质检员、档案员使用。

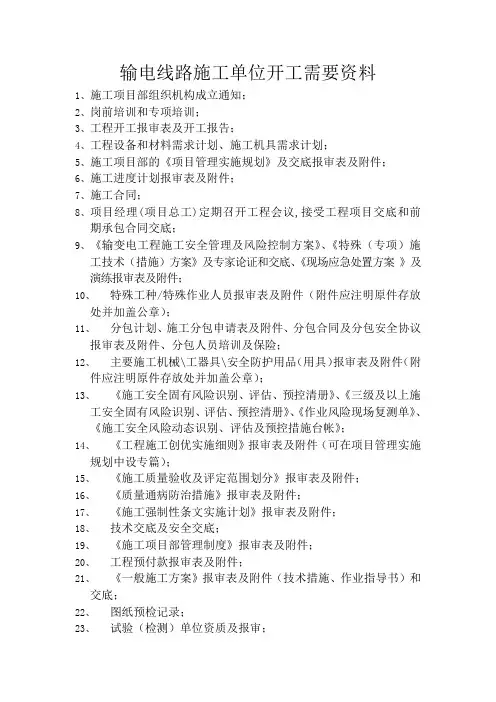

输电线路施工单位开工需要资料1、施工项目部组织机构成立通知;2、岗前培训和专项培训;3、工程开工报审表及开工报告;4、工程设备和材料需求计划、施工机具需求计划;5、施工项目部的《项目管理实施规划》及交底报审表及附件;6、施工进度计划报审表及附件;7、施工合同;8、项目经理(项目总工)定期召开工程会议,接受工程项目交底和前期承包合同交底;9、《输变电工程施工安全管理及风险控制方案》、《特殊(专项)施工技术(措施)方案》及专家论证和交底、《现场应急处置方案》及演练报审表及附件;10、特殊工种/特殊作业人员报审表及附件(附件应注明原件存放处并加盖公章);11、分包计划、施工分包申请表及附件、分包合同及分包安全协议报审表及附件、分包人员培训及保险;12、主要施工机械\工器具\安全防护用品(用具)报审表及附件(附件应注明原件存放处并加盖公章);13、《施工安全固有风险识别、评估、预控清册》、《三级及以上施工安全固有风险识别、评估、预控清册》、《作业风险现场复测单》、《施工安全风险动态识别、评估及预控措施台帐》;14、《工程施工创优实施细则》报审表及附件(可在项目管理实施规划中设专篇);15、《施工质量验收及评定范围划分》报审表及附件;16、《质量通病防治措施》报审表及附件;17、《施工强制性条文实施计划》报审表及附件;18、技术交底及安全交底;19、《施工项目部管理制度》报审表及附件;20、工程预付款报审表及附件;21、《一般施工方案》报审表及附件(技术措施、作业指导书)和交底;22、图纸预检记录;23、试验(检测)单位资质及报审;24、施工项目部主要管理人员资格报审表及附件(注明原件存放处并加盖公司章);25、线路复测报审表;26、计量器具台账;27、主要测量计量器具/试验设备检验报审表及附件;28、四措一案报审表及附件。
29、引用标准工艺清单;30、检测试验项目清单;31、输变电设备金属监督检测计划。

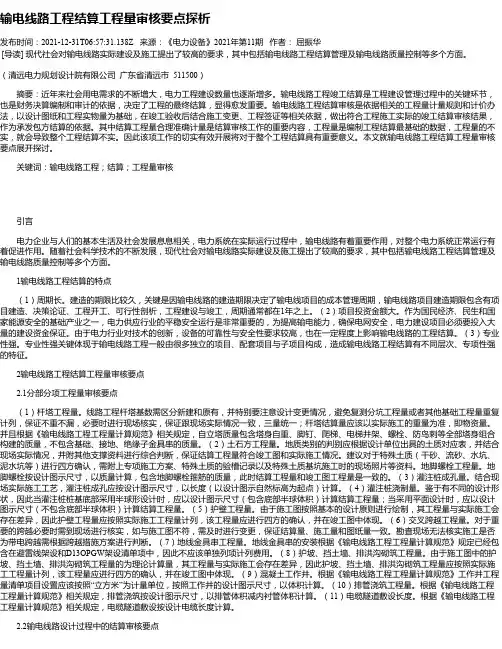

输电线路工程结算工程量审核要点探析发布时间:2021-12-31T06:57:31.138Z 来源:《电力设备》2021年第11期作者:屈振华[导读] 现代社会对输电线路实际建设及施工提出了较高的要求,其中包括输电线路工程结算管理及输电线路质量控制等多个方面。
(清远电力规划设计院有限公司广东省清远市 511500)摘要:近年来社会用电需求的不断增大,电力工程建设数量也逐渐增多。
输电线路工程竣工结算是工程建设管理过程中的关键环节,也是财务决算编制和审计的依据,决定了工程的最终结算,显得愈发重要。
输电线路工程结算审核是依据相关的工程量计量规则和计价办法,以设计图纸和工程实物量为基础,在竣工验收后结合施工变更、工程签证等相关依据,做出符合工程施工实际的竣工结算审核结果,作为承发包方结算的依据。
其中结算工程量合理准确计量是结算审核工作的重要内容,工程量是编制工程结算最基础的数据,工程量的不实,就会导致整个工程结算不实。
因此该项工作的切实有效开展将对于整个工程结算具有重要意义。
本文就输电线路工程结算工程量审核要点展开探讨。
关键词:输电线路工程;结算;工程量审核引言电力企业与人们的基本生活及社会发展息息相关,电力系统在实际运行过程中,输电线路有着重要作用,对整个电力系统正常运行有着促进作用。
随着社会科学技术的不断发展,现代社会对输电线路实际建设及施工提出了较高的要求,其中包括输电线路工程结算管理及输电线路质量控制等多个方面。
1输电线路工程结算的特点(1)周期长。
建造的期限比较久,关键是因输电线路的建造期限决定了输电线项目的成本管理周期,输电线路项目建造期限包含有项目建造、决策论证、工程开工、可行性剖析,工程建设与竣工,周期通常都在1年之上。
(2)项目投资金额大。
作为国民经济、民生和国家能源安全的基础产业之一,电力供应行业的平稳安全运行是非常重要的,为提高输电能力,确保电网安全,电力建设项目必须要投入大量的建设资金保证。

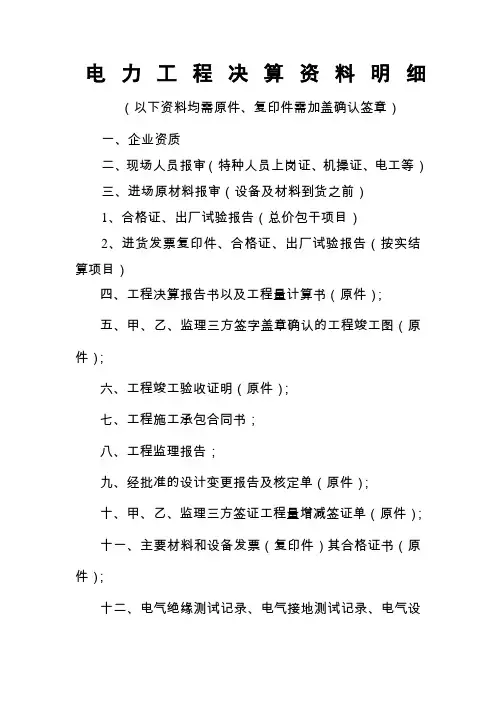

电力工程决算资料明细(以下资料均需原件、复印件需加盖确认签章)
一、企业资质
二、现场人员报审(特种人员上岗证、机操证、电工等)
三、进场原材料报审(设备及材料到货之前)
1、合格证、出厂试验报告(总价包干项目)
2、进货发票复印件、合格证、出厂试验报告(按实结算项目)
四、工程决算报告书以及工程量计算书(原件);
五、甲、乙、监理三方签字盖章确认的工程竣工图(原件);
六、工程竣工验收证明(原件);
七、工程施工承包合同书;
八、工程监理报告;
九、经批准的设计变更报告及核定单(原件);
十、甲、乙、监理三方签证工程量增减签证单(原件);
十一、主要材料和设备发票(复印件)其合格证书(原件);
十二、电气绝缘测试记录、电气接地测试记录、电气设备交接试验记录,以及其他相关的电气设备及材料实验报告书(原件);
十三、主要材料、线缆及设备(按行业或国家有关规定)现场见证取样二次送检报告(原件);。

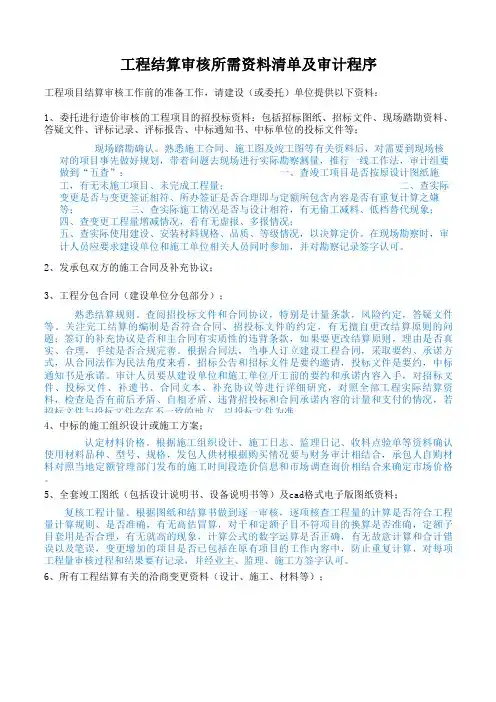

工程结算审核所需资料清单及审计程序工程项目结算审核工作前的准备工作,请建设(或委托)单位提供以下资料:1、委托进行造价审核的工程项目的招投标资料:包括招标图纸、招标文件、现场踏勘资料、答疑文件、评标记录、评标报告、中标通知书、中标单位的投标文件等;现场踏勘确认。
熟悉施工合同、施工图及竣工图等有关资料后,对需要到现场核对的项目事先做好规划,带着问题去现场进行实际勘察测量,推行一线工作法,审计组要做到“五查”: 一、查竣工项目是否按原设计图纸施工,有无未施工项目、未完成工程量; 二、查实际变更是否与变更签证相符、所办签证是否合理即与定额所包含内容是否有重复计算之嫌等; 三、查实际施工情况是否与设计相符,有无偷工减料、低档替代现象;四、查变更工程量增减情况,看有无虚报、多报情况;五、查实际使用建设、安装材料规格、品质、等级情况,以决算定价。
在现场勘察时,审计人员应要求建设单位和施工单位相关人员同时参加,并对勘察记录签字认可。
2、发承包双方的施工合同及补充协议;3、工程分包合同(建设单位分包部分);熟悉结算规则。
查阅招投标文件和合同协议,特别是计量条款,风险约定,答疑文件等。
关注完工结算的编制是否符合合同、招投标文件的约定,有无擅自更改结算原则的问题;签订的补充协议是否和主合同有实质性的违背条款,如果要更改结算原则,理由是否真实、合理,手续是否合规完善。
根据合同法,当事人订立建设工程合同,采取要约、承诺方式,从合同法作为民法角度来看,招标公告和招标文件是要约邀请,投标文件是要约,中标通知书是承诺。
审计人员要从建设单位和施工单位开工前的要约和承诺内容入手,对招标文件、投标文件、补遗书、合同文本、补充协议等进行详细研究,对照全部工程实际结算资料,检查是否有前后矛盾、自相矛盾、违背招投标和合同承诺内容的计量和支付的情况,若招标文件与投标文件存在不一致的地方,以投标文件为准。
4、中标的施工组织设计或施工方案;认定材料价格。

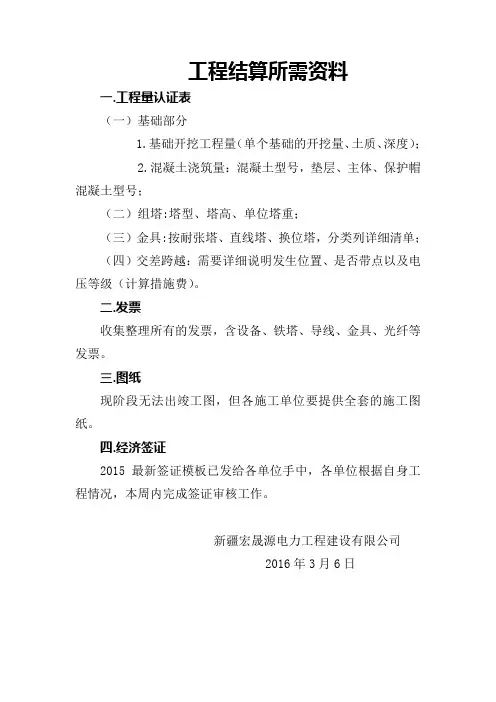

工程结算所需资料
一.工程量认证表
(一)基础部分
1.基础开挖工程量(单个基础的开挖量、土质、深度);
2.混凝土浇筑量:混凝土型号,垫层、主体、保护帽混凝土型号;
(二)组塔:塔型、塔高、单位塔重;
(三)金具:按耐张塔、直线塔、换位塔,分类列详细清单;
(四)交差跨越:需要详细说明发生位置、是否带点以及电压等级(计算措施费)。
二.发票
收集整理所有的发票,含设备、铁塔、导线、金具、光纤等发票。
三.图纸
现阶段无法出竣工图,但各施工单位要提供全套的施工图纸。
四.经济签证
2015最新签证模板已发给各单位手中,各单位根据自身工程情况,本周内完成签证审核工作。
新疆宏晟源电力工程建设有限公司
2016年3月6日。
地址:杭州市滨江区滨安路1060 号电话:0 传真:6邮编:310052110 千伏输变电工程结算审核报告咨询项目全称:110 千伏输变电工程咨询业务类别:工程结算审核咨询报告日期:2012-1-25中国联合工程公司CHINA UNITED ENGINEERING CORPORATION工程名称:110 千伏输变电工程咨询报告书编号:中审[2016]003 号咨询项目委托方全称:国网浙江省电力公司*** 供电公司咨询企业执业专用章:咨询企业法定住所:杭州市滨江区滨安路1060 号邮编:310025 联系电话:0咨询作业期:2016年1月8日-2016 年1月25日法定代表人:技术总负责人:项目负责人:执(从)业资格(章):从事专业:专业咨询人员:执(从)业资格(章):从事专业:专业咨询人员:执(从)业资格(章):从事专业:专业咨询人员:执(从)业资格(章):从事专业:结算审核报告目录关于110 千伏输变电工程结算审核的报告国网浙江省电力公司*** 供电公司(以下简称建设管理单位):我们接受委托,于2016年1月8日-2016 年1月25日对由*** 公司(以下简称施工单位)承建的110 千伏输变电工程的结算进行审核。
本工程送审结算资料的真实性、合法性、完整性由建设单位负责, 我们的责任是出具真实、合法的审核报告。
我们的审核是根据《建设项目工程结算编审规程》(中价协[2002]016 号)、《会计师事务所从事基本建设工程预算、结算、决算审核暂行办法》等相关法律、法规和规章进行的。
在审核过程中,我们按照提供的资料及国家有关规定, 本着实事求是、客观公正的原则,实施了我们认为必要的审核程序。
现将审核情况及结果报告如下:一、工程概况1. 工程建设情况工程建设地点:*** 市工程概况:1)、本工程为新建半户内变电所工程:配置50000kVA/110 三相双绕组主变 2 台,远期 3 台主变;110kV出线 2 回,本期采用内桥接线;10kV出线24 回,本期采用单母线分段接线;110kV 配电站装置采用户内GIS,10kV 配电装置采用户内开关柜;10kV 无功补偿本期配置2*4800kVar ,2*3600kVar ,远景 6 组;消弧线圈成套装置每台变压器配置一组,容量1000kVA,本期 2 套,远期 3 套。
输变电工程分部结算方案一、工程概况输变电工程是指输电线路和变电站工程的总称。
输电线路是将发电厂的电能送达变电站;变电站是将输送来的电能进行升压、降压、分配和调节,并通过变压器送至用户用电地点。
输变电工程是电力系统的重要组成部分,负责输送和分配电能,保障电网稳定运行。
输变电工程的分部结算是对工程进度、质量、成本等方面的核算和结算。
在工程施工过程中,需要根据施工进度、工程质量和工程量等指标进行分部结算,对于各个分部的工作量和质量进行核算,保证施工合同的执行和工程的质量。
二、分部结算的原则和内容1. 原则:分部结算的原则是公正、合理、准确。
要根据施工合同和相关规定,按照工程实际情况进行结算,严格执行国家规定的工程结算标准。
2. 内容:分部结算的内容包括工程量的核算、工程进度的结算、工程质量的评定等。
具体包括材料费、人工费、机械使用费、管理费、利润等方面的核算,并结合工程的实际情况,进行逐项结算。
三、分部结算的步骤和方法1. 制定分部结算方案:在工程开工之初,应根据施工合同和相关规定,制定分部结算方案。
要确定分部结算的标准和方法,明确各项工程量的核算方法和要求,以及分部结算的时间节点和程序。
2. 工程量核算:根据工程的实际情况,对各项工程量进行核算。
包括材料的消耗量、人工的工作量、机械的使用量等。
要做到准确、清晰、规范,确保分部结算的准确性和公正性。
3. 进度结算:根据工程的进度情况,进行进度结算。
对已完成的工程进度进行结算,确定实际完成的工程量和工程进度,并按照合同约定和相关规定进行核算和结算。
4. 质量评定:对工程质量进行评定和核算。
包括工程质量的验收、材料的质量、工艺的合格情况等方面进行评定,确保工程质量符合国家标准和合同要求。
5. 编制结算报告:根据上述核算和结算的结果,编制分部结算报告。
包括工程分部结算表、进度结算表、质量评定表等。
要做到内容清晰、数据准确、结论合理。
6. 审批结算报告:分部结算报告经施工单位和监理单位审核后,提报建设单位审批。
35kV输电线路开竣工施工单位报审资料35kV输电线路开工报告要求一、开工报审资料1、A-01 工程开工报审表(W)(开工时报)2、A-03 施工组织设计报审表(H)★(开工时报)3、A-04 专项/重要施工方案报审表(H)★(开工时报)4、A-05 _______________方案报审表(H)★(开工时报)5、A-07 试验/供货单位资质报审表(H)★6、A-08 人员资格报审表(W)★(开工时报)7、A-09 主要施工机械/工器具/安全用具报审表(W)★(开工时报)8、A-11 主要测量计量器具/试验设备检验报审表(W)★(开工时报)9、A-12 工程控制网测量/线路复测报审表(W)★(开工时报)10、A-13 进度计划报审表(W)★(开工时报)11、A-14 施工质量验收及评定项目划分报审表(W)(到基础验收才报此表)12、A-15 安全文明施工措施费使用情况报审表(W)(拨付费用时才报此表)13、A-16 工程材料/构配件/设备进场使用报审表(W)★(使用材料时报审)14、A-17 设备开箱检查申请表(H)(材料到货时才用此表)15、A-21 见证取样送检记录表(W)★(砂、石取样时报审)16、A-22试品/试件试验报告报验表(W)(送试块及导地线试验时报审)17、A-23 工程建设标准强制性条文执行情况月度报审表(H)(开工后每月报审)18、A-24 _________验收申请单(H)★(分部工程验收时报审)20、A-28 工程质量验评记录汇总报审表(W)(各分部工程验评统计用)21、A-29 工程款支付申请表(W)★(第一次付预付款及每月拨付进度款时用)22、D-04 停工待检点(H)质量控制记录表★23、D-05旁站点(S)质量控制记录表★24、D-06 WHS质量控制点设置报审表(W)★25、D-07 WHS质量控制点执行情况报审表(W)★26、D-08 ________________报审表(W)★二、每月拨付进度款要求1、1、A-29工程款支付申请表(W)2、已完成工程量的隐蔽资料齐全,并经现场监理或工程师签字认可。
一、共性要求1.结算书封面2.承诺声明声明××公司对所提交的“××工程(××标段)施工结算资料及相关附件”作如下承诺:所附××等资料均真实、完整、有效,复印件与原件保证一致,无弄虚作假行为,如出现任何问题,我单位愿意承担一切责任。
特此声明。
××公司(公章)××年××月××日3.审批表编制-审核-批准4.编制说明(1)工程概况简述工程概况,并附变电站工程和线路工程全貌图片各一张。
(2)结算编制原则竣工结算以合同加有效签证为依据开展。
(3)结算编制依据招标文件、合同、投标文件、有效签证、施工图、竣工图、设计变更、施工图预算、物资价格、有关制度及办法等。
5.费用结算书5.1施工单位费用结算书1.××工程××标包(施工单位名称)xx 工程xx 标包施工合同金额xx 万元,合同类型为xx, 其中总价承包部分xx 万元、单价承包xx 万元。
上报结算xx 万元,其中总价部分xx 万元,单价承包xx 万元。
结算上报情况如下:金额单位:万元(1)总价承包部分合同金额xx 万元,结算金额xx 万元,调整xx 万元。
调整原因:×× (2)单价承包部分合同金额xx 万元,结算金额xx 万元,调整xx 万元。
综合单价审核对比分析汇总表金额单位:万元序号 项目分类 原合同额结算额 调整金额(结算-合同)备注 1 合同清单项目 2 调整项目 2.1 参合同价调整项目 2.2 新组价项目 2.3 不属于单价承包项目合计以上部分装订一册,各序号资料之间用彩页纸隔开,原件有盖章的部分序号 工程项目名称 合同金额结算金额调整金额(结算金额-合同金额)备注 一 总价承包部分 二 单价承包部分 三 其他结算申报项目结算费用总计都要彩色打印,复印件都要加盖单位公章。
一、共性要求1.结算书封面2.承诺声明声明××公司对所提交的“××工程(××标段)施工结算资料及相关附件”作如下承诺:所附××等资料均真实、完整、有效,复印件与原件保证一致,无弄虚作假行为,如出现任何问题,我单位愿意承担一切责任。
特此声明。
××公司(公章)××年××月××日3.审批表编制-审核-批准4.编制说明(1)工程概况简述工程概况,并附变电站工程和线路工程全貌图片各一张。
(2)结算编制原则竣工结算以合同加有效签证为依据开展。
(3)结算编制依据招标文件、合同、投标文件、有效签证、施工图、竣工图、设计变更、施工图预算、物资价格、有关制度及办法等。
5.费用结算书- 1 -- 2 -5.1施工单位费用结算书1.××工程××标包(施工单位名称)xx 工程xx 标包施工合同金额xx 万元,合同类型为xx, 其中总价承包部分xx 万元、单价承包xx 万元。
上报结算xx 万元,其中总价部分xx 万元,单价承包xx 万元。
结算上报情况如下:金额单位:万元(1)总价承包部分合同金额xx 万元,结算金额xx 万元,调整xx 万元。
调整原因:×× (2)单价承包部分合同金额xx 万元,结算金额xx 万元,调整xx 万元。
综合单价审核对比分析汇总表金额单位:万元序号 项目分类 原合同额结算额调整金额(结算-合同)备注 1合同清单项目序号工程项目名称合同金额结算金额调整金额(结算金额-合同金额)备注一 总价承包部分 二 单价承包部分 三 其他结算申报项目结算费用总计2 调整项目2.1 参合同价调整项目2.2 新组价项目2.3 不属于单价承包项目合计以上部分装订一册,各序号资料之间用彩页纸隔开,原件有盖章的部分都要彩色打印,复印件都要加盖单位公章。
二、结算支撑性资料(除施工图纸外均需提供纸质版及电子版)(一)施工单位结算支撑性材料主要提供以下资料:1.招标文件2.招标工程量清单3.招标答疑4.招标限价5.投标文件(投标函/致函、投标报价书、营业执照、资质部分、组织机构代码证、税务登记证等)6.合同(主要复印协议书、专用条款)7.中标通知书8.开工报告、竣工报告或停、复工报告9.审定的施工组织设计- 3 -1-9部分装订一册,各序号资料之间用彩页纸隔开。
10.特殊调试报告、外委调试合同及合同外调试项目委托书10部分装订一册。
11.结算工程量三方核对确认书结算工程量三方核对表序号项目编码项目名称项目特征计量单位招标结算工程量备注工程量施工设计监理施工图纸变更施工图纸变更施工图纸变更12××施工单位(盖章): 设计单位(盖章): 监理单位(盖章): 12.工程量计算书(备注引用的图号)工程量计算书按招标工程量清单顺序逐项提供工程量计算过程。
11-12装订一册,各序号资料之间用彩页纸隔开。
13.新增综合单价汇总表- 4 -序号项目名称单位综合单价组价原因组价依据(注明各取费项目及费率标准)备注附新增综合单价计算书及支撑性资料,如物资采购合同及发票等;14.设计变更(含变更设计)统计汇总表设计变更(含变更设计)汇总表序号变更单编号变更提出方变更事项变更原因变更时间变更金额是否纳入结算依据合同及条款费用来源是否各方签署确认备注一重大设计变更1……二一般设计变更- 5 -1……合计设计变更通知单根据上述表格顺序一一附上。
15.现场签证统计表现场签证汇总表序号签证编号签证提出方签证事项签证原因签证时间签证金额是否纳入结算依据合同及条款费用来源是否各方签署确认备注一重大签证1……二一般签证1……- 6 -合计现场签证单根据上述表格顺序一一附上。
16.索赔费用汇总表序号索赔费用名称索赔金额监理审定金额索赔依据索赔资料简述备注小计17.甲控物资统计表序号物资名称规格型号单位结算数量结算单价结算依据备注小计附相关证明材料。
18.甲供转乙供统计表;序号物资名称规格型号单位结算数量结算单价结算依据备注小计附相关证明材料,如委托书、采购合同(协议)、票据及招标资料等。
13-18装订一册,各序号资料之间用彩页纸隔开。
(六)建设场地征用及清理费- 7 -1.建设场地征用及清理费结算表格建设场地征用及清理费审核对比分析汇总表序号费用名称投标额结算额结算额-投标额变化原因±±%1 土地征用费1.1 土地补偿费1.2 安置补助费1.3 耕地开垦费1.4 勘测定界费1.5 征地管理费1.6 证书费1.7 手续费××2 施工场地租用费2.1 场地租金2.2 清理费2.3 复垦费××3 迁移补偿费3.1 建筑物- 8 -3.2 构筑物3.3 电力线3.4 通信线3.5 铁路3.6 公路3.7 沟渠3.8 管道3.9 坟墓3.10 林木××4 余物清理费4.1 建筑物4.2 构筑物××5 输电线路走廊赔偿费××6 通信设施防送电线路干扰措施费××合计征(占)地费用- 9 -结算××万元。
塔基征(占)地审核汇总表项目线路长度(km)塔基数量总金额(元)总面积(亩)平均占地面积(m2/基)平均单价(元/亩)平均单价(万元/km)小计房屋补偿费结算××万元。
××段红线内共涉及拆迁面积××平方米,平均补偿单价××元/平方米,地方××文件单价为××元/平方米。
线路房屋补偿费统计表项目线路长度(km)拆迁户数楼房(m2)平房(m2)辅助房(m2)总面积(m2)补偿金额(万元)平均单价(元/m2)平均单价(万元/km)平均面积(m2/km)平均面积(m2/户)- 10 -合计③林木补偿费结算××万元。
线路林木补偿费统计表项目线路长度(km)林木数量(棵)总面积(m2)补偿金额(万元)平均单价(元/棵)平均单价(万元/km)平均面积(m2/km)平均棵树(棵/m2)合计④三线迁移及补偿费结算××万元。
电力线路改移共××处,通讯线路改移共××处。
三线迁移及补偿费审核对比表金额单位:万元序号项目名称投标金额结算金额调整金额12- 11 -合计⑤大额迁移补偿费(厂矿等)结算××万元。
××段共涉及拆迁企业××个,拆迁矿厂××个。
大额迁移补偿费(厂矿等)汇总表金额单位:万元序号项目名称投标金额结算金额调整金额12合计⑥其他赔偿费(含评估费、通信及军事设施迁移补偿费)其他赔偿费(含评估费、通信及军事设施迁移补偿费)申报预结算金额为××万元。
其他赔偿费汇总表金额单位:万元序号项目名称投标金额结算金额调整金额12合计- 12 -2. 建设场地征用与清理费结算应以工程实际和财务账面发生情况为依据,及时收集整理支付凭证(包括发票、行政事业性收据、银行转账单、银行对账单等)。
结算费用和合同(协议)、支付凭证价款一致。
合同(协议)、竣工图、签证工程量一致。
3.建设场地征用与清理费结算资料包括汇总表、分类明细表(包括塔基占地、房屋拆迁、林木砍伐、三线迁移、厂矿企业拆迁及其他)和支撑性资料(包括相关政策文件、历次会议纪要、原始支付凭证的清晰彩色扫描件、房屋厂矿拆迁前后对比照片等)。
4.属地省(市)公司宜委托地方政府相关部门开展房屋拆迁工作。
在签署委托协议时,应要求地方政府相关部门在拆迁工作完成后提供拆房明细表并加盖公章。
5.应严格依据设计单位出具的施工图纸开展房屋拆迁和厂矿赔偿工作,并及时办理房屋拆迁签证。
房屋拆迁签证应严格依据施工图纸和施工复测情况编制,严禁虚列房屋拆迁面积。
签证应附拆迁明细表(明细表应包括每户房屋所辖县、乡、村、组;户主姓名、常住人数(需要时);房屋结构、主/辅房楼层、面积、高度及附属设施情况等)。
如因特殊原因需拆迁设计拆迁范围外房屋或厂矿,需有设计单位出具的设计变更或与政府相关部门协商的会议纪要等支持文件,否则不纳入工程结算。
对房屋拆迁的数量及范围,签证、竣工图、结算协议等应保持一致,竣工图应反映实际拆迁房屋情况。
- 13 -6. 房屋拆迁价格应参考当地县级及以上政府出具的现行标准执行(包括当地县级及以上政府针对本工程出具的拆迁标准)。
如当地政府要求按评估价值赔偿的,结算时需提供房屋评估报告。
7. 青征单位在开展林木砍伐及补偿时,林木数量应依据设计单位出具的树木砍伐一览表、林勘单位出具的林勘报告确定或签证,同时提供相关赔付标准。
(七)其他单位提供相关结算资料及招投标文件、合同。
- 14 -。
