道路换填垫层法计算,看完之后秒懂!

  • 格式:docx
  • 大小:139.81 KB
  • 文档页数:2

下载文档原格式

  / 2
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

道路换填垫层法计算,看完之后秒懂!

一、换填设计原则

1、原理及适用范围

换填法就是将基础底面以下不太深的一定范围内的软弱土层挖去,然后以质地坚硬、强度较高、性能稳定、具有抗侵蚀性的砂、碎石、卵石、素土、灰土、粉煤灰、矿渣等材料以及土工合成材料分层充填,并同时以人工或机械方法分层压、夯、振动,使之达到要求的密实度,成为良好的人工地基。

换填处理深度范围0.5m~3m,处理宽度至少比基础每侧宽0.5m~1m。

换填法适用于浅层地基处理,包括淤泥、淤泥质土、松散素填土、杂填土、已完成自重固结的吹填土等地基处理以及暗塘、暗洪、暗沟等浅层处理和低洼区域的填筑。

2、各种垫层的承载力

垫层的承载力宜通过现场试验确定,当无试验资料时,可按照下表选用,并应验算下卧层的承载力。

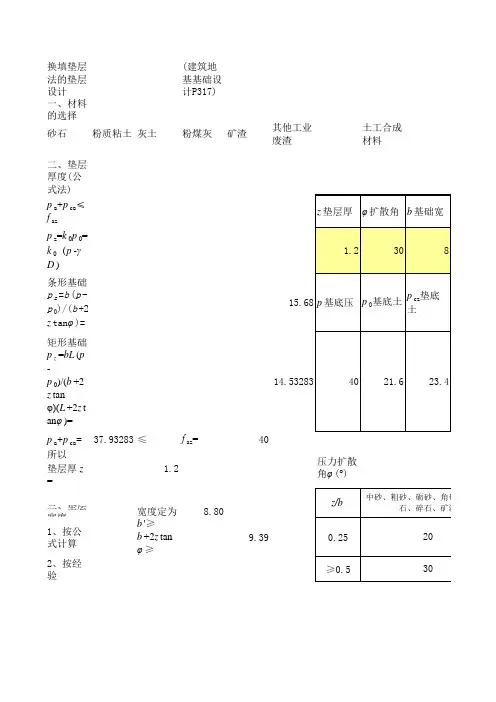

二、案例分析
