电缆工程量计算
- 格式:doc
- 大小:49.50 KB
- 文档页数:74
电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时。
按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深、沟宽按最外边的保护管两侧边缘外各增加工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度序号项目预留长度(附加)说明1电缆敷设驰度、波形弯度、交叉%按电缆全长计算2电缆进入建筑物规范规定最小值3电缆进入沟内或吊架时引上(下)预留规范规定最小值4变电所进线、出线规范规定最小值5电力电缆终端头检修余量最小值6电缆中间接头盒两端各留检修余量最小值7电缆进控制、保护屏及模拟盘等高宽按盘面尺寸8高压开关柜及低压配电盘、箱盘下进出线9电缆至电动机从电机接线盒起算10厂用变压器从地坪起算11电缆绕过梁柱等增加长度按实计算按被绕物的断面情况计算增加长度12电梯电缆与电缆架固定点每处规范最小值注:电缆附加及预留的长度是电缆敷设长度的组成部分。
电缆工程量计算规则1.电缆敷设驰度、波形弯度、交叉的预留(附加)长度按电缆全长的2.5%计算,单位为m/根。
2.电缆进入建筑物的预留(附加)长度为规范规定最小值2.0m,单位为m/根。
3.电缆进入沟内或吊架时引上(下)预留的预留(附加)长度为规范规定最小值1.5m,单位为m/根。
4.变电所进出线的预留(附加)长度为规范规定最小值1.5m,单位为m/根。
5.电力电缆终端头的预留(附加)长度为检修余量最小值1.5m,单位为m/根。
6.电缆中间接头盒的预留(附加)长度为检修余量最小值两端各留2.0m,单位为m/根。
7.电缆进控制、保护屏及模拟盘等的预留(附加)长度按盘面尺寸的高+宽计算,单位为m/根。
8.高压开关柜及低压配电盘、箱的预留(附加)长度为盘下进出线2.0m,单位为m/根。
9.电动机的预留(附加)长度从电机接线盒起算的0.5m计算,单位为m/根。
10.厂用变压器的预留(附加)长度从地坪起算的3.0m计算,单位为m/根。
11.电缆绕过梁柱等增加长度的预留(附加)长度按被绕物的断面实际增加长度计算,单位为m/根。
12.电梯电缆与电缆架固定点的预留(附加)长度为规范规定最小值每处0.5m计算,单位为m/根。
电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
电缆知识第一节、VV与YJV的区别说明1.YJV绝缘用的是交联聚乙烯.VV绝缘用的是聚氯乙烯.2.YJV电缆事情温度达90度,而VV只有70度,同截面积YJV电缆载流量大。
VV类电缆导体运行最高额定温度为摄氏70度,短路时(持续时间小于5秒)最高温度不超过摄氏160度。
YJV类电缆导体运行最高额定温度为摄氏90度,短路时(持续时间小于5秒)最高温度不超过摄氏250度。
3.YJV从长远看比VV好(使用寿命长等),但比VV贵。
4.从技术经济指标看,三芯的YJV比VV电缆的各项参数都要高。
在民用建筑中举荐使用YJV,其载流量比VV的大,更加首要的是在电气火警时,由于其绝缘资料不含氯,燃烧时不会产生有毒气体DF-VV聚氯乙烯绝缘聚氯乙烯护套预制带分支电缆DF-ZR-VV聚氯乙烯绝缘聚氯乙烯护套预制带分支阻燃电缆DF-NH-VV聚氯乙烯绝缘聚氯乙烯护套预制带分支耐火电缆DF-YJV交联聚乙烯绝缘聚氯乙烯护套预制带分支电缆DF-ZR-YJV交联聚乙烯绝缘聚氯乙烯护套预制带分支阻燃电缆DF-NH-YJV交联聚乙烯绝缘聚氯乙烯护套预制带分支耐火电缆电缆表示方法为:型号+电压等级+主干电缆截面+分支电缆截面五、预制带分支电缆主要参数电气安装工程规范1一般规定1.1本章适用于住宅单相人户配电箱户表后的室内电路布线及电器、灯具安装。
电缆计算规范篇一:电缆工程量计算规则电缆工程量计算规则1. 电缆敷设驰度、波形弯度、交叉的预留(附加)长度按电缆全长的2.5%计算,单位为m/根。
2.电缆进入建筑物的预留(附加)长度为规范规定最小值2.0m,单位为m/根。
3.电缆进入沟内或吊架时引上(下)预留的预留(附加)长度为规范规定最小值1.5m,单位为m/根。
4.变电所进出线的预留(附加)长度为规范规定最小值1.5m,单位为m/根。
5.电力电缆终端头的预留(附加)长度为检修余量最小值1.5m,单位为m/根。
6.电缆中间接头盒的预留(附加)长度为检修余量最小值两端各留2.0m,单位为m/根。
7.电缆进控制、保护屏及模拟盘等的预留(附加)长度按盘面尺寸的高+宽计算,单位为m/根。
8.高压开关柜及低压配电盘、箱的预留(附加)长度为盘下进出线2.0m,单位为m/根。
9.电动机的预留(附加)长度从电机接线盒起算的0.5m计算,单位为m/根。
10.厂用变压器的预留(附加)长度从地坪起算的3.0m计算,单位为m/根。
11.电缆绕过梁柱等增加长度的预留(附加)长度按被绕物的断面实际增加长度计算,单位为m/根。
12.电梯电缆与电缆架固定点的预留(附加)长度为规范规定最小值每处0.5m计算,单位为m/根。
电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
电缆常识第一节、VV与YJV的区别说明1.YJV绝缘用的是交联聚乙烯. VV绝缘用的是聚氯乙烯.2.YJV电缆工作温度达90度,而VV只有70度,同截面积YJV 电缆载流量大。
VV类电缆导体运行最高额定温度为摄氏70度,短路时(持续时间小于5秒)最高温度不超过摄氏160度。
YJV类电缆导体运行最高额定温度为摄氏90度,短路时(持续时间小于5秒)最高温度不超过摄氏250度。
3.YJV从长远看比VV好(使用寿命长等),但比VV贵。
4.从技术经济指标看,三芯的YJV比VV电缆的各项参数都要高。
电缆工程量计算规则计算式
电缆工程量计算是指根据工程实际情况,按照规定的计算方法和计算公式计算电缆的长度、重量、截面积等工程量。
以下是常见的电缆工程量计算规则及其计算公式。

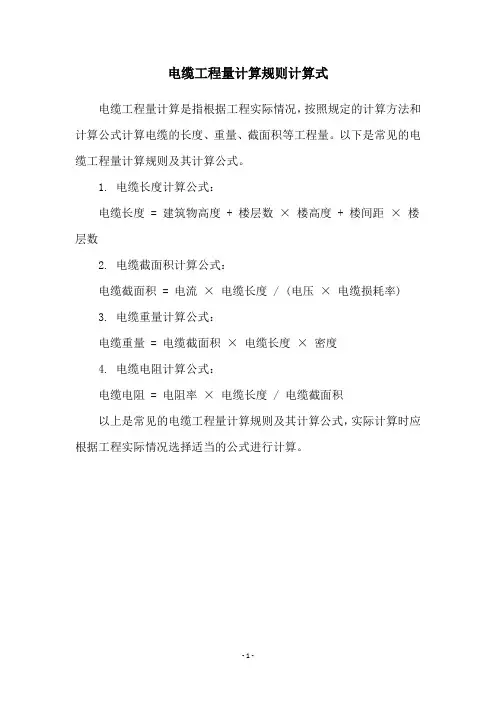

1. 电缆长度计算公式:
电缆长度 = 建筑物高度 + 楼层数×楼高度 + 楼间距×楼层数
2. 电缆截面积计算公式:
电缆截面积 = 电流×电缆长度 / (电压×电缆损耗率)
3. 电缆重量计算公式:
电缆重量 = 电缆截面积×电缆长度×密度
4. 电缆电阻计算公式:
电缆电阻 = 电阻率×电缆长度 / 电缆截面积
以上是常见的电缆工程量计算规则及其计算公式,实际计算时应根据工程实际情况选择适当的公式进行计算。
- 1 -。

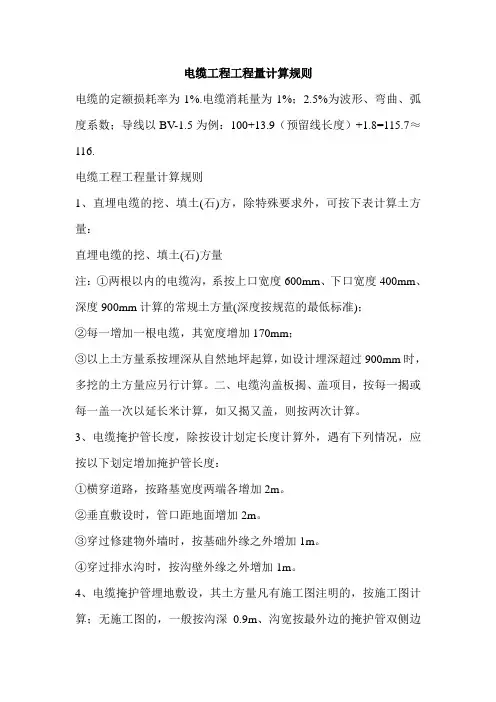

电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特别要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm 计算的常规土方量(深度按标准的X标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
.2、电缆沟盖板揭、盖工程,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆爱护管长度,除按设计规定长度计算外,遇有以下情况,应按以下规定增加爱护管长度:①横穿道路,按路基宽度两端各增加2m。
.②垂直敷设时,管口距地面增加2m。
.③穿过建筑物外墙时,按根底外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆爱护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的爱护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应依据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度。
注:电缆附加及预留的长度是电缆敷设长度的组成局部,应计入电缆长度工程量之内。
预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头1.5m和柜半周,电缆进低压配电柜到底应该预留哪些东西?这三个是定额中都有的规定,计算的时候都要加上去吗?1是预留出电缆终端头的1.5米,2是配电柜的半周长,3是附图上圈起来“高压开关柜及低压配电箱的盘下进出线2米。
长以及盘下进出线的2m?盘下进出线预留2m是为方便安装预留的,以免出现电缆单股长度缺少,比方相线够而零线地线缺少,或零线地线够而相线缺少。
电缆进配电箱要预留半周长,是为方便以后维修预留的,安装完电缆这个长度是还在的。
是要同时计取的。
电缆工程工程量计算规则电缆的定额损耗率为1%.电缆消耗量为1%;2.5%为波形、弯曲、弧度系数;导线以BV-1.5为例:100+13.9(预留线长度)+1.8=115.7≈116.电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准);②每一增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
二、电缆沟盖板揭、盖项目,按每一揭或每一盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆掩护管长度,除按设计划定长度计算外,遇有下列情况,应按以下划定增加掩护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过修建物外墙时,按基础外缘之外增加1m。
④穿过排水沟时,按沟壁外缘之外增加1m。
4、电缆掩护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的掩护管双侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应按照敷设路径的水安然平静垂直敷设长度,按下7、电缆终端头及中间头均以“个”为计量单位,电力电缆和节制电缆均按一根电缆有两个终端头思量。
中间电缆头设计有图示的,按设计确定;设计没有划定的,按实际情况计算(或按平均250m一个中间头思量)。
8、桥架安装,以“10m”为计量单位。
9、吊电缆的钢索及拉紧装置,应按本册相应项目另行计算。
10、钢索的计算长度以两端固定点的距离为准,不扣减拉紧装置的长度。
11、电缆敷设及桥架安装,应按本册估价表第八章说明的综合内容范围计算。
(二)10kV以下架空线路1、工地运输,是指估价表内未计价材料从集中材料堆放点或工地仓库运至杆位上的工程运输,分人的劳力运输和汽车运输,以“10t·km”为计量单位。

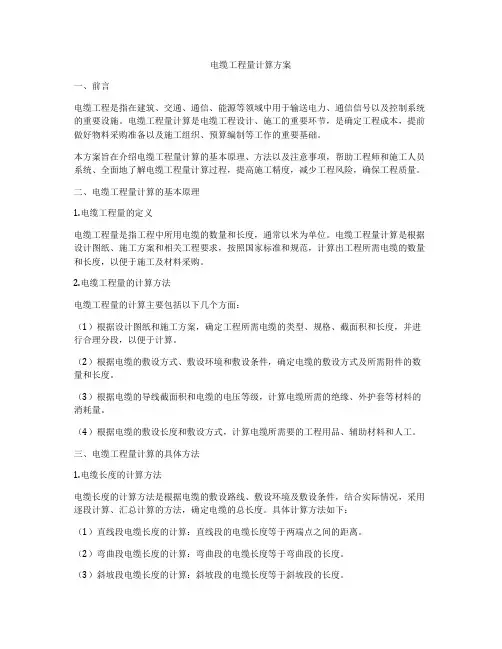

电缆工程量计算方案一、前言电缆工程是指在建筑、交通、通信、能源等领域中用于输送电力、通信信号以及控制系统的重要设施。
电缆工程量计算是电缆工程设计、施工的重要环节,是确定工程成本,提前做好物料采购准备以及施工组织、预算编制等工作的重要基础。
本方案旨在介绍电缆工程量计算的基本原理、方法以及注意事项,帮助工程师和施工人员系统、全面地了解电缆工程量计算过程,提高施工精度,减少工程风险,确保工程质量。
二、电缆工程量计算的基本原理1.电缆工程量的定义电缆工程量是指工程中所用电缆的数量和长度,通常以米为单位。
电缆工程量计算是根据设计图纸、施工方案和相关工程要求,按照国家标准和规范,计算出工程所需电缆的数量和长度,以便于施工及材料采购。
2.电缆工程量的计算方法电缆工程量的计算主要包括以下几个方面:(1)根据设计图纸和施工方案,确定工程所需电缆的类型、规格、截面积和长度,并进行合理分段,以便于计算。
(2)根据电缆的敷设方式、敷设环境和敷设条件,确定电缆的敷设方式及所需附件的数量和长度。
(3)根据电缆的导线截面积和电缆的电压等级,计算电缆所需的绝缘、外护套等材料的消耗量。
(4)根据电缆的敷设长度和敷设方式,计算电缆所需要的工程用品、辅助材料和人工。
三、电缆工程量计算的具体方法1.电缆长度的计算方法电缆长度的计算方法是根据电缆的敷设路线、敷设环境及敷设条件,结合实际情况,采用逐段计算、汇总计算的方法,确定电缆的总长度。
具体计算方法如下:(1)直线段电缆长度的计算:直线段的电缆长度等于两端点之间的距离。
(2)弯曲段电缆长度的计算:弯曲段的电缆长度等于弯曲段的长度。
(3)斜坡段电缆长度的计算:斜坡段的电缆长度等于斜坡段的长度。
2.电缆数量的计算方法电缆数量的计算方法是在电缆长度的基础上,结合电缆规格、配线类型、电缆堆放方式等因素,采用逐个计算、汇总计算的方法确定每种电缆的数量。
具体计算方法如下:(1)电缆敷设长度的计算:根据电缆的敷设长度和敷设方式,计算每种电缆的敷设数量。

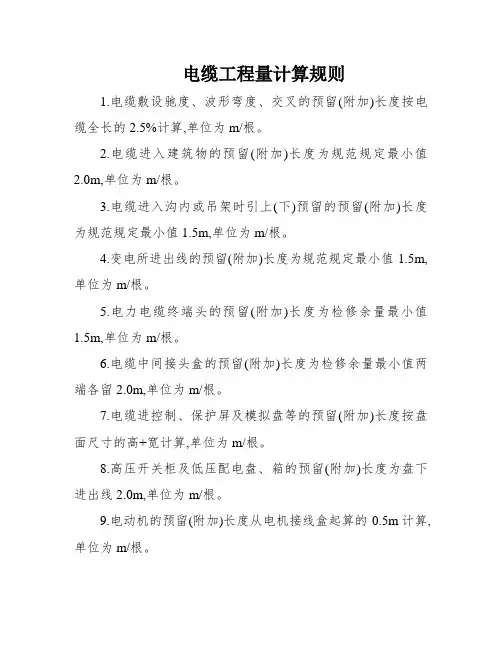

电缆工程量计算规则1. 电缆敷设驰度、波形弯度、交叉预留(附加)长度按电缆全长2.5%计算,单位为m/根。
2.电缆进入建筑物预留(附加)长度为规范要求最小值2.0m,单位为m/根。
3.电缆进入沟内或吊架时引上(下)预留预留(附加)长度为规范要求最小值1.5m,单位为m/根。
4.变电所进出线预留(附加)长度为规范要求最小值1.5m,单位为m/根。
5.电力电缆终端头预留(附加)长度为检修余量最小值1.5m,单位为m/根。
6.电缆中间接头盒预留(附加)长度为检修余量最小值两端各留2.0m,单位为m/根。
7.电缆进控制、保护屏及模拟盘等预留(附加)长度按盘面尺寸高+宽计算,单位为m/根。
8.高压开关柜及低压配电盘、箱预留(附加)长度为盘下进出线2.0m,单位为m/根。
9.电动机预留(附加)长度从电机接线盒起算0.5m计算,单位为m/根。
10.厂用变压器预留(附加)长度从地坪起算3.0m计算,单位为m/根。
11.电缆绕过梁柱等增加长度预留(附加)长度按被绕物断面实际增加长度计算,单位为m/根。
12.电梯电缆和电缆架固定点预留(附加)长度为规范要求最小值每处0.5m计算,单位为m/根。
电缆附加及预留长度是电缆敷设长度组成部分,应计入电缆长度工程量之内。
请各位大虾对2到12条给个比较具体解释。
最好能图文并茂!比如第4条此处附加长度是否对进强弱电间有效另预留此长度后变电所内电缆是否能够另外计算?(施工单位决算角度考虑)电缆常识第一节、VV和YJV区分说明1.YJV绝缘用是交联聚乙烯.VV绝缘用是聚氯乙烯.2.YJV电缆工作温度达90度,而VV只有70度,同截面积YJV电缆载流量大。
VV类电缆导体运行最高额定温度为摄氏70度,短路时(连续时间小于5秒)最高温度不超出摄氏160度。
YJV类电缆导体运行最高额定温度为摄氏90度,短路时(连续时间小于5秒)最高温度不超出摄氏250度。
3.YJV从长远看比VV好(使用寿命长等),但比VV贵。
关于电缆工程量的计算方法一、电缆清单量(招标时的量)=电缆在箱间的净量,不含任何预留长度、驰度、波形弯度、交叉量,投标套定额时需另加进去。
二、电缆投标量= (清单量+进箱、柜等预留长度)×(1+2.5%驰度、波形弯度、交叉)1、电缆主材量= 投标量×(1+1% 电力电缆损耗,控制电缆损耗为1.5%)1、电力电缆预留长度:电缆在进入配电柜(盘下进出线),预留长度应该计多少:2m(入柜)?还是2m (入柜)+1.5m(电缆终端头)?答:首先要分清电缆是上进线,还是下进线,如果电缆由柜下“进出”线,那单根电缆实际的预留长度=(2+1.5)*1.025(波折、驰度)*1.01(损耗),如是是上进线,那单根的预留长度=1.5*1.025(波折、驰度)*1.01(损耗)2、电缆沟、电缆保护管敷设土方的怎样计算?工程量大的话,是计人工挖还是机械挖?如果是投标阶段,怎么知道是否有工作面可以让机械作业?答:1、直埋电缆的挖、填土(石)方,除特殊要求外,两根以下电缆直埋的土方量=0.45立方/米,每增加一根电缆,其宽度增加170mm,土方量增加0.153立方/米;以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、根据招投标的现场勘察及竞标情况确定是人工还是机械,一般情况下是根据电气定额套用人工挖土较多。
3、厂外电缆敷设,工地运输量的工程怎样确定?答:工地运输,是指厂外电缆敷设和架空线路工程定额内未计价材料从集中材料堆放点或工地仓库运至杆位上的工地运输,分人力运输和汽车运输,以"t?km"计算。
单位工程材料的汽车运输重量不足3吨时按3吨计算。
运输量计算公式如下:工程运输量=施工图用量×(1+损耗率)预算运输重量=工程运输量+包装物重量(不需要包装的可不计算包装物重量)电线电缆行业用料算法(部分转)一、电线电缆材料用量铜的重量习惯的不用换算的计算方法:截面积*8.89=kg/km目前西部开发项目中涉及到的除了基础公路建设以外,水利以及水力发电成为主要工程项目,将对电线电缆行业的需求构成影响。
电缆工程量计算规则1. 电缆敷设驰度、波形弯度、交叉的预留(附加)长度按电缆全长的2.5%计算,单位为m/根.2。
电缆进入建筑物的预留(附加)长度为规范规定最小值2.0m,单位为m/根.3.电缆进入沟内或吊架时引上(下)预留的预留(附加)长度为规范规定最小值1。
5m,单位为m/根.4。
变电所进出线的预留(附加)长度为规范规定最小值1.5m,单位为m/根。
5.电力电缆终端头的预留(附加)长度为检修余量最小值1.5m,单位为m/根。
6.电缆中间接头盒的预留(附加)长度为检修余量最小值两端各留2。
0m,单位为m/根。
7。
电缆进控制、保护屏及模拟盘等的预留(附加)长度按盘面尺寸的高+宽计算,单位为m/根。
8.高压开关柜及低压配电盘、箱的预留(附加)长度为盘下进出线2.0m,单位为m/根.9。
电动机的预留(附加)长度从电机接线盒起算的0.5m计算,单位为m/根.10.厂用变压器的预留(附加)长度从地坪起算的3.0m计算,单位为m/根.11.电缆绕过梁柱等增加长度的预留(附加)长度按被绕物的断面实际增加长度计算,单位为m/根。
12。
电梯电缆与电缆架固定点的预留(附加)长度为规范规定最小值每处0.5m 计算,单位为m/根。
电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
请各位大虾对2到12条给个比较详细的解释.最好能图文并茂!例如第4条此处的附加长度是否对进强弱电间有效另预留此长度后变电所内电缆是否可以另外计算?(施工单位决算角度考虑)电缆常识第一节、VV与YJV的区别说明1。
YJV绝缘用的是交联聚乙烯。
VV绝缘用的是聚氯乙烯。
2。
YJV电缆工作温度达90度,而VV只有70度,同截面积YJV电缆载流量大。
VV类电缆导体运行最高额定温度为摄氏70度,短路时(持续时间小于5秒)最高温度不超过摄氏160度。
YJV类电缆导体运行最高额定温度为摄氏90度,短路时(持续时间小于5秒)最高温度不超过摄氏250度。
电缆工程量计算规则
一、配电线路箱体安装量计算
配电线路箱体(包括低压配电箱、变压器箱和变电所)的量算,主要依据“配电箱体安装量计算规定”及相关设计文件确定。
1、根据电压等级,在《中国电力行业标准(DL/T543—90)低压配电线路规范》中找出相应电压等级的专用箱容板宽度,箱体数量=(专用箱容板宽度*电缆线长度或变压器长度)÷3,其中,3表示箱体容纳3根相同容板宽度的专用箱容板。
2、识别需要安装的低压配电箱户数和类型,箱体数量=低压配电箱户数÷3
3、清查线路需要安装的变压器箱和变电站,箱体数量=变压器箱及变电站数量;
二、电缆电缆工程量计算
1、水平布线电缆长度
对于低压配电线路,电缆长度的估算有两种方法:一种就是根据支持距离(一般为2米)、悬挂点之间的距离及悬挂点到双端点的距离,结合折算比例,计算出水平布线电缆长度;另一种就是根据直接测流的方法,测算出电缆长度,然后根据电力电缆安装折算比例计算出水平布线电缆的长度。
2、垂直布线电缆长度
对于垂直布线电缆,一般要进行测量。
电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m.②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0。
3m工作面计算.5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度。
2电缆进入建筑物2。
0m规范规定最小值3电缆进入沟内或吊架时引上(下)预留1。
5m规范规定最小值4变电所进线、出线 1.5m规范规定最小值5电力电缆终端头1。
5m检修余量最小值6电缆中间接头盒(一般在电缆井)两端各留2。
0m检修余量最小值7电缆进控制、保护屏及模拟盘等高+宽按盘面尺寸8高压开关柜及低压配电箱、柜 2.0m盘下进出线9电缆至电动机0.5m从电机接线盒起算10厂用变压器3。
0m从地坪起算按被绕物的断面情况计算11电缆绕过梁柱等增加长度按实计算加长度12电梯电缆与电缆架固定点每处0.5m规范最小值注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时。
按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度序号项目预留长度(附加)说明1电缆敷设驰度、波形弯度、交叉2.5%按电缆全长计算2电缆进入建筑物2.0m规范规定最小值3电缆进入沟内或吊架时引上(下)预留1.5m规范规定最小值4变电所进线、出线1.5m规范规定最小值5电力电缆终端头1.5m检修余量最小值6电缆中间接头盒两端各留2.0m检修余量最小值7电缆进控制、保护屏及模拟盘等高宽按盘面尺寸8高压开关柜及低压配电盘、箱2.0m盘下进出线9电缆至电动机0.5m从电机接线盒起算10厂用变压器3.0m从地坪起算11电缆绕过梁柱等增加长度按实计算按被绕物的断面情况计算增加长度12电梯电缆与电缆架固定点每处0.5m规范最小值注:电缆附加及预留的长度是电缆敷设长度的组成部分。
电缆工程工程量计算规则
1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:
直埋电缆的挖、填土(石)方量
注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm 计算的常规土方量(深度按规范的最低标准);
②每增加一根电缆,其宽度增加170mm;
③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:
①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度
注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
7、电缆终端头及中间头均以“个”为计量单位,电力电缆和控制电缆均按一根电缆有两个终端头考虑。
中间电缆头设计有图示的,按设计确定;设计没有规定的,按实际情况计算(或按平均250m一个中间头考虑)。
8、桥架安装,以“10m”为计量单位。
9、吊电缆的钢索及拉紧装置,应按本册相应项目另行计算。
10、钢索的计算长度以两端固定点的距离为准,不扣除拉紧装置的长度。
11、电缆敷设及桥架安装,应按本册估价表第八章说明的综合内容范围计算。
(二)10kV以下架空线路
1、工地运输,是指估价表内未计价材料从集中材料堆放点或工地仓库运至杆位上的工程运输,分人力运输和汽车运输,以“10t·km”为计量单位。
运输量计算公式如下:工程运输量=施工图用量×(1+损耗率)
预算运输重量=工程运输量+包装物重量(不需要包装的可不计算包装物重量) 运输重量可按下表的规定进行计算:
注:①W为理论重量;
②未列入者均按净重计算。
2、土石方量计算
(1)无底盘、卡盘的电杆坑,其挖方体积V=0.8×0.8×h(h——坑深m)
(2)电杆坑的马道土、石方量按每坑0.2m3计算
(3)施工操作裕度按底、拉盘底宽每边增加0.1m。
(4)电杆坑(放边坡)计算公式:
V=h÷[6〔ab+(a+a1)×(b+b1)+a1b1〕]
式中:V——土(石)方体积(m3)
h——坑深(m)
a(b)——坑底宽(m),a(b)=底、拉盘底宽+2×每边操作裕度;
a1(b1)——坑口宽(m),a1(b1)=a(b)+2×h×边坡系数
放坡系数
注:a.土方量计算公式亦适用于拉线坑;
b.双接腿杆坑按带底盘的土方量计算;
c.木杆按不带底盘的土方量计算。
3.各类土质的放坡系数按下表计算
各类土质的放坡系数
4、冻土厚度大于300mm时,冻土层的挖方量按挖坚土项目,其基价乘以系数2.5。
其他土层仍按土质性质执行本册估价表。
5、杆坑土质按一个坑的主要土质而定,如一个坑大部分为普通土,少量为坚土,则该坑应全部按普通土计算。
6、带卡盘的电杆坑,如原计算的尺寸不能满足卡盘安装时,因卡盘超长而增加
的土(石)方量另计。
7、底盘、卡盘、拉线盘按设计用量以“块”为计量单位。
8、杆塔组立,分别杆塔形式和高度按设计数量以“根”为计量单位。
9、拉线制作安装按施工图设计规定,分别不同形式,以“组”为计量单位。
10、横担安装按施工图设计规定,分不同形式和截面,以“根”为计量单位,估价表按单根拉线考虑,若安装V型、Y型或双拼型拉线时,按2根计算。
拉线长度按设计全根长度计算,设计无规定时可按下表计算。
拉线长度单位:m/根
11、导线架设,分别导线类型和不同截面以“1km/单线”为计量单位计算。
导线预留长度按下表规定计算。
导线预留长度单位:m/根
导线长度按线路总长度和预留长度之和计算。
计算主材费时应另增加规定的损耗率。
12、导线跨越架设,包括越线架的搭、拆和运输以及因跨越(障碍)施工难度增加而增加的工作量,以“处”为计量单位。
每个跨越间距按50m以内考虑,大于50m而小于100m时按2处计算,以此类推。
在计算架线工程量时,不扣除跨越档的长度。
13、杆上变配电设备安装以“台”为计量单位,设备的接地装置和调试应按本册相应子目另行计算。
