SBS耐根穿刺防水卷材技术交底记录
- 格式:docx
- 大小:99.55 KB
- 文档页数:4

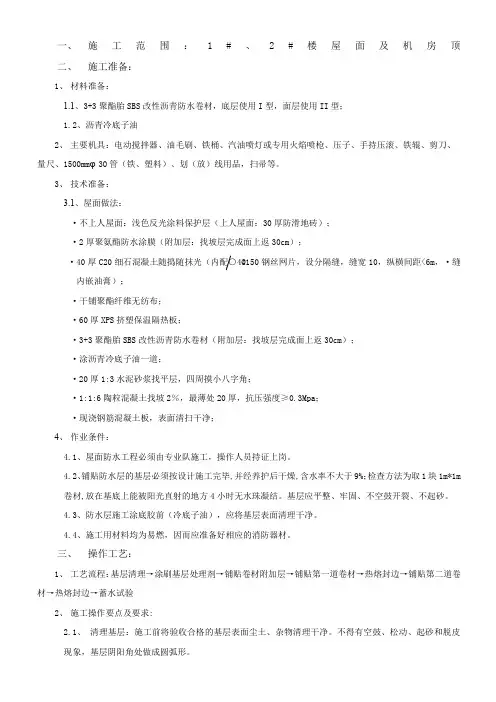

一、施工范围:1#、2#楼屋面及机房顶二、施工准备:1、材料准备:1.1、3+3聚酯胎SBS改性沥青防水卷材,底层使用I型,面层使用II型;1.2、沥青冷底子油2、主要机具:电动搅拌器、油毛刷、铁桶、汽油喷灯或专用火焰喷枪、压子、手持压滚、铁辊、剪刀、量尺、1500mmφ30管(铁、塑料)、划(放)线用品,扫帚等。
3、技术准备:3.1、屋面做法:·不上人屋面:浅色反光涂料保护层(上人屋面:30厚防滑地砖);·2厚聚氨酯防水涂膜(附加层:找坡层完成面上返30cm);·40厚C20细石混凝土随捣随抹光(内配○4@150钢丝网片,设分隔缝,缝宽10,纵横间距<6m,·缝内嵌油膏);·干铺聚酯纤维无纺布;·60厚XPS挤塑保温隔热板;·3+3聚酯胎SBS改性沥青防水卷材(附加层:找坡层完成面上返30cm);·涂沥青冷底子油一道;·20厚1:3水泥砂浆找平层,四周摸小八字角;·1:1:6陶粒混凝土找坡2%,最薄处20厚,抗压强度≥0.3Mpa;·现浇钢筋混凝土板,表面清扫干净;4、作业条件:4.1、屋面防水工程必须由专业队施工,操作人员持证上岗。
4.2、铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于9%;检查方法为取1块1m*1m卷材,放在基底上能被阳光直射的地方4小时无水珠凝结。
基层应平整、牢固、不空鼓开裂、不起砂。
4.3、防水层施工涂底胶前(冷底子油),应将基层表面清理干净。
4.4、施工用材料均为易燃,因而应准备好相应的消防器材。
三、操作工艺:1、工艺流程:基层清理→涂刷基层处理剂→铺贴卷材附加层→铺贴第一道卷材→热熔封边→铺贴第二道卷材→热熔封边→蓄水试验2、施工操作要点及要求:2.1、清理基层:施工前将验收合格的基层表面尘土、杂物清理干净。
不得有空鼓、松动、起砂和脱皮现象,基层阴阳角处做成圆弧形。

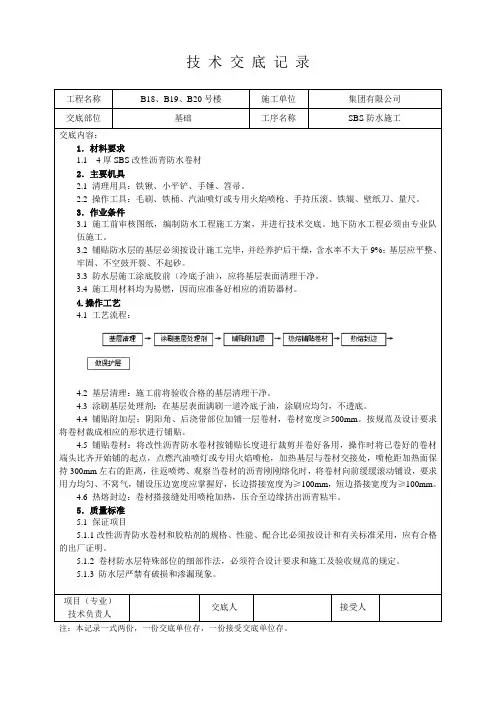

工程名称B18、B19、B20号楼施工单位集团有限公司交底部位基础工序名称SBS防水施工交底内容:1.材料要求1.1 4厚SBS改性沥青防水卷材2.主要机具2.1 清理用具:铁锹、小平铲、手锤、笤帚。
2.2 操作工具:毛刷、铁桶、汽油喷灯或专用火焰喷枪、手持压滚、铁辊、壁纸刀、量尺。
3.作业条件3.1 施工前审核图纸,编制防水工程施工方案,并进行技术交底。
地下防水工程必须由专业队伍施工。
3.2 铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于9%;基层应平整、牢固、不空鼓开裂、不起砂。
3.3 防水层施工涂底胶前(冷底子油),应将基层表面清理干净。
3.4 施工用材料均为易燃,因而应准备好相应的消防器材。
4.操作工艺4.1 工艺流程:4.2 基层清理:施工前将验收合格的基层清理干净。
4.3 涂刷基层处理剂:在基层表面满刷一道冷底子油,涂刷应均匀,不透底。
4.4 铺贴附加层:阴阳角、后浇带部位加铺一层卷材,卷材宽度≥500mm。
按规范及设计要求将卷材裁成相应的形状进行铺贴。
4.5 铺贴卷材:将改性沥青防水卷材按铺贴长度进行裁剪并卷好备用,操作时将已卷好的卷材端头比齐开始铺的起点,点燃汽油喷灯或专用火焰喷枪,加热基层与卷材交接处,喷枪距加热面保持300mm左右的距离,往返喷烤、观察当卷材的沥青刚刚熔化时,将卷材向前缓缓滚动铺设,要求用力均匀、不窝气,铺设压边宽度应掌握好,长边搭接宽度为≥100mm,短边搭接宽度为≥100mm。
4.6 热熔封边:卷材搭接缝处用喷枪加热,压合至边缘挤出沥青粘牢。
5.质量标准5.1 保证项目5.1.1改性沥青防水卷材和胶粘剂的规格、性能、配合比必须按设计和有关标准采用,应有合格的出厂证明。
5.1.2 卷材防水层特殊部位的细部作法,必须符合设计要求和施工及验收规范的规定。
5.1.3 防水层严禁有破损和渗漏现象。
项目(专业)交底人接受人技术负责人注:本记录一式两份,一份交底单位存,一份接受交底单位存。
SBS防水卷材施工工程技术交底1.前言SBS防水卷材是建筑中常用的防水材料之一。
本文主要介绍SBS防水卷材施工工程技术交底内容,以便工程施工中使用SBS防水卷材时能掌握实际应用技术。
2.施工准备2.1 施工岗位及要求在SBS防水卷材施工过程中,必须有专人负责现场测量、计算、切割、铺贴、热熔、辅料处理、固定及复核等各个施工岗位。
施工现场必须严格按照设计要求,强化安全教育、防火防爆、环保措施、劳动保护等各项工作,确保工程质量。
2.2 施工工具与材料在SBS防水卷材施工过程中,需要准备的工具和材料有:隔水毡、SBS防水卷材、热风焊接枪、铲刀、切割刀、尺子、钝头刮刀、电烙铁、高速切割机、砂纸等。
2.3 现场测量在SBS防水卷材施工前,必须对施工现场进行测量,并绘制出相应的工程图。
必须确保施工现场准确无误,以保证施工的质量。
3.施工工序3.1 预处理在进行SBS防水卷材施工前,必须对施工基面进行处理。
清除基面中的水泥、油污、粉尘、灰尘、砂粒等杂物,必要时刮掉表面的松散层。
并对裂纹和基面缝隙进行填补,确保基面平整、无杂物、无砂眼、无灰尘、无油脂、无孔洞等。
3.2 强制撑钉固定在SBS防水卷材施工过程中,需要进行强制撑钉固定作业。
根据设计图纸确定撑钉间距和边缘宽度,选用适量的撑钉和安装方案。
固定时必须注意撑钉的均匀分布,防止过密或过疏,导致卷材形变或空鼓。
3.3 过渡层铺设在SBS防水卷材施工过程中,需要进行过渡层铺设。
在铺贴SBS防水卷材之前,必须先铺设厚度为1.2-1.5mm的隔水毡,使其铺贴平整、接缝处有重叠。
隔水毡应安装平整,建议采用单层铺贴,如果采用多层,每层之间必须有间隔,并且重叠部分不得小于50mm。
3.4 SBS防水卷材焊接在SBS防水卷材施工过程中,需要进行热风焊接。
焊接过程需要注意以下几点:•控制温度:根据气温、卷材厚度和基面状态,采用适当的风量和温度,进行均衡的热风焊接,使卷材与基面紧密贴合。

楼屋面SBS防水卷材施工技术交底记录1. 概述本文档记录了楼屋面SBS防水卷材的施工技术交底内容。
SBS防水卷材广泛应用于建筑工程中的屋顶、地下室、桥梁、隧道等防水工程,具有耐寒、耐腐蚀、耐老化、施工方便等特点。
本文档将对SBS防水卷材施工中涉及的材料、设备、工具、操作、注意事项等进行详细介绍,以确保施工质量。
2. 材料和设备2.1 材料•SBS防水卷材:应符合《屋面防水卷材》(GB/T20472-2006)标准要求。
•基层处理材料:包括基础保护层、防水隔离层、防震垫层、垫层等。
•热熔胶:用于热熔施工,应符合《聚合物改性沥青防水卷材》(GB/T18242.3-2000)标准要求。
•助剂:包括增粘剂、稳定剂、抗氧剂等,应符合相关标准规定。
•钉子:用于固定防水卷材。
2.2 设备•热风枪:用于热熔SBS防水卷材。
•手动涂胶桶:用于涂敷热熔胶。
•滚筒:用于压实卷材。
3. 工具•剪刀:用于裁剪防水卷材。
•量具:用于测量SBS防水卷材长度、宽度等参数。
•尺子:用于直线标注。
•圆珠笔:用于标注。
4. 操作4.1 基层处理•底层处理:由基层处理材料构成,主要起到保护结构体并保证底层防水基础作用的效果。
•防水隔离层:从基础中央位置向各边伸展,至少应延伸至垂直于基础衬砌外边缘的位置,强度应不小于20MPa。
•防震垫层:用于承受车辆荷载、抵御震动、消除缝隙。
•垫层:产生基层平整度,避免底层小石、尖锐物对防水层的破坏。
4.2 SBS防水卷材施工4.2.1 卷材铺设•为确保施工精度,应先在基层上用圆珠笔和尺子画出平行线。
•对于不同层次的斜面和弯曲面,必须通过合适的方式切割和安装SBS 防水卷材。
•SBS防水卷材可用刷胶涂敷法、热熔涂敷法、融合涂敷法等方法进行铺设。
4.2.2 卷材固定•固定松紧度:不得过紧,也不得过松。
固定后的松紧度应留有一定的余量。
•防水卷材的钉子铺设要求应符合设计要求,并且密度应均匀。
钉子的型号应适合于卷材的厚度,定位钉的大小应合理选择。
建筑工程技术交底记录
编号—
并使位置平直,不裂不扭,及时辐压。
粘压应在它接缝边溢出融化的高聚物沥青胶,使粘结严密、牢固。
⑶铺贴好的卷材应平整顺直,搭接和错缝均需符合要求。
粘结牢固,无空鼓、翘边、皱折等情况。
(4)已铺贴的防水卷材,应注意保护,不得损坏。
交底人:_____________________
被交底人: __________________
日期:_______________________
安全生产十项注意事项:
一、工作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。
二、不违章作业,并监督制止他人违章作业。
三、不准擅自开动别人操作的机械,电器开关设备。
登高作业应戴好安全带、安全帽、并有专人监护、防止坠落,严禁向下乱抛工具和设备零件。
四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。
保持设备齐全有效灵敏可靠。
五、不准随意启动设备。
机器设备停机检查或修理时,应切断电源并悬挂警示牌,取牌人应是挂牌人。
开机时发出信号,听到回音确定安全后才能开机。
六、不准吊装物及下行人。
多人操作起重搬运要统一指挥,密切配合。
不准超负荷使用机器。
七、不在易燃物品附近吸烟动火,不乱扔垃圾。
八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。
车辆行驶中严禁爬上跳下。
九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。
十、上班时间不准怠工、滋事、脱岗或擅离职守。
有事请假经领导批准后方可离开岗位。
