深基坑工程监测方案

  • 格式:doc
  • 大小:302.09 KB
  • 文档页数:33

下载文档原格式

  / 33
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

湖北省武汉市XXXXXX项目

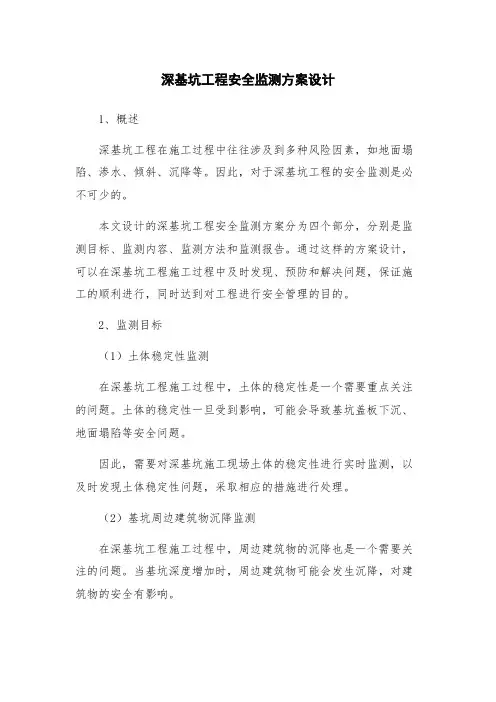

深基坑工程

监测方案

编制:

审核:

审定:

联系人:

电话:

传真:

邮编:

E-mail:

地址:

武汉XXXXXXXXXXX有限公司

2020年7月20日

目录

第一章、工程概况 (1)

1.项目概况 (1)

2.周边环境 (2)

3.场地工程地质条件 (2)

4.场地水文地质条件 (4)

第二章、监测思路 (5)

1.监测目的 (5)

2.监测依据 (5)

3.本项目重点、难点分析及解决措施 (6)

第三章、监测技术方案 (7)

1.监测项目 (7)

2.监测点的布设 (8)

3.监测分项技术要求 (9)

3.1目测巡视 (9)

3.2水平位移监测 (10)

3.3竖向位移监测 (10)

3.4深层水平位移监测 (11)

3.5支撑轴力监测 (12)

3.6支护桩内力监测 (13)

3.7分层沉降观测 (13)

3.8土压力监测 (14)

3.9地下水位监测 (14)

4.监测仪器 (15)

5.监测频率及预警办法 (16)

5.1监测频率 (16)

5.2监测预警办法 (17)

5.3监测进度安排及异常情况下的监测措施 (20)

6.监测数据处理与信息反馈 (22)

6.1监测成果 (22)

6.2监测报告及其编制 (23)

6.3监测工作响应流程 (23)

第四章、监测工作的组织与项目管理 (24)

1.监测机构的设置 (24)

2.主要监测人员配备 (25)

3.拟建立的组织机构框图 (25)

4.质量保证体系框图 (26)

第五章、监测应急措施 (27)

1.应急组织结构及职责 (27)

2.主要风险控制措施 (28)

3.应急措施 (29)

4.特殊气候应急管理 (30)

第六章、附件 (31)

监测点布置图 (31)

监测所用表格 (31)

第一章、工程概况

1.项目概况

XXXXXXXXXXXXX项目地上有20F购物中心1栋、20F办公楼1栋,24F SOHO(公寓)1栋,5F购物中心楼1栋。地下为3F地下室及地下车库设备用房组成,深约17.10m,为整体地下室。该项目总建筑面积405600 m2,其中地上建筑面积215000 m2,地下建筑面积190600 m2。

本拟建工程重要性等级为一级,场地复杂程度等级为二级,地基复杂程度等级为二级,岩土工程勘察等级为甲级,建筑物结构安全等级为一级,基坑重要性等级为一级。

2.周边环境

拟建场地位于XXXXXXXXX。

基坑东侧:基坑边线距用地红线7.65m,用地红线外为XXXX路,距XXXXXXX路上正在施工的立交桥约28.22m。

基坑南侧:基坑边线距用地红线4.31m。

基坑西侧:基坑边线距用地红线4.18m。

基坑北侧:用地红线外为XXXX大道道路和轻轨一号线,基坑边线距道路内线7.31m,距轻轨36.23m。

基坑周边环境详情参见“基坑监测布点平面示意图”,基坑周边管线详情参见“基坑周边管线图”。

3.场地工程地质条件

(一)、场区地理位置及地形地貌:

该项目场区地貌单元属长江左岸冲积一级阶地,场区经拆迁回填整平,现地势较为平坦,地面高程在23.02~24.82m之间,整个场地四周略高,中部偏低。

(二)、场区岩土地层结构及分布:

根据野外钻探、原位测试及室内土工试验成果综合分析,按其成因、结构特征及强度将场地内土层划分为4层组9个亚层。各岩土层的顶板埋深、顶板标高、厚度、空间分布、岩土特征、工程性质详见工程地质剖面图及表2。

2

4.场地水文地质条件

场地地下水类型主要为上层滞水、孔隙承压水及基岩裂隙水。

上层滞水赋存于①层杂填土中,接受大气降水和地表积水垂直及侧向的渗透补给,水位及水量随大气降水的影响而波动。

孔隙承压水主要赋存于场地③-1层粉细砂及③-2层砾砂含卵石层,②-1、②-2、②-3层为相对隔水层,但②-2层下含有粉土、粉砂,呈稍密状,颗粒松散,渗透性较强,且与下部砂土联通,与砂土构成统一的承压含水层,在渗透水流作用下易产生流土、流砂。与长江有紧密的水力联系,并受其调节和控制。

④层为基岩裂隙水赋存于下伏基岩裂隙中,水量亦小,埋深大,主要来源于基岩上砂土层的承压含水层补给。基岩裂隙水对基坑开挖影响较小,对钻孔桩施工有影响。

勘察期间测得上层滞水水位埋深 1.20~3.50m之间,相当于标高20.52~22.27m。根据抽水试验测得静止承压水水位在6.95 m,相当于标高17.35m左右。

根据区域水文资料表明,武汉地区长江一级阶地砂土层中的孔隙承压水水头高度年变化幅度在 3.0~5.0m之间。孔隙承压水历史最高水位为22.0m。

该场地地下水对混凝土结构、钢筋混凝土结构中的钢筋具微腐蚀性。

依据武汉地区建筑工程经验及本场地水质分析资料综合判定,土对建筑材料具微腐蚀性。

第二章、监测思路

1.监测目的

(1)促进XXXXXX项目基坑工程施工的系统化、规范化和信息化,最大限度地规避风险,避免人员伤亡和环境损害,降低工程经济和工期损失,为项目建设提供安全保障服务。

(2)在基坑施工期间对工程自身关键部位及周边环境实施监测,为业主提供及时、可靠的信息用以评定基坑施工对周边环境的影响,并对可能发生的危机及结构安全的隐患或事故提供及时、准确地预报,让有关各方做出反应、避免事故的发生。

(3)为建设管理单位对工程建设风险管理提供支持,通过安全监测、安全巡视,较全面地掌握各工点的施工安全控制程度,对施工过程实施全面监控和有控制管理。

(4)作为一种技术管理手段,通过规范监测工作,更好地为监理、设计、施工提供参考依据,促进信息化施工水平。

(5)作为独立的监测方,其监测数据具有社会公证性,在出现工程影响纠纷、工程风险及环境破坏时其监测数据和分析资料可成为处理风险事务和工程安全事故的重要参考依据。

(6)通过第三方监测的开展积累工程监测资料和经验,为今后的同类工程设计提供类比依据。

2.监测依据

①.《工程测量规范》(GB50026-2007);
