关于13#楼地下室车库顶板
裂缝渗水修补方案
一、工程概况
本工程为临江苑(大源双河五期)安置房工程,地下室建筑面积17177.05 m2,地上建筑面积为89922.24㎡,地下室底板标高为-4.2m。地下室车库顶板局部主、附楼产生裂缝,裂缝面产生渗水,为保证结构渗水修复工作顺利,经现场勘察,根据现场实际情况,将采用水溶性聚氨酯灌浆处理,对于与主楼交界面的施工缝引起的裂缝则采用切槽灌环氧树酯进行封闭。
二、材料选用
1、水溶性聚氨酯灌浆液与丙酮化学分析醇(适用于地下室底板及地下室顶板裂缝长度大于2米或裂缝宽度大于0.2mm的裂缝);
2、速凝微膨胀水泥(适用于地下室顶板裂缝长度小于2米或裂缝宽度小于0.2mm的裂缝);
3、水泥基聚合物防水剂(在地下室顶板裂缝修补后的迎水面进行防水处理),原卷材防水照常施工。
三、材料简介
1、水溶性聚氨酯是由环氧乙烷或环氧丙烷开环共聚的聚醚与异氰酸合成制得的一种不溶于水的单组分灌浆材料。该材料适用范围广泛,无污染。

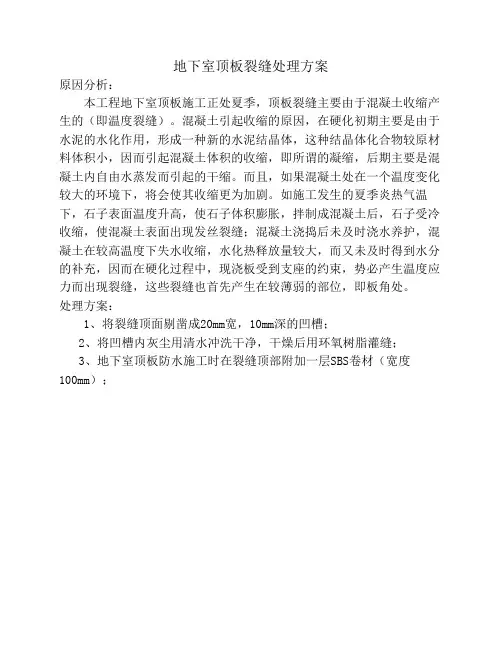

(一)、原因分析:
1、混凝土强度高(C30),水泥用量大,会增加混凝土的收缩变形。水泥标号高(42.5),水泥水化的发热量越大,收缩也会越大。
2、渗水部位均为梁板高低跨分界处,两次浇筑砼间隙时间过长造成冷缝裂纹产生渗水。
3、对渗水部位标记后经过一个月时间观察和随主体(至层)及外脚手架荷载的累加,渗水部位的裂纹均无明显变化和继续发展,地下室顶板裂纹处理方案
(二)、处理方法:
1、待2#主体主体工程完工并完成脚手架拆除后进行处理。
2、对上述区域产生的裂缝,有针对性地采取
为防止裂缝渗水造成钢
筋锈蚀及对地下室顶板防水效果产生影响,保
证地下室的使用功能,我公司将对地下室顶板裂缝采用灌浆法进行处理措施,沿缝凿成宽20mm深
10mm的V形凹槽用高压吹风将槽内灰尘和松动砼渣清理干净。用高压喷枪将改性环氧树脂从裂缝的上部一端开始灌注(派专人在下部检查,需下部浆液渗出,证明缝内浆液已灌满)直到整个裂缝充分灌满后方可停止。待改性环氧树脂凝固后进行24小时闭水试验,检查裂缝是否渗水并做好相应记录,如裂缝仍有渗水现象,应重新修补。当裂缝不再渗水时用膨胀水泥砂浆(
1:2:4)将V形槽抹压密实。碳纤维封面,具体步骤如下:
①砼表面处理,清扫被加固裂缝表面疏松、腐蚀等劣化砼,并用修复材料将表面修复平整。
②按供应商提供的工艺规定配制底层树脂,将底层树脂均匀涂抹于砼
地下室顶板裂纹处理方案
3 、表面,待表面接触干燥后进行下一道工序施工。
四、施工中应注意的问题
1、在寻找裂缝前,首先应对裂缝进行分析,并按裂缝宽度、长度的不同分别取蕊,以确定裂缝深度发展规律。如非贯穿裂缝且深度较浅,可以作表面处理。
2、寻找裂缝是一项繁琐、细致的工作,如表面不易干燥,可以用喷灯烘干,用角磨机磨光周边,裂缝处因含有水份,立即可以发现,此办法即提高了工作效率,又可确保每一分区无遗漏。
3、裂缝修补:灌浆液应从每一枚针头开始(结构立面由下往上灌注),当浆液从微孔处冒出时,应立即停止,移入第二枚继续灌注,依次向前进行。在灌注过程中,如果浆液已灌满相邻的针头位置,可以跳开不注;如注浆后发现裂缝两端仍有继续延伸、或有裂缝与其相交叉,应在该位置补孔,重新注浆。这样,整条裂缝的第一次注浆才算结束。
4、为使裂缝内注满浆液,应进行第二次注浆,第二次灌注应与第一次间隔一段时间(约30分钟),必须在浆液凝固前完成,如第二次灌注后,浆液仍不能愈合,应在该位置重新钻孔注浆。
5、裂缝内注满浆液后拨下高压注浆管,其止水针在没有压力的情况下能自动封闭。
6、注浆完后,剔除止水针头,用避水通防水砂浆抹平压光,恢复成板面平。
五、注浆时应注意的问题:
1、当一枚针头在灌注较长时间后(约5分钟后),浆仍未从裂缝内冒出,应停止灌注,间隔一段时间后再进行,如仍未灌满,应检查钻孔是否与埋管线交叉、板底是否有孔洞等情况,待查明原因后再进行灌浆。
2、灌注时应严密注视灌注机的工作压力表,如超过额定压力(350kg 以上),应停机后再进行,如压力仍居高不下,应检查钻孔是否与裂缝完全交叉。
3、聚氨酯是遇水膨胀材料,工作时应穿戴好防护用具,如手套、护目镜等。表面清理及设备维护。
4、待浆液凝固后,表面应及时清理。
5、灌注机连续使用最多不超过10小时,如中途停止工作超过30分钟,应及时清理机械,清洗可用专用清洗剂或丙酮等。
六、资料整理
1、对于地下室渗漏的部位,必须在图纸中标注清楚,注明裂缝方向、部位、裂缝宽度等。
2、做好施工纪录,详细注明裂缝修复部位、长度、裂缝宽度及施工时间及其施工方法。
3、对原材料厂家证明、合格证及有关检验报告进行收集与整理。
