2020年一级造价师《计价》重要考点汇总 (推荐)
- 格式:pdf
- 大小:709.11 KB
- 文档页数:14

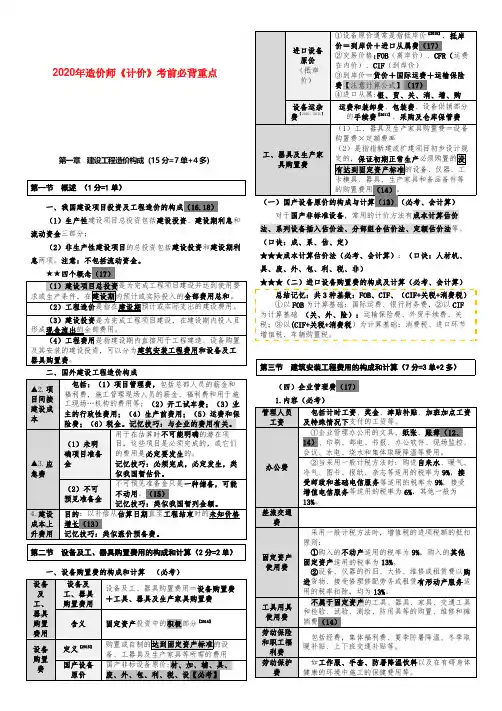

第一章建设工程造价构成(15分=7单+4多)

一、我国建设项目投资及工程造价的构成(16.18)(1)生产性建设项目总投资包括建设投资、建设期利息和流动资金三部分;
(2)非生产性建设项目的总投资包括建设投资和建设期利息两项。注意:不包括流动资金。
二、国外建设工程造价构成
(必考)

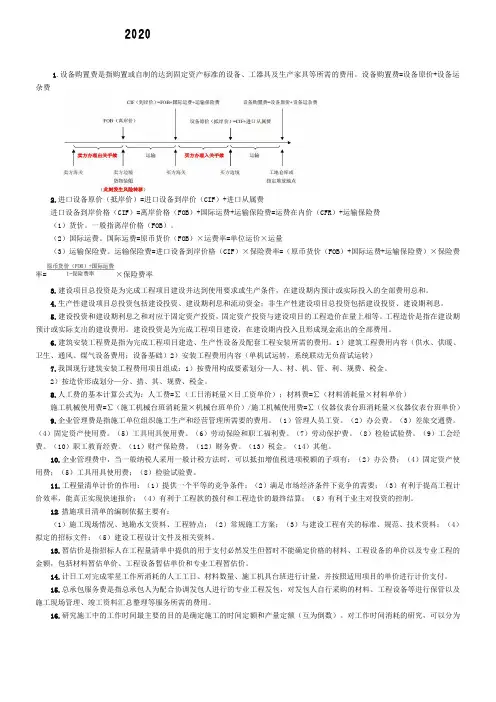

一、设备购置费的构成和计算
对于国产非标准设备,常用的计价方法有成本计算估价法、系列设备插入估价法、分部组合估价法、定额估价法等。(口诀:成、系、估、定)
★★★成本计算估价法(必考、会计算):(口诀:人材机、具、废、外、包、利、税、非)
★★★(二)进口设备购置费的构成及计算(必考、会计算)总结记忆:共3种基数:FOB、CIF、(CIF+关税+消费税)①以FOB 为计算基础:国际运费、银行财务费,②以CIF 为计算基础(关、外、险):运输保险费、外贸手续费、关税;③以(CIF+关税+消费税)为计算基础:消费税、进口环节增值税、车辆购置税。
(四)企业管理费(17)1.内容(必考)
2020年造价师《计价》重要考点汇总
▲(七)增值税简易计税适用范围
三、按造价形成划分建筑安装工程费用项目构成和计算(二)措施项目费(非工程实体项目)(13.15.18)1.组成
▲(1)安全文明施工费(必考)(2)夜间施工增加费
因夜间施工所发生的夜班补助费、夜间施工降效、夜间施工照明设备摊销及照明用电等费用。
(3)非夜间施工照明费
例如:地下室等特殊施工部位施工时的照明设备的安拆、维护及照明用电等费用。
(4)二次搬运费;(5)冬雨期施工增加费;(6)地上、地下设施、建筑物的临时保护设施费;(7)已完工程及设备保护费;(8)脚手架费;(9)混凝土模板及支架(撑)费;(10)垂直运输费;(11)超高施工增加费:当单层建筑物檐口高度
超过20m ,多层建筑物超过6层时,可计算超高施工增加费。
(12)大型机械设备进出场及安拆费;(13)施工排水、降水费;(14)其他。工程定位复测费和特殊地区施工增加费
2.措施项目费的计算
(1)应予计量的措施项目(口诀:大水脚直高模)
(2)不宜计量的措施项目(三)其他项目费
一、建设单位管理费
(二)场地准备及临时设施费
(1)建设场地的大型土石方工程应进入工程费用中的总图运输费用中。
(2)改扩建项目一般只计拆除清理费。(16单)(3)凡可回收材料的拆除工程采用以料抵工方式冲抵拆除清理费。
(4)此项费用不包括已列入建筑安装工程费用中的施工单位临时设施费用
(五)研究试验费
▲在计算时要注意不应包括以下项目(13.15):(1)应由科技三项费用开支的项目:新产品试制费、中间试验费和重要科学研究补助费
(2)应在建筑安装费用中列支的施工企业对建筑材料、构件和建筑物进行一般鉴定、检查所发生的费用及技术革新的研
究试验费。
(3)应由勘察设计费或工程费用中开支的项目。五、建设期计列的生产经营费(二)联合试运转费
概念:对整个生产线或装置进行负荷联合试运转所发生的费用净支出,净支出=试运转支出-试运转收入。
支出包括:试运转所需原材料、燃料及动力消耗、低值易耗品、其他物料消耗、工具用具使用费、机械使用费、联合试运转和施工单位参加试运转人员工资以及专家指导费。【人、材、机】
收入包括:试运转期间的产品销售收入和其他收入。不包括:设备安装工程费开支的调试及试车费用,以及在试运转中暴露的因施工原因或设备缺陷等发生的处理费用。▲一、预备费(二)价差预备费(必考)
▲计算:
]
1)1()1()1[(11
5.0-=+++=∑t n
t m f f f It PF 或者:
]
1)1[(5.01
-+=-+=∑t m n
t t f I PF 式中PF——价差预备费;
n——建设期年份数;
I t ——建设期中第t 年的静态投资额,包括工程费用、工程
建设其他费及基本预备费;
f——年涨价率;
m——建设前期年限(从编制估算到开工建设,单位:年)。
▲二、建设期利息(14.15.18)
当总贷款分年均衡发放,当年借款在年中支用考虑,即当年贷款按半年利息,而以前年度的本利和则按全年计息。
计算公式:i A p q j j j *)2
1
(1+
=-式中q j ——建设期第
j 年应计利息;
P j-1——建设期第(j-1)年末累计贷款本金与利息之和;
A j ——建设期第j 年贷款金额;i ——年利率。
在国外贷款利息的计算中,年利率应综合考虑贷款协议中向贷款方加收的
手续费、管理费、承诺费;以及
国内代理机构向贷款方收取的转贷费、担保费、管理费等(13)。
第二章建设工程计价原理、方法及计价依据(24分=12单+6多)
▲五、工程定额体系(16多)
★★★按编制程序和用途分:※前者均可作为后者的编制依据
工程量清单计价与计量规范概述
二、分部分项工程量清单(16单)
(一)项目编码
分部分项工程和措施项目清单名称的阿拉伯数字标识。●一级:表示专业工程代码,两位●二级:表示附录分类顺序码,两位●三级:表示分部工程顺序码,两位
●四级:表示分项工程项目名称顺序码,三位●五级:表示清单项目名称顺序编码,三位
注:前四级编码全国统一,第五级由招标人具体编制,从001起顺序编制,不得有重号。
(二)项目名称
1.按专业工程计量规范附录的项目名称结合拟建工程的实际确定。
(三)项目特征(13)
1.作用:构成分部分项工程、措施项目自身价值的本质特征(14)。
2.确定:按各专业工程计量规范附录中规定的项目特征,结合技术规范、标准图集、施工图纸、按照工程结构、使用材质及规格或安装位置等,予以详细而准确的表述和说明。
3.工作内容:可能发生的具体工作和操作程序。编制清单时,通常无需描述。
(五)工程数量计算
(1)清单项目的工程量一般应以实体工程量为准,净值计算;投标人报价时,应在单价中考虑施工中的各种损耗和需要增加的工程量。▲四、其他项目清单
一、施工过程分解及工时研究▲(二)工作时间分类(必考)1.工人工作时间的分类
2.机器工作时间消耗的分类
▲二、确定人工定额消耗量的基本方法(必考)1.时间定额=1/产量定额
2.定额时间=工序作业时间+规范作业时间
(1)工序作业时间=基本工作时间+辅助工作时间=基本工作时间+工序作业时间×辅助时间%=基本工作时间/(1-辅助时间%)
(2)规范时间=准备与结束工作时间+不可避免的中断时间+休息时间
定额时间=
工序作业时间1-规范时间%
▲三、确定材料定额消耗量的基本方法(必考)现场技术测定法又称观测法,是根据对材料消耗过程的测定与观察,主要是编制材料损耗定额(14)实验室试验法主要是编制材料净用量定额。
现场统计法
缺点:①一般只能确定材料总消耗量,不能
确定净用量和损耗量;②其准确程度受到统计资料和实际使用材料的影响。只能作为辅助性方法使用
理论计算法
用于理论计算公式计算出产品的材料净用量的方法。
四、确定机械台班定额消耗量的基本方法(一)确定机械1h 纯工作正常效率:(15)(1)循环动作机械
思路:一次循环时间→1h 几次→1h 正常生产率
机械一次循环的正常延续时间=∑(循环各组成部分正常延续时间)-交叠时间
机械纯工作1h 循环次数=
60*60(S)
一次循环的正常延续时间
机械纯工作1h 正常生产率=机械纯工作1h 正常循环次数×一次循环生产的产品数量
(2)连续动作机械
(三)计算施工机械台班定额
施工机械台班产量定额=机械1h 纯工作正常生产率×工作班延续时间×机械正常利用系数
施工机械时间定额=
1
机械台班产量定额指标
