中学教学楼施工组织设计
- 格式:doc
- 大小:102.50 KB
- 文档页数:13

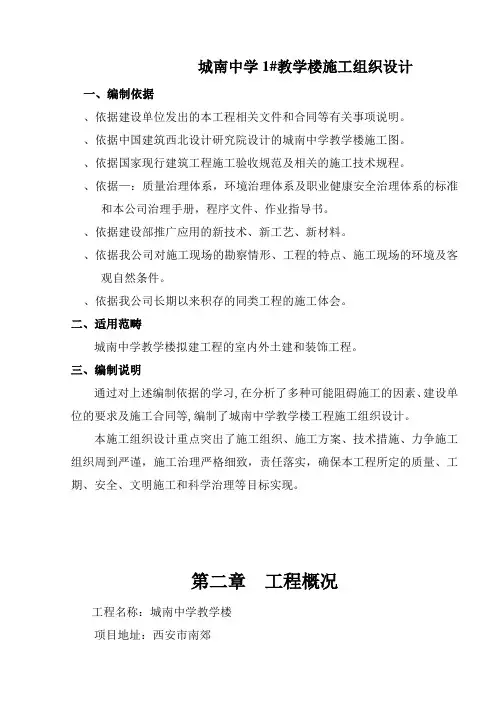

城南中学1#教学楼施工组织设计一、编制依据、依据建设单位发出的本工程相关文件和合同等有关事项说明。
、依据中国建筑西北设计研究院设计的城南中学教学楼施工图。
、依据国家现行建筑工程施工验收规范及相关的施工技术规程。
、依据—:质量治理体系,环境治理体系及职业健康安全治理体系的标准和本公司治理手册,程序文件、作业指导书。
、依据建设部推广应用的新技术、新工艺、新材料。
、依据我公司对施工现场的勘察情形、工程的特点、施工现场的环境及客观自然条件。
、依据我公司长期以来积存的同类工程的施工体会。
二、适用范畴城南中学教学楼拟建工程的室内外土建和装饰工程。
三、编制说明通过对上述编制依据的学习,在分析了多种可能阻碍施工的因素、建设单位的要求及施工合同等,编制了城南中学教学楼工程施工组织设计。
本施工组织设计重点突出了施工组织、施工方案、技术措施、力争施工组织周到严谨,施工治理严格细致,责任落实,确保本工程所定的质量、工期、安全、文明施工和科学治理等目标实现。
第二章工程概况工程名称:城南中学教学楼项目地址:西安市南郊建设单位:城南中学设计单位:中国建筑西北建筑设计研究院勘察单位:信息产业部电子综合勘察研究院第一节总体概述城南中学教学楼工程,占地面积㎡,总建筑面积为㎡,由教学区、办公区两大模块组成。
第二节地基处理城南中学教学楼工程采纳换土〔:灰土〕法回填,基础垫层底下米厚。
第三节设计概况.建筑〔〕总况:建筑面积㎡,共四层,总高度23.1m,建筑耐久年限为两级,建筑耐火等级二级,建筑规模为间教室和间办公室。
〔〕墙面:外墙面为白色和三色亚光釉面砖;卫生间内墙为白瓷砖,其它为白色乳胶漆墙面。
(3)顶棚:公共部分为铝合金方板和矿棉吸声板顶棚,其它为乳胶漆。
(4)门窗:铝合金框,玻璃均使用安全玻璃。
(5)楼地面:卫生间为防滑地砖,配电室为防静电活动地板地面,其它均为一般地砖地面。
〔〕屋面:上人屋面,防水为聚乙烯丙纶复合卷材,保温为挤塑泡沫保温板。
某中学综合教学楼施工组织方案
一、项目背景
某中学计划新建一座综合教学楼,用于提供更好的教学和学习环境。
为了顺利完成这一项目,需要制定一个合理的施工组织方案。
二、施工组织方案概述
2.1 工程概况
•项目名称:某中学综合教学楼建设项目
•项目地点:某中学校园内
•建设内容:综合教学楼一栋
•施工规模:地上五层,地下一层
•施工周期:预计6个月
2.2 施工组织原则
•安全第一
•质量第一
•进度第一
2.3 施工组织目标
•按时完成综合教学楼建设项目
•保障施工安全和质量
三、施工组织方案
3.1 施工队伍组织
•成立施工总指挥部,负责项目的整体管理
•细分工程部门,如土建工程、设备安装等
3.2 施工计划
•制定详细的施工进度计划,包括各阶段工作内容和时间节点
•定期召开施工进度会议,及时调整施工计划
3.3 安全保障
•设立安全监管部门,负责施工现场安全管理
•实施安全教育培训,确保施工人员的安全意识
四、施工流程
1.土建工程施工
–地基处理
–主体结构施工
–外墙装修
2.设备安装
–电气设备安装
–水暖设备安装
3.室内装修
–教室装修
–走廊装修
五、质量控制
•设立质量监督部门,严格执行施工规范
•进行质量验收,确保符合相关标准
六、工程后勤保障
•提供施工人员的生活保障,如餐饮、住宿等
•定期对施工设备进行检修维护
七、总结
本文档对某中学综合教学楼施工组织方案进行了详细介绍,通过科学合理的施工组织方案,有望顺利完成建设项目,为学校提供更好的教学条件。
目录第一章工程概况第二章编制依据第三章总体部署与资源配备第四章施工总平面布置第五章施工方案与技术措施第一节主要施工阶段划分第二节主要施工方案与技术措施第六章质量管理体系与措施第七章安全管理体系与措施第八章环境保护管理体系与措施第九章工程进度计划及措施第十章成本控制措施第十一章季节性施工措施第十二章地下管线及其地上设施的保护加固措施第十三章工程关键部位施工技术措施第十四章工程质量保修承诺后附表:1、拟投入本项目的主要施工设备表2、拟配备本项目的试验和检测仪器设备表3、劳动力计划表4、施工进度计划5、施工平面布置图6、临时用地表第一章工程概况二、工程概况1、建筑设计概况本工程新建工程包括教学楼、学生食堂、男生宿舍、女生宿舍、学生厕所、大门、校训台、升旗台、围墙、看台、运动场、室外水电、绿化等附属工程。
教学楼为五层框架剪力墙结构,屋顶为坡屋面(局部平屋面),建筑面积5700m2,建筑总高度26.3m;学生食堂为二层框架结构,坡屋面(局部平屋面),建筑面积2094m2,建筑总高度12m;男、女生宿舍均为六层框架结构,屋顶为坡屋面,建筑面积均为2622m2,建筑总高度25.2m;厕所为单层砖混结构,平屋面,建筑面积110m2,建筑总高度3.65m;学校大门为二层框架结构,平屋面,建筑面积20.2m2,建筑总高度7.8m。
该工程门窗主要为:木质夹板门、塑钢推拉窗。
外墙面根据设计采用中空玻璃进行保温节能(局部安装普通浮法玻璃)。
教学楼、食堂、宿舍建筑外墙面主要为面砖和涂料墙面,外墙保温采用挤塑聚苯板外墙保温系统。
屋面均采用挤塑聚苯板作保温层,防水采用SBS 改性沥青防水卷材作防水层,平屋面为C20细石混凝土面层,坡屋面为水泥平瓦。
卫生间防水采用1.5厚991丙烯酸酯防水涂膜,墙面防水层翻起高度1200mm。
装修表如下:2、结构设计概况本工程教学楼、食堂、宿舍、门卫均为框架结构,建筑抗震设防乙类,抗震设防烈度7度,框架抗震等级二级,建筑结构安全等级二级。
中学教学楼施工组织设计方案技术标一、项目背景与目标我要明确项目的背景和目标。
这座教学楼的建设是为了满足学校日益增长的师生需求,提升教学环境,打造一个安全、舒适、现代化的学习空间。
我们的目标是确保施工过程中的质量、安全、环保,同时按时交付使用。
二、施工组织设计我开始构思施工组织设计。
我想到的是施工平面布置,这需要对施工现场进行合理划分,确保各施工区域的功能清晰,互不干扰。
我脑海中浮现出一张张施工平面图,然后是施工流程图,我想到了采用流水作业,合理调配资源,提高施工效率。
三、施工技术方案施工技术方案是核心部分,我思考着如何运用先进的技术和工艺,确保施工质量。
我决定采用BIM技术进行施工模拟,这样可以在施工前预知可能的问题,提前解决。
同时,我会选用环保材料,减少对环境的影响。
在施工过程中,我会严格控制施工质量,确保每一个环节都符合标准。
四、施工安全措施安全是施工中的重中之重,我想到了制定一系列的安全措施。
包括施工现场的安全防护设施,如安全网、防护栏的设置;施工人员的安全培训,确保每位工人都能掌握必要的安全知识;以及施工现场的应急预案,以应对突发事件。
五、施工环保措施随着环保意识的提高,施工过程中的环保措施也不容忽视。
我会要求施工方采用低噪音、低尘土的施工设备,合理安排施工时间,减少对周边环境的影响。
同时,对施工现场的废弃物进行分类处理,确保符合环保要求。
六、施工进度安排施工进度是项目按时交付的关键。
我仔细分析了施工流程,制定了一份详细的施工进度计划。
从施工准备到施工结束,每一个阶段都有明确的时间节点和任务分配。
我会定期跟踪施工进度,确保按计划进行。
七、质量控制措施质量控制是施工过程中的重要环节。
我想到了设立质量控制小组,对施工过程中的每一个环节进行严格把关。
同时,我会定期对施工人员进行质量培训,提高他们的质量意识和技术水平。
八、项目成本控制成本控制是项目成功的关键因素之一。
我会对施工过程中的各项费用进行严格控制,从材料采购到人工成本,每一个环节都要精打细算。
铜陵市田家炳中学校区工程施工组织设计副总经理:_____________________________________ 总工程师:_____________________________________ 安全技术部:______________________________________ 项目管理部:______________________________________ 编制人:______________________________________ 日期:_________________________________________目录一、工程概况二、施工部署三、施工组织机构四、施工总平面布置五、主要分部分项工程施工方案六、工程质量保证措施七、工期保证措施八、安全施工保证措施九、文明施工保证措施十、季节性施工措施十一、成品保护措施第一章工程概况1.1工程简介本工程为田家炳中学校区1标段工程。
工程地点位于大通镇,本标段为三个单体工程组成,总建筑面积为7773平方米,四层框架结构。
建筑工程类别3级,耐火等级1级,屋面防水等级3级,抗震设防烈度6度,设计使用年限为50年。
1.基础工程:采用钢筋砼柱下独立基础,500宽基础块石砌体用M7.5水泥砂浆MU30以上块石砌筑,防潮层以下砖砌体用M7.5水泥砂浆MU10实心砖砌筑。
2.墙体工程:外墙及楼梯间(240厚)均为M5混合砂浆砌MU5,非承重粘土多空砖;200厚内墙为M5混合砂浆砌MU5砼小型空心砌块(390×190×190);电器管道井四周除钢筋砼外均为M5混合砂浆砌MU10实心粘土砖(240厚);120墙用120实心砖;3. 钢筋砼:钢筋采用ФHPB235、ФHRB335级钢筋,砼强度等注:括号内为=a类环境4.内墙装饰:教室内墙为:8厚1:3防水砂浆底,6厚1:1:3水泥石灰砂浆面,面层待定。
卫生间内墙面:8厚1:3防水砂浆底,6厚1:1:3水泥石灰砂浆面。
中学教学办公楼施工组织设计1. 项目背景中学教学办公楼是学校重要的教学和管理场所,为提高教学质量和工作效率,学校决定对该办公楼进行改建和扩建工程。
本文将从施工组织设计的角度出发,对中学教学办公楼的施工组织设计进行详细阐述。
2. 施工组织设计的目标•确保施工安全:保障施工过程中职工的人身安全,减少意外事件发生的可能性。
•确保施工质量:保证施工按照规范进行,保证工程质量。
•确保施工进度:合理组织施工流程,保证工程按时完工。
•有效利用资源:合理规划施工资源,提高资源利用率,降低成本。
3. 施工组织设计方案3.1 施工组织结构•项目经理:负责整个施工项目的管理和协调工作,负责制定施工计划和预算。
•技术负责人:负责工程技术方面的指导和监督。
•安全员:负责安全管理工作,保障施工现场安全。
•班组长:负责带领施工班组进行具体施工工作。
3.2 施工方案•设定施工进度计划,明确施工工期和工程量。
•制定施工标准和工艺流程,明确施工步骤和工序。
•确定材料和设备供应计划,保障施工需要的材料和设备及时供应。
•制定安全生产计划,保障施工过程中的安全。
3.3 施工组织管理•建立施工现场管理制度,明确职责分工和工作流程。
•加强与监理单位和相关部门的沟通,及时解决施工中出现的问题和纠纷。
•定期召开施工例会,总结经验教训,动员施工人员,解决施工过程中的问题。
4. 施工风险预警与应对4.1 施工中的风险•施工现场安全风险:传统施工和电气施工中存在高空坠落、触电等安全风险。
•工程质量风险:施工过程中出现的质量问题可能导致整个工程的失败。
•施工进度风险:天气变化、材料供应不及时等问题可能导致施工进度延误。
4.2 应对措施•加强施工安全管理,建立安全生产制度和流程,提高职工安全意识。
•严格把控施工质量,落实工程检验和工艺流程,及时发现并解决质量问题。
•有效管理施工进度,制定合理的施工计划和进度安排,应对各种可能的延误因素。
5. 结语中学教学办公楼的施工组织设计对整个施工过程的安全、质量和进度都具有重要意义。
中学教学楼工程施工组织设计中学教学楼工程施工组织设计第一章工程概况工程概况工程名称:**中学教学楼工程;工程地址:**中学校内;建筑规模:总建筑面积4248平方米,一栋;建设层数:六层;结构类型:基础采用柱下独立和联合基础,上部结构采用钢筋混凝土现浇框架结构; 建设单位:***公司;设计单位:***公司;监理单位:***公司。
编制说明与编制依据1编制依据(1)、**中学教学楼工程施工招标文件;(2)、**工程设计有限公司的**中学教学楼工程施工图纸;(3)、国家和行业颁布的有关现行施工规范和标准;(4)、我公司的人员安排、技术力量、机械设备配备能力;(5 )、我公司以往优良工程建筑施工经验;(6)、我公司对本工程的承诺。
附:选用相关规范、规程及标准如下:(1)、GBJ201-83土方与爆破工程施工与验收规范;(2)、GBJ202-83地基与基础施工与验收规范;(3)、JGJ18-96钢筋焊接与验收规程;(4)、GB*****-92混凝土质量控制标准;(5)、GB*****-92混凝土结构工程施工与验收规范;(6)、GB*****-92混凝土结构试验方法标准;(7)、GB*****砌体工程施工与验收规范;(8)、GB*****-95建筑地面工程施工及验收规范;(9)、GB*****-94屋面工程技术规程;(10 )、JGJ/121-99工程网络技术规程;(11 )、JGJ73-91建筑装饰工程施工及验收规范;(12 )、JGJ/T8-97建筑变形测量规程;(13 )、GBJ300-88建筑安装工程质量检验评定统一标准;(14 )、GBJ301-88建筑工程质量检验评定标准;(15 )、JGJ59-99建筑施工安全检查平分标准;(16 )、JGJ80-91建筑施工作业安全规程;(17 )、JGJ46-88施工现场临时用电安全技术;(18 )、GJ33-86建巩机械使用安全技术规铮(19 )、GB*****-96电器装置工程电气照明装置施工及验收规范;(20 )、GB*****-97给排水管道工程施工及验收规范;2、编制原则(1 )、结合实际,突出重点,兼顾一般,周密部署,合理安排。
中学教学楼施工组织设计一、工程概况二、施工组织原则1.安全第一原则:严格按照国家相关规定和标准,采取有效措施确保工地安全,防止事故发生。
2.质量第一原则:严格把关施工工艺和材料的质量,做到合格出厂、合格验收。
3.进度第一原则:合理制定施工进度计划,确保项目按时完工。
4.经济效益原则:合理控制项目造价,提高施工效率,降低成本。
三、施工组织机构及职责分工1.项目经理:负责整个项目的组织、协调、管理工作,制定施工方案和进度计划。
2.施工总监:负责施工现场管理,监督施工进度和施工质量。
4.安全员:负责工地安全管理和安全培训。
5.现场施工人员:按照施工计划,负责具体施工工作。
四、施工进度计划根据工程量和工期,制定如下施工进度计划:1.基础工程(2个月):a.地基处理:对教学楼地基进行清理和加固处理。
b.土方工程:挖土、回填、夯实等。
c.地下管道的安装。
2.主体结构(6个月):a.桩基施工。
b.土石方工程。
c.混凝土结构施工。
d.钢结构施工(如有)。
3.装饰装修(2个月):a.内外墙面处理。
b.室内装修:地板、墙壁、天花板等。
c.门窗安装。
4.管道设施安装(2个月):a.综合管道(水、电、暖气、通风等)的安装。
b.消防管道的安装。
5.竣工验收(完成其他工序的前提下)。
五、质量安全措施1.质量控制:进行施工前、中、后的工艺检查,确保合格出厂、合格验收。
2.安全管理:建立健全安全制度,加强安全培训,指派专人负责安全工作。
六、环境保护措施1.建立施工垃圾分类收集体系,确保垃圾分类、减量化处理。
2.降低施工噪音对周围环境的影响,合理安排施工时间。
七、经济措施1.合理采购材料,保证质量的同时,降低成本。
2.提高施工效率,尝试采用新技术和新工法,缩短工期。
八、总结以上是中学教学楼施工组织设计的基本内容,通过合理的施工组织和严格的质量安全控制,确保项目按时、高质量完成,为学生提供一个良好的学习环境。
最终达到经济效益和社会效益的双赢。

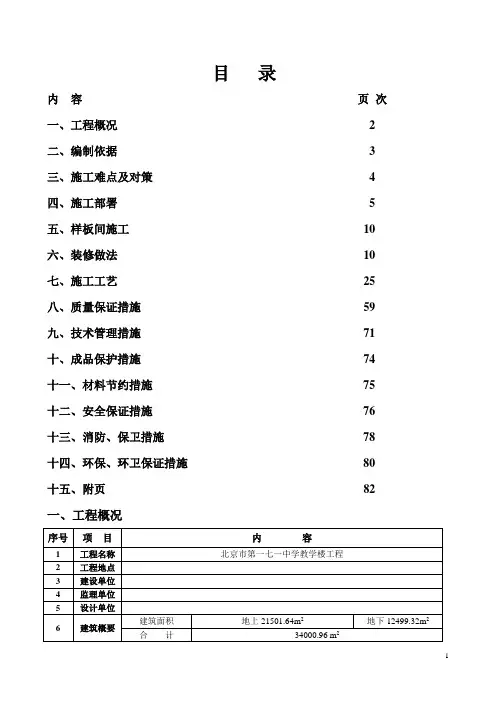

目录内容页次一、工程概况 2二、编制依据 3三、施工难点及对策 4四、施工部署 5五、样板间施工10六、装修做法10七、施工工艺25八、质量保证措施59九、技术管理措施71十、成品保护措施74 十一、材料节约措施75 十二、安全保证措施76十三、消防、保卫措施78 十四、环保、环卫保证措施80 十五、附页82 一、工程概况二、编制依据1、建筑施工图纸、专业施工图纸和工程合同文件;2、《建筑工程施工质量验收统一标准》(GB50300-2001);3、《砌体工程施工质量验收规范》(GB50203-2002);4、《建筑装饰装修工程质量验收规范》(GB50210-2001);5、《民用建筑工程室内环境污染控制规范》(GB50325-2001);6、《工程测量规范》(GBJ50026-93);7、《建筑地面工程施工质量验收规范》(GB50209-2002);8、《屋面工程质量验收规范》(GB50207-2002);9、《建筑施工安全技术规范》10、《建筑机械使用安全技术规程》(JGJ33-2001);11、《施工现场临时用电安全技术规范》(JGJ46-88);12、《北京市施工现场文明施工管理法规》;13、《北京市建设工程施工现场消防安全管理办法》;14、《外墙饰面砖工程施工及验收规程》(JGJ126-2000);15、《塑料门窗安装及验收规程》(JGJ103-96)16、《北京市开创与评审建筑(竣工)长城杯工程指南》17、《增强水泥聚苯复合保温板施工技术规程》(DBJ01-34-97)18、参照图集:(1)《室内外装修做法》88J1-X1(2000)(2)《变形缝做法》88J4(3)《阳光雨罩做法》88J5-X1(4)《楼梯扶手、栏杆做法》88 J7(5)《卫生器具安装》88J8(6)《屋面工程》88 J9(7)《集水坑盖板检修孔做法》91SB-X1(8)《塑钢门窗》88J13-1,《木门》88J13-3(9)《外墙保温》88J2-4,《外墙内保温构造图集》京95SJ9 三、施工难点及对策(一)施工难点本工程有一部分施工时间处于雨季和暑季,天气炎热多雨,为施工带来难度,工期紧,任务繁重。
城南中学教学楼施工组织设计1. 引言本文档旨在详细描述城南中学教学楼施工组织设计的内容。
教学楼施工组织设计是确保施工过程高效、平安的关键环节。
因此,施工组织设计的合理性对工程的顺利进行至关重要。
2. 施工组织设计目标城南中学教学楼施工组织设计的目标如下: - 保证施工进度和质量的到达设计要求 - 最大限度地减少施工过程中的平安风险 - 提高施工效率,降低施工本钱 - 合理安排施工资源,确保施工工序的顺利进行 - 形成良好的施工组织结构和管理体系3. 施工组织设计方案3.1 施工流程安排根据教学楼的设计图纸和标准要求,制定详细的施工流程安排。
包括: - 土方开挖 - 根底施工 - 结构施工 - 外装修工程 - 室内装修工程 - 系统设备安装 - 竣工验收等3.2 施工资源调配根据施工流程安排,合理调配施工所需的人力、物力、材料资源。
确保各施工工序之间的无缝对接,以提高施工效率。
同时,要进行资源的数量、质量、时间的科学管理。
3.3 施工平安管理制定有效的施工平安管理措施,确保施工过程的平安性。
包括: - 严格执行施工现场管理制度 - 平安教育培训和岗前培训 - 平安防护设施的设置和检查 - 定期组织平安检查和隐患排查3.4 施工质量控制建立一套完整的施工质量控制体系,确保施工质量符合设计要求。
包括: - 施工图纸和标准的合理审查和监督 - 施工工序的质量把关和验收 - 关键节点的质量检测和评估 - 施工质量记录和整改措施的跟踪4. 施工组织设计实施方案基于施工组织设计方案,制定明确的实施方案。
包括: - 施工时间方案 - 施工资源调配方案 - 施工平安管理方案 - 施工质量控制方案5. 施工组织设计的评估和改良实施过程中,要不断进行施工组织设计的评估和改良,及时发现和解决问题,确保施工过程顺利进行。
- 施工组织设计的评估方法和指标- 发现问题的分析和整改措施 - 实施改良措施的方案和跟踪6. 结论城南中学教学楼施工组织设计是工程顺利进行的重要保障。
某某中学教学楼改扩建工程施工组织设计目录页码第一章编制说明及依据 (1)第二章工程概况 (3)第三章工程施工目标 (4)第四章项目施工机构组织方案 (5)第五章主要施工方法 (11)第六章劳动力计划及主要施工机械计划 (46)第七章确保工程质量的技术组织措施 (49)第八章确保安全施工的技术组织措施 (53)第九章保证文明施工的组织措施 (57)第十章确保工期的技术组织措施 (59)第十一章施工总进度计划表(见附表) (60)第十二章施工总平面图(见附图) (61)第十三章防噪音、防污染及保护环境措施 (62)第十四章冬季及农忙季节施工措施 (66)第一章编制说明及依据第一节编制说明1、本投标施工组织设计严格按照施工图纸和有关文件对施工组织设计的要求进行编制。
在人员、机械、材料调配、质量要求、进度安排等方面进行统一部署。
2、根据本工程特点、功能要求,本着对资金的合理利用,以及对本工程质量终生负责,我们的编制原则是“科学合理、安全可行”。
3、本施工组织设计的编制,集中了参加过类似工程施工和管理人员的丰富经验,对施工方案进行集中编制,采用“集思广义、博采众长”的编制思路,力求本方案重点突出,合理性、针对性、有效性和先进性、可使用性强。
第二节编制依据1、郑州大学综合设计研究院设计的《郑州七十六中教学综合楼》的施工施工图纸及有关文件。
2、根据施工现场的具体情况。
3、图纸中所用标准图集和与本工程有关的国家最新颁布的技术规范。
4、《建设工程质量管理条理》和《工程建设标准强制性条文》。
5、我公司的施工管理技术、机械设备装备情况及管理制度。
第三节主要施工及验收规范1、GB 50204-2002 砼结构工程施工质量验收规范2、GB 50164-92 砼质量控制标准3、GBJ 107-87 砼强度检验可定标准4、JGJ 18-96 钢筋焊接及验收规程5、GB 50207-2002 屋面工程质量验收规范6、GB 50203-2002 砌体工程施工质量验收规范7、GB 50209-95 建筑地面工程施工及验收规范8、GB 50201-2001 建筑装饰装修工程质量验收规范9、GB 50202-2002 建筑地基基础工程施工质量验收规范10、GB 50242-2002建筑给水排水及采暖工程施工质量验收规范11、GBJ 303-88 建筑电气安装工程质量检验评定标准12、JGJ 46-88 施工现场临时用电安全技术规范13、GBJ 80-91 建筑施工高处作业技术规范14、JGJ 33-86 建筑机械使用安全技术规程15、GB 50300-2001建筑工程施工质量验收统一标准以上规范以正在实施的规范为准。
某中学五层教学楼施工组织设计一、工程概况1、施工概况本工程为广西南宁市某中学的五层教学楼。
采用现浇柱,现浇楼盖及屋盖的混凝土框架结构。
1.1 层高及建筑面积:整体五层,中间主体顶高21.3m,层高5.7m,中间两侧的顶高为19.2m,层高为4.8m,局部为四层,顶高14.4m,1、2、3、4层层高为3.6m。
总建筑面积4165m2。
1.2 绝对标高:±0.00相当于绝对标高425.044。
1.3 结构方案:本工程为现浇框架结构,梁、板、柱等均为现浇。
墙体为非承重墙,外墙、内墙均为200mm,外墙采用普通粘土砖墙,内墙为大孔空心砖墙。
均采用C20混凝土;地基基础为柱下独立基础,长宽均为1300mm。
1.4 楼地面:100mm的钢筋混凝土板,20mm厚的水泥砂浆找平层以及板底抹灰及刷白。
1.5 顶棚及墙面:顶棚为素水泥砂浆一道,12厚水泥砂浆底,贴白色塑料壁纸。
内墙为18厚混合砂浆底,贴白色塑料两层。
1.6 外墙面:12厚1:3水泥砂浆底,8厚1:2.5水泥砂浆面。
2、施工工期基础工程由甲方自己完成。
施工单位由0.00开始,总工期为5个月。
从2012年3月1日至同年8月30竣工。
3、施工条件3.1 地质及环境条件由勘测报告,土质较好,50cm土以下为亚粘土,宜采用天然地基,天然地基承载力为250kpa。
3.2 气象条件风玫瑰图:夏季盛吹东及东南风,冬秋季节东北风;温度:最热平均29℃,最冷月平均气温13.5℃;雨量:年平均降雨量为1255.1mm;地下水:无侵蚀性,在地面一下8米3.3 施工技术经济条件本工程由广西南宁市某建筑公司承担,该公司分派一个施工队负责。
施工队有瓦工和抹灰工80人,木工24人,钢筋工15人,混凝土工40人,机械工8人,安装工12人,油漆工15人,共194人。
根据需要可招收部分民工协助工作。
施工用的水、电均从厂区取得。
建筑材料及构件均可用汽车运入工地。
临建工程中除搅拌棚,木工硼,材料库等需设置外,办公及其它生活用房均可利用已有的建筑楼。
中学教学楼施工组织设计第一章编制说明和编制依据第一节编制说明本施工组织设计是指导中学楼施工的指导性文件,编制时对工期、质量目标、项目管理机构设置与劳动力组织、施工进度计划控制、机械设备及周转材料配备等诸多因素尽可能的做了充分考虑,突出其科学性、适用性及针对性。
在施工中,严格制定质量保证措施、工期保证措施、安全文明施工保证措施、主要工序施工质量保证措施;制定环保措施,控制噪音及杜绝各种声、光、尘污染;制定安全生产措施,建立安全保证体系,确保施工中不发生伤亡事故,创建安全文明工地。
第二节编制依据一、编制依据:(1)中学教学楼工程施工图纸(2)国家及重庆市现行的有关规范、规定及标准(3)其他有关文件二、适用施工规范:(1)工程测量规范GB50026-93;(2)砼结构工程施工质量验收规范GB50204-2002;(3)建筑地基基础工程质量验收规范GB50202-2002;(4)砌体工程施工质量验收规范GB50203-2002;(5)建筑装饰装修工程施工质量验收规范GB50210-2001;(6)屋面工程质量验收规范GB50207-2002;(7)建筑机构使用安全技术规程JCJ33-2001;(8)建筑工程施工质量验收统一标准GB50300-2002;(9)建筑电气工程施工质量验收规范GB50303-2002;(10)建筑给水排水及采暖工程施工质量验收规范GB50242-2002;(11)建筑地面工程施工质量验收规范GB50209-2002;(12)建筑防腐蚀工程施工及验收规范GB50212-91;(13)钢筋焊接及验收规程JGJ18-2003;(14)施工现场临时用电安全技术规范JGJ46-2005第二章工程概况中学教学楼工程位于重庆市新建小区内,紧邻主要街道,交通运输方便。
中学教学楼占地面积约750m2,建筑层数四层,建筑总高为18.00m,建筑结构类型为钢筋混凝土框架结构,建筑抗震设防烈度为八度,建筑耐火等级为二级,建筑设计使用年限为50年,墙体为190厚空心砖,楼地面为水磨石楼地面,屋面及卫生间防水采用卷材防水,窗为铝合金窗,外墙面为红色墙面砖贴面(标高7.2m以下),浅黄色外墙涂料(标高7.2m以上)。
中学教学楼工程的施工组织设计毕业设计本工程位于某市中心的一所中学,总占地面积约为3000平方米,其中教学楼为砖混结构,共8层,每层高度为3.5米,总建筑面积约为8000平方米。
本次施工组织设计旨在规范工期、施工质量及安全管理,确保工程按计划完成。
一、施工组织安排1、现场负责人本工程现场负责人为建设单位的项目经理,负责全面协调、组织和管理施工,保证工程全部按法规和技术标准施工,保证工期、质量和安全。
2、施工分包单位建设单位将教学楼工程分成地基基础、建筑施工、电气设备安装、通风设备安装、给排水设备安装、工程机械、安全监管等多个专业,分别由相应的分包单位施工。
3、人力资源安排教学楼工程施工期间,将配备工程师、监理人员、施工人员、机械操作人员、安全监管人员等,确保施工人员合理配备,避免因人员不足而延误工期。
1、准备工作在教学楼原址进行仔细勘测,制定详细的施工方案并向施工人员和监理人员宣传和培训;动土前在工地内挂上施工安全标识,各项公用设施的设置和验收,按安全规范检查项目的基础设置,如道路、房屋脚手架、两个制度之间的距离、配电箱等,使工程施工更加安全。
2、地基基础施工进行回填土方工作,选用合适的基地,确保地基满足工程要求。
在此基础上,进行基坑开挖、地下水排除、地基沉降观测等工作。
3、建筑施工教学楼建筑是砖混结构,建筑施工顺序为:钢筋绑扎、模板搭设、混凝土浇筑、二次加工和拆模,墙体和地面的细部施工,最终完成结构体的施工。
4、电气设备安装进行低压输电和配电的铺设、安装主接线、电线布设及开关插座安装,通过灯具、插座的验收,确保电气设备安装顺利完成。
进行通风设备的设计和与主体结构的连接设计,实施通风设备的安装,最终验收确保通风系统安全运行。
6、给排水设备安装进行给排水系统的设计和与主体结构的连接设计,安装水管、马桶和其他卫浴设备,检验通水及水箱的安装等细节较少的部分。
7、验收和维护对教学楼进行全面验收,确保已达到验收指标;针对工程施工的问题和管理方面的问题,及时处理和修改;教学楼的质保期一年,提供维修服务和问题解答,否则向相关质量监管部门提出投诉。
中学教学楼施工组织设计第一章编制说明和编制依据第一节编制说明本施工组织设计是指导中学楼施工的指导性文件,编制时对工期、质量目标、项目管理机构设置与劳动力组织、施工进度计划控制、机械设备及周转材料配备等诸多因素尽可能的做了充分考虑,突出其科学性、适用性及针对性。
在施工中,严格制定质量保证措施、工期保证措施、安全文明施工保证措施、主要工序施工质量保证措施;制定环保措施,控制噪音及杜绝各种声、光、尘污染;制定安全生产措施,建立安全保证体系,确保施工中不发生伤亡事故,创建安全文明工地。
第二节编制依据一、编制依据:(1)中学教学楼工程施工图纸(2)国家及重庆市现行的有关规范、规定及标准(3)其他有关文件二、适用施工规范:(1)工程测量规范GB50026-93;(2)砼结构工程施工质量验收规范GB50204-2002;(3)建筑地基基础工程质量验收规范GB50202-2002;(4)砌体工程施工质量验收规范GB50203-2002;(5)建筑装饰装修工程施工质量验收规范GB50210-2001;(6)屋面工程质量验收规范GB50207-2002;(7)建筑机构使用安全技术规程JCJ33-2001;(8)建筑工程施工质量验收统一标准GB50300-2002;(9)建筑电气工程施工质量验收规范GB50303-2002;(10)建筑给水排水及采暖工程施工质量验收规范GB50242-2002;(11)建筑地面工程施工质量验收规范GB50209-2002;(12)建筑防腐蚀工程施工及验收规范GB50212-91;(13)钢筋焊接及验收规程JGJ18-2003;(14)施工现场临时用电安全技术规范JGJ46-2005第二章工程概况中学教学楼工程位于重庆市新建小区内,紧邻主要街道,交通运输方便。
中学教学楼占地面积约750m2,建筑层数四层,建筑总高为18.00m,建筑结构类型为钢筋混凝土框架结构,建筑抗震设防烈度为八度,建筑耐火等级为二级,建筑设计使用年限为50年,墙体为190厚空心砖,楼地面为水磨石楼地面,屋面及卫生间防水采用卷材防水,窗为铝合金窗,外墙面为红色墙面砖贴面(标高7.2m以下),浅黄色外墙涂料(标高7.2m 以上)。
中学教学楼及配套工程施工组织设计一、项目背景和概述中学教学楼及配套工程施工组织设计是针对一所中学的教学楼及相关配套设施进行施工组织设计的方案。
该项目位于城市的教育园区,总建筑面积约8000平方米,主要包括教学楼、实验室、图书馆、食堂等配套设施。
本施工组织设计方案将重点考虑施工工期、安全、质量和成本等方面的问题。
二、施工组织设计方案2.1施工工期本项目的施工工期预计为12个月,按照工期计划,分为以下几个阶段进行施工:2.1.1土建阶段:主要包括地基处理、基础施工、结构施工等工作,预计需要6个月完成。
2.1.2室内装修阶段:包括地面铺装、墙面装修、天花装饰等工作,预计需要3个月完成。
2.1.3室外装修阶段:包括外墙涂料、屋面防水等工作,预计需要1个月完成。
2.1.4设备安装调试阶段:包括电气设备、卫生设备、空调设备等的安装调试,预计需要2个月完成。
2.2安全措施在施工过程中,必须严格按照国家相关的安全规范和标准进行操作,确保施工过程中工人的安全。
2.2.1安全培训:施工队伍在进场前,必须对工人进行安全培训,包括施工现场的安全警示、紧急情况的应对措施等内容。
2.2.2安全防护设施:施工现场必须设立相应的安全防护设施,包括钢管围栏、安全帽、安全带等。
同时,每天施工前应进行安全检查,确保设施完好。
2.2.3火灾防控:在施工现场必须配备相应的灭火器材,同时建立完善的消防通道和应急疏散预案。
2.3质量控制在施工过程中,必须严格按照相关的质量标准和规范进行操作,确保工程质量。
2.3.1材料采购:施工前必须对材料进行检验,确保材料符合相关的质量标准和规范。
2.3.2施工工艺:施工过程中必须按照相关的施工工艺进行施工,确保每个工序的质量。
2.3.3质量检测:在关键部位和关键工序进行质量检测,确保施工的质量符合相关标准。
2.4成本控制在施工过程中,必须严格按照预算进行控制,确保工程的成本不超出预算。
2.4.1材料采购:根据项目需要,制定材料采购方案,包括材料的种类、数量、采购途径等。
通辽市鼎鑫建筑安装有限责任公司通辽市实验中学初中教学楼施工组织设计通辽市鼎鑫建筑安装工程有限责任公司二零一零年三月十日目录第一章工程概况第二章施工方案第三章主要项目施工方法及技术措施第四章质量通病、施工难点的预防及治理措施第五章施工总平面布置图及临时用地表第六章劳动力计划表第七章雨期施工技术措施第八章工期、质量保证措施第九章安全、文明保证措施第一章工程概况一.编制依据1.招标单位提供的图纸、招标文件;2.现场勘测情况;3.IS09001:2000、IS014000、GB/T18000系列文件;4.主要现行国家施工规范、标准、规程。
5.内蒙地区施工规范、标准、规程。
二.工程概况工程名称:通辽市实验中学初中教学楼建设单位:通辽市实验中学设计单位:哈尔滨工业大学建筑设计研究院建设地点:内蒙古通辽市实验中学校区内建筑面积:11560.60㎡结构形式:框架结构1.建筑概况:本工程系通辽市实验中学初中部教学楼工程,建筑面积11560.60m2,共六层框架结构,建筑高度23.90米,本工程竣工时要求墙面、地面也全部装修完毕。
2.结构概况建筑物分类等级:本工程抗震设防烈度为7度。
结构形式:框架结构,使用年限为(50年)。
主要结构材料:基础采用柱下独立基础,墙体±0.000以上采用200厚粉煤灰砌块,每层设置宽度300宽岩棉水平防火隔离带,防火隔离带与墙体全面积粘贴,陶粒混凝土空心砌块内墙为200厚和100厚粉煤灰砌块砌筑.地下室至顶层的内隔墙采用MU3.5轻骨料混凝土小型空心砌块,地面以上的外填充墙也采用MU3.5轻骨料混凝土小型空心砌块砌筑,以上砌筑工程采用砂浆强度等级均为M5混合砂浆.混凝土强度等级:柱下独立基础采用C30混凝土;基础垫层采用C10混凝土;柱采用C40-C30混凝土;圈梁、构造柱,现浇过梁采用C30混凝土,楼梯采用C20混凝土。
构造要求:一级钢筋Fy=210N/mm2二级钢筋Fy=300N/mm2混凝土保护层厚度:梁、柱30mm,板20mm。
施工组织设计目录一、施工方案1、工程概况2、施工布署3、整体施工方式4、分部份项施工方式5、要紧劳动力打算6、要紧机械设备配置及安排打算7、要紧材料打算8、文明施工环境爱惜方法9、降低本钱方法10、雨季施工方法1一、成品防护方法1二、施工进度打算13、施工平面图14、施工方案附图15、水暖施工方案1六、电气施工方案二、质量保证体系1、保证工程质量的组织方法2、保证工程质量的技术方法3、保证工程材料质量操纵方法及检测方式4、质量通病防治方法三、工期组织保证体系四、平安保证体系及方法五、工程完工保修方法长春五中教学楼施工组织设计一、施工方案一、工程概况1.1建筑设计(1)该工程位于北安路90号的原五中院内,是在拆除后的原有教学楼在原位置上新建的六层框架结构建筑(2)建筑面积18300平方米,该工程长米,宽米,平面呈型,由位于六、7轴和17、18轴处的二道伸缩缝将整个工程分为三部份。
其中1—6轴*米、7—17轴*米、18—23轴*米。
该工程共六层,局部四、五层。
在18—23轴处设有地下室。
该工程除设有一样教室外,还设有实验室阶梯教室,在18—23轴处的二楼还设有面积为1051平方米的体育馆,该处的地下室为自行车停车场。
(3)一层层高米,二—五层为米,六层为米,五层屋顶标高为米,六层屋顶标高米。
地下室地面标高为米。
(4)外墙为复合墙体,其内侧为250厚加气砼砌块、外侧贴砌120厚红砖。
内墙为200厚加气块墙,洗手间墙为60厚红砖墙,伸缩缝处采纳250厚加气块墙。
(5)本工程的内墙面抹灰后刷仿瓷涂料,地面贴地面砖,外墙面贴瓷砖,局部设有点式玻璃幕墙。
屋面防水采纳APP卷材防水。
1.2结构设计本工程为毛石基础,地上为框架结构。
二、施工部署施工预备(1)施工道路:进入后修筑施工道路,施工道路采纳山皮石铺筑(详见文明施工)(2)施工用水:建设单位已提供水源,进入现场后做临时管线将水引至各用水点。
施工用水计算(A)施工用水:(天天浇筑150M3计算)q1=K QNK2/8×3600=×400×8×3600=S(B)生活用水:q2=P1N3K4/t×8×3600=200×4×1×8×3600=S(C)消防用水:q3=12L/S总用水量:因为q1+ q2< q3因此Q= q3+1/2(q1+ q2)=S管径选择:d=4Q/V×1000=4××1000×=(10cm)(选用φ100焊接管)(3)施工用电:经建设单位指定地址将电源引至施工现场,在现场内设一个配电箱,现场用电由该箱引至各用电部位。
某中学教学办公楼施工组织设计按照教育事业的发展趋势,中学决定进行教学办公楼的施工组织设计。
教学办公楼的建设旨在提供合适的办公和教学环境,为中学教师提供优越的工作条件,提高教学质量。
在施工组织设计中,需要考虑工程的总体规划、施工方案、施工组织机构、施工进度计划、安全保障措施等内容。
首先,施工组织设计需要进行总体规划。
包括确定教学办公楼的建筑形式、结构布局和功能划分等。
根据学校的发展规划和建设需求,确定教学楼的楼层数、总建筑面积和各功能区域的布局,以及相应的技术指标和标准。
其次,施工方案是施工组织设计的核心内容。
施工方案需要明确工程的施工方法、施工工艺和施工序列等。
根据教学楼的建筑特点和工程要求,选择合适的施工技术和设备,确定主要的工程施工工序和施工顺序,同时考虑到工期的压力,合理安排工程施工的时间节点。
施工组织机构的设计是为了保证施工工程的顺利进行。
施工组织机构包括施工管理组织、施工作业组织和施工人员的分工等。
在施工管理组织中,需要设立项目经理、施工总监等职位,明确各个岗位的职责和权限。
在施工作业组织中,需要根据工程任务的不同,对施工班组进行合理的组织和调配,确保各个施工作业顺利进行。
施工进度计划是对工程施工时间和任务的具体安排。
根据工程的总量和各个施工工序的工作量,确定工程的总工期和各个施工工序的完成时间。
同时,需要考虑到各种不可抗力因素和其他外部因素对施工进度的影响,制定相应的应急措施,确保施工任务的按时完成。
在教学办公楼的施工组织设计中,安全保障措施是非常重要的一环。
施工过程中,需要制定安全操作规程和施工安全技术措施,并严格执行,确保施工人员的人身安全和工程的质量安全。
在施工现场,需要设置合适的警示标识和安全防护设施,定期进行安全检查和安全培训,提高施工人员对安全问题的重视度。
此外,在施工组织设计中,还需要充分考虑环境保护和文明施工。
在施工期间,需要采取措施减少对周边环境的影响,合理利用资源和能源,减少噪音、粉尘和污染物的排放。
中学教学楼施工组织设计第一章工程概况一、工程概况工程名称:**中学教学楼工程;工程地址:**中学校内;建筑规模:总建筑面积4248平方米,一栋;建设层数:六层;结构类型:基础采用柱下独立和联合基础,上部结构采用钢筋混凝土现浇框架结构;建设单位:***公司;设计单位:***公司;监理单位:***公司。
二、编制说明与编制依据1 编制依据(1)、**中学教学楼工程施工招标文件;(2)、**工程设计有限公司的**中学教学楼工程施工图纸;(3)、国家和行业颁布的有关现行施工规范和标准;(4)、我公司的人员安排、技术力量、机械设备配备能力;(5)、我公司以往优良工程建筑施工经验;(6)、我公司对本工程的承诺。
附:选用相关规范、规程及标准如下:(1)、GBJ201-83 土方与爆破工程施工与验收规范;(2)、GBJ202-83 地基与基础施工与验收规范;(3)、JGJ18-96 钢筋焊接与验收规程;(4)、GB50164-92 混凝土质量控制标准;(5)、GB50204-92 混凝土结构工程施工与验收规范;(6)、GB50164-92 混凝土结构试验方法标准;(7)、GB50203 砌体工程施工与验收规范;(8)、GB50209-95 建筑地面工程施工及验收规范;(9)、GB50207-94 屋面工程技术规程;建设工程教育网(10)、JGJ/121-99 工程网络技术规程;(11)、JGJ73-91 建筑装饰工程施工及验收规范;(12)、JGJ/T8-97 建筑变形测量规程;(13)、GBJ300-88 建筑安装工程质量检验评定统一标准;(14)、GBJ301-88 建筑工程质量检验评定标准;(15)、JGJ59-99 建筑施工安全检查平分标准;(16)、JGJ80-91 建筑施工作业安全规程;(17)、JGJ46-88 施工现场临时用电安全技术;(18)、GJ33-86 建筑机械使用安全技术规范;(19)、GB50259-96 电器装置工程电气照明装置施工及验收规范;(20)、GB50268-97 给排水管道工程施工及验收规范;2、编制原则(1)、结合实际,突出重点,兼顾一般,周密部署,合理安排。
(2)、平行流水、均衡作业,网络控制,保证工期。
(3)、规划创优,方案切实,措施到位,确保质量。
(4)、推广使用新技术、新工艺、新材料。
三、工程特点建设工程教育网1、建筑概况(1)、**中学教学楼建筑面积为4248m2。
(2)、建筑高度本教学楼建筑高度为22.2m,底层高4.5m,其他层高3.6m。
(3)、楼地面卫生间楼面为陶瓷地砖卫生间楼面,面砖为防滑耐磨砖,楼梯间楼面及踏步为防滑耐磨砖,加防滑条,其它楼面为防滑耐磨砖;阶梯教室室内地面为100厚混凝土抛光砖地面,架空底层地面为60厚混凝土水磨石地面,采用3厚铜条分隔成1000×1000方格,卫生间为80厚混凝土陶瓷地砖,卫生间要做防水处理。
(4)、屋面防水20mm沙浆找平,三毡四油防水!顶棚抹灰(5)、室内墙面卫生间内墙面为釉面砖,200×300白色瓷片至顶;其它为仿瓷涂料,18厚1:3石灰砂浆墙面,2厚仿瓷涂料分两次刮平。
(6)、室外墙面外墙为白色、粉红色相间瓷片面砖,门架为文化石,屋顶为粉红色陶瓦。
(7)、门窗大门为铝合金玻璃门,其他为普通木门,二楼以上阳台门为推拉式铝合金。
由专门的安装单位统一安装,窗为铝合金窗。
2、结构概况(1)、本工程按7度抗震设防,抗震等级为框架三级。
(2)、本建筑物耐火等级为二级。
(4)、砌体建设工程教育网室内地坪以下砌体用强度等级为MU10实心砖,采用M5水泥砂浆砌筑;室内地坪以上砌体用强度等级为MU7.5加气砼小型砌块,M5混合砂浆砌筑;120厚砖墙用MU7.5砖M5混凝土砂浆砌筑;180厚砖墙用MU7.5砖M5混凝土砂浆砌筑;钢筋混凝土框架结构的填充墙用MU7.5砖M5混合砂浆砌筑。
第二章现场组织机构及劳动力调配一、施工目标(1)、质量目标——确保本工程一次交验合格率100%,工程一次交验优良率85%,质量达到优良工程并实行质量终身负责制交工后实行定期回访制度。
(2)、工期目标——参照国家定额工期及招标书要求,确定本工程工期为 200 天(日历天)。
(3)、安全施工目标——加强安全管理与安全防护,确保无重伤及其以上事故,轻伤事故月频率控制在1‰以下。
(4)、文明施工目标——维护周边环境,施工期间,控制好排污、噪声,协调处理好与周边单位的关系,确保达到珠海市文明施工样板工程标准。
(5)、服务目标——服务及时、圆满、准确和友好,确保业主(用户)满意,并实行服务承诺制。
二、施工组织与管理1、项目管理机构本工程现场主要负责人如下:项目经理:工程师、一级项目经理副项目经理:工程师、一级项目经理项目总工程师:高级工程师3、现场项目管理制度按照我公司ISO9001:2000质量管理体系文件的规定,根据本工程特点建立项目管理制度,使项目的各项管理达到标准化、制度化、规范化。
管理制度和措施如下:(1)、项目经理部组织机构及职责(2)、项目安全管理制度(3)、项目施工生产管理制度(4)、项目质量管理制度(5)、项目技术管理制度(6)、项目材料管理制度(7)、项目机械使用管理制度(8)、项目计量管理制度(9)、项目技术资料管理制度建设工程教育网三:生产工人计划安排四、施工现场总平面布置1、施工平面布置依据(1)、建设地区原始资料;(2)、一切原有和拟建工程位置及尺寸;(3)、全部施工设施建造方案;(4)、施工方案、施工进度和资源需用量计划;(5)、建设单位可提供的生活设施。
2、施工平面布置原则(1)、施工平面布置要紧凑合理,尽量减少施工用地;(2)、合理组织运输,保证现场运输道路畅通,尽量减少场内运输费用;(3)、尽量采用装配式施工设施,减少搬迁损失,提高施工设施安装速度;(4)、各项施工设施布置都要满足方便生产,有利于生活、安全防火、环境保护和劳动保护要求。
建设工程教育网3、总平面布置详见施工平面布置图(附图1)第三章施工机械设备根据本工程特点、施工方法、施工进度计划以及结合我单位现有机械设备,拟投入本工程施工的主要机械设备计划见下:1、土石方开挖配备2台挖掘机,10辆散体物料运输车;2、本招标工程主体结构的垂直运输拟设置1台塔吊,臂长55m;3、设置4台三车钢井架,教学楼和现代信息中心各两台,方便砌体粉刷施工材料的垂直运输;第四章施工总体部署一、概述安徽省**中学教学楼工程建筑面积4206m2,结构类型采用钢筋混凝土现浇框架结构,主体分为六层。
本工程工作量大且总工期不超过200天,因此,为能做到优质高效地完成本工程的施工任务,必须根据本工程的特点进行细致周密的施工部署,经过方案优化,拟将总工期定为200日历天,对工程重点和特点制定对策及措施,并且在整个施工过程中,做好对周围环境的防护措施。
1、技术力量投入选调优秀管理人员组成本工程现场项目部,对该工程施工实行计划、组织、协调、控制、监督和指挥职能。
建设工程教育网2、保证充足的劳动力投入保证充足的劳动力投入,我公司管理人员和作业工人配备充足,在工程施工时,木工、钢筋工、砼工、瓦工四大工种的工序搭接在时间和空间上要做到合理紧凑,保证满足施工的需要。
3、周转材料、施工机械的配备要确保施工需要周转材料、施工机械的配备根据施工机械、周转材料一览表的要求,及时组织进场。
塔吊、垂直钢井架和砂浆机等施工机械工作要正常,土建与各专业工程协调施工,工程使用的材料供应要及时足够,且通过增大人力、物力、财力的投入,保证整个工程优质、快速、安全、文明地完成。
4、采取动态管理在施工中以总工期为目标,以阶段控制计划为保证,采取动态管理,使施工组织科学化,合理化,确保阶段计划按期或提前完成。
推行全面计划管理,认真编制切实可行的工程总进度计划,运用网络计划技术和相应的月、旬、周施工作业计划。
对每个作业班组下达生产计划任务书,使施工生产上下协调,长、短期计划衔接。
利用微机控制全面进度计划,坚持日平衡、周调度,确保月计划的实施,从而保证该工程总体目标的实现。
建设工程教育网二、施工段的划分本中学教学楼工程项目招标工程主要包括教学楼主体和一个附属建筑。
根据本工程的特点,拟将本工程的平面划分为两个施工区,主体为第一施工区,附属建筑为第二施工区,施工时两个施工区同步组织施工,各施工区采取平行流水、立体交叉统筹施工。
三、施工流程与施工顺序1、总施工原则遵循“先地下后地上,先结构后围护,先主体后装饰,先土建后安装,安装预埋、预留与土建施工同步”的总施工原则。
345(1(2(3)、主体施工测量弹线→柱钢筋绑扎→梁柱模→柱砼→梁板模板安装→梁板钢筋绑扎→梁板砼→养护→砌体(4)、室内装饰先天棚、墙体后地面施工顺序(5)、室外装饰主体、外墙施工完毕后即开始外墙装饰,外装饰采用从上至下的施工顺序。
(6)、安装工程预留、预埋→安装→调试(7)、清理验收全面检查→自检纠错修补→整理竣工资料→打扫室内外清洁→交工验收四、施工总方案说明1、施工总说明(1)、施工测量采用水准仪控制高程,经纬仪控制轴线建立平面控制网及高程水准点,并根据需要设置控制桩。
(2)、基础施工采用机械开挖土方,夯机夯实,商品砼浇筑施工。
(3)、主体施工外脚手架采用钢管脚手架,密目安全网,顶架采用钢管顶架,模板采用木模板,采用商品混凝土,砼输送泵输送施工。
(4)、室内、室外装饰室内选择有类似工程施工经验,技术熟练的施工队伍进行施工,室外涂料工程由甲方指定施工队伍施工。
(5)、安装及室内外给排水室内安装在主体施工时预埋铁件预留孔洞,室外管道开挖排水工程采用机械开挖,给水工程人工开挖。
(6)、屋面及卫生间、浴室等防水选择有防水工程施工资质及施工经验的队伍来承担施工,保证施工质量。
2、施工组织要点(1)、施工组织时按“统筹安排,步步为营,均衡生产,工序紧跟”的原则安排施工。
安排充足的施工力量和机械设备,各工序分段交错展开多点面同时施工以确保工期。
(2)、提前做好施工项目的各项工作准备,在主体施工时便做好装饰工程等的施工准备,做到各工序衔接紧密,协调一致。
(3)、落实雨天、台风及高温等天气气候的施工措施,保证工程进度和工程质量。
(4)、抓好各部位、各分次、各工序施工的协调性,合理组织施工,争取最佳工作生产效率。
(5)、协调好各方关系,确保工作的有序、连续、协调的开展。
(6)、加强对施工现场机械的维修、保养工作,确保机械运转正常,保障施工正常有序进行。
第五章施工准备一、施工技术准备(1)、调查气象、地形、水文地质和物质资源等情况进行调查;(2)、组织现场施工人员熟悉和审查施工图纸及有关技术措施,编制有关实施方案,在施工审查的基础上,技术人员要将工程概况、施工方案、技术措施及特殊部位的施工要点、注意事项等向全体施工人员作详细的技术交底,做到按设计施工图、规范和施工方案施工;(3)、认真学习施工图纸,会同设计院、建设单位、质监单位及监理单位进行图纸会审,做好图纸会审记录,作为施工依据。
