室外给排水管网的施工顺序及控制要点—转自他人日志
一、安排施工顺序,坚持“四让”原则
即有压管道让无压管道,埋管浅的管道让埋管深的管道,单管让双管,柔性材料管道让刚性材料管道。
按照这个原则,小区管网施工顺序基本是:排水管道(污水管、雨水管)——热力管道——煤气管道——供水管道(自来水管、中水管、纯净水管)——通讯及智能管线(电话、有线电视、宽带网)——电力管线。
1、相邻管线,在埋设的高程相同或相近时,最好考虑大开槽的施工方案,这是缩短工期、加快工程进度的有效措施。
2、在小区道路结构层内偏上的管线,最好待道路结构层碾压成形后,返挖槽施工。
这既能确保道路结构层的碾压施工及质量,又避免了道路碾压施工对管道施工成果的损坏。
3、按照总工期的要求,结合各专业管线编制的施工进度计划,遵循上述施工程序安排原则,统筹各专业管线的开工期和工期。
如条件成熟,最好作出小区管网工程施工进度网络图,并据此进行有效控制,使小区管网施工形成一个衔接紧凑、合理交叉和有条不紊的施工局面。
二、既要控制管线的平面位置,又要控制管线的立面高程为了环境美观
当今小区管线几乎全部埋设地下。
小区道路或绿地下的管网纵横密布,上下交错,因而,加强对管线平面位置和立面高程的双重控制,是确保小区管网正常有序施工的关键。
世上没有一件工作不辛苦,没有一处人事不复杂。
不要随意发脾气,谁都不欠你的
1。

市政综合管网施工质量控制要点发布时间:2021-07-01T14:33:18.250Z 来源:《建筑科技》2021年6月下作者:张宗伟[导读] 近年来,在城市化进程的背景下,综合管网作为配套设施,建设范围也随之扩宽。
但是,城市环境错综复杂,现状建(构)筑物类型丰富且数量多,新建管网与现状管网的衔接难度大,且施工期间还易受到既有道路等多重因素的制约。
广西建工集团冶金建设有限公司张宗伟 545002摘要:近年来,在城市化进程的背景下,综合管网作为配套设施,建设范围也随之扩宽。
但是,城市环境错综复杂,现状建(构)筑物类型丰富且数量多,新建管网与现状管网的衔接难度大,且施工期间还易受到既有道路等多重因素的制约。
因此,正确梳理施工工艺流程、精准把控施工技术至关重要。
关键词:市政综合管网施工质量控制要点引言近年来, 随着我国经济的腾飞, 人们生活水平的不断提高, 对城市的要求也越来越高, 不仅要求简洁、舒适、安全、美观, 对城市各个方面的系统配置也有了较高要求。
综合管网作为城市建设中一项较为复杂的工程, 主要包括以下几大专业:雨水、消防给水管道, 燃气、供水管道、弱电( 智能化、消防联动、电信、移动、联通等) 、供热管道、强电等。
一般施工场地有限, 同步施工难度大, 同时也受到天气的影响,施工单位多, 交叉作业多, 管道暗埋于地下, 成品保护难度大, 经常出现一个专业队伍开挖沟槽时, 破坏了已经完成的其他管道造成难以修复,而且管道交叉打架现象也很严重。
各个专业的手工井、阀门井等需定位准确, 否则影响整体美观效果。
1市政管网工程的特点以市政管网工程为研究对象,其工程特点主要体现在以下方面:(1)开放性。
市政管网工程与一般的场站工程有所区别,其涉及的管网复杂,管道一般敷设于城市的大街小巷,敷设面积大,施工时可能会受到现有城市规划设计的约束,管网的开放性使得在实际的施工建设过程中,往往难以进行有效地整体隔离与保护,一旦在出现施工质量与安全问题以后,将会造成一系列的连锁反应。
室外给排水管网的施工顺序及控制要点一、安排施工顺序,坚持“四让”原则即有压管道让无压管道,埋管浅的管道让埋管深的管道,单管让双管,柔性材料管道让刚性材料管道.按照这个原则,小区管网施工顺序基本是:排水管道(污水管、雨水管)-—热力管道——煤气管道——供水管道(自来水管、中水管、纯净水管)——通讯及智能管线(电话、有线电视、宽带网)—-电力管线。
1、相邻管线,在埋设的高程相同或相近时,最好考虑大开槽的施工方案,这是缩短工期、加快工程进度的有效措施。
2、在小区道路结构层内偏上的管线,最好待道路结构层碾压成形后,返挖槽施工.这既能确保道路结构层的碾压施工及质量,又避免了道路碾压施工对管道施工成果的损坏。
3、按照总工期的要求,结合各专业管线编制的施工进度计划,遵循上述施工程序安排原则,统筹各专业管线的开工期和工期。
如条件成熟,最好作出小区管网工程施工进度网络图,并据此进行有效控制,使小区管网施工形成一个衔接紧凑、合理交叉和有条不紊的施工局面。
二、既要控制管线的平面位置,又要控制管线的立面高程为了环境美观当今小区管线几乎全部埋设地下。
小区道路或绿地下的管网纵横密布,上下交错,因而,加强对管线平面位置和立面高程的双重控制,是确保小区管网正常有序施工的关键。
从这几年我们监理过的工程看,有相当多的小区管网设计单位,仅做小区综合管网平面图,而未做小区管网立面综合图,这无疑给小区管网施工造成了许多困难,而许多业主对管网立面综合图的重要性认识不足。
对此,总监理工程师应当积极向业主提出建议,要求设计单位进行管网的立面设计,做出管网的立面综合图,为控制管线的立面高程创造必须的条件.1、专业监理工程师必须认真熟悉施工图,并协助业主做好设计技术交底,加强对小区管线平面位置和立面高程的预控。
2、各专业管线放线后,应由专业监理工程师统一验线,确认签字后方可开槽.必须强调的是,各专业管线的路径不能随意变动,如必须调整务必报告业主,并由原设计单位出具书面变更通知,经总监理工程师审核无误后方可实施。

重庆市市政排水管网施工质量与控制要点1、市政排水管网建设工程虽然施工工艺相对不太复杂,但是由于大多项目是在市区施工,环境复杂,既有的地下管线及电缆情况不明,在确保既有工程安全的前提下,还要考虑地上交通等因素的影响,导致施工难度增加,施工质量和工期往往无法保证.笔者结合自己的工作经验,对市政管道施工中的质量如何控制谈谈自己的一些看法。
1。
1 根据市政管道施工的实际情况,可将施工的全过程分为管道铺设前的准备、管道铺设和施工场地恢复三个阶段。
每个阶段的关键工程是:1管道铺设前的准备1。
1道路的拆除与恢复城区管道施工时,将有一定数量的既有路面被破除.为保证施工安全和路基质量,施工时要求管道在道路上开挖时,根据施工图纸设计要求,计算出开口宽度,并用白漆标注出开挖线,用切割机将路面切断,表层的破碎沥青面层及路基渣层,由挖掘机开挖,路基稳定砂层合理堆放以备回用,余土由自卸车运至弃土场。
管道施工完成后,沟槽回填质量将直接影响道路的质量和使用功能。
该工程管顶上500mm内回填素土,采用电动轻夯机分层夯实,以外采用蛙式打夯机分层夯填,回填时每层虚铺土层控制在250mm以内。
每层夯填完成时,专职实验人员采用核子密度仪测量其密实度,以保证压实率达到95%以上.根据原道路结构情况,进行道路恢复.1.2 地上、地下公用设施的保护管道沟槽开挖时,应根据地质土层情况及时采用支撑,以免造成滑坡、塌方.开挖边坡及支撑形式要交项目监理审查,得到认可后方能施工。
在建筑物、构筑物基础及电线杆、灯杆附近开挖时应上报防止其下沉或变形的措施、加固工程计算书及图纸,并交项目监理审批。
某些地段需要排水,以使开挖人员始终在干燥环境中工作。
排水过程不得使地面产生过大的沉降,影响现场周围的建筑物、构筑物和其他公用设施的正常使用和安全。
在建筑物、构筑物基础及电线杆、灯杆附近开挖,采用钢板桩加固。
在高压线下开挖时,挖掘机要求不在电线正下方工作,必要时采用人工开挖。
室外给排水管网的施工顺序及控制要点一、施工前准备工作:1.施工图纸的准备:根据设计图纸,了解管线的布局、规格尺寸等信息,并对图纸进行复核。
2.地面勘察:对施工区域进行勘察,了解地形、地貌、土质等情况,并根据实际情况调整施工方案。
3.设备材料准备:根据设计要求和施工方案,准备好所需的工具、设备和材料。
4.动员组织:制定施工计划,明确各人员的职责和任务,并进行动员组织。
二、施工顺序:1.起点定位:根据设计要求,在施工区域确定起点位置,进行定位和标高。
2.掘槽开挖:根据设计要求,对给排水管线的掘槽进行开挖,包括土方开挖、支护、土方回填等工作。
3.管线埋设:根据设计要求和施工方案,进行给排水管线的安装,包括管线的定位、连接、支承等工作。
4.弯头制作与安装:根据设计要求,制作并安装给排水管线的弯头,包括弯头的加工、穿线、焊接等工作。
5.检验与试压:在管线安装完成后,进行检查、试压等工作,确保管线的质量和安全性。
6.辅助设施建设:根据设计要求,对给排水管线进行辅助设施的建设,包括支管的安装、阀门的安装等工作。
7.管线保温与防腐:对给排水管线进行保温和防腐处理,保证管线的正常使用寿命和效果。
8.管线封堵与试验:在管线安装调试完成后,对管线进行封堵和试验,确保管线的完整性和密封性。
9.管线无损检测:对管线进行无损检测,发现潜在缺陷和问题,并及时进行处理和修复。
三、施工控制要点:1.施工质量控制:严格按照设计图纸和施工方案进行施工,使用合格的材料和工艺,确保施工质量。
2.施工安全控制:严格遵守安全操作规程,着装整齐,佩戴防护用具,设立警示标志,防止意外伤害和工伤事故。
3.施工进度控制:根据施工计划和进度安排,合理安排施工顺序和工期,确保施工进度的顺利进行。
4.施工环境控制:保持施工现场的干燥、通风和整洁,避免污水外泄和环境污染。
5.施工组织与协调:统一指挥、协调各施工人员和工程进度,确保施工任务的顺利完成。
6.施工文明施工:遵守相关环保法规和文明施工规范,保护环境,减少噪音、粉尘等对周边居民的影响。
市政道路及管网施工方案目录1. 市政道路及管网施工方案概述 (3)1.1 工程概况 (3)1.2 施工目标 (4)1.3 施工组织与管理 (5)2. 施工准备 (6)2.1 施工现场布置 (7)2.2 施工材料与设备准备 (8)2.3 施工人员培训与考核 (8)2.4 施工技术交底 (9)3. 道路施工 (10)3.1 路基工程施工 (11)3.1.1 土方开挖与填筑 (12)3.1.2 路基土石方回填 (13)3.1.3 路基压实 (14)3.2 路面工程施工 (14)3.2.1 基层施工 (16)3.2.2 沥青混合料铺设 (17)3.2.3 路面结构层施工 (18)3.3 道路交通设施施工 (20)3.3.1 交通信号灯安装 (21)3.3.2 人行道板铺设 (22)3.3.3 护栏安装 (23)4. 管网施工 (24)4.1 地下管道工程施工 (25)4.1.1 地下管线探测与定位 (27)4.1.2 地下管线铺设 (28)4.1.3 地下管线回填与压实 (30)4.2 地面给水、排水工程施工 (31)4.2.1 给水管道安装 (32)4.2.2 排水管道安装 (33)4.2.3 给水、排水管道连接与密封 (35)4.3 绿化与园林工程施工 (36)4.3.1 绿化带建设 (38)4.3.2 园林设施安装 (38)4.3.3 绿化养护与管理 (40)5. 质量控制与安全保障 (41)5.1 质量控制要点 (42)5.2 安全生产管理措施 (43)5.3 环境保护与文明施工要求 (44)1. 市政道路及管网施工方案概述随着城市建设的不断发展,市政道路及管网建设日益受到重视。
为确保工程质量、施工安全及进度,特制定本市政道路及管网施工方案。
本方案旨在明确施工目标、任务、方法及措施,为施工过程中的各项工作提供指导。
建设规模:本次改造道路总长XX公里,涉及管网改造面积约XX 万平方米。
科学规划:施工前应充分了解地形地貌、水文气象等自然条件,科学制定施工方案。
市政工程管道施工方案1. 引言市政工程管道施工是城市建设中非常重要的一项工作。
它涉及到城市供水、排水、燃气等基础设施的建设和维护,对于城市的正常运转和居民的生活质量有着重要的影响。
本文将介绍市政工程管道施工的一般流程和注意事项。
2. 施工流程市政工程管道施工一般包括以下步骤:2.1 前期准备在正式开始施工前,需要进行充分的前期准备工作。
这包括对施工现场的勘察和规划,确定管道的敷设路线和深度,制定施工计划和安全措施等。
2.2 地面开挖根据设计要求,施工人员开始进行地面开挖工作。
这包括选择合适的机械设备进行挖掘,按照设计要求控制开挖的深度和宽度,确保管道可以正常敷设。
2.3 管道敷设在地面开挖完毕后,施工人员开始进行管道的敷设工作。
首先要确保敷设的管道与设计要求一致,然后进行管道的连接和固定,保证管道的密封性和稳定性。
2.4 接口处理在管道敷设完毕后,需要进行接口处理工作。
这包括对管道接口进行检查和测试,确保接口的质量和可靠性,防止出现漏水或其他故障。
2.5 回填与修复接口处理完成后,需要进行回填与修复工作。
这包括将敷设管道的周围填充土壤,进行压实和平整,恢复地面的原貌。
对于施工期间破坏的路面、人行道等进行修复,确保施工现场的安全和整洁。
2.6 竣工验收最后,施工人员要进行竣工验收工作。
这包括对已完成的工程进行检查和测试,确保工程质量符合设计要求和相关标准。
同时需要办理相关手续,申请竣工验收和工程交付手续。
3. 注意事项在市政工程管道施工过程中,需要注意以下几点:3.1 安全第一施工过程中要坚持安全第一的原则。
施工人员要熟悉施工现场的安全规定和操作规程,穿戴合适的劳动保护用品,确保自身安全。
同时要遵守施工现场管理规定,保障施工现场的安全。
3.2 质量控制施工过程中要严格控制施工质量。
施工人员要按照设计要求进行施工,保证管道的质量和可靠性。
在接口处理和竣工验收过程中,要仔细检查和测试,确保工程质量符合标准。
室外给排水管网的施工次序及控制重点一、安排施工次序,坚持“四让”原则即有压管道让无压管道,埋管浅的管道让埋管深的管道,单管让双管,柔性资料管道让刚性资料管道。
依照这个原则,小区管网施工次序基本是:排水管道( 污水管、雨水管 ) ——热力管道——煤气管道——供水管道 ( 自来水管、中水管、纯净水管 ) ——通信及智能管线 ( 电话、有线电视、宽带网 ) ——电力管线。
1、相邻管线,在埋设的高程同样或邻近时,最好考虑大开槽的施工方案,这是缩散工期、加速工程进度的有效举措。
2、在小区道路构造层内偏上的管线,最好待道路构造层碾压成形后,返挖槽施工。
这既能保证道路构造层的碾压施工及质量,又防止了道路碾压施工对管道施工成就的破坏。
3、依照总工期的要求,联合各专业管线编制的施工进度计划,依照上述施工程序安排原则,兼顾各专业管线的动工期和工期。
如条件成熟,最好作出小区管网工程施工进度网络图,并据此进行有效控制,使小区管网施工形成一个连接紧凑、合理交织和井井有条的施工场面。
二、既要控制管线的平面地点,又要控制管线的立面高程为了环境雅观此刻小区管线几乎所有埋设地下。
小区道路或绿地下的管网纵横密布,上下交织,因此,增强对管线平面地点和立面高程的两重控制,是保证小区管网正常有序施工的重点。
从这几年我们监理过的工程看,有相当多的小区管网设计单位,仅做小区综合管网平面图,而未做小区管网立面综合图,这无疑给小区管网施工造成了很多困难,而很多业主对管网立面综合图的重要性认识不足。
对此,总监理工程师应该踊跃向业主提出建议,要求设计单位进行管网的立面设计,做出管网的立面综合图,为控制管线的立面高程创建一定的条件。
1、专业监理工程师一定仔细熟习施工图,并辅助业主做好设计技术交底,增强对小区管线平面地点和立面高程的预控。
2、各专业管线放线后,应由专业监理工程师一致验线,确认署名后方可开槽。
一定重申的是,各专业管线的路径不可以任意改动,如一定调整务必报告业主,并由原设计单位出具书面更改通知,经总监理工程师审察无误后方可实行。

市政管网工程施工现场制度一、总则为了保障市政管网工程施工现场的安全生产及顺利进行,提高工程质量,制定本制度。
二、施工组织1. 项目经理负责组织施工,保障施工现场的安全生产和环境保护工作。
2. 工程部负责制定施工进度计划和控制施工进度。
3. 安全部负责制定施工现场安全管理制度,负责施工现场安全生产管理工作。
4. 质量部负责制定质量管理制度,负责施工现场质量管理工作。
5. 材料部负责配送施工所需材料,并做好材料管理工作。
6. 设备部负责配送施工所需设备,并做好设备管理工作。
三、劳动保护1. 所有参与施工的工人必须经过岗前培训,掌握相关安全操作规范。
2. 施工人员必须佩戴好安全帽、安全鞋等防护用品,严禁穿拖鞋、拖鞋等不符合安全要求的服装。
3. 施工现场应设置安全警示标识,保证施工区域的安全通道畅通。
4. 施工现场应设置消防器材,定期进行演练,并设立应急预案,保障施工现场发生火灾等突发事件时的及时处理。
5. 施工现场必须保持整洁,杜绝乱堆乱放现象,确保施工现场安全整洁。
四、环境保护1. 施工现场应设置固定的废弃物收集点,分别投放不同种类的垃圾。
2. 项目经理应对施工现场的污水、废气等进行监测,确保不对周边环境造成污染。
3. 施工现场应加强对施工噪音的管理,尽量减少噪音对周边居民的影响。
4. 施工现场应定期清理周边道路,保证施工现场周围环境卫生。
五、安全生产1. 施工现场应制定施工安全管理制度,并将制度告知施工人员,确保施工人员对安全管理制度的知晓和遵守。
2. 施工现场应定期组织安全生产培训,提高施工人员的安全意识。
3. 项目经理应负责安全生产监督工作,定期组织安全检查,查找安全隐患并制定整改措施。
4. 施工现场应设置安全警示标识,提示相关人员注意施工安全。
5. 施工现场应设立应急预案,确保发生事故时的及时处理,保障施工人员和施工物的安全。
六、质量管理1. 施工现场应严格按照设计图纸和规范要求施工,确保工程质量。

市政管网工程施工内容1. 市政管网工程规划设计市政管网工程的规划设计是工程施工的第一步,是决定工程质量和成本的关键环节。
规划设计包括道路布局、管网走向、管道材料选择、工程量算等内容。
在城市规划设计的初期阶段,市政管网工程的规划设计就已经开始酝酿。
规划设计的重点是保证市政管网工程能够满足城市未来发展的需求,尽可能减少对城市日常运行的干扰。
2. 市政管网工程施工准备市政管网工程施工前需要进行充分的准备工作,包括制定工程施工计划、组织施工人员、准备施工设备和材料等。
在准备阶段,需要进行工地勘察、确定施工进度、制定安全生产计划等。
工程施工准备是保证工程施工进度和质量的重要环节。
3. 市政管网工程施工过程市政管网工程施工过程是整个工程的关键部分,包括挖掘、铺设管道、连接管道、安装阀门等工序。
在施工过程中,需要确保施工人员的安全、遵守施工规范、保证施工质量。
市政管网工程施工过程需要严格按照设计要求和相关规范进行,以确保工程的正常进行。
4. 市政管网工程材料采购市政管网工程材料的采购是保证工程质量和进度的重要环节。
市政管网工程涉及到大量的管道、阀门、泵站等材料,需要确保这些材料的质量符合要求,同时要合理控制采购成本。
在材料采购过程中需要与供应商充分沟通,了解材料的特性和价格,选择合适的材料供应商。
5. 市政管网工程验收市政管网工程施工完成后,需要进行工程验收。
验收工作包括对工程质量、工程量、安全生产等方面进行检查。
工程验收是确认工程是否符合设计要求和规范标准的重要环节。
验收合格后,市政管网工程可以投入使用,为城市居民提供优质的基础设施服务。
市政管网工程施工是一项繁琐而又重要的工作,需要有经验丰富的施工队伍和专业的管理团队来完成。
市政管网工程施工内容涉及到许多方面,需要综合考虑各种因素,确保工程的顺利进行。
市政管网工程的建设将为城市的发展提供坚实的基础,为市民的生活带来便利和舒适。
希望通过市政管网工程的建设,能够让城市更加美好、更加宜居。

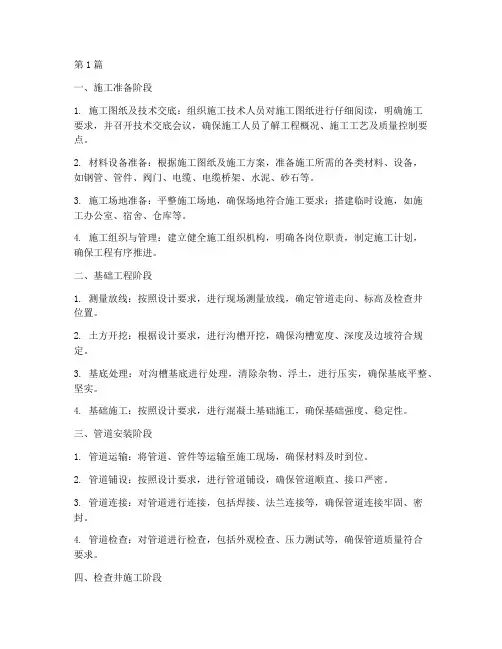

第1篇一、施工准备阶段1. 施工图纸及技术交底:组织施工技术人员对施工图纸进行仔细阅读,明确施工要求,并召开技术交底会议,确保施工人员了解工程概况、施工工艺及质量控制要点。
2. 材料设备准备:根据施工图纸及施工方案,准备施工所需的各类材料、设备,如钢管、管件、阀门、电缆、电缆桥架、水泥、砂石等。
3. 施工场地准备:平整施工场地,确保场地符合施工要求;搭建临时设施,如施工办公室、宿舍、仓库等。
4. 施工组织与管理:建立健全施工组织机构,明确各岗位职责,制定施工计划,确保工程有序推进。
二、基础工程阶段1. 测量放线:按照设计要求,进行现场测量放线,确定管道走向、标高及检查井位置。
2. 土方开挖:根据设计要求,进行沟槽开挖,确保沟槽宽度、深度及边坡符合规定。
3. 基底处理:对沟槽基底进行处理,清除杂物、浮土,进行压实,确保基底平整、坚实。
4. 基础施工:按照设计要求,进行混凝土基础施工,确保基础强度、稳定性。
三、管道安装阶段1. 管道运输:将管道、管件等运输至施工现场,确保材料及时到位。
2. 管道铺设:按照设计要求,进行管道铺设,确保管道顺直、接口严密。
3. 管道连接:对管道进行连接,包括焊接、法兰连接等,确保管道连接牢固、密封。
4. 管道检查:对管道进行检查,包括外观检查、压力测试等,确保管道质量符合要求。
四、检查井施工阶段1. 检查井基础施工:按照设计要求,进行检查井基础施工,确保基础强度、稳定性。
2. 检查井主体施工:按照设计要求,进行检查井主体施工,确保检查井结构完整、尺寸准确。
3. 检查井收口施工:对检查井收口进行施工,确保收口严密、美观。
五、回填及压实阶段1. 回填土:按照设计要求,进行回填土,确保回填土质量符合要求。
2. 压实:对回填土进行压实,确保压实度达到设计要求。
3. 回填土检查:对回填土进行检查,确保回填土密实、稳定。
六、竣工验收阶段1. 施工资料整理:整理施工过程中的各类资料,包括施工图纸、技术交底、施工记录、检验报告等。
市政道路施工过程安全监理控制要点1、施工现场临时用电安全控制—认真编制现场临时用电方案①、按施工需要确定用电设备数量及装机容量;②、确定线路的选择和设备的选型;③、安全用电措施;④、施工现场预防电气火灾的措施。
2、工地防火安全控制要点①、制定消防安全制度,建立防火责任制——“谁主管、谁负责”,“谁在岗、谁负责”;②、明确用火、用电制度,避免火灾发生;③、工地在林区,必有具体的、可操作性强的森林防火措施;④、检查灭火器材的配备及消防安全标志的设置。
3、企业内交通运输安全控制要点①、汽车、装载机、挖机等机动车辆司机都必须持证上岗,杜绝无证驾;②、机动车辆性能必须良好,尤其是车辆制动装置和方向系统应灵活有效;③、严禁酒后驾驶;④、严格控制速度和车辆间安全间距,礼让三先;⑤、车辆装载土方不能超出车厢,避免行驶振动落下伤人;4、现场机加工安全控制要点①、制定机械加工安全操作规程,悬挂加工房内,共同遵守;②、检查供电线路和照明设施,防止触电事故和火灾事故发生;③、材料、成品、半成品堆放整体有序,工场内道路通畅;④、机械运转部分必须有防护罩等安全装置;⑤、接地(或接零保护)应完备;⑥、液压系统必须防漏、喷雨,防止压力喷出雾化引起火灾;5、工地焊接及切割安全控制要点A、电焊:①、电焊机应安放在干燥、通风良好的地方,周围无易燃、易爆品;②、雷、雨天气不能在露天焊接作业;③、严禁在压力容器和管道上施焊,焊接带电设备要先切断电源;④、移动焊机时应切断电源,检查现场,清除焊渣;⑤、高空焊接要系好安全带;B、气焊:①、氧气瓶和乙炔氧瓶不应放在同一处,各种压力表完好无损,严禁油脂污染;②、氧气瓶和乙炔氧瓶受热不得超过35℃,操作按“先开乙炔,先关乙炔”的顺序作业③、氧气瓶及乙炔氧瓶外安设防震胶圈,旋紧安全帽,避免碰撞和暴晒;④、焊嘴或割嘴点火不能对准自己或他人;⑤、气焊油桶等要经批准,并经特殊处理,否则极易发生事故。
市政管网道路工程施工工艺一、施工前的准备工作市政管网道路工程施工前需要进行充分的准备工作,包括设计方案的审查、施工图纸的制定、材料设备的准备等。
1.设计方案的审查在施工前,市政管网道路工程设计方案需要经过审查,确保设计方案符合国家标准和地方政府规定。
设计方案的审查内容包括道路布局、排水系统、路面材料、路基结构等方面。
2.施工图纸的制定根据设计方案,需要制定详细的施工图纸,包括道路布局图、断面图、排水系统图、照明系统图等。
施工图纸需要清晰明了,标注准确,以便后续施工人员进行操作。
3.材料设备的准备在施工前,需要准备好所需的材料和设备,包括路面材料、路基材料、排水设备、照明设备等。
同时,需要对施工所需的机械设备进行检查和维护,确保施工过程中的设备运转正常。
二、施工过程中的工艺控制在市政管网道路工程施工过程中,需要严格控制施工工艺,确保施工质量和安全。
1.路面施工路面施工是市政管网道路工程中的重要环节。
在路面施工中,需要严格控制施工工艺,包括路面材料的选用、摊铺和压实工艺的控制。
同时,需要注意施工环境的控制,确保路面施工过程中的温度、湿度等环境因素符合材料施工要求。
2.排水系统施工排水系统施工是市政管网道路工程中不可忽视的环节。
在排水系统施工中,需要严格控制施工工艺,包括排水管道的敷设、排水口的设置、雨水篦子的安装等。
同时,需要对排水系统施工过程中的土方开挖、管道敷设等工艺进行控制,确保排水系统的正常运行。
3.照明系统施工照明系统施工是市政管网道路工程中的重要环节。
在照明系统施工中,需要严格控制施工工艺,包括路灯的位置设置、灯具的安装、电缆的敷设等。
同时,需要对照明系统施工过程中的电缆敷设、电源连接等工艺进行控制,确保照明系统的正常运行。
4.绿化工程施工绿化工程施工是市政管网道路工程中的重要环节。
在绿化工程施工中,需要严格控制施工工艺,包括植物的选用、土壤改良、基础设施建设等。
同时,需要对绿化工程施工过程中的土方开挖、植物栽种等工艺进行控制,确保绿化工程的成活率。
市政道路工程施工工艺市政道路工程是城市建设的重要组成部分,其施工质量直接关系到城市交通的安全、舒适和美观。
本文将详细介绍市政道路工程施工工艺,包括施工准备、施工顺序、施工要点和质量控制等方面。
一、施工准备1. 交接桩:参加交接桩会议,了解工程概况、设计要求、施工条件等,对接收桩点进行加固保护。
2. 控制点复核:进行控制点复核及加密工作,建立两套相互独立的导线和水准控制线路,报监理工程师复测,合格后投入使用。
3. 放样:根据设计图纸,放出道路红线、边桩、中桩等,确保道路位置和尺寸的正确性。
4. 调查统计:对红线内的障碍物进行调查统计,如遇到重要障碍物,将实体边线采集坐标,反映在电子版图纸上。
5. 原地貌复测:进行原地貌复测,计算土方量并与图纸方量作对比,为施工提供准确数据。
6. 临时设施:解决现场临时用水、临时用电及临时道路问题,组织人员机械进场,搭建生产和生活设施。
7. 技术准备:进行图纸会审、施组、方案的编制报审,施工区域划分及施工部署,进度计划编制等。
8. 协调机制:建立对外协调机制,统计现场障碍物归属权及施工环境,确保施工顺利进行。
二、施工顺序1. 路基施工:进行路基排水、管线探测与保护、现场人员安全教育等前期工作,然后进行路基填筑施工。
2. 路面施工:在路基施工完成后,进行路面结构施工,包括基层、面层等。
3. 附属设施施工:包括道路绿化、交通标志、信号灯等附属设施的施工。
4. 竣工验收:施工完成后,进行竣工验收,确保工程质量符合设计要求。
三、施工要点1. 路基施工:控制好路基的压实度、平整度、纵断高程、宽度、厚度等指标,确保路基质量。
2. 路面施工:选用优质原材料,严格控制路面施工过程中的各项指标,如压实度、平整度、抗滑性等。
3. 附属设施施工:遵循设计图纸和规范要求,确保附属设施的安装质量和功能完善。
4. 质量控制:加强施工过程中的质量控制,定期对施工质量进行检查,发现问题及时整改。
四、质量控制1. 原材料检测:对原材料进行严格检测,确保原材料质量符合设计要求。
一、安排施工顺序,坚持“四让”原则即有压管道让无压管道,埋管浅的管道让埋管深的管道,单管让双管,柔性材料管道让刚性材料管道。
按照这个原则,小区管网施工顺序基本是:排水管道(污水管、雨水管)——热力管道——煤气管道——供水管道(自来水管、中水管、纯净水管)——通讯及智能管线(电话、有线电视、宽带网)——电力管线。
1、相邻管线,在埋设的高程相同或相近时,最好考虑大开槽的施工方案,这是缩短工期、加快工程进度的有效措施。
2、在小区道路结构层内偏上的管线,最好待道路结构层碾压成形后,返挖槽施工。
这既能确保道路结构层的碾压施工及质量,又避免了道路碾压施工对管道施工成果的损坏。
3、按照总工期的要求,结合各专业管线编制的施工进度计划,遵循上述施工程序安排原则,统筹各专业管线的开工期和工期。
如条件成熟,最好作出小区管网工程施工进度网络图,并据此进行有效控制,使小区管网施工形成一个衔接紧凑、合理交叉和有条不紊的施工局面。
二、既要控制管线的平面位置,又要控制管线的立面高程为了环境美观当今小区管线几乎全部埋设地下。
小区道路或绿地下的管网纵横密布,上下交错,因而,加强对管线平面位置和立面高程的双重控制,是确保小区管网正常有序施工的关键。
从这几年我们监理过的工程看,有相当多的小区管网设计单位,仅做小区综合管网平面图,而未做小区管网立面综合图,这无疑给小区管网施工造成了许多困难,而许多业主对管网立面综合图的重要性认识不足。
对此,总监理工程师应当积极向业主提出建议,要求设计单位进行管网的立面设计,做出管网的立面综合图,为控制管线的立面高程创造必须的条件。
1、专业监理工程师必须认真熟悉施工图,并协助业主做好设计技术交底,加强对小区管线平面位置和立面高程的预控。
2、各专业管线放线后,应由专业监理工程师统一验线,确认签字后方可开槽。
必须强调的是,各专业管线的路径不能随意变动,如必须调整务必报告业主,并由原设计单位出具书面变更通知,经总监理工程师审核无误后方可实施。
市政管网施工顺序及控制要点1.1安排施工顺序,坚持“四让”原则。
即有压管道让无压管道,埋管浅的管道让埋管深的管道,单管让双管,柔性材料管道让刚性材料管道。
按照这个原则,小区管网施工顺序基本是:排水管道(污水管、雨水管)--热力管道--煤气管道--供水管道(自来水管、中水管、纯净水管)--通讯及智能管线(电话、有线电视、宽带网)--电力管线。
1.2相邻管线,在埋设的高程相同或相近时,最好考虑大开槽的施工方案,这是缩短工期、加快工程进度的有效措施。
1.3在小区道路结构层内偏上的管线,最好待道路结构层碾压成形后,返挖槽施工。
这既能确保道路结构层的碾压施工及质量,又避免了道路碾压施工对管道施工成果的损坏。
1.4按照总工期的要求,结合各专业管线编制的施工进度计划,遵循上述施工程序安排原则,统筹各专业管线的开工期和工期。
如条件成熟,最好作出小区管网工程施工进度网络图,并据此进行有效控制,使小区管网施工形成一个衔接紧凑、合理交叉和有条不紊的施工局面。
2既要控制管线的平面位置,又要控制管线的立面高程为了环境美观,当今小区管线几乎全部埋设地下。
小区道路或绿地下的管网纵横密布,上下交错,因而,加强对管线平面位置和立面高程的双重控制,是确保小区管网正常有序施工的关键。
从这几年我们监理过的工程看,有相当多的小区管网设计单位,仅做小区综合管网平面图,而未做小区管网立面综合图,这无疑给小区管网施工造成了许多困难,而许多业主对管网立面综合图的重要性认识不足。
对此,总监理工程师应当积极向业主提出建议,要求设计单位进行管网的立面设计,做出管网的立面综合图,为控制管线的立面高程创造必须的条件。
2.1专业监理工程师必须认真熟悉施工图,并协助业主做好设计技术交底,加强对小区管线平面位置和立面高程的预控。
2.2各专业管线放线后,应由专业监理工程师统一验线,确认签字后方可开槽。
必须强调的是,各专业管线的路径不能随意变动,如必须调整务必报告业主,并由原设计单位出具书面变更通知,经总监理工程师审核无误后方可实施。
市政道路施工流程、要点、难点及措施!施工顺序安排:临时便道→清表清淤→路基土石方填筑→排水施工→支排水管施工→管线施工→基层→路面(2)施工技术准备①校核测量仪器,对全线进行导线点、水准点进行复核并根据需要进行加密、放线②复核纵、横面,计算土方量,根据实际情况进行土方调配。
③绘制与实际情况相符的施工图,编制实施施工组织设计。
④对技术人员及操作工人进行岗前培训及技术交底。
⑤对借土区按规范要求进行取土样试验,测定其最大干容量,最佳含水量等。
⑥对所使用的砂、石进行试验。
⑦对水泥、钢材等原材料进行试验。
⑧对混凝土、砂浆配合比进行试配。
⑤测量建立复核制度,避免错误。
⑥进场后在监理的陪同下对路基断面进行复测,并将测量详细资料及结果报业主及监理。
⑦进场后迅速砍伐各种树木并清走,为测量放线创造通视条件。
施工工序:1、清表及清淤清表清淤(1)施工前,先在路幅北向开挖一条宽1m、深1.5m的排水沟,将西施工区雨水、地下水有组织排至---大道雨水交汇井内,东施工区雨水、地下水有组织排至K3+380处再修一段2.0×1.5的排水土渠排至农田排水系统,土渠坡度1%。
施工方案与措施。
根据处理方案,确定软基处理的施工机械设备以及材料等。
严格按监理及业主指令深度进行,清淤干净彻底后,用压路机进行基底碾压,使其压实度大于93%,满足设计和规范要求,再报监理进行断面测量,确定清淤工程量。
若出现软基,按设计或监理要求进行处理,如开挖换填、抛石等。
清淤验收后迅速进行回填施工,回填用土采用渗水性较好的填料,同时路基两侧做好地下水渗透排水沟,防止地下水反渗入路基而造成碾压时的翻浆现象产生。
软基地段填筑时,分层及接茬宜做成错台形状,台宽不宜小于2m。
压实完成后即进行压实质量的检验,测定压实,达到规范要求时,再进行下一层填料的回填施工。
和使用要求。
填土前,必须将原地面上的杂草、树根、农作物残根、腐植土、垃圾杂物全部清除,并将路基填筑范围内清理留下的坑、洞填平,用原地的土或砂性土回填,分层压实。
住宅小区室外管网施工顺序及控制要点1 . 1 安排施工顺序,坚持“四让”原则。
即有压管道让无压管道,埋管浅的管道让埋管深的管道,单管让双管,柔性材料管道让刚性材料管道。
按照这个原则,小区管网施工顺序基本是:排水管道( 污水管、雨水管)——热力管道——煤气管道——供水管道(自来水管、中水管、纯净水管)——通讯及智能管线(电话、有线电视、宽带网) ——电力管线。
1 .2 相邻管线,在埋设的高程相同或相近时,最好考虑大开槽的施工方案,这是缩短工期、加快工程进度的有效措施。
1 . 3 在小区道路结构层内偏上的管线,最好待道路结构层碾压成形后,返挖槽施工。
这既能确保道路结构层的碾压施工及质量,又避免了道路碾压施工对管道施工成果的损坏。
1 . 4 按照总工期的要求,结合各专业管线编制的施工进度计划,遵循上述施工程序安排原则,统筹各专业管线的开工期和工期。
如条件成熟,最好作出小区管网工程施工进度网络图,并据此进行有效控制,使小区管网施工形成一个衔接紧凑、合理交叉和有条不紊的施工局面。
2 既要控制管线的平面位置,又要控制管线的立面高程为了环境美观,当今小区管线几乎全部埋设地下。
小区道路或绿地下的管网纵横密布,上下交错,因而,加强对管线平面位置和立面高程的双重控制,是确保小区管网正常有序施工的关键。
从这几年我们监理过的工程看,有相当多的小区管网设计单位,仅做小区综合管网平面图,而未做小区管网立面综合图,这无疑给小区管网施工造成了许多困难,而许多业主对管网立面综合图的重要性认识不足。
对此,总监理工程师应当积极向业主提出建议,要求设计单位进行管网的立面设计,做出管网的立面综合图,为控制管线的立面高程创造必须的条件。
2 . 1 专业监理工程师必须认真熟悉施工图,并协助业主做好设计技术交底,加强对小区管线平面位置和立面高程的预控。
2 . 2 各专业管线放线后,应由专业监理工程师统一验线,确认签字后方可开槽。
必须强调的是,各专业管线的路径不能随意变动,如必须调整务必报告业主,并由原设计单位出具书面变更通知,经总监理工程师审核无误后方可实施。
住宅小区室外管网施工顺序及控制要点1 。
1 安排施工顺序,坚持“四让”原则。
即有压管道让无压管道,埋管浅的管道让埋管深的管道,单管让双管,柔性材料管道让刚性材料管道。
按照这个原则,小区管网施工顺序基本是:排水管道(污水管、雨水管)--热力管道-—煤气管道——供水管道(自来水管、中水管、纯净水管)——通讯及智能管线(电话、有线电视、宽带网)——电力管线。
1 .2 相邻管线,在埋设的高程相同或相近时,最好考虑大开槽的施工方案,这是缩短工期、加快工程进度的有效措施。
1 . 3 在小区道路结构层内偏上的管线,最好待道路结构层碾压成形后,返挖槽施工.这既能确保道路结构层的碾压施工及质量,又避免了道路碾压施工对管道施工成果的损坏.1 . 4 按照总工期的要求,结合各专业管线编制的施工进度计划,遵循上述施工程序安排原则,统筹各专业管线的开工期和工期。
如条件成熟,最好作出小区管网工程施工进度网络图,并据此进行有效控制,使小区管网施工形成一个衔接紧凑、合理交叉和有条不紊的施工局面。
2 既要控制管线的平面位置,又要控制管线的立面高程为了环境美观,当今小区管线几乎全部埋设地下.小区道路或绿地下的管网纵横密布,上下交错,因而,加强对管线平面位置和立面高程的双重控制,是确保小区管网正常有序施工的关键。
从这几年我们监理过的工程看,有相当多的小区管网设计单位,仅做小区综合管网平面图,而未做小区管网立面综合图,这无疑给小区管网施工造成了许多困难,而许多业主对管网立面综合图的重要性认识不足。
对此,总监理工程师应当积极向业主提出建议,要求设计单位进行管网的立面设计,做出管网的立面综合图,为控制管线的立面高程创造必须的条件。
2 . 1 专业监理工程师必须认真熟悉施工图,并协助业主做好设计技术交底,加强对小区管线平面位置和立面高程的预控。
2 . 2 各专业管线放线后,应由专业监理工程师统一验线,确认签字后方可开槽。
必须强调的是,各专业管线的路径不能随意变动,如必须调整务必报告业主,并由原设计单位出具书面变更通知,经总监理工程师审核无误后方可实施。
市政管网施工顺序及控制要点
1.1安排施工顺序,坚持“四让”原则。
即有压管道让无压管道,埋管浅的管道让埋管深的管道,单管让双管,柔性材料管道让刚性材料管道。
按照这个原则,小区管网施工顺序基本是:排水管道(污水管、雨水管)--热力管道--煤气管道--供水管道(自来水管、中水管、纯净水管)--通讯及智能管线(电话、有线电视、宽带网)--电力管线。
1.2相邻管线,在埋设的高程相同或相近时,最好考虑大开槽的施工方案,这是缩短工期、加快工程进度的有效措施。
1.3在小区道路结构层内偏上的管线,最好待道路结构层碾压成形后,返挖槽施工。
这既能确保道路结构层的碾压施工及质量,又避免了道路碾压施工对管道施工成果的损坏。
1.4按照总工期的要求,结合各专业管线编制的施工进度计划,遵循上述施工程序安排原则,统筹各专业管线的开工期和工期。
如条件成熟,最好作出小区管网工程施工进度网络图,并据此进行有效控制,使小区管网施工形成一个衔接紧凑、合理交叉和有条不紊的施工局面。
2既要控制管线的平面位置,又要控制管线的立面高程为了环境
美观,当今小区管线几乎全部埋设地下。
小区道路或绿地下的管网纵横密布,上下交错,因而,加强对管线平面位置和立面高程的双重控制,是确保小区管网正常有序施工的关键。
从这几年我们监理过的工程看,有相当多的小区管网设计单位,仅做小区综合管网平面图,而未做小区管网立面综合图,这无疑给小区管网施工造成了许多困难,而许多业主对管网立面综合图的重要性认识不足。
对此,总监理工程师应当积极向业主提出建议,要求设计单位进行管网的立面设计,做出管网的立面综合图,为控制管线的立面高程创造必须的条件。
2.1专业监理工程师必须认真熟悉施工图,并协助业主做好设计技术交底,加强对小区管线平面位置和立面高程的预控。
2.2各专业管线放线后,应由专业监理工程师统一验线,确认签字后方可开槽。
必须强调的是,各专业管线的路径不能随意变动,如必须调整务必报告业主,并由原设计单位出具书面变更通知,经总监理工程师审核无误后方可实施。
2.3管线交叉较多的丁字和十字路口,是管线立面高程控制的重点和难点部位,在此部位管线互相打架屡见不鲜。
为搞好控制工作,项目监理部最好指定一名专业管线知识面广、又熟悉工程测量的监理工程师专门负责管线立面高程控制工作。
同时,总监也应重点做好协调工作。
2.4在管线立面交叉中,监理人员必须按设计或相关规范要求注意控制各专业管线之间保持一定的间距。
为避免或减少立面交叉管线之间相互损坏和确保安全,在施工过程中,应督促施工单位采取一些必要的支、挂、吊管等临时性措施。
3加强对管道施工用料的控制施工用的管材、管件及阀门等配件的质量,是影响管道工程质量的关键因素之一,因而,加强对管道施工用料的控制是质量控制的重点。
各种专业管线使用的材料各异,品种、规格繁多,当前以塑代钢已成发展趋势,塑料管材及管件五花八门,加之建材市场管理混乱,鱼目混珠,增加了控制难度。
通过几年来监理实践的摸索,感到重点应从以下几方面控制:
3.1建立进场材料及配件申报制度。
主要管材、阀门进场前,要求施工单位提前报验,监理人员应审核其出厂合格证书、技术性能检测报告、准用证等是否齐全有效,是否符合设计和相关规范要求。
不合格的材料及配件不准进场。
3.2对进场的管材和管件,按批量进行抽查,检查品种规格和外观质量,以防止以次充好,材料实物与报验不符。
当前,由于利益驱使,有为数不少的生产厂商,其生产的管材质量不符规范标准,尤其在壁厚方面,无论是钢筋混凝管、钢管、塑料管,以薄充厚的现象比
比皆是。
所以监理人员进行抽查时,应以壁厚为重点。
以塑料管材为例,有普通管和加厚管之分,如DN100的PVC普通管,壁厚应为3.5mm,加厚管应为4.5mm,而现在市场上有相当部分的PVC管的壁厚仅有2.2mm-3.0mm。
用于电力管线埋设的钢管,施工单位以次充好,以薄充厚的较为普遍。
煤气和热力管道使用的直径大于DN150的螺旋焊管,应特别注意管截面椭园度的检查,如超标会造成焊结对口困难,影响焊接质量。
管件多为冲压件,其砂眼、夹碴和壁厚冲压不均是常见的毛病。
3.3管道使用的阀门,如截止阀、闸阀、球阀、蝶阀等也是控制的重点。
首先,应检查出厂质量合格证书与阀门上的铭牌是否相符,型号、规格、压力使用范围、密封等是否满足设计要求。
不仅如此,安装前还应检查阀门开闭是否灵活,必要时,还应按施工验收规范的要求进行强度和严密性试验,合格者方可使用。
4严格按规范要求,控制管道的强度和功能性试验的质量强度和功能性试验主要指:排水管道的闭水试验;供水管道的系统试压;供热管道的分段和系统试压;煤气管道的试压和严密性检测等。
管道的强度和功能性试验,是对管道施工质量的全面检测,也是工程质量验收的主要依据。
因而,监理人员必须严格按规范要求,控制试验的质量,把好工程验收前最关键的一关。
4.1试验之前,要求施工单位务必制定试验方案,报专业监理工程师审查同意后方可实施。
专业监理工程师应按规范要求并结合施工现场情况,审查其试验方案是否安全、合理、可行。
4.2排水管道的闭水试验为检查管道接口的严密性。
如接口不严,管道接口长期渗漏,导致排水管道基础下沉、管道悬空,甚至路面塌陷。
出现这类现象的教训不少。
闭水试验是对排水管道施工质量的全面检查,所占时间较长又烦琐,很多施工单位总以种种借口不做。
监理人员有责任督促施工单位认真做好这项试验。
4.3供水管道和热力管道试压。
监理人员应重点控制:
(1)试验用水的水质应使用自来水,但有的施工单位为省钱而使用沟塘水,沟塘水泥砂多,还可能含有害物质腐蚀管道,故应当制止;
(2)试压用的压力表及安装位置应符合要求。
压力表必须在校验的有效期内,其表的刻度值应达到试验压力的1.5倍,并应在管道的远、近端各安置一块压力表;
(3)试验压力值和稳定时间应严格按设计要求或相关的验收规范执行;
(4)热力管道试压必须在管线上构筑物(如固定墩)的混凝强度达到80%以上方可进行。
尤其应注意试压前,管道的端头应做“靠背”加固措施,监理人员必须认真检查是否安全可行。
4.4煤气管道试压和严密性检测应使用压缩空气进行。
必须十分注意安全。
4.5在管道强度和功能性试验中,现场监理人员必须对试验的全过程进行旁站监督,严格检查试验结果,并督促施工单位认真做好记录,如实填报试验资料,履行签字手续。
4.6各类专业管线在隐蔽前,专业监理工程师务必认真检查现场,并核实隐蔽验收资料是否真实、齐全、有效。
应进行而未进行强度和功能性试验的管道,或经试验不合格的管道,一律不得回填隐蔽。
5做好组织协调工作,有效控制工程进度小区管网工程施工过程中现场极易产生各行其事、相互干扰的混乱局面,项目监理工程师,尤其是总监,应当尽力做好组织协调工作,以便在一定的时间与空间条件下,使各专业管线科学合理、有条不紊地进行施工,争取实现工期目标。
5.1协调好项目监理部内部的关系。
专业管道分工负责,各专业
监理工程师既分工又协作,还要密切配合顾全大局,发挥项目监理部的整体控制优势。
5.2协调好施工与业主、设计的关系。
要督促业主按施工合同条款提供施工条件,促使业主及时排除施工现场的障碍和干扰。
发现现场情况与设计不符时,通过业主敦促设计人员及时到场,尽快提出设计变更或修改。
5.3协调好施工单位之间的关系。
监理人员在组织协调上应尽力减少施工单位之间的相互干扰,缓和他们之间的矛盾。
现场因前期施工成果被损而引起施工单位之间的纠纷屡见不鲜,监理人员应督促后续的施工单位重视和加强对已完施工成果的保护,必要时应采取一些临时性保护措施。
与此同时,监理人员还应配合业主,建立一项“谁损坏谁赔偿”的制度,这是保护施工成果较为有效的办法。
5.4协调好工期与质量的关系。
由于工期紧,施工单位忽视施工质量盲目抢工期的现象时有发生,监理人员应提请施工单位合理安排工期,控制施工节奏。
在施工过程中,坚持质量第一的观念,在确保施工质量的前提下加快工程进度。
5.5召开工地例会是监理组织协调的最好办法。
总监要定期组织召开工地例会,解决工程施工中的相互配合问题,及时化解矛盾,消
除影响施工进展的各种因素。
在平行、交叉施工多,工期和场地十分紧张的情况下,有必要每天召开一次工地例会。
