一、预案背景为确保消防联动系统在紧急情况下能够及时、准确地启动和响应,提高火灾防控能力,保障人员生命财产安全,特制定本消防联动功能测试预案。
二、测试目的1. 验证消防联动系统在火灾报警、自动灭火、疏散指示等关键功能上的可靠性;2. 检查消防联动系统与其他消防设施(如自动喷水灭火系统、防排烟系统等)的联动性能;3. 评估消防联动系统的抗干扰能力、稳定性和实时性;4. 提出消防联动系统优化改进措施,提高整体性能。
三、测试范围1. 火灾报警系统;2. 自动喷水灭火系统;3. 防排烟系统;4. 疏散指示系统;5. 消防联动控制器;6. 消防通信设备。
四、测试内容1. 火灾报警系统测试:(1)测试火灾报警器在火灾发生时的报警功能;(2)测试火灾报警器对烟雾、温度等火灾信号的响应速度;(3)测试火灾报警器与其他消防设施的联动性能。
2. 自动喷水灭火系统测试:(1)测试系统在火灾报警后自动启动喷水灭火功能;(2)测试系统对喷水时间的控制精度;(3)测试系统对喷水压力的调节能力。
3. 防排烟系统测试:(1)测试系统在火灾报警后自动启动排烟功能;(2)测试系统对排烟速度和排烟量的控制;(3)测试系统对防烟功能的实现。
4. 疏散指示系统测试:(1)测试疏散指示灯在火灾报警后的亮灯情况;(2)测试疏散指示灯的亮度、颜色和稳定性;(3)测试疏散指示灯的联动性能。
5. 消防联动控制器测试:(1)测试控制器对火灾报警信号的接收和处理;(2)测试控制器与其他消防设施的联动性能;(3)测试控制器的抗干扰能力和稳定性。
6. 消防通信设备测试:(1)测试通信设备在火灾报警时的通信能力;(2)测试通信设备对语音、图像等信息的传输速度;(3)测试通信设备的抗干扰能力和稳定性。
五、测试方法1. 模拟火灾测试:通过模拟火灾场景,测试消防联动系统的响应速度和联动性能;2. 实际火灾测试:在真实火灾发生时,测试消防联动系统的实际表现;3. 负载测试:对消防联动系统进行高负荷测试,评估其稳定性和抗干扰能力;4. 功能测试:对消防联动系统的各项功能进行逐一测试,确保其正常工作。
消防联动测试流程消防联动测试是对消防系统的检测和性能评估,旨在确保消防系统能够在火灾发生时正常工作,并保障人员安全。
下面是一篇关于消防联动测试流程的简要介绍。
一、测试前准备1. 确认测试时间和地点:根据实际情况,确定测试的时间和地点,并通知相关人员。
2. 编制测试计划:根据消防系统的具体情况,编制详细的测试计划,包括测试的范围、目标和步骤等。
3. 联络相关人员:通知相关人员参与测试,包括消防人员、运维人员和其他相关工作人员。
二、设备检查1. 检查消防设备:对消防设备进行全面检查,包括消防水泵、喷淋系统、烟感探测器、灭火器等,确保设备运行正常。
2. 检查联动设备:对联动设备进行检查,包括消防报警控制器、疏散导向系统等,确保设备与其他系统正常连接。
三、测试步骤1. 模拟火灾情景:按照预定的测试计划,人为模拟火灾情景,触发消防设备和联动设备。
2. 监测设备运行情况:观察消防设备和联动设备的运行状态,包括消防水泵的水流量、喷淋系统的喷射情况等。
3. 监测报警响应时间:记录联动设备响应消防报警的时间,包括烟感探测器的报警时间、消防报警控制器的处理时间等。
4. 测试设备互联性:测试联动设备与其他系统的互联性,包括疏散导向系统的正常开启、门禁系统的联动等。
5. 测试设备自动化:测试设备是否能够自动完成工作,例如消防设备能否自动启动、报警控制器能否自动发送报警信息等。
四、测试报告1. 总结测试结果:根据测试步骤和监测数据,总结测试结果,并分析存在的问题和不足之处。
2. 提出改进建议:根据测试结果,提出改进建议,包括设备更新、设备调整或人员培训等方面的建议。
3. 撰写测试报告:撰写详细的测试报告,包括测试目的、测试步骤、测试结果和改进建议等,并提交给相关人员。
以上是消防联动测试的基本流程,通过测试可以保证消防系统的正常运行,提高人员的安全性。
消防联动测试应该成为一项定期进行的工作,以确保消防系统的可靠性和稳定性。
消防系统联动调试、检测及验收方案(全)嘿,朋友们,今天咱们来聊聊消防系统联动调试、检测及验收那点事儿。
这可是个大工程,涉及到生命财产安全,马虎不得。
我这儿有个十年的方案写作经验,就和大家分享一下我的心得。
一、项目背景咱们先了解一下项目背景。
这个消防系统是个大工程,涉及到新建、改建、扩建的各类建筑。
消防系统的完善,可以有效预防和减少火灾事故,确保人民群众的生命财产安全。
二、项目目标1.消防设施设备齐全、完好、可靠;2.消防系统联动调试成功;3.消防检测合格;4.消防验收顺利通过。
三、项目实施步骤1.消防系统联动调试(1)检查设备是否完好,连接是否牢固;(2)测试消防泵启停、消防栓出水、喷淋系统启动等各项功能;(3)确保报警系统与消防泵、喷淋系统等设备的联动正常。
2.消防检测(1)消防设备检测:检查消防设备是否齐全、完好、可靠;(2)消防通道检测:检查消防通道是否畅通,无障碍物;(3)消防水源检测:检查消防水源是否充足,水质是否达标;(4)消防设施检测:检查消防设施是否正常运行,联动是否正常。
3.消防验收(1)消防设施设备验收:检查消防设施设备是否齐全、完好、可靠;(2)消防系统联动验收:检查消防系统联动是否正常;(3)消防检测报告验收:检查消防检测报告是否合格;(4)消防安全管理验收:检查消防安全管理制度是否健全。
四、项目实施保障1.人员保障项目实施过程中,要确保有足够的专业人员参与。
包括消防工程师、调试人员、检测人员等。
2.资金保障项目实施过程中,要确保资金充足,确保设备采购、调试、检测等环节的正常进行。
3.技术保障项目实施过程中,要充分利用先进技术,确保消防系统的正常运行。
4.质量保障项目实施过程中,要严格把控质量,确保消防系统达到国家标准。
好了,朋友们,这就是我为大家准备的消防系统联动调试、检测及验收方案。
希望对你们有所帮助。
当然,具体情况还需根据实际项目进行调整。
祝你们的项目顺利完成!注意事项:1.联动调试前,务必确认所有消防设备已安装到位,避免调试过程中出现设备缺失或损坏的情况。
消防联动测试方案乐安大厦消防设备联动测试方案为了检验乐安大厦消防系统,计划于2016年7月17日进行消防系统联动测试。
XXX负责此次测试工作,XXX予以配合。
测试分为三个阶段进行:第一阶段:测试前期准备工作1、联动测试组织人员架构?组长:常云南、XXX?副组长:XXX、XXX、XXX技术负责人组员:工程人员、安管队员、XXX技术人员2、测试时间:2016年7月17日8:30---18:00进行。
7月16日前提前通知驻楼各办公单位。
3、测试内容:消防喷淋、消火栓、防排烟、正压送风、应急照明、消防梯、电源强切、消防广播、防火卷帘门、防火门、各消防泵、火灾探测器、电梯迫降、火灾自动报警等系统;现场配电箱联动启动测试及消防主机联动远程控制测试,主要检验相关设备启动及停止消防主机是否有反馈信号。
4、测试工具准备:对讲机4部、万用表2块、摇表1块、电子烟枪1支、各楼层配电间钥匙、地下车库各风机房钥匙、4层10层11层屋面钥匙、螺丝刀、钳子、试电笔、绝缘胶带、应急照明灯、手报钥匙、联动测试记录表格。
第二阶段:消防联动测试阶段1、测试时间2016年7月17日8:30---18:00举行。
2、测试区域:主楼、东、西辅楼各楼层及地下停车场。
3、人员安排及首要任务1)保安组。
测试区域内每一个楼层配备保安1-2人,负责向驻楼各办公单位做好解释事情、坚持测试现场秩序及电梯管护,联动测试终了后,检查各相干设备是否复位。
2)工程组。
工程人员负责配电室、强电间、卷帘门、排烟系统、电梯等的联动测试并负责工程技术人员(工程部、华森、XXX)的调度指挥;①消防水泵房及F11稳压泵房各1人,主要工作:检查阀门、控制柜,在远程无法控制情况下手动紧急控制;②风机房巡视2人,主要工作:提前检查线路及控制转换开关是否处于自动状态;③强、弱电井巡视检查2名,主要工作:提前检查线路及控制转换开关是否处于自动状态及控制柜操作;④工程部复位人员2人,主要工作:恢复非消防电强切并送电、恢复排烟风机、送风机、防火阀、排烟阀风机阀门、防火卷帘等。
消防联动测试方案[消防联动测试计划方案]方案2022年消防联动测试方案(一)测试时间:联动测试时间:2022年月日:~:(二)测试区域时间地点防火分区具体位置(三)测试前准备工作1、测试前确保风机、风阀均已复位2、测试人员分布(保安部4人和工程部5人)1)测试层上层1人负责记录联动结果及系统复位2)测试本层3人负责点烟感和开门、记录联动结果及系统复位3)测试层下层1人负责记录联动结果及系统复位4)消控室1人负责报警主机操作、记录联动结果及系统复位5)水泵房1人负责监管水泵运行状态及记录测试结果3、测试准备工具烟枪、手报钥匙、消火栓钥匙、风阀复位扳手、风速仪等(四)联动测试影响区域1〕1F:播送和声光报警器响、背景音乐强切。
2〕B1:播送和声光报警器响、门禁释放、防火门释放、非消防电强切、排烟风机与风阀动作。
3〕B2:播送和声光报警器响、门禁释放、防火门释放、非消防电强切、排烟风机与风阀动作。
4〕正压送风阀、送风机动作。
5〕所有电梯迫降〔屏蔽〕6〕消防5号通道、消防6号通道、员工电梯前室正压送风阀与送风机动作7〕消火栓按钮报警联动:消火栓泵启动8〕湿式报警阀报警联动:喷淋泵启动〔本地控制柜、报警主机两幅触点联动〕(五)消防水测试1、测试方法:1〕消火栓处直接按下消火栓按扭,启动消火栓泵2〕末端放水,启动喷淋泵3〕湿式报警阀试水装置处放水,启动喷淋泵4〕消控中心远程单点启动消防泵2、考前须知:1〕测试前检查系统卸压阀是否开启2〕准备好测试的工具。
3〕水泵房、消控中心测试全程有专业人员在岗。
(六)联调后需要做的工作1)整理调试记录。
2)整改和完善调试中的问题3)要将各种开关、阀门等复位防止误动作(赠送)售后效劳方案1.售后效劳概述公司长期以来一直致力于提供高质量、完善的支持效劳,确保用户的系统稳定运行。
公司拥有一批资深的施工人员,具有丰富的经验,能够很好的解决设备各类故障,强大的用户支持队伍和良好的用户满意度是我们的一大优势。
消防联动调试方案控制系统进行联动调试的目的是确保消防系统的各个组件能够按照设计要求协同工作,提高火灾发生时的应急响应能力,保障人民群众的生命财产安全。
以下是根据提供的信息制定的消防联动调试方案:---消防联动调试方案一、调试目标1. 验证消防系统各组件之间的联动控制功能是否符合设计要求。
2. 确保消防系统在火灾发生时能够自动启动,及时进行应急响应。
3. 检查消防设施运行状态,提高系统可靠性。
二、调试依据1. 《建筑设计防火规范》2. 《消防设施设计规范》3. 《消防设施施工及验收规范》4. 《建筑消防设施检测技术规范》5. 项目设计文件及施工图纸三、调试范围1. 火灾自动报警系统2. 自动喷水灭火系统3. 防排烟系统4. 应急照明及疏散指示系统5. 消防电梯6. 消防广播及电话系统7. 消防电源及配电系统四、调试流程1. 调试前准备(1)组织调试团队,明确各成员职责;(2)收集项目设计文件、施工图纸及相关技术资料;(3)检查消防系统各组件的安装质量,确保设备正常运行;(4)编制调试方案及调试计划;(5)办理调试手续,取得相关政府部门批准。
2. 调试步骤(1)火灾自动报警系统1. 对火灾探测器、手动报警按钮等报警设备进行功能测试;2. 验证报警控制器与消防控制室之间的通信功能;3. 检查报警系统与自动喷水灭火系统、防排烟系统等消防设施之间的联动控制功能。
(2)自动喷水灭火系统1. 检查喷头、管道、泵房等设备安装质量;2. 测试喷头动作灵敏度,确保在火灾发生时能够及时启动;3. 验证消防泵、稳压泵等设备的启停功能;4. 检查消防水箱、消防水池的容量及补水功能。
(3)防排烟系统1. 验证防排烟风机、风阀等设备的启停功能;2. 检查防排烟系统与火灾自动报警系统的联动控制功能;3. 测试防排烟系统在火灾发生时的排烟效果。
(4)应急照明及疏散指示系统1. 对应急照明灯具、疏散指示标志进行功能测试;2. 验证应急照明及疏散指示系统在火灾发生时的自动启动功能;3. 检查系统与火灾自动报警系统的联动控制功能。
消防系统测试规程范本1、引言本测试规程旨在确保消防系统在运行和应急状态下的可靠性和有效性,以提高火灾防控的能力和效果。
测试过程将涵盖消防系统的各个部分,并检验其在不同场景下的功能和性能。
2、测试目标2.1 火灾报警系统测试目标2.1.1 验证火灾报警设备的可靠性,确保其能够及时、准确地发出火灾报警信号。
2.1.2 检测火灾报警系统的联动功能,确保在火灾发生时,各设备和系统能够互相配合,提供准确的信息。
2.1.3 测试火灾报警系统的误报率,确保系统能够准确判别火灾和非火灾事件。
2.2 自动喷水灭火系统测试目标2.2.1 确认自动喷水灭火系统的检测与触发装置的工作正常,能够在火灾发生时自动启动灭火装置。
2.2.2 验证自动喷水灭火系统的喷水装置的完好性和喷水覆盖范围,确保能够有效灭火。
2.2.3 检验自动喷水灭火系统的注水和排水装置,确保其正常工作并符合要求。
2.3 防排烟系统测试目标2.3.1 验证防排烟系统的控制装置和控制逻辑的可靠性和准确性。
2.3.2 检测防排烟系统的排烟通风设备的运行状态和排烟效果,确保能够迅速排除烟气。
2.3.3 测试防排烟系统的防烟门和阻火阀的开启和关闭功能,确保能够有效隔离烟气和火灾扩散。
3、测试方法3.1 火灾报警系统测试方法3.1.1 对火灾报警设备进行功能测试,包括感烟探测器、温度探测器、手动火灾报警按钮等。
3.1.2 模拟不同火灾场景进行联动测试,检验火灾报警控制器、声光报警器、联动设备等的响应和配合能力。
3.1.3 利用仿真设备进行虚拟火灾事件测试,验证火灾报警系统的误报率和准确性。
3.1.4 进行系统整体性能测试,包括报警设备的灵敏度、响应时间等。
3.2 自动喷水灭火系统测试方法3.2.1 检验自动灭火装置的触发装置,包括感烟探测器、温度探测器等。
3.2.2 模拟火灾场景进行自动启动测试,验证自动喷水灭火系统的触发装置和喷水装置的协同作用。
3.2.3 对喷水装置进行喷水范围测试,确保喷水能够覆盖到火源,并能够有效灭火。
消防联动测试报告随着城市建设的不断发展,高楼大厦、商场、宾馆等大型建筑成为城市中不可或缺的一部分。
然而,这些大型建筑也给消防安全带来了巨大的挑战。
为了保证人员生命财产安全,消防联动系统的作用愈发重要。
那么,该如何进行消防联动测试,并得出测试报告呢?一、消防联动测试的流程1.前期准备:组织测试人员,并解释测试的目的和流程。
2.现场测试:在主机房设置装置并进行程序启动。
3.故障测试:通过设置故障来检测联动系统的灵敏度和反应速度。
4.模拟火灾测试:根据设计方案编制演练计划,如模拟火灾、疏散等,以评估消防联动系统的可靠性。
5.数据分析:统计测试结果,制作报告并评估测试结果的可行性。
二、测试报告的要求1.报告内容要充分、客观、真实,对被测试的系统进行客观评价。
2.报告中所提供的数据和结果必须真实,应该尽量规范化处理数据并阐述评价依据。
3.报告中的评估结论应是公正、合理和科学的。
4.对评估标准的解释和说明应该清楚明确,并具有一定的可操作性。
5.保证测试报告的机密性和安全性,防止泄密,避免影响消防安全。
三、测试结果的分析1.系统可靠度评估:包括错误率、可用性、失效率等,根据评估结果进行数据比对,提高消防联动系统的安全性。
2.系统故障功能评估:通过故障模拟测试,测试系统的容错能力和反应速度等,提高消防联动系统的有效性和可靠性。
3.系统整体稳定性评估:对设备稳定性、接口兼容性、可扩展性和可管理性等方面进行评估,提高消防联动系统的全面性和可持续性。
4.系统性能测试:对系统的通信准确性、速度、数据传输质量等指标进行科学分析,提高消防联动系统的性能和用户体验感。
通过消防联动测试,可以大大提高消防安全的保障能力,减少事故发生的几率,保护人民生命财产安全。
因此,对消防联动测试的重视和评估报告的科学性和可信性显得尤为重要。
消防联动测试计划一、测试目的:为确保消防设备的完好有效,拟定于年月日对主力店及公区,进行自动报警系统及消防联动功能的测试,检测该区域内的消防设备设施的运行情况;确保三门峡万达广场发生火灾突发事件时,消防设备设施能够正常启动发挥应有的效用,特制订此计划。
二、测试依据:消防联动测试规范。
三、检测区域及时间:1、测试区域:2、测试时间:四、检测具体安排:1、消防点测:由物业公司及消防维保单位(技工)对该区域进行自动报警系统的点测工作。
2、联动测试:1)指令员:职责:负责本次消防测试整体计划及实施。
2)测试员:维保单位:职责:负责模拟现场火灾情况,如模拟烟雾、高温等环境。
3)操作员:消控室值班人员:4)职责:消防主机操作人员,负责确认消防主机所收到的测试信号,并在测试信号得到确认后,按指令员的指令启动消防系统的各项联动功能。
5)联络员:职责:负责提前联系商户开启卷帘门,做好联动前准备。
6)监护员:职责:监护检测现场,防止测试意外事件的发生,记录测试工作的各项结果,出具测试报告6)水暖设备保证组:暖通技工:职责:监护设备间消防泵,防止计划外启动。
7)强电设备组:强电技工 :职责:负责切电后电路恢复。
8)观察组:弱电技工,综合维修技工,暖通技工职责:观察强排烟开启情况,联动结束后强排烟风阀的复位提前到达现场检查防火卷帘下方是否被阻挡,观察防火卷帘降落情况,联动结束后复位。
观察气动窗开启情况,联动结束后复位。
观察增压送风开启情况,联动结束后复位。
观察电梯迫降情况,联动结束后复位。
为避免联动测试过程中,个别设备发生故障,无法立即恢复或将导致附近设施受损,在测试时以上人员组成应急恢复小组。
一旦发生卷帘门脱轨、非测试区域联动设备动作、跑水等问题,立即由该应急小组采取恢复、抢修等措施。
五、消防检测工具及材料(由测试员准备齐全)✧便携式发烟器(含发烟材料、电池)✧电热吹风(或带有温感测试功能的发烟器)✧手动报警按钮复位装置(吸盘或钥匙)✧消火栓水压测试表✧通讯工具(消防通讯电话、对讲机等)✧人字梯✧各类专用钥匙(机房、配电箱、电扶梯、卷帘门等)✧排烟阀复位扳手✧应急照明工具(手电筒、应急灯)✧风速风量测试仪✧其他需使用的器材六、消防单点检测内容1、感烟探测器测试;2、温感探测器测试;3、手动报警按钮测试;4、消防广播远程启动测试;5、消防喷淋末端放水测试;6、消防喷淋泵手动、远程启动测试;7、消火栓泵手动、远程启动测试;8、排烟风机、送风机的手动和远程启动测试;9、公共照明和空调机组的强切电测试;七、消防联动测试内容:1、排烟风机是否启动;2、正压风机是否启动;3、防排烟风阀是否启动;4、非消防电源是否切除应急照明是否充足;5、电梯是否迫降;6、消防广播是否启动;7、消防泵是否启动;8、喷淋泵是否启动。
消防联动测试方案45863一、背景和目的由于现代城市建筑日益增多和人口密集,消防安全成为了城市管理的重要组成部分。
然而,传统的消防系统往往只能单独运行,无法与其他系统进行联动。
因此,为了提升城市消防安全水平,需要对消防系统进行联动测试,确保其与其他系统的协调工作,以便在紧急情况下能够进行快速而有效的应对。
本方案旨在设计一个消防联动测试方案,以验证消防系统的联动性能和有效性。
二、测试对象和内容测试对象为消防系统,包括自动火灾报警系统、消防水系统、消防通道等。
测试内容主要包括以下几个方面:1.自动火灾报警系统与消防水系统的联动测试:测试自动火灾报警系统是否能够及时触发消防水系统的启动,确保火灾报警后能够快速喷水灭火。
2.消防通道的疏散测试:测试消防通道是否畅通无阻,能够在紧急情况下迅速疏散人员。
3.消防系统与警报系统的联动测试:测试消防系统是否能够与警报系统实现联动,确保火灾发生时能够及时通知相关人员。
4.消防系统与视频监控系统的联动测试:测试消防系统是否能够与视频监控系统进行联动,能够实时监测火灾状况,为灭火行动提供支持。
三、测试流程1.制定测试计划和测试方案,明确测试目标和内容。
2.确定测试场地和测试时间,保证测试环境的真实性和可靠性。
3.进行系统功能测试,包括自动火灾报警系统、消防水系统、消防通道等,确保其独立运行正常。
4.进行联动测试,验证消防系统与其他系统的协调工作。
5.分析测试结果,评估联动效果,并记录测试过程中的问题和不足。
6.编写测试报告,总结测试结果和建议改进措施。
7.提出改进建议,建议修复系统中发现的问题和改进不足之处。
四、测试方法和工具1.现场测试:通过实际操作消防系统和其他系统,观察其联动效果,验证其协调工作。
2.功能测试:通过模拟火灾等紧急情况,测试系统的能力和响应速度。
3.数据分析:通过收集和分析测试数据,评估系统的联动效果和性能。
4.测试工具:使用计算机软件等工具进行模拟测试和数据分析,辅助测试工作的开展。
消防联动测试操作规程消防联动测试操作规程1. 前言消防联动测试是为了验证消防系统在火灾发生时能够与其他系统联动协同工作,以确保及时发现火灾、报警、启动喷淋系统、开启通风机等相关设备的运转,保障人员的生命安全和财产安全。
2. 测试前准备工作2.1 确定测试目标和范围,明确测试内容和测试时间。
2.2 组织测试人员,包括消防员、技术人员等,并进行培训,确保测试人员熟悉测试流程和操作要求。
2.3 对设备进行检查和维护,确保设备正常运行。
2.4 编写测试计划和测试报告模板。
3. 测试流程3.1 准备阶段3.1.1 确认测试人员的身份和资格,进行身体状况检查,并配备必要的防护装备和工具。
3.1.2 检查和准备测试设备,包括通风机、喷淋系统、报警器等。
3.1.3 根据测试计划,确定测试的具体步骤和操作方法。
3.2 实施阶段3.2.1 进行测试前的准备工作,包括清理测试现场、设置测试隔离区、检查供电和通讯线路等。
3.2.2 启动测试,按照测试计划的要求进行操作和观察。
3.2.3 验证联动功能,例如触发报警器,检查消防系统的响应时间和联动效果。
3.2.4 验证其他系统的联动功能,例如检查通风系统的启动和停止是否与消防系统联动。
3.2.5 记录测试过程中的相关数据、现象和发现,确保测试结果真实准确。
3.3 总结阶段3.3.1 对测试结果进行统计和分析,评估测试的有效性。
3.3.2 编写测试报告,包括测试的目的、过程、结果、存在的问题和改进措施等。
3.3.3 将测试报告提交给相关部门,并及时跟进问题的解决情况。
3.3.4 对测试中发现的问题进行整理和总结,提出改进建议。
4. 注意事项4.1 测试时必须保持通讯畅通,确保测试过程中的正常沟通和协调。
4.2 在测试过程中要注意安全,遵守相关安全规定,采取必要的防护措施。
4.3 测试前后要做好现场清理工作,确保不留下任何隐患。
4.4 及时通知相关人员和部门,准备解决测试中可能出现的问题。
某小区消防联动测试方案1.测试目标本次消防联动测试的目标是检验和评估小区消防系统与其他安全设备的联动性能和可靠性,以保障小区居民在火灾等紧急情况下的生命安全和财产安全。
2.测试内容2.1单元楼火灾自动报警系统测试:通过模拟火灾情况,检验单元楼内的火灾自动报警系统是否能正确自动触发报警信号,并将信号发送给消防控制中心。
2.2消防控制中心接收测试:验证消防控制中心是否能正确接收来自各个单元楼火灾自动报警系统的报警信号,并及时处理报警信息。
2.3紧急广播系统测试:测试紧急广播系统的功能是否正常,包括播报消防紧急广播内容、音量调节、声音传播范围等。
2.4居民疏散演练:进行居民疏散演练,测试小区内的疏散通道是否畅通,紧急疏散指示标识是否清晰明确,并检验疏散过程中消防控制中心的指挥与协调能力。
2.5消防设备演练:对消防水泵、消防栓、消防喷淋等消防设备进行测试和演练,验证其正常工作状态和水源供应是否可靠。
2.6现场应急灭火器材演练:测试现场应急灭火器材的使用方法、操作流程以及有效性,包括灭火器、灭火器箱等。
3.测试流程3.1准备阶段:确定测试时间、通知相关人员参加测试,准备测试所需的消防设备、演练器材和其他必要的工具。
3.2单元楼火灾自动报警系统测试:3.2.1模拟火警,触发单元楼内的火灾自动报警系统。
3.2.2观察火警报警器是否发出报警信号。
3.2.3检查信号是否顺利发送到消防控制中心并记录结果。
3.3消防控制中心接收测试:3.3.1通过消防控制中心的接警终端,检查是否接收到来自各个单元楼火灾自动报警系统的报警信号。
3.3.2验证消防控制中心是否能及时处理报警信息,并启动相应的处置措施。
3.4紧急广播系统测试:3.4.1检查紧急广播系统是否正常工作,包括播放紧急广播内容和调节音量等功能。
3.4.2检查广播声音是否能够覆盖小区内的各个区域,特别是公共区域和楼道。
3.5居民疏散演练:3.5.1发出疏散演练通知,组织居民参与疏散演练。
博世中国研发总部大楼 3#楼消防联动调试是博世 203 项目验收最重要的程序工作,是对消防工程各系统的设计与施工质量的检验、是对工程使用过程是否安全可靠的重要保障。
本工程消防联动调试主要项目有:消防喷淋、消火栓、防排烟、正压送风、应急照明、消防梯、电动防火门、排烟窗、遮阳卷帘、火灾自动报警等系统。
消防联动调试应在上述各专业系统安装完成,单机试运转及各种单项试验完成并合格后进行。
(测试当日应提前告知业主消防联动调试事宜,以免误会造成恐慌)。
组长:高德科副组长:陈志峰、蒋兴光组员:章进、王文生、郝新伟、各装饰装修专业负责人消防水系统调试火灾检测系统调试消防广播系统调试消防电话系统调试开通遮阳卷帘、排烟窗、消防排烟、送风系统调试消防联动控制器调试及系统摹拟动作消防系统联合调试准备调试准备验收试运行系统调试前应具备必须的图纸和技术文件,并有资格的专业技术人员担任调试负责人,所有参加调试人员应职责明确,应能按调试程序工作。
消防系统各类设备都已进行过单机通电检查和试运转,正常后才干进行系统的调试。
消防水池、消防水箱已储备设计要求的水量。
系统供电正常。
消防水泵已试运转正常化;消防管网内已充满水;阀门均无泄漏。
与系统配套的火灾自动报警系统处于工作状态。
1、系统调试应包括下列内容:(1)水源测试;(属于一期项目)(2)消防水泵调试;(属于一期项目)(3)稳压泵调试;(属于一期项目)(4)湿式报警阀调试;(5)排水装置调试。
2、水源测试应符合下列要求:(1)按设计要求核实消防水箱的容积、设置高度及消防储水不作他用的技措施;(2)按设计要求核实消防水泵接合器的数量和供水能力,并通过挪移式消防水泵做供水试验进行验证。
3、消防水泵调试应符合下列要求:(1)以自动或者手动方式启动消防水泵时,消防水泵应在5min 内投入正常运行。
(2)以备用电源切换时,消防水泵应在 15min 内投入正常运行。
4、稳压泵调试时,摹拟设计启动条件,稳压泵应即将启动,当达到系统设计压力时,稳压泵应自动住手运行。
消防联动调试是XXX 办公楼工程机电设备安装中最重要、技术最复杂、涉及面最广、工程交用前必须进行的程序;是对消防工程各系统的设计与施工与施工质量的检验、是对工程使用过程是否安全可靠的重要保障。
本工程消防联动调试主要项目有:消防喷淋、消火栓、气体灭火、防排烟、正压送风、强切非消防电源、应急照明、消防电梯、消防卷帘、防火门、消防广播、消防电话、火灾自动报警等系统。
本工程是集探测智能、监察智能、联动智能为一体的中央报警与联动控制系统。
消防联动调试应在上述各专业系统安装完成,单机试运转及各种单项试验完成并合格后进行。
由于消防联动调试涉及专业多、系统大、工程量大,必须成立以建设单位及施工单位为领导组长的联调领导小组及专业调试小组,各专业调试负责人由熟悉本专业的工程技术人员承担。
领导小组负责联调的总体安排和部署,各专业协调小组负责各专业间的联动协调,专业小组负责调试及联调的具体事宜。
所有参加人员应分工明确、责任明确,统一按调试方案进行,各专业责任人安排好各自调试范围的内的技术人员,总体调试由消防施工单位牵头实施。
调试组织机构见下图:调试领导小组(XXX)各专业协调小组;责任人:XXX(项目部)消防水组:喷淋水、消火栓、气体灭火;责任人:XXX (消防负责人)、XXX (消防水电);防排烟组:防排烟、正压送风;责任人:XXX (通风排烟设备);电气组:消防电梯、强切非消防电源、事故照明、疏散指示;责任人:XXX (总配电)、XXX (装修电)、XXX (电梯厂家);防火门组:防火卷帘、防火门、旋转门、封堵;责任人:XXX (卷帘门及防火门厂家)、旋转门厂家XXX 控制中心组:火灾自动报警、设计联动、消防局联动、消防检测;责任人:XXX (检测公司)弱电组:消防广播、门禁系统责任人:XXX现场准备准备记录表格、调试检测仪表、专业常用工具、通讯工具及一定数量地易损件等。
1、所有外围设备的安装工作(包括探测器及底座安装,楼层端子箱及模块箱的接线, 模块至控制设备的接线) 均需完成。
消防系统联动测试流程一、准备工作1.明确测试目标和范围:确定测试的是哪个消防系统,涵盖的功能模块有哪些。
2.组建测试小组:包括测试负责人、测试工程师和消防系统工程师等。
3.准备测试环境:搭建一个真实环境或者模拟环境,包括各种传感器、控制器、报警器等设备。
4.编写测试计划:明确测试的步骤和流程,确定测试的时间和地点。
二、测试开始1.调试设备:对消防系统的各个设备进行调试,确保其能够正常工作,包括传感器、控制器、报警器等。
2.测试功能模块:按照功能模块进行测试,包括火灾报警、疏散指导、自动灭火、联动控制等。
3.测试报警响应时间:模拟火灾场景,触发火灾报警,记录系统从报警触发到响应的时间,包括各个环节的时延。
4.测试报警灵敏度:模拟不同程度的火灾情况,检查系统的报警灵敏度,包括烟雾、温度等传感器的灵敏度。
5.测试疏散指导效果:模拟火灾疏散情景,观察系统的疏散指导效果,包括疏散路径、指示灯等的指导作用。
6.测试自动灭火效果:模拟火灾扩大情况,观察系统的自动灭火效果,包括喷淋系统、灭火器等的工作效果。
7.测试联动控制效果:测试消防系统与其他设备(如门禁系统、电梯控制系统等)的联动控制效果,包括自动关闭门禁门、停止电梯运行等。
三、测试记录与分析1.记录测试结果:及时记录测试中的各项指标,包括报警时间、报警灵敏度、疏散指导效果、自动灭火效果等。
2.分析测试结果:对测试结果进行分析,判断系统的性能是否满足要求,找出存在的问题并提出改进意见。
3.整理测试报告:根据测试记录和分析结果,整理一份详细的测试报告,包括测试过程、结果和建议等。
四、测试改进与迭代1.整理改进方案:根据测试结果和分析报告,制定改进方案,包括优化系统配置、调整系统参数等。
2.实施改进措施:按照改进方案进行系统的升级或优化,确保系统的性能和可靠性得到提升。
3.重新测试:对改进后的系统进行再次测试,验证改进措施的有效性。
4.循环迭代:根据测试结果,不断进行改进和测试,直至系统达到预期的性能和可靠性要求。
试营业消防联动测试工作方案
在试营业日前至少天商管公司组织检测广场消防设备功效作用是否正常、由工
程部制定本广场的开业前消防联动检测工作标
准程序并进行设备设施检测。
测试以区域为单元。
区域总经理负责组织商管公司、安全品质部对消防设备联动测试进行评估, 编制《开业前消防设备设施检测
报告》, 报商管总部安监部备案;
自动报警系统测试: 手动报警按钮、火灾(烟温感)探测器模拟报警信号检测系统联动功能, 联动设备有防火分区的卷帘(主通道上应为次降落)、排烟风机、消防广播自动切换, 报警区域内电梯应迫降至首层, 安全通道内正压送风机应正常动作;
自动喷水灭火系统测试: 末端放水试验消防控制中心控制主机显示, 管道
水流指示器动作、信号阀动作、压力开关动作、喷淋泵起泵信号, 湿式报
警阀现场水力警铃动作, 末端试水装置水压最不利点处不低于;
消火栓系统测试: 远程消火栓按钮报警, 消防控制中心主机显示报警信号并显
示远程启动消火栓泵信号, 消防控制中心控制柜能远程启动消火栓泵;
物管部负责制定消防联动测试计划, 其中应包含检测日期和时间、参加检测的人员及岗位分配、检测区域、检测内容、报警点测试种类及数量、检测顺序;

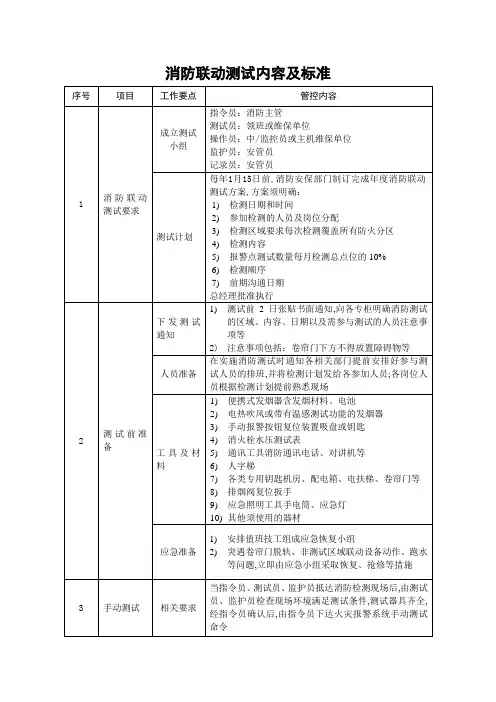

测试前应沟通日期, 检测完毕后出具检测报告;
物管部依据测试计划, 合理安排人员, 现场进行记录;
物管部消防主管负责联动测试全程跟踪, 并根据《开业前消防设备设施检测报告》对于检测所发现的问题与相关部门确定整改时限, 按照时限进行现场复核;
营运部负责提前天向商家进行沟通协调。
以发函的形式告之。
2015年消防联动测试方案
(一) 测试时间:联动测试时间:2015年月日: ~:
(二) 测试区域
(三) 测试前准备工作
1、测试前确保风机、风阀均已复位
2、测试人员分布(保安部4人和工程部5人)
1) 测试层上层1人负责记录联动结果及系统复位
2) 测试本层3人负责点烟感和开门、记录联动结果及系统复位
3) 测试层下层1人负责记录联动结果及系统复位
4) 消控室1人负责报警主机操作、记录联动结果及系统复位
5) 水泵房1人负责监管水泵运行状态及记录测试结果
3、测试准备工具烟枪、手报钥匙、消火栓钥匙、风阀复位扳手、风速仪等
(四) 联动测试影响区域
1)1F:广播和声光报警器响、背景音乐强切。
2)B1:广播和声光报警器响、门禁释放、防火门释放、非消防电强切、排烟风机与风阀动作。
3)B2:广播和声光报警器响、门禁释放、防火门释放、非消防电强切、排烟风机与风阀动作。
4)正压送风阀、送风机动作。
5)所有电梯迫降(屏蔽)
6)消防5号通道、消防6号通道、员工电梯前室正压送风阀与送风机动作
7)消火栓按钮报警联动:消火栓泵启动
8)湿式报警阀报警联动:喷淋泵启动(本地控制柜、报警主机两幅触点联动)
(五) 消防水测试
1、测试方法:
1)消火栓处直接按下消火栓按扭,启动消火栓泵
2)末端放水,启动喷淋泵
3)湿式报警阀试水装置处放水,启动喷淋泵
4)消控中心远程单点启动消防泵
2、注意事项:
1)测试前检查系统卸压阀是否开启
2)准备好测试的工具。
3)水泵房、消控中心测试全程有专业人员在岗。
(六) 联调后需要做的工作
1) 整理调试记录。
2) 整改和完善调试中的问题
3) 要将各种开关、阀门等复位防止误动作
