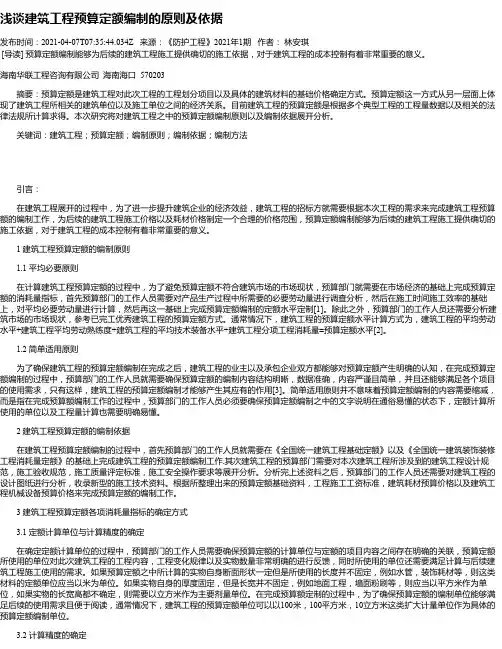

建筑工程预算定额编制的原则及依据
- 格式:doc
- 大小:27.00 KB
- 文档页数:8
浅谈建筑工程预算定额编制的原则及依据
摘要预算定额是确定单位分项工程或结构构件单价的基价,在
按定额计价模式的条件下,它体现国家、建设单位(业主)和建筑施工企业(承包商)之间的一种经济关系。因此,本文主要探讨预算定额编制的原则及依据。
关键词建筑工程;预算定额;编制原则;方法与依据
中图分类号tu723 文献标识码a 文章编号
1674-6708(2010)26-0039-02
1 建筑工程预算定额的编制原则
1.1 社会平均必要劳动量确定定额水平的原则
在社会主义市场经济的条件下,确定预算定额的各种消耗量指标,应遵循价值规律的要求,按照产品生产中所消耗的社会平均必要劳动量(时间)确定其定额水平。在正常施工的条件下,以平均的劳动强度、平均的劳动熟练程度、平均的技术装备水平,确定完成每一单位分项工程或结构构件所需要的劳动消耗量,并据此作为确定预算定额水平的主要原则。
1.2 简明扼要,适用方便的原则
预算定额的内容与形式,既要体现简明扼要、层次清楚、结构严谨、数据准确,还应满足各方面使用的需要,如编制施工图预算、办理工程结算、编制各种计划和进行成本核算等的需要,使其具有多方面的适用性,且使用方便。
贯彻简明扼要,适用方便的原则,要求预算定额中的各种文字说
明应简明扼要、通俗易懂,还应注意定额计量单位的合理选择和工程量计算的简化,如砌砖墙定额中用“m3”就可用“块”作为定额计量单位要简单和方便一些。
2 建筑工程预算定额的编制依据及方法
2.1 预算定额的编制依据
1)《全国统一建筑工程基础定额》和《全国统一建筑装饰装修工程消耗量定额》 ;
2)现行的设计规范、施工验收规范、质量评定标准和安全操作规程;
3)通用的标准图集、定型设计图纸和有代表性的设计图纸;
4)有关科学实验、技术测定和可靠的统计资料;
5)已推广的新技术、新材料、新结构和新工艺等资料;
6)现行的预算定额基础资料、人工工资标准、材料预算价格和机械台班预算价格等。
2.2 预算定额各项消耗量指标的确定
2.2.1 定额计量单位与计算精度的确定
1)定额计量单位的确定。定额计量单位应与定额项目内容相适应,要能确切反映各分项工程产品的形态特征、变化规律与实物数量,并便于计算和使用。
(1)当物体的断面形状一定而长度不定时,宜采用“延长米”(m)为计量单位,如木装饰、落水管安装等;
(2)当物体有一定的厚度而长与宽变化不定时,宜采用“m2”为计
量单位,如楼地面、墙面抹灰、屋面工程等;
(3)当物体的长、宽、高均变化不定时,宜采用“m3”作为计量单位;如土方、砖石、混凝土和钢筋混凝土工程等;
在预算定额项目表中,一般都采用扩大的计量单位,如
100m,100m2,10m3等,以便于预算定额的编制和使用。
2)计算精度的确定。预算定额项目中各种消耗量指标的数值单位和计算时小数位数的取定如下:
(1)人工以“工日”为单位,取小数后2位;
(2)机械以“台班”为单位,取小数后2位;
(3)木材以“m3”为单位,取小数后3位;
(4)钢材以“t”为单位,取小数后3位;
(5)标准砖以“千匹”为单位,取小数后2位;
(6)砂浆、混凝土、沥青膏等半成品以“m3”为单位,取小数后2位。
2.2.2 人工消耗量指标的确定
预算定额中的人工消耗量指标,包括完成该分项工程所必需的基本用工和其它用工数量。这些人工消耗量是根据多个典型工程综合取定的工程量数据和《全国统一建筑工程劳动定额》计算求得。
1)基本用工:它指完成质量合格单位产品所必需消耗的技术工种用工。可按技术工种相应劳动定额的工时定额计算,以不同工种列出定额工日数。
2)其它用工:它包括辅助用工、超运距用工和人工幅度差。
(1)辅助用工是指技术工种劳动定额内不包括而在预算定额内又必须考虑的用工。如机械土方工程配合、材料加工(包括筛沙子、洗石子、淋石灰膏等)模板整理等用工;
(2)超运距用工是指预算定额中材料及半成品的场内水平运距超过了劳动定额规定的水平运距部分所需增加的用工。超运距=预算定额取定的运距-劳动定额已包括的运距;
(3)人工幅度差是指预算定额与劳动定额由于定额水平不同而产生的水平差,它是在劳动定额作业时间之外,预算定额内应考虑在正常施工条件下所发生的各种工时损失。
2.2.3 材料消耗量指标的确定
预算中的材料消耗量指标由材料净用量和材料损耗量构成。其中材料损耗量包括材料的施工操作损耗、场内运输损耗、加工制作损耗和场内管理损耗。
1)主材净用量的确定。预算定额中主材净用量的确定,应结合分项工程的构造做法,按照综合取定的工程量及有关资料进行计算确定。
2)主材损耗量的确定。预算定额中主材损耗量的确定,是在计算出主材净用量的基础上乘以损耗率系数就可求得损耗量。在已知主材净用量和损耗率的条件下,要计算出主材损耗量就需要找出它们之间的关系系数,这个关系系数称为损耗率系数,其主材损耗量和损耗率系数的计算公式如下:主材损耗量=主材净用量×损耗率系数。
3)次要材料消耗量的确定。预算定额中对于用量很少、价值又不大的建筑材料,在估算其用量后,合并成“其它材料费”,以“元”为单位列入预算定额表内。
4)周转性材料摊销量的确定。预算定额中的周转性材料,是按多次使用、分次摊销的方式计入预算定额表内。
2.2.4 人工工资标准、材料预算价格和机械台班预算单价的确定工程造价费用的多少,除了取决于预算定额中的人工、材料和机械台班消耗量以外,还取决于人工工资标准、材料预算价格和机械台班预算单价。因此,合理确定人工工资标准、材料预算价格和机械台班预算单价,是正确计算工程造价的重要依据。
1)人工工资标准的确定
人工工资标准又称为人工工日单价,它是指一个建筑工人一个工作日应计入预算定额中的全部人工费用。合理确定人工工资标准,是正确计算人工费和工程造价的前提和基础。
2)材料预算价格的确定
在建筑工程费用中,材料费大约占工程总造价的60%,在金属结构工程费用中所占的比重还要大,它是工程造价直接费的主要组成部分。因此,合理确定材料预算价格,正确计算材料费用,有利于工程造价的计算、确定与控制。材料预算价格的确定:
(1)材料原价的确定:材料原价是指材料的出厂价、交货地价、市场批发价、进口材料抵岸价或销售部门的批发价、市场采购价或市场信息价。
