预制钢筋混凝土方桩技术交底
- 格式:doc
- 大小:52.00 KB
- 文档页数:5

钢筋混凝土预制桩打桩施工技术交底1、技术交底范围:xxx —xxx 工程地基处理钢筋混凝土预制桩施工。
2 设计情况:(1)本工程桩基采用预制钢筋混凝土桩,桩顶标高为XX 标高6.6m ,桩底标高为XX 标高-18.4m ,桩长25m(分两节,每节为12.5m ),总桩数48根。
选用04G361 《预制钢筋混凝土桩》图集中JZHB-45 ,配筋选C组,混凝土采用C40,桩顶入承台,800mm ,破桩头700mm。
群桩按四个矩形形状不同数量组成,群桩每组由6 和18 根均布设置,分布规律。
(2)采用柴油打桩机打入法施工,采用钢筋混凝土预制桩、钢板等材料。
(3)该段地基处理桩总长度及材料用量表3、施工准备3、 1 作业准备3.1.1施工场坪处理在钢筋混凝土预制桩施工前,钎探地下有无大块石、地下管线等,空中有无高压线。
障碍物均应事先消除。
原地面的清理掘除完成,场地已碾压平整,其表土承载力满足要求,保证桩基在移动时稳定垂直。
雨季施工,必须采取有效的防水措施。
3.1.2测量放线现场测量复核施工加固范围,放出桩位,并用木桩作出明显的标记并作好技术交底,包括设计桩长、桩位布置、桩位高程、地质情况等;并经过检查,办理了复核签证手续。
3.2、材料要求(1)钢筋混凝土预制桩、预应力预制桩的规格、质量必须符合设计和施工规范的规定,并有出厂合格证明2)接桩用的焊条的牌号、性能必须符合设计要求和有关标准的规定,并应有出厂合格证明。
一般宜用XXXX 焊条。
(3)钢板或角钢的材质、规格因符合设计要求,且应有质保书或检验报告,宜采用低炭钢。
3.3人员配置施工人员应结合施工方案。
机械、人员组合、工期要求进行合理配置。
(拟配置如下):作业工点负责人1 人;领工员1 人;专职安全员1 人;技术、质检、试验人员6 人;班组长2 人;;电工4 人;机械工、普工6 人。
(具体配置需依据工程量大小而定)3.4机具准备柴油打桩机、电焊机、桩帽、运桩小车、索具、钢丝绳、钢垫板或槽钢,以及木折尺等。
预制方桩基础施工方案目录一、工程概略二、施工组织设计编写依照三、场所工程地质条件及沉桩可行性剖析场所工程地质条件沉桩可行性剖析及设施选择四、压桩对四周环境的影响及防备举措影响机理防备举措五、静力压桩施工的质量保证举措施工准备桩的查收、起吊、搬运和堆放等施工放样沉桩工艺流程沉桩质量控制接桩与送桩中间查收和完工查收质量通病及预防六、施工进度计划施工进度计划施工进度保证举措七、各项资源需用量计划劳动力需用量计划主要资料用量计划主要附材需用量计划施工机具需用量计划八、施工技术组织举措施工技术管理网络保证工程质量的技术举措、梅雨季节的施工举措九、安全技术组织举措安全施工技术保证举措文明施工保证举措、施工现场暂时用电安全举措十、文明施工保证举措十一、与有关施工单位的配合一、工程概略工程名称:感知时代研发楼项目二期桩基工程工程地址:惠山经济开发区白屈港以西、政和大道以南规划建设范围建设单位:无锡惠山软件家产发展有限企业本工程基础采纳预制钢筋混凝土方桩,采纳标准图集----《预制钢筋混凝土方桩》,图集号 04G361,桩型号:AZH-40-16,桩长 16m,桩数 287 根,二、施工组织设计编写依照《工程地质勘探报告》。
桩位平面部署图、总平面图等施工图纸资料。
我司同类地域的压桩施工经验。
有关施工及查收规范:《地基地基基础工程施工查收规范》(GB50202-2002)无锡市标准《地基基础设计规范》(DBJ08-11-1999)《预制混凝土方桩》 04G361国家及无锡市公布的安全操作规程及文明施工规定。
场所及四周环境实质状况。
三、场所工程沉桩可行性剖析沉桩可行性剖析及设施选择本工程地基土自⑥粉质黏土以上均为第四系饱和软土层,沉桩阻力较小,依据我企业在无锡地域近似地层施工经验及联合相邻场所地基土主要物理学指标剖析,按有关经验公式计算,我们采纳GPZ300型全液压静力压桩机施工,沉桩能知足设计要求。
设施主要技术参数详见表 3-2-1。
一、交底目的为确保方桩预制施工过程中的安全生产,明确各工序的安全技术要求,预防和减少安全事故的发生,特进行本次安全技术交底。
二、适用范围本交底适用于方桩预制施工现场的所有施工人员。
三、交底内容1. 施工前的准备工作(1)施工人员必须经过安全教育培训,了解并掌握本工程的安全技术要求。
(2)施工前应对施工区域进行安全检查,确保施工环境安全。
(3)检查施工机械、设备是否完好,如有问题,及时上报并进行维修。
2. 施工过程安全技术要求(1)预制方桩的混凝土应满足设计要求,不得掺入任何杂物。
(2)模板安装前应检查模板的尺寸、平整度和支撑结构,确保模板安装牢固。
(3)浇筑混凝土时,操作人员应穿戴好个人防护用品,如安全帽、手套、防护眼镜等。
(4)浇筑过程中,严禁人员站在模板上,防止模板倾倒。
(5)混凝土浇筑完成后,应及时进行养护,防止裂缝产生。
3. 机械设备安全操作(1)机械设备操作人员必须持证上岗,熟悉设备性能和操作规程。
(2)机械设备运行前,应检查设备各部件是否完好,确保设备正常运行。
(3)操作过程中,严禁操作人员离开设备,防止意外发生。
4. 施工用电安全(1)施工现场用电设备必须符合国家标准,严禁使用非标准设备。
(2)施工现场电线应穿管保护,防止外力损坏。
(3)施工现场严禁私拉乱接电线,确保用电安全。
5. 环境保护与文明施工(1)施工现场应保持整洁,不得乱堆乱放材料。
(2)施工过程中产生的废水、废气、噪声等应进行处理,符合国家环保要求。
(3)施工现场应设置安全警示标志,确保施工安全。
四、应急措施1. 发生安全事故时,立即停止施工,组织人员抢救受伤人员,并及时上报。
2. 根据事故情况,采取相应的应急措施,防止事故扩大。
3. 对事故原因进行调查,制定整改措施,防止类似事故再次发生。
五、交底要求1. 施工人员应认真听取安全技术交底,掌握本工程的安全技术要求。
2. 施工过程中,严格遵守安全技术要求,确保施工安全。
钢筋混凝土预制桩技术交底卡技术交底内容:14.1 强制性条文14.1.1 打(压)入桩(预制混凝土方桩、先张法预应力管桩)的桩位偏差,必须符合表14.1.1的规定。
斜桩倾斜度的偏差不得大于倾斜角正切值的15%(倾斜角系桩的纵向中心线与铅垂线间夹角)。
表14.1.1预制桩(钢桩)桩位的允许偏差14.2锚杆静力压桩及静力压桩14.2.1 静力压桩包括锚杆静压桩及其他各种非冲击力沉桩。
14.2.2施工前应对成品桩(锚杆静压成品桩一般均由工厂制造,运至现场堆放)做外观及强度检验,接桩用焊条或半成品硫磺胶泥应有产品合格证书,或送有关部门检验,压桩用压力表、锚杆规格及质量也应进行检查。
硫磺胶泥半成品应每100kg做一组试件(3件)。
14.2.3压桩过程中应检查压力、桩垂直度、接桩间歇时间、桩的连接质量及压入深度。
重要工程应对电焊接桩的接头做10%的探伤检查。
对承受反力的结构应加强观测。
14.2.4施工结束后,应做桩的承载力及桩体质量检验。
14.2.5锚杆静压桩质量检验标准应符合表14.2.5的规定。
表14.2.5静力压桩质量检验标准14.3 混凝土预制桩14.3.1 桩在现场预制时,应对原材料、钢筋骨架(见表14.3.1)、混凝土强度进行检查;采用工厂生产的成品桩时,桩进场后应进行外观及尺寸检查。
14.3.2 施工中应对桩体垂直度、沉桩情况、桩顶完整状况、接桩质量等进行检查,对电焊接桩,重要工程应做10%的焊缝探伤检查。
14.3.3 施工结束后,应对承载力及桩体质量做检验。
14.3.4 对长桩或总锤击数超过500击的锤击桩,应符合桩体强度及28d龄期的两项条件才能锤击。
14.3.5 钢筋混凝土预制桩的质量检验标准应符合表14.3.5的规定。
表14.3.1预制桩钢筋骨架质量检验标准表14.3.5钢筋混凝土预制桩的质量检验标准。
承包单位:合同号:
监理单位:编号:
技术交底记录
注:1、本表适用于施工单位进行技术交底;
2、本表一式三份,交底后施工单位项目部、作业班组各留一份,报监理机构一份备案。
承包单位:合同号:
监理单位:编号:
技术交底记录
2.2分节划分情况
一期工程预制方桩分节标准如表1和表2.
从表中可知,分节最大桩长17.5m,重量约21.4t。
预制厂需要配合我方设计桩身接头,经承载力试验满足要求后,方可加工生产。
注:1、本表适用于施工单位进行技术交底;
2、本表一式三份,交底后施工单位项目部、作业班组各留一份,报监理机构一份备案。
承包单位:合同号:
监理单位:编号:
技术交底记录
注:1、本表适用于施工单位进行技术交底;
2、本表一式三份,交底后施工单位项目部、作业班组各留一份,报监理机构一份备案。
技术交底记录交底时间:年月日每批桩材到场后,要摆放在平整、坚实的场地上,堆放高度不得超过3层。
要检查其合格证等相关合格证明并进行外观检查,确认合格后方可使用。
3.沉桩工艺流程沉桩法施工工艺流程基本为:测量放线-桩机就位-吊桩-沉桩-接桩-沉桩-送桩到设计标高-移位,然后重复上述步骤,开始新一根桩的施工。
(详见下图)4.施工方法及要点1)、沉桩顺序根据现场实际情况2)、测量放线①进入现场后,桩基础施工单位首先应根据建设单位提供的坐标控制点和高程控制点,利用全站仪、经纬仪、水准仪接收和闭合测量复核,并将坐标和高程引测至施工现场,考虑以后施工中要经常复核桩位及标高,故每个单体设置2个固定控制点,考虑桩机行走及压桩影响,将2个控制点设置在外轴线以外8米远处,用脚手管围护避免扰动。
②引入现场的控制点和标高,首先自检复核,然后经监理和建设单位验收确认后,方可进行下步测量放线。
③根据轴线控制点,然后按桩位平面布置图放出所有桩位点。
要求桩位点测量误差控制在2cm以内。
3)、桩机就位静压机按压桩顺序就位在桩点附近,用静压机上的整体水平仪将压机调平,如遇到地基出现橡皮泥使桩机无法调平时,应抠除橡皮泥用三合土回填,确保桩机平稳。
根据使用桩长用自备吊车吊桩,将相应长度的桩送入夹室,找要施工的桩点、确认施工桩号、确认设计桩顶标高。
4)、方桩起吊①预制桩必须在混凝土强度达到100%后方可起吊和施工,并且在起吊前检查桩身质量。
②桩位复核后,采用Φ20钢丝绳套在距桩端0.293L处(L为桩长),采用单点吊,钢丝绳必须套牢,锁紧扣头,慢慢将桩吊起。
③在方桩尖离地面10-20 cm时,转动吊车转台,让桩靠近桩机,然后提升桩至位于夹桩器正上方,停止转动。
5)、桩机调平、桩对桩位①调平桩机,通过操作室内的水平仪表盘显示桩机水平。
②在司索工护送将桩送入夹桩器内,而后将桩慢慢放下,当桩尖离地面30-50cm时,夹桩器上升到顶将桩夹。
一、交底对象1. 施工单位全体施工人员;2. 施工现场管理人员;3. 特种作业人员。
二、交底时间[填写具体时间]三、交底内容1. 施工现场一般安全要求(1)所有施工人员必须接受公司一级安全规章制度教育和现场施工管理人员安全技术交底后才准上岗作业。
(2)严禁私自拆除工地任何安全防护设施,必须拆除一定要有工长通知。
(3)安全防护设施未完善的临边处、高处严禁施工作业。
(4)按要求使用劳保用品;进入施工现场,必须戴好安全帽,扣好帽带。
(5)施工现场禁止穿拖鞋、高跟鞋和易滑、带钉的鞋,杜绝赤脚、赤膊作业,不准疲劳作业、带病作业和酒后作业。
2. 预制混凝土方桩施工安全措施(1)施工前,必须对施工现场进行勘察,了解地质、地形、环境等情况,确保施工安全。
(2)施工过程中,严格控制混凝土配合比,确保混凝土质量。
(3)模板安装时,必须严格按照设计要求进行,确保模板的稳定性和安全性。
(4)混凝土浇筑过程中,要防止模板变形、倾斜,确保混凝土质量。
(5)混凝土振捣过程中,要确保振捣均匀,防止产生蜂窝、麻面等缺陷。
(6)混凝土养护过程中,要确保混凝土强度达到设计要求。
(7)预制混凝土方桩运输过程中,要确保桩体平稳,防止碰撞、挤压。
(8)吊装过程中,要确保吊装设备安全可靠,吊装人员操作规范。
(9)施工过程中,要加强对施工现场的巡查,发现安全隐患立即整改。
3. 特种作业安全措施(1)高处作业:作业人员必须佩戴安全带,设置安全防护网,防止坠落。
(2)起重作业:起重设备必须经过专业检验,确保安全可靠;起重人员必须持证上岗,操作规范。
(3)电工作业:电工必须持证上岗,操作规范;施工用电必须符合安全要求,电线、电缆不得破损。
(4)受限空间作业:进入受限空间作业前,必须进行气体检测,确保安全。
4. 应急预案(1)发生安全事故时,立即启动应急预案,确保人员安全。
(2)加强现场急救培训,提高应急救援能力。
(3)做好事故调查,分析原因,制定整改措施。

钢筋混凝土预制桩技术交底书一、工程概况1. 项目名称:XXX工程2. 工程地点:XXX地区3. 工程规模:XXX平方米4. 工程性质:XXX二、钢筋混凝土预制桩设计要求1. 桩基设计(1)根据工程地质调查报告和设计图纸,结合施工现场条件,制定合理的钢筋混凝土预制桩基设计方案。
(2)选择符合强度和稳定性的混凝土及钢筋材料,保证桩基的可靠性。
(3)钢筋混凝土预制桩的桩长、桩径、桩间距等参数应根据地质条件、基础荷载等因素合理确定。
2. 桩基施工(1)施工前,应进行现场放线,明确钢筋混凝土预制桩的位置、尺寸等关键参数。
(2)根据设计要求,进行桩位的布置和桩基的施工,确保桩基的质量和稳定性。
(3)施工过程中,应严格控制混凝土的浇筑质量、养护条件及钢筋的焊接质量,确保钢筋混凝土预制桩的质量和稳定性。
(4)施工完成后,进行桩基的验收检测,确保桩基质量满足设计要求。
三、施工安全与环保措施1. 施工过程中,严格遵守国家有关安全生产的法律、法规和公司安全生产管理制度。
2. 施工人员应佩戴安全帽、安全带等个人防护用品,施工现场设置安全警示标志。
3. 钢筋混凝土预制桩施工过程中,加强施工现场的监控,发现险情及时采取措施进行处理。
4. 施工废水、废土应按规定进行处理,不得随意排放、堆放。
四、质量保证措施1. 严格遵循施工图纸及施工规范要求,确保施工质量。
2. 施工过程中,加强质量检查,对不合格工程及时进行整改。
3. 做好施工记录,为工程验收、维护提供依据。
4. 定期对施工人员进行技术培训,提高施工技能和质量意识。
五、组织管理与协调1. 建立健全项目组织机构,明确各岗位职责,确保施工顺利进行。
2. 加强施工现场管理,严格执行施工方案,确保施工进度。
3. 加强与设计单位、监理单位及业主的沟通与协调,及时解决施工过程中出现的问题。
4. 定期召开施工例会,了解施工进展,分析存在的问题,制定改进措施。
请各参建单位严格遵守上述要求,共同努力,确保钢筋混凝土预制桩工程质量、安全、进度满足整体工程需求。

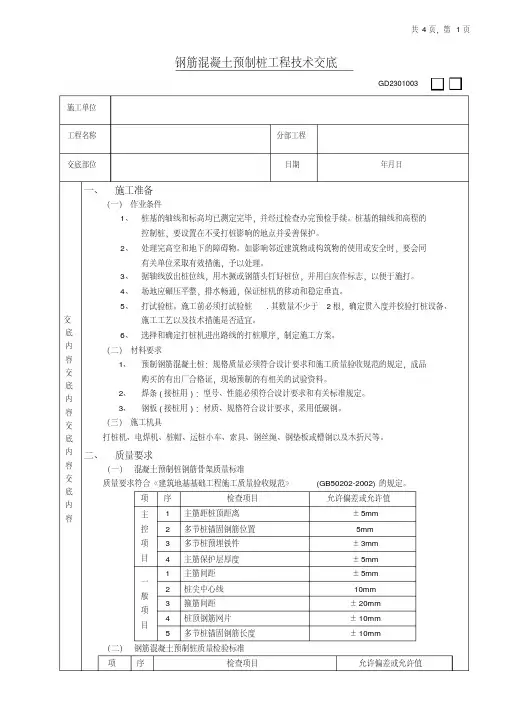

钢筋混凝土预制桩工程技术交底GD2301003施工单位工程名称分部工程交底部位日期年月日交底内容交底内容交底内容交底内容一、施工准备(一)作业条件1、桩基的轴线和标高均已测定完毕,并经过检查办完预检手续。
桩基的轴线和高程的控制桩,要设置在不受打桩影响的地点并妥善保护。
2、处理完高空和地下的障碍物。
如影响邻近建筑物或构筑物的使用或安全时,要会同有关单位采取有效措施,予以处理。
3、据轴线放出桩位线,用木撅或钢筋头钉好桩位,并用白灰作标志,以便于施打。
4、场地应碾压平整,排水畅通,保证桩机的移动和稳定垂直。
5、打试验桩。
施工前必须打试验桩.其数量不少于2根,确定贯入度并校验打桩设备、施工工艺以及技术措施是否适宜。
6、选择和确定打桩机进出路线的打桩顺序,制定施工方案。
(二)材料要求1、预制钢筋混凝土桩:规格质量必须符合设计要求和施工质量验收规范的规定,成品购买的有出厂合格证,现场预制的有相关的试验资料。
2、焊条(接桩用):型号、性能必须符合设计要求和有关标准规定。
3、钢板(接桩用):材质、规格符合设计要求,采用低碳钢。
(三)施工机具打桩机、电焊机、桩帽、运桩小车、索具、钢丝绳、钢垫板或槽钢以及木折尺等。
二、质量要求(一)混凝土预制桩钢筋骨架质量标准质量要求符合《建筑地基基础工程施工质量验收规范》(GB50202-2002)的规定。
项序检查项目允许偏差或允许值主控项目1 主筋距桩顶距离±5mm2 多节桩锚固钢筋位置5mm3 多节桩预埋铁件±3mm4 主筋保护层厚度±5mm一般项目1 主筋间距±5mm2 桩尖中心线10mm3 箍筋间距±20mm4 桩顶钢筋网片±10mm5 多节桩锚固钢筋长度±10mm(二)钢筋混凝土预制桩质量检验标准项序检查项目允许偏差或允许值主控项目1 桩体质量检验按基桩检测技术规范2 桩位偏差见下表3 承载力按基桩检测技术规范一般项目1 砂、石、水泥、钢材等原材料(现场预制时)符合设计要求2 混凝土配合比及强度(现场预制时)符合设计要求3 成品桩外形表面平整,颜色均匀,掉角深度<10mm,蜂窝面积小于总面积0.5%4成品桩裂缝(收缩裂缝或起吊、装运、堆放引起的裂缝)深度<20mm,宽度<0.25mm,横向裂缝不超过边长的一半5成品桩尺寸横截面边长mm ±5桩顶对角线差mm <10桩尖中心线mm <10桩身弯曲矢高<1/1000L桩顶平整度mm 26电焊接桩焊缝质量见GB50202中表5.5.4-2电焊结束后停歇时间min >8.0上下节平面偏差mm <10节点弯曲矢高<1/1000L7硫磺胶泥接桩胶泥浇注时间min <2浇注后停歇时间min >78 桩顶标高mm ±509 停锤标准设计要求(三)打(压)入钢筋混凝土预制桩的桩位偏差打(压)入钢筋混凝土预制桩的桩位偏差,必须符合下表规定。
一、工程名称:(此处填写工程名称)二、交底日期:(此处填写交底日期,格式为年月日)三、施工单位:(此处填写施工单位名称)四、分项工程名称:预应力方桩施工五、交底提要:为确保预应力方桩施工安全,提高施工质量,现将施工过程中的安全技术措施进行交底,请全体施工人员认真遵守。
六、交底内容:1. 施工前的准备工作:(1)认真检查施工设备,确保其性能良好,如混凝土搅拌机、振捣器、钢筋加工设备等。
(2)熟悉施工图纸,明确预应力方桩的规格、数量、位置等要求。
(3)对施工人员进行技术培训和安全教育,提高施工人员的安全意识和操作技能。
2. 施工过程中的安全技术措施:(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工区域设置安全警示标志,并配备专职安全员进行现场监督。
(3)在施工过程中,严格按照施工规范进行操作,确保施工质量。
(4)钢筋加工过程中,注意钢筋的切割、弯曲等操作,防止钢筋断裂伤人。
(5)混凝土浇筑过程中,注意振捣密实,避免出现蜂窝、麻面等质量问题。
(6)预应力筋张拉过程中,严格控制张拉力,防止张拉过度导致钢筋断裂。
(7)在施工过程中,如遇恶劣天气,应立即停止施工,确保施工人员安全。
3. 施工结束后的注意事项:(1)施工结束后,对施工现场进行清理,确保无安全隐患。
(2)对预应力方桩进行养护,确保其质量。
(3)定期对施工设备进行检查、维护,确保其正常运行。
七、应急措施:1. 如遇钢筋断裂、混凝土浇筑质量等问题,立即停止施工,查明原因,采取相应措施进行处理。
2. 如遇施工人员受伤,立即进行现场急救,并拨打急救电话。
3. 如遇火灾、触电等紧急情况,立即启动应急预案,确保人员安全。
八、总结:预应力方桩施工过程中,安全至关重要。
请全体施工人员严格遵守安全技术措施,确保施工安全,为工程顺利进行提供保障。
请各施工人员认真学习本安全技术交底,并在实际施工过程中严格执行,共同营造一个安全、有序的施工环境。
钢筋混凝土预制桩技术交底钢筋混凝土预制桩是一种广泛应用于工程建设中的基础施工技术,其具有施工高效、质量可控、工期短等优点。
为了更好地推广和应用钢筋混凝土预制桩技术,现对其进行详细的技术交底。
一、钢筋混凝土预制桩的定义和分类钢筋混凝土预制桩是一种将混凝土预先浇筑成型,在施工现场直接安装使用的桩基技术。
根据不同的施工原理和用途,可以将钢筋混凝土预制桩分为多种类型,如普通预制桩、大型预制桩、承台预制桩等。
每种类型的预制桩在不同的工程中都有其特定的应用场景和要求。
二、钢筋混凝土预制桩的施工工艺及流程1. 施工准备:根据工程设计和要求,选择适合的预制桩类型和规格。
清理施工场地,检查桩机和模具的使用状况。
确定好桩位,编制施工方案和施工图纸。
2. 模具制作:根据预制桩的规格、尺寸和数量,制作相应的模具。
模具制作要求精确、牢固,能够确保预制桩的外形和尺寸符合设计要求。
3. 材料准备:根据施工方案和设计要求,准备好混凝土、钢筋和其他施工材料。
混凝土要求配制均匀、流动性好,钢筋要求强度高、韧性好。
4. 钢筋绑扎:按照设计要求,在模具内部围绕合适的模数和受力要求进行钢筋绑扎。
钢筋要求排列整齐、间距均匀,保证预制桩的受力性能。
5. 浇筑混凝土:在模具内部浇筑混凝土,确保混凝土的密实性和均匀性。
在浇筑过程中,要注意控制浇筑速度、抹平表面和振捣混凝土,以保证预制桩的质量。
6. 混凝土养护:混凝土浇筑完成后,进行适当的养护措施。
包括覆盖保湿、定期浇水、遮阳避雨等,以确保混凝土能够充分强化和硬化。
7. 桩基安装:经过养护后的预制桩,可以安装到施工现场。
根据设计要求和施工方案,使用合适的设备和方法将预制桩嵌入地下,保证桩的稳定性和承载能力。
8. 墩台砼施工:对于承台预制桩,需要在预制桩安装完成后进行墩台砼施工。
墩台的施工要求固结性好、强度高,能够提供良好的支撑和承载条件。
三、钢筋混凝土预制桩的质量控制要点1. 混凝土配制:混凝土要按照设计配方进行配制,保证强度和适应工程环境需求。
一、施工准备(一)作业条件1、桩基的轴线和标高均已测定完毕,并经过检查办完预检手续。
桩基的轴线和高程的控制桩,要设置在不受打桩影响的地点并妥善保护。
2、处理完高空和地下的障碍物。
如影响邻近建筑物或构筑物的使用或安全时,要会同有关单位采取有效措施,予以处理。
3、据轴线放出桩位线,用木撅或钢筋头钉好桩位,并用白灰作标志,以便于施打。
4、场地应碾压平整,排水畅通,保证桩机的移动和稳定垂直。
5、打试验桩。
施工前必须打试验桩.其数量不少于2根,确定贯入度并校验打桩设备、施工工艺以及技术措施是否适宜。
6、选择和确定打桩机进出路线的打桩顺序,制定施工方案。
(二)材料要求1、预制钢筋混凝土桩:规格质量必须符合设计要求和施工质量验收规范的规定,成品购买的有出厂合格证,现场预制的有相关的试验资料。
2、焊条(接桩用):型号、性能必须符合设计要求和有关标准规定。
3、钢板(接桩用):材质、规格符合设计要求,采用低碳钢。
(三)施工机具打桩机、电焊机、桩帽、运桩小车、索具、钢丝绳、钢垫板或槽钢以及木折尺等。
二、质量要求(一)混凝土预制桩钢筋骨架质量标准质量要求符合《建筑地基基础工程施工质量验收规范》(GB50202-2002)的规定。
(二)钢筋混凝土预制桩质量检验标准(三)打(压)入钢筋混凝土预制桩的桩位偏差打(压)入钢筋混凝土预制桩的桩位偏差,必须符合下表规定。
斜桩倾斜度的偏差不得大于倾斜角正切位的15%(倾斜角系桩的纵向中心线与铅垂线间的夹角)。
三、工艺流程桩机就位→起吊预制桩→稳桩→打桩→接桩→送桩→中间检查验收→移桩机至下一个桩位。
四、操作工艺(一)桩机就位打桩机就位时,要对准桩位,保证垂直稳定,在施工中不发生倾斜、移动。
(二)起吊预制桩先拴好吊桩用的钢丝绳和索具,然后用索具捆住桩上端吊环附近处,一般不超过30cm,再起动机器起吊预制桩,使桩尖垂直对准桩位中心,缓缓放下插入土中,位置要准确;再在桩顶扣好桩帽或桩箍,即可除去索具。
预制钢筋混凝土方桩施工工艺【精版】1. 引言预制钢筋混凝土方桩是一种常用的基础工程构件,广泛应用于建筑、桥梁和水利工程等领域。
本文档旨在介绍预制钢筋混凝土方桩的施工工艺,以便工程人员能够正确、高效地进行方桩施工。
2. 施工准备在进行预制钢筋混凝土方桩施工前,需要进行一系列准备工作,包括但不限于以下内容:- 确定方桩的技术参数和设计要求。
- 准备施工所需的材料,包括方桩模板、钢筋、混凝土等。
- 安排人员和机械设备,确保施工的顺利进行。
3. 施工流程3.1 模板安装- 根据方桩的尺寸要求,安装预制钢筋混凝土方桩模板。
确保模板的平整度和稳定性,以防止影响桩体的准确施工。
3.2 钢筋布设- 按照设计要求,在方桩模板中进行钢筋的布设。
根据方桩的受力特点和预期承载能力,合理配置钢筋的数量和布局。
3.3 浇筑混凝土- 在模板中完成钢筋布设后,进行混凝土的浇筑。
确保混凝土均匀填充整个方桩的空间,并采取振捣等措施,以确保混凝土的密实度和质量。
3.4 桩顶处理- 在混凝土刚刚浇筑完成后,对方桩顶进行处理。
可以采用修平、抹灰等方式,使方桩的顶部符合设计要求,并确保桩顶的平整度和牢固度。
3.5 养护- 在方桩施工完成后,进行适当的养护措施。
包括覆盖防潮材料、浇水养护等,以保证方桩正常硬化和达到设计强度要求。
4. 施工安全注意事项在进行预制钢筋混凝土方桩施工时,需要注意以下安全事项:- 施工现场要设置良好的防护措施,确保施工人员的人身安全。
- 严格遵守相关施工规范和操作规程,避免发生安全事故。
- 检查和保养施工机械设备,确保其安全可靠运行。
5. 总结预制钢筋混凝土方桩施工工艺包括模板安装、钢筋布设、混凝土浇筑、桩顶处理和养护等步骤。
施工前需做好准备工作,施工中要注意安全事项,施工后要进行适当的养护措施。
通过正确的施工工艺,可以保证方桩的质量和性能,满足工程设计的要求。
以上为预制钢筋混凝土方桩施工工艺的简要介绍,请工程人员按照实际情况进行具体操作。
钢筋混凝土预制空心方桩安全技术交底1. 项目背景预制空心方桩是一种常用的钢筋混凝土构件,广泛应用于建筑和基础工程中。
为了确保预制空心方桩的施工安全,本文将对其相关的安全技术进行交底。
2. 施工前准备在进行预制空心方桩的施工前,需要做好以下准备工作:2.1. 环境检查检查施工现场的地面平整度、地下管线和电缆的位置,确保施工区域没有障碍物和安全隐患。
2.2. 施工方案根据设计图纸和规范要求,制定详细的施工方案,包括预制空心方桩的尺寸、数量、布置和安装顺序等内容。
2.3. 材料准备将预制空心方桩所需的钢筋、混凝土和其他配料准备齐全,并按照规范要求进行检验,确保其质量符合要求。
3. 施工过程预制空心方桩的施工过程主要包括预制桩的安装和连接。
3.1. 预制桩的安装3.1.1. 桩基准备清理桩基的表面,确保其平整、干燥和无杂物。
根据设计要求,设置桩基的标高和偏差控制点。
3.1.2. 预制桩的吊装使用吊装设备将预制空心方桩吊装至桩基位置,根据设计要求进行垂直度和位置的调整。
3.1.3. 确保嵌入深度根据设计要求和施工方案,使用合适的方法和工具将预制桩的底部嵌入到规定的深度,并进行垂直度的检查。
3.2. 桩体连接3.2.1. 钢筋连接根据设计要求,在预制空心方桩的连接部位设置和固定钢筋,确保连接的可靠性和强度。
3.2.2. 混凝土灌注在进行混凝土灌注前,要先行设置好灌注口,控制混凝土灌注的速度和均匀性,避免产生气泡和空洞。
3.2.3. 混凝土硬化混凝土灌注完成后,按照设计要求进行混凝土的养护,确保桩体的强度和稳定性。
4. 安全措施在预制空心方桩的施工过程中,需要采取以下安全措施以确保施工人员和周围环境的安全:4.1. 安全防护在施工现场设置安全警示标志,保证施工区域的安全通行,并配备好所需的个人防护装备,如安全帽、安全鞋、护目镜等。
4.2. 吊装作业安全在进行预制桩的吊装作业时,严格按照吊装计划进行操作,并配备专业的吊装工具和设备,确保吊装过程中的稳定和安全。
