侧沟施工技术交底

  • 格式:doc
  • 大小:95.08 KB
  • 文档页数:6

下载文档原格式

  / 6
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

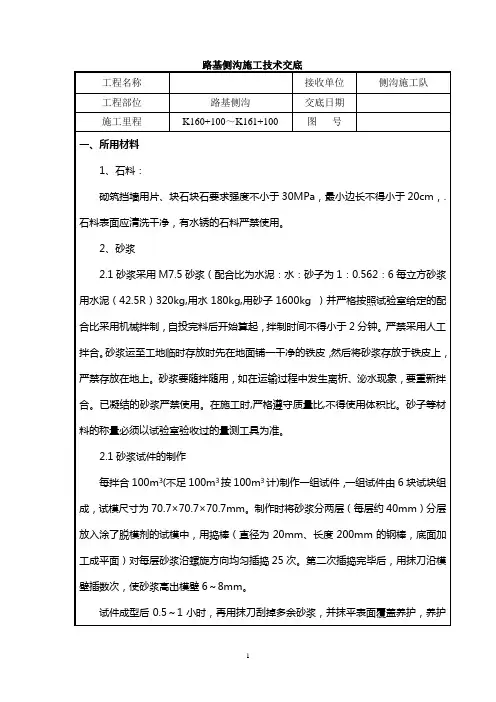

工程名称铁路工程

编号交底日期

施工单位分项工程

名称

侧沟

交底班组路基防护页数

交底内容:侧沟施工技术交底

制,长0.78m,厚0.06m,每块宽0.5m。

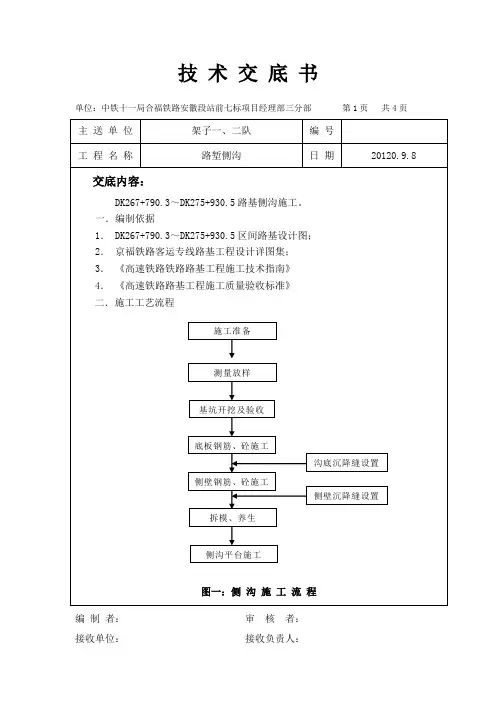

2.2施工工艺流程图

侧沟施工工艺流程图

2.3侧沟施工方法

2.3.1测量放线

(1)侧沟开挖前严格按设计图放出沟身的中心线及边线,并复核各部位的标高;

(2)挖好的基坑要及时复核各部位几何尺寸(允许误差10mm)并挂准线。施工时必须做样架并挂线,以保证浇筑面顺直平整,边角分明。
