坡屋面西瓦施工方案

批准:

审核:

编制:

XXXXXX有限公司

XXXXXXX项目部

2012年2月17日

坡屋面西瓦施工方案

一、工程概况:

本工程为高层塔楼西瓦坡屋面,其中塔楼(含女儿墙斜顶坡面)屋面结构层为现浇钢筋砼板,屋面防水等级为Ⅱ级(女儿墙斜顶坡面防水等级Ⅲ级),坡度大于50%。本方案专为坡屋面西瓦的施工制定。

工程主

塔做法

如下:

其中,保温层为挤塑聚苯乙烯泡沫塑料板,厚度65m m。防水层为厚

P E T自粘防水卷材。

副塔做法如下:

其中,防水层为厚P E T自粘防水卷材。

女儿墙斜顶坡面及相邻坡面做法如下:

二、参考的标准及规范:

《屋面工程质量验收规范》G B50207-2002

《屋面工程技术规范》G B50345-2004

《建筑工程施工质量验收统一标准》G B50300-2001

《舞钢恒大华府首期主体及配套工程施工合同》

《05系列工程建设标准设计图集》05Y J1

三、基本规定:

屋面工程防水层应由资质审查合格的防水专业队伍进行施工。作业人员应持有当地建设行政主管部门颁发的上岗证。

屋面工程所采用的防水、保温隔热材料应有产品合格证和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。

西瓦必须铺置牢固,铺置应采取固定加强措施。

西瓦应铺成整齐的行列,彼此紧密搭接,并应瓦榫落槽,瓦脚挂牢;瓦头平齐,檐口应成一直线;靠近屋脊处的第一排瓦应用砂浆窝牢。

西瓦屋面与山墙及突出屋面结构等交接处,均应做泛水处理。

本工程的防水材料为厚P E T自粘防水卷材。

瓦屋面完工后严禁上人任意走动、踩踏或堆放物品。

四、施工准备:

技术准备:

根据设计图纸及相关施工验收规范编制本施工方案。

按照本施工方案要求,各楼号施工负责人做好技术交底、安全交底。

材料要求:

材料进场后应进行外观检查,并按规定进行抽样复验。

保温材料:岩棉、加气砼块应检查出厂合格证、质量检验报告

和现场抽样复试报告。

防水材料:P E T自粘防水卷材应检查出厂合格证、质量检验报

告和现场抽样复试报告。

西瓦:应检查出厂合格证、质量检验报告。

钢筋规格及强度等级应符合设计要求,进场前按规范要求进行复试。

水泥砂浆配比为1:3,要求应具有良好的和易性。

西瓦外观质量等级应符合下表规定

主要机具:

序号机具名称型号备注序号机具名称型号备注

1.砂浆搅拌机J750 4.墨斗

2.运输小车 5.锤子

3.铁锹 6.灰铲

作业条件:

现浇砼屋面板密实,表面平整,坡度符合设计要求,基层已验收合格。

五、质量、安全与环境保护控制要点:

材料的关键要求:

1:3水泥砂浆(体积比)水泥强度等级不低于级。

保温材料、防水材料、瓦材的质量必须符合设计要求,必须有出厂

合格证及质量检验报告,其中,保温、防水材料应在现场抽样做复试。

瓦应边缘整齐,表面光洁,不得有分层、裂纹和露砂等缺陷。西瓦的瓦爪与瓦槽的尺寸应配合适当。

技术的关键要求:

找平层宜设分格缝,并嵌塞密封材料。分格缝纵横的最大间距不宜大于6m 。找平层的坡度应符合设计要求,天沟、檐沟纵向找坡不应小于1%,沟底水落差不得超过200m m 。

保温材料的含水率必须符合设计要求,应检查现场抽样检验报告。 卷材防水层在天沟、檐沟、水落口、泛水、变形缝和伸出管道的防水构造,必须符合设计要求。沥青防水卷材可垂直屋脊也可平行屋脊铺贴。

铺瓦次序必须是从檐口由上到下,自左至右的方向进行。本工程西瓦铺置应采取固定加固措施,即用。屋脊处的细部处理严格按照设计变更处理。

西瓦屋面的尺寸要求和检验方法应符合下表规定。 项次 项目

长度m m ) 检验方法

1.

脊瓦搭盖坡瓦的宽度 40 用尺量检查 2.

瓦伸入天沟、檐沟的长度 50—70 3. 天沟、檐沟的防水层伸入瓦

内宽度不小于

150 4.

瓦头挑出檐口的长度 50—70 5. 突出瓦面的墙或烟囱的侧面

瓦伸入泛水宽度不小于 50 质量的关键要求:

基层与突出屋面结构的交接处和基层的转角处,找平层均应做成圆弧形,圆弧半径为50m m 。

保温层厚度应符合设计要求,其允许偏差为+10%,-5%,且不得大

于4m m 。

高聚物改性沥青防水卷材厚度不小于3m m 。铺贴卷材搭接时,上下层及相邻两幅卷材的搭接缝应错开。搭接宽度不小于80m m 。 西瓦不得有缺角(边、挖爪)、砂眼、裂纹和翘曲等缺陷。

挂瓦应平整,搭接紧密,并满足相应的搭接宽度及长度行列横平竖直,靠屋脊一排瓦应挂上整瓦;檐口出檐尺寸一致,檐头平直整齐。

职业健康安全关键要求:

操作人员进入工地必须佩带经安间合格的安全帽,穿防滑鞋,挂好安全带,不允许穿湿滑的鞋上屋面作业,不得在施工现场追逐、玩耍。酒后不得进入施工作业面。

砂浆放在专用的器具内,不得直接堆放在屋面板上,砂浆随伴随用,拌好的砂浆要在两个小时内用完,严禁使用隔夜砂浆。

施工时需将材料和工具收好,不允许高空坠物,如需交叉作业时,必须错开作业面。

电工和机械操作工必须经过安全培训,并持证上岗。

操作人员高空作业之前例行体检,防止高血压病人或有恐高症者进行高空作业。

风力超过5级以上天气禁止作业,雷雨天气禁止作业。

环境关键要求:

遵守当地有关环卫、市容管理的有关规定,现场出口应设洗车台,机动车辆进出场时对其轮胎进行冲洗,防止汽车轮胎带土,污染市容。

六、施工工艺: → →→ → → →

→ → → →

→ 砼基层屋面施工工艺流程

砼屋面隐蔽验收 预埋Φ10锚筋 浇屋面砼 养护 隐蔽验收 找平层施工 防水层施工保温隔热层施工 水泥砂浆卧瓦层(钢筋网片) 找平层施工 块瓦

顺水条、挂瓦条施工见下图;搭设临时通道从屋面直接搭设临时楼梯通直工作面。

2.5水泥砂浆保护层

2.5水泥砂浆找平层

20%建筑胶)甩毛处理

混凝土结构或

水泥砂浆找平层

45圆钉

30*25()

顺水条中距400-600

30*25()

8号双股镀锌铁丝绑扎固定

螺纹钢直径12钢筋

钢筋头植筋:屋面预留钢筋不足的现场进行植筋(在防水施工前先进行植筋)。按照竖向顺水条间距400-600在屋面上弹线,顺已弹直线按照间距米间距植筋,确保顺水条两端均能有钢筋头固定。钢筋头伸出屋面不得大于5c m,大于5c m直接弯曲。

绑木顺水条:如上图所示,每个钢筋头与顺水条节点均需要绑扎牢固,并确保稳固。顺水条要垂直于檐口。坡面形成闭合框架。四角斜屋脊两侧均需设置顺水条。檐口处设置两层木条以提高挂瓦檐口挑出标高。如图所示。

钉木挂瓦条:采用号圆钉将挂瓦条固定到顺水条上,间距按照瓦片搭接距离。长度一般不小于三根顺水条间距,接头在顺水条上,钉置牢固,不得漏钉,接头要错开,同一顺水条上不得连续超过三个接头。钉置檐口条时,要比一般挂瓦条高20~30m m,以保证檐口第一块瓦的平直;钉挂瓦条从檐口开始逐步向上至屋脊,钉置时,要随时校核挂瓦条间距尺寸的一致。为保证尺寸准确,可在一个坡面的两端,准确量出瓦条间距,要通长拉线钉挂瓦条。

挂瓦:屋面挂瓦均采用8号双股镀锌铁丝与挂瓦条牢固连接。从檐口处逐层向上排瓦施工。檐口处屋面瓦挑出3-5c m。屋脊瓦采用1:3水泥砂浆座浆,在搭盖脊瓦时,脊瓦搭接瓦尾的宽度每边不小于40m m。檐口处以能覆盖主瓦即可。上下瓦最小上下搭接为:75m m。从屋檐左下角开始,自左向右、自下而上,瓦之间上下搭接以盖住瓦的自锁斜三角为准,左右搭接以瓦相扣后平稳为准,每片主瓦的瓦爪必须扣紧挂瓦条,对齐瓦缝。铺设时当遇到脊和天沟时,边角处用砂轮锯切割至满足要求,或用半边瓦和掉角、缺边的大瓦

檐口收口抹灰刷涂料:挂瓦顶及底等需收口处均采用水泥砂浆找平牢固,粉刷涂料。

斜挑檐周圈采用钢筋网片座浆

施工流程:钢筋头处理→钢筋网片绑扎→屋面挂瓦→檐口收口抹灰刷涂料

钢筋头处理:预埋钢筋预留5c m即可,可直接弯曲。

钢筋网片绑扎:现场制作绑扎Ф6@500钢筋双向单层网片,直接

铺在挑檐防水保护层面上。与钢筋头焊接牢固

座浆挂瓦:1、西瓦(用铜丝与钢筋网绑扎)2、60厚1:3:5混合砂浆卧瓦层。挑檐阳角交接处挂屋脊瓦,阴角处挂排水瓦(可采用主瓦切割加工)。从屋檐左下角开始,自左向右、自下而上,瓦之间上下搭接以盖住瓦的自锁斜三角为准,左右搭接以瓦相扣后平稳为准,每片主瓦的瓦爪必须扣紧挂瓦条,对齐瓦缝。铺设时当遇到脊和天沟时,边角处用砂轮锯切割至满足要求,或用半边瓦和掉角、缺边的大瓦。当三条脊相交时在相交处盖一片三通瓦,用水泥砂浆粘牢。

.西瓦铺贴工艺标准

砂浆保护层:砂浆窝瓦屋面做法时,在保温层上应有一道砂浆

保护层(保护层应抹压密实,平整度最大误差±5m m,并及时

养护)。砂浆卧瓦层内配Φ6@500m m钢筋网并在屋面板内屋檐

和檐口处预埋的Φ10锚筋连接牢固,在需要与瓦材固定处,

刚进的纵横向间距按瓦的规格确定。

施工放线:房屋面轮廓线:先弹屋脊中线,然后从屋檐往上确

定屋檐第一层瓦的位置(一般按瓦长减屋檐挑出长度50m m计

算),弹一条与屋脊中线平行的直线,再在左右山檐50m m处弹

出垂直与屋脊中线的山檐边线,控制线根据块瓦的允许调整范

围和面积预先排板。

主瓦铺贴:铺瓦前找平层和西瓦应湿润,铺瓦必须与控制线对

齐,自左向右,自下向上铺设,屋檐第一层瓦应与其上两层瓦

水平,做法是:取三片瓦放置在檐口向上的三层瓦片铺设控制

线上,此时檐口瓦会出现低垂现象,应用水泥砂浆起垫固定卧

实檐口第一块瓦片,使之与上二层瓦成水平直线,两边同样做

法后按控制线拉水平线往上铺设。

主瓦片固定加强措施:安设计要求用双股18号镀锌铁丝绑扎

瓦片固定在钢筋网上并且瓦底砂浆要饱满。

七、成品保护

抹好的找平层上推小车运输时,应先铺脚手板车道,应防止破坏

找平层表面。未达到一定强度时不得上人踩踏。雨水口应采取措施封口,防止杂物进入堵塞。

保温层施工完成后,应及时铺抹水泥砂浆找平层,以保证保温效果。

已铺好的卷材防水层,应采取措施进行保护,禁止在防水层上进行施工作业和运输,并应及时作防水层的保护层。

瓦运输时应轻拿轻放,不得抛扔、碰撞;进入现场后应堆放整齐。

砂浆勾缝应随勾随清洁瓦面。

采用砂浆卧瓦,砂浆强度未达到要求时,不得在上面走动或踩踏。

八、安全环保措施

施工必须做到工完场清,及时收集落地灰,过筛后重新利用。

清理后的碎砖块、砌块等垃圾用水泥袋装好,运到垃圾分离处。

改性沥青防水卷材及胶粘剂均有毒素,操作人员必须配戴口罩、手套、工作服等劳保用品;吃饭、喝水、抽烟前必须洗手。

屋面上瓦应两坡同时进行,保持屋面受力均衡,瓦要放稳。不准在瓦上行走。

屋面无女儿墙部位临边处应搭设安全防护栏杆或脚手架,按要求挂密目网。

九、质量记录

技术交底记录中施工操作要求及注意事项。

材料质量文件:水泥出厂合格证及试验报告、保温材料、防水材料、瓦材出场合格证及质量检验报告(复试报告)。

中间检查记录:隐蔽工程检查验收记录、施工检验记录、淋水检验、蓄水检验记录。

工程检验记录:抽样质量检验及观察检查记录。

屋面西瓦施工方案

目录 一、材料要求 (2) 二、坡屋面构造 (2) 三、施工程序 (2) 四、排瓦图 (3) 五、施工方法: (3) 六、注意事项: (6) 七、质量要求: (6) 八、成品保护: (8) 九、安全注意事项: (8)

本工程部分屋面是斜屋面,加盖西式陶瓦。因坡屋面的倾斜度较大,不利于屋面瓦平整度的控制、不利于外观控制和材料的运输、搬运及班组施工,故在施工过程中要求严格按施工做好工序控制、质量检验及验收工作。 一、材料要求 1、西瓦的品种及规格要符合设计要求; 2、西瓦应边缘整齐,表面整洁,不得有分层,露砂、裂纹等缺陷。沟瓦与盖瓦的尺寸应配合适当,脊瓦与其侧面平瓦应配合适当。 3、沟瓦、盖瓦、脊瓦、檐口瓦、屋脊侧平瓦等各种瓦的尺寸、形状应符合设计要求,不得大小不一,宽窄不一,掉角、缺边、少抓、翘曲变形并且瓦的颜色必须相同、光泽一致。 4、西瓦运输堆放应避免多次倒运,堆放、运瓦时,要稳拿轻放,不得抛扔,碰撞;进入现场后应分规格、种类堆放整齐。瓦片的堆码方式应注意,沟瓦、盖瓦、脊瓦应“立式”堆码。 5、辅助材料: (1)钢钉:使用直径约3.5mm,长度3-5cm。 (2)铜扎线:使用直径16号铜线。 (3)挂瓦条:采用Φ8钢筋及Φ10预埋钢筋或膨胀螺丝。 (4)灰浆:1:1:4水泥石灰砂浆坐砌。 二、坡屋面构造 根据图纸,其坡屋面的构造如下: 1、现浇钢筋混凝土板,板面清扫干净,纵横各扫纯水泥浆一道; 2、20厚 M5干混地面砂浆,分二次压光,随加水泥浆抹平; 3、2厚聚合物水泥基防水涂料(四周翻起 400高); 4、25厚M5干混水泥砂浆保护层上坐砌,挂西式陶瓦; 5、用钢钉及铜线固定西瓦。 三、施工程序 1、总体施工程序为:基层结构处理→防水及保护层施工→弹线、排瓦→洒水湿

屋面瓦施工合同范本

屋面瓦施工合同范本 屋面瓦分烧结瓦和非烧结瓦2大类。屋面瓦施工合同是怎样写的呢?以下是在为大家整理的屋面瓦施工合同范文,感谢您的欣赏。 屋面瓦施工合同范文篇一工程建设单位:(以下简称甲方) 工程承建方:(以下简称乙方) 因十字布小学教学楼屋面长年漏水,虽经多次进行防水补漏,但仍然未能彻底解决这一问题。学校就此事向康乐街道党委政府申请拨给资金进行屋面改造。康乐街道党委政府非常重视,经康乐街道研究决定,由康乐街道出资将十字小学教学楼屋面改造成彩瓦屋面,以彻底解决漏水问题。为确保工程进展顺利,确保工程质量,经甲乙双方协商,本着公正平等的原则特制定如下施工合同。 一、工程项目:康乐街道十字小学教学楼彩瓦屋面施工。 二、工程地址:康乐街道十字布小学校园内。 三、工程结构:屋面防水、排水沟、下水管、杉木屋架、水泥瓦漆成红色 四、工程造价及建筑面积:总面积535平方米,每平方米造价包工包料200元,总造价107000元。大写:壹拾万柒千元。 五、施工要求: 1、屋面须进行全面沥青防水。 2、做好排水沟,排水沟必须满足屋面排水要求。

3、安装好屋面下水管,并确保无论下多大的雨都能排水顺利。 4、木屋架的安装材料一律采用杉木,所用的杉木平均直径不少于12,以确保木屋架牢固。 5、屋面瓦全部采用水泥瓦,在盖好后全部漆上红漆。 6、从学生安全方面考虑,施工应在学校放学后或双休日进行,确保安全。 六、施工时间:2013年12月1日2103年12月30日。 七、施工及完工要求 1、乙方要按施工要求进行施工,甲方有权进行监督施工质量。 2、工程施工完成后,由甲方进行验收。如发现不合格,乙方无条件进行返工,所产生的费用由乙方负责。 3、在施工过程中,乙方要要求施工人员注意施工安全,如发生施工安全事故甲方不负责,全部由乙方负责。 甲方签字(盖章):乙方签字(盖章): 年月日: 屋面瓦施工合同范文篇二甲方: 乙方: 根据《中华人民共和国合同法》和建设承包合同条例及有关法律、法规、规章、遵循平等、自愿、公平和诚信的原则,双方就本建筑分包工程屋面瓦施工事项协商一致订立本合同。(注:进场时间听甲方通知)。 一、工程名称:

屋面工程施工方案

屋面工程施工方案 一、工程概况 工程名称:郑州惠济区老鸦陈、张砦、双桥村棚户区改造建设项目(一期工程)-8#地块 建设单位:河南惠泰城乡建设有限公司; 施工单位:中冶建设高新工程技术有限责任公司; 设计单位:北京市建筑设计研究院有限公司; 监理单位:河南华冠工程咨询有限公司; 8#地块占地面积为42598.26㎡,总建筑面积为192313㎡,其中地上建筑面积为142278㎡,地下建筑面积为50035㎡,建筑高度99.9m,户数为1088户,机动车停车位共计1133个,其中地下983个,容积率为3.42,绿地率为30%,由七栋高层住宅(层数为34层),以及相关配套公建。 本工程屋面为上人屋面,屋面防水等级为一级,其中地下室出地面楼梯间屋面为二级防水,防水材料采用(4+3)mm厚SBS改性沥青防水卷材。屋面保温材料采用70mm厚挤塑聚苯板。屋面设87型雨水排水口,雨水为内排水系统。屋面的设备基础需确定设备选型后,按照设备厂家提出的安装条件及要求进行深化,经设计及甲方同意后进行施工。 二、编制依据 1、施工组织设计

2、施工图纸 3、《屋面工程质量验收规范》(GB50207-2012) 4、《建筑工程施工质量验收统一标准》(GB50300-2013) 5、《屋面工程技术规范》(GB 50345-2012) 6、《12系列建筑标准设计图集》(12YJ1) 三、施工准备 1、技术准备 首先查阅图纸、图集明确各层屋面(女儿墙)基层、防水层、保温层、保护层、面层厚度及做法。图纸如有不明确的做法及时与设计院建筑师沟通,明确做法。 组织与屋面有关的各专业技术人员进行图纸会审,把各专业提出的技术问题汇集,由甲方去与设计院沟通,解决好各专业配合问题。 复核现场屋顶结构面、女儿墙的标高、及屋面尺寸问题,没有问题后按照图纸放线、屋面进行伸缩缝放线。尺寸偏大、偏小适当调整现场尺寸,按照现场实际情况放线。 根据图纸由测量组把屋面找坡层的标高在女儿墙上标出,同时弹好各专业出屋面的管道、风道、基础边线、出屋面的墙身、门洞口位置线,并检查校准。

坡屋西瓦面施工方案

坡屋面西瓦施工方案 批准: 审核: 编制: XXXXXX有限公司 XXXXXXX项目部 2012年2月17日

坡屋面西瓦施工方案 一、工程概况: 本工程为高层塔楼西瓦坡屋面,其中塔楼(含女儿墙斜顶坡面)屋面结构层为现浇钢筋砼板,屋面防水等级为Ⅱ级(女儿墙斜顶坡面防水等级Ⅲ级),坡度大于50%。本方案专为坡屋面西瓦的施工制定。 本 工程主 塔做法 如下: 其中,保温层为挤塑聚苯乙烯泡沫塑料板,厚度65m m。防水层为 1.5厚P E T自粘防水卷材。 副塔做法如下:

其中,防水层为 1.5厚P E T自粘防水卷材。 女儿墙斜顶坡面及相邻坡面做法如下: 二、参考的标准及规范:

《屋面工程质量验收规范》G B50207-2002 《屋面工程技术规范》G B50345-2004 《建筑工程施工质量验收统一标准》G B50300-2001 《舞钢恒大华府首期主体及配套工程施工合同》 《05系列工程建设标准设计图集》05Y J1 三、基本规定: 3.1屋面工程防水层应由资质审查合格的防水专业队伍进行施工。作业人员应持有当地建设行政主管部门颁发的上岗证。 3.2屋面工程所采用的防水、保温隔热材料应有产品合格证和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。 3.3西瓦必须铺置牢固,铺置应采取固定加强措施。 3.4西瓦应铺成整齐的行列,彼此紧密搭接,并应瓦榫落槽,瓦脚挂牢;瓦头平齐,檐口应成一直线;靠近屋脊处的第一排瓦应用砂浆窝牢。 3.5西瓦屋面与山墙及突出屋面结构等交接处,均应做泛水处理。 3.6本工程的防水材料为 1.5厚P E T自粘防水卷材。 3.7瓦屋面完工后严禁上人任意走动、踩踏或堆放物品。 四、施工准备: 4.1技术准备: ?根据设计图纸及相关施工验收规范编制本施工方案。 ?按照本施工方案要求,各楼号施工负责人做好技术交底、安全交 底。 4.2材料要求: ?材料进场后应进行外观检查,并按规定进行抽样复验。 ◆保温材料:岩棉、加气砼块应检查出厂合格证、质量检验报告 和现场抽样复试报告。 ◆防水材料:P E T自粘防水卷材应检查出厂合格证、质量检验报 告和现场抽样复试报告。

西瓦施工工艺

9、西瓦施工工艺 西瓦施工工艺 第一章配件使用位置示意图 第二章钢筋混凝土屋面灰浆衬铺施工方法 2-1屋面放线 2-2大面安装 2-3配件安装 2-4屋面结合部位节点处理及施工 第三章钢筋混凝土坡屋面钢木结构屋面挂瓦条施工方法3-1技术要求 3-2屋面放线、挂瓦条安装 3-3大面安装 3-4配件安装 3-5屋面结合部位节点处理及施工 第四章注意事项 附录西瓦屋面分项工程质量检验表 注:本文所附配图及配瓦型号均以嘉泰西瓦为例。

第一章配件使用位置示意图: 第二章钢筋混凝土屋面灰浆衬铺施工方法 2-1屋面放线: ①、确定屋面轮廓,弹出脊中线、沟中线、檐口水平线。 ②、横线第一条应根据瓦片出檐而定,出檐为8cm。 2-2大面安装: ①、灰浆、水泥、熟石灰和砂,按照1:3:5之比例加水调配成稠 状,使用不可满浆,以防胀裂,使用在屋脊部位加少许麻绒减低龟裂。 ②、有沟部位先贴好沟瓦,沟瓦铺贴要求出檐,且与RS-1主瓦一 致,沟瓦搭接为26.5cm,瓦下用灰座实,呈一直线。 ③、如右下角是脊的,先安装RS-9A,RS-9A的翘头部位应与脊中 心线呈直线,出檐与RS-1主瓦一致。 ④、如右下角是袖瓦部位,应先安装RS-5沟瓦,以利于右袖RS- 4的搭接。如下图:

⑤、主瓦安装要求带线施工,第一排的瓦头位应用灰浆垫高,要求 与后面的瓦保持同一平面,操作时可用两片瓦放在其上面,排一下看是否过高或过低,操作时按线施工,保持瓦面清洁,做到横平、竖直、斜成线。如下图: ⑥、大面安装时,主瓦压在沟瓦上面的距离不能少于25cm,切割要 整齐,最好是最后弹线按线切割,灰浆露出部位应填实压光。 ⑦、做到左边时,如是脊沟,一定要线切割,左下角脊处应用RS- 9B与RS-1联接,脊中心线处用灰浆填充,做一条宽13cm,高(于RS-1主瓦拱起部位)4cm的脊梗。 ⑧、檐口处瓦下空洞部位应用灰浆填实,以防鸟筑巢。 2-3配件安装: ①、盾瓦应贴于脊梗两边,一条RS-1主瓦沟一片,宽度为22cm, 贴时要拉线,并要注意保持与之相连的三角三通或四通脊线的高度一致,盾瓦之间的灰浆部位应抹平压光。 ②、斜脊头应先装RS-6,RS-6的圆弧外层盖在RS-9A的两边角 10cm处(如下图),如不用RS-9A处,则RS-6圆弧处应在两檐口处线的切口部位再贴RS-2,RS-2灰浆要饱满。

屋面工程施工方案

***********************************************项目 屋面工程施工方案 企业LOGO 编制人: 审核人: 审批人: **********有限公司 年月日

目录 一、编制依据 (2) 二、工程概况 (2) 三、屋面工程施工 (4) 1、施工部署 (4) 2、施工准备 (4) 3、施工要点 (5) 4、施工方法 (5) 四、质量控制措施及注意事项 (11) 五、成品保护措施 (12) 六、安全保证措施 (13) 七、细部做法及附图 (13)

一、编制依据 1、********************项目施工图纸。 2、规范 (1)《工程测量规范》(GB50026-2016) (2)《建筑工程施工质量验收统一标准》(GB 50300—2013) (3)《钢筋混凝土结构设计规范》(GB50010-2010) (4)《混凝土结构工程施工质量验收规范》(GB50204-2015) (5)《建筑工程质量评定标准》(GB/T50375-2006) (6)《屋面工程质量验收规范》(GB50207-2012) (7)《建筑装饰装修工程质量验收规范》(GB 50210--2013) (8)《建筑工程施工质量验收统一标准》(GB 50300—2013) (9)《建筑地面工程施工质量验收规范》(GB 50209—2010) 二、屋面工程做法 类 别 编号名称材料及做法备注 屋面屋1 保温上人 屋面(从 上到下) 1、40厚C20细石混凝土(加5%防水剂)保护层, 内配φ6@150双向钢筋网,平面四周(沿山墙、 突出屋面墙体和女儿墙之间)留缝,缝宽30mm 油膏嵌缝,平面间距6m设置分格缝,缝宽 20mm,用切割机切深15mm油膏嵌缝,内钢筋断 开。 2、干铺无纺聚酯纤维布一层做隔离层 (250g/m2) 3、1.5+1.5厚双DTM聚酯复合卷材 4、最薄30厚1:6陶粒混凝土3%找坡层。 5、保温层,材料及厚度详各栋节能报告。 (屋面保温层采用B1级挤塑聚苯板,干密度 25kg/m3,厚度120mm。) 6、刷冷底子油一道(隔汽层)。 7、20厚1:3水泥砂浆找平层,平面间距6M设 用于住宅上人 屋面

屋面西瓦施工方案

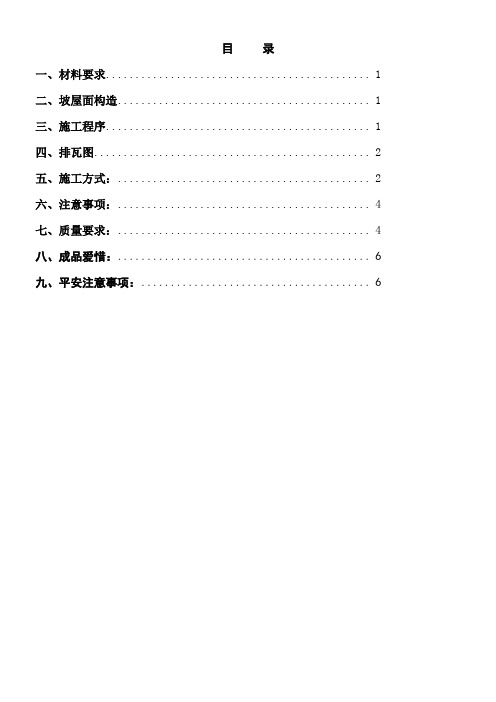

目录 一、材料要求 (1) 二、坡屋面构造 (1) 三、施工程序 (1) 四、排瓦图 (2) 五、施工方法: (2) 六、注意事项: (5) 七、质量要求: (6) 八、成品保护: (7) 九、安全注意事项: (7)

本工程部分屋面是斜屋面,加盖西式陶瓦。因坡屋面的倾斜度较大,不利于屋面瓦平整度的控制、不利于外观控制和材料的运输、搬运及班组施工,故在施工过程中要求严格按施工做好工序控制、质量检验及验收工作。 一、材料要求 1、西瓦的品种及规格要符合设计要求; 2、西瓦应边缘整齐,表面整洁,不得有分层,露砂、裂纹等缺陷。沟瓦与盖瓦的尺寸应配合适当,脊瓦与其侧面平瓦应配合适当。 3、沟瓦、盖瓦、脊瓦、檐口瓦、屋脊侧平瓦等各种瓦的尺寸、形状应符合设计要求,不得大小不一,宽窄不一,掉角、缺边、少抓、翘曲变形并且瓦的颜色必须相同、光泽一致。 4、西瓦运输堆放应避免多次倒运,堆放、运瓦时,要稳拿轻放,不得抛扔,碰撞;进入现场后应分规格、种类堆放整齐。瓦片的堆码方式应注意,沟瓦、盖瓦、脊瓦应“立式”堆码。 5、辅助材料: (1)钢钉:使用直径约3.5mm,长度3-5cm。 (2)铜扎线:使用直径16号铜线。 (3)挂瓦条:采用Φ8钢筋及Φ10预埋钢筋或膨胀螺丝。 (4)灰浆:1:1:4水泥石灰砂浆坐砌。 二、坡屋面构造 根据图纸,其坡屋面的构造如下: 1、现浇钢筋混凝土板,板面清扫干净,纵横各扫纯水泥浆一道; 2、20厚M5干混地面砂浆,分二次压光,随加水泥浆抹平; 3、2厚聚合物水泥基防水涂料(四周翻起400高); 4、25厚M5干混水泥砂浆保护层上坐砌,挂西式陶瓦; 5、用钢钉及铜线固定西瓦。 三、施工程序 1、总体施工程序为:基层结构处理→防水及保护层施工→弹线、排瓦→洒水湿润基层→挂瓦条安装→坡屋面坡面铺设西瓦→转角斜屋脊铺设西瓦→检查验收→淋水实验。 3、坡面瓦施工程序为:干摆→挂瓦条安装→绑扎铜线→铺砂浆→铺瓦→调整→钉钢钉→清理砂浆污染 4、与屋脊相交处坡面瓦施工程序为:干摆屋脊两侧的坡面瓦→沿屋脊拉线画出坡面瓦的切割线→将坡面瓦运至檐沟处或外架上进行集中切割→坡面瓦铺设并用砂

屋面工程施工组织设计方案【工程施工方案】

一、编制依据 1、施工图纸。 2、××××发电有限责任公司16#住宅楼工程施工组织设计。 3、《屋面工程质量验收规范》(GB50207-2002) 二、工程概况 本工程位于甘肃××××发电有限责任公司福利区,五单元六层、砖混结构。总建筑面积8905.55㎡,呈“一”字排布,层高3.0m,建筑总高度20.55m。 三、施工准备 (一)屋面保温层工程 1、施工准备 (1)材料准备 所用材料的表观密度、含水率、导势系数等技术性能必须符合设计要求和施工规范的规定。松散的保温材料应使用无机材料,如选用有机材料时,要先做好材料的防腐处理。 ○1松散材料:A、炉渣或水渣:粒径一般为5-40㎜,不得含有石块、土块、重矿渣和未燃尽的煤块,表观密度为500-800㎏/m3导热系数为0.16-0.25m·K.B矿渣棉:应控制小珠的含量,使用前应加疏松,表观密度为110-200㎏/m3,导热系数为0.031-0.067w/m·k。 ○2板状保温材料:外观整齐,厚度应按设计要求确定,一般以小于3㎝,使用前应按设计要求检查其表观密度及强度。A泡沫混凝土板:表观密度不大于500-600㎏/m3,抗压强度不低于0.4Mpa。B加气混凝土板:表观密度为500-600㎏/m3,抗压强度不低于0.2 Map。C聚笨板块:表观密度为<45㎏/m3,抗压强度不应低于0.18 Map,导热系数为0.043 w/m·k。 ○3水泥:325号及其以上普通硅酸盐水泥或矿渣水泥。 (2)作业条件 ○1基层施工前,清除吊钩、拉绳等杂物。

○2有隔气层的屋面,先铺风隔气层。 ○3穿屋面的管根等部位用豆石混凝土固定好。 2、操作工艺 (1)基层清理:将预制或现浇混凝土的基层表面尘土、杂物等清理干稳。 (2)铺设隔气层:有隔气层要求的屋面,应按设计要求或规范规定铺好油毡隔气层。 (3)铺设保温层:A、松散保温材料如采用炉渣或水渣,应经过筛选。严格控制粒径;并应进行加水预焖;B、松散保温材料应分层铺设,并进行适当压实,每层铺设的厚度,应不大于150㎜,其压实的程序及厚度应根据设计要求确定;保温层的允许偏差为+10%或-5%;C、铺设水泥焦渣层前,前根据设计要求的厚度拉线,找出2%的泛水;铺凤1:6水泥焦渣,最薄处为30㎜;铺凤顺序应从一端开始退着向另一端进行,要振捣密实,表面抹光;D、干铺加气混凝土板或聚笨板块等保温材料,应先将基层清扫干净,板块铺平垫稳,分层铺凤的板块,其上下两层的接缝应错开,各层板间的缝隙,应用同类材料的碎屑嵌填密实,表面应与相邻两板高度一致。 (4)倒置式屋面。如设计要求采用倒置式屋面,其防水层要平整,不得有积水现象;保温层使用憎水性胶结材料,要用机械搅拌均匀;对于檐口抹灰、薄钢板檐口安装等应严格按照施工顺序,在找平层施工前完成。 3、质量技术标准 (1)保温材料的强度,表观密度,导热系数和含水率以及配合比,必须符合设计要求和施工规范的规定。 (2)松散的保温材料分层铺设压实适当,表面平整,找坡正确。 (3)板状保温材料应紧贴基层铺平垫稳,找坡正确,上下层缝并嵌填密实。 (4)整体保温层应拌合均匀,分层铺凤,压实适当,振捣密实,表面抹光,找坡正确。 (5)允许偏差

屋面工程施工方案

屋面工程施工方案 1.1.1 屋面工程简介 1 本工程屋面防水等级为I级,屋面防水采取2道防水设防,保温层为挤塑聚苯板(B1级)。 具体做法见表1-1:

1.1.2 屋面各分项工程施工方法 本工程屋面做法除面层不同,基层做法相同,分解施工方法如下: 1 找坡层 1) 先将屋面基层清扫干净,弹出天沟线,根据坡度要求拉线找坡贴灰饼,顺排水方向冲筋,冲筋间距为1.5m,在排水沟、雨水口处找出泛水,冲筋后进行找坡层施工。

2) 扫水泥净浆,要求扫浆均匀,边角到位。 3) 找坡层由远及近、由高到低的程序进行,严格掌握坡度,最薄处不小于30mm,可用2m左右的方尺找平,空隙不得超过5mm,用抹子在水泥初凝前抹平、压实。 4) 养护:常温时在24h后浇水养护,养护时间不少于7d。 2 防水层 防水做法详见屋面防水施工方案。 3 保温层 1) 基层应平整、干净、干燥。 2) 采用干铺的铺贴方式 3)排版时要错缝排版,板缝紧密,不得有空隙。 4) 尽量采用整板铺贴,非整板处进行整板裁切后拼贴。 4 保护层 1) 清理基层。 2) 在混凝土浇筑前将分割条按原划分的分割缝位置用水泥砂浆固定。分格缝木条要刨光(梯形),横截面高50mm,上口宽度为20mm,下口宽度为15mm~17mm,木条要在水中浸泡至基本饱和状,并刷涂膜剂再使用。 3) 钢筋网片按设计要求的规格,直径配料,绑扎。保证搭接长度大,在同一断面内,接头不得超过钢筋断面的1/2;钢筋网片在分格缝处需断开;钢筋网采用34mm厚砂浆块垫起至细石混凝土上部,并保证留有10mm的保护层。 4) 混凝土浇筑 (1)在基层上分仓均匀地铺设混凝土。一个分格内混凝土要连续浇筑完成,不留施工缝。分格内混凝土木杠刮平,用平板振捣器振捣密实或人工木抹拍实,并用滚筒来回滚压,直至混凝土密实、表面浮浆不再沉落为止,用木抹子搓平,搓出水泥浆。 (2) 光时不宜在混凝土表面掺加干灰或水泥砂浆,否则混凝土表面易产生开裂与剥落现象。 (3) 混凝土初凝后及时将分割条起出,分割缝两侧做到顺直、平整、密实,否则要及时修补。

屋面工程施工方案

中国科学院西安光学精密机械研究所北院改扩建项目 屋面工程施工方案 编制人: 审核人: 审批人: 陕西建工第八建设集团有限公司 中科院西安光学精密机械研究所北院改扩建工程项目经理部 二零一八年八月

一、编制依据 1、施工图纸及设计变更 2、规范 《建筑工程施工质量验收统一标准》(GB 50300—2013) 《屋面工程质量验收规范》(GB50207-2012) 《建设工程监理规范》(GB 50319—2013) 《建设工程项目管理规范》(GB/T50326-2017) 《建筑节能工程施工质量验收规范》(GB50411-2007) 《屋面工程技术规范》(GB50345-2012) 3、标准 《屋面工程施工工艺标准》GSQB12-09-2012 4、图集 陕西省建筑标准设计《09系列建筑图集(第一册)》陕09J01 建筑用料及做法陕西省建筑标准设计《09系列建筑图集(第二册)》陕09J02 屋面/陕09J03 外装修 陕西省建筑标准设计《09系列建筑图集(第五册)》陕09J07-1 轻质空心条板隔墙/陕09J07-2 钢丝网架水泥夹心板隔墙/陕09J08 楼梯栏杆栏板 陕西省建筑标准设计《09系列建筑图集(第六册)》陕09J09 室外工程/陕09J10 地下防水工程 陕西省推广用用标准设计《住宅厨房、卫生间聚合物水泥防火型排气道系统》陕2011TJ008 二、工程概况 1、工程名称:中国科学院西安光学精密机械研究所北院改扩建项目 2、工程地址:西安市碑林区太白路与友谊西路西北角 3、建设单位:中国科学院西安光学精密机械研究所 4、设计单位:西安建筑科技大学建筑设计研究院 5、监理单位:中煤陕西中安项目管理有限责任公司 6、施工单位:陕西建工第八建设集团有限公司 7、根据施工图纸及变更,各部位作法统计如下:

建筑屋面西瓦专项工程施工组织设计方案

建筑屋面西瓦专项施工方案 第一章工程概况 锦绣棕榈园住宅小区项目由四会市锦绣房地产投资建设,项目毗邻四会市市政府,项目总占地面积约25万平方米,总建筑面积约40万平方米。本项目包含多层、高层住宅、商业、公建配套,为大型综合住宅小区项目。 项目设计单位为:市番禺城市建筑; 勘察单位为:地质工程勘察院;监理单位为: 施工单位为:市敏捷建筑工程;。 本工程为四会市锦绣棕榈园二期63-66座高层住宅及地下车库工程,总建筑面积约6万平方米。其中每座建筑面积约15000㎡;层数地上29层,地下1层;层高:地上首层为4.45m,上部标准层均为3.0m.檐口高度最高88.45米,屋面塔楼高度最高99.6米。结构类型:剪力墙结构。 屋面:有平屋面、坡屋面。平屋面为双层防水材料:2mm厚非焦油聚氨酯防水涂料,2厚氯化聚乙烯橡胶共混防水卷材,面层为30厚C20细石混凝土;坡屋面为20厚防水砂浆,面层为蓝灰色西班牙瓦。保温材料为40厚挤塑聚苯乙烯保温隔热板。 第二章编制依据 1、本工程施工图纸 2、屋面工程质量验收规(GB50207-2002) 3、《土建工程施工工艺标准》 4、《建筑施工安全检查标准》JGJ59-99 5、《建筑施工高处作业安全技术规》 6、《建筑工程施工质量验收统一标准》(GB50300-2001) 第三章施工准备 一、技术准备 1、熟悉图纸、并进行图纸会审; 2、编制专项施工方案; 3、组织班组进行技术,安全交底工作。 二、施工机械及劳动力准备

1、落实施工机具和劳动力。 2.水、电接至施工场地。 三、材料准备 1、落实施工材料的采购和进场时间。 2、材料要求 1)西瓦应边缘整齐,表面整洁,不得有分层,露砂、裂纹等缺陷。沟瓦与盖瓦的尺寸应配合适当,脊瓦与其侧面平瓦应配合适当。 2)沟瓦、盖瓦、屋脊盖瓦、屋脊侧平瓦等各种瓦的尺寸、形状应一致,符合设计要求,不得大小不一,宽窄不一,缺棱少角、翘曲变形并且瓦的颜色必须相同、光泽一致。 3)西瓦运输时应轻拿轻放,不得抛扔,碰撞;进入现场后应分规格、种类堆放整齐。瓦片的堆码方式应注意,沟瓦、盖瓦、脊瓦应“立式”堆码。 4)坐铺西瓦砂浆采用1:1:4水泥石灰砂浆。 5)屋脊侧平瓦与坡面瓦(沟瓦、盖瓦)间的缝,采用铁红配制水泥砂浆进行补抹。铁红水尼砂浆要先进行现场试配,当其干燥后的颜色与西瓦相同后,方可进行抹缝,并且记下最终试配的配合比,以后严格按此配合比进行铁红调色砂浆的配制。 3、辅助材料 1)钢钉:使用直径约3.5mm,长度3-3.5cm。 2)铜扎线:使用直径约0.9mm,钢线或防锈铁线。 3)灰浆:水泥、中沙,按1:3之比例加水拌和。 四、现场准备 1、根据建筑物天面混凝土的防水处理要求及标准,严格处理好屋面的防水工作。 2、屋面盖瓦前,必须清洁抹平,以求使瓦能平密贴屋面,达到瓦面平直,牢固之目的。 第四章施工工艺 一、工艺流程 1、结构层→20厚1:3水泥砂浆找平层→一层2厚SBS(二型)改性沥青防水卷材隔气层→60厚挤塑聚苯乙烯板保温层→20厚1:3水泥砂浆找平层→4厚SBS(二型)改性沥青防水卷材防水层→最薄处20厚1:3水泥砂浆卧瓦层→蓝灰色西班牙瓦 2、总体施工程序为:坡屋面找平→弹线→洒水湿润基层→坡屋面坡面铺设西瓦→屋顶水平屋脊铺设西瓦→转角斜屋脊铺设西瓦。 3、沟瓦:干摆→铺砂浆→铺瓦→调整→钉钢钉→清理砂浆污染

屋面工程施工方案

目录 3.1技术准备 (3) 3.2材料准备 (3) 3.3劳动力组织 (3)

****** 屋面工程施工方案 一、编制依据 1、本工程施工图纸; 2、施工组织设计; 3、验收规范及标准: 《建筑地面工程施工及验收规范》 GB50209-2010 《屋面工程质量验收规范》 GB50207-2012 《工程测量规范》 GB50026-2007 《建筑装饰装修施工及验收规范》 GB50210-2010 《建筑工程施工质量验收统一标准》 GB50300-2001 《屋面防水施工技术规程》 DBJ01-93-2004 9、图集:12BJ1-1《工程做法》 08BJ5-1《屋面详图》 12BJ2-11《A级不燃材料外墙外保温》 二、工程概况 本工程位于北京市丰台区京石高速路与万丰路路口的东北角,西至万丰路东绿化带线,东至马官营北路,南至京石高速公路绿化带,北至马官营1号路,为大底盘商业办公综合体,包括商场、影院、餐饮、娱乐、办公及地下车库。总建筑面积约260698平方米,其中地上建筑面积153708平方米,地下建筑面积106990平方米。本工程地下3层,地上5~19层。 本工程屋面防水等级为II级,按两道防水设防。防水层合理使用年限15年,屋面保温材料选用憎水膨珠保温砂浆平均厚度:110mm(燃烧性能A级),部分为种植屋面。

三、施工部署 3.1技术准备 1、图纸会审:项目专项技术人员应坚持日常的图纸审核制度,发现问题及时向项目总工汇报,坚持做到在是施工前把图纸中存在的问题处理完毕。 2、技术交底:在正式施工前,对参与施工有关的管理人员、技术人员和工人进行技术性的交待与说明。对关键部位的做法,编制作业指导书进行重交待,把好关键部位的质量技术关。 3、对于所有进场使用的材料,技术人员都要进行验收,如果有材料需要进行复试,则应组织相关部门与监理人员进行现场取样,并依据设计要求与相关规范进行复试,没有复试的材料坚决不得使用,复试不合格的材料要及时办好退场手续及记录,必须马上责令施工队停止施工。 3.2材料准备 3.3劳动力组织 防水工30人、瓦工20人、混凝土工20人、木工8人、其它10人。

坡屋面西瓦工程施工设计方案

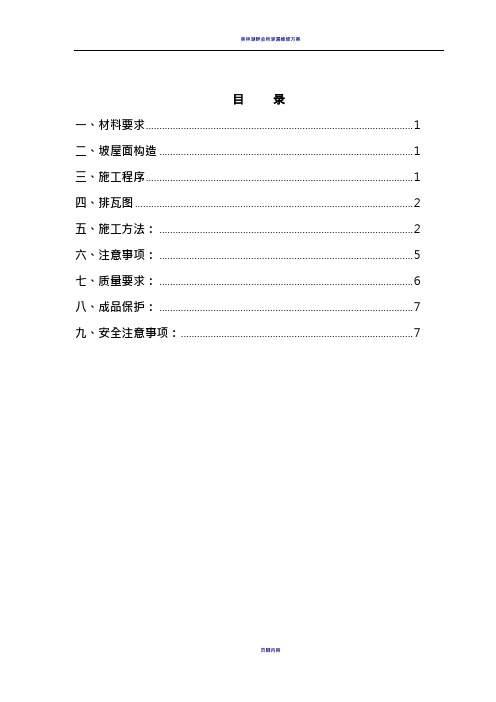

锦绣天河坡屋面西瓦施工方案 锦绣天河一期工程为大型小区建筑群,其屋面采用坡屋面形式,坡屋面上加盖西瓦。因坡屋面的倾斜度较大,不利于屋面瓦平整度的控制、不利于外观控制和材料的运输、搬运及班组施工,故在施工过程中要求严格按施工做好工序控制、质量检验及验收工作。 一、材料要求 1、西瓦应边缘整齐,表面整洁,不得有分层,露砂、裂纹等缺陷。沟瓦与盖瓦的尺寸应配合适当,脊瓦与其侧面平瓦应配合适当。 2、沟瓦、盖瓦、屋脊盖瓦、屋脊侧平瓦等各种瓦的尺寸、形状应一致,符合设计要求,不得大小不一,宽窄不一,缺棱少角、翘曲变形并且瓦的颜色必须相同、光泽一致。 3、西瓦运输时应轻拿轻放,不得抛扔,碰撞;进入现场后应分规格、种类堆放整齐。瓦片的堆码方式应注意,沟瓦、盖瓦、脊瓦应“立式”堆码。 4、坐铺西瓦砂浆采用1:1:4水泥石灰砂浆。 5、屋脊侧平瓦与坡面瓦(沟瓦、盖瓦)间的缝,采用铁红配制水泥砂浆进行补抹。铁红水尼砂浆要先进行现场试配,当其干燥后的颜色与西瓦相同后,方可进行抹缝,并且记下最终试配的配合比,以后严格按此配合比进行铁红调色砂浆的配制。

二、坡屋面构造 根据设计,其坡屋面的构造如下(由下至上,如下图): 1、钢筋砼屋面板; 2、防水砂浆(横刷素水泥浆一道;10厚1:2水泥砂浆掺5%防水粉;纵刷素水泥浆一道;10厚1:2水泥砂浆掺5%的防水粉); 3、25厚1:1:4水泥石灰砂浆坐铺; 4、用钢钉固定西瓦 三、施工程序 1、总体施工程序为:坡屋面找平→弹线→洒水湿润基层→坡屋面坡面铺设西瓦→屋顶水平屋脊铺设西瓦→转角斜屋脊铺设西瓦。 2、沟瓦:干摆→铺砂浆→铺瓦→调整→钉钢钉→清理砂浆污染 3、盖瓦:沟瓦铺完一排后→铺砂浆→摆盖瓦→清理砂浆污染 4、与屋脊相交处坡面瓦:干摆屋脊两侧的坡面瓦→沿屋脊拉线画出坡面瓦的切割线→将坡面瓦运至檐沟处或外架上进行集中切割→坡面瓦铺设并用砂浆将上部端口填灌严密→进行屋脊侧立瓦坐砌

屋面工程施工组织设计方案(1_1)

昆山市同周路东,锦东路北地块项目 屋面工程施工方案 (2#3#5#配套公建、6#~9#、13#、18#、22# 楼、A地库) 编制人: 审核人: 审批人:

南通建工集团股份有限公司 2018年1月

目录 一、编制依据 (2) 二、工程概况 (2) 三、施工部署 (3) 四、施工准备 (3) 五、施工工艺 (4) 六、质量标准 (9) 七、注意事项………………………………………………………………………… 11 八、成品保护………………………………………………………………………… 12 九、安全文明施工…………………………………………………………………… 12 十、附图……………………………………………………………………………… 13

一、编制依据 1、《建筑工程施工质量验收统一标准》(GB50300-2013); 2、《屋面工程技术规程》(GB50345-2012); 3、《屋面工程质量验收规范》(GB50207-2012); 4、《平屋面建筑构造》(12J201); 5、本工程施工图纸 6、《苏南万科项目统一构造做法》(S-2#) 二、工程概况 (一)工程基本情况 昆山市同周路东、锦东路北地块项目一期含主体土建工程、水电工程、室外工程等。本工程位于昆山市锦溪镇同周公路东侧、锦东路北侧,本期(1-1)开工建设范围为2#3#5#配套公建、6#~9#、13#、18#、22#楼、A地库,其中6#7#楼为11层住宅,8#~9#、13#、18#、22#楼为8层住宅,总建筑面积约48936.1㎡。

公司 项目经理章闪电总监理工程师黄汝兵 技术负责人余付云专业监理工程师朱根深 三、施工部署 3.1、材料运输: 使用施工电梯和塔吊解决垂直运输,以手推车在屋面内水平运输。 3.2、主要劳动力构成 根据本工程的屋面面积合理配备施工操作人员,人员安排计划如下表 表3-2 序号工种人数备注 1 泥瓦工18 找坡层、保护层、刚性屋面层施工 2 壮工 6 剔凿、修理、文明回宫 3 防水工10 屋面防水施工 4 钢筋工8 钢筋网片绑扎

屋面工程施工方案汇总

目录1编制依据 (3) 2工程概况 (3) 2.1工程简介 (3) 2.2工程概述 (4) 3施工安排及资源配备计划 (6) 3.1施工准备 (6) 3.2施工条件 (7) 4施工方法及工艺要求 (7) 4.11:8陶粒混凝土施工方法 (8) 4.2保温层施工方法 (9) 4.340厚C20细石混凝防水依附层施工 (9) 4.4防水卷材粘贴 (10) 4.510厚低标号石灰砂浆隔离层施工 (12) 4.650厚钢筋混凝土保护层(上人屋面)或25厚1:2.5水泥砂浆 (13) 4.7屋面挂瓦施工 (14) 4.8屋面排气孔施工 (20) 5质量注意事项 (22) 6质量保证措施 (22) 7质量标准 (23) 8质量通病控制措施 (24) 9成品保护 (25) 10安全环保措施 (26)

11施工组织框架图 (27)

1编制依据 1、本工程施工图、设计变更、图纸会审等。 2、《屋面工程技术规范》GB50345-2012 3、《屋面工程质量验收规范》GB50207-2012 4、《建筑工程施工质量验收统一标准》GB50300-2013 5、《混凝土结构工程施工质量验收规范》GB50204-2010 6、《建筑节能工程施工质量验收规范》GB50411-2007 7、《平屋面建筑构造》99J201-1 8、江苏省住宅工程质量通病控制标准 2工程概况 2.1工程简介

2.2工程概述 2.2.1、各部位屋面作法统计表:

2.2.1、屋面工程施工重点、难点 本工程屋面分包为上人和不上人屋面两种。针对工程实际施工情况,屋面施工基本处于雨季,所以防水细部施工和雨季施工作为本屋面施工的难点,在防水组织施工前掌握好近几天的天气情况,防水施工时不能在雨天施工。屋面找坡、保温及屋面细部收口做为重点控制。防水施工完成后必须进行闭水试验或赶上下雨时采取淋水试验,提前做好雨水口的封堵。闭水或雨淋试水试验合格后,方可进行下道工序的施工。

建筑屋面西瓦专项施工方案(范本)

目录 第一章工程概况 (2) 第二章编制依据 (2) 第三章施工准备 (3) 一、技术准备 (3) 二、施工机械及劳动力准备 (3) 三、材料准备 (3) 四、现场准备 (4) 第四章施工工艺 (4) 一、工艺流程 (4) 二、施工工艺 (5) 三、注意事项 (10) 第五章质量保证措施 (11) 一、质量保证措施 (11) 二、成品保护: (11) 第六章安全施工措施 (12)

建筑屋面西瓦专项施工方案 第一章工程概况 锦绣棕榈园住宅小区项目由四会市锦绣大地房地产有限公司投资建设,项目毗邻四会市市政府,项目总占地面积约25万平方米,总建筑面积约40万平方米。本项目包含多层、高层住宅、商业、公建配套,为大型综合住宅小区项目。 项目设计单位为:广州市番禺城市建筑设计院有限公司; 勘察单位为:韶关地质工程勘察院; 监理单位为: 施工单位为:梅州市敏捷建筑工程有限公司;。 本工程为四会市锦绣棕榈园二期63-66座高层住宅及地下车库工程,总建筑面积约6万平方米。其中每座建筑面积约15000㎡;层数地上29层,地下1层;层高:地上首层为4.45m,上部标准层均为3.0m.檐口高度最高88.45米,屋面塔楼高度最高99.6米。结构类型:剪力墙结构。 屋面:有平屋面、坡屋面。平屋面为双层防水材料:2mm厚非焦油聚氨酯防水涂料,2厚氯化聚乙烯橡胶共混防水卷材,面层为30厚C20细石混凝土;坡屋面为20厚防水砂浆,面层为蓝灰色西班牙瓦。保温材料为40厚挤塑聚苯乙烯保温隔热板。 第二章编制依据 1、本工程施工图纸 2、屋面工程质量验收规范(GB50207-2002) 3、《土建工程施工工艺标准》 4、《建筑施工安全检查标准》JGJ59-99 5、《建筑施工高处作业安全技术规范》 6、《建筑工程施工质量验收统一标准》(GB50300-2001)

屋面工程施工方案91063

1.编制依据 1.1施工图表1-1 1.2施工组织设计 1.3主要规程、规范表1-2 1.4主要图集表1-3

2.工程概况 2.1建筑概况 本工程为河南省军区郑东新区经济适用住房工程第三标段群体住宅楼工程,由河南省军区经济适用住房建设办公室开发,位于郑州市郑东新区东风东路北侧、龙湖外环东路西侧,总建筑面积为22282.80m2。单体建筑物檐高最高为18.5m,总高度职B为21.812m、职A为22.628m,各单位工程±0.00相当于88.591、88.641m。基础形式为筏板基础,结构形式为砖混结构。 本工程为节能型建筑设计的住宅工程,地上6层附加阁楼层,地下为半地下室,地下层高为2.53m,地上标准层层高为3.0m,室内外高差0.9m。 2.2设计简介表2-1

2.3屋面工程做法概况 2.3.1屋1(各栋号屋面做法) ※8、屋面瓦 ※7、20mm厚1∶3水泥砂浆卧瓦层(配Ф6@500x500钢筋网) ※6、20mm厚1∶3水泥砂浆找平层 ※5、50mm厚挤塑聚苯乙稀泡沫塑料板 ※4、一层3mm厚SBS改性沥青防水卷材 ※3、刷基层处理剂一遍 ※2、15mm厚1:3水泥砂浆找平层,砂浆中掺锦纶-6纤维0.75~0.90Kg/m3 ※1、钢筋混凝土楼板 2.3.2屋2 ※7、浅色涂料保护层 ※6、两层3mm厚SBS改性沥青防水卷材 ※5、刷基层处理剂一遍 ※4、20mm厚1:3水泥砂浆找平层,砂浆中掺锦纶-6纤维0.75~0.90Kg/m3※3、50mm厚挤塑聚苯乙稀泡沫塑料板(传热系数为0.381W/M2.K) ※2、1:8水泥膨胀珍珠岩找2%坡,最薄处20mm厚

屋面西瓦施工方案 (1)

目录 本工程部分屋面是斜屋面,加盖西式陶瓦。因坡屋面的倾斜度较大,不利于屋面瓦平整度的控制、不利于外观控制和材料的运输、搬运及班组施工,故在施工过程中要求严格按施工做好工序控制、质量检验及验收工作。 一、材料要求 1、西瓦的品种及规格要符合设计要求; 2、西瓦应边缘整齐,表面整洁,不得有分层,露砂、裂纹等缺陷。沟瓦与盖瓦的尺寸应配合适当,脊瓦与其侧面平瓦应配合适当。 3、沟瓦、盖瓦、脊瓦、檐口瓦、屋脊侧平瓦等各种瓦的尺寸、形状应符合设计要求,不得大小不一,宽窄不一,掉角、缺边、少抓、翘曲变形并且瓦的颜色必须相同、光泽一致。 4、西瓦运输堆放应避免多次倒运,堆放、运瓦时,要稳拿轻放,不得抛扔,碰撞;进入现场后应分规格、种类堆放整齐。瓦片的堆码方式应注意,沟瓦、盖瓦、脊瓦应“立式”堆码。 5、辅助材料: (1)钢钉:使用直径约,长度3-5cm。 (2)铜扎线:使用直径16号铜线。 (3)挂瓦条:采用Φ8钢筋及Φ10预埋钢筋或膨胀螺丝。 (4)灰浆:1:1:4水泥石灰砂浆坐砌。

二、坡屋面构造 根据图纸,其坡屋面的构造如下: 1、现浇钢筋混凝土板,板面清扫干净,纵横各扫纯水泥浆一道; 2、20厚 M5干混地面砂浆,分二次压光,随加水泥浆抹平; 3、2厚聚合物水泥基防水涂料(四周翻起 400高); 4、25厚M5干混水泥砂浆保护层上坐砌,挂西式陶瓦; 5、用钢钉及铜线固定西瓦。 三、施工程序 1、总体施工程序为:基层结构处理→防水及保护层施工→弹线、排瓦→洒水湿润基层→挂瓦条安装→坡屋面坡面铺设西瓦→转角斜屋脊铺设西瓦→检查验收→淋水实验。 3、坡面瓦施工程序为:干摆→挂瓦条安装→绑扎铜线→铺砂浆→铺瓦→调整→钉钢钉→清理砂浆污染 4、与屋脊相交处坡面瓦施工程序为:干摆屋脊两侧的坡面瓦→沿屋脊拉线画出坡面瓦的切割线→将坡面瓦运至檐沟处或外架上进行集中切割→坡面瓦铺设并用砂浆将上部端口填灌严密→进行屋脊盾瓦坐砌 5、脊瓦施工程序为:挂线→砌盾瓦→铺砂浆→盖脊瓦→砂浆干燥前在瓦缝抹调色砂浆→清理砂浆污染 四、排瓦 对梯形和三角形的屋面摆放的原则相同,由下而上进行横向放样、纵向放样(即沿建筑物短、长轴):按照施工图标出的正确尺寸调整好,做到不切瓦为准。再对与屋脊交接处的坡面瓦进行弹线、裁剪、摆放。 五、施工方法: (一)施工前的准备工作 1.在铺设屋面瓦之前,按西瓦的尺寸排好并放好线,在屋面上弹出墨线。 2.在铺设屋面瓦之前,须沿排水沟(斜沟)装置好水槽及其它通道。 3.清除一切障碍,如完成所有水泥砂浆的工序、拆除脚手架、木板模子等。

屋面工程施工方案

1.1.1屋面工程施工方案 1、基层处理 将结构层上所有杂物清走、彻底清除结构层上面的松散杂物,并用水冲洗干净。在做找坡层前,先将底层洒水湿润,用纯水泥浆薄薄扫刷一道。 2、水泥砂浆找平层施工 施工时,用1:3水泥砂浆抹在保温层上,厚度20~25mm,砂浆摊铺后,用2m以上长度刮杆刮平,一次摊铺抹压成型面积以60m2左右为宜。刮杆刮平后,用木抹子槎平,达到表面平整度,平整度误差用靠尺检测≤5mm。12h后用草袋覆盖,浇水养护,避免找平层水泥砂浆出现收缩开裂、起砂、起皮现象。 对突出屋面上的结构和管道根部等细部节点应做圆弧、圆锥台或方锥台,并用细石混凝土制成。以避免节点部位卷材铺贴折裂,利于粘实粘牢。 ⑴、女儿墙、天窗等根部圆弧半径均为80mm,水落管周围500mm 范围内应做成略低的凹坑,坡度≥5%。 ⑵、女儿墙压顶顶部做不小于30mm的排水坡度。女儿墙压顶向内侧作坡,压顶底边做滴水线,坡度≥20mm,整个抹灰必须角顺直清晰,表面平光,形状规矩。 3、卷材铺贴的施工 ⑴、材质:采用SBS改性沥青防水卷材,材质性能应符合国家规范规定,拉伸性能:拉力≥400N,延伸率≥5%;耐热度(85±2℃,2h)不流淌,无集中性气泡;柔性(-5℃~-25℃):绕规定直径圆棒无裂纹;不透水性:压力≥0.2Mpa,保持时间≥30min。经查验卷材实物、出厂合格证和取样复试合格后方能使用。 ⑵、本工程采用热溶满粘法施工。平行屋脊的搭接缝应顺流水方

向搭接。卷材长短边的搭接宽度≥80mm,单层铺贴相邻两幅卷材的短边搭接缝应错开500mm。 ⑶、卷材铺贴前应进行施工铺贴设计,按照屋面实际平面尺寸和形状,结合卷材规格,放样于找平层上。在找平层上规划预排,实地测量,分幅弹线,节点放样,以控制卷材各片成型效果。 ⑷、铺贴卷材时,首先按照弹放在找平层上的控制线,从檐口(屋面最低标高处)开始,逐幅顺序向屋脊方向铺贴。每贴一幅均先卷材整卷打开,按线试铺。摆正顺直,定好所需长度和搭接缝位置,然后回卷。用汽油火焰喷枪热熔卷材粘贴面的热溶胶,并滚动卷材,使其直接粘压于找平层上。卷材粘贴后应大面平整,接缝顺直。搭接缝位置必须粘结牢固,封闭严密。粘贴中不得污染外侧和墙面。屋面完工,做专项验收。 ⑸、屋面细部节点卷材收头处理: ①、水落口封口处理:先贴节点附加层,将长度与出水口长度相同的卷材伸入口内满贴,入口周边留置80mm宽度的卷材封口,再用屋面卷材层覆盖水落口,使卷材接缝位置设在洞口棱角上,使口整齐美观,封口严密不翘边。 ②、管道包裹:先将屋面卷材层裹至管道的管身80mm高,再在其上铺设节点附加层,包裹高度不小于250mm,底面覆盖在方锥台上,接缝位于锥台的斜棱上,上口用金属箍箍紧。 ③、女儿墙的根部,先铺节点附加层,附加层铺在屋面上的宽度≥100mm,贴在墙根立面上的高度≥200mm,再用屋面卷材覆盖,收头高度≥250mm,收头裁割平直,并用压条钉压。钉距均匀≤800mm。 4、卷材保护 屋面防水工程应尽量避开雨季施工。屋面施工完后,严禁上人和进行其它施工作业,以使屋面不受损坏。

相关主题
文本预览
相关文档 最新文档
