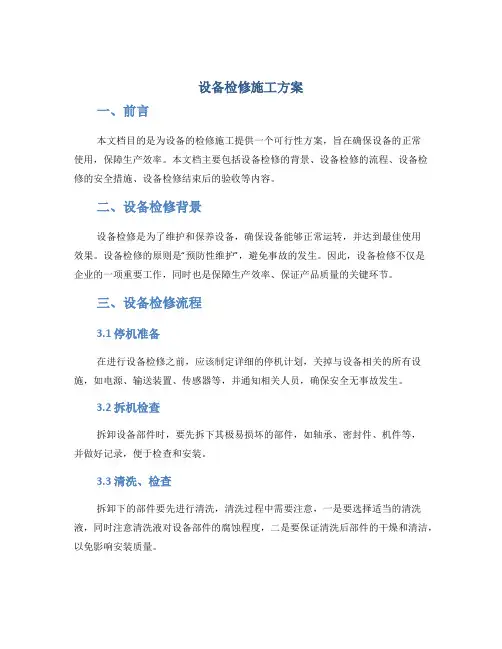

设备维修间施工方案

  • 格式:docx
  • 大小:61.30 KB
  • 文档页数:12

下载文档原格式

  / 12
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
搬运模板时轻拿轻放,不准碰撞己安装好的模板和其他硬物;大模板就位时要平稳、准确,不得兜挂钢筋,用撬棍调整大模板时,要注意保护模板下口,严格控制拆模时间,拆模时按程序进行,禁止用大锤敲击或撬棍硬撬,以免损伤混凝土表面和棱角,模板与墙面粘结时,禁止用机械拉模板,防止将基础面拉裂,拆模时要注意对成品加以保护,严禁破坏。
2、梁、板混凝土应同时浇筑,先浇梁的混凝土,当混凝土达到板底位置时再与板的混凝土同时浇筑。
3、梁、板混凝土采用振捣棒和平板振动器相结合的方法进行振捣。
4、浇筑板的混凝土虚铺厚度应略大于板厚。
5、浇筑板混凝土时,不允许用振捣棒铺摊混凝土。
5.5
1、柱子:方柱不拆模板养护至少4d后,方可拆模;。
2、梁板:梁板底不拆模养护直至达到拆模条件,梁板面整体覆盖塑料薄膜,并浇水养护不少于7d,浇水养护以保证掀开薄膜检查时混凝土表面处于湿润状态为标准。
7、柱模板安装前根部清理干净。
3.2
模板根据具体模数采用竖向组合,用50×100mm方木作竖档。柱模板安装,则在基础承台上弹出柱边线及50控制线,根据弹出的模板线,按照200mm间距在承台上用电锤打出70mm左右深φ14小孔,将钢筋200mm长φ12钢筋头砸入承台内作为限位筋使用。将模板按照限位筋位置拼装、加固,纵肋采用木方,中间放置钢管,外横肋采用双木方,两端用对拉杆直接锁死,木方横肋每400mm设置一道,第二、四道外横肋采用钢管与梁板的满堂脚手架连接成一个整体。
3.3
脚手架、模板安装完成,项目各部门的相关人员对脚手架搭设、模板支撑进行验收,提出整改意见,整改合格后后报监理、业主验收,监理、业主验收合格后进入下道工序。
第四章
4.1
钢筋加工前,由技术人员依据结构施工图、16G101图集规范要求,对各种构件的每种规格钢筋放样并填写《钢筋配料单》,《钢筋配料单》中注明钢筋的规格、形状、长度、数量、应用部位等。《钢筋配料单》经项目专业责任工程师审核签字认可后,开始加工。
所有工序的平面位置、标高均须在测量工程师复核合格后进入下部工序。
2、施工方案准备
设计技术部编制具有指导意义的施工方案,并对施工员各班组长安全员进行施工方案技术交底,明确施工部署及施工注意事项。
3、现场管理人员准备
现场管理人员应熟悉图纸、熟悉施工方案,充分了解图纸和施工方案要求,结合现场实际情况,针对地上混凝土结构的施工部位、施工方法、浇筑路线、质量要求、安全要求,、施工班组、工人进行详细的安全、技术交底,并形成书面文件。
5
扣件
4500

模板及其他
6
薄膜
300

砼养护
说明:表中数据仅为地上混凝土结构施工使用最低要求,分包自行考虑有一定数量的材料储备;未考虑到的材料,当地采购。
2.2.4
1、测量准备
(1)测量仪器的准备
配备以下测量仪器:全站仪1台,水准仪1台,50m长钢卷尺1把,5m卷尺若干。
(2)测量控制网
利用地下结构施工时已经建立的测量控制网,进行测量定位。
2.2.3
地上结构施工所需主材有钢筋、混凝土,措施材料模板、木方、混凝土养护薄膜、跳板、钢管架料等。
地上结构施工阶段材料需求表
区域
序号
材料名称
数量
单位
用途
结晶器维修间
1
钢筋
0.72
t
主体
2
混凝土
66

主体
1
模板
300
m2
模板及其他
2
木方
20
m3
模板及其他
3
跳板
120

操作架及走道
4
钢管
2
t
模板及其他
3、振捣棒不得触动钢筋和预埋件,振捣棒插入点要均匀,防止多振或漏振。
5.3.2
1、梁板混凝土浇筑时,振点间距500mm,梅花形布置,振捣密实,顶板混凝土拉线控制标高,先用木刮尺刮过,用木抹搓毛不少于二遍。考虑楼地面一次成活,待混凝土表面较干时,采用细尼龙扫帚应顺同一方向拉出均匀细纹,一次成型。墙根位置应用一长尺整面墙找平,控制好平整度,并距内墙面150mm内一次性赶实压光,柱根周边部位150mm范围内赶实压光。
2.提高全员质量意识
工程质量包括工程使用的产品质量、工序和施工质量,三者密切联系。工程质量是施工活动的最终成果,它取决于工序质量,而工作质量则是工序质量和工程质量的保证和基础,工程质量是衣蛾系统工程,领导是关键,制度是手段,技术是保证,队伍进场后,将分项分工序实施专项质量意识教育,做到人人明白质量要求,各各清楚质量标准和目标。监理健全质量奖惩等规章制度,在人员和机械等技术装备和物资保障上满足施工质量标准的要求。
2、第四施工段:由于这一施工段较复杂,从+5.698米处柱子开始起牛腿,且每个柱子的牛腿上安放一块钢板,钢板上钻取四个孔,放置四个螺栓。该阶段必须严格控制钢板的整体水平度及螺栓的位置的精度。
2.2
2.2.1
地上混凝土结构施工阶段主要机械设备需求表
序号
设备名称
数量
性能
5
钢筋加工机械
2套
/
6
木工加工机械
4.3
1、柱筋上口设置一道钢筋定位卡,保证柱筋位置准确,如下图:
上图中:A=柱宽-2mm,B=柱宽-2×保护层-2×柱主筋直径
2、柱变截面时,在施工牛腿处的钢筋时按照施工图施工满足搭接和锚固要求。
3、在主次梁或次梁间相交处,梁箍筋单向满绑扎。
4、梁箍筋的接头(弯钩叠合处)须交错布置在两根架立钢筋上,箍筋转角与架力钢筋交叉点均须扎牢,绑扎箍筋时绑扣相互间须成八字形。
部位
混凝土等级
基础
C30 CRS
上部结构
C25 CRS
素混部分
C15 CRS
注:地下部分均采用抗硫砼
(2)混凝土构件保护层厚度
构件
保护层厚度/mm
构件
保护层厚度/mm
基础
50

25

20

30
第二章
2.1
2.1.1
施工段划分→第一段 柱基础及底圈梁→(-2.1~-0.2m
2.1.2
1、第三施工段:根据图纸设计要求,设备维修间内需搭设满堂脚手架,脚手架空间范围30m*15m*9m。后附脚手架计算书
3、浇筑混凝土前,在模板根部用水泥砂浆将缝隙堵严,防止跑浆。
4、按照要求在楼板上设置地锚
5、模板的支设高度到梁底面,并在根部一侧预留洞口,待模板支设好后清理柱子根部的杂物,清理完毕后立即封闭,用水泥砂浆将与支撑面的缝隙堵严。
6、模板支设好后,用吊线或用经纬仪对墙柱的垂直度进行校正偏差,严禁超过误差允许范围。
2套
/
7
砼振动棒
2根
6m/Φ50
说明:本表为主要机械设备的配置情况,现场将根据需要实时调整。
2.2.2
地上混凝土结构施工阶段劳动力需求表
区域
序号
工种
合计
结晶器维修间
1
钢筋工
10
2
混凝土工
5
3
模板工
8
4
架子工
10
5
电工
1
6
试验工
1
合计
35
说明:1.表中不含管理人员;2.表中数据为最低数量,不同阶段工种人数会有浮动,可根据现场实际情况调整。
第三章
3.1
1、柱模板安装流程
弹好柱边线、标高线及轴网控制线、报监理复核合格→绑扎墙柱钢筋→报监理进行钢筋隐蔽验收→立柱模板→安装模板次龙骨、主龙骨、对拉螺栓→校正截面尺寸模板垂直度、复核并矫正埋件位置→柱模板验收→浇筑混凝土。
2、模板设计:根据各施工部位尺寸、转角等特点及现场施工条件,确定模板尺寸。
5、板筋摆放前,在模板上划好主筋、分布筋间距,用墨线弹出每两根主筋的线,依线绑筋。
6、按弹出的间距线,先摆受力主筋,后放分布筋。预埋件、安装。
7、绑扎板钢筋时,相交点必须全部绑扎八字扣。当板钢筋为双层双向时,为确保上部钢筋和负弯矩的位置,在两层钢筋间加设马凳铁,马凳间距为1000mm。
第五章
5.1
1、隐蔽工程验收:确保钢筋、模板均验收完成,并与监理填写验收记录表。
(4)标高控制线已抄测完成。
5.2
1、混凝土浇筑均采用汽车泵进行浇筑,包括各施工段的柱、梁板。
2、汽车泵应站立坚硬的地面上,防止倾覆,如果基坑未回填之前,最近离基坑距离不得小于3m;
5.3
5.3.1
1、柱浇筑前在底部先铺垫与混凝土同强度砂浆,并使底部砂浆厚度为50mm。
2、同一施工段内,所有柱子转圈分层浇筑,每个柱子每层浇筑砼的厚度为1.5m。
2、提前搅拌站联系,提出浇筑要求,尽量避开高峰需求;
3、提前计算混凝土浇筑方量,根据机械配置情况确定浇筑顺序,浇筑时间。
4、确保混凝土试块的制作,及时通知监理、试验室制作试块。
5、现场检查准备
(1)将各种wk.baidu.com物及剔出的浮浆清理干净,顶板上的垃圾,碎混凝土块要清理干净。
(2)检查模板的支撑是否牢固。
(3)验收模板人员应检查对拉螺栓螺帽有无松动,模板拼缝是否严密。验收钢筋人员应检查钢筋是否被踩偏移位,埋件位置是否正确。
第六章
质量要求及控制措施
6.1
按质量标准建立起质量保证体系,严格执行合同各条款,加强质量管理。
6.2
1.建立健全质量保证体系
项目部成立质量管理领导小组,项目经理任管理领导小组组长,技术和质量负责人任副组长,成员由主管各业务领导组成。设专职质量检查员,队、班设专职质量检查员,各级质量管理干部和质检人员坚持跟班作业,及时发现存在问题定期召开质量分析会议,研究制定改进措施虚心倾昕业主、总包、监理工程师的意见并及时改正,进一步推动和改进质量管理工作。
钢厂
设备维修间工程




第一章
1.1
1、技术规范文件《D.T.R.BE 2.1混凝土结构施工规范》
2、项目图纸
1.2
1.柱
类型
柱截面尺寸/m
柱高/m
牛腿柱子
0.4*0.7
9
2.梁
楼层面标高
梁截面尺寸/m
9m 梁
0.45*0.75
3.板
楼层面标高
板厚/m
9m
0.11
5.混凝土等级及保护层厚度
(1)混凝土等级
4.2
1、钢筋保护层通过保护层垫块实现,保护层垫块均采用高强砂浆制作。
2、板的保护层垫块尺寸:50mm×50mm×20mm;梅花形布置,相互间距1m。
3、梁的保护层垫块尺寸:50mm×50mm×25mm,垫块制作时加入钢丝,使其可以直接绑在梁侧钢筋上用作梁侧保护层垫块;保护层垫块错位布置。
4、柱的保护层垫块尺寸:50mm×50mm×30mm,垫块制作时加入钢丝,使其可以直接绑在梁侧钢筋上用作梁侧保护层垫块;保护层垫块梅花形布置,相互间距0.5m。
