装饰项目工程项目工程量计算规则与方法
- 格式:doc
- 大小:2.22 MB
- 文档页数:8

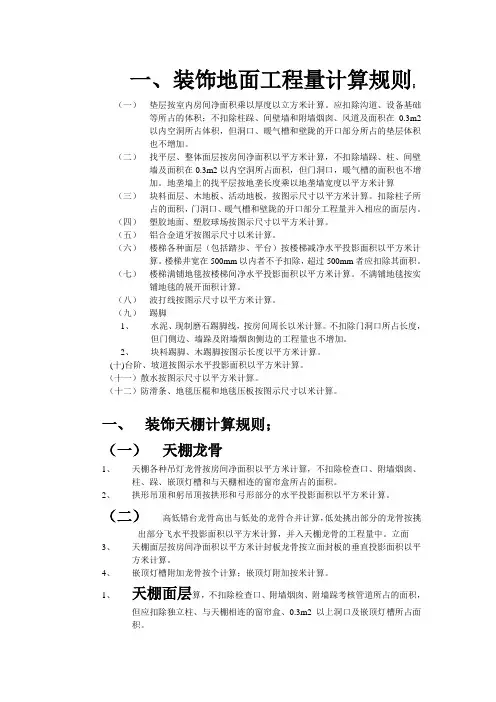

装饰工程工程量计算规则与方法一、楼地面装饰工程
1.整体面层及找平层
二、墙、柱面装饰与隔断、幕墙工程1.墙面抹灰
三、天棚工程
四、油漆、涂料、裱糊工程
五、其他装饰工程
六、拆除工程
七、措施项目
《工程量计算规范》中给出了脚手架、混凝土模板及支架、垂直运输、超高施工增加、大型机械设备进出场及安拆、施工降水及排水、安全文明施工及其他措施项目的计算规则或应包含范围。除安全文明施工及其他措施项目外,前6项都详细列出了项目编码、项目名称、项目特征、工程量计算规则、工作内容,其清单的编制与分部分项工程一致。
1.脚手架
2.混凝土模板及支架
3.垂直运输
4.超高施工增加
5.大型机械设备进出场及安拆
6.施工排水、降水
7.安全文明施工及其他措施项目
(1)安全文明施工费是指工程施工期间按照国家现行的环境保护、建筑施工安全、施工现场环境与卫生标准和有关规定,购置和更新施工安全防护用具及设施、改善安全生产条件和作业环境所需要的费用。
(2)其他措施项目包括夜间施工,费夜间施工照明,二次搬运、冬雨季施工、地上、地下设施,建筑物的临时保护设施,已完工程及设备保护等。
