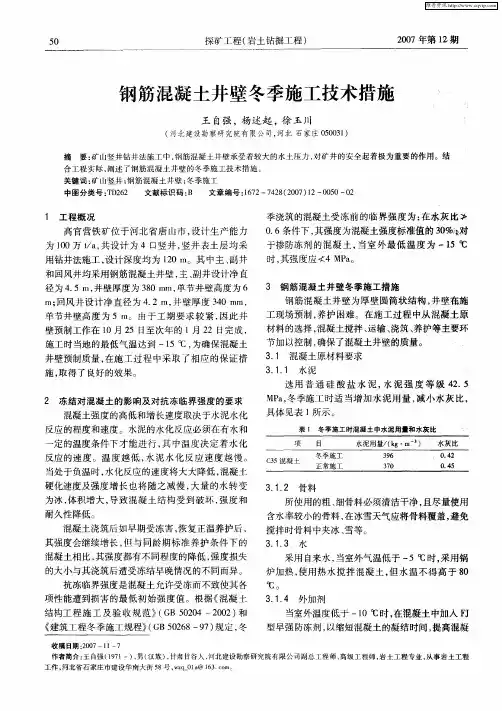

冬季钻井施工技术措施(2021新版)
- 格式:docx
- 大小:240.16 KB
- 文档页数:26

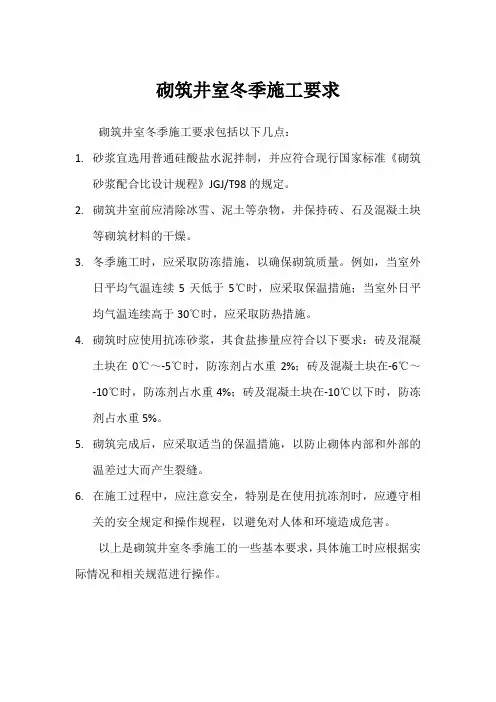

砌筑井室冬季施工要求
砌筑井室冬季施工要求包括以下几点:
1.砂浆宜选用普通硅酸盐水泥拌制,并应符合现行国家标准《砌筑
砂浆配合比设计规程》JGJ/T98的规定。
2.砌筑井室前应清除冰雪、泥土等杂物,并保持砖、石及混凝土块
等砌筑材料的干燥。
3.冬季施工时,应采取防冻措施,以确保砌筑质量。
例如,当室外
日平均气温连续5天低于5℃时,应采取保温措施;当室外日平均气温连续高于30℃时,应采取防热措施。
4.砌筑时应使用抗冻砂浆,其食盐掺量应符合以下要求:砖及混凝
土块在0℃~-5℃时,防冻剂占水重2%;砖及混凝土块在-6℃~-10℃时,防冻剂占水重4%;砖及混凝土块在-10℃以下时,防冻剂占水重5%。
5.砌筑完成后,应采取适当的保温措施,以防止砌体内部和外部的
温差过大而产生裂缝。
6.在施工过程中,应注意安全,特别是在使用抗冻剂时,应遵守相
关的安全规定和操作规程,以避免对人体和环境造成危害。
以上是砌筑井室冬季施工的一些基本要求,具体施工时应根据实际情况和相关规范进行操作。
钻井队冬季工程安全生产措施一、冬季工程方面施工措施1、下井钻具必须水眼畅通,场地工检查场地钻具,司钻负责钻台立柱。
2、需要下井螺杆,在井口进行试运转,以免螺杆上冻,影响生产。
甩出螺杆一定要放出螺杆内部泥浆,以免天冷上冻,影响使用。
3、高压管线、立管、防喷器主体、两侧管线包扎保温,用后防水并用气扫净,下钻前立管闸门预热。
4、做好井控设备的防冻保温工作,内防喷管线一定要用毛毡包好,保证管汇和内放喷管线以及各个闸门灵活好用,特别是完井固井前,一定要做好保温工作,保证反挤时管路畅通。
5、备用内防喷工具要经常活动并及时保养,保证其灵活性,以备随时之需。
6、储气瓶安装应向放水阀一边倾斜,以便放水,做到每小时放水一次.7、要经常检查气路元件的工作是否正常,特别是防碰天车,每隔两小时检查一次是否灵活好用,每半小时活动一次气路,并对控制箱进行保温,防止气路冻结.8、柴油机、发电机、泥浆泵、电动压风机、水刹车等设备启动前必须进行预热,之后方可启动.9、冬季使用泥浆泵,开泵前必须对保险凡尔进行预热,以防保险凡尔冻结失灵造成事故10、从今日起开始执行放水制度,所有的设备放水必须挂牌,,挂牌制度落实到人头.11、钻井期间凡停用的柴油机、发电机、泥浆泵、除砂泵、水刹车、高压管线应放水或放泥浆,由值班干部监督。
12、190系列12v35柴油机放水后,必须将油冷器内的水放干净,以防冻坏油冷器,油底壳内的机油也应放净.由大班负责。
13、水刹车放水后并空车运转清除积水,以免冻坏.14、凡使用单泵钻井,必须经常活动另一台泵,时间不超过半小时,以防冻坏.二、防火措施:1、冬季气温较干燥,井场严禁动用明火引燃,严禁吸烟,防止引起火灾.2、认真做好井场、驻地使用的电器线路安装和管理,不随意乱拉临时电线,禁止使用电炉子,电热管、电热毯用后要及时关掉或拔掉插销.3、电热板上不允许放任何物品,人走关掉。
4、动用电、气焊要严格执行动火审批手续,严禁无证操作,并由值班干部监督,备用好灭火器。
钻井队冬季安全施工方案钻井队冬季安全施工方案钻井队是一种特殊的钻井队伍,主要负责油田勘探、开采和开发工作。
它通常由若干支专业团队组成,每个团队都有自己独特的技术和知识储备。
下面是小编为大家整理的钻井队冬季安全施工方案(精选5篇),希望对您有所帮助!钻井队冬季安全施工方案1一、工作环境分析冬季是钻井队施工的一个特殊时期,气温低、天气变化大、风雪天气频繁,给钻井队的施工安全带来了一定的挑战。
因此,必须对冬季的工作环境进行全面的分析,制定相应的安全施工工作方案。
二、人员安全管理1. 培训:对所有员工进行冬季安全施工的相关培训,包括冬季施工注意事项、应急措施等。
2. 人员配备:根据施工需要,合理安排人员的轮岗和休息,确保人员在极端天气条件下的安全。
3. 防寒保暖:要求所有员工穿戴防寒保暖的工作服,戴好口罩、手套等防寒用具。
三、设备安全管理1. 设备检查:在冬季施工前,对所有设备进行全面检查,确保设备运转正常。
2. 防冻措施:对易受低温影响的设备和管道进行防冻处理,保证设备正常运转。
3. 防滑措施:在冰雪天气下,对施工现场进行及时清理,铺设防滑垫,确保施工人员的安全。
四、应急预案1. 风雪天气:一旦遇到大雪、大风等极端天气,立即停止施工,安排人员撤离现场,确保人员安全。
2. 交通安全:对出入施工现场的车辆进行严格管理,确保交通安全。
3. 紧急救援:建立健全的紧急救援机制,确保在发生意外情况时能够及时进行救援。
五、安全督导1. 定期检查:对施工现场进行定期检查,发现安全隐患及时整改。
2. 安全宣传:加强安全宣传教育,提高员工的安全意识和自我保护能力。
3. 安全奖惩:建立安全奖惩制度,对安全工作突出的个人和单位进行表彰奖励,对违反安全规定的行为进行惩处。
钻井队冬季安全施工方案2一、工作目标确保冬季钻井施工期间工作场所的安全,并减少人员伤亡和设备损坏的风险。
二、施工前准备1. 雇佣经验丰富的施工队伍,包括工程师、技术人员和操作人员。
机井工程施工方案与技术措施一、背景介绍机井工程是指为了解决地下水资源利用问题而进行的钻井和安装井筒设备的工程。
机井工程的施工方案和技术措施的制定对于确保工程质量、提高工程效益具有重要意义。
二、施工方案1. 前期准备在施工前,需要进行详细的勘察和设计工作,包括地质勘察、水文地质勘测、地下水位监测等。
根据勘察结果,确定机井的位置和井深,制定合理的施工方案。
2. 钻井施工(1)设备准备:准备好各类钻井设备,包括钻机、钻杆、钻头等。
(2)钻孔施工:按照设计要求进行钻孔施工,根据地质情况选择合适的钻头和钻进液,并根据需要进行冲洗、套管等操作。
(3)井壁加固:在钻完井后,根据井孔情况进行井壁加固,以确保井筒的稳定性和安全性。
3. 井筒设备安装(1)井口装置:安装井口装置,包括井盖、井架等,以保护井筒和确保施工安全。
(2)井下设备安装:根据设计要求,安装井下设备,包括水泵、电缆、管道等,确保机井正常运行。
4. 试运行和调试(1)试运行:在井筒设备安装完成后,进行试运行,检测井下设备的运行情况和水泵的抽水效果。
(2)调试:根据试运行结果,对井下设备进行调试,确保机井的正常运行和高效抽水。
三、技术措施1. 安全措施在机井工程施工过程中,要严格遵守安全操作规程,确保施工人员的人身安全。
同时,要加强现场管理,设置安全警示标志,定期进行安全检查和教育培训,提高施工人员的安全意识。
2. 质量控制(1)施工过程中,要严格按照设计要求进行施工,确保井筒的质量。
(2)加强现场监督和检查,对施工过程中浮现的问题及时处理,确保施工质量。
3. 环境保护(1)施工过程中,要遵守环境保护相关法律法规,减少对环境的污染。
(2)合理利用水源,减少水资源的浪费。
4. 施工进度控制制定合理的施工计划,合理安排施工任务,确保施工进度的控制。
四、总结机井工程施工方案和技术措施的制定对于机井工程的顺利进行具有重要意义。
通过前期准备、钻井施工、井筒设备安装、试运行和调试等步骤的合理安排和控制,可以确保机井工程的质量和效益。

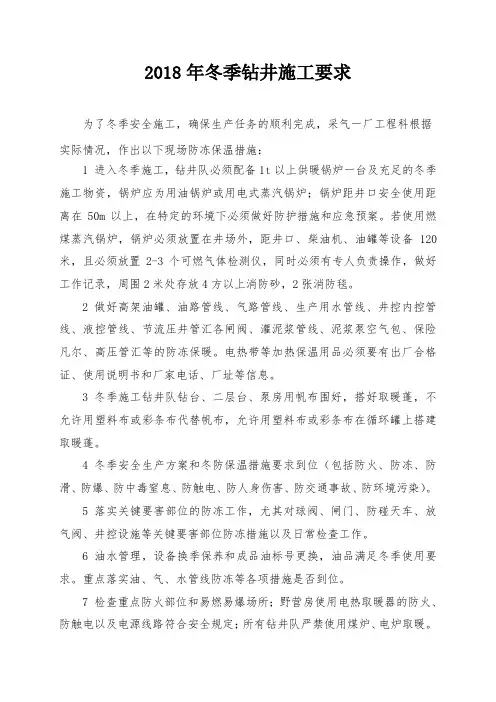

2018年冬季钻井施工要求为了冬季安全施工,确保生产任务的顺利完成,采气一厂工程科根据实际情况,作出以下现场防冻保温措施:1 进入冬季施工,钻井队必须配备1t以上供暖锅炉一台及充足的冬季施工物资,锅炉应为用油锅炉或用电式蒸汽锅炉;锅炉距井口安全使用距离在50m以上,在特定的环境下必须做好防护措施和应急预案。
若使用燃煤蒸汽锅炉,锅炉必须放置在井场外,距井口、柴油机、油罐等设备120米,且必须放置2-3个可燃气体检测仪,同时必须有专人负责操作,做好工作记录,周围2米处存放4方以上消防砂,2张消防毯。
2 做好高架油罐、油路管线、气路管线、生产用水管线、井控内控管线、液控管线、节流压井管汇各闸阀、灌泥浆管线、泥浆泵空气包、保险凡尔、高压管汇等的防冻保暖。
电热带等加热保温用品必须要有出厂合格证、使用说明书和厂家电话、厂址等信息。
3 冬季施工钻井队钻台、二层台、泵房用帆布围好,搭好取暖蓬,不允许用塑料布或彩条布代替帆布,允许用塑料布或彩条布在循环罐上搭建取暖蓬。
4 冬季安全生产方案和冬防保温措施要求到位(包括防火、防冻、防滑、防爆、防中毒窒息、防触电、防人身伤害、防交通事故、防环境污染)。
5 落实关键要害部位的防冻工作,尤其对球阀、闸门、防碰天车、放气阀、井控设施等关键要害部位防冻措施以及日常检查工作。
6 油水管理,设备换季保养和成品油标号更换,油品满足冬季使用要求。
重点落实油、气、水管线防冻等各项措施是否到位。
7 检查重点防火部位和易燃易爆场所;野营房使用电热取暖器的防火、防触电以及电源线路符合安全规定;所有钻井队严禁使用煤炉、电炉取暖。
8 检查施工现场各项安全生产措施落实情况,班组岗位人员在施工过程中严格执行冬季安全操作规程。
9 对于越冬供暖施工队伍的锅炉按要求为1t以上,重点检查安全阀、压力表、锅炉,提供有效的年度检验报告及人员证件(司炉证)。
10搬离井场的钻井队按要求必须做到工完、料净、场地清,不留安全环保隐患,并与固化队办理好交接手续;未搬离井场的井队要确保设备封存完好,现场无安全环保隐患等,并严格落实好留守人员的防火、防冻、防一氧化碳中毒等措施。
打井工程施工方案与技术措施打井工程施工方案及技术措施(一)施工方案1、施工工序根据本工程的特点,根据施工技术的要求及现场实际状况等,我公司组织有关技术人员进展仔细探讨,制定本工程施工组织。
其施工工序是:现场平整成孔配制泥浆清孔孔内测井测量放线机井定位钻机定位井管安装砾料回填井管外封闭洗井井台施工清理现场2、现场平整由技术人员带若干人到现场将其平整,以备后续施工便利,加快施工。
3、测量放线根据建立单位供给的测量基准点〔线〕为基准,按国家测绘和本工程施工精度要求,测绘用于工程施工的限制网,由工程部技术科给每台钻机提早C测定出井位点,用直径25㎜钢钎打孔1m深,灌注白灰或煤灰,以确保井位精确,避开施工损坏井位,定位尺寸允许偏向≤10㎜,交给钻机自行管理。
开场前由钻机和技术科复验后交监打井工程施工方案与技术措施理批准方可施工。
4.机井工程施工(1)钻机定位:钻机定位后必需平整稳固,确保在施工中不发生倾斜、挪动、同时调整钻机垂直度,垂直度允许偏向≤0.5%,钻尖应对准井位中心,其程度位置允许偏向20㎝,将高程移到牢靠便于施工和检查的位置处,并经监理人员复核前方可开钻。
(2)泥浆制备:泥浆密度≤1.2,粘度18-22S,含砂率≤4%,并根据设计要求及当地地层状况限制驾驭,必要时适当掺和膨润土,以爱护孔壁。
经监理工程师进展确认方可施工。
(3)成孔:成孔过程中采用反循环技术,限制塔身垂直度。
钻第一根钻杆时,必须注意。
因此钻具重心高,送浆管偏心受力,钻具容易晃动。
根据井位、孔深、钻头类型、钻进速度、泵头和土质情况,控制钻进规模,做好钻进记录,选择合适的重型钻头或安装稳定器和导向装置,减少因土质不均匀造成的钻头和钻杆摆动和水偏;检查钻杆的垂直度。
一般允许偏差应0.5%,并应经常检查。
如果超过这个值,就应该修正。
(4)钻孔测井:用测井仪测定含水层位,估算出水量、矿化度。
(5)清孔:钻井工程施工方案及技术措施(6)井管安装:采纳钢丝绳托盘下管法。
在冬季进行夯实水泥土桩施工时,为保证施工质量和安全,可以采取以下措施:1. 施工前准备:清理施工现场的积雪和冰冻物,确保施工环境整洁。
对施工设备和工具进行检查和维护,确保设备运转正常。
对施工人员进行安全培训和防寒保暖措施的培训,提醒施工人员注意保暖和安全。
2. 选用耐寒耐冻的桩基施工材料,并对桩基施工材料进行保温处理,防止在低温环境下结冰或凝固。
3. 在低温环境下,采用预热的方式对施工现场进行处理,提高施工效率。
同时,采用加热设备对桩基施工材料进行加热处理,确保施工材料在低温环境下能正常使用。
4. 采用保温措施对桩基施工现场进行保温处理,确保施工材料和设备不受低温影响。
5. 加强施工现场安全管理,配备应急救援设备和人员,对施工现场进行定期检查和巡视,及时发现并处理安全隐患。
6. 对水泥土桩孔出土的土料及时覆盖,防止土料上冻。
同时,确保水泥土土料中有机质含量不得超过5%,不得含有冻土和膨胀土,且使用时应过10-20mm筛。
7. 夯实水泥土桩混合料要按设计配合比配置,并搅拌均匀。
含水量应满足土料的最优含水量,其允许偏差不得大于±2%。
现场采用“手握成团,落地成花”检验,水泥用量不得少于按配比试验确定的重量,冬期施工时水泥用量比设计用量高出10%。
混合料采用机械搅拌时,搅拌时间不应小于1min;当采用人工搅拌时,拌合次数不少于3遍。
混合料拌合后应在20min内用于成桩。
8. 成桩施工时应采用机械夯填,夯锤选用梨形,锤体直径与桩孔直径之比取0.7-0.8,锤体重量选用150kg。
夯锤每次提升高度均不应低于1m。
桩孔检查验收完成后,回填混合料前,先进行孔底夯实,夯实击数不少于3击。
填料厚度及夯击次数采用三锨两击,严禁超厚和突击填料。
9. 根据实际情况,灵活调整施工计划和措施,确保施工顺利进行。
同时,加强与相关部门和单位的沟通和协调,确保施工过程中能够得到及时支持和帮助。
通过上述措施的落实,可以有效提高夯实水泥土桩冬季施工的质量和安全性。
解决方案编号:LX-FS-A67281 钻井队冬季安全施工措施标准范本In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior oractivity reaches the specified standard编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑钻井队冬季安全施工措施标准范本使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。
资料内容可按真实状况进行条款调整,套用时请仔细阅读。
一、钻前、钻进施工措施1、冬季施工的钻井队,严格执行冬季操作规程,杜绝违章指挥、违章操作、违章施工的现象。
2、每口井必须按规定时间对大钻具和配合接头进行探伤,对钻具本体及丝扣进行严格的检查,不合格的绝对不允许下井。
3、所有钻具必须上支架,接单根和下钻时提前预热钻具螺纹,确保钻具水眼畅通,螺纹清洁,螺纹脂符合要求、涂抹均匀,紧扣扭矩达到标准。
下钻时禁止用火烧专用管材螺纹部位,钻具及井下工具水眼不通时要用蒸气通。
4、对下井钻具、接头、螺扶等,必须丈量内外径且数据准确,并记录在案,建立好钻具管理台帐,对特殊工具绘制草图。
5、手工具等小件物体严禁放在转盘上,在井口使用手工具时必须系上安全绳,以防失手掉入井内。
Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention.(安全管理)单位:___________________姓名:___________________日期:___________________2021版冬季钻井施工技术措施2021版冬季钻井施工技术措施导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。
显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。
冬季钻井施工技术措施起草:何启儒审核:申胡成批准:孙庆仁钻探集团钻井三公司技术管理中心2006年9月25日为了确保今冬明春钻井施工安全和工程质量,圆满完成钻井施工任务,减少各类工程事故的发生,保证各项技术质量指标的实现,顺利完成生产任务,特制定本措施,望各钻井队认真组织职工进行学习,加强钻井生产的安全教育,对措施中的各项要求逐项进行执行,切实搞好事故预防工作。
一、钻前、钻进施工措施1、冬季施工的钻井队,严格执行冬季操作规程,杜绝违章指挥、违章操作、违章施工的现象。
2、每口井必须按规定时间对大钻具和配合接头进行探伤,对钻具本体及丝扣进行严格的检查,不合格的绝对不允许下井。
3、所有钻具必须上支架,接单根和下钻时提前预热钻具螺纹,确保钻具水眼畅通,螺纹清洁,螺纹脂符合要求、涂抹均匀,紧扣扭矩达到标准。
下钻时禁止用火烧专用管材螺纹部位,钻具及井下工具水眼不通时要用蒸气通。
4、对下井钻具、接头、螺扶等,必须丈量内外径且数据准确,并记录在案,建立好钻具管理台帐,对特殊工具绘制草图。
5、手工具等小件物体严禁放在转盘上,在井口使用手工具时必须系上安全绳,以防失手掉入井内。
钻井队冬季安全施工策划冬季是钻井队进行工作的关键时期之一,同时也是安全风险较高的时段。
为确保冬季钻井队的安全施工,我们需要制定一套完善的安全施工策划。
以下是我对冬季钻井队安全施工的一些建议:1. 气象条件评估:在冬季进行钻井作业前,必须先获取当地的气象预报,了解高温、低温、降雪等气象条件。
根据气象预报,结合钻井队作业计划,评估是否适合进行钻井作业。
如果天气条件恶劣,必须暂停或调整作业计划,确保人员和设备的安全。
2. 防寒保暖措施:在冬季钻井作业中,寒冷是一大隐患。
钻井队必须配备足够的保暖装备,包括保暖服、保温手套、保暖鞋等,保证工作人员在寒冷天气中的身体保暖。
另外,为了防止机械设备在低温下出现故障,需要采取相应的保温措施,例如加装保暖罩、使用低温润滑油等。
3. 人员培训与防滑措施:在冬季作业中,地面容易出现结冰和积雪,增加了人员滑倒摔伤的风险。
钻井队必须对全体人员进行防滑培训,教授正确行走姿势和防滑技巧。
此外,钻井队还需要在工作区域铺设防滑垫或者铁链,增加地面防滑性能,保证人员的安全。
4. 安全检查与设备维护:钻井设备是冬季作业的核心,钻井队必须对设备进行定期的安全检查和维护。
特别是在低温环境下,设备更容易受损或发生故障。
因此,钻井队要做好设备保养工作,确保设备在寒冷的冬季正常运转,减少事故隐患。
5. 紧急应急预案:钻井队必须制定紧急应急预案,以应对突发事件和事故。
在冬季作业中,可能会发生特殊情况,例如大风、暴雪等。
钻井队必须有相应的应急预案,包括人员疏散、设备保护等措施,以最大程度地减少损失和伤亡。
总之,冬季钻井队的安全施工策划必须综合考虑气象条件、防寒保暖、人员培训、设备维护和紧急应急预案等方面。
通过科学合理的安全施工策划,可以最大限度地保障冬季钻井队的作业安全,为工作人员的生命财产安全提供有效的保障。
反井钻井施工安全技术措施井钻井施工是石油勘探开发的一项重要环节,在整个作业过程中,安全问题是一项重中之重的考虑因素。
为了保证井钻施工的安全性,以下是一些常见的安全技术措施,以保障工作人员和设备的安全。
1.建立健全的安全管理体系:公司应建立严格的安全管理体系,明确各层级的安全职责和责任,制定相关的安全管理制度和操作规程。
2.加强人员培训:所有参与井钻施工的工作人员都应接受相关的培训,包括工作流程、安全操作规范、应急处理等。
特别是对新员工进行安全培训,并定期进行相关知识培训和技能提升。
4.确保设备的正常运行:定期检查、维护和保养设备,及时处理设备的故障和异常情况,以确保设备的正常运行。
针对井钻设备的特点,制定设备使用的维护计划,并落实到位。
5.安全防护措施:除了安全培训,工作人员应配备适当的个人防护装备,如安全帽、安全鞋、手套、耳塞等。
根据工作现场的特点和增加适当的防护设施,如警示标志、护栏等,确保工作人员的人身安全。
6.应急管理措施:建立完善的应急预案和演练机制,对可能发生的危险和应急情况进行评估和预测,为每个作业阶段制定详细的应急处置措施,并组织人员进行相关培训和演练,以确保能够及时应对突发事件和降低事故发生率。
7.严格的安全监管:加强对井钻施工现场的监督和检查,发现问题及时整改。
设立专门的安全监测和监控系统,对施工现场进行实时监控,防范各类安全风险。
8.识别和评估潜在风险:在井钻施工前进行风险评估,识别潜在的安全风险,并采取措施进行控制和管理,例如提前调研地质情况,研究可能遇到的危险源和应对方案,以降低作业过程中风险的发生概率。
9.加强安全文化建设:通过加强安全教育、宣传和培训,增强工作人员的安全意识和安全素养,培养良好的安全行为习惯,形成良好的安全文化。
10.定期检查和审查:定期对安全管理制度、操作规程和安全技术措施进行检查和审查,并及时进行更新和改进,以适应不断变化的作业环境和安全要求。
总之,建立健全的安全管理体系,加强人员培训,规范施工作业,确保设备的正常运行,强化安全防护措施,加强应急管理措施,严格安全监管,识别和评估潜在风险,加强安全文化建设,定期检查和审查,这些都是井钻井施工安全的重要技术措施。
六大钻井技术措施一、钻井施工技术措施1、下井钻具组合严格执行钻具组合设计,钻进中严格执行规定的钻进参数,如有蹩跳应减压钻进。
2、正确判断井下钻头使用情况,把握好钻头更换时间,以杜绝钻头事故发生。
3、如果井底有落物时,应打捞干净后,才能下入新钻头。
4、溜钻、顿钻、无进尺,转盘负荷增大,泵压高或低时,应认真检查找出原因,并采取相应措施进行处理。
5、换钻头时,必须先量好起出钻头外径,如果起出钻头外径小于下入钻头外径,必须先划眼后,再下入规定的钻头,以避免钻头下入小井眼,造成卡钻或其它事故。
6、上卸扣时,应使用相应尺寸钻头盒子,防止损坏钻头和碰坏复合片。
7、下钻时,当钻头接触井底前10米要开泵循环钻井液,慢慢下放钻具清洗井底。
8、起下钻要严格遵守操作规程。
9、钻杆、钻铤螺纹连接均使用8902密封脂进行密封和润滑。
二、防卡技术措施1、加强钻井液管理,确保钻井液性能符合设计要求,保持井壁稳定,防止钻铤、钻头和稳定器泥包。
2、钻进期间副司钻要严密注视钻井泵的泵压、排量及工作情况,如有异常硬停泵检查。
3、钻进期间司钻要认真检查立管压力表、指重表,结合转盘负荷和机械钻速综合判断井下情况如有异常,应立即起钻检查。
4、起钻上提钻具时,司钻要认真观察指重表,如果遇卡,应马上活动钻具,上提悬重不得超过原悬重100kn,下方遇阻悬重不得低于原悬重50kn,如上下活动仍不能解除卡阻],要解方钻杆活动钻具、划眼等活动钻具措施,直到恢复正常。
5、钻具在井内静止时间不超过3min,要及时活动钻具,每次活动距离大于5米。
6、PDC钻头钻进500—600米起钻检查钻头及螺扶,过嫩四段后要坚持短起下作业,每钻进100米应短起下150米,以修整井壁。
7、使用润滑剂改善钻井液及滤饼润滑性。
三、防斜技术措施1、开钻打方钻杆必须用1档转速,轻压钻进确保井口开直,打完方钻杆后,在钻铤未加足之前按井内实际钻铤重量的70%加压,等钻铤打完后,再按设计参数钻进。
钻井队通井、下套管技术措施一、通井技术措施1、钻具结构以8寸井眼为例:应用215.9mm钻头+扶正器+钻铤+加重钻杆+钻杆的钻具结构通井(扶正器大小和加放位置根据现场井下实际情况定),下钻中途,避开造斜井段和薄弱易漏地层打通循环钻井液。
2、在斜井段要严格控制下钻速度,遇阻严禁硬压强下,开泵循环划眼通过,以上提下放为主,避免划出新井眼。
3、下钻到井底后,先小排量平稳开泵,待井下情况正常后再逐渐增大至正常钻进排量充分循环钻井液,循环清洗井眼时间不少于2周,震动筛处无明显岩屑;循环过程中,严密监视钻井液性能变化,起钻前,要循环观察有无油气侵,并停泵观察有无溢流,确认井下无溢流后方可起钻。
起钻前在斜井段打入加润滑剂的钻井液封闭斜井段。
4、起钻前搞好短起下作业,达到不阻不卡,确保井眼畅通;起钻过程中,在油层井段严禁使用高速档,防止抽汲诱发溢流或井喷。
5、对于油气活跃的井,必须在压稳后再进行下套管作业。
6、对于漏失井,必须进行堵漏作业,井下正常后方可进行下套管作业。
7、钻井液性能须满足下套管固井作业要求。
8、下套管前口袋应符合规定要求。
二、下套管前检查验收1、资料准备钻井队应及时收集齐油层顶界、油层底界、短套管位置、阻流环位置、套管下深、水泥返高、分级箍位置(双级固井)、井斜、井径和井温、油气层数据。
2、套管检查a) 钻井队检查三证两单,“三证”即产品质量证明书,商品检验证(石油专用管材检验报告),生产检验证(石油专用管材检验证明书)。
“两单”即送井套管清单,套管送井验收单;b) 井场套管由钻井工程师、录井工程师负责组织检查和丈量,对套管进行通径、丝扣检查与清洗,并分别并对长度进行复核;c) 送井套管应符合设计要求;d) 必须使用专用工具、车辆装卸套管;e) 送井套管卸车前要带内外螺纹护丝;f) 井场套管要整齐平放在管架上,管架台高离地面30厘米以上;g) 严格按套管柱设计排列下井顺序并编号,填写下井套管记录。
混凝土井冬季施工方案一、材料选择与储存选择抗冻性强的材料:选用抗冻性强的水泥、掺合料和骨料,确保混凝土在低温环境下仍能保持较好的工作性能。
材料储存:将混凝土原材料(如水泥、骨料等)储存在室内或保温仓库中,防止材料受冻,保持其干燥和清洁。
二、冬季施工准备编制专项施工方案:根据冬季施工的特点,制定专项施工方案,明确施工步骤、质量控制和安全措施。
施工人员培训:对施工人员进行冬季施工技术和安全知识的培训,确保施工质量和安全。
三、施工设备预热搅拌站预热:提前对搅拌站进行预热,确保混凝土在搅拌过程中不出现冻结现象。
输送设备预热:对混凝土输送泵、输送管道等设备进行预热,保持其正常工作状态。
四、保温措施实施模板保温:在井筒模板外侧设置保温层,减少热量散失,保持井筒内温度。
井口封闭:施工期间,将井口进行封闭,减少外部冷空气进入,保持井内温度稳定。
五、混凝土浇筑方法提高混凝土温度:在搅拌混凝土时,适当提高水温或使用热水搅拌,增加混凝土初始温度。
分层浇筑:采用分层浇筑方法,每层浇筑厚度不宜过大,以减少混凝土内部热量散失。
六、质量检测与控制定期检测:对混凝土进行定期的温度和强度检测,确保混凝土质量满足设计要求。
过程控制:在施工过程中,严格控制混凝土的水灰比、塌落度等关键参数,确保混凝土性能稳定。
七、安全管理与应急安全责任制:明确各级安全管理责任,确保施工安全。
应急预案:制定冬季施工应急预案,对突发事件进行快速响应和处理。
八、施工进度调整合理安排工期:根据冬季施工的特点和条件,合理安排施工进度,确保工程质量和安全。
动态调整计划:根据施工过程中遇到的实际情况,及时调整施工计划,确保工程顺利进行。
综上所述,为确保混凝土井冬季施工质量和安全,需要采取一系列措施,从材料选择、施工准备、设备预热、保温措施实施、混凝土浇筑方法、质量检测与控制、安全管理与应急以及施工进度调整等方面进行全面规划和实施。
同时,施工过程中要密切关注天气变化,根据实际情况灵活调整施工计划,确保工程质量和安全。
钻井作业施工的实施方案•相关推荐钻井作业施工的实施方案范文(通用10篇)为了确保事情或工作有序有效开展,就常常需要事先准备方案,方案是有很强可操作性的书面计划。
那么应当如何制定方案呢?以下是小编整理的钻井作业施工的实施方案范文,欢迎阅读,希望大家能够喜欢。
钻井作业施工的实施方案篇1一、目的为了保障公司在冬季施工过程中的施工安全和交通畅通,正确应对冬季期间可能出现的雨雪、大雾、凝冻等自然灾害,高效有序地做好相应的应急处置和救援工作,避免或最大限度地减轻灾害造成的损失,特结合本公司实际情况,编制本次应急预案。
二、雨雪、大雾、凝冻危害程度分析1、雨雪、大雾天气对交通安全有很明显的影响。
综合考虑到便道实际情况,易导致追尾、相撞等车辆伤害事故。
2、由于冬季天气寒冷,易造成雨雪凝冻现象,可能导致现场机械设备和临时用电设施损坏及现场交通事故的发生。
雨雪、大雾会对施工现场的安全生产构成威胁。
3、大雾天气时,户外施工作业会因为能见度低而影响正常工作,增加事故发生几率。
4、随着冬季到来,潮汐有可能变化,枯期水位降低对新船下水作业尤为重要,因此更要密切关注。
三、组织机构及职责1、组织机构项目部成立冬季施工“防雨雪、防凝冻、防大雾”应急预案领导小组:组长:副组长:成员:2、成员职责组长:(1)负责组建应急救援队伍,并组织实施;(2)检查督促做好重大突发事件的预防措施和应急救援的各项准备工作;(3)组织救援队伍实施救援行动(4)组织事故调查,总结应急救援工作副组长:协助组长做好应急救援的各项工作,组长因事不能及或授权情况下,代理组长职权,应对应急救援作业。
组员:(1)现场组织人员负责组织小组其他成员进行抢险工作;(2)协调人员负责联系各相关单位控制现场动态发展,维护现场秩序;(3)抢救人员应根据伤者情况,采取适当的急救措施,对伤员进行现场急救,并及时送往就近医院,使伤者接受进一步治疗;(4)负责指挥现场交通秩序,以使伤者能及时送往医院接受治疗;(5)负责材料物资的准备、保管及维护,物资消耗后及时补充;(6)负责施工现场用电,并在发生触电事故时负责对触电人员进行解救及初步治疗;(7)小组成员必须认真学习应急救援预案,一旦发生突发事件,应能迅速准确地做出反应,在第一时间赶往现场,掌控一切,把可能发生的各种损失降到最低。
化工设计通讯Chemical Engineering Design Communications钻井完井Drilling Completion第45卷第3期2019年3月冬季钻井施工技术措施曲强(大庆市钻探工程公司钻井一公司,黑龙江大庆163000)摘要:钻井施工是钻探更多的优质井筒,为油田生产提供基础。
由于季节的变化,影响到钻井施工的正常进行。
尤其在冬季施工过程中,由于外界的温度低,会导致设备运行故障频发,而且钻井液的运行参数必须进行调整,否则会出现钻井液循环不畅的状况,影响到钻井施工的质量。
因此研究冬季钻井施工技术措施非常必要,有利于冬季生产的顺利进行。
关键词:冬季;钻井施工;技术;措施中图分类号:TE242文献标志码:B文章编号:1003-6490(2019)03-0239-02Winter Drilling Construction Technical MeasuresQu QiangAbstract:Drilling construction is to drill more high quality wellbore and provide the basis for oilfield production.Due to seasonal changes,it affects the normal operation of drilling construction.Especially in the winter construction process,due to the low temperature of the outside world,the equipment operation failure will occur frequently,and the operating parameters of the drilling fluid must be adjusted.Otherwise,the drilling fluid circulation will be poor,which will affect the quality of the drilling construction.lt is very necessary to study the technical measures for winter drilling construction;which is conducive to the smooth progress of winter production.Key words:winter;drilling construction;technology;measure1冬季对钻井施工的影响冬季的特点是温度低,各种室外的操作项目,都比其他季节难,给石油钻井施工带来更大的危害。
YF-ED-J8439可按资料类型定义编号钻井冬季安全生产措施实用版In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment.(示范文稿)二零XX年XX月XX日钻井冬季安全生产措施实用版提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。
下载后可以对文件进行定制修改,请根据实际需要调整使用。
1、严格坚持干部带班上岗制度,履行本岗位职责,监督检查施工中各岗位人员及设备的工作运行安全;2、按冬季施工要求,地面泥浆管线安装不少开百分之一点五的坡度,在停止循环时,能放尽管线中的回水和泥浆。
3、所有有水,泥浆管线要遇蒸气管线并排安装伴热,用毛毡捆扎好,司钻和防碰天车位置,流管汇、司控箱、油水、药剂大罐安装蒸气管线和散热片。
4、要对泥浆大罐阀门、闸门组和泵组裸露部分及转盘离合器放气部分代保温,防止冻坏和冻结、并在立管处安装扫气管线。
5、开泵前对保险凡尔及管线、泵压表、高压阀门、水龙头、水龙带进行预热,并由正副司钻联系确认无误后方可开泵。
6、下钻前检查钻具、水眼、方钻杆、是否畅通,水刹车不用时,及时放尽里面的水,防止冻结。
7、起下钻过程中,对吊钳、吊卡等井口工具用机油润滑,起出十柱后,确认井下情况正常,必须及时卸掉水龙带,放尽泥浆。
8、方钻杆或钻杆在鼠洞内,必须蒸气刺热,防止冻结。
9、各种管线、水泵不用时,应用气扫尽余水,防止冻结。
10、气路接头要经常活动放水,防止气路冻结。
钻探井下施工安全技术措施钻探井下施工是一项危险的作业,需要严格遵守相关的安全技术措施。
本文将介绍一些常见的钻探井下施工安全技术措施。
遵守规章制度在进行钻探井下施工前,施工人员必须了解和遵守相关的规章制度。
这些规章制度包括安全操作规程、急救程序、灭火程序等。
施工人员应该经过专业的培训,具备相关的技术和知识,以确保施工过程中的安全。
使用安全装备在进行钻探井下施工时,施工人员必须使用安全装备,以最大程度地保护自己的安全。
这些安全装备包括防护帽、防护鞋、防护手套、安全带等。
当施工人员在井下工作时,必须系好安全带,以防止意外坠落。
建立安全防护在进行钻探井下施工时,必须建立安全防护,以确保施工过程中的安全。
安全防护包括建立防护围栏、设置安全警告标志、安装喇叭和警灯等。
这些防护措施能够提醒施工人员注意安全,避免意外发生。
检查设备在进行钻探井下施工前,必须对设备进行彻底检查。
这些设备包括钻机、钻头、承插、输送机等。
施工人员应该检查设备是否正常运转,是否存在损坏,以及是否有必要进行维护和修理。
多次安全检查在进行钻探井下施工时,必须进行多次安全检查。
在钻井过程中,施工人员应该对井下的安全状况进行监测,例如井底的氧气浓度、有害气体的含量等。
如果发现有任何安全问题,施工人员必须立即采取措施解决。
总结在进行钻探井下施工时,安全是最重要的。
施工人员必须严格遵守相关的规章制度,使用安全装备,建立安全防护,检查设备,进行多次安全检查等。
只有这样,才能确保施工过程中的安全,避免意外事故的发生。
冬季钻井施工技术措施(2021新版)Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management.( 安全管理 )单位:______________________姓名:______________________日期:______________________编号:AQ-SN-0620冬季钻井施工技术措施(2021新版)冬季钻井施工技术措施起草:何启儒审核:申胡成批准:孙庆仁钻探集团钻井三公司技术管理中心2006年9月25日为了确保今冬明春钻井施工安全和工程质量,圆满完成钻井施工任务,减少各类工程事故的发生,保证各项技术质量指标的实现,顺利完成生产任务,特制定本措施,望各钻井队认真组织职工进行学习,加强钻井生产的安全教育,对措施中的各项要求逐项进行执行,切实搞好事故预防工作。
一、钻前、钻进施工措施1、冬季施工的钻井队,严格执行冬季操作规程,杜绝违章指挥、违章操作、违章施工的现象。
2、每口井必须按规定时间对大钻具和配合接头进行探伤,对钻具本体及丝扣进行严格的检查,不合格的绝对不允许下井。
3、所有钻具必须上支架,接单根和下钻时提前预热钻具螺纹,确保钻具水眼畅通,螺纹清洁,螺纹脂符合要求、涂抹均匀,紧扣扭矩达到标准。
下钻时禁止用火烧专用管材螺纹部位,钻具及井下工具水眼不通时要用蒸气通。
4、对下井钻具、接头、螺扶等,必须丈量内外径且数据准确,并记录在案,建立好钻具管理台帐,对特殊工具绘制草图。
5、手工具等小件物体严禁放在转盘上,在井口使用手工具时必须系上安全绳,以防失手掉入井内。
起下钻时围井口,严防钳销、钳牙等工具、配件落井。
6、起下钻时检查好井口工具,提升短节必须双钳紧扣,卡瓦和安全卡瓦要提前预热,按要求卡紧并留有间距,防止大钻具落井。
7、要坚持执行短起下钻措施,起下钻遇卡、遇阻不能硬提硬放,防止撸死,避免发生卡钻事故,8、钻进过程中如发现泵压下降1MPa,认真检查泥浆泵及地面循环系统,若设备无问题,必须起钻检查钻具。
9、防冻保温设施必须齐全、好用,设备运转正常,地面管汇安装要有坡度,并焊上防冻放钻井液丝堵,方可开钻。
10、各钻井队必须配备酒精过滤气路防冻装置,经常检查活动防碰天车、刹车气缸和各个气门,排除积水,确保灵活好用,不准使用高速,确保万无一失。
11、下完钻前预热水龙带、方钻杆,尤其要注意方钻杆下旋塞的防冻。
开泵前预热好空气包、保险凡尔及压力表,并穿好规定的安全销子,开泵时必须先试开泵,防止出现蹩泵和工程事故,造成严重后果。
12、起钻前必须砸开水龙带,控净钻井液,以防灌肠。
13、取心作业时,要认真检查好取心工具的内外筒和钻头,合理选择岩心爪和缩径套,确保各配合间隙、尺寸符合要求,并保证设备和井下一切正常后方可进行取心作业。
14、坚持按设计要求定点测斜,易斜地区加密测斜,并确保测斜成功。
井斜角有超标趋势及时采取纠斜措施。
15、井控措施按《石油与天然气集团公司井控规定》和《大庆石油管理局井控实施细则》执行。
要认真落实座岗等九项管理制度,重点做好一次井控工作。
安装防喷器的钻井队,冬季对节流管汇、压井管汇等采用保温防冻措施。
要确保泥浆伞好用,严防封井器上冻结钻井液。
16、定期检查指重表传感器,加好酒精,不得混用其它液体,禁防冻结,另外,要将传感器盖好防落上钻井液。
不准用蒸气直刺指重表及其它仪表的玻璃,防止损坏或挂霜。
17、确保各类计量器具、仪表灵活好用。
18、冬季施工要求刹把不离人,钻台、泵房、机房不离人,值班干部不离现场。
二、冬季钻井液现场管理措施1、钻井液循环储备系统、配浆系统、固控设备的安装要符合要求,能满足不同钻井阶段的需要,各罐搅拌器、蝶阀要灵活好用,罐上安装阀气头。
2、按规定挖好排污坑,排污坑尺寸不得小于设计要求。
3、加强冬季固控设备的日常维修保养工作,成立固控设备管理小组,明确责任,确保固控设备正常使用。
4、启动除砂器、除泥器、离心机前,应用蒸汽将砂泵、液路管线预热。
并按标定旋转方向旋转电机联接主轴法兰数圈,确保人身、设备安全。
5、固控设备使用完毕,要用蒸汽或热水将筛网、液路清洗干净。
6、作好钻井液循环、储备和配浆系统的保温工作。
7、严格执行钻井液设计方案,加强钻井液的日常管理工作,做到勤测量、勤维护、勤处理,保证钻井液性能稳定。
8、钻井液配浆用水电阻率必须大于8Ω·m。
9、配浆时,膨润土必须预水化24h。
10、加大钻井液成本投入,在井壁稳定上下功夫,抑制剂、降滤失剂和封堵防塌剂加量要充足,保持井壁稳定。
11、钻井液地面循环量比夏季施工时要多20至30方,各钻井队要使用好刮泥器、防喷盒,确保钻井液及时回收,减少浪费。
12、加强钻井液材料的储备和管理工作,储备量要足够配制50m3以上的钻井液。
13、完井电测前通好井,起钻前连续循环时间不低于两个迟到时间,且筛面无砂,确保井眼干净。
14、要及时清除锥形罐下的钻屑,保证锥形罐排液口关放自如。
15、配齐各种钻井液测试仪器,确保好用。
三、冬季固井施工措施1、电测后,必须认真通井划眼,定(丛)井、水平井通井划眼时应避免划出双井眼,造斜段严禁划眼,遇阻要以开泵下冲为主,尽量快速通过。
通井循环搞好三匹配工作,待钻井液性能符合设计要求,循环两周以上,井眼畅通、井壁稳定、震动筛无岩屑方可起钻,进行下套管作业,杜绝电测后不通井抢下套管现象。
2、对井场套管、附件、工具必须认真进行检查,浮箍、浮鞋必须在地面用清水效验灵活可靠后方可下入井内,扶正器必须保证油层部位一根套管一只,封固段内其它井段两根一只,定(丛)井、水平井应在造斜段每40米加放一只弹性限位扶正器,水平井按设计要求确定加放扶正器类型及数量,扶正器要固定在接箍上,防止在井下脱落造成套管事故。
3、对于高密度井,通井到底后必须求后效,及时发现油气、水侵,以便确定固井前密度,保证固井质量。
4、下套管过程中必须认真进行二次通径,套管螺纹必须用试扣规试扣检查,螺纹清洁、无伤痕、无变形,密封脂涂抹均匀,上扣扭矩达到API标准要求,余扣不超过1扣,严禁场地接双根,严禁将棉纱手套等物品放在套管内。
5、每下30根套管要灌满钻井液,下完套管必须灌满钻井液后方可开泵循环,灌钻井液和下套管循环期间,必须有专人活动套管,活动距离大于3米,活动吨位小于套管抗拉强度的80%,严禁间断循环,防止发生卡套管现象。
6、冬季固井施工应在白天进行,为确保施工安全,必须保证在固井当天11:00以前下完套管,如发现抢下套管现象,必须拔套管。
7、固井前,处理钻井液要采用SMT药液降粘,防止大量加水降粘造成钻井液密度下降。
单机单泵井队,保证固井前钻井液粘度在48-52秒,循环两周以上。
8、钻井队必须备足固井用水,冬季固井施工采用热水固井,水温达不到要求,坚决不予固井。
气温0℃---10℃,热水温度20℃--30℃气温-10℃以下,热水温度50℃--60℃9、钻井队必须配备4个探照灯,即值班房、材料房、井架大门左右必须各配备一只探照灯,密闭罐上不少于两个水银灯,以备特殊情况下使用。
10、钻井队钻台上必须备有2根5-20米的蒸汽管线,场地泵房各一根10米的蒸汽管线,并保证固井施工期间正常供气。
11、下套管前必须组织对地面高压管汇、闸门组、水龙带、短水龙带、立管、泵保险进行探伤。
固井施工前,井队必须保证气路畅通,防冻可靠。
注完隔离液后,水龙带内必须控干净,并防冻。
立管闸门、替泥浆闸门、供泥浆闸门及闸门组各闸门、泵保险凡尔、泵压表等用蒸汽预热,灵活好用。
12、固井前泥浆泵、柴油机、立式砂泵必须正常运转,上水良好,指重表、柴油机转数表、泵压表及各种闸门、蝶阀必须灵活好用,并且固井期间有专人负责保持联系。
13、固井循环时必须使用震动筛,单机单泵井队必须要有备用立式砂泵且备清水要足(足够用清水替浆),否则不予固井。
14、隔离液SAPP量要足,并保温防冻。
15、水罐、药罐在11:00以前必须到井。
16、钻井队必须在规定时间测声变,测完后管内掏空3米灌入废机油或柴油,校核套管头确保垂直、牢靠;带上正确的井口帽子,并堆好1米见方的土堆。
17、特殊工艺井固井施工按固井协作会精神要求进行各项准备工作。
18、为确保冬季水泥帽质量,认真执行水泥帽质量保证措施:1)、水泥帽施工前,必须冲洗水泥车管线,清水隔离液返出井口后方可进行注灰施工。
2)、注水泥速度控制在15袋/分钟以内,注灰50袋后中停5--10分钟,然后继续注灰直至纯水泥浆返出井口,钻井队认真测量水泥浆密度,要求水泥浆密度达到1.90g/cm3以上。
3)、水泥返出地面以后,继续注水泥30-50袋,测量返出水泥浆密度,达到1.90g/cm3以上方可停止注水泥,施工结束。
19、井口帽子水平度达到标准,井号正确,埋1米见方的土堆。
四、开发井地质管理措施1、做好钻井前期的地质调研工作,确保地质资料齐、全、准。
1)收集各钻井区块的以往钻井事故(如井喷、井斜、井漏、卡钻、断钻具)等复杂情况,做好地质预告,作出事故提示。
2)收集各钻井区块的地层情况、钻井情况、试油情况、生产情况、注水井情况、浅气层情况等,对所收集的资料进行分析、整理,为制定工程措施提供依据。
3)根据地下情况,结合开发方案要求,研究分析事故预防措施,确定合理的钻井液密度,指导钻井工作的开展。
2、对有注水井的区块与甲方一起确定注水井停注放溢的时间和距离,严格执行钻关措施。
待钻井周围600米范围内的所有注水井,要达到停注放溢要求,否则不得开钻,对受断层遮挡的易形成蹩压层的区域,应增大钻关距离并先打摸底井。
3、对复杂区块的各种井型,待地质资料调查清楚后与甲方一起确定钻井液密度、下表层事宜,确保钻井安全。
4、北I区块、台I区块和芳23区块调整井提前做好停注放溢工作。
5、新区块或地下情况复杂的井,在开钻前必须进行地质交底。
6、坚持使用正式资料中的坐标,应急性非正式资料,做好资料来源记录,确保使用资料的准确性。
7、坚持开钻前复测,避免井位错误,造成更大的损失。
8、严格执行井位移动原则,严格执行井位移动方案。
9、完井电测前地质人员必须提前到井,及时联系和协调电测及完井的有关事宜,保证生产顺利进行。
10、积极参加固井质量分析活动,认真总结、分析影响固井质量的地质因素,确保固井质量。
五、钻井施工设计运行1、掌握生产运行情况,把运行的井号及时通知设计部门。
2、把设计部门所需的坐标、海拔等数据及时传递给设计部门。
3、若发现设计有误、不准确、不当之处,及时与设计部门联系,使设计部门对设计进行合理修正。
