水泥土搅拌桩分项工程技术交底.doc
- 格式:doc
- 大小:80.11 KB
- 文档页数:4

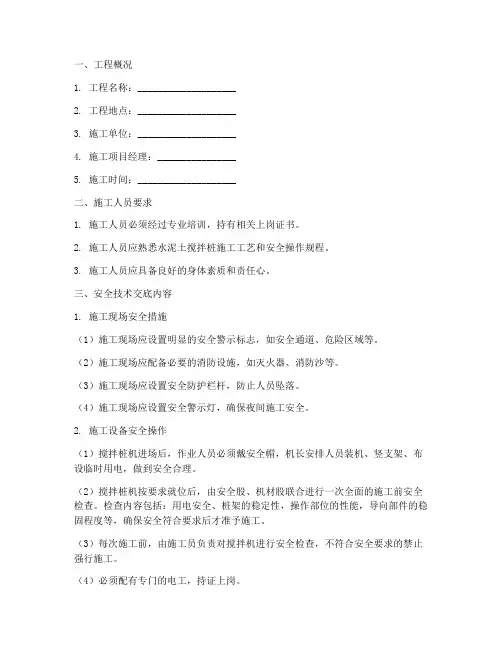

一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 施工项目经理:________________5. 施工时间:____________________二、施工人员要求1. 施工人员必须经过专业培训,持有相关上岗证书。
2. 施工人员应熟悉水泥土搅拌桩施工工艺和安全操作规程。
3. 施工人员应具备良好的身体素质和责任心。
三、安全技术交底内容1. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,如安全通道、危险区域等。
(2)施工现场应配备必要的消防设施,如灭火器、消防沙等。
(3)施工现场应设置安全防护栏杆,防止人员坠落。
(4)施工现场应设置安全警示灯,确保夜间施工安全。
2. 施工设备安全操作(1)搅拌桩机进场后,作业人员必须戴安全帽,机长安排人员装机、竖支架、布设临时用电,做到安全合理。
(2)搅拌桩机按要求就位后,由安全股、机材股联合进行一次全面的施工前安全检查。
检查内容包括:用电安全、桩架的稳定性,操作部位的性能,导向部件的稳固程度等,确保安全符合要求后才准予施工。
(3)每次施工前,由施工员负责对搅拌机进行安全检查,不符合安全要求的禁止强行施工。
(4)必须配有专门的电工,持证上岗。
3. 人员操作安全(1)各种机电设备的操作人员,都必须经过专业培训、考试合格具有上岗证书,懂得本机械的构造、性能、操作规程、能维护保养和排除一般故障。
(2)所有用电开关必须有保险装置,禁止用铜丝或其它导体代替专用保险丝,所用电缆线必须完好不破损,不漏电,接头部位必须包扎好,用干燥的绝缘物支架起来。
(3)搅拌机转动,应设专人看管,严禁伤人。
4. 施工现场环境安全(1)施工现场应保持整洁,及时清理施工垃圾,防止绊倒事故发生。
(2)施工现场应定期进行安全隐患排查,发现问题及时整改。
(3)施工现场应设置急救箱,配备必要的急救药品。

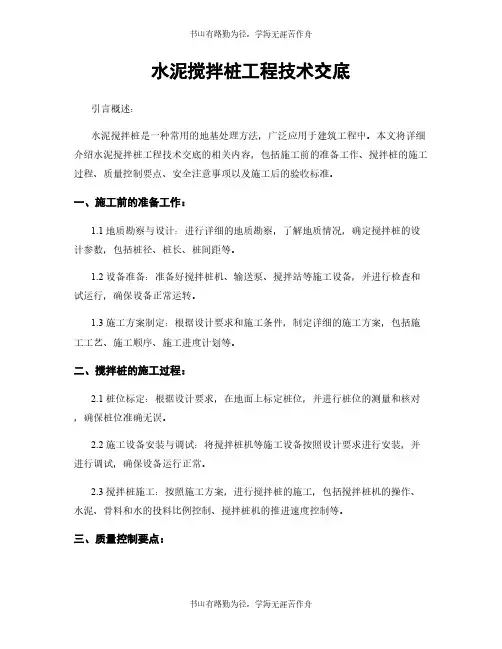

水泥搅拌桩工程技术交底引言概述:水泥搅拌桩是一种常用的地基处理方法,广泛应用于建筑工程中。
本文将详细介绍水泥搅拌桩工程技术交底的相关内容,包括施工前的准备工作、搅拌桩的施工过程、质量控制要点、安全注意事项以及施工后的验收标准。
一、施工前的准备工作:1.1 地质勘察与设计:进行详细的地质勘察,了解地质情况,确定搅拌桩的设计参数,包括桩径、桩长、桩间距等。
1.2 设备准备:准备好搅拌桩机、输送泵、搅拌站等施工设备,并进行检查和试运行,确保设备正常运转。
1.3 施工方案制定:根据设计要求和施工条件,制定详细的施工方案,包括施工工艺、施工顺序、施工进度计划等。
二、搅拌桩的施工过程:2.1 桩位标定:根据设计要求,在地面上标定桩位,并进行桩位的测量和核对,确保桩位准确无误。
2.2 施工设备安装与调试:将搅拌桩机等施工设备按照设计要求进行安装,并进行调试,确保设备运行正常。
2.3 搅拌桩施工:按照施工方案,进行搅拌桩的施工,包括搅拌桩机的操作、水泥、骨料和水的投料比例控制、搅拌桩机的推进速度控制等。
三、质量控制要点:3.1 搅拌桩强度控制:根据设计要求,进行搅拌桩的强度检测,确保搅拌桩的强度满足设计要求。
3.2 搅拌桩的垂直度控制:通过测量搅拌桩的垂直度,确保搅拌桩的垂直度误差在允许范围内。
3.3 搅拌桩的质量检验:对搅拌桩进行质量检验,包括外观检查、尺寸检查、强度检测等,确保搅拌桩的质量符合要求。
四、安全注意事项:4.1 设备操作安全:操作人员必须熟悉设备的使用方法和操作规程,严格按照操作规程进行操作,确保施工安全。
4.2 施工现场安全:施工现场必须设置明显的安全警示标志,保持施工现场的整洁和通风,防止发生意外事故。
4.3 施工人员安全:施工人员必须穿戴符合要求的个人防护装备,严禁在施工现场吸烟、饮酒等行为,确保施工人员的安全。
五、施工后的验收标准:5.1 外观验收:对搅拌桩的外观进行检查,包括表面平整度、无明显裂缝等,确保外观符合要求。
水泥搅拌桩施工技术交底一、工程概述本次施工的水泥搅拌桩工程位于_____,主要用于_____。
桩的设计直径为_____,桩长为_____,桩间距为_____。
施工区域的地质条件主要为_____,地下水情况为_____。
二、施工准备1、技术准备(1)熟悉施工图纸和地质勘察报告,了解场地的工程地质和水文地质情况。
(2)编制施工组织设计和施工方案,明确施工工艺、施工流程和质量控制要点。
(3)进行技术交底,将施工技术要求和质量标准传达给施工人员。
2、材料准备(1)水泥:采用_____水泥,水泥质量应符合国家标准,并有出厂合格证和试验报告。
(2)水:使用清洁的自来水或符合工程要求的水源。
3、机械设备准备(1)深层搅拌桩机:根据工程规模和施工进度要求,选择合适型号和数量的搅拌桩机。
(2)配套设备:包括灰浆搅拌机、灰浆泵、集料斗、电气控制柜等。
4、现场准备(1)平整场地,清除地上和地下的障碍物。
(2)测量放线,确定桩位,并设置明显的标志。
(3)在施工现场搭建临时设施,如水泥库、搅拌站等。
三、施工工艺流程1、定位搅拌桩机移至指定桩位,对中,调整桩机的垂直度,偏差不得超过1%。
2、预搅下沉启动电机,放松起吊钢丝绳,使搅拌桩机沿导向架搅拌切土下沉,下沉速度由电机的电流监测表控制。
工作电流不应大于 70A。
如果下沉速度太慢,可从输浆系统补给清水以利钻进。
3、制备水泥浆待搅拌桩机下沉到一定深度时,开始按设计配合比拌制水泥浆。
水泥浆的水灰比应符合设计要求,一般为 045 055。
4、提升喷浆搅拌搅拌桩机下沉到设计深度后,开启灰浆泵,将水泥浆压入地基中,边喷浆边旋转提升搅拌桩机,提升速度一般为 05 08m/min,确保水泥浆与土体充分搅拌均匀。
5、重复搅拌下沉当搅拌桩机提升至设计桩顶标高以上 05m 时,关闭灰浆泵,再次搅拌下沉至设计深度。
6、重复提升搅拌搅拌桩机下沉到设计深度后,再次开启灰浆泵,边喷浆边旋转提升搅拌桩机至地面,完成一根桩的施工。

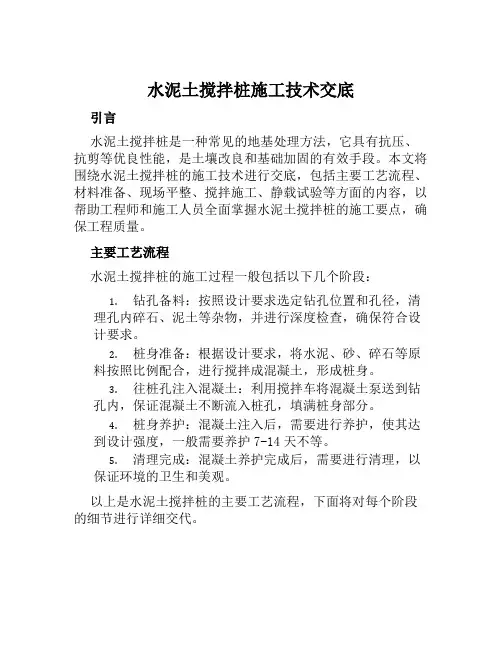

水泥土搅拌桩施工技术交底引言水泥土搅拌桩是一种常见的地基处理方法,它具有抗压、抗剪等优良性能,是土壤改良和基础加固的有效手段。
本文将围绕水泥土搅拌桩的施工技术进行交底,包括主要工艺流程、材料准备、现场平整、搅拌施工、静载试验等方面的内容,以帮助工程师和施工人员全面掌握水泥土搅拌桩的施工要点,确保工程质量。
主要工艺流程水泥土搅拌桩的施工过程一般包括以下几个阶段:1.钻孔备料:按照设计要求选定钻孔位置和孔径,清理孔内碎石、泥土等杂物,并进行深度检查,确保符合设计要求。
2.桩身准备:根据设计要求,将水泥、砂、碎石等原料按照比例配合,进行搅拌成混凝土,形成桩身。
3.往桩孔注入混凝土:利用搅拌车将混凝土泵送到钻孔内,保证混凝土不断流入桩孔,填满桩身部分。
4.桩身养护:混凝土注入后,需要进行养护,使其达到设计强度,一般需要养护7-14天不等。
5.清理完成:混凝土养护完成后,需要进行清理,以保证环境的卫生和美观。
以上是水泥土搅拌桩的主要工艺流程,下面将对每个阶段的细节进行详细交代。
材料准备在施工过程中需要准备的主要材料包括水泥、砂、碎石等原料,其中水泥质量应符合国家标准,砂和碎石应选用坚硬、不易碎裂、具有一定粒度分布的骨料。
另外,在搅拌过程中还需要使用搅拌机、泵车、输送管等设备,需要保证这些设备的性能优良,并定期进行维护和检修。
现场平整在施工过程中需要对施工现场进行平整处理,保证施工环境干净整洁。
具体操作如下:•清除现场垃圾和杂草•将施工现场进行坑洼调整•对施工现场附近地面进行压实和加固搅拌施工在搅拌施工过程中,需要注意以下几个问题:1.混凝土制备:水泥、砂、碎石等原料应按设计比例进行配合,搅拌成混凝土,搅拌比应满足设计要求。
2.泵送输送:混凝土搅拌完成后,需要通过泵车将混凝土输送到钻孔内,并保证混凝土从底部往上流动,避免空洞和堵塞。
3.搅拌时间:对于整根搅拌桩,搅拌时间应在3-5分钟之间,对于触碰到岩石或出现混凝土发热情况的情况,需要重新调整搅拌比例以加强混凝土的强度。

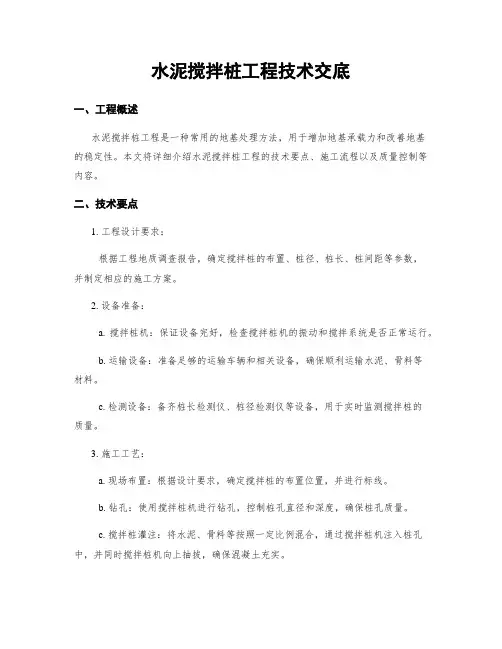

水泥搅拌桩工程技术交底一、工程概述水泥搅拌桩是一种常用的地基处理方法,适合于各种土质条件下的基础加固工程。
本次工程旨在对某建造项目进行地基处理,以提高地基的承载能力和稳定性,确保建造物的安全性和稳定性。
二、工程要求1. 地基处理范围:本次工程的地基处理范围为建造物的基础区域,包括建造物的整个平面范围。
2. 水泥搅拌桩的施工要求:水泥搅拌桩的施工应符合相关的国家标准和规范要求,确保施工质量和工程安全。
3. 施工进度要求:本次工程的施工进度应按照项目计划进行,确保工期的合理安排和工程的及时完成。
三、施工工艺1. 前期准备工作:施工前应进行现场勘测和土质分析,确定搅拌桩的设计参数和施工方案。
同时,应确保施工现场的平整和无障碍物。
2. 设备准备:施工现场应配备必要的搅拌桩设备,包括搅拌桩机、输送泵等。
设备应经过检查和试运行,确保正常工作。
3. 施工步骤:(1) 地面处理:在施工区域进行地面平整和清理,确保施工现场的整洁。
(2) 桩位标定:根据设计要求,在施工区域标定桩位,确定桩的位置和数量。
(3) 钻孔:使用搅拌桩机进行钻孔作业,根据设计要求控制孔深和孔径。
(4) 搅拌桩灌注:在钻孔的同时,通过输送泵将水泥和骨料送入钻孔,搅拌桩灌注至设计高度。
(5) 桩头整平:在搅拌桩灌注完毕后,对桩头进行整平处理,确保桩的平整和垂直度。
(6) 后期处理:施工完毕后,对施工现场进行清理,并进行必要的记录和报告。
四、质量控制1. 施工质量检查:施工过程中应进行质量检查,包括对搅拌桩的孔深、孔径、灌注高度等进行检测,确保符合设计要求。
2. 施工记录:施工过程中应做好施工记录,包括孔深、孔径、灌注高度、施工时间等,以备后期验收和资料归档。
3. 质量验收:施工完毕后应进行质量验收,包括对搅拌桩的外观质量、尺寸精度等进行检测,确保符合相关标准和规范要求。
五、安全措施1. 施工现场安全:施工现场应设置明显的安全警示标志,确保施工现场的安全。

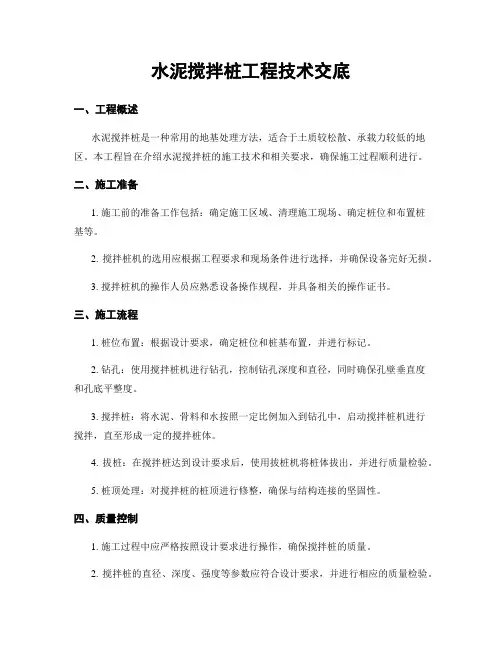

水泥搅拌桩工程技术交底一、工程概述水泥搅拌桩工程是一种常用的地基处理方法,用于增加地基承载力和改善地基的稳定性。
本文将详细介绍水泥搅拌桩工程的技术要点、施工流程以及质量控制等内容。
二、技术要点1. 工程设计要求:根据工程地质调查报告,确定搅拌桩的布置、桩径、桩长、桩间距等参数,并制定相应的施工方案。
2. 设备准备:a. 搅拌桩机:保证设备完好,检查搅拌桩机的振动和搅拌系统是否正常运行。
b. 运输设备:准备足够的运输车辆和相关设备,确保顺利运输水泥、骨料等材料。
c. 检测设备:备齐桩长检测仪、桩径检测仪等设备,用于实时监测搅拌桩的质量。
3. 施工工艺:a. 现场布置:根据设计要求,确定搅拌桩的布置位置,并进行标线。
b. 钻孔:使用搅拌桩机进行钻孔,控制桩孔直径和深度,确保桩孔质量。
c. 搅拌桩灌注:将水泥、骨料等按照一定比例混合,通过搅拌桩机注入桩孔中,并同时搅拌桩机向上抽拔,确保混凝土充实。
d. 检测和记录:使用桩长检测仪、桩径检测仪等设备进行桩长和桩径的实时检测,并记录数据。
e. 后期处理:对搅拌桩进行必要的养护和加固,确保桩体的稳定性和强度。
4. 质量控制:a. 施工人员:施工人员必须持有相关资质证书,熟悉施工工艺和操作规程。
b. 设备检测:定期对搅拌桩机和相关设备进行检测和维护,确保设备的正常运行。
c. 材料质量:水泥、骨料等材料必须符合相关标准,确保施工质量。
d. 施工记录:详细记录搅拌桩的施工参数、检测数据和质量情况,以备后期查验。
三、施工流程1. 施工准备:a. 确定施工区域和布置方案。
b. 检查设备和材料的准备情况。
c. 安排施工人员,明确各自职责和工作流程。
2. 施工操作:a. 根据设计要求,进行现场布置和标线。
b. 使用搅拌桩机进行钻孔操作,控制桩孔直径和深度。
c. 进行搅拌桩灌注,确保混凝土充实。
d. 同时进行桩长和桩径的实时检测。
e. 按照设计要求进行后期处理和养护。
3. 施工质量控制:a. 施工人员必须持有相关资质证书。

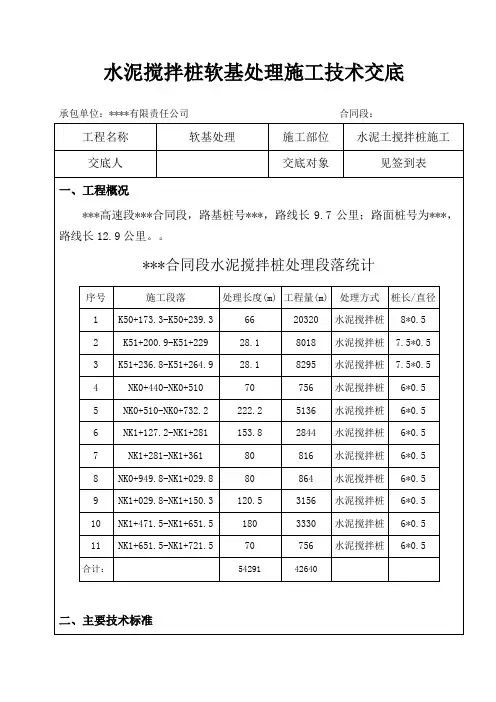

水泥搅拌桩软基处理施工技术交底承包单位:****有限责任公司合同段:
根据设计文件要求,水泥土搅拌桩主要控制要求如下:
水泥土搅拌桩按正三角形布置,桩径0.5米,桩间距1.2~1.5米,由密到疏进行渐变。
其中路基处理段与非处理段采用 2.0m间距进行过渡。
水泥采用42.5普通硅酸盐水泥,水泥掺入量一般为加固土体质量的15%(每米桩长水泥掺入量不小于58kg),水灰比0.5。
水泥搅拌桩软弱地基处理桩位布置分为:一般软弱地基桩位布置及涵洞等构造物下软弱地基桩位布置,具体参见图2.1~2.2。
图2.1 一般软弱地基桩位布置(桩间间距均为d=150cm)
最外侧构造物下侧
最外侧构造物下侧最外侧
5.1施工工艺流程
5.2 施工过程
水泥土搅拌桩软基处理开始时宜熟悉图纸,了解软基处理位置的地质情况,以及对施工影响较大的不良的地质情况,做好施工前技术准备工作。
施工要点如下:
1.施工准备
(1)水泥采用42.5普通硅酸盐水泥,水泥进场时必须有质量合格证书,出厂试验报告;在使用前按规范要求取样,检测结果合格报监理确认后方可使用,水泥现场堆放应注意防水防潮。
(2)依据工程地质勘察资料,结合设计要求,选择水泥掺入比15%,水灰比0.5,确定搅拌工艺参数。
(3)依据设计图纸,做好现场平面布置,安排好水泥搅拌桩施工用水。
布。
水泥搅拌桩工程技术交底一、工程概述水泥搅拌桩是一种常用的地基处理方法,适合于土质较松散、承载力较低的地区。
本工程旨在介绍水泥搅拌桩的施工技术和相关要求,确保施工过程顺利进行。
二、施工准备1. 施工前的准备工作包括:确定施工区域、清理施工现场、确定桩位和布置桩基等。
2. 搅拌桩机的选用应根据工程要求和现场条件进行选择,并确保设备完好无损。
3. 搅拌桩机的操作人员应熟悉设备操作规程,并具备相关的操作证书。
三、施工流程1. 桩位布置:根据设计要求,确定桩位和桩基布置,并进行标记。
2. 钻孔:使用搅拌桩机进行钻孔,控制钻孔深度和直径,同时确保孔壁垂直度和孔底平整度。
3. 搅拌桩:将水泥、骨料和水按照一定比例加入到钻孔中,启动搅拌桩机进行搅拌,直至形成一定的搅拌桩体。
4. 拔桩:在搅拌桩达到设计要求后,使用拔桩机将桩体拔出,并进行质量检验。
5. 桩顶处理:对搅拌桩的桩顶进行修整,确保与结构连接的坚固性。
四、质量控制1. 施工过程中应严格按照设计要求进行操作,确保搅拌桩的质量。
2. 搅拌桩的直径、深度、强度等参数应符合设计要求,并进行相应的质量检验。
3. 搅拌桩机的操作人员应定期进行技术培训和考核,确保操作规范和技术熟练度。
4. 施工现场应进行质量记录和档案管理,包括桩位布置图、搅拌桩参数记录、质量检验报告等。
五、安全注意事项1. 搅拌桩施工过程中应严格遵守安全操作规程,确保施工人员的人身安全。
2. 搅拌桩机的操作人员应穿戴好安全防护装备,如安全帽、防护眼镜、耳塞等。
3. 施工现场应设置明显的安全警示标志,确保施工区域的安全通行。
4. 在搅拌桩机操作过程中,应注意周边环境和设备的安全,避免发生事故。
六、环境保护1. 施工过程中应遵守环境保护相关法律法规,确保施工对环境的影响最小化。
2. 在搅拌桩机操作过程中,应避免产生噪音和粉尘污染,采取相应的措施进行防护和管理。
3. 施工现场应进行垃圾分类和集中处理,确保施工区域的环境整洁。

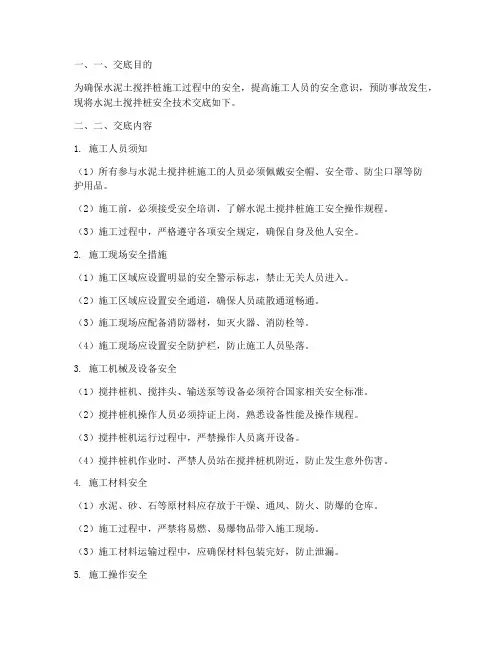

一、一、交底目的为确保水泥土搅拌桩施工过程中的安全,提高施工人员的安全意识,预防事故发生,现将水泥土搅拌桩安全技术交底如下。
二、二、交底内容1. 施工人员须知(1)所有参与水泥土搅拌桩施工的人员必须佩戴安全帽、安全带、防尘口罩等防护用品。
(2)施工前,必须接受安全培训,了解水泥土搅拌桩施工安全操作规程。
(3)施工过程中,严格遵守各项安全规定,确保自身及他人安全。
2. 施工现场安全措施(1)施工区域应设置明显的安全警示标志,禁止无关人员进入。
(2)施工区域应设置安全通道,确保人员疏散通道畅通。
(3)施工现场应配备消防器材,如灭火器、消防栓等。
(4)施工现场应设置安全防护栏,防止施工人员坠落。
3. 施工机械及设备安全(1)搅拌桩机、搅拌头、输送泵等设备必须符合国家相关安全标准。
(2)搅拌桩机操作人员必须持证上岗,熟悉设备性能及操作规程。
(3)搅拌桩机运行过程中,严禁操作人员离开设备。
(4)搅拌桩机作业时,严禁人员站在搅拌桩机附近,防止发生意外伤害。
4. 施工材料安全(1)水泥、砂、石等原材料应存放于干燥、通风、防火、防爆的仓库。
(2)施工过程中,严禁将易燃、易爆物品带入施工现场。
(3)施工材料运输过程中,应确保材料包装完好,防止泄漏。
5. 施工操作安全(1)搅拌桩施工前,应检查桩位、桩径、桩长等参数是否符合设计要求。
(2)搅拌桩施工过程中,应严格按照操作规程进行,确保施工质量。
(3)搅拌桩施工结束后,应对桩体进行检查,确保桩体质量符合设计要求。
(4)施工过程中,如发现异常情况,应立即停止施工,并采取相应措施进行处理。
三、三、应急措施1. 火灾应急措施(1)发现火灾时,立即报警,并迅速疏散现场人员。
(2)使用灭火器、消防栓等消防器材进行灭火。
2. 人员伤害应急措施(1)发现人员受伤,立即停止施工,并立即采取急救措施。
(2)拨打急救电话,等待救护车到来。
四、四、交底总结本次水泥土搅拌桩安全技术交底已结束,请各施工人员认真学习,严格遵守安全操作规程,确保施工安全。
水泥搅拌桩工程技术交底一、工程概述水泥搅拌桩工程是一种常见的地基处理方法,适合于土质较差、承载力较低的地区。
本文将详细介绍水泥搅拌桩工程的技术要点和施工流程,以确保工程质量和安全。
二、技术要点1. 工程准备在进行水泥搅拌桩施工前,需要进行详细的地质勘察和设计分析,确定桩位和桩径。
同时,要准备好必要的施工设备和材料,包括搅拌机、钢筋、水泥、砂、石等。
2. 施工方案根据设计要求和地质条件,制定合理的施工方案。
包括桩的布置、桩长、桩径、桩间距等参数的确定,以及搅拌桩的施工顺序和方法。
3. 施工工艺(1)桩位标定:根据设计要求,在地面上标定桩位,并进行桩位的检查和调整。
(2)钻孔:使用搅拌机进行钻孔,根据设计要求控制钻孔的深度和直径,同时要注意钻孔过程中的稳定性和垂直度。
(3)搅拌注浆:在钻孔的同时进行搅拌和注浆,将水泥、砂、石和水按一定比例混合,并通过搅拌机注入钻孔中,确保充实度和强度。
(4)钢筋布置:在搅拌注浆完成后,将预埋的钢筋按设计要求布置在桩内,并与桩身充分连接。
(5)桩顶处理:对桩顶进行修整,确保桩顶平整、垂直度符合要求,并进行必要的检查和测试。
4. 质量控制在施工过程中,要严格按照设计要求和规范进行施工,确保每一个环节的质量。
特殊注意以下几个方面的控制:(1)钻孔的深度和直径控制;(2)搅拌注浆的比例和充实度控制;(3)钢筋的布置和连接质量控制;(4)桩顶的修整和垂直度控制。
三、施工流程1. 工程准备(1)进行地质勘察和设计分析,确定桩位和桩径。
(2)准备施工设备和材料。
2. 施工方案制定(1)根据设计要求和地质条件,制定合理的施工方案。
3. 施工工艺(1)桩位标定。
(2)钻孔。
(3)搅拌注浆。
(4)钢筋布置。
(5)桩顶处理。
4. 质量控制(1)钻孔的深度和直径控制。
(2)搅拌注浆的比例和充实度控制。
(3)钢筋的布置和连接质量控制。
(4)桩顶的修整和垂直度控制。
四、安全注意事项1. 工地安全在施工现场要设置明显的安全警示标志,保持施工现场整洁,设置安全通道和防护网,确保工人和设备的安全。
水泥搅拌桩工程技术交底水泥搅拌桩工程技术交底质量要求:水泥采用425号普通硅酸盐水泥,水泥掺入量不小于15%;水泥搅拌桩的抗压设计强度为2500KPa,水泥搅拌桩施工完毕后,复合地基承载力应达到120KPa以上。
水泥搅拌桩垂直度偏差不应超过桩长的1.5%,桩位偏差不宜大于50mm,桩径偏差不宜大于4%。
一、工程概况地基加固采用打设水泥搅拌桩的方法.水泥搅拌桩直径500mm,正方形布置,桩距1.1m,桩长12m,桩顶标高为碎石垫层底标高。
本工程共有35m独杆升降式照明灯塔基础3个,每个基础须打设搅拌桩49根,共157根。
二、施工准备1、现场准备:搅拌桩施工场地应事先平整,清除桩位处地上、地下一切障碍包括大块石、树根和生活垃圾等,场地低洼时应回填粘土,不得回填杂土,查清地下管线的位置及确定架空电线的位置高度,做好临时截、排水设施,作好施工准备,以及供水供电线路、机械设备施工线路、机械设备放置位置、运输通道等。
;2、测量准备:放线前对各控制点进行复核后,按设计图纸放线,准确定出各搅拌桩的位置;搅拌桩桩位应采用竹片或板条进行现场定位,点白灰定位,移动钻机要准确对孔,对孔误差不得大于50mm,并报监理复核。
根据需要改动原设计位置的,需取得设计、监理等的同意后,方可执行;3实验准备:水泥搅拌桩应采用合格的425号普通硅酸盐袋装水泥以便于计量。
水灰比一般为0.45~0.55,水泥掺灰量拟为15﹪(水泥重量为被加固土体重量的15﹪)使用前,承包人应将水泥的样品送中心试验室或监理工程师指定的试验室检验。
所需材料应提前进场,水泥及外加剂必须有出厂合格证,水泥必须送试验室检验合格后方能使用。
4试桩:目的是为了寻求最佳的搅拌次数、确定水泥浆的水灰比、泵送时间、泵送压力、搅拌机提升速度、下钻速度以及复搅深度等参数,以指导下一步水泥搅拌桩的大规模施工。
必须待试桩成功后方可进行水泥搅拌桩的正式施工。
试桩检验应取地基原状土作室内配比实验和现场工艺性成桩实验,要求水泥搅拌桩的抗压设计强度为2500KPa三、施工工艺流程图桩位放样→钻机就位→检验、调整钻机→正循环钻进至设计深度→打开高压注浆泵→反循环提钻并喷水泥浆→至工作基准面以下0.5m→重复搅拌下钻并喷水泥浆至设计深度→反循环提钻至地表→成桩结束→施工下一根桩。

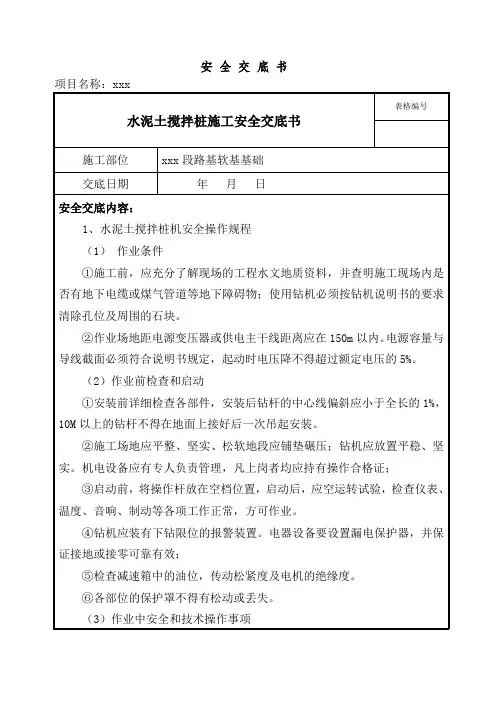

水泥搅拌桩施工技术交底4篇【第1篇】水泥搅拌桩施工平安技术交底交底内容:一、水泥搅拌桩施工1、施工前必需首先明确地下管线位置,并且在施工时注重庇护。
施工过程中既有设备禁止破坏。
发觉有电缆、管道等设备时应准时请示上级领导,并做好防护。
2、全部进场人员,必需举行严格的平安工作教导培训,经教导培训合格后方可上岗工作。
3、操作人员严禁酒后操作机械、机具等设备。
4、施工机械操作人员严格遵守平安规程,文明驾驶。
严禁机械带病运转、超负荷作业,工作视线不清晰时不得作业。
5、夜间施工,必需设照明设施并保证足够的亮度。
设置照明设施时必需由专职电工操作,严禁非专业人员野蛮作业。
6、要按规定设好防护,防护人员要持证上岗,配发特地的防护衣,并应佩带显然标志,并由专人不定时检查。
7、施工机械进入施工现场,必需有机械合格证、年检证,机械操必需有操作证。
8、机械设备使用前应检查各部位零配件是否齐全有效,并举行试运转,确认平安后方可使用。
9、各种机械不准超载运行,运行中发觉有异声或电机过热(超过电机铭牌规定温度)应停机检修、或降温,严禁在运行中检修、保养。
10、打桩机挪动,须经施工负责人同意,由专人协作和指挥。
11、现场暂时存放的施工材料(水泥、机具等)要做好“三防”(防雨水湿润、防火、防盗)工作,夜间派专人巡查现场。
12、用电管理和机械设备使用管理(1)现场设两名专业电工负责安装、维护和管理用电设备,严禁无关人员任意拆、改用电线路。
(2)严禁使用裸线,电缆线破皮三处以上,不得投入使用。
雨天电缆线破皮处必需用防水绝缘胶布处理,电缆线铺设要防砸、防碾压、防止电线冻结在冰雪之中。
大风雪后,应对用电线路举行检查,防止断线造成触电事故。
(3)设备每星期检修一次。
设备的检查,必需在开机前由司机试开机,确认设备使用正常,才干使用,平安员每星期对现场的全部设备全面检查,发觉存在的隐患,必需立刻指定专人整改,平安隐患整改复检合格后,才干使用。
(4)严格执行“一人一机”制度,机械保管人员要坚守岗位,看守好设备,并作好相应的记录。
水泥土(喷浆)搅拌桩
一、材料要求
1 水泥:宜用P.032.5或PS32.5水泥。
2 粉煤灰:宜选用I级或n级粉煤灰。
3 外加剂:可根据工程需要和土质条件,选用早强、缓凝、减水等外加剂。
要经过实验室复试合格。
二、主要机具
1搅拌桩机,常用的搅拌桩机如下表所示。
常用搅拌桩机主要技术参数表
型号主要技术参数
2搅拌轴,叶片外径700~800mm,电机功率2×30kW,提升力
SJB-1/2
大于10t,接地压力60kPa, 最大加固深度10m/18m, 总重4.5t
单轴,叶片外径600mm,电机功率2×30kW,提升力大于15t,
GZB-600
接地压力60kPa,最大加固深度10~15m,总重12t
单轴,叶片外径500mm,电机功率48kW,最大加固深度
PH-5A
15~18m,总重8t
单轴,叶片外径500mm,电机功率37kw,转速五个变速
BS-5
16~85rpm,最大加固深度12m,总重12t
2 水泥搅拌机:搅浆筒体积一般不小于0.5 ,宜选用2~3个搅浆筒并联。
3 水泥浆输送泵:要与输浆量相匹配。
4 输浆管、水管:规格要与施工能力相匹配,且不得漏浆、漏水。
水泥搅拌桩工程技术交底引言概述:水泥搅拌桩工程技术交底是指在施工前,工程技术人员对水泥搅拌桩施工工艺、施工方法、施工要求等进行详细的说明和交流的过程。
水泥搅拌桩工程技术交底的目的是确保施工人员对水泥搅拌桩施工的各个环节有清晰的了解,以保证施工质量和工期的达到预期目标。
正文内容:1. 施工工艺交底1.1 施工流程:详细介绍水泥搅拌桩施工的各个环节,包括桩基准备、钻孔、搅拌、灌注、振捣等步骤。
1.2 施工顺序:说明水泥搅拌桩施工的顺序安排,如先进行桩基准备,然后进行钻孔等。
1.3 施工设备:介绍水泥搅拌桩施工所需的设备,如钻机、搅拌机、振捣器等,以及设备的使用方法和注意事项。
2. 施工方法交底2.1 钻孔方法:详细说明水泥搅拌桩的钻孔方法,包括钻孔的深度、直径、钻孔机械的选择和操作等。
2.2 搅拌方法:阐述水泥搅拌桩的搅拌方法,包括搅拌时间、搅拌机械的选择和操作等。
2.3 灌注方法:介绍水泥搅拌桩的灌注方法,包括灌注速度、灌注压力、灌注顺序等。
3. 施工要求交底3.1 材料要求:说明水泥搅拌桩施工所需的材料要求,如水泥、骨料、掺合料等的质量要求和配比要求。
3.2 施工质量要求:阐述水泥搅拌桩施工的质量要求,如桩的强度、密实度、垂直度等的要求。
3.3 安全要求:强调水泥搅拌桩施工的安全要求,包括施工现场的安全、设备操作的安全等。
4. 施工现场交底4.1 施工组织:介绍水泥搅拌桩施工的组织形式,包括施工人员的分工、协调配合等。
4.2 安全措施:详细说明水泥搅拌桩施工现场的安全措施,如施工区域的标识、施工人员的安全防护等。
4.3 现场管理:强调水泥搅拌桩施工现场的管理要求,如施工记录的填写、施工进度的控制等。
5. 质量验收交底5.1 检测方法:介绍水泥搅拌桩施工质量的检测方法,如桩的强度检测、桩身的质量检测等。
5.2 验收标准:阐述水泥搅拌桩施工质量的验收标准,如桩的强度标准、桩身的质量标准等。
5.3 验收程序:说明水泥搅拌桩施工质量的验收程序,包括验收人员的参预、验收报告的编写等。
水泥搅拌桩施工安全技术交底(完整版)范本1:一、搅拌桩施工的概述1.1 搅拌桩施工的定义和目的1.2 搅拌桩施工的需求和适用范围1.3 搅拌桩施工的基本原理和工作流程二、搅拌桩施工的准备工作2.1 工程前期调查和设计2.2 材料和设备的准备2.3 周边环境的评估和控制措施2.4 施工人员的培训和安全意识教育三、搅拌桩施工的安全技术要求3.1 施工现场的安全防护要求3.2 搅拌桩设备的安全操作要求3.3 施工人员的个人防护措施3.4 施工中的应急预案和事故处理措施四、搅拌桩施工的施工流程和方法4.1 施工前的准备工作4.2 搅拌桩的混合材料和混合比例4.3 搅拌桩的施工工艺和技术要求4.4 搅拌桩施工后的验收和质量控制措施五、搅拌桩施工的质量控制和监督检验5.1 施工过程中的质量控制措施5.3 搅拌桩施工后的质量保证和维护要求六、搅拌桩施工的安全风险和控制措施6.1 施工现场的常见安全风险及其控制措施6.2 搅拌桩设备的安全风险及其控制措施6.3 施工人员的安全风险及其控制措施七、附件7.1 搅拌桩施工的图纸和设计文件7.2 相关标准和规范7.3 施工设备和材料的清单和说明7.4 安全教育培训材料和记录八、法律名词及注释8.1 建筑法律相关名词及注释8.2 安全生产法律相关名词及注释8.3 土木工程法律相关名词及注释范本2:一、水泥搅拌桩施工安全技术交底的目的1.1 在搅拌桩施工过程中确保工人的安全1.2 减少施工事故和人身伤害的发生1.3 提高施工质量和工程效益二、施工前的准备工作2.1 进行详细的施工前调查和设计2.2 准备好必要的材料和设备2.3 对施工现场进行周边环境的评估2.4 对施工人员进行安全教育和培训三、施工过程中的安全技术要求3.1 施工现场的安全防护要求3.2 搅拌桩设备的安全操作要求3.3 施工人员的个人防护措施3.4 施工中的应急预案和事故处理措施四、施工流程和方法4.1 施工前的准备工作和施工方案4.2 搅拌桩的混合材料和混合比例4.3 搅拌桩的施工工艺和技术要求五、质量控制和监督检验5.1 施工过程中的质量控制措施5.3 搅拌桩施工后的质量保证和维护要求六、安全风险和控制措施6.1 施工现场的常见安全风险及其控制措施6.2 搅拌桩设备的安全风险及其控制措施6.3 施工人员的安全风险及其控制措施七、附件7.1 搅拌桩施工的图纸和设计文件7.2 相关标准和规范7.3 施工设备和材料的清单和说明7.4 安全教育培训材料和记录八、法律名词及注释8.1 建筑法律相关名词及注释8.2 安全生产法律相关名词及注释8.3 土木工程法律相关名词及注释。
水泥搅拌桩工程技术交底一、项目概述水泥搅拌桩工程是一种常见的地基处理方法,用于增加地基承载力和改善地基的稳定性。
本文将详细介绍水泥搅拌桩工程的技术要求、施工步骤和注意事项。
二、技术要求1. 设计要求水泥搅拌桩的设计应符合相关规范和标准,包括但不限于《建造地基基础设计规范》等。
设计时需要考虑地基的承载力、沉降控制要求和施工条件等因素。
2. 材料要求(1)水泥:应选用符合国家标准的水泥,强度等级不低于32.5级。
(2)骨料:骨料应符合相关标准,颗粒大小均匀,不含有有害物质。
(3)水:水质应清洁,不含有油污、酸碱等有害物质。
3. 设备要求(1)搅拌机:应选用性能稳定的搅拌机,能够充分混合水泥和骨料。
(2)钻机:应选用适合施工的钻机,具备足够的扭矩和稳定性。
4. 施工要求(1)施工前应对现场进行勘察,了解地质情况和地下水位,以便调整施工方案。
(2)施工现场应保持整洁,杂物和障碍物应及时清除。
(3)搅拌桩的直径和间距应按设计要求进行布置,搅拌桩的深度应达到设计要求。
(4)搅拌桩施工时,应保持搅拌机的稳定,控制搅拌桩的直径和深度。
(5)搅拌桩施工完成后,应及时进行养护,确保搅拌桩的强度和稳定性。
三、施工步骤1. 现场准备(1)清理施工现场,确保场地平整。
(2)准备所需材料和设备,包括水泥、骨料、水、搅拌机、钻机等。
2. 基坑开挖(1)按设计要求开挖基坑,注意保持基坑的垂直度和平整度。
(2)根据设计要求设置导向桩,以确保搅拌桩的位置准确。
3. 搅拌桩施工(1)将水泥、骨料和水按一定比例放入搅拌机中进行搅拌,直至混凝土均匀。
(2)将搅拌好的混凝土通过钻机送入地下,同时进行搅拌和提升,直至达到设计要求的深度。
(3)根据设计要求,适时住手搅拌和提升,保持搅拌桩的直径和深度。
4. 养护(1)搅拌桩施工完成后,应及时进行养护。
(2)养护期间,应保持搅拌桩表面湿润,防止裂缝和脱皮现象的发生。
四、注意事项1. 施工过程中应严格按照设计要求进行施工,不得随意更改搅拌桩的直径和深度。
分项工程技术交底编号工程名称施工单位分项工程名称水泥土搅拌桩工程交底提要水泥土搅拌桩工程的相关材料、机具设备、质量要求及施工工艺。
交底内容:1、施工原理钻机的钻头(旋转刀片)在桩位钻孔,钻进过程中,通过水泥浆泵把合格的水泥浆利用空心钻杆把泥浆从钻头处喷出,同时钻头不停旋转,充分由搅拌叶片将水泥浆与深层土搅拌,边搅拌边喷浆。
搅拌喷浆下沉至设计桩底再搅拌喷浆上升至地面,即完成一次搅拌过程,匀速以使土体和浆液充分搅拌均匀。
用相同方法再一次重复搅拌喷浆下沉和重复搅拌喷浆上升至孔口即完成一根桩的施工,以达到加固土体的目的,本方案设计搅拌桩均为加固地基的水泥土搅拌桩,采用四搅四喷施工工艺。
2、施工程序测量放样→场地平整→放样桩位、测定标高→机械进场→调试→水泥进场并检验→开始施工→施工完成→下一个桩3、施工准备3.1、地面平整人工配合挖掘机将原地面整平,清除地下一切障碍物,场地低洼处回填粘性土找平。
3.2、施工放样根据施工图设计及绘制的桩位图,由测量放样定出控制桩位,控制桩位取设计图中特征桩位,施工队技术员根据桩位图用钢尺量距,定出每根桩桩位,打上竹钉或木桩,点上红油漆,桩位10cm范围洒上白石灰,桩位偏差不得大于±5cm,放样后报请监理工程师验收,验收合格后才可进入下道工序。
3.3、试桩确定施工参数施工工艺试桩,确定施工技术参数,其中包括搅拌桩钻进深度、桩顶标高、桩顶或停灰面标高,水泥浆的水灰比,外掺剂的配方,搅拌机的转速和提升速度、灰浆泵的压力等。
4、施工工艺流程4.1、搅拌机械进场后,应进行检修、安装调试,检查桩机运行和输料管畅通情况,待转速与空压正常后,开始就位,进行机架对中,以水平尺调平转盘,并在机架相互垂直的两。
