2018年度矿井反风演习计划及安全技术措施(1)
- 格式:doc
- 大小:965.52 KB
- 文档页数:25
目录
第一章概述 (3)
第二章演习的目的及要求 (3)
第一节演习的目的 (3)
第二节反风演习的要求 (4)
第三章演习指挥机构及人员分工 (4)
第四章火灾假设地点和反风演习时间 (8)
第一节火灾的假设地点 (8)
第二节反风演习的时间和持续时间 (8)
第五章反风方式、方法和设备操作顺序 (8)
第一节反风方式、方法 (8)
第二节反风时的设备操作顺序 (8)
第六章反风演习观测项目、方法和测点布置 (9)
第一节反风演习的观测项目和方法 (9)
第二节测点布置和具体人员安排 (10)
第七章反风演习前的各项准备和检查工作 (11)
第一节反风后的通风系统、风量和瓦斯预计情况 (11)
第二节反风演习前的各项准备和检查工作 (11)
第八章演习的安全技术措施 (12)
第一节反风演习人员分工 (12)
第二节演习的安全技术措施 (13)
第三节反风演习的程序 (18)
第九章反风演习停送电安全措施 (19)
第十章反风演习计划及措施的贯彻与要求 (21)

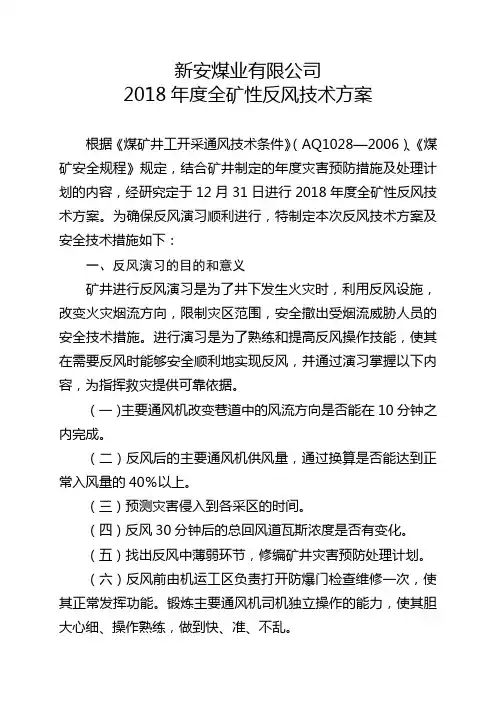

矿井反风演习方案及安全技术措施
第一章概述
根据《煤矿安全规程》第122条规定和我矿2018年《矿井灾害预防和处理计划》的要求,结合我矿采掘生产的实际情况,计划2018年8月20日进行一次全矿性的反风演习,以便检验地面主扇风机以及井下反风设施的可靠性,掌握矿井反风后各测点瓦斯、二氧化碳、温度和风量等变化情况,为抗灾救灾提供实际、合理、有效、可靠的资料,增强矿井的抗灾能力。
目前,矿井开采8#和10#煤层,矿井通风方式为中央并列式,通风方法为机械抽出式,主扇型号为FBCDZNO19/2×110,一台使用,一台备用。矿井采掘比为1:2,即一个采煤工作面,两个掘进工作面,各工作地点瓦斯涌出正常,无火区。
第二章演习的目的及要求
第一节演习的目的
1、检验矿井反风时的应变能力和我矿各职能部门在矿井突发事故时救灾组织能力。
2、通过反风演习了解矿井主要通风机的可靠性,检验矿井抗灾能力。
3、提高反风人员对矿井主要通风机、反风设施操作的熟练程度。
4、检验反风设施在风流反向风压作用下的可靠性。
5、检验反风时的各项参数是否符合《煤矿安全规程》规定。
⑴能否在10min内改变巷道中的风流方向。
⑵当风流方向改变后,主要通风机的反风风量是否不小于正常供风量的40%。
⑶了解反风风流的流动规律。
⑷掌握反风前后各种有害气体的涌出情况和涌出异常现象。
6、检验矿井主要领导及工程技术人员在应急时期协调组织能力、各部门的协调配合和对矿井反风的重视程度。
第二节反风演习的要求
1、主要通风机司机和矿井反风领导小组成员掌握并熟悉反风的操作和指挥工作。反风演习时,主要通风机司机必须到场。
2、矿井反风命令下达后,必须在10min内改变巷道的风流方向。
3、主要通风机反风时供给的风量不应小于正常风量的40%。
4、矿井反风演习持续时间不得少于2h,以充分检验矿井反风设备的抗灾能力,保证人员从矿井最远地点安全撤到地面。
5、反风结束后,对井下通风系统及设施进行全面检查,确认安全无误后,方可恢复正常通风。
第三章演习指挥机构及人员分工
成立演习指挥部
总指挥:刘福战
副总指挥:陆定喜卢东泉贾新林廖淑能
成员:杨新昌蒋如江赵麒刘怀洲郭永治王晓亮
王凯杨永亮王昌勇杨开福陈朝富冯永贤邓建兵罗刚陈文学李天喜付俊兵陆万成王海晶刘进成吴兴伟刘欢飞舒文军王莉毛小斌刘彦章
指挥部设置在矿调度室,总指挥负责反风演习的全面指挥工作,发布反风演习开始和结束命令及井上、下停送电指令等。明确反风演习全过程的记录工作的具体负责人,副总指挥协助总指挥的工作。
演习指挥部下设:协调、通风、机电、考勤、安全、救护6个小组。
一、协调组:
组长:刘福战
副组长:杨永亮
成员:毛小宾、刘彦章
职责:负责演习期间抢险救灾人员的调配、各小组的协调工作,以及救灾物资的采购、供应、出库等工作。
分工:
刘福战负责反风演习期间抢险救灾人员、物资的总体协调和指挥工作。
杨永亮负责协助总指挥做好反风演习期间抢险救灾人员、物资的调配工作。
毛小宾、刘彦章负责救灾物资的采购、供应、出库等工作。
二、通风组
组长:陆定喜
副组长:杨新昌
成员:刘怀洲、王凯、文超顺、救护队员、瓦检员
职责:负责井下测点确定,通风设施的完好及正常使用,反风前后有关数据测定,反风结束后瓦斯检查,瓦斯排放及恢复通风工作。
分工:
陆定喜负责指挥通风组人员的气体检测、风量测定及瓦斯排放等工作。
杨新昌负责井下瓦斯排放指挥工作。
刘怀洲、王凯、文超顺负责井下各地点的风量测定工作。
救护队员负责现场监护和瓦斯排放工作。
瓦检员负责各地点的气体检测工作。
三、机电组
组长:廖淑能
副组长:赵麒
成员:罗刚、陈文学、李天喜、王海晶、刘欢飞、刘进成、舒文军、王莉
职责:负责井上下停送电,反风及恢复正常通风的反风设备操作,反风前后主要通风机工作参数的测定工作,恢复正常通风后排放瓦斯、局扇停送电工作。
分工:
廖淑能负责指挥机电组的停送电及反风设备操作工作。
赵麒负责协助廖淑能的指挥工作以及井上、下停送电工作。根据演习指挥部的命令,严格按照反风演习停送电措施的规定执行。
罗刚、刘欢飞负责记录详细的主扇风机运转参数、反风演习设备操作时间、恢复通风操作时间。
罗刚、刘进成、王莉负责反风演习主扇风机反风操作(电话8036)。
陈文学、吴兴伟负责演习结束后,恢复局扇通风及送电工作。
四、考勤组
组长:蒋如江
