主体结构钢筋技术交底
- 格式:docx
- 大小:614.88 KB
- 文档页数:9
1施工准备1.1作业条件1.1.1钢筋进场后按施工平面图中指定的位置,按规格、使用部位、编号分别加垫木堆放。
1.1.2钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位。
1.1.3熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确,1.1.4做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线。
1.1.5根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理。
绑扎前先按1:6整理调直下层伸出的搭接筋,并将锈蚀、水泥砂浆等污垢清除干净。
1.1.6根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,Φ12伸出长度为66cm,182Cm并间隔错开,碎施工缝处要剔凿到露石子并清理干净。
1.1.7按要求搭好脚手架。
1.2材质要求1.2.1钢筋应无老锈及油污。
1.2.2成型钢筋:必须符合配料单的规格、型号、尺寸、形状、数量,并应进行标识。
成型钢筋必须进行覆盖,防止雨淋生锈。
1.2.3铁丝:可采用20—22号铁丝(火烧丝)或镀锌铁丝(铅丝)。
铁丝切断长度要满足使用要求。
1.2.4垫块:采用塑料垫块,厚度同保护层,或用塑料卡、拉筋、支撑筋.13工器具钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。
2质量要求注:具体要求同“他基础钢筋交底记录”中相应部分,3工艺流程3.1柱子钢筋绑扎:3.2剪力墙钢筋绑扎:3.3连梁钢筋绑扎:3.4板钢筋绑扎:3.5楼梯钢筋绑扎:4操作工艺4.1柱钢筋绑扎4.1.1套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内绑扣不少于3个,绑扣要向柱中心。
柱子主筋采用光圆钢筋搭接时,角部弯钩应与模板成45°,中间钢筋的弯钩应与模板成90°。
4.1.2搭接绑扎竖向受力筋:柱子主筋立起之后,接头的搭接长度应符合设计要求,(小16为88cm,Φ10为50Cm)O绑扎接头的位置应相互错开。
技术及安全交底记录一、操作工艺1、钢筋加工工艺流程:配料→钢筋除锈→调直→切断→弯曲成型;2、柱、墙钢筋安装工艺流程:柱筋安装→安放垫块→敷设专业管线→检查验收→转入下道工序;3、梁、板钢筋安装工艺流程:先主梁后次梁→板底筋→水电管预埋、预留孔→负弯矩筋→安放垫块、马凳;二、施工方法1、钢筋加工①钢筋加工过程中,当发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,必须及时报告项目负责人。
②本工程采用Ⅰ、Ⅱ、Ⅲ级钢筋,所有钢筋均采用现场加工成型,钢筋直径16~22采用对焊,直径≥22采用机械连接,柱筋直径≥16采用电渣压力焊,其它采用绑扎搭接,Ⅰ级园钢筋用调直机调直。
钢筋端头锚固,Ⅰ级钢采用180度弯勾,平直长度为10d且不小于50mm,Ⅱ级钢筋采用90度弯勾,其长度见设计和规范要求。
③箍筋的末端应作弯钩,弯钩形式应符合设计要求,弯弧内直径不小于受力钢筋直径,箍筋弯折角度应为135度,箍筋弯后平直部分长度不应小于箍筋直径10倍。
④根据施工图纸要求,钢筋工长进行抽筋、配料、报项目部核对无误后,下达任务单下料加工。
需焊接的由焊工(焊工证)统一焊接,并按规定随机取样送检,合格后才能批量加工焊接。
在制作过程中应按下料单尺寸逐一加工、除锈、除油等工序,并按规格、构件名称、部位、数量、挂牌堆放。
同时项目部质检员在钢筋加工过程中进行必要的抽检,及时发现加工缺陷并加以纠正,以保证质量。
2、柱、墙钢筋绑扎(1)独立柱竖向钢筋的弯钩应朝向柱心,矩形柱角部钢筋的弯钩平面与模板夹角为45°,截面较小的柱,为便于振动棒的插入,竖向钢筋的弯钩平面与模板夹角不能小于15°。
为便于上下层柱竖向钢筋的焊接,下层柱的竖向钢筋露出楼面部分不能小于一个柱筋直径;当上下层柱截面有变化时,必须在绑扎梁钢筋之前先行将柱筋收分准确。
(2)箍筋的接头应交错排列后校直放置;箍筋转角与竖向钢筋交叉点均应扎牢(箍筋平直部分与竖向钢筋交叉点可每隔一根互成梅花式扎牢)。
1。
本表由施工单位填写,交底单位与接受交底单位各保存一份。
2。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1。
本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1。
本表由施工单位填写,交底单位与接受交底单位各保存一份.
2。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1。
本表由施工单位填写,交底单位与接受交底单位各保存一份。
2。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写.
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
主体钢筋技术交底一、工程概述本工程为_____,建筑面积为_____平方米,结构形式为_____。
主体结构钢筋工程是整个工程的重要组成部分,其施工质量直接关系到结构的安全性和稳定性。
二、施工准备1、技术准备熟悉施工图纸,明确设计要求,对图纸中的疑问及时与设计单位沟通解决。
编制施工方案,并向施工人员进行技术交底。
2、材料准备钢筋:应有出厂质量证明书和试验报告单,钢筋的品种、级别、规格应符合设计要求。
进场时应按现行国家标准的规定抽取试件作力学性能检验,其质量必须符合有关标准的规定。
焊条:应有产品合格证,其型号应根据钢筋的级别、直径及施焊条件选择。
3、主要机具钢筋调直机、钢筋切断机、钢筋弯曲机、电焊机、闪光对焊机等。
4、作业条件钢筋加工场地应平整、硬化,并有排水措施。
各种机具设备应安装调试完毕,并能正常运转。
三、钢筋加工1、钢筋调直采用机械调直,调直后的钢筋应平直,无局部弯曲。
2、钢筋切断应根据钢筋配料单的长度进行切断,切断时应保证钢筋的长度准确,切口应平齐,不得有马蹄形或起弯现象。
3、钢筋弯曲应根据钢筋配料单的要求进行弯曲,弯曲后的钢筋形状、尺寸应符合设计要求。
四、钢筋连接1、焊接连接对于直径较大的钢筋,采用闪光对焊或电弧焊连接。
焊接前应进行试焊,经检验合格后方可正式施焊。
焊接接头应符合现行国家标准的有关规定。
2、机械连接采用直螺纹套筒连接时,应保证套筒的质量和规格符合要求,钢筋丝头的加工应符合规范要求,连接时应使用专用扳手拧紧,使两钢筋丝头在套筒中央位置相互顶紧。
3、绑扎连接对于直径较小的钢筋,采用绑扎连接。
绑扎接头的搭接长度应符合设计要求和规范规定,钢筋的交叉点应采用铁丝扎牢。
五、钢筋安装1、柱钢筋安装先将柱子箍筋套在下层伸出的搭接筋上,然后立柱子主筋,主筋接头的位置应符合设计要求和规范规定。
在立好的主筋上用粉笔标出箍筋间距,然后将箍筋往上移动,由上往下绑扎。
2、梁钢筋安装先在梁模板上画出箍筋间距,然后将主筋穿好箍筋,按已画好的间距逐个分开,固定主筋,穿次梁主筋并套好箍筋,放主次梁架立筋,隔一定间距将梁底主筋与箍筋绑住,绑架立筋,再绑主筋。
地铁车站主体结构钢筋施工技术交底一、施工前准备1.取得所有的施工图纸,并进行认真研究,明确工程量、施工要求等。
2.对施工现场进行仔细勘测,确定施工坐标、地形地貌等情况。
3.对施工机具、设备和材料进行检查、计划、配备工人,并进行培训,明确各人员的岗位和职责,确保施工顺利进行。
二、钢筋加工1.确定钢筋的型号、规格,采用合适的钢筋进行加工。
2.对加工出的钢筋进行质量检查,严格把关质量,并进行包装、标记。
3.钢筋应按工程图纸上的图样、尺寸进行加工,各个钢筋的长度、弯曲角度、切角度等应符合设计要求。
三、钢筋布置1.明确钢筋布置图样、等级、数量。
2.钢筋的布置应按照设计要求、尺寸要求进行,铺设平整牢固,并进行采用支撑和夹固等措施以保证布置的精度、垂直度和平整度。
3.钢筋在接头处的连接应严格按照规范要求进行,并采取措施保证钢筋接头的牢固度,并进行构造留有接头的基础.四、钢筋绑扎1.钢筋的绑扎应符合国家规范和安全生产标准,绑扎前应清除钢筋上的锈斑和粘扎杂质。
2.钢筋的纵、横向绑扎要做到实心圆形且均匀,收尾装束要结实在保证绑扎效果的基础上,不得损伤钢筋表面和外皮。
3.绑扎完成后,应进行检查,将未绑之处及时进行绑扎。
五、验收1.经施工方检查合格,由技术员进行验收,验收记录应详细记录每一项的验收结果。
2.验收合格后,方可进行下一步的施工,并将验收结果及时报告项目经理。
3.如发现质量问题,应立即停工整改,并及时通报有关部门和负责人进行处理。
六、结尾通过以上的准备、加工、布置、绑扎、验收等环节和措施,能够达到钢筋施工的高度标准化和规范化,并保证施工的质量和安全。
敬请施工人员严格执行,确保工程顺利完工。
主体框架柱钢筋绑扎技术交底模版1. 项目背景在本项目中,需要进行主体框架柱钢筋绑扎工作。
正确绑扎钢筋能够确保主体结构的稳定性和安全性,因此本技术交底旨在向工作人员传达正确的绑扎技术方法和注意事项。
2. 工作内容2.1 钢筋绑扎工作的目的和意义- 描述钢筋绑扎的作用和意义,包括增强结构的承重能力、防止结构的位移和抗震能力等。
2.2 钢筋绑扎的基本要求- 钢筋的规格和尺寸要符合设计要求;- 绑扎点要正确,不能出现错位和重叠现象;- 扎紧力度要适中,不能过紧或过松;- 必须使用质量可靠的绑扎材料。
2.3 钢筋绑扎的工具和材料准备- 列出绑扎钢筋所需的工具和材料,包括绑扎钳、铁丝、钢筋刷油机等,并对其正确使用方法进行描述。
2.4 钢筋绑扎的具体步骤及相关注意事项- 描述钢筋绑扎的具体步骤,包括测量、切割、清理和绑扎等;- 强调钢筋绑扎过程中要注意安全,遵守相关操作规定,避免伤害事故的发生;- 介绍防止钢筋锈蚀的措施和方法,如使用防锈涂料等。
2.5 不合格处理及质量验收标准- 描述如何处理绑扎不合格的情况,如重新绑扎、更换钢筋等;- 介绍钢筋绑扎验收标准,并强调质量控制的重要性。
3. 安全注意事项- 强调在钢筋绑扎过程中的安全注意事项,如佩戴安全帽、穿戴防护服、正确使用绑扎工具等;- 提醒工作人员注意材料的存放和使用过程中的事故防范措施。
4. 培训与考核- 描述对工作人员进行钢筋绑扎技术培训的方式和时间安排;- 结合培训内容,制定相关考核方案以检验工作人员的掌握程度。
5. 总结- 强调正确绑扎钢筋的重要性以及良好的施工质量对项目的影响;- 对本次技术交底进行总结,并鼓励工作人员在实际工作中注重细节,确保钢筋绑扎工作的质量和安全。
以上为主体框架柱钢筋绑扎技术交底模板的大致内容,可以根据具体项目需求进行修改和补充。
因为字数限制,无法提供完整的____字模板,建议根据实际需要进行适当扩充。
主体框架柱钢筋绑扎技术交底模版(二)尊敬的领导、各位同事:大家好!我今天要交底的是主体框架柱钢筋绑扎技术。
主体结构钢筋加工技术交底3篇【第1篇】主体结构钢筋加工及绑扎-平安技术交底1.进入施工现场人员必需正确戴好合格的平安帽,系好下颚带,锁好带扣;2.作业时必需按规定正确使用个人防护用品,着装要整齐,严禁赤脚和穿拖鞋、高跟鞋进入施工现场;3.在没有牢靠平安防护设施的高处和陡坡施工时,必需系好合格的平安带,平安带要系挂牢固,高挂低用,同时高处作业不得穿硬底和带钉易滑的鞋,穿防滑胶鞋;4.新进场的作业人员,必需首先参与入场平安教导培训,经考试合格后方可上岗,未经教导培训或考试不合格者,不得上岗作业;5.从事特种作业的人员,必需持证上岗,严禁无证操作,禁止操作与自己无关的机械设备;6.施工现场禁止吸烟,禁止追赶打闹,禁止酒后作业;7.施工现场的各种平安防护设施、平安标志、消防设施等,未经领导及平安员批准严禁任意拆除和挪动。
一、钢筋绑扎:1.绑扎基础钢筋,应按规定安放钢筋支架、马橙,铺设走道板;2.在高处绑扎立柱和墙体钢筋时,不得站在钢筋骨架上或攀登骨架上下,必需搭设脚手架或操作平台和马道。
脚手架应搭设牢固,作业面脚手板要满铺、绑牢,不得有探头板、飞跳板,临边应搭设防护栏杆和支挂平安网;3.绑扎圈梁、挑梁、挑檐、外墙和边柱等钢筋时,应站在脚手架或操作平台上作业;4.脚手架或操作平台上不得集中码放钢筋,应随使用随运输,不得将工具、箍筋或短钢筋任意放在脚手架上;5.严禁从高处向下方抛扔或从低处向高处投掷物料;二、钢筋加工:切断:1.操作前必需检查切断机刀口,确定安装正确,刀片无裂纹,刀架螺栓紧固,防护罩可靠,空运转正常后再举行操作;2.钢筋切断应在调直后举行,断料时要握紧钢筋,螺纹钢一次只能切断一根;3.切断钢筋,手与刀口的距离不得小于15㎝。
断短料手握端小于40㎝时,应用套管或夹具将钢筋短头压住或夹住,严禁用手直接送料;4.机械运转中严禁用手直接清除刀口附近的断头和杂物,在钢筋摆动范围内和刀口附近,非操作人员不得停歇;6.发觉机械运转异样、刀片歪斜等,应立刻停机检修;7.作业中严禁举行机械检修、加油、更换部件,修理或停机时,必需切断电源,锁好箱门。
三级施工技术交底单确需进行钢筋代换时,要出具技术核定单征得设计院结构设计人员认可同意后方可执(1)手工电弧焊1)搭接焊搭接焊适用于Ⅰ、Ⅱ、Ⅲ级钢筋。
宜采用双面焊,当不能进行双面焊时,方可采用单面焊。
搭接焊的焊缝度厚不应小于0.3d,焊缝宽度b不小于0.8d。
搭接焊时,钢筋应预弯,以保证两根钢筋的轴线在同一直线上。
弯折角度控制:单面焊l:10,双面焊1:5。
焊缝长度钢筋级别焊缝型式焊缝长度Ⅰ单面焊≥8d 双面焊≥4dⅡ、Ⅲ单面焊≥10d双面焊≥5d 注:d为主筋直径(mm)搭接焊时,先在离端部20mm以上部位焊接两个定位焊缝。
搭接焊时,引弧应在搭接钢筋形成焊缝的一端开始,收弧应在搭接钢筋的端头上,弧坑应填满。
第一层焊缝应有足够的熔深,主焊缝与定位焊缝应熔合良好,不得烧伤主筋。
预埋件T型接头电弧焊:分为贴角焊和穿孔焊。
纲板厚度不小于0.6d,并不宜小于5mm。
钢筋应采用Ⅰ、Ⅱ级。
受力锚固钢筋直径不应小于8mm,构造锚固筋直径不应小于6mm。
锚固钢筋直径在6~25mm以内,可采用贴角焊,锚固钢筋d≥28mm应采用穿孔塞焊。
采用Ⅰ级钢筋时,贴角焊缝焊脚k不小于0.5d,采用Ⅲ级钢筋时,k不小于0.6d。
d为T型件锚固钢筋直径。
2)帮条焊钢筋帮条焊适用于I、Ⅱ、Ⅲ级钢筋。
宜采用双面焊。
不能进行双面焊时,也可以采用单面焊。
帮条长度同搭接焊焊缝长度。
当帮条级别与主筋相同时,帮条直径可与主筋相同或小一个规格;当帮条宜径与主筋相同时,帮条级别可与主筋相同或低一个级别。
帮条焊焊缝厚度赶不应小于主筋直径的0.3倍,焊缝宽度掺不应小于主筋直径的0.8倍。
两主筋端面的间隙应为2~5mm,帮条与主筋之问应用四点定位焊固定,定位焊缝与帮条端部的距离应不小于20mm。
引弧应在帮条的一端开始,收弧应在帮条钢筋端部,弧坑应填满。
主焊缝与定位焊缝应熔合良好,不得烧伤主筋。
4.2.3电渣压力焊(1)电渣压力焊可采用交流或直流电源。
焊机容量应根据所焊钢筋直径选定。
主体结构工程施工技术交底一、前期准备工作1.施工方案的编制和审核在开始施工之前,必须对主体结构工程进行详细的施工方案编制和审核,并根据设计图纸和合同要求制定相应的施工计划和工序。
2.施工人员的技术培训和资质要求施工人员应接受相关技术培训,并持有相应的职业资质证书,确保具备必要的技术能力和安全意识。
3.施工材料和设备的准备根据施工方案和工序要求,准备好所需的施工材料和设备,确保其质量符合相关标准,以保证施工过程的顺利进行。
二、施工准备阶段1.基坑开挖和基础施工按照设计图纸和合同要求,先进行基坑的开挖工作,并按照规定的基准线和坐标布点,进行基础施工,确保基础的平整和牢固。
2.钢筋工程施工根据结构设计要求,在基础施工完成后,进行钢筋工程的施工,包括钢筋的加工、安装、绑扎和固定等工序,确保钢筋的数量和质量符合设计要求。
3.混凝土工程施工在钢筋工程施工完成后,进行混凝土工程的施工,包括混凝土的配制、搅拌、运输、浇筑和养护等工序,确保混凝土的强度和质量符合设计要求。
三、主体结构工程施工1.梁柱结构的施工根据结构设计要求,先施工梁柱结构,包括梁柱的基础施工、钢筋加工和混凝土浇筑等工序,确保梁柱结构的稳定和牢固。
2.楼板结构的施工在梁柱结构施工完成后,进行楼板结构的施工,包括楼板模板的搭设、钢筋加工和混凝土浇筑等工序,确保楼板结构的平整和承载力。
3.墙体结构的施工根据结构设计要求,进行墙体结构的施工,包括墙体的基础施工、砖石材料的运输和安装等工序,确保墙体结构的垂直和坚固。
四、施工安全措施1.安全防护措施的落实在施工过程中,必须落实好各项安全防护措施,包括工地围挡、安全网、安全帽、安全绳等,确保施工人员的人身安全。
2.施工现场的管理施工现场应设置专门的施工指挥部和安全监测部门,进行施工过程的监督和管理,及时发现和解决施工中存在的安全隐患。
3.安全教育和培训施工人员应定期进行安全教育和培训,提升他们的安全意识和技能,使其能够正确操作施工设备,防范施工事故的发生。
地上部分钢筋工程技术交底工程名称施工单位工程编号交底部位地上主体结构钢筋工程交底内容:一、材料要求 1、经检测合格的钢筋 2、22#镀锌铁丝 3、其他:混凝土垫块二、主要机具设备三、梯形定位筋、粉笔、卷尺、塔吊、装箍筋用的铁吊栏、钢筋钩、钢筋扳子、小撬棍。
四、作业条件:1、成型钢筋加工完毕,并且符合料单,有料牌便于使用。
钢筋原材复试合格。
2、剪力墙、暗柱及连墙柱的轴线、边线弹好,并做好预检验收。
3、混凝土施工缝要凿去表面浮浆并清理干净。
4、墙、暗柱预留钢筋上的砂浆、铁锈等要清理完毕。
5、梁板模板已经验收完毕四、施工工艺:A、柱墙钢筋安装:1、工艺流程修整墙、暗柱预留钢筋柱钢筋埋弧焊接画暗柱箍筋间距线套箍筋绑扎箍筋墙体竖向筋接长画墙体水平筋间距线立竖向梯型定位钢筋放置墙体水平梯子筋绑上、中、下三根水平钢筋绑扎横、纵向钢筋保护层垫块及拉钩机电安装隐蔽三检报验2、绑扎工艺(1)根据墙体、暗柱轴线、边线检查预留钢筋的位置,发现有偏差按照 1:6 比例进行校正。
1/ 12墙体上下层变截面时,必须在绑板筋之前将下层墙体钢筋露出的搭接部分按 1:6 比例在板高内进行调整,若在板的高度内无法按 1:6 比例进行调整或钢筋间距、等级发生变化,按照构造做法进行。
禁止柱墙钢筋弯蹬蹉弯。
(2)暗柱钢筋校正后,先在距混凝土楼板面 50mm 处设置一道箍筋,在箍筋上 50mm 处设置一道钢筋定位筋,以上每隔 900mm 设置一道,每层设置 3 道。
(3)定位钢筋固定好后,按照搭接的方法进行柱钢筋的接长。
工程名称施工单位工程编号交底部位地上主体结构钢筋工程(4)用粉笔在暗柱对角主筋上画出箍筋的间距分格线。
(5)从柱子顶部逐根套入箍筋,并根据画好的间距线套一根绑一根。
(6)用粉笔在墙体两侧的竖筋上划分横向钢筋的间距分格线,在墙体上下两边的水平筋上划分竖向钢筋的间距分格线,分格线划分好后进行钢筋网绑扎。
(7)暗柱、墙主筋直径12mm 采用采用电渣压力焊焊接。
钢筋混凝土结构施工技术交底随着现代建筑业的不断发展,钢筋混凝土结构成为了一种非常常见的建筑结构形式。
在进行钢筋混凝土结构施工过程中,施工技术的交底显得尤为重要。
本文将就钢筋混凝土结构施工技术进行交底说明。
一、基础工程施工技术交底1. 基坑开挖在进行基坑开挖前,首先要进行土壤勘察,确保基坑的尺寸和深度符合设计要求。
开挖过程中要注意挖掘面的垂直度和坡度,确保基坑的稳定性。
在挖掘时要及时排水,以防止地下水倒灌。
2. 梁基础的施工在基础施工中,首先要进行混凝土搅拌,确保混凝土的质量。
然后根据设计图纸和施工方案,进行模板搭设和钢筋绑扎。
梁基础的施工要按照规定的浇筑顺序和浇筑层数进行,确保梁基础的强度和稳定性。
3. 柱基础的施工柱基础的施工过程与梁基础类似,同样需要进行混凝土搅拌、模板搭设和钢筋绑扎。
在浇筑过程中,要确保混凝土的均匀浇筑,防止空洞的出现。
柱基础施工后,要进行养护,以保证其强度和稳定性。
二、主体结构施工技术交底1. 梁的施工梁的施工一般包括梁板的模板搭设、钢筋绑扎和混凝土浇筑。
梁板的模板搭设要保证平整度和预留孔洞的准确度。
钢筋绑扎要按照设计要求进行,确保钢筋的安装牢固。
混凝土浇筑要注意浇筑顺序和浇筑层数,以保证梁的整体强度。
2. 柱的施工柱的施工一般包括模板搭设、钢筋绑扎和混凝土浇筑。
模板搭设要保证柱的形状和尺寸的准确度。
钢筋绑扎要按照设计要求进行,确保钢筋的布置密度和固定牢固。
混凝土浇筑要分层次进行,同时要注意振捣和养护,以确保柱的整体质量。
3. 楼板的施工楼板的施工一般包括模板搭设、钢筋绑扎和混凝土浇筑。
模板搭设要保证平整度和预留开孔的准确度。
钢筋绑扎要按照设计要求进行,确保钢筋的布置密度和固定牢固。
混凝土浇筑要分层次进行,同时要注意振捣和养护,以确保楼板的整体强度和平整度。
三、技术措施交底1. 钢筋焊接在进行钢筋绑扎过程中,需要进行钢筋的焊接。
钢筋焊接要按照相关标准进行,确保焊接质量达到要求。

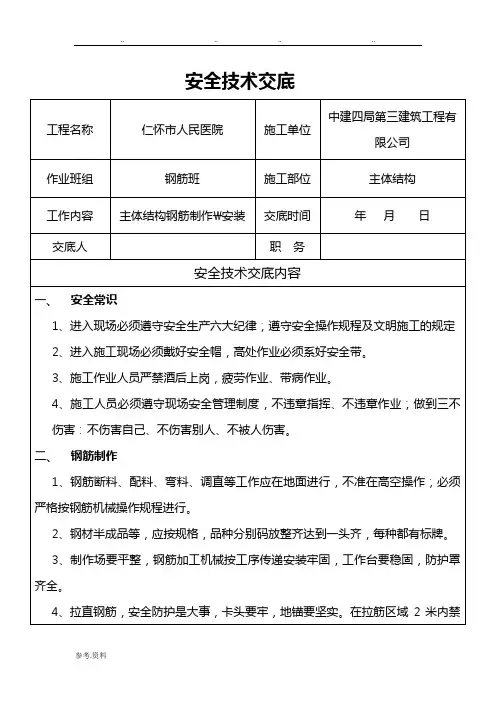

一、交底目的为确保主体结构钢筋施工过程中的安全,预防事故发生,特制定本安全技术交底。
二、适用范围本交底适用于所有主体结构钢筋施工人员,包括钢筋工、混凝土工、施工管理人员等。
三、交底内容1. 施工准备(1)施工人员必须经过专业培训,持有相关操作证书,熟悉钢筋施工工艺和安全操作规程。
(2)施工前应检查施工现场环境,确保符合安全施工要求,如有安全隐患,应立即整改。
(3)施工材料、设备应齐全,并符合质量要求。
2. 安全生产纪律(1)进入施工现场必须遵守安全生产六大纪律,确保自身及他人安全。
(2)施工人员应佩戴好个人防护用品,如安全帽、工作服、防护手套等。
(3)严禁酒后作业、疲劳作业,严禁在施工现场吸烟、打闹。
3. 钢筋加工与运输(1)钢筋加工应在加工棚内进行,确保加工环境安全。
(2)钢筋配料、切割、弯曲等作业应在地面进行,禁止高空操作。
(3)搬运钢筋时应注意周围环境,防止碰撞电线、设备等,避免触电事故。
(4)钢筋堆放整齐,不得占用消防通道、安全通道。
4. 钢筋绑扎(1)绑扎前应检查模板、支撑等设施,确保其稳定性。
(2)绑扎过程中,不得站在模板上操作,严禁攀登骨架上下。
(3)绑扎悬空大梁钢筋时,必须搭设操作平台,严禁站在钢筋上操作。
(4)绑扎独立柱头钢筋时,不准站在钢筋上绑扎,也不准将木料、管子、钢模板穿在钢箍内作为立人板。
5. 起吊作业(1)起吊前应检查起吊设备、吊具,确保其完好无损。
(2)起吊时,下方严禁站人,必须待骨架降到距离模板1m以下才准靠近,就位支撑好方可摘钩。
(3)起吊钢筋时,规格必须统一,不准长短参差不一,细长钢筋不准一点吊。
6. 安全防护(1)施工现场应设置明显的警示标志,提醒施工人员注意安全。
(2)高空作业时,必须佩戴安全带,确保自身安全。
(3)雷雨天气,严禁露天操作,防止雷击事故。
四、交底要求1. 施工单位应组织施工人员进行安全技术交底,确保施工人员掌握安全操作规程。
2. 施工人员应认真学习本交底内容,提高安全意识,严格遵守操作规程。
主体结构钢筋工程施工技术交底标准一、施工及验收标准:施工依据:《混凝土结构工程施工规范》GB 50666-2011验收依据:《混凝土结构工程施工质量验收规范》GB50204-2015二、工艺流程:钢筋加工工艺流程:钢筋下料计算→钢筋进场验收→钢筋调直、切断→钢筋冷弯成型钢筋连接工艺流程:原材抽检→工艺试验→钢筋下料→接头处理→钢筋连接→连接试验钢筋安装工艺流程:基础:弹设墙柱尺寸线→标记底筋位置→安装底筋→安装架立筋→标记面筋位置→安装面筋→标记插筋位置→安装插筋→焊接插筋墙、柱纵筋:安装梯子筋→绑扎墙柱箍筋、水平筋:安装PVC 管→绑扎梁筋:标记箍筋、纵筋位置→安装梁上部筋→安装箍筋→安装梁下部筋→调整钢筋位置板:标记板筋位置→安装底筋→放置马凳→安装面筋三、操作要点及技术措施:(一)钢筋原材1、本主体结构涉及的钢筋品种有:按设计图2、钢筋原材进场后,应按规定抽样复检合格后方可使用;3、钢筋进场后应规范堆放和覆盖,安装后长期不能隐蔽的钢筋应涂刷水泥浆保护;后浇带水泥浆保护桩头钢筋水泥浆保护4、施工中发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,应停止使用该批钢筋,并报项目部。
(二)钢筋加工1、钢筋加工宜在常温状态下进行,加工过程中不应对钢筋进行加热。
钢筋应一次弯折到位;2、盘卷钢材不得采用具有延伸功能的机械调直设备;3、钢筋弯折的弯弧内直径应符合下表规定;说明:1)500MPa 级带肋俐筋,当直径为28mm 及以上时不应小于钢筋直径的7倍;2)箍筋弯折处尚不应小于纵向受力钢筋的直径。
4、纵向受力钢筋的弯折后平直段长度:1)纵向受力钢筋受拉光圆钢筋末端做180°弯钩时,弯钩的平直段长度不应小于钢简直径的3 倍。
2)带肋钢筋在节点内弯折锚固:按设计图或选用图集3)带肋钢筋弯钩锚固:按设计图或选用图集5、箍筋、拉筋末端构造:箍筋、拉筋的末端应按设计要求做弯钩,并应符合下列规定:1)对一般结构构件,箍筋弯钩的弯折角度不应小于90°,弯折后平直段长度不应小于箍筋直径的5倍;对有抗震设防要求或设计有专门要求的结构构件,箍筋弯钩的弯折角度不应小于135°,弯折后平直段长度不应小于箍筋直径的10倍;2)圆形箍筋的搭接长度不应小于其受拉锚固长度,且两末端弯钩的弯折角度不应小于135°,弯折后平直段长度对一般结构构件不应小于箍筋直径的5倍,对有抗震设防要求的结构构件不应小于箍筋直径的10倍;3)梁、柱复合箍筋中的单肢箍筋两端弯钩的弯折角度均不应小于135°,弯折后平直段长度应符合规定。
主体钢筋技术交底主体钢筋技术交底一、钢筋的种类和标志根据不同的用途和性能要求,主体钢筋分为普通钢筋、高屈服强度和高屈服强度螺纹钢筋。
根据国家标准,普通钢筋按其拉伸强度分为三个等级,分别是I、II和Ⅲ级。
高屈服强度螺纹钢筋分为:HRB400和HRB500两个档次。
标志:(1)钢筋种类标志:按不同的钢筋种类分为普通钢筋和高屈服强度螺纹钢筋。
普通钢筋标志为“HRB”和“钢筋的抗拉强度标值”。
高屈服强度螺纹钢筋标志为“HRB”、“高屈服强度螺纹钢筋的抗拉强度标值”和“螺纹steel”字样。
(2)钢筋等级标志:普通钢筋按其拉伸强度分为I、II和Ⅲ级,分别标志为“Ⅰ”、“Ⅱ”和“Ⅲ”。
高屈服强度螺纹钢筋无等级标志。
二、钢筋的原材料和制作工艺1. 原材料:钢筋主要由生铁、钢材和合金等原材料经过高温冶炼得到。
2. 制作工艺:钢筋制作的主要工艺流程包括原材料加工、热处理、高温轧制、冷却及拉伸等工序。
制作工艺要求必须符合国家标准,确保钢筋的质量和性能。
三、钢筋的尺寸和材质要求1. 尺寸要求:根据设计需求和构建结构的要求,确定所使用钢筋条的直径和长度范围。
钢筋的直径分为六个规格,从φ6mm 到φ40mm。
2. 材质要求:普通钢筋的材质要求按国家标准GB1499-2018执行。
高屈服强度螺纹钢筋的材质要求按国家标准GB1499.2-2018执行。
四、钢筋的加工和检验1. 加工:钢筋在施工现场根据设计要求进行加工,包括切断、弯曲、连接等。
2. 检验:钢筋的检验包括外观质量检查、尺寸检查和化学成分检查。
外观质量检查要求表面应光滑、无裂纹、褶皱、鳞片和锈蚀等缺陷。
尺寸检查要求符合设计要求的尺寸范围。
化学成分检查要求符合国家标准的要求。
五、钢筋的储存和运输1. 储存:钢筋应存放在干燥、通风、防雨和污染的地方,避免钢筋生锈。
2. 运输:钢筋应采取防止弯曲、避免损坏的措施进行运输,防止金属腐蚀和划伤。
六、钢筋的安装要求1. 钢筋的连接:在钢筋之间要加固衬板,确保钢筋之间的定位准确、间距一致,避免下沉和移位。
一、施工准备
(一)原材料进场
进场钢筋必须具备出厂质量证明书和试验报告,并复试合格。
进场的钢筋和根据钢筋的型号分类堆放在砖砌成的高30cm间距2m的地垄墙上,以避免雨水浸泡或泥土的污染并有防雨措施。
(二)钢筋的配料
根据设计说明、结施对柱、剪力墙、楼梯、梁、板绘出钢筋简图并加以编号,计算钢筋下料长度和根数,填写配料单,经审查无误后,对钢筋进行下料加工。
(三)现场准备
楼层放线完成并通过验收,脚手架已搭设完成,楼层施工用电已架设完毕,钢筋加工区、设备运行正常。
二、质量标准
(一)钢筋加工
1.钢筋进场时,应按现行国家标准《钢筋混凝土用热轧带肋钢筋》GB1499.2-2007等的规定抽取试件作力学性能检验,其质量必须合格。
当发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,应对该批钢筋进行化学成分检验或其他专项检验。
钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈。
钢筋加工的允许偏差应符合下表的规定:
钢筋加工的允许偏差
2.钢筋保护层厚度:柱、梁20mm,墙、板15mm,厨房、卫生间柱、梁保护层25mm,墙、板保护层厚度20mm;构造柱、过梁钢筋保护层厚度30mm。
3.箍筋的末端应作弯钩,箍筋弯钩的弯弧内直径除应满足≮2.5d的规定外,尚应不小于受力钢筋直径;箍筋弯钩的弯折角度为135°;
箍筋弯后平直部分长度不应小于箍筋直径的10倍且不小于75mm。
4.钢筋连接,剪力墙暗柱主筋(直径≥16)、框架梁、框架柱采用直螺纹机械连接接头,其余构件当受力钢筋直径≥22时,应采用直螺纹机械连接接头,当受力钢筋直径<22、剪力墙暗柱主筋(直径≤14)时,可采用绑扎连接接头或焊接接头。
受力钢筋接头的位置应相互错开,当采用机械接头时,在任一35d且不小于500mm区段内,和当采用绑扎搭接接头时,在任一1.3倍搭接长度的区段内,有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率应符合下表要求:
(二)钢筋绑扎
1.钢筋绑扎时,钢筋的品种、级别、规格和数量及保护层厚度必须符合设计要求。
钢筋的接头宜设置在受力较小处,接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍。
钢筋安装位置的允许偏差
注:表中构件上部纵向受力钢筋保护层厚度的合格点率应达到90%及以上,且不得有超过表中数值1.5倍的尺寸偏差。
三、操作工艺
(一)主体结构钢筋
工艺流程
楼层放线——钢筋制作——钢筋绑扎——验收
1.楼层放线
楼面砼施工完成强度达到1.2Mpa后,根据轴线交点将控制轴线投测到楼层上,然后依次将其他轴线、墙、柱、梁边线弹出,并复核完成。
将楼层500控制线由高程控制点引致施工层并抄测在墙柱甩出钢筋上。
2.钢筋制作
按照钢筋配料单依次将墙、柱、梁、板、楼梯钢筋制作完成,制作完成钢筋要放置在300mm高专用料台上防止污染并有防雨措施。
钢筋下料应结合定尺长度与配筋表配筋长度长短搭配下料,节约材料,弯折钢筋还要计算钢筋弯曲增加的长度,弯曲增长值系数见下表
3.钢筋绑扎
钢筋绑扎前,应核对成品钢筋的钢号、直径、形状,尺寸和数量等是否与配料单相符。

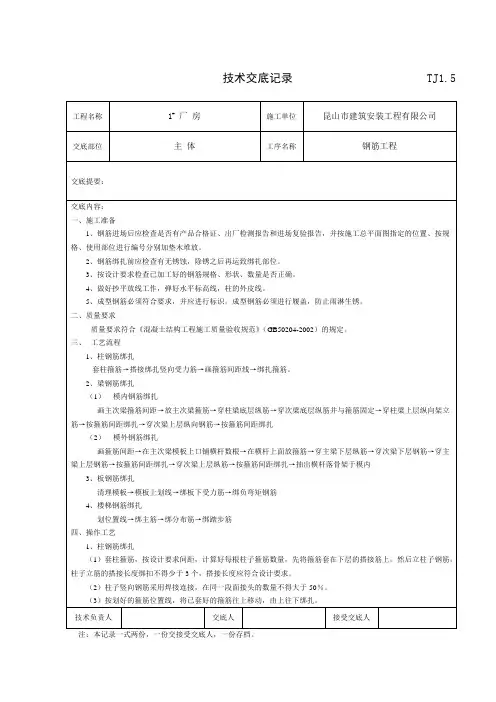

(1)柱钢筋绑扎:
套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层甩出钢筋上,然后接长柱子钢筋,在立好的柱子竖向钢筋上,按图纸要求用粉笔划箍筋间距线。
将已套好的箍筋往上移动,由上往下绑扎,箍筋与主筋要垂直布置,箍筋的弯钩叠合处应沿柱子竖筋交错布置,并绑扎牢固。
箍筋转角处与主筋交点用兜扣绑扎,主筋与箍筋非转角部分的相交点用缠扣绑扎。
(2)剪力墙钢筋绑扎:立2~4根竖筋:将竖筋与下层伸出的搭接筋绑扎,在竖筋上画好水平筋分档标志,在下部及齐胸处绑两根横筋定位,并在横筋上画好竖筋分档标志,接着绑其余竖筋,最后再绑其余横筋。
拉筋采用三级φ6@800梅花状布置,剪力墙水平钢筋下部第一排水平筋距楼面≯50mm,最上一排水平筋距上部板顶不大100mm;剪力墙第一排竖向钢筋距暗柱小于等于竖向钢筋间距。
剪力墙筋应逐点绑扎,双排钢筋之间应放置水泥支撑筋,其纵横间距不大于600mm,水平钢筋卡入水泥撑筋凹槽。
墙柱验收合格后进行墙柱模板施工。
(3)梁钢筋绑扎
在梁侧模板上画出箍筋间距,摆放箍筋。
先穿主梁的下部纵向受力钢筋及弯起钢筋,将箍筋按已画好的间距逐个分开;穿次梁的下部纵向受力钢筋及弯起钢筋,并套好箍筋;放主次梁的架立筋;隔一定间距将架立筋与箍筋绑扎牢固;调整箍筋间距使间距符合设计要求,绑架立筋,再绑主筋,主次同时配合进行。
次梁上部纵向钢筋应放在主梁上部纵向钢筋之上,为了保证次梁钢筋的保护层厚度和板筋位置,可将主梁上部钢筋降低一个次梁上部主筋直径加以解决。
WKL与边柱、角柱顶纵向钢筋构造见下图。
边柱、角柱柱顶纵向钢筋构造
(4)板、梯钢筋绑扎
清理模板上面的杂物,在模板上画好主筋,分布筋间距线。
按划好的间距,先摆放受力主筋、后放分布筋。
预埋件、电线管、预留孔等及时配合安装。
当板跨度大于3.6m时在板上部增加Φ4@150钢筋网。
在板底钢筋的下部垫好砂浆垫块,间距1m。
垫块的厚度等于保护层厚度15mm.上层钢筋采用通长马镫支撑,第一道
马镫距梁或墙300mm,其他间距不大于500mm,负弯矩筋末端位置必须设置一道。
马镫与模板接触部分刷防锈漆以防返锈。
板在端部支座锚固构造见下图。
4.钢筋验收
钢筋绑扎完成受力钢筋牌号、规格、数量、位置、锚固长度、搭接长度必须符合设计要求,钢筋安装偏差应符合二、(二)表:钢筋安装位置的允许偏差的要求,否则返工处理。
(二)砌体结构钢筋
当砌体隔墙高度>4m时,在墙体半高处设置与柱连接且沿墙全长贯通的水平圈梁QL,其中,内墙在门窗洞顶设一道且兼作过梁;外墙在窗台及窗顶处(兼作过梁)各设一道,当外墙窗顶靠近楼层梁时(距离<1500),只在窗台处设一道。
圈梁兼作过梁时,须按过梁要求确定截面和配筋,并不小于QL大样所示配筋。
加气混凝土砌体墙长大于8m或层高的2倍时,在墙长中部适当位置设置构造柱GZ,并保证隔墙长度<4m。
其它情况下构造柱GZ的设置要求:砌体隔墙转角处、悬臂梁隔墙端头、内外墙相交处、直墙端头以及电梯井道的四角、长度小于1m 的外填充墙。
构造柱上下端各50O高度范围内,箍筋间距加密为100;构造柱顶部与主体结构的连接大样详标准图L10J125第33页。
施工构造柱时要求先砌墙后浇筑混凝土。
浇筑混凝土前,应将柱根处杂物清理干净,并用压力水冲洗。
构造柱拉结筋沿墙通长竖向布置2φ6间距500mm并与主体结构化学植筋连接,
女儿墙高度1.5米时,要求设构造柱GZ,间距2100;女儿墙顶设压顶圈梁YQL,如下图所示。
构造柱的设置原则:墙体转角处、内外墙相交处、直墙端头及挑梁端头等位置;其中,女儿墙转角处及挑梁上女儿墙端头处必须设构造柱。
其他施工工艺、质量要求同主体结构钢筋。
四、成品保护
成型钢筋应按指定地点堆放,用垫木垫放整齐,防止钢筋变形、腐蚀、油污;对直螺纹套筒和已完成的钢筋套丝扣保护,应盖好防止雨淋生锈,不得将丝扣损坏,丝扣上不得粘有水泥浆等污物;底板上、下层钢筋绑扎时用支撑马登要绑牢固,防止操作时变形;涂刷脱模剂时,不能污染钢筋;安装电管、水管或进行其他施工时,不得任意切断和移动钢筋。
浇注混凝土时,施工人员需站在用马
镫搭设的临时脚手架上作业不得随意踩踏钢筋,派钢筋工跟班调整钢筋位置,确保钢筋不变形;若浇筑混凝土时有少量钢筋被污染应在浇注完成时,马上用湿棉纱和钢丝刷进行清理。
五、质量注意问题
钢筋绑完后,由于固定措施不到位,在浇完砼后往往容易出现钢筋移位、保护层厚度偏差等现象,必须采取相应的办法。
墙、柱钢筋:为保证柱纵筋、断面和相互间距准确,将墙、柱钢筋与水泥垫块固定牢固且位置准确,墙柱钢筋用细铁丝固定在模板上。
梁、板钢筋垫块、马镫按照标准设置保证钢筋位置准确,浇筑混凝土时搭设临时通道,混凝土施工人人员不踩踏梁板钢筋注意对成品的保护。
六、安全注意事项
进入施工现场服从安全管理,安全设施佩带齐全,钢筋加工机械必须有专人操作,起吊钢筋时,下方禁止站人,就位支撑好方可摘钩。
搬运钢筋要注意附近有无障碍物、架空电线和其他临时电气设备,防止钢筋在回转时碰撞电线或发生触电事故。
机械使用前,须检查运转是否正常,出现问题及时维修。
钢筋料头及时集中到废料池,保持现场清洁卫生。
七、绿色施工
工程使用的机械设备,应定期保养,加强维护,机械维修过程产生的废油,应全部回收,集中处理。
使用低噪声、低振动的机具,采取隔音与隔振措施,避免或降低施工噪音和振动。
废弃物、垃圾及时分类运至垃圾池或回收站。
