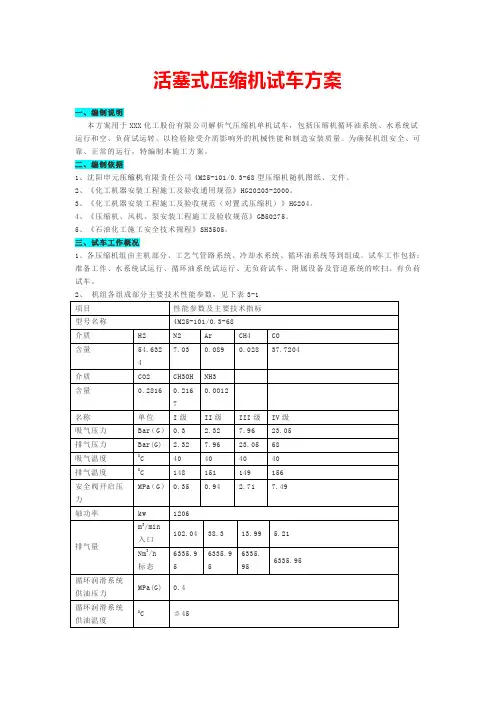

压缩机单机试车方案
一、概述
聚乙烯装置内压缩机共5台,冷冻机1台。其中22C480、21/22C470是往复对置式压缩机,22C480共有二级气缸,21/22C470有三级气缸;21/22C400是离心式压缩机,一级压缩。22W480是冷冻机。
21/22C470和21/22C400是改造设备。5台压缩机的试运介质都为乙烯气,22W480的试运介质为丙稀气。往复式压缩机试运时先空负荷试车,把气阀都打开,检查曲轴、十字头、十字头连杆、活塞杆、活塞等是否正常运行,其油润滑系统是否正常工作。这5台压缩机和1台冷冻机都是进口设备,试运时都有外商现场指导。
二、编制依据
2.1 HGJ205-92《化工机器安装工程施工及验收规范》(离
心式压缩机)
2.2 HGJ204-83《化工机器安装工程施工及验收规范》(对
置式压缩机)
2.3 HGJ203-83《化工机器设备安装施工及验收规范》(通
用规定)
2.4 GB50275-98《压缩机、风机、泵安装工程施工验收
规范》
2.5 随机技术文件
三、机组试运的条件
3.1机组安装工作全部结束,符合设备随机技术文件及施
工规范的要求,安装记录齐全。
3.2管道安装完毕,各种管架安装合格,试压吹扫完毕。
3.3与试运有关的公用工程具备使用条件,系统的蒸汽、
冷却水、软化水、仪表风、氮气等必须引入装置。
3.4电气、仪表安装工作全部结束,并已调试合格,DCS
系统具备投入试运行的条件。
3.5现场道路畅通,环境整洁,安全和消防措施齐全、可
靠。
3.6单机试运所需的各种手段用料及测量仪器准备齐全。
3.7单机试运方案已经批准。
四、试运步骤
4.1 21/22C470、22C480的试运
4.1.1 22C480油系统的油冲洗
4.1.1.1拆开各轴承、密封、调速器的出入口管道,利用
临时胶皮短管连接成回路。
4.1.1.2拆下调节油路上的所有节流阀,打开润滑油系统
上的节流装置,取出过滤器滤芯。
4.1.1.3将润滑油运至现场,用滤油机将润滑油加入润滑
油箱冲至油液位。
4.1.1.4油泵驱动机试运行
★电机试运行
●脱开联轴器;
●盘车,检查电机运转是否正确;
●点动电机,检查电机转向是否正确;
●启动电机,电机空负荷运转2小时。
★开启辅助油泵,进行油系统跑合
●打开泵的出入口阀门,启动油泵,调节泵的出口
压力和流量;
●检查油循环回路上法兰连接、螺纹连接处的密封性;
●油冲洗过程中,不时用橡皮锤或木锤敲打油管。
4.1.1.5油跑合检验
油冲洗4小时后取样化验,然后每天取样化验一次,直至合格。
4.1.1.6取样化验合格后,将油箱内的油放净,费油回收至油桶内。再次清洗油箱、过滤器,各部位正式管道复位。
4.1.1.7向油箱注入经过滤的和格润滑油,在各入口处设置180目过滤网,回油总管出口加过滤网,按正常流程进行油循环。通油24小时后,检查油过滤器的前后压差的增值,其值不得大于0.01~0.015MPa。
4.1.1.8 水泵22G487的试运转
★电机试运转
●脱开联轴器;
●盘车,检查电机运转是否灵活;
●点动电机,检查电机转向是否正确;
●启动电机,电机空负荷运转2小时。
●连接联轴器,打开泵的入口阀门,关闭出口阀门,打开泵的放空,向泵内充水;
4.1.2电机空负荷运转
4.1.2.1断开电机与压缩机曲轴间的联轴器;
4.1.2.2盘车检查转子,无异常声响,转动灵活;
4.1.2.3投入检测、控制仪表;
4.1.2.4启动电机,应无异常噪声、声响等现象;
4.1.2.5轴承温度、轴振动应符合技术文件规定;电流、电压、温升不应超过规定值。
4.1.3压缩机的空负荷运转
4.1.3.1压缩机启动前应符合下列要求:
●全面复查气缸盖、气缸、机身、十字头、连杆、
轴承盖等紧固件,应已紧固和锁紧;
●仪表和电气设备应调整正确,驱动机的转向应与压缩机的
转向相符;
●润滑系统经试运转应符合要求,供油应正常;
●进、排水管路应畅通;进、排气管路应清洁和畅通;
●各级安全阀经校验、整定,其动作应灵敏、可靠;
●盘车数转,应灵活无阻滞现象。
●空负荷试运转前,应先装上空气滤清器,并逐级
装上吸、排气阀,再启动压缩机进行吹扫;从一级开始,
逐级连通吹扫,每级吹扫应不小于30min,直至排出的空
气清洁为止。
4.1.3.2空负荷试车步骤
●应将各级吸、排气阀拆下;
●启动冷却系统、润滑系统,其运转应正常;
●点动压缩机,应在检查各部位无异常现象后,再
依次运转5min、30min和2h以上,每次启动运转前检查
压缩机润滑情况均应正常;
●运转中油压、油温和各摩擦部位的温度均应符合
设备技术文件规定;
●运转中各运动部件应无异常声响,各紧固件应无
松动。
4.1.4压缩机的空负荷试运转后就可以通乙烯气试运了,
在通乙烯气之前,先将各级吸、排气阀安装好。先用氮气置换再通乙烯气。
通乙烯气后同样要对各部位进行检查。连续运行4小时(可依据外商建议),运行数据一切正常,无异常情况,证明试运行合格。
4.2 21/22C400的单机试运
4.2.1试运前油洗已结束并合格。
4.2.2电机单试
