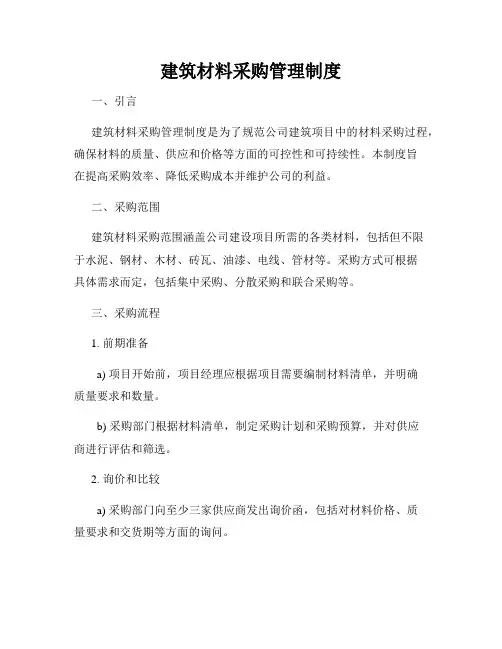

建筑材料采购管理制度

  • 格式:docx
  • 大小:22.72 KB
  • 文档页数:19

下载文档原格式

  / 19
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

重庆市庚子棠建筑工程管理有限公司建筑材料采购与管理规章制度根据公司“五集中一加强”管理工作实施意见及公司相关规定,切实可行的做好项目工程和项目成本管理工作。强化材料成本管理,准确、及时地核算工程材料成本,规范项目部材料采购,协同管理好材料的收、发、存及规范材料核算,加强对材料供应商的管理,确实有效控制好工程材料成本,实现公司效益最大化,特制定以下办法:

总则

项目材料采购货比三家,以质优价低为原则。

项目部材料现场管理,以计划为指导,材料供给及时不影响工程进度,工完料尽,做到材料不积压。

工程管理部严格执行公司“五集中一加强”制度,对材料采购计划、询价、采购、供给、调配进行统一管理。加强项目部之间互通有无,降低工程成本,提高材料使用效率。

材料计划分为总计划及分部计划:1、总计划:工程项目投标预算出来20天内(正常投标工程)或开工50天内(无投标情况下,分节点、分阶段报),项目部须向工程管理部提交本工程所需材料的总计划用量(依据为施工组织设计、预算等相关资料),此计划需经现场项目预算员计算→成本核算员审核→材料员编制→项目经理签字认可后上报。计划应及时准确,计划表中标明计量单位、数量、规格、型号和材料计划预期进场时间,有特殊要求的需做备注。2、分部计

划:在施工过程中,项目部根据工程进度,以总计划数量为基础,按月分批提出工程分项的材料采购计划表。此计划表需提前7天由项目预算员,按设计图纸计算施工消耗量,交项目部材料员制定计划表并报项目部成本核算员核定,交项目经理审批后报工程管理部并注明进场时间(上报时间为每月28日前)在施工过程中,如因投标工程量清单不准确或者设计变更等原因造成的材料计划总用量变化,项目部应及时对原报计划进行调整,并注明原因后报工程管理部备案。

材料询价:根据工地材料所需计划,做好市场调查,了解价格信息,所有材料均需询价(询价表)后经评审组评审决定(询价评审表)方可采购。工程管理部全体人员均负有对材料询价及降低材料成本的责任(人人均可询价,确实做到人人有责、人人有权。同品牌同质量的材料价低者优先选用,如提供信息一经选用,将视降低成本多少给予提供材料询价信息人相应奖励)。询价人提供信息必须真实可靠,不能道听途说,如因询价人主观原因提供信息不真实,引起工程施工进度延误,将取消他的询价资格。材料询价必须提交书面询价报告表(普通材料询价厂家或供货商不得少于5家,特殊材料根据市场情况确定询价家数)。主材(钢材、水泥、商品砼)实行三级管理制度。为保证采购不被延期,按公司规定三级询价需在2个工作日内完成(其中项目部、工程管理部询价需在1个工作日完成,公司企管办询价在1个工作日内完成)。项目部、工程管理部、公司企业办进行询价后做好三级填报,交公司职能部门审批。其它材料实行二级管理,项目部(需询价至少3家)、工程管理部材料部门分别组织询价,同

期由工程管理部领导随机选取1-5名临时询价员进行询价,经综合比较后报工程管理部主管领导审批。如项目部没有及时填报询价表,则材料由工程管理部门材料组负责询价报领导审批后采购,该材料单价视同最低价,项目部必须按有关程序办理验收及支付材料款手续。

材料合同管理:由公司统一采购的材料经询价后报送公司总经办审批后签订合同,合同签订后,材料进入现场。由工程管理部采购的材料,合同由项目部先拟定初稿,工程管理部材料部门会同成本员与供货商(生产厂家)协商拟定,经项目经理签字后报工程管理部领导批示,并报送公司总经办审批(审批时需附合同审查备案表、招标、议标相关资料或询价表),审批合格后合同成立,材料才可以进入现场。所签订的供货合同,材料部、财务部、项目经理部各执一份。做好合同的收发和登记,以便公司的审查。并于首次付款前交财务部门原件一份,否则,财务部按公司规定不予付款。

材料采购:项目部无采购权,只有询价权。未经工程管理部审核同意的私自采购行为,财务部将不予付款,原则是谁采购谁负责。根据项目部所提交的材料计划,凡属公司集中采购的主要材料,严格按公司的具体实施办法执行,其它材料则由工程管理部组织询价采购(采购金额为10000元以上的采购计划需提前7天上报,采购金额为10000以下的须提前在5天上报)。一切材料均需工程管理部审核批准后方可采购,特殊情况下,临时增加的采购材料或在工程施工中急等用的零星采购材料(金额为1000元以下),由项目部向财务部门汇报并请示工程管理部领导批准后方可采购,同期需补齐手续(临

时采购计划、零星采购材料放行报批表、采购材料询价报批表)报工程管理部核实备案后,财务部给予付款。

备注:凡是未提出或是未经批准的材料采购计划,如项目部擅自采购(包括施工机具设备、办公用品、食堂用具、项目部需用物品等)财务部一律不给予付款或是报销,谁采购谁承担。

材料验收:大宗材料,由项目部及工程管理部,实行二级验收,其它材料由项目部自行验收须有材料员(必须正式在册职工)会同项目经理或书面委托人、成本员三人共同验收并签字认可),工程管理部成员将进行不定期抽检。

材料付款:根据材料采购合同中的具体付款方法执行。材料供应商提供收料单、发票到项目部经对单合格后由材料员、成本员、项目经理、工程管理部材料负责人、工程管理部经理逐级签字后交财务部支付材料款。同一供应商前期后期名称应当统一,便于财务挂账及结账。

材料计划用量与实际用量的对比分析:项目部及材料部门必须分别对材料计划用量与实际耗用量每月进行对比分析,如发现计划用量超出实际用量,则双方均需与书面形式进行超计划用量分析,找出原因,如属项目部管理原因,则将对项目经理进行处罚。

材料人员职业操守:现场材料员应严格执行本规章制度,端正工作态度,遵纪守法。本着对工作负责、对自己负责的原则,对材料管理工作严格把关,实事求是,以降低材料成本为目标,提高经济效益,确实管好用好自己的职责。严禁弄虚作假,不虚开收、领料单、签空白单据等,如发生上述情况,一经查实,

项目材料员负责做好工程项目各种材料的供应、使用、保管及验收工作。协助施工员搞好现场文明施工;严格控制进场材料的质量,积极配合相关各方(质量部门、安全部门、试验部门等)提供各种材料的检验、试验和出厂合格证明、质保书、出厂吊牌等相关资料。每进一批材料均应及时通知验收部门对其进行检查,复检合格后方能使用,并做好各种进场材料复检报告等书面资料收集保管工作,以备工程管理部及公司的检查。负责登记清楚进出场材料的流水账,并做好消耗台账。积极收集整理材料的供货渠道,并填报临时供方备案资料,以便准确把握市场信息,为项目部询价工作打好基础。

1、负责协助项目部编制工程现场材料计划并上报,组织材料分批分期有秩序地进入施工现场,保证生产需要,但需防止大批材料积压。

2、加强材料进场的检查和验收管理,材料进场时,材料员必须对材料进行验质过磅,检尺、点数验收,做到保质保量(在验收中发现质量不符合要求或者其它问题时,应及时与材料部门联系)。同期每进一批材料均需配齐质保书等相关资料,杜绝后补资料。

3、合理存放。严格按现场施工平面布置图堆放材料,做到现场材料分类、分规格堆码整齐,决不允许卸货时乱堆乱放,合理使用场地,减少二次搬运费。标识、标牌齐全,确保文明施工,规范管理。并针对各种材料特性做好材料防潮防火工作。易燃易爆物资必须严格按规定隔离存放,做好标识及防火工作。对安全防护用品应加强管理,确保质量合格,达不到标准的安全防护的用品坚决不进场。
