检查井施工作业指导书
- 格式:docx
- 大小:26.69 KB
- 文档页数:3
检查井施工

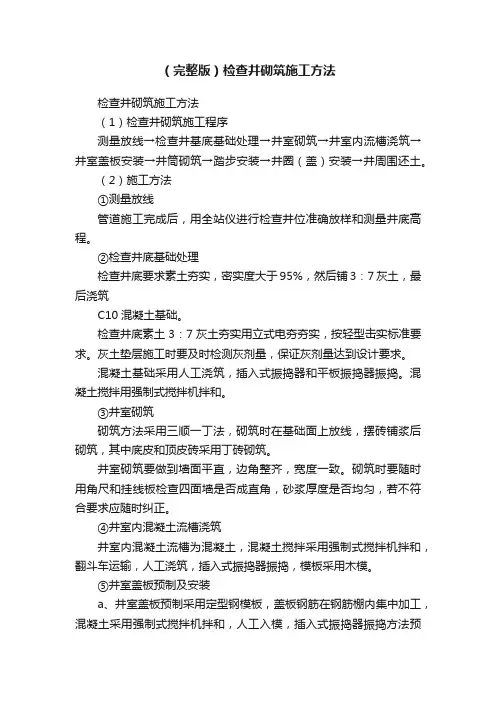

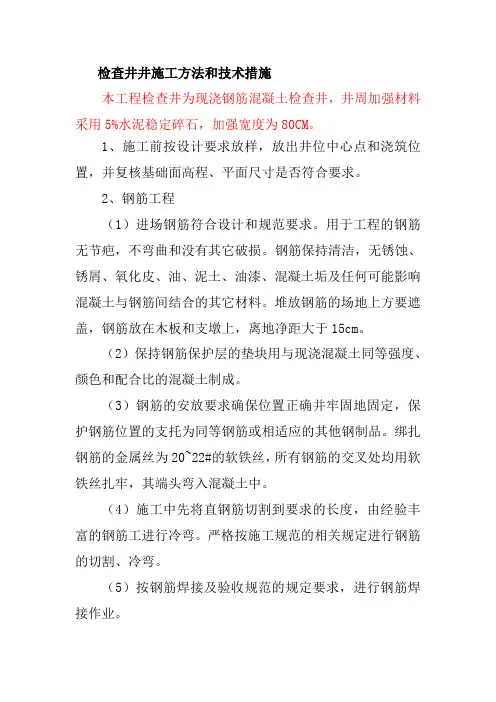

1.检查井施工工艺流程
检查井基础:井室的混凝土基础应与管道基础同时浇筑,使管道平基和检查井基础形成一个整体。
检查井砌筑:调制砂浆,红砖砌筑,拌灰,抹面,勾缝,养生,井盖井座安装。
2.检查井施工主要方法
2.1施工前检查井室基础尺寸和高程,经检查合格后用水将基础冲洗干净,同时砌筑用红砖要充分湿润,砌筑砂浆配合比要符合设计要求,现场拌制应拌合均匀、随用随拌;砌筑时要求先铺一层砂浆,再压砖垂直砌筑,砌筑铺浆应饱满,灰浆与砌块四周粘结紧密、不得漏浆、灰缝为1 cm。管外壁与井接触部分在砌井前用水冲洗干净,保证井壁与砼管接触处座满砂浆,并在井壁外抹管箍,防止漏水。圆井采用砌块逐层砌筑收口,四面收口时每层收进不应大于30mm,偏心收口时每层收进不应大于50mm;检查井内壁勾缝灰浆饱满,缝面光滑。踏步安装牢固,方向正确,竖向成排,尺寸符合标准(两个井梯横向中心间距为300㎜,竖向间距为360㎜;井身尺寸不允许小)踏步安装后在砌筑砂浆未达到规定抗压强度前不得踩踏。
2.2有支连管接入的井室,要在井室施工的同时预留洞口,支、连管接入时要按设计高程、位置、坡度随井安好,管口与井内壁平齐,管与井壁衔接处要严密。
2.3排水管道接入检查井时,管口外缘与井内壁平齐;接入管径大于300mm时,对于砌筑结构井室应砌转圈加固。
2.3检查井流槽在井壁砌到管顶以下时同时进行砌筑。采用砖石砌筑流槽时,流槽表面采用分层压实、抹光。
2.4井室内外壁砂浆抹面和勾缝的要求要按设计规定的图集标准执行。砖砌污水检查井井内外墙均用1:2防水砂浆抹面至井顶部,抹面厚度为20㎜。抹面前先用水浇湿砖面,先用1:2砂浆打底,厚10mm,砂浆用力压入砖缝,确保粘接牢固,定浆后抹第二层,厚5mm进行找平,定浆后再抹第三层,厚5mm抹面压光。管道和检查井的连接采用刚性连接,井和管之间用1:2的水泥砂浆结合密实,井底流槽和管内壁接合平顺,管口和井壁齐。
2.5检查井在砌砖和抹面达到强度要求后,进行井周填土。为了避免井室周围下沉的质量通病,在回填施工中应采用双回填法进行施工,即井室周围必须与管道回填同时进行。待回填施工完成后对井室周围进行2次台阶形开挖,然后用8%灰土重新进行夯实回填。第二次填土时采用周围同层均匀填土,每层虚厚不大于20cm,填土整平后,用冲击夯采用一夯压半夯的方法夯实不少于四遍。
2.6井盖安装:检查井砌完后,根据井盖高程将砂浆在砖面上压实,并在砖上垫上碎石,将井盖垫稳,碎石略小于砂浆厚度。井盖按设计高程放稳后,立即用同标号砂浆抹面三角灰,确保砂浆成一体。
3.施工中常见通病和遇到的问题
(1)检查井基础混凝土未与管道砼基础整体浇筑,容易缺乏整体承载能力,会发生不均匀下沉,造成井墙掰裂。所以施工时在安排测设管道平基混凝土的中线和高程时,应安排测设检查井混凝土基础位置,使检查井基础与平基混凝土同步进行浇筑。
(2)清水墙勾缝不平整,一方面影响外观质量,更主要的是影响墙体结构的整体强度和保护清水墙面的完整性。勾缝前应提前浇水湿润墙面和清刷缝内残浆、浮土和杂物,待缝清净和墙面稍干时再勾缝。勾缝应用1:2.5细砂水泥砂浆,砂子过筛,砂浆稠度以灰镏子挑起不落为宜。砂浆塞进缝中,应压实,拉平,赶光。凹缝比墙面凹进3-4mm。勾完缝待砂浆略被墙面吸水起干,即可扫缝。
(3)为了杜绝检查井流槽顶以下部分砌筑混乱、流槽的外皮砖与井墙的内皮砖互不咬合、形成井径全周长的通天缝、收口尺寸大小不一致的现象,施工时要强化对红砖的质量控制,做好技术交底,使操作者明白重要性。无论是砌清水墙还是检查井的下部墙、收口部分墙体,砖缝搭接均不得少于砖宽的1/4砖长度。内外皮砖需互相咬合。打下的砖头可做填心或做楔形砖用,但必须先铺砂浆后稳砖。
(4)井盖安装不容忽视,井圈与井墙之间必须座水泥砂浆。在未经铺装地面上的检查井,周围必须浇注混凝土圈,要露出地面。对于大地和农田的要高出地面20-30cm。
4.质量控制标准
符合《给排水管道工程施工及验收规范》GB50268-2008规定,井室的允许偏差应符合下表的规定。
注:管上皮发璇部分必须符合设计规定的标准图集要求
5.安全措施
1)一吨翻在运输过程中司机旁不允许坐人。
2)搅拌罐使用时必须检查好电源线路及设备状况。
3)向槽底运输红砖时,不得由沟上向沟底扔,宜顺板向下顺滑而下。
