建筑电气工程施工单价一、建筑电气工程施工单价编制的基本要求1、精准度要求高。
建筑电气工程施工单价的编制需要保证价格的准确性,因此,对于工程量的计算、材料的估算、人工的工时和费用等各个环节都需要严格检查,避免出现误差。
2、可操作性要强。
建筑电气工程施工单价需要具有一定的可操性,即在实际工程中,可以根据实际情况进行调整和变更。
因此,在编制施工单价时,需要考虑到实际情况的变化因素,做到既能应对变化,又能保证价格的准确性。
3、综合性要强。
建筑电气工程施工单价的编制需要综合考虑各个方面的因素,包括人工费用、材料费用、设备费用、管理费用等各个方面的费用,因此,在编制时需要进行充分的调研和分析,确保各个方面的费用都得到了合理的估算。
4、合理性要强。
建筑电气工程施工单价的编制需要合理,要符合当地的经济水平和环境条件,不能过高或过低,这就需要对当地的市场情况和规定进行了解和分析,以确保单价的合理性。
二、建筑电气工程施工单价编制的基本步骤1、确定项目范围。
首先需要明确工程的具体范围和规模,包括电气工程的具体项目和工程量。
2、采集信息。
收集有关当地市场的行情、材料价格、人工工时费用、设备费用等相关信息,对各项费用进行调查和研究。
3、计算工程量。
基于项目的范围和规模,对各项工程量进行仔细计算和分析,确保数据的准确性。
4、估算费用。
对各项费用进行综合估算,包括人工费用、材料费用、设备费用和管理费用等。
5、编制施工单价。
在进行估算和分析后,按照一定的计算方式和规则,编制建筑电气工程施工单价。
6、审核和调整。
对编制好的施工单价进行严格的审核,确保单价的准确性和合理性,并根据需要进行调整和修改。
7、发布实施。
最后,将审核通过的施工单价进行归档并发布实施,以便后续的工程施工和成本控制。
三、建筑电气工程施工单价编制的注意事项1、审查资料的准确性。
在进行单价编制时,需要对资料进行仔细审查,确保资料的准确性和真实性,以免造成单价的偏差。
建筑电气工程预算电子教案第一章:建筑电气工程预算概述1.1 预算的含义和作用1.2 建筑电气工程预算的分类1.3 建筑电气工程预算的编制流程1.4 建筑电气工程预算的注意事项第二章:建筑电气工程预算的基本原理2.1 预算编制的基本原则2.2 预算编制的基本方法2.3 建筑电气工程预算的编制依据2.4 建筑电气工程预算的编制步骤第三章:建筑电气工程预算的编制内容3.1 电气设备及材料的预算价格3.2 电气工程的施工方法及工艺3.3 电气工程的工程量计算3.4 建筑电气工程预算的编制示例第四章:建筑电气工程预算的审查与控制4.1 预算审查的含义和作用4.2 预算审查的内容和方法4.3 预算控制的原则和措施4.4 建筑电气工程预算的审查与控制示例第五章:建筑电气工程预算软件的应用5.1 预算软件的功能和特点5.2 预算软件的安装和操作5.3 建筑电气工程预算软件的应用实例5.4 建筑电气工程预算软件的注意事项第六章:建筑电气工程预算案例分析6.1 案例一:住宅楼电气工程预算编制6.2 案例二:商业综合体电气工程预算编制6.3 案例三:公共建筑电气工程预算编制6.4 案例四:工业厂房电气工程预算编制第七章:建筑电气工程预算的技巧与策略7.1 预算编制的技巧7.2 预算审查的技巧7.3 预算控制的策略7.4 建筑电气工程预算的优化方法第八章:建筑电气工程预算的创新发展8.1 预算编制方法的创新8.2 预算管理模式的创新发展8.3 建筑电气工程预算与BIM技术的融合8.4 建筑电气工程预算的未来发展趋势第九章:建筑电气工程预算的实务问题与解决方案9.1 预算编制中的常见问题及解决方法9.2 预算审查中的疑难问题及处理措施9.3 预算控制中的实际问题及应对策略9.4 建筑电气工程预算的信息化管理第十章:建筑电气工程预算的综合实训10.1 实训目的与要求10.2 实训内容与过程10.4 建筑电气工程预算实训案例解析重点和难点解析一、建筑电气工程预算的分类难点解析:不同类型预算的区别和适用范围,如何根据项目特点选择合适的预算类型。

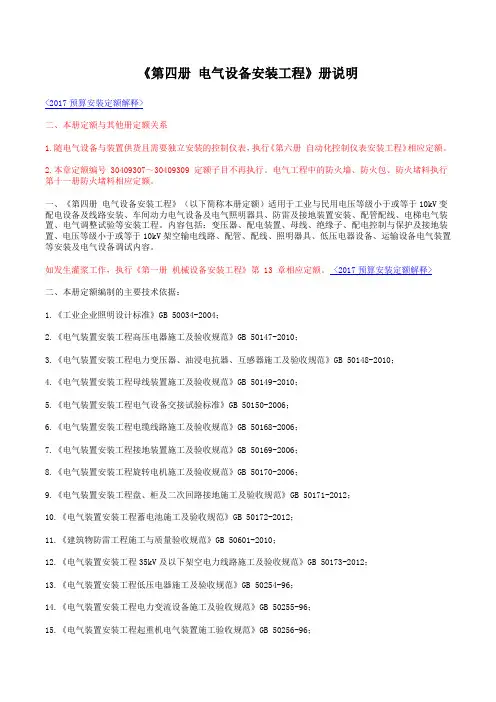

《第四册电气设备安装工程》册说明<2017预算安装定额解释>二、本册定额与其他册定额关系1.随电气设备与装置供货且需要独立安装的控制仪表,执行《第六册自动化控制仪表安装工程》相应定额。
2.本章定额编号 30409307~30409309 定额子目不再执行。
电气工程中的防火墙、防火包、防火堵料执行第十一册防火堵料相应定额。
一、《第四册电气设备安装工程》(以下简称本册定额)适用于工业与民用电压等级小于或等于10kV变配电设备及线路安装、车间动力电气设备及电气照明器具、防雷及接地装置安装、配管配线、电梯电气装置、电气调整试验等安装工程。
内容包括:变压器、配电装置、母线、绝缘子、配电控制与保护及接地装置、电压等级小于或等于10kV架空输电线路、配管、配线、照明器具、低压电器设备、运输设备电气装置等安装及电气设备调试内容。
如发生灌浆工作,执行《第一册机械设备安装工程》第 13 章相应定额。
<2017预算安装定额解释>二、本册定额编制的主要技术依据:1.《工业企业照明设计标准》GB 50034-2004;2.《电气装置安装工程高压电器施工及验收规范》GB 50147-2010;3.《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GB 50148-2010;4.《电气装置安装工程母线装置施工及验收规范》GB 50149-2010;5.《电气装置安装工程电气设备交接试验标准》GB 50150-2006;6.《电气装置安装工程电缆线路施工及验收规范》GB 50168-2006;7.《电气装置安装工程接地装置施工及验收规范》GB 50169-2006;8.《电气装置安装工程旋转电机施工及验收规范》GB 50170-2006;9.《电气装置安装工程盘、柜及二次回路接地施工及验收规范》GB 50171-2012;10.《电气装置安装工程蓄电池施工及验收规范》GB 50172-2012;11.《建筑物防雷工程施工与质量验收规范》GB 50601-2010;12.《电气装置安装工程35kV及以下架空电力线路施工及验收规范》GB 50173-2012;13.《电气装置安装工程低压电器施工及验收规范》GB 50254-96;14.《电气装置安装工程电力变流设备施工及验收规范》GB 50255-96;15.《电气装置安装工程起重机电气装置施工验收规范》GB 50256-96;16.《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB 50257-96;17.《建筑电气工程施工质量验收规范》GB 50303-2011;18.《民用建筑电气设计规范》JGJ16 -2008;19.《全国统一安装工程预算定额》GYD-202-2000。
安装工程计价2.2 电气设备安装工程定额清单计价2.3 电气设备安装工程国标清单计价 2.4 安装工程工程量清单计价234 2.1 建筑电气设备安装工程基础知识1 2.5 电气设备安装工程计价案例52.1建筑电气设备安装工程基础知识2.1.1 电气设备安装工程的组成一般的电气设备安装工程是以接受电能,经变换、分配电能,到使用电能;或从接受电能经过分配到用电设备及其保护设备所形成的系统工程。
人们常称之为“强电”工程。
电力系统般由发电厂、输电线路、变电所、配电线路及用电设备构成。
电气设备安装工程动力工程照明工程变配电工程防雷接地工程其他用电力工程1.变配电工程变压器高(低)压开关设备电抗器电容器避雷器控制保护设备连接母线、绝缘子4.防雷接地工程:l建筑物防雷装置的作用原理:将雷电引向自身并安全导入地内,使被保护的建筑物免遭雷击。
l建筑物的防雷装置一般由3部分组成:(1)接闪器;(2)引下线;(3)接地装置。
(1)接闪器:专门用来接受雷击的金属导体。
接闪器包括避雷针、避雷带和避雷网。
l其形式可分为:避雷针、避雷带(线)、避雷网、兼作接闪的金属屋面和金属构件(如金属烟囱、风管)等。
所有接闪器都必须经过接地引下线与接地装置相连接。
(2)引下线引下线利用建筑钢筋混凝土中钢筋引下或专设镀锌圆钢、扁钢明敷作引下线,也可利用建筑物的金属构件如金属爬梯作为引下线等。
引下线是指连接接闪器和接地装置的金属导体。
—般采用圆钢或扁钢,优先采用圆钢。
学习情境2:电气设备工程计量与计价2.1基础知识(3)接地装置接地装置是指接地体(又称接地扱)和接地线的总合。
作用:将引下线引下的雷电流迅速流散到大地土壤中去。
1)接地线接地线是从引下线断接卡或换线处至接地体的连接导体,也是接地体与接地体之间的连接导体。
2)接地体接地体是埋入土壤中或混凝土基础中作散流用的金属导体,可分为自然接地和人工接地。
2.2定额清单计价第四册 电气设备安装工程(册说明)册说明第四册 电气设备安装工程一.适用范围二.编制依据新建、扩建、改建项目中10KV以下的电气工程。
安装工程各种方案价格表前言安装工程是一项复杂的工作,需要综合考虑材料成本、人工费用、技术要求等各方面因素。
因此,制定一个全面的安装工程价格表十分必要。
在这份价格表中,我们将列举出各种安装工程的方案,并给出相应的价格参考,以供业主和施工方参考。
一、地板铺设方案及价格1. 实木地板铺设方案实木地板是一种高档的地板材料,其安装工程需要非常高的技术要求。
一般来说,实木地板的安装费用约为每平方米200元至300元不等,具体价格取决于地板材料的种类、安装难度、施工环境等因素。
2. 复合地板铺设方案复合地板是一种价格适中、性能优良的地板材料,其安装费用一般在每平方米80元至150元左右,具体价格取决于地板材料的种类、安装难度、施工环境等因素。
3. 瓷砖地板铺设方案瓷砖是一种常见的地板材料,其安装费用一般在每平方米50元至100元左右,具体价格取决于瓷砖的种类、规格、安装难度、施工环境等因素。
二、墙面装修方案及价格1. 墙纸装饰方案墙纸是一种轻便、易更换的墙面装饰材料,其安装费用一般在每平方米20元至50元左右,具体价格取决于墙纸的种类、品牌、安装难度、施工环境等因素。
2. 涂料装修方案涂料是一种常见的墙面装饰材料,其安装费用一般在每平方米20元至50元左右,具体价格取决于涂料的种类、品牌、安装难度、施工环境等因素。
3. 石膏板装修方案石膏板是一种环保、耐用的墙面装饰材料,其安装费用一般在每平方米50元至100元左右,具体价格取决于石膏板的品牌、规格、安装难度、施工环境等因素。
三、管道安装方案及价格1. 给排水管道安装方案给排水管道是建筑物中非常重要的部分,其安装费用一般在每米50元至100元左右,具体价格取决于管道材料的种类、规格、安装难度、施工环境等因素。
2. 暖通空调管道安装方案暖通空调管道是建筑物中重要的配套设施,其安装费用一般在每米100元至200元左右,具体价格取决于管道材料的种类、规格、安装难度、施工环境等因素。

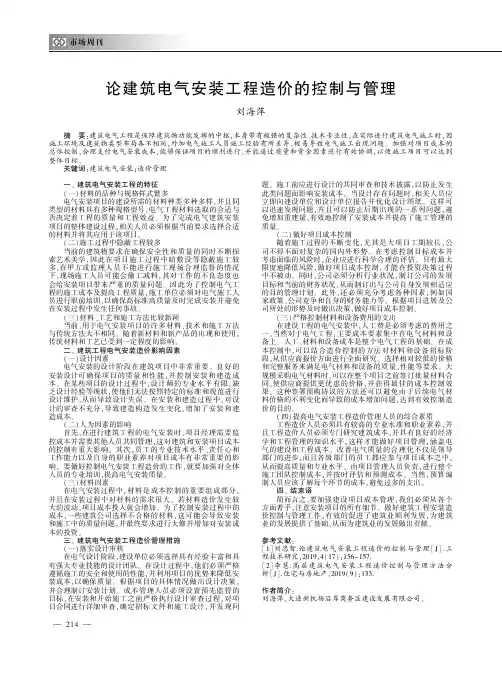

论建筑电气安装工程造价的控制与管理刘海萍摘㊀要:建筑电气工程是保障建筑物功能发挥的中枢ꎬ本身带有极强的复杂性㊁技术专业性ꎬ在实际进行建筑电气施工时ꎬ因施工环境及建筑物类型布局各不相同ꎬ外加电气施工人员施工经验有所差异ꎬ极易导致电气施工出现问题ꎮ加强对项目成本的总体控制ꎬ合理支付电气安装成本ꎬ能够保证项目的顺利进行ꎬ并能通过质量和资金因素进行有效协调ꎬ以便施工项目可以达到整体目标ꎮ关键词:建筑电气安装ꎻ造价管理一㊁建筑电气安装工程的特征(一)材料的品种与规格样式繁多电气安装项目的建设所需的材料种类多种多样ꎬ并且同类型的材料具有多种规格型号ꎬ电气工程材料选取的合适与否决定着工程的质量和工程效益ꎮ为了完成电气建筑安装项目的整体建设过程ꎬ相关人员必须根据当前要求选择合适的材料并将其应用于该项目ꎮ(二)施工过程中隐蔽工程较多当前的建筑物要求在确保安全性和质量的同时不断探索艺术美学ꎬ因此在项目施工过程中暗敷设等隐蔽施工较多ꎬ在甲方或监理人员不能进行施工现场合理监督的情况下ꎬ现场施工人员可能会偷工减料ꎬ其对工作的不良态度也会给安装项目带来严重的质量问题ꎮ因此为了控制电气工程的施工成本及提高工程质量ꎬ施工单位必须对电气施工人员进行职前培训ꎬ以确保高标准高质量及时完成安装并避免在安装过程中发生任何事故ꎮ(三)材料㊁工艺和施工方法比较新颖当前ꎬ用于电气安装项目的许多材料㊁技术和施工方法与传统方法大不相同ꎮ随着新材料和新产品的出现和使用ꎬ传统材料和工艺已受到一定程度的影响ꎮ二㊁建筑工程电气安装造价影响因素(一)设计因素电气安装的设计阶段在建筑项目中非常重要ꎮ良好的安装设计可确保项目的质量和性能ꎬ并控制安装和建造成本ꎮ在某些项目的设计过程中ꎬ设计师的专业水平有限ꎬ缺乏设计经验等现状ꎬ使他们无法按照特定的标准和规范进行设计维护ꎬ从而导致设计失误ꎮ在安装和建造过程中ꎬ对设计的审查不充分ꎬ导致建造构造发生变化ꎬ增加了安装和建造成本ꎮ(二)人为因素的影响首先ꎬ在进行建筑工程的电气安装时ꎬ项目经理需要监控成本并需要其他人员共同管理ꎬ这对建筑和安装项目成本的控制有重大影响ꎮ其次ꎬ员工的专业技术水平㊁责任心和工作能力以及自身的职业素养对项目成本有非常重要的影响ꎮ要做好控制电气安装工程造价的工作ꎬ就要加强对全体人员的专业培训ꎬ提高电气安装质量ꎮ(三)材料因素在电气安装过程中ꎬ材料是成本控制的重要组成部分ꎬ并且在安装过程中对材料的需求很大ꎮ若材料造价发生较大的波动ꎬ项目成本投入就会增加ꎮ为了控制安装过程中的成本ꎬ一些建筑公司选择不合格的材料ꎬ这可能会导致安装和施工中的质量问题ꎬ并最终要求进行大修并增加对安装成本的投资ꎮ三㊁建筑电气安装工程造价管理措施(一)落实设计审核在电气设计阶段ꎬ建设单位必须选择具有经验丰富和具有强大专业技能的设计团队ꎮ在设计过程中ꎬ他们必须严格遵循施工的安全和使用的性能ꎬ并利用项目的优势来降低安装成本ꎬ以确保质量ꎮ根据项目的具体情况做出设计决策ꎬ并合理制订安装计划ꎮ成本管理人员必须设置预先监管的目标ꎬ在安装和开始施工之前严格执行设计审查过程ꎬ对项目合同进行详细审查ꎬ确定招标文件和施工设计ꎬ并发现问题ꎮ施工前应进行设计的共同审查和技术披露ꎬ以防止发生此类问题而影响安装成本ꎮ当设计存在问题时ꎬ相关人员应立即向建设单位和设计单位报告并优化设计图纸ꎮ这样可以迅速发现问题ꎬ并且可以防止后期出现的一系列问题ꎬ避免增加重建量ꎬ有效地控制了安装成本并提高了施工管理的质量ꎮ(二)做好项目成本控制随着施工过程的不断变化ꎬ尤其是大项目工期较长ꎬ公司不得不面对复杂的国内外形势ꎮ在考虑控制目标成本并考虑面临的风险时ꎬ企业应进行科学合理的评估ꎮ只有最大限度地降低风险ꎬ做好项目成本控制ꎬ才能在投资决策过程中不被动ꎮ同时ꎬ公司必须分析行业状况ꎬ制订公司的发展目标和当前的财务状况ꎬ从而制订出与公司自身发展相适应的目的管理计划ꎮ此外ꎬ还必须充分考虑各种因素ꎬ例如国家政策㊁公司竞争和自身的财务能力等ꎮ根据项目进展及公司所处的形势及时做出决策ꎬ做好项目成本控制ꎮ(三)严格控制材料和设备费用的支出在建设工程的电气安装中ꎬ人工费是必须考虑的费用之一ꎬ当然对于电气工程ꎬ主要成本要素集中在电气材料和设备上ꎮ人工㊁材料和设备成本是整个电气工程的基础ꎮ在成本控制中ꎬ可以结合造价控制的方法对材料和设备招标阶段ꎬ从供应商报价方面进行全面研究ꎮ选择相对较低的价格和完整服务来满足电气材料和设备的质量㊁性能等要求ꎮ大规模采购电气材料时ꎬ可以在整个项目之前签订批量材料合同ꎬ使供应商提供更优惠的价格ꎬ并获得最佳的成本控制效果ꎮ这种签署预购协议的方法还可以避免由于后续电气材料价格的不利变化而导致的成本增加问题ꎬ达到有效控制造价的目的ꎮ(四)提高电气安装工程造价管理人员的综合素质工程造价人员必须具有较高的专业水准和职业素养ꎬ并且工程造价人员必须专门研究建筑成本ꎬ并具有良好的经济学和工程管理的知识水平ꎬ这样才能做好项目管理ꎬ涵盖电气的建设和工程成本ꎮ改善电气质量的合理化不仅是领导部门的进步ꎬ而且各级部门的员工都应参与项目成本之中ꎬ从而提高质量和专业水平ꎮ由项目管理人员负责ꎬ进行整个施工团队控制成本ꎬ并按时评估和预测成本ꎮ当然ꎬ预算编制人员应该了解每个环节的成本ꎬ避免过多的支出ꎮ四㊁结束语简而言之ꎬ要加强建设项目成本管理ꎬ我们必须从各个方面着手ꎬ注意安装项目的所有细节ꎮ做好建筑工程安装造价控制与管理工作ꎬ有效的促进了建筑业顺利发展ꎬ为建筑业的发展提供了基础ꎬ从而为建筑业的发展做出贡献ꎮ参考文献:[1]刘忠智.论建筑电气安装工程造价的控制与管理[J].工程技术研究ꎬ2019ꎬ4(17):156-157.[2]李慧.高层建筑电气安装工程造价控制与管理方法分析[J].住宅与房地产ꎬ2019(9):133.作者简介:刘海萍ꎬ大连新机场沿岸商务区建设发展有限公司ꎮ412。
第四章建筑电气工程1 室外工程1.1管材:工程中常用镀锌钢管、PVC线管等管材。
1.2井盖选择:1.2.1室外电气井盖优先采用复合井盖(配项目LOGO);在对景观要求不是很严格的地方采用混凝土盖板或铸铁井盖,在景观要求严格地方采用复合材料盖板。
1.2.2井盖承重标准:绿化带区——轻型;人行道区——普通型;消防通道区——重型。
1.2.3井盖的颜色尽可能与园建统一,涉及商业主要人行道区井盖采用双层井盖,面井盖采用装饰井盖,底井盖采用铸铁井盖。
1.3手孔井排水:手孔井必须用灰沙砖砌筑,严禁用红砖砌筑,手孔井必须做排水,排水管不得小于¢50,排至就近的沙井中。
2 园林及水景工程、泛光照明2.1灯具选择:材料、设备及配件要求2.1.1室外灯具须使用节能、环保材料及新颖时尚样式;2.1.2室外灯具光源主要使用荧光灯、紧凑型荧光灯、2U/3U节能灯、低压卤钨灯、钠灯、金卤灯、汞灯、白炽灯或LED;2.1.3室外灯具电器安全标准不能用0类灯具,特殊环境须用II/III类灯具;2.2地灯:石英灯不要设置在沙盘里面,不散热,容易烧坏。
2.3天花上的雷射灯须间隔控制,节能。
3 小区临时用电的架设3.1变压器的选择:3.1.1容量选择:根据本工程的实际情况及施工单位的机械设备计算其变压器的容量,变压器选择应该结合最不利情况考虑即两期同时开发的可能。
3.1.2变压器选址:(1)不能设置在开盘区内避免迁移。
(2)尽量靠近负荷中心。
(3)多台变压器不宜集中设置,分开设置比较好,结合整个项目开发考虑。
3.2高压线路敷设:必须采用埋地敷设方式,并做好相关保护措施,在路面上标住清楚。
3.3低压线路敷设:低压出线尽量埋地敷设,减少架空敷设(因为迁移较多),采用电缆+套管+沙垫层敷设方式。
3.4销售厅用电要求:为确保销售厅供电的可靠性,变压器宜独立设置。
3.5销售厅备用电源设置:靠近变压器位置设置双头转换开关。
最好是从发电机处引一专线(发电机可共用总包的发电机以减少投资)。
电气设备及建筑智能化系统设备安装工程计价定额(上册)第一篇电气设备安装工程第一章变压器安装说明第7页一、油浸电力变压器安装定额也适用于自藕式变压器、带负荷调压变压器及并联电抗器安装。
二、变压器的器身检查:400KVA以下是按吊芯检查考虑的,400KVA以上项目是按吊钟罩及不吊钟罩分别考虑的,根据具体操作内容,套用相应定额项目。
三、变压器油是按设备自带考虑的,施工中变压器油的过滤损耗及操作损耗已包括在定额内。
四、变压器安装工程中放、注油及油过滤所使用的容器,均已在油过滤定额中考虑、不得另行计算。
五、杆上变压器台安装已含接地引下线,未包括铁爬梯、需要设置时,按本定额相应项目执行。
六、本章定额不包括下例工作内容:1.变压器干燥棚搭拆工作,若发生时可按实另行计算。
2.变压器铁梯及母线、铁构件的制作、安装,按本定额相应项目执行。
3.瓦斯继电器的检查及试验已例入变压器系统调整试验定额内。
4.端子箱、控制箱的制作及安装,按本定额相应项目执行。
5.二次喷漆发生时,按本定额相应项目执行。
6.杆上变压器安装接地装置、检修平台、防护栏杆的安装。
工程量计算规则第7页一、变压器安装,按不同容量以“台”为计量单位。
二、电力变压器干燥是将变压器通过试验,判定绝缘受潮程度,方可确定是否干燥,以“台”为计量单位。
三、消弧线圈的干燥按同容量电力变压器干燥定额执行,以“台”为计量单位。
四、变压器有过滤不论过滤多少次,直到过滤合格为止,以“t”为计量单位,其具体计算方法如下:1、变压器安装定额未包括绝缘油过滤,需要过滤时,可按制造厂提供的油量计算。
2.油断路器及其它充油设备的绝缘过滤,可按制造厂规定的充油量计算。
第二章配电装置安装说明第39页一、设备本体所需的绝缘油、六氯化硫气体、液压油等均按设备自带考虑。
二、本章定额不包括下列工作内容,按本定额相应项目执行:1.端子箱安装。
2.设备支架制作及安装。
3.绝缘有过滤。
4、基础槽(角)钢安装。
(建筑电气工程)电气安装材料计价第二章第一节电气安装1.1变压器1.1.1变压器安装,按不同容量以“台”为计量单位。
1.1.2干式变压器如果带有保护罩时,其定额人工和机械乘以2.0。
1.1.3变压器通过实验,判定绝缘受潮,才需进行干燥,所以只有需要干燥的变压器才能计取此项费用(编制施工图预算时可列此项,工程结算时根据实际情况再作处理),以“台”为计量单位。
1.1.4消弧线圈的干燥按同容量电力变压器干燥定额执行,以“台”为计量单位。
1.1.5变压器油过滤不论过滤多少次,直到过滤合格为止。
以“t”为计量单位,其具体计算方法如下:(1)定额未包括绝缘油的过滤,需要过滤时,可按制造厂提供的油量计算。
(2)油断路器及其他充油设备的绝缘油过滤,可按制造厂规定的充油量计算。
计算公式为:油过滤数量(t)=设备油重(t)×(1+损耗率)1.2配电装置1.2.1断路器、电流互感器、油浸电抗器、电力电容器及电容器柜的安装以“台(个)”为计量单位。
1.2.2隔离开关、负荷开关、熔断器、避雷器、干式电抗器的安装,以“组”为计量单位。
1.2.3交流虑波装置的安装,以“台”为计量单位。
每台装置包括三台组架安装;不包括设备本身及铜母线的安装,其工程量应按相应定额另行计算。
1.2.4高压设备安装定额内均不包括绝缘台的安装,其工程量应按施工设计执行相应定额。
1.2.5高压成套配电柜和箱式变电站的安装,以“台”为计量单位。
均未包括基础槽钢、母线及引下线的配置安装。
1.2.6配电设备安装的支架、抱箍、及延长轴、轴套、间隔板等,按施工图设计的需要量计算,执行铁构件制作安装定额或成品价。
1.2.7绝缘油、六氟化硫气体、液压油等均按设备带有考虑。
电气设备以外的加压设备和附属管道的安装工程量应按相应定额另行计算。
1.2.8配电设备安装的端子板外部接线工程量按相应定额另行计算。
1.2.9设备安装用的地脚落螺栓按土建预埋考虑,不包括二次灌浆。
天津市安装工程预算基价(电气)天津市安装工程预算基价(2008) 电气电气设备安装工程册说明一、本册包括变压器安装,配电装置安装,母线安装,控制设备及低压电器安装,蓄电池安装,电动机检查接线,滑触线装置安装,电缆安装,防雷及接地装置,10kV以内架空配电线路,电气调整试验,配管、配线,照明器具安装,人防设备安装等14章,1765条基价子目。
二、本基价适用于工业与民用建设工程10kV以内变配电设备及线路安装工程。
三、本基价以国家和有关工业部门发布现行的产品标准、设计规范、施工及验收技术规范、技术操作规程、质量评定标准和安全操作规程为依据。
四、本册各子目的工作内容除各章已说明的工序外,还包括:施工准备、设备器材工器具的场内搬运、开箱检查、安装、调整试验、结尾、清理、配合质量检验,工种间交叉配合、临时移动水、电源的停歇时间。
五、本册各子目中不包括以下内容:1(10kV以外及专业专用项目的电气设备安装。
2(电气设备(如电动机等)配合机械设备进行单体试运转和联合试运转工作。
六、主要材料损耗率表如下:序材料名称损耗率序材料名称损耗率号号裸软导线(包括铜、铝、钢线、钢芯铝线) 一般灯具及附件 1 1.3% 16 1.0% 绝缘导线(包括橡皮、塑料、软花线) 荧光灯、水银灯灯泡 2 1.8% 17 1.5% 电力电缆灯泡(白炽) 3 1.0% 18 3.0%控制电缆玻璃灯罩 4 1.5% 19 5.0%硬母线(包括钢、铝、铜、带形、管形、棒灯头、开关、插座 5 2.3% 20 2.0% 形、槽形)钢绞线、镀锌铁线刀开关、铁壳开关、保险器 6 1.5% 21 1.0%金属管材、管件塑料制品(槽、板、管) 7 3.0% 22 5.0%金属板材木槽板、圆木台 8 4.0% 23 5.0%型钢木杆类(包括木杆、木横担、横9 5.0% 24 1.0%金具木、桩木等) 10 1.0% 25 0.5%压接线夹、螺栓类混凝土电杆及制品类 11 2.0% 26 8.0%木螺钉、圆钉石棉水泥板及制品 12 4.0% 27 4.0%绝缘子类砖、水泥 13 2.0% 28 8.0%低压瓷横担砂、石 14 3.0% 29 1.8%瓷夹等小瓷件油类 15 3.0% 30 0.5%电缆桥架、钢横担注:1(绝缘导线、电缆、硬母线和用于母线的裸软导线,其损耗率中不包括为连接电气设备、器具而预留的长度,也不包括因各种弯曲(包括弧度)而增加的长度。
