办公楼钢筋模板砼工程施工方案
- 格式:doc
- 大小:254.53 KB
- 文档页数:36

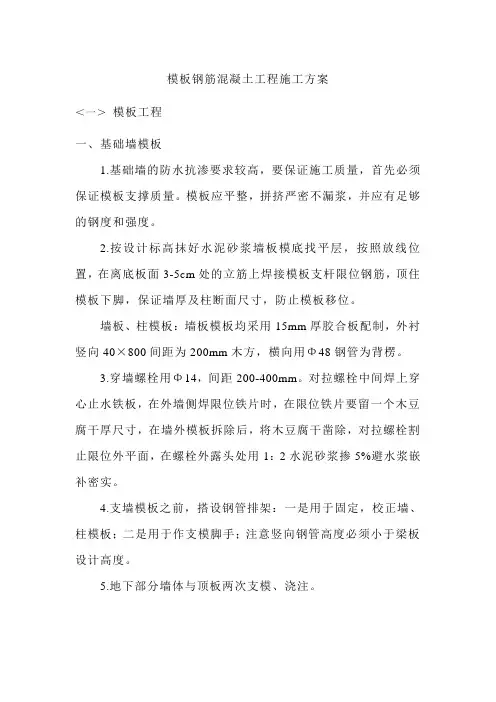

模板钢筋混凝土工程施工方案<一>模板工程一、基础墙模板1.基础墙的防水抗渗要求较高,要保证施工质量,首先必须保证模板支撑质量。
模板应平整,拼挤严密不漏浆,并应有足够的钢度和强度。
2.按设计标高抹好水泥砂浆墙板模底找平层,按照放线位置,在离底板面3-5cm处的立筋上焊接模板支杆限位钢筋,顶住模板下脚,保证墙厚及柱断面尺寸,防止模板移位。
墙板、柱模板:墙板模板均采用15mm厚胶合板配制,外衬竖向40×800间距为200mm木方,横向用Φ48钢管为背楞。
3.穿墙螺栓用Φ14,间距200-400mm。
对拉螺栓中间焊上穿心止水铁板,在外墙侧焊限位铁片时,在限位铁片要留一个木豆腐干厚尺寸,在墙外模板拆除后,将木豆腐干凿除,对拉螺栓割止限位外平面,在螺栓外露头处用1:2水泥砂浆掺5%避水浆嵌补密实。
4.支墙模板之前,搭设钢管排架:一是用于固定,校正墙、柱模板;二是用于作支模脚手;注意竖向钢管高度必须小于梁板设计高度。
5.地下部分墙体与顶板两次支模、浇注。
二、基础承台、地梁模板施工基础承台,地梁模板支设前,在基础垫层上弹好基础轴线和基础外边线,模板安装时侧模对齐基础外边线并调整好侧模标高,然后在模板的四周用支撑顶支牢固。
模板加固支撑采用钢管扣件连接,模板上口与斜撑连接固定。
基础底板在板下皮承台、地梁采用砖模。
为了保证防水涂层的涂刷质量,地梁、承台砖模砌筑要求平整、砂浆饱满,达到清水墙的效果。
地梁侧模加设钢管拉结,间距 1.2m,控制变形,检查轴线和标高无误后,将支撑加固牢靠。
三、基础柱模支设柱模支设时,根据预先弹好的柱控制线进行校正。
在模板使用前先排选模板,并且刷隔离剂。
当柱模支好时,检查其加固情况,并用1.5kg线坠校模,保证柱子垂直度及内径方正。
重点检查柱脖处支设、加固。
四、地下室底板模板底板侧模:因底板需做防水,其侧模采用120mm砖墙,M5水泥砂浆砌筑,内侧抹20mm厚1:2水泥砂浆找平层。
因施工防水的构造要求,底板与地下室外墙的施工缝留置在底板、承台以上,墙脖高450mm,此处墙模板采用“吊帮”工艺支模。
测量放样 凿毛冲洗 钢筋绑扎立模 三检制监理验收 砼浇筑准备工作钢筋混凝土工程施工方案与技术措施主要以商品砼为主,小体积混凝土拌和采用 JS350 混凝土搅拌机,机动三轮车车运输,采用振捣器密实。
模板采用按设计要求加工的定型钢模。
(一)施工工艺流程工序流程图 上述流程为钢筋砼施工工艺流程,素砼工艺流程参考实施。
(二)施工布置1、砼拌制设备根据本工程砼工程量大小和砼浇筑强度配备了强制式砼拌和机等设备,详见设备表。
2、钢筋、模板等材料水平运输机械钢筋加工场和模板加工场距离各施工部位远近不等,钢筋、模板等材料的水平运输,根据施工需要分别采取汽车、机动翻斗车、手推平板车等设备。
3、钢筋、模板等材料垂直运输机械根据本工程的结构特点和汽车式起重机的性能,采用汽车式起重机解决钢筋砼工程中各种材料的垂直运输问题。
4、砼熟料运输本工程砼熟料运输距离较短,砼水平运输使用机动翻斗车。
砼垂直运输使用汽车式起重机设备。
5、场内道路浇筑砼期间可以利用堤顶道路作为临时道路。
建筑物部位则需要修建至工作面的场内临时道路,满足砼浇筑时模板、钢筋、砼等各种材料运输需要。
(三)主要材料和引用标准1、水泥混凝土所用水泥品质应符合国家标准要求,宜优先选用普通硅酸盐水泥、硅酸盐水泥。
水泥的品种、标号不得混合使用。
水泥质量执行国标《硅酸盐水泥、普通硅酸盐水泥》(GB175-1999)。
每批 100~200t 水泥,7 天和 28 天的抗压强度试验结果应报监理工程师审查。
2、外加剂为减小砼用水量和改善施工和易性,砼应掺适量的减水剂,减水剂品质应符合 GB8076-1997《砼外加剂》标准。
3、细骨料选用质地坚硬、颗粒洁净、级配良好的天然砂。
粒形一般应为方圆形。
进入拌和机细骨料含水量应均衡,小于 7%,应考虑有足够的堆存脱水时间。
细度模数宜在 2.4,不大于 3.0,至少有 10 组样品的细度模数平均值的变化范围不超过 0.15。
4、粗骨料选用质地坚硬、洁净、粒形及级配良好的碎石或卵石。
综合办公楼施工方案一、前期准备工作在进行综合办公楼的施工前,需要进行充分的前期准备工作,确保施工顺利进行。
前期准备工作主要包括以下几个方面:1.1 确定施工方案在确定综合办公楼施工方案时,需要考虑到建筑设计图纸、施工周期、施工人员配备等因素,以确保施工顺利进行。
1.2 完善施工计划制定详细的施工计划,明确施工工序、施工周期、材料采购等内容,确保施工进度可控。
1.3 确保施工安全在施工前需要对施工现场进行安全检查,制定施工安全方案,确保施工过程中安全生产。
二、施工过程2.1 地基处理首先需要对综合办公楼的地基进行处理,包括挖土、填土、夯实等工作,确保地基承重能力满足建筑要求。
2.2 主体结构施工完成地基处理后,开始进行主体结构施工,包括梁柱混凝土浇筑、钢结构安装等工作,确保主体结构牢固稳定。
2.3 室内装修主体结构施工完成后,进行室内装修工作,包括地面铺设、墙面粉刷、设备安装等内容,确保办公楼内部环境舒适。
三、收尾工作3.1 完善设施在施工完成后,对办公楼设施进行检查和完善,确保设施齐全,方便办公使用。
3.2 环境整治完成施工后,对施工现场进行清理整治,确保环境整洁美观。
3.3 竣工验收完成综合办公楼的建设后,进行竣工验收,确保建筑质量合格,符合相关规定。
四、总结综合办公楼施工是一个复杂的过程,需要充分准备、科学组织施工,才能保证施工顺利进行,建成一座质量优良的办公楼。
建设单位在施工过程中需要加强沟通协调,确保施工进度和质量,为办公楼的使用提供一个良好的建筑环境。
建筑钢筋工程施工方案一、项目概况本工程为某A公司新建办公楼项目,总建筑面积为10000平方米,地上10层,地下2层,采用框架结构设计。
工程所在地为市中心区域,周围有多家居民区和商业中心,施工环境复杂,需要精心施工。
二、施工准备1.组织管理由A公司工程部负责工程施工,设立项目经理、施工经理、安全员、技术员等岗位负责具体工作,建立施工领导小组,确保施工有序进行。
2.材料准备采购优质的钢筋材料,确保符合国家标准,按照设计要求进行验收,做好材料台账,保证材料质量可靠。
3.技术准备组织施工作业前,对施工方案、工艺流程等进行详细讨论和深入学习,了解钢筋施工要求,提高施工人员的技能水平。
三、施工工艺1. 钢筋加工根据设计要求,采用机械切割和弯曲的方式对钢筋进行加工,确保尺寸精准,弯曲符合要求,做好标识。
2. 钢筋绑扎将加工好的钢筋按照图纸要求进行分类,然后按照构件要求进行绑扎,采用电动绑扎机进行作业,保证绑扎牢固。
3. 钢筋安装将做好标记的钢筋安装到具体构件中,保证尺寸准确,位置正确,间距一致,操作过程中要注意安全和稳固。
4. 钢筋混凝土搅拌配制好混凝土,按照配比要求进行搅拌,然后将搅拌好的混凝土浇灌到钢筋构件中,保证浇灌均匀,密实。
5. 钢筋验收在施工过程中,对钢筋加工、绑扎、安装等环节进行检查,确保符合设计要求,质量可靠。
四、安全措施1. 岗前安全培训施工前对所有从业人员进行安全培训,重点强调钢筋工程的安全要求和操作规范。
2. 安全防护划定安全区域,设置安全警示牌,设立安全巡逻岗,定期检查施工现场的安全情况,严格执行安全管理制度。
3. 防火措施加强电焊设备的管理和使用,严格控制明火,做好防火墙设置,保证施工现场的消防安全。
4. 应急预案制定施工应急预案,明确突发事件处理流程,做好现场应急演练,提高施工人员的应急处理能力。
五、质量控制1. 施工过程中要严格按照设计规范要求进行作业,做到精准施工,确保钢筋工程质量可靠。

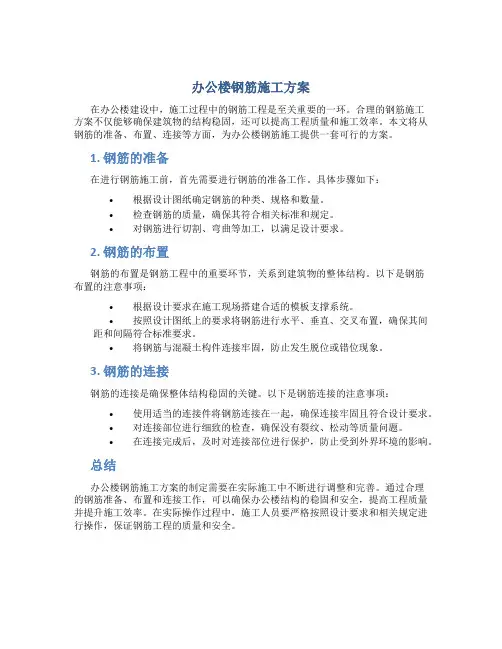

办公楼钢筋施工方案
在办公楼建设中,施工过程中的钢筋工程是至关重要的一环。
合理的钢筋施工
方案不仅能够确保建筑物的结构稳固,还可以提高工程质量和施工效率。
本文将从钢筋的准备、布置、连接等方面,为办公楼钢筋施工提供一套可行的方案。
1. 钢筋的准备
在进行钢筋施工前,首先需要进行钢筋的准备工作。
具体步骤如下:•根据设计图纸确定钢筋的种类、规格和数量。
•检查钢筋的质量,确保其符合相关标准和规定。
•对钢筋进行切割、弯曲等加工,以满足设计要求。
2. 钢筋的布置
钢筋的布置是钢筋工程中的重要环节,关系到建筑物的整体结构。
以下是钢筋
布置的注意事项:
•根据设计要求在施工现场搭建合适的模板支撑系统。
•按照设计图纸上的要求将钢筋进行水平、垂直、交叉布置,确保其间距和间隔符合标准要求。
•将钢筋与混凝土构件连接牢固,防止发生脱位或错位现象。
3. 钢筋的连接
钢筋的连接是确保整体结构稳固的关键。
以下是钢筋连接的注意事项:•使用适当的连接件将钢筋连接在一起,确保连接牢固且符合设计要求。
•对连接部位进行细致的检查,确保没有裂纹、松动等质量问题。
•在连接完成后,及时对连接部位进行保护,防止受到外界环境的影响。
总结
办公楼钢筋施工方案的制定需要在实际施工中不断进行调整和完善。
通过合理
的钢筋准备、布置和连接工作,可以确保办公楼结构的稳固和安全,提高工程质量并提升施工效率。
在实际操作过程中,施工人员要严格按照设计要求和相关规定进行操作,保证钢筋工程的质量和安全。
钢筋工程施工方案范本《钢筋工程施工方案范本》一、施工项目概述本施工方案是针对某某工程项目的钢筋工程施工方案,旨在确保施工过程安全、高效、质量可控。
二、施工前准备1. 相关资料准备:包括设计图纸、施工方案、施工许可证等;2. 施工场地准备:确保施工场地平整、无妨碍物,安全通道畅通;3. 施工人员准备:确保施工人员具备相关资格证书和培训;4. 施工材料准备:确保钢筋的质量、数量满足施工需求。
三、施工工艺流程1. 钢筋加工:根据设计图纸要求进行钢筋加工,严格控制加工尺寸、数量和弯曲角度;2. 钢筋安装:根据设计要求,使用合适的连接件将钢筋固定在预定位置,确保钢筋的垂直度和层间距符合要求;3. 钢筋绑扎:使用专用机械对钢筋进行绑扎,确保钢筋的连接牢固;4. 钢筋混凝土浇筑:在钢筋安装完成后,进行混凝土浇筑,确保混凝土的质量和密实度;5. 焊接处理:对需要焊接的钢筋进行焊接处理,确保焊接质量符合要求。
四、施工注意事项1. 施工中严格执行相关安全规定,保证施工人员安全;2. 施工过程中,及时清理施工现场,确保施工场地整洁;3. 施工质量监督和检测应该密切配合,确保施工质量符合要求;4. 施工结束后,及时清理施工设备和材料,保持施工现场整洁。
五、施工结束工作1. 完成验收:完成钢筋工程施工后的验收工作,确保验收合格;2. 整理资料:整理施工相关的资料和记录,作为施工结束的备案。
六、施工后总结1. 进行施工总结,总结经验教训,完善施工方案;2. 积极处理施工中的问题和纠纷,保证工程顺利交付。
以上即是《钢筋工程施工方案范本》的施工步骤和注意事项,希望能够对施工人员提供帮助。
大楼钢筋工程施工方案范本1. 项目概述本项目是一座多层大楼的钢筋工程,地理位置位于城市中心,总建筑面积为XXXX平方米,总楼层高度为XX米,用途为商业办公和住宅混合。
本施工方案的编制旨在对大楼的钢筋工程施工进行详细规划,确保施工安全、质量和进度。
2. 施工前准备工作2.1 工程界址标志在施工前,应根据设计图纸确定工程界址,并进行界址标志的设置,确保施工范围清晰可见。
2.2 施工设备准备在施工前,需要准备好钢筋加工设备、起重机械、施工机具等相应设备,并进行设备的检查、维护和保养工作,确保设备运转正常。
同时,为施工所需的劳动力进行组织安排和培训。
2.3 施工材料准备在施工前,需要及时采购符合相关标准的钢筋材料,并进行验收和登记,确保材料质量达标。
同时,根据工程需要,做好材料的储备和安全防护工作。
3. 施工流程安排3.1 钢筋加工根据设计图纸和施工图纸要求,对所需的钢筋进行加工,包括对钢筋的切割、弯曲和焊接等工艺,确保钢筋的尺寸和形状符合施工要求。
3.2 钢筋安装根据设计要求和标准规范,将加工好的钢筋按照图纸要求进行安装,保证钢筋的几何尺寸和位置精确符合设计要求。
3.3 钢筋绑扎对已安装好的钢筋进行绑扎,确保钢筋之间的连接牢固,符合相关规范要求,提高钢筋的受力性能。
3.4 施工质量控制在施工过程中,对钢筋的加工、安装和绑扎进行全程监控,及时发现和解决施工中的质量问题,确保施工质量达标。
4. 施工安全措施4.1 安全教育培训在施工前,对施工人员进行相关的安全教育培训,提升安全意识,提高安全技能,确保施工人员的安全意识和安全素养。
4.2 现场安全管理在施工现场设立专门的安全管理岗位,负责对施工现场的安全管理工作进行全面监督和指导,确保施工现场的安全生产。
4.3 施工环境保护在施工过程中,对施工现场的环境进行保护和整治,确保施工现场的环境卫生和安全。
5. 施工进度计划根据项目的施工周期和工期要求,制定详细的施工进度计划,包括各项工程的起止时间、工程量的完成时间、资源配置等内容,确保施工进度按照计划安排进行。
混凝土及钢筋混凝土工程(一)施工程序其施工程序如下:施工准备f材料采运f加工f模板、钢筋制安f砼拌和f运输f浇筑振实f 养护f拆模f养护f检查验收。
(二)模板工程(1)本工程砼施工主要采用定型钢模,其余混凝土施工根据设计图纸中砼构件的尺寸确定合适模板的材料、尺寸及形状,拼制模板时,板边要平直,接缝严密,不得漏浆。
(2)模板材质应符合相应的国家和行业规定,木材的质量应达到III等以上的材质标准,腐朽、严重扭曲或脆性的木材严禁使用。
钢模厚度不应小于3mm, 钢板面应尽可能光滑,不允许有凹坑,褶皱和其他表面缺陷。
模板的金属支撑件材料也应符合有关行业规定。
(3)根据混凝土构件的施工详图进行施工测量放样,重要的结构多设控制点,以便检查校正。
模板安装过程中,必须经常保持足够的临时固定措施,以防倾覆。
安装的模板之间的接缝必须平整严密。
模板安装应符合设计及规范要求。
(4)模板支撑由侧板、立档、横档、斜撑和水平撑组成,支撑必须保证牢固,在混凝土振捣过程中不会产生位移变形。
(5)安装支撑、调整完毕后的模板,在模板与砼接触面涂上防锈保护涂料和脱模涂料。
模板安装合格后方能进行下道工序的施工。
(三)钢筋本工程主要是指钢筋的采购、运输、验收、保管、加工、制作、安装等内容。
1、钢筋的材质(1)所有钢筋均应按施工详图及有关文件、指示进行订购,进场钢筋的外观符合技术规范的要求,并具有出厂证明和试验报告单,钢筋表面或每捆(盘)均有标志并交给工程师审查。
在使用之前按批号及直径依据钢筋试验规程取样试验,如拉伸试验、弯曲试验,凡检验、试验不合格的,一律清退出场,以保证钢筋质量。
(2)钢筋砼结构用的钢筋,其种类、钢号、直径及其它性能指标等均应符合施工详图及有关设计文件的规定。
(3)钢筋必须按不同等级、牌号、规格及生产厂家分批验收,分别堆存,不得混杂,且应立牌以资识别。
在贮存、运输过程中应避免锈蚀和污染。
钢筋宜堆置在仓库(棚)内,露天堆置时,应垫高并加遮盖。
可编辑修改精选全文完整版钢筋工程施工方案一、钢筋的检验与存放1、钢筋进场应具有出厂证明书或试验报告单,并需分批作机械性能试验。
如使用中发现钢筋脆断、焊接性能不良和机械性能显著不正常时,还应进行钢筋化学成分分析。
严禁不合格钢材用于该工程。
2、钢筋取样,每批重量不大于60T。
3、钢筋运到加工工地后,必须严格按分批同等级、牌号、直径、长度分别挂牌堆放,不得混淆。
4、存放钢筋场地要进行平整夯实,铺设一层碎石,堆放时,钢筋下面要垫木块,离地且不宜少于20厘米,以防钢筋锈蚀和污染。
5、钢筋半成品要分部、分层、分段并按构件名称、号码顺序堆放,同一部位或同一构件的钢筋要放在一起,并有明显标识,标识上注明构件名称、部位、钢筋型号、尺寸、直径、根数。
二、钢筋加工由专业人员进行钢筋翻样,完成配筋料表,配筋料表要经过技术负责人审核。
现场项目总工审批后才能允许加工。
钢筋加工成型严格按《混凝土结构工程施工及验收规范》和设计要求执行。
制作成型的钢筋送达现场后,现场建立严格的钢筋质量检验制度、安全管理制度,不符合要求的一律退场,并制定节约措施,降低材料损耗。
三、钢筋绑扎与安装钢筋在绑扎和安装之前,应首先熟悉钢筋图,核对钢筋配料单和料牌,根据工程特点、工作量大小、施工进度,技术水平等,研究与有关工种的配合,确定施工方法。
1、钢筋现场绑扎钢筋绑扎与安装应符合《混凝土结构工程施工质量验收规范》(GB50204-2002)的规定。
(1)准备工作1)核对成品钢筋的钢号、直径、形状、尺寸和数量等是否与料单牌相符。
如有漏错,应纠正增补。
2)准备绑扎用的铁丝、绑扎工具、绑扎架等。
钢筋绑扎用的铁丝,采用20号铁丝。
3)准备控制混凝土保护层用的塑料卡。
4)划出钢筋位置线。
在模板上划线;柱的箍筋,在两根对角线主筋上划点;梁的箍筋,则在架立筋上划点;基础的钢筋,在两向各取一根钢筋划点或在垫层上画线。
钢筋接头的位置,应根据来料规格,按规范对有关接头位置、数量的规定,使其错开,在模板上划线。
钢筋、模板、混凝土工程施工方案8.3、钢筋工程8 . 3 . 1 、钢筋制作与连接8.3.1.1、施工准备钢筋原材料准备:本工程钢筋拟采用H PB235 级、HRB335级普通钢筋。
根据招标文件,钢材选用业主指定点厂家生产的产品,进场钢筋、机械连接、焊接材料等材料必须批量进货,每批材料质保书齐全,钢筋捆上的标牌,出厂检验报告及出厂单必须相符,在现场进行见证取样复查(外观和力学性能)合格后方准进场使用。
机械设备:本工程钢筋加工机械有钢筋调直机、断钢机、弯钢机、对焊机、直螺纹连接设备等。
各种设备在操作前检修完好,保证正常运转,并符合安全规定。
钢筋翻样:钢筋翻样工作是钢筋工程质量的关键所在,翻样时应综合考虑墙、梁、柱、板的相互关系,翻样员根据图纸对复杂部位放样,按照设计和规范要求,翻样时注意钢筋穿插、占位避让、均衡搭配等因素,解决主要矛盾,作到理解设计意图,执行规范的前提下进行施工作业,制作前剔除表面缺陷的钢筋。
配料表应按规定审核后下料加工制作,钢筋制作在场内加工制作成型,制作好的半成品钢筋应分区、分层、分部位挂牌堆放,并注意成品保护,派专人负责,地下室底板部分钢筋可在基坑内定量加工,分类、分部堆放。
8.3.1.2、施工工艺钢筋表面清理:钢筋表面应洁净,粘着的油污、泥土、浮锈使用前必须清理干净;钢筋调直:用机械调直钢筋,调直后的钢筋不得有局部弯曲、死弯、小波浪型;钢筋弯曲:钢筋按设计和规范要求弯钩;钢筋下料:钢筋下料长度应根据构件尺寸、混凝土保护层厚度,钢筋弯曲调整值和弯钩增加长度等规定综合考虑。
钢筋焊接:钢筋采用Ⅰ、Ⅱ级钢筋,分别采用E43、E5O焊条,钢筋连接时严格按规范和设计要求进行,直螺纹操作工、焊工必须持证上岗,持证人员应先作试件,确认操作方法,焊接参数。
试件检验合格方可正式操作。
各种接头施工前,编制施工作业指导书指导施工,确保接头质量。
接头按规范要求取样,合格后方可投入使用。
施工工艺流程图见(插图8-01)。
施工顺序:框架柱筋安装→柱模、梁板模安装→柱砼浇筑→梁板钢筋安装→梁板砼浇筑→填充墙砌筑→组织有关人员进行主体分部的结构验收。
(二)钢筋工程:本工程的钢筋制作加工场设在工地,钢筋堆放应做好防止生锈的工作,所有钢筋均应符合现行国家质量标准的规定,严禁使用“改制钢材”。
根据合同要求,钢筋必须使用三明产钢材。
钢材和焊条(剂)的质量要批批有合格证和出厂检测报告书及进场复验报告,合格的产品方可使用于工程中。
钢筋的锚固长度La:对于C30 等级的砼,柱为35d,梁为40d.框架梁、柱的搭接长度均为1。
2La。
次梁端部纵向钢筋伸入支座的锚固长度:上部钢筋为45d,下部钢筋为20d,且应伸过支座中心线.各框架梁上、下主筋应按设计图纸全部通长,如果施工有困难确需搭接,则上部筋在跨中1/3 范围内搭接,下部筋在支座处搭接,搭接长度不小于48d,必要时可再用电焊加固,单面焊(焊缝长)10d,双面焊(焊缝长)5d。
主次梁相交处的中间也要配置箍筋,特别是框架梁与框架柱相交的核芯区的箍筋(包括内箍和外箍)应配置足量,即箍筋的间距应正确.板负筋的长度为净跨的1/4。
梁负筋的长度:顶排负筋为梁净跨的1/3,二排负筋为梁净跨的1/4。
非框架梁(次梁)上部钢筋当设计为不同直径的钢筋搭接时,其搭接长度统一为150mm。
本工程所有梁、柱的箍筋均应制成135°的抗震弯钩,弯钩的平直长度不得小于10d.所有框架柱及构造柱凡在有墙处均须沿墙高预埋2ф6@500 的拉结筋。
各钢筋分项工程在自检合格的基础上,提请建设(监理)和监督部门进行钢筋的隐蔽工程验收,并做好记录。
1、钢筋连接本工程地上结构部分所使用的钢筋原则上直径为Φ14以上的钢筋,水平筋采用闪光焊,竖向钢筋采用电渣压力焊。
结构竖向钢筋的连接,可采用一层层高搭接一次的做法,接头位置按50%错开,钢筋搭接部位、搭接方式及搭接长度必须满足设计和规范要求,特别是本工程柱、梁交接处,必须严格按设计要求进行施工。
钢筋工程、混凝土工程及模板工程施工方案钢筋工程一、钢筋工程(1)施工准备钢筋工程施工前必须做好技术交底和钢筋翻样工作。
钢筋进场必须随车索要材料质保书,并经复试合格后,下达加工作业令。
钢筋焊接人员必须持证上岗,无证人员须提前经培训考试合格后,持证上岗。
钢筋保护层采用塑料定位件,开工前准备到场。
钢筋的各种加工机械安装和运行正常。
(2)钢筋原材根据图纸及进度计划提出钢筋原材计划(即钢筋进场时间、批量),经项目经理审核后,由公司物资部采购进场,钢筋进场必须随货携带产品质量证明书或原材试验报告单。
钢筋进场验收时,外观质量检查应符合以下要求:表面不得有裂缝、结疤、弯折,表面允许有凸块,但不得超过横肋的最大高度,外观质量检查不合格的钢筋不得加工使用。
外观检查合格的进场钢筋在监理见证下按规定分批取样送检,复试合格后才能加工。
钢筋加工过程中,如发现脆断、连接性能不良或力学性能显著不正常现象,应根据现行国家标准对该批钢筋进行化学成份检验和钢筋力学性能的复试。
(3)钢筋堆放和存储钢筋进场后,运至钢筋堆放区,严格按照批次、牌号、规格、长度,分类挂牌堆放,不得混淆。
对于不合格的钢筋严禁用于工程,分离堆放并做好显眼的不合格标识,在监理(建设)方监督下清退出场,并及时办理相关退场手续。
存放钢筋的场地要进行平整夯实,底部应用砖垅墙垫起,高出自然地面不小于40cm,防止雨水的浸泡而使其加快锈蚀。
(4)钢筋加工本工程钢筋集中进行加工,根据施工进度计划,钢筋加工首先由专业翻样人员进行配筋,钢筋加工要严格按照《混凝土结构工程施工质量验收规范》(GB50204-2002)及11G101平法的内容及设计要求进行。
现场建立严格的钢筋加工生产、安全管理制度,并制定切实可行的钢筋回收及降耗措施,同时对成品钢筋进行详细的标识、记录,以及防污措施。
钢筋加工工艺流程:钢筋除锈→钢筋调直→钢筋切断→钢筋加工成型。
钢筋加工的要求:钢筋除锈利用调直过程进行除锈。
综合办公楼工程施工方案一、概述二、施工组织与管理1.建立施工组织机构,包括工程部、安全生产部、材料管理部等,明确各部门职责和人员配备。
2.编制施工计划,确定工期和施工顺序,合理安排各个施工工序的时间节点,确保施工进度。
3.制定施工管理规章制度,包括安全生产管理制度、质量管理制度、材料管理制度等,确保工程质量和安全。
三、地基与基础工程1.进行地勘工作,确定地质情况,制定合理的地基处理方案,如土石方开挖、地基加固等。
2.按照设计图纸要求,进行基坑开挖和地下管道敷设工作,确保地下设施的安全和通畅。
3.进行地基浇筑工作,合理选择混凝土配合比和施工工艺,确保地基的强度和稳定性。
四、主体结构工程1.钢结构工程:按照设计要求进行钢结构的制作和安装,确保结构强度和稳定性,同时进行防腐处理。
2.混凝土结构工程:进行混凝土浇筑工作,包括梁、柱、板等的施工,确保结构的质量和精度。
五、建筑装饰与装修工程1.进行室内外装饰工程,包括墙面、天花板、地板等的施工。
按照设计要求选择合适的材料和施工工艺,保证装饰效果和质量。
2.进行办公室、会议室、商业区等室内装修工程,包括家具采购、电气设备安装等。
确保室内环境的舒适度和实用性。
六、安装工程1.水电工程:进行给排水管道、电气线路等的安装工作,确保安全且符合设计要求。
2.通风和空调工程:进行通风管道和空调设备的安装工作,确保室内空气质量和温湿度的控制。
3.火灾报警和消防设施:进行火灾报警系统和消防设施的安装工作,确保安全和预防火灾。
七、竣工验收1.进行工程的竣工验收工作,包括各项工程质量检查、功能性能测试和设备调试等。
确保工程符合验收标准和设计要求。
2.编制竣工验收报告,详细记录工程施工过程和成果。
以上为综合办公楼工程施工方案的主要内容,具体实施过程中需要根据实际情况进行调整和完善。
同时,为保证施工安全和工程质量,还需按照相关法律法规和标准进行施工管理和监督。
办公楼工程模板施工方案一、项目概况1.1 工程概况本项目位于XX市中心商务区,是一个商业综合体项目。
规划总建筑面积为XX平方米,分为地上XX层,地下X层,包括商业空间、写字楼、会议中心等功能。
项目定位高端商务办公楼,将成为该区域的标志性建筑。
1.2 施工范围本方案主要包括办公楼主体结构、装饰装修、给排水、电气、通风空调、消防等各个施工分部的施工内容。
1.3 施工单位承建单位:XX建筑集团有限公司设计单位:XX建筑设计院监理单位:XX监理有限公司1.4 施工周期正式施工日期:XX年XX月XX日竣工日期:XX年XX月XX日合同周期:XX个月二、施工组织设计2.1 施工组织方案(1)项目经理办公室设在施工现场,负责全面协调和管理工程进度、质量、安全、成本等相关工作。
(2)分包单位管理将装饰装修、给排水、电气、通风空调、消防等分包单位设置在施工现场,加强分包单位的管理,提高施工效率和质量,确保工程顺利进行。
2.2 施工技术方案(1)主体结构施工采用精确施工技术,配合吊装设备进行主体结构施工,严格按照设计要求和工艺流程进行施工,确保结构安全及质量。
(2)装饰装修施工采用环保材料,精心设计,精细施工;装饰装修工程主要是对内部空间进行精心的设计、装饰,以提升办公楼的整体形象和使用舒适度。
2.3 安全保障方案(1)质量管理严格按照国家相关标准和设计要求进行施工,风险评估和技术论证,并设立专门质量检查组织,加强对施工过程的质量管控。
(2)安全管理严格按照国家及地方相关法律法规进行安全管理,设立专门的安全管理组织,对施工现场的安全生产进行全面的评估和防范。
2.4 环境保护方案(1)施工现场环境在施工现场采取封闭施工工艺,加强沉降监测,控制粉尘污染,对周边环境进行保护。
(2)噪音管理在施工现场合理布置设备和施工工艺,减少噪音对周边居民的影响,定期进行噪音监测,确保施工期间的环境质量。
三、质量计划3.1 主体结构施工(1)质量控制点设立钢结构焊接、混凝土浇筑、主体结构验收等质量控制点,加强现场监督和管理,确保主体结构质量。
钢筋、模板、砼工程施工方案背景在建筑工程施工中,钢筋、模板和砼是不可或缺的重要材料,它们在工程中起着至关重要的作用。
本文将探讨在建筑工程中钢筋、模板和砼的施工方案。
钢筋施工方案钢筋在建筑工程中主要用于加固混凝土结构,提高其承载能力。
在进行钢筋施工时,首先要根据设计要求确定钢筋的种类、型号和数量。
然后进行钢筋的切割、弯曲和焊接,保证钢筋的连接牢固。
在安装钢筋时,要注意保持钢筋的间距和覆盖层,确保钢筋的质量符合相关标准。
模板施工方案模板在混凝土浇筑中起着支模的作用,保证混凝土在施工过程中保持规定的形状和尺寸。
在进行模板施工时,首先要根据设计要求确定模板的材质和尺寸。
然后进行模板的搭建和支撑,确保模板结构稳固。
在模板施工过程中,要注意加固模板的各个连接点和边缘,防止模板变形或倾斜。
砼施工方案砼是混凝土的另一种称呼,是建筑工程中常用的材料之一。
在进行砼施工时,首先要根据设计要求确定砼的配合比和强度等级。
然后进行砼的搅拌、运输和浇筑,确保砼的质量符合要求。
在砼施工过程中,要注意控制浇筑的速度和浇注层厚度,避免发生裂缝和气孔等质量问题。
施工安全在进行钢筋、模板和砼工程施工时,施工方案的制定必须充分考虑施工安全。
要严格遵守相关的安全操作规程,保障施工人员的人身安全。
在钢筋施工时,要注意防止钢筋的伤人和误伤。
在模板施工时,要注意模板的稳定和支撑。
在砼施工时,要注意砼的浇筑速度和浇注高度,避免发生坍塌和滑坡等危险。
总结钢筋、模板和砼工程施工方案是建筑工程中非常重要的一环,对工程的质量和安全有着直接的影响。
通过科学合理的施工方案,可以提高工程的施工效率和质量,确保工程顺利进行。
希望本文对读者能够有所帮助,更好地理解和运用钢筋、模板和砼在建筑工程中的作用。
第1篇一、工程概况本项目位于我国某城市,总建筑面积约10万平方米,包含住宅、商业、办公等多种功能。
钢筋砼桩间板施工是本工程的重要部分,其质量直接影响到整个建筑物的稳定性和使用寿命。
为确保施工质量,特制定本施工方案。
二、施工准备1. 施工组织设计(1)成立钢筋砼桩间板施工领导小组,负责施工过程中的技术指导、质量监督、安全管理和进度控制。
(2)制定详细的施工计划,明确各阶段的施工任务、时间节点和责任人。
2. 施工人员(1)组织施工人员参加技术培训,确保施工人员掌握钢筋砼桩间板施工的相关技术和操作规程。
(2)对施工人员进行安全教育,提高施工人员的安全意识。
3. 施工材料(1)钢筋:选用符合国家标准的钢筋,确保钢筋质量。
(2)混凝土:选用符合国家标准的混凝土,确保混凝土强度。
(3)模板:选用符合国家标准的模板,确保模板的刚度、强度和稳定性。
4. 施工机械设备(1)钢筋加工设备:钢筋切断机、钢筋弯曲机、钢筋调直机等。
(2)混凝土搅拌设备:混凝土搅拌机、混凝土输送泵等。
(3)模板安装与拆除设备:吊车、塔吊、模板支撑体系等。
三、施工工艺流程1. 施工准备(1)场地平整:对施工现场进行平整,确保施工场地平整、坚实。
(2)测量放线:根据设计图纸进行测量放线,确定桩间板的位置。
2. 模板安装(1)模板选型:根据设计要求选择合适的模板。
(2)模板加工:按照设计图纸进行模板加工,确保模板尺寸准确。
(3)模板安装:将模板安装到指定位置,确保模板平整、牢固。
3. 钢筋绑扎(1)钢筋加工:按照设计要求对钢筋进行加工,确保钢筋尺寸、形状符合要求。
(2)钢筋绑扎:按照设计要求进行钢筋绑扎,确保钢筋位置准确、牢固。
4. 混凝土浇筑(1)混凝土搅拌:按照配合比进行混凝土搅拌,确保混凝土质量。
(2)混凝土浇筑:将混凝土浇筑到模板内,确保混凝土密实、均匀。
5. 混凝土养护(1)混凝土养护:按照混凝土养护要求进行养护,确保混凝土强度。
(2)拆模:混凝土强度达到设计要求后,拆除模板。
第1篇一、工程概况本工程为某钢结构厂房,总建筑面积为30000平方米,建筑高度为18米,主体结构采用钢结构体系,楼层采用现浇混凝土结构。
为确保施工质量、安全、进度,特制定本楼层砼施工方案。
二、施工准备1. 技术准备(1)熟悉图纸,了解工程结构、设计要求及施工规范。
(2)组织施工人员学习相关技术标准、操作规程和施工工艺。
(3)编制施工组织设计,明确施工流程、施工方法及质量控制要点。
2. 材料准备(1)混凝土:选用符合设计要求的混凝土,强度等级为C30,坍落度为120-180mm。
(2)钢筋:选用符合设计要求的钢筋,直径为Φ6-Φ32。
(3)模板:选用符合设计要求的钢模板,表面平整、接缝严密,不易变形。
(4)其他材料:水泥、砂、石子、外加剂等。
3. 机械设备准备(1)混凝土搅拌站:用于混凝土的搅拌。
(2)混凝土输送泵:用于混凝土的输送。
(3)振捣器:用于混凝土的振捣。
(4)钢筋绑扎机:用于钢筋的绑扎。
(5)其他设备:水准仪、线锤、电焊机等。
4. 施工人员准备(1)组织施工队伍,明确各工种人员职责。
(2)对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
(3)对施工人员进行安全教育和培训,提高安全意识。
三、施工工艺1. 施工流程(1)测量放线:根据图纸要求,进行测量放线,确定楼层轴线。
(2)模板安装:根据轴线位置,安装模板,确保模板垂直、平整、接缝严密。
(3)钢筋绑扎:按照设计要求,绑扎钢筋,确保钢筋间距、形状及保护层厚度符合规范。
(4)混凝土浇筑:混凝土搅拌好后,用输送泵输送至浇筑地点,分层浇筑,每层厚度不超过30cm。
(5)振捣:振捣器插入混凝土中,进行振捣,确保混凝土密实。
(6)养护:浇筑完成后,进行养护,养护时间不少于7天。
(7)模板拆除:养护结束后,拆除模板,检查混凝土质量。
2. 施工要点(1)模板安装1)模板选用钢模板,表面平整、接缝严密,不易变形。
2)模板安装前,应进行校验,确保模板尺寸、垂直度、水平度符合要求。
第1篇一、前言钢筋砼(Reinforced Concrete,简称RC)是一种广泛应用于建筑行业的建筑材料,由水泥、砂、石子和钢筋等材料组成。
钢筋砼结构具有强度高、耐久性好、施工简便等优点,被广泛应用于房屋、桥梁、隧道等建筑物的结构中。
为了确保钢筋砼施工质量,提高施工效率,制定一份详细的钢筋砼施工方案至关重要。
以下为本工程钢筋砼施工方案。
二、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区3. 工程规模:总建筑面积约XX万平方米4. 施工单位:XX建设集团有限公司5. 施工周期:XX个月三、施工准备1. 施工组织设计(1)成立施工组织机构,明确各岗位职责;(2)编制施工进度计划,确保工程按期完成;(3)制定安全生产、文明施工、环境保护等管理制度;(4)组织施工人员培训,提高施工技能。
2. 材料准备(1)水泥:选用符合国家标准的普通硅酸盐水泥;(2)砂:选用中粗砂,粒径不大于5mm;(3)石子:选用粒径为5~40mm的碎石;(4)钢筋:选用符合国家标准的HRB400钢筋;(5)外加剂:选用符合国家标准的减水剂。
3. 施工设备准备(1)混凝土搅拌站:选用具有搅拌能力的大型混凝土搅拌站;(2)混凝土输送泵:选用高性能混凝土输送泵;(3)钢筋加工设备:选用钢筋弯曲机、钢筋切断机等;(4)模板:选用符合设计要求的模板,如钢模板、木模板等;(5)其他设备:如混凝土泵车、塔吊、振动器等。
四、施工工艺1. 钢筋施工(1)钢筋加工:按照设计要求,对钢筋进行弯曲、切断、焊接等加工;(2)钢筋绑扎:按照设计要求,将加工好的钢筋进行绑扎,确保钢筋位置准确、间距均匀;(3)钢筋保护层:在钢筋表面涂抹保护层,防止钢筋锈蚀。
2. 混凝土施工(1)混凝土搅拌:按照设计要求,将水泥、砂、石子、外加剂等材料进行搅拌,确保混凝土搅拌均匀;(2)混凝土输送:采用混凝土输送泵将混凝土输送至施工部位;(3)混凝土浇筑:按照设计要求,将混凝土浇筑至模板内,确保混凝土密实;(4)混凝土振捣:采用振动器对混凝土进行振捣,排除气泡,提高混凝土密实度;(5)混凝土养护:混凝土浇筑完成后,进行养护,保证混凝土强度达到设计要求。
C20砼工程施工方案C20砼是一种常用的混凝土材料,在建筑工程中广泛应用。
本文将详细介绍C20砼工程施工方案,包括施工准备、施工工艺及注意事项等内容。
一、施工准备1.验收材料:及时对购进的水泥、细骨料、粗骨料、掺合料等材料进行验收,确保其质量符合要求。
2.准备设备:准备好混凝土搅拌机、输送泵、浇筑设备、振动器等必要设备,并进行检查和调试。
3.确定工序:根据工程图纸和设计要求,确定施工工序和施工顺序,提前编制好施工计划。
二、施工工艺1.模板安装:根据施工图纸要求,安装好模板,并进行检查和调整,确保模板的平整度和垂直度满足要求。
2.铺设钢筋网:按照设计要求,将钢筋网铺设在模板内,并采取固定措施,使其与模板之间保持适当的距离。
3.搅拌混凝土:按照设计配合比,将水泥、掺合料、细骨料和粗骨料等按照一定比例放入混凝土搅拌机中进行搅拌,搅拌时间一般不少于2分钟。
4.运输混凝土:使用输送泵将搅拌好的混凝土送至施工现场,运输过程中避免混凝土的分层和泄漏。
5.浇筑混凝土:将混凝土倒入模板中,均匀浇筑,使用振动器进行振实,排除空隙和气泡,并使混凝土表面平整。
6.保养混凝土:浇筑完成后,进行混凝土表面的养护,如覆盖湿棉被、喷水等,以保证混凝土的充分水化硬化。
三、注意事项1.施工现场要保持整洁,确保混凝土材料不受污染和混入杂质。
2.严格按照配合比进行搅拌,不得随意调整水灰比和掺合料的用量。
3.施工过程中应注意人员安全,戴好安全帽和防护鞋,严禁在高处作业。
4.钢筋网的铺设要牢固,与模板之间要有适当的距离,以确保混凝土的均匀浇筑和钢筋的正确布置。
5.混凝土浇筑后要及时进行振实工作,排除空隙和气泡,保证混凝土的密实度和强度。
6.混凝土浇筑完成后要及时进行养护,如覆盖湿棉被、喷水等,以保持水泥水化硬化的良好条件。
综上所述,C20砼工程施工方案主要包括施工准备、施工工艺及注意事项等内容。
工程施工要严格按照设计要求进行,同时要注意材料的验收和设备的调试,确保施工质量和安全。
办公楼钢筋模板砼工程施工方案
1、钢筋工程:
1.1“七不准”
1)已浇筑混凝土浮浆为清除干净不准绑钢筋;
2)钢筋污染清除不干净不准绑钢筋;
3)控制线未弹好不准绑钢筋;
4)钢筋偏位未检查、校正合格不准绑钢筋;
5)钢筋接头本身质量未检查合格不准绑钢筋;
6)技术交底未到位不准绑钢筋;
7)钢筋加工未通过车间验收不准绑钢筋。
1.2钢筋原材及存放:
进场钢筋应有出厂证明书和试验报告单、合格证和标牌,对进场钢筋按规定标准抽样做机械性能检验,合格后方可使用。
钢筋加工过程中发现脆断或机械性能显著不正常应及时进行化学检验或其它专项试验。
钢筋的储存:进场钢筋和加工好的钢筋,应根据钢筋的牌号、直径分类堆放,并在钢筋下面垫0.3米高,间距2米的垫木、硬石、或红砖,以避免污垢或泥土污染及雨水浸泡生锈,下雨时应履盖,严禁随意堆放。
1.3钢筋的加工:
钢筋采用机械加工(包括箍筋制作),钢筋加工的形状、尺寸必须符合设计要求或设计变更要求,钢筋的表面洁净、
无油渍、油污,铁锈在使用前清除干净,带有颗粒状或片状老锈的钢筋不得使用。
钢筋平直,无局部弯曲,对盘圆钢筋调直,调直时钢筋的冷拉率不大于4%(I级)。
钢筋的弯钩必须严格按照要求和有关规范规定进行加工,I级钢筋末端需要作180°弯钩,其圆弧弯曲直径D不应小于钢筋直径的d的 2.5倍,平直部分不小于钢筋直径3倍,箍筋的末端应做弯钩,其形式符合要求,一般为135°角,弯曲直径应大于受力钢筋直径且不小于箍筋直径的2.5倍,弯钩平直部分的长度不小于箍筋直径的10倍。
钢筋锚固长度为45d。
柱筋接长当采用电弧焊,下料用钢筋切断机切割,必须遵守规范规定的接头位置,在下料时量好尺寸。
1.4钢筋接头
本工程钢筋焊接采用电弧焊,电渣压力焊。
钢筋焊接前先进行试焊,试验合格后方准正式施焊,电焊工必须具有电焊工操作证,无操作证的人员严禁进行焊接操作,有操作证的焊工必须在规定范围内进行焊接操作。
框架柱钢筋接头采用电渣压力焊、梁钢筋接头采用电弧焊搭接。
钢筋焊接接头不宜设在柱梁端箍筋加密区范围内,距钢筋弯折处,不小于钢筋直径的10倍,且不位于构件的最大弯矩处,设置在同一构件的焊接接头相互错开,在任一焊接接头中心至长度为钢筋直径45d且不少于500mm的区段内同
一根钢筋不应有两个接头,在该区段内有接头的受力钢筋的截面积占受力钢筋总截面面积的百分率,受拉区不应超过25%,受压区不超过50%。
钢筋绑扎接头搭接长度的末端距钢筋弯折处,不得小于钢筋直径的10倍,接头不宜位于构件最大弯距处;
受力钢筋绑扎接头的搭接长度不小于53d,受力钢筋之间的绑扎接头位置应相互错开,从任一绑扎接头中心至搭接长度L1的1.3倍,区段范围内,有绑扎接头的受力钢筋截面面积占受力钢筋总截面面积百分率,对受拉区不超过25%,受压力不超过50%;钢筋绑扎接头的横向净距不小于钢筋直径d,且不小于25mm。
钢筋手工电弧焊:
一级钢选用T420焊条,二级、三级钢选用T502焊条,焊条直径根据实际情况选用。
检查电源、焊机及工具。
焊接接地线应与钢筋接触良好,防止因起弧而烧伤钢筋。
选用焊接参数:根据钢筋级别、直径、接头形式和焊接部位,选择适宜的焊条直径、焊接层数和焊接电流,保证焊缝与钢筋融合良好。
施焊操作:
引弧:带有缝条的接头引弧应在绑条上进行,无绑条的接头、引弧在焊缝的部位,防止烧伤主筋。
定位:焊接时先焊定位点再施焊。
运条:运条时直线前进、横向摆动的动作要平稳。
收弧:收弧时,将熔池填满,拉灭电弧时,分层间断施焊,每焊一层后,清渣后再焊接下一层,保证焊缝的长度和高度。
多层焊:焊接过程中应有足够的熔深,主焊缝与定位焊缝结合良好,避免气孔、夹渣和烧伤缺陷,并防止产生裂缝。
平焊:平焊时要注意熔渣和铁水混合不清的现象,防止熔渣流到铁水前面,熔池也应控制成椭圆形,一般采用右焊法,焊条与工作面成70°。
钢筋搭接焊接头的焊缝厚度h不小于0.3d,焊缝宽度不小于0.7d。
搭接焊将钢筋预弯,以保证两根钢筋的轴线在一轴线上。
搭接焊时,用两点固定,定位焊缝离搭接端部20mm 以上,焊接时,引弧在搭接钢筋的一端开始,收弧在搭接钢筋端头上,弧坑填满,第一层焊缝应有足够的熔深,主焊缝与定位焊缝,特别是在定位焊缝的始端与终端,应融合良好。
钢筋电渣压力焊:
施工准备:
1)材料及主要机具
○1钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告。
○2焊剂:
a、焊剂采用HJ431焊剂。
b、焊剂应存放在干燥的库房内,防止受潮。
c、使用中回收的焊剂,应出去熔渣和杂物,并应与新焊剂混合均匀后使用。
d、焊剂应有出厂合格证。
○3主要机具:
a、手动电渣压力焊设备包括:焊接电源、控制箱、焊接夹具、焊剂罐等。
b、自动电渣压力焊设备(应优先采用)包括:焊接电源、控制箱、操作箱、焊接机头等。
2)焊接要求:
○1电渣压力焊可采用交流或直流焊接电源,焊机容量应根据现场最大直径钢筋选用。
○2焊接夹具应具有刚度,在最大允许荷载下应灵活、操作便利,焊剂筒的直径应与所焊钢筋直径相适应。
电压表、时间显示器应配备齐全。
○3焊接夹具的上下嵌口应夹紧于上、下钢筋上,钢筋一经夹紧,不得晃动。
○4引弧可采用铁丝圈或焊条头引弧法,也可采用直接引弧法。
○5引燃电弧后,应先进行电弧过程,然后加快上钢筋下送速度,使钢筋端面与液态渣池接触,转变为电渣过程,最后在断电的同时,迅速下压上钢筋,挤出溶化金属和熔渣。
○6接头焊毕,经停歇后,方可回收焊剂和卸下的焊接夹具、并敲去渣壳,观察接头焊接质量,应保证做到四周焊包均匀,突出钢筋表面的高度应大于或等于4mm。
3)接头的缺陷及消除措施
在电渣压力焊试焊过程中,如发现接头有这样或那样的缺陷,应按下表查找原因,并采取措施,及时消除。
电渣压力焊接头缺陷及消除措施。
