建设工程施工合同司法解释(二)2018(征求意见稿)
- 格式:doc
- 大小:28.50 KB
- 文档页数:10

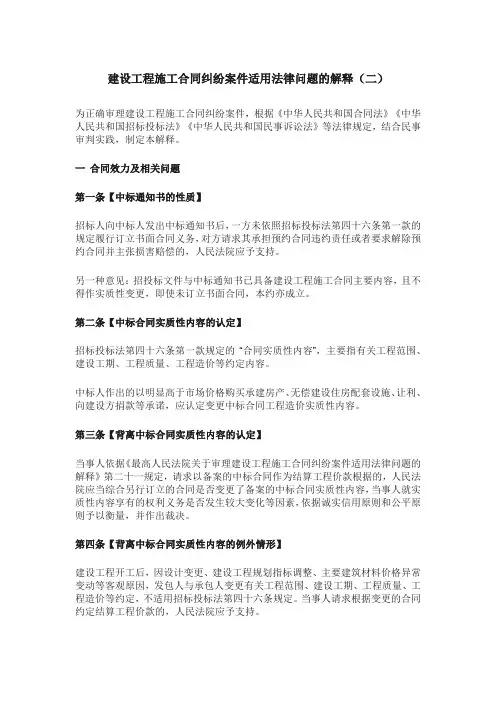

建设工程施工合同纠纷案件适用法律问题的解释(二)为正确审理建设工程施工合同纠纷案件,根据《中华人民共和国合同法》《中华人民共和国招标投标法》《中华人民共和国民事诉讼法》等法律规定,结合民事审判实践,制定本解释。
一合同效力及相关问题第一条【中标通知书的性质】招标人向中标人发出中标通知书后,一方未依照招标投标法第四十六条第一款的规定履行订立书面合同义务,对方请求其承担预约合同违约责任或者要求解除预约合同并主张损害赔偿的,人民法院应予支持。
另一种意见:招投标文件与中标通知书已具备建设工程施工合同主要内容,且不得作实质性变更,即使未订立书面合同,本约亦成立。
第二条【中标合同实质性内容的认定】招标投标法第四十六条第一款规定的合同实质性内容”,主要指有关工程范围、建设工期、工程质量、工程造价等约定内容。
中标人作出的以明显高于市场价格购买承建房产、无偿建设住房配套设施、让利、向建设方捐款等承诺,应认定变更中标合同工程造价实质性内容。
第三条【背离中标合同实质性内容的认定】当事人依据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》第二十一规定,请求以备案的中标合同作为结算工程价款根据的,人民法院应当综合另行订立的合同是否变更了备案的中标合同实质性内容,当事人就实质性内容享有的权利义务是否发生较大变化等因素,依据诚实信用原则和公平原则予以衡量,并作出裁决。
第四条【背离中标合同实质性内容的例外情形】建设工程开工后,因设计变更、建设工程规划指标调整、主要建筑材料价格异常变动等客观原因,发包人与承包人变更有关工程范围、建设工期、工程质量、工程造价等约定,不适用招标投标法第四十六条规定。
当事人请求根据变更的合同约定结算工程价款的,人民法院应予支持。
第五条【违法建筑施工合同无效】当事人以发包人未取得建设用地规划许可证、建设工程规划许可证为由,请求认定建设工程施工合同无效的,人民法院应予支持。
但发包人在一审法庭辩论终结前取得建设用地规划许可证、建设工程规划许可证的,人民法院不予支持。
第1篇为正确审理建设工程施工合同纠纷案件,依法保护当事人合法权益,维护建筑市场秩序,促进建筑市场健康发展,根据《中华人民共和国民法典》、《中华人民共和国建筑法》等相关法律规定,结合审判实践,制定本解释。

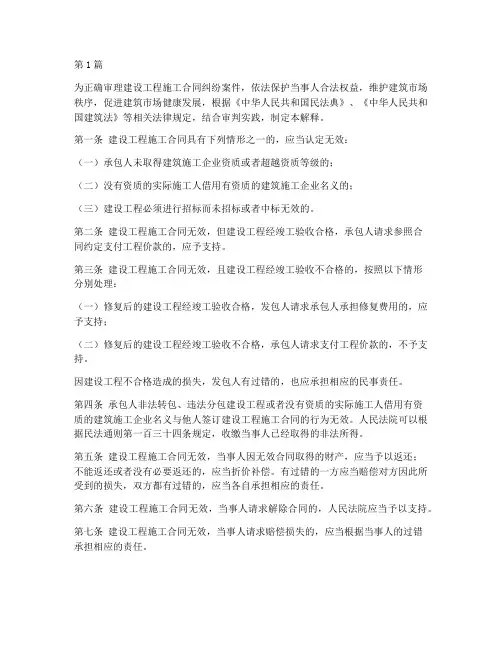

第一条建设工程施工合同具有下列情形之一的,应当认定无效:(一)承包人未取得建筑施工企业资质或者超越资质等级的;(二)没有资质的实际施工人借用有资质的建筑施工企业名义的;(三)建设工程必须进行招标而未招标或者中标无效的。
第二条建设工程施工合同无效,但建设工程经竣工验收合格,承包人请求参照合同约定支付工程价款的,应予支持。
第三条建设工程施工合同无效,且建设工程经竣工验收不合格的,按照以下情形分别处理:(一)修复后的建设工程经竣工验收合格,发包人请求承包人承担修复费用的,应予支持;(二)修复后的建设工程经竣工验收不合格,承包人请求支付工程价款的,不予支持。
因建设工程不合格造成的损失,发包人有过错的,也应承担相应的民事责任。
第四条承包人非法转包、违法分包建设工程或者没有资质的实际施工人借用有资质的建筑施工企业名义与他人签订建设工程施工合同的行为无效。
人民法院可以根据民法通则第一百三十四条规定,收缴当事人已经取得的非法所得。
第五条建设工程施工合同无效,当事人因无效合同取得的财产,应当予以返还;不能返还或者没有必要返还的,应当折价补偿。
有过错的一方应当赔偿对方因此所受到的损失,双方都有过错的,应当各自承担相应的责任。
第六条建设工程施工合同无效,当事人请求解除合同的,人民法院应当予以支持。
第七条建设工程施工合同无效,当事人请求赔偿损失的,应当根据当事人的过错承担相应的责任。
第八条建设工程施工合同无效,当事人请求支付违约金的,人民法院应当予以支持,但约定的违约金过分高于实际损失的,可以适当减少。
第九条建设工程施工合同无效,当事人请求支付定金的,人民法院应当予以支持,但约定的定金数额超过实际损失百分之三十的,可以适当减少。
编号:_______________本资料为word版本,可以直接编辑和打印,感谢您的下载建设工程施工合同司法解释2018(征求意见稿)甲方:___________________乙方:___________________日期:___________________为正确审理建设工程施工合同纠纷案件,根据《中华人民共和国合同法》《中华人民共和国招标投标法》《中华人民共和国民事诉讼法》等法律规定,结合民事审判实践,制定本解释。
一合同效力及相关问题第一条【中标通知书的性质】招标人向中标人发出中标通知书后,一方未依照招标投标法第四十六条第一款的规定履行订立书面合同义务,对方请求其承担预约合同违约责任或者要求解除预约合同并主张损害赔偿的,人民法院应予支持。
另一种意见:招投标文件与中标通知书已具备建设工程施工合同主要内容,且不得作实质性变更,即使未订立书面合同,本约亦成立。
第二条【中标合同实质性内容的认定】招标投标法第四十六条第一款规定的合同实质性内容”,主要指有关工程范围、建设工期、工程质量、工程造价等约定内容。
中标人作出的以明显高丁市场价格购买承建房产、无偿建设住房配套设施、让利、向建设方捐款等承诺,应认定变更中标合同工程造价实质性内容。
第三条【背离中标合同实质性内容的认定】当事人依据《最高人民法院关丁审理建设工程施工合同纠纷案件适用法律问题的解释》第二十一规定,请求以备案的中标合同作为结算工程价款根据的,人民法院应当综合另行订立的合同是否变更了备案的中标合同实质性内容,当事人就实质性内容享有的权利义务是否发生较大变化等因素,依据诚实信用原则和公平原则予以衡量,并作出裁决。
第四条【背离中标合同实质性内容的例外情形】建设工程开工后,因设计变更、建设工程规划指标调整、主要建筑材料价格异常变动等客观原因,发包人与承包人变更有关工程范围、建设工期、工程质量、工程造价等约定,不适用招标投标法第四十六条规定。
当事人请求根据变更的合同约定结算工程价款的,人民法院应予支持。
最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)法释〔2018〕20号(2018年10月29日最高人民法院审判委员会第1751次会议通过,自2019年2月1日起施行)为正确审理建设工程施工合同纠纷案件,依法保护当事人合法权益,维护建筑市场秩序,促进建筑市场健康发展,根据《中华人民共和国民法总则》《中华人民共和国合同法》《中华人民共和国建筑法》《中华人民共和国招标投标法》《中华人民共和国民事诉讼法》等法律规定,结合审判实践,制定本解释。
第一条招标人和中标人另行签订的建设工程施工合同约定的工程范围、建设工期、工程质量、工程价款等实质性内容,与中标合同不一致,一方当事人请求按照中标合同确定权利义务的,人民法院应予支持。
招标人和中标人在中标合同之外就明显高于市场价格购买承建房产、无偿建设住房配套设施、让利、向建设单位捐赠财物等另行签订合同,变相降低工程价款,一方当事人以该合同背离中标合同实质性内容为由请求确认无效的,人民法院应予支持。
第二条当事人以发包人未取得建设工程规划许可证等规划审批手续为由,请求确认建设工程施工合同无效的,人民法院应予支持,但发包人在起诉前取得建设工程规划许可证等规划审批手续的除外。
发包人能够办理审批手续而未办理,并以未办理审批手续为由请求确认建设工程施工合同无效的,人民法院不予支持。
第三条建设工程施工合同无效,一方当事人请求对方赔偿损失的,应当就对方过错、损失大小、过错与损失之间的因果关系承担举证责任。
损失大小无法确定,一方当事人请求参照合同约定的质量标准、建设工期、工程价款支付时间等内容确定损失大小的,人民法院可以结合双方过错程度、过错与损失之间的因果关系等因素作出裁判。
第四条缺乏资质的单位或者个人借用有资质的建筑施工企业名义签订建设工程施工合同,发包人请求出借方与借用方对建设工程质量不合格等因出借资质造成的损失承担连带赔偿责任的,人民法院应予支持。
第五条当事人对建设工程开工日期有争议的,人民法院应当分别按照以下情形予以认定:(一)开工日期为发包人或者监理人发出的开工通知载明的开工日期;开工通知发出后,尚不具备开工条件的,以开工条件具备的时间为开工日期;因承包人原因导致开工时间推迟的,以开工通知载明的时间为开工日期。
最高法发布《关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)》(原文+答记者问)最高法发布《关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)》(原文+答记者问)法释〔2018〕20号最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)(2018年10月29日最高人民法院审判委员会第1751次会议通过,自2019年2月1日起施行)为正确审理建设工程施工合同纠纷案件,依法保护当事人合法权益,维护建筑市场秩序,促进建筑市场健康发展,根据《中华人民共和国民法总则》《中华人民共和国合同法》《中华人民共和国建筑法》《中华人民共和国招标投标法》《中华人民共和国民事诉讼法》等法律规定,结合审判实践,制定本解释。
第一条招标人和中标人另行签订的建设工程施工合同约定的工程范围、建设工期、工程质量、工程价款等实质性内容,与中标合同不一致,一方当事人请求按照中标合同确定权利义务的,人民法院应予支持。
招标人和中标人在中标合同之外就明显高于市场价格购买承建房产、无偿建设住房配套设施、让利、向建设单位捐赠财物等另行签订合同,变相降低工程价款,一方当事人以该合同背离中标合同实质性内容为由请求确认无效的,人民法院应予支持。
第二条当事人以发包人未取得建设工程规划许可证等规划审批手续为由,请求确认建设工程施工合同无效的,人民法院应予支持,但发包人在起诉前取得建设工程规划许可证等规划审批手续的除外。
发包人能够办理审批手续而未办理,并以未办理审批手续为由请求确认建设工程施工合同无效的,人民法院不予支持。
第三条建设工程施工合同无效,一方当事人请求对方赔偿损失的,应当就对方过错、损失大小、过错与损失之间的因果关系承担举证责任。
损失大小无法确定,一方当事人请求参照合同约定的质量标准、建设工期、工程价款支付时间等内容确定损失大小的,人民法院可以结合双方过错程度、过错与损失之间的因果关系等因素作出裁判。
第四条缺乏资质的单位或者个人借用有资质的建筑施工企业名义签订建设工程施工合同,发包人请求出借方与借用方对建设工程质量不合格等因出借资质造成的损失承担连带赔偿责任的,人民法院应予支持。
法释[2018]20号最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)法释[2018]20号《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)》已于2018年10月29日由最高人民法院审判委员会第1751次会议通过,现予公布,自2019年2月1日起施行。
最高人民法院2018年12月29日最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)(2018年10月29日最高人民法院审判委员会第1751次会议通过,自2019年2月1日起施行)为正确审理建设工程施工合同纠纷案件,依法保护当事人合法权益,维护建筑市场秩序,促进建筑市场健康发展,根据《中华人民共和国民法总则》《中华人民共和国合同法》《中华人民共和国建筑法》《中华人民共和国招标投标法》《中华人民共和国民事诉讼法》等法律规定,结合审判实践,制定本解释。
第一条招标人和中标人另行签订的建设工程施工合同约定的工程范围、建设工期、工程质量、工程价款等实质性内容,与中标合同不一致,一方当事人请求按照中标合同确定权利义务的,人民法院应予支持。
招标人和中标人在中标合同之外就明显高于市场价格购买承建房产、无偿建设住房配套设施、让利、向建设单位捐赠财物等另行签订合同,变相降低工程价款,一方当事人以该合同背离中标合同实质性内容为由请求确认无效的,人民法院应予支持。
第二条当事人以发包人未取得建设工程规划许可证等规划审批手续为由,请求确认建设工程施工合同无效的,人民法院应予支持,但发包人在起诉前取得建设工程规划许可证等规划审批手续的除外。
发包人能够办理审批手续而未办理,并以未办理审批手续为由请求确认建设工程施工合同无效的,人民法院不予支持。
第三条建设工程施工合同无效,一方当事人请求对方赔偿损失的,应当就对方过错、损失大小、过错与损失之间的因果关系承担举证责任。
建设工程施工合同纠纷案件适用法律问题的解释(二)为正确审理建设工程施工合同纠纷案件,根据《中华人民共和国合同法》《中华人民共和国招标投标法》《中华人民共和国民事诉讼法》等法律规定,结合民事审判实践,制定本解释。
一合同效力及相关问题第一条【中标通知书的性质】招标人向中标人发出中标通知书后,一方未依照招标投标法第四十六条第一款的规定履行订立书面合同义务,对方请求其承担预约合同违约责任或者要求解除预约合同并主张损害赔偿的,人民法院应予支持。
另一种意见:招投标文件与中标通知书已具备建设工程施工合同主要内容,且不得作实质性变更,即使未订立书面合同,本约亦成立。
第二条【中标合同实质性内容的认定】招标投标法第四十六条第一款规定的“合同实质性内容”,主要指有关工程范围、建设工期、工程质量、工程造价等约定内容。
中标人作出的以明显高于市场价格购买承建房产、无偿建设住房配套设施、让利、向建设方捐款等承诺,应认定变更中标合同工程造价实质性内容。
第三条【背离中标合同实质性内容的认定】当事人依据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》第二十一规定,请求以备案的中标合同作为结算工程价款根据的,人民法院应当综合另行订立的合同是否变更了备案的中标合同实质性内容,当事人就实质性内容享有的权利义务是否发生较大变化等因素,依据诚实信用原则和公平原则予以衡量,并作出裁决。
第四条【背离中标合同实质性内容的例外情形】建设工程开工后,因设计变更、建设工程规划指标调整、主要建筑材料价格异常变动等客观原因,发包人与承包人变更有关工程范围、建设工期、工程质量、工程造价等约定,不适用招标投标法第四十六条规定。
当事人请求根据变更的合同约定结算工程价款的,人民法院应予支持。
第五条【违法建筑施工合同无效】当事人以发包人未取得建设用地规划许可证、建设工程规划许可证为由,请求认定建设工程施工合同无效的,人民法院应予支持。
但发包人在一审法庭辩论终结前取得建设用地规划许可证、建设工程规划许可证的,人民法院不予支持。
建设工程司法解释(二)(附解释全文)最高人民法院1月3日,最高人民法院发布《关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)》(以下简称《解释》)。
《解释》经最高人民法院审判委员会第1751次会议讨论通过,将于2019年2月1日起施行。
针对近年来建筑市场的新变化、司法实践的新问题、管理政策的新突破,《解释》就建设工程施工合同效力、建设工程价款结算、建设工程鉴定、建设工程价款优先受偿权和实际施工人权利保护等问题作了规定。
关于建设工程施工合同无效损失赔偿数额的认定,《解释》坚持以赔偿实际损失为原则,但是建设工程施工合同纠纷具有特殊性、复杂性,司法实践中,当事人往往很难证明实际损失的具体数额,导致其难以获得权利救济。
因此,在实际损失难以确定的情况下,《解释》规定当事人可以请求参照合同约定的质量标准、建设工期、工程价款的支付时间等内容确定损失大小。
关于借用资质签订建设工程施工合同的民事责任,《解释》在吸收《建筑法》第66条规定的基础上规定,缺乏资质的单位或者个人借用有资质的建筑施工企业名义签订建设工程施工合同的,发包人有权请求出借方与借用方对建设工程质量不合格等因出借资质造成的损失承担连带赔偿责任。
实践中,建筑施工企业出借资质造成的损失主要包括建设工程质量不合格、工期延误等损失。
只要损失是由出借资质造成的,发包人就有权请求借用资质的单位或者个人与出借资质的建筑施工企业承担连带责任。
关于非必须招标工程进行招标后的工程价款结算依据,《解释》规定发包人将依法不属于必须招标的建设工程进行招标后,与承包人另行订立的建设工程施工合同背离中标合同的实质性内容的,应以中标合同作为结算建设工程价款的依据。
这一规定的目的是维护招投标市场秩序和其他投标人权益。
同时,充分考虑到建设工程施工合同履行期间长、影响因素多的特点,《解释》还规定发包人与承包人因客观情况发生了在招标投标时难以预见的变化而另行订立的建设工程施工合同,可以作为结算建设工程价款的依据,从而兼顾了招标投标市场秩序和契约自由原则。
建设工程合同纠纷司法解释二根据《民法典》、《中华人民共和国民事诉讼法》等法律规定,结合民事审判实际,就审理建设工程施工合同纠纷案件适用法律的问题,制定本解释。
一、建设工程施工合同无效的情形第一条建设工程施工合同具有下列情形之一的,应当根据合同法第五十二条第(五)项的规定,认定无效:(一)承包人未取得建筑施工企业资质或者超越资质等级的;(二)没有资质的实际施工人借用有资质的建筑施工企业名义的;(三)建设工程必须进行招标而未招标或者中标无效的。
第二条建设工程施工合同无效,但建设工程经竣工验收合格,承包人请求参照合同约定支付工程价款的,应予支持。
第三条建设工程施工合同无效,且建设工程经竣工验收不合格的,按照以下情形分别处理:(一)修复后的建设工程经竣工验收合格,发包人请求承包人承担修复费用的,应予支持;(二)修复后的建设工程经竣工验收不合格,承包人请求支付工程价款的,不予支持。
因建设工程不合格造成的损失,发包人有过错的,也应承担相应的民事责任。
二、建设工程施工合同的履行和价款支付第四条承包人应当按照合同约定履行施工义务,保证建设工程的质量、安全、进度和投资控制。
第五条发包人应当按照合同约定支付工程价款,支付时间、支付方式和支付金额应当明确约定。
发包人迟延支付工程价款的,承包人可以催告发包人支付;经催告后,发包人仍不支付的,承包人可以暂停施工,并有权要求赔偿损失。
第六条建设工程施工合同中约定的人工费、材料费、设备费、施工机具使用费等费用,应当按照实际发生的价格计算。
合同中未约定的,按照市场价格计算。
三、建设工程施工合同的变更和解除第七条建设工程施工合同变更或者解除的,应当依法办理变更或者解除手续。
合同变更或者解除后,尚未履行的,终止履行;已经履行的,根据履行情况和合同性质,当事人可以请求恢复原状或者采取其他补救措施,并有权要求赔偿损失。
第八条当事人一方不履行合同义务或者履行合同义务不符合约定的,对方可以请求履行,也可以请求赔偿损失。
审理建设工程施工合同案件司法解释(二)篇一:施工合同司法解释2 征求意见稿关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)(征求意见稿)为正确审理建设工程施工合同纠纷案件,根据《中华人民共和国民法通则》、《中华人民共和国合同法》、《中华人民共和国民事诉讼法》等法律规定,结合民事审判实践,作如下解释。
一合同效力第一条【违法建筑施工合同无效】当事人以建设单位未办理建设工程规划许可证为由,请求认定建设工程施工合同无效的,应予支持。
第二条【依法应认定有效的五种合同】当事人以建设工程施工合同具有下列情形之一,主张无效的,不予支持。
(一)承包人未取得建筑施工企业资质或者超越资质等级的;(二)没有资质的实际施工人借用有资质的建筑施工企业名义的;(三)建设工程必须进行招标而未招标或者中标无效;另一种意见:删除第三条【内部承包的认定标准】承包人与其下属分支机构或者职工签订合同,将其承包的全部或者部分工程承包给其下属分支机构或者职工施工,并对其下属分支机构或者职工的施工进行财务管理、技术指导、质量监管等必要管理的,应认定为企业内部承包合同。
当事人以上述内部承包合同的承包人无施工资质为由,请求认定合同无效的,不予支持。
第四条【中标通知书的性质】招标人向中标人发出中标通知书后,建设工程施工合同成立。
招标人无正当理由不签订书面合同,中标人请求招标人承担违约赔偿责任的,应予支持。
另一种意见:招标人向中标人发出中标通知书后,建设工程预约施工合同成立。
招标人无正当理由不签订书面合同,中标人请求招标人承担建设工程预约施工合同违约赔偿责任的,应予支持。
第五条【不属于必须招标工程进行招标的法律效果】发包人将依法不属于必须招标的工程进行招标后,与承包人另行订立的建设工程施工合同与备案的中标合同实质性内容不一致,当事人请求以备案的中标合同作为结算工程价款根据的,应予支持。
另一种意见:发包人将依法不属于必须招标的工程进行招标后,与承包人另行订立的建设工程施工合同与备案的中标合同实质性内容不一致的,以双方实际履行的合同作为结算工程价款的根据。
建设工程施工合同司法解释二建设工程施工合同司法解释(二)是指中国最高法院对建设工程施工合同相关法律问题进行解释的专门文件。
本司法解释旨在解决建设工程施工合同中常见的争议问题,明确各方的权利和义务,保障合同的有效执行,维护公平公正的法律秩序。
一、合同订立1. 本司法解释适用于中华人民共和国境内进行的建设工程施工合同,适用于合同各方的法律关系。
2. 建设工程施工合同应当采用书面形式订立,明确合同各方的姓名、联系方式、合同价款、工程范围、施工期限、质量标准等基本内容。
3. 工程业主在招标过程中应当按照公平竞争原则,公开招标,并签署正式合同。
二、合同履行1. 施工单位应当按照合同约定的价格和质量标准进行工程施工,确保施工质量符合法律法规和合同要求。
2. 工程业主应当按照合同约定的支付方式和时间节点,按期支付款项,确保施工单位正常开展工程施工活动。
3. 施工期间如遇不可抗力因素,合同双方应当及时沟通协商,就合同履行进行调整,保持合同平衡。
三、合同变更和解除1. 合同变更应当经合同双方协商一致,并按照法律程序进行书面变更,变更内容应当明确、具体。
2. 合同解除应当经过合同双方协商一致,并按照法律程序进行书面解除,解除后应当进行相应的善后处理。
3. 如发生影响到工程安全和质量的情况,合同双方有权解除合同并追究违约责任。
四、违约责任1. 一方未按照合同约定的付款方式和时间节点支付款项的,应当承担违约责任,并支付违约金或赔偿损失。
2. 一方未按照合同约定的质量标准进行工程施工的,应当承担违约责任,并承担修复损失或赔偿对方损失的责任。
3. 一方未按照合同约定履行其他义务的,应当承担相应的违约责任,包括但不限于支付违约金、赔偿损失等。
五、争议解决1. 合同双方在合同履行过程中发生争议,应当先进行友好协商解决,如无法达成一致意见,可以依法向有关机构提起仲裁或诉讼。
2. 在工程施工合同中,可约定选择合同解决争议方式,例如仲裁、诉讼等,但应当遵守国家法律法规和司法解释。
建设工程司法解释(二)(附解释全文)依法保护当事人合法权益促进建筑市场健康发展1月3日,最高人民法院发布《关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)》(以下简称《解释》)。
《解释》经最高人民法院审判委员会第1751次会议讨论通过,将于2019年2月1日起施行。
针对近年来建筑市场的新变化、司法实践的新问题、管理政策的新突破,《解释》就建设工程施工合同效力、建设工程价款结算、建设工程鉴定、建设工程价款优先受偿权和实际施工人权利保护等问题作了规定。
关于建设工程施工合同无效损失赔偿数额的认定,《解释》坚持以赔偿实际损失为原则,但是建设工程施工合同纠纷具有特殊性、复杂性,司法实践中,当事人往往很难证明实际损失的具体数额,导致其难以获得权利救济。
因此,在实际损失难以确定的情况下,《解释》规定当事人可以请求参照合同约定的质量标准、建设工期、工程价款的支付时间等内容确定损失大小。
关于借用资质签订建设工程施工合同的民事责任,《解释》在吸收《建筑法》第66条规定的基础上规定,缺乏资质的单位或者个人借用有资质的建筑施工企业名义签订建设工程施工合同的,发包人有权请求出借方与借用方对建设工程质量不合格等因出借资质造成的损失承担连带赔偿责任。
实践中,建筑施工企业出借资质造成的损失主要包括建设工程质量不合格、工期延误等损失。
只要损失是由出借资质造成的,发包人就有权请求借用资质的单位或者个人与出借资质的建筑施工企业承担连带责任。
关于非必须招标工程进行招标后的工程价款结算依据,《解释》规定发包人将依法不属于必须招标的建设工程进行招标后,与承包人另行订立的建设工程施工合同背离中标合同的实质性内容的,应以中标合同作为结算建设工程价款的依据。
这一规定的目的是维护招投标市场秩序和其他投标人权益。
同时,充分考虑到建设工程施工合同履行期间长、影响因素多的特点,《解释》还规定发包人与承包人因客观情况发生了在招标投标时难以预见的变化而另行订立的建设工程施工合同,可以作为结算建设工程价款的依据,从而兼顾了招标投标市场秩序和契约自由原则。
建设工程合同司法解释(二)是为了进一步规范建设工程施工合同纠纷案件的审理,保护当事人合法权益,维护建筑市场秩序,促进建筑业健康发展而制定的。
本解释自发布之日起施行。
一、关于建设工程施工合同的效力根据本解释第一条,建设工程施工合同具有下列情形之一的,应当根据合同法第五十二条第(五)项的规定,认定无效:1. 承包人未取得建筑施工企业资质或者超越资质等级的;2. 没有资质的实际施工人借用有资质的建筑施工企业名义的;3. 建设工程必须进行招标而未招标或者中标无效的。
本解释第二条明确规定,建设工程施工合同无效,但建设工程经竣工验收合格,承包人请求参照合同约定支付工程价款的,应予支持。
二、关于建设工程质量问题本解释第三条对建设工程施工合同无效,且建设工程经竣工验收不合格的情形进行了规定。
根据该条规定,修复后的建设工程经竣工验收合格,发包人请求承包人承担修复费用的,应予支持;修复后的建设工程经竣工验收不合格,承包人请求支付工程价款的,不予支持。
因建设工程不合格造成的损失,发包人有过错的,也应承担相应的民事责任。
三、关于非法转包、违法分包问题本解释第四条规定,承包人非法转包、违法分包建设工程或者没有资质的实际施工人借用有资质的建筑施工企业名义与他人签订建设工程施工合同的行为无效。
人民法院可以根据民法通则第一百三十四条规定,收缴当事人已经取得的非法所得。
四、关于工程价款的支付与结算本解释第五条规定,建设工程施工合同无效,且建设工程经竣工验收不合格的,按照以下情形分别处理:1. 修复后的建设工程经竣工验收合格,发包人请求承包人承担修复费用的,应予支持;2. 修复后的建设工程经竣工验收不合格,承包人请求支付工程价款的,不予支持。
本解释第六条规定,承包人请求参照合同约定支付工程价款的,应予支持。
发包人逾期支付工程价款的,应当按照合同约定支付违约金;没有约定违约金的,按照同期贷款利率支付利息。
五、关于工期延误问题本解释第七条规定,当事人一方迟延履行债务或者有其他违约行为,导致合同目的不能实现的,另一方可以解除合同。

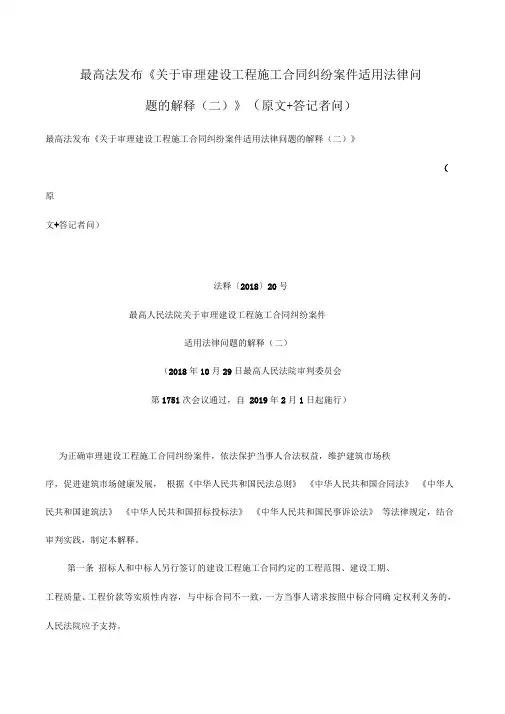

最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)•来源:最高人民法院网•发布时间:2019-01-03 10:34:49•字号:小大•打印本页《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)》已于2018年10月29日由最高人民法院审判委员会第1751次会议通过,现予公布,自2019年2月1日起施行。
最高人民法院2018年12月29日法释〔2018〕20号最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)(2018年10月29日最高人民法院审判委员会第1751次会议通过,自2019年2月1日起施行)为正确审理建设工程施工合同纠纷案件,依法保护当事人合法权益,维护建筑市场秩序,促进建筑市场健康发展,根据《中华人民共和国民法总则》《中华人民共和国合同法》《中华人民共和国建筑法》《中华人民共和国招标投标法》《中华人民共和国民事诉讼法》等法律规定,结合审判实践,制定本解释。
第一条招标人和中标人另行签订的建设工程施工合同约定的工程范围、建设工期、工程质量、工程价款等实质性内容,与中标合同不一致,一方当事人请求按照中标合同确定权利义务的,人民法院应予支持。
招标人和中标人在中标合同之外就明显高于市场价格购买承建房产、无偿建设住房配套设施、让利、向建设单位捐赠财物等另行签订合同,变相降低工程价款,一方当事人以该合同背离中标合同实质性内容为由请求确认无效的,人民法院应予支持。
第二条当事人以发包人未取得建设工程规划许可证等规划审批手续为由,请求确认建设工程施工合同无效的,人民法院应予支持,但发包人在起诉前取得建设工程规划许可证等规划审批手续的除外。
发包人能够办理审批手续而未办理,并以未办理审批手续为由请求确认建设工程施工合同无效的,人民法院不予支持。
第三条建设工程施工合同无效,一方当事人请求对方赔偿损失的,应当就对方过错、损失大小、过错与损失之间的因果关系承担举证责任。
《建设工程司法解释(二)》原文李静e招标学苑1月7日《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)》已于2018年10月29日由最高人民法院审判委员会第1751次会议通过,现予公布,自2019年2月1日起施行.“法释〔2018〕20号最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)”(2018年10月29日最高人民法院审判委员会第1751次会议通过,自2019年2月1日起施行)为正确审理建设工程施工合同纠纷案件,依法保护当事人合法权益,维护建筑市场秩序,促进建筑市场健康发展,根据《中华人民共和国民法总则》《中华人民共和国合同法》《中华人民共和国建筑法》《中华人民共和国招标投标法》《中华人民共和国民事诉讼法》等法律规定,结合审判实践,制定本解释。
第一条招标人和中标人另行签订的建设工程施工合同约定的工程范围、建设工期、工程质量、工程价款等实质性内容,与中标合同不一致,一方当事人请求按照中标合同确定权利义务的,人民法院应予支持。
招标人和中标人在中标合同之外就明显高于市场价格购买承建房产、无偿建设住房配套设施、让利、向建设单位捐赠财物等另行签订合同,变相降低工程价款,一方当事人以该合同背离中标合同实质性内容为由请求确认无效的,人民法院应予支持。
第二条当事人以发包人未取得建设工程规划许可证等规划审批手续为由,请求确认建设工程施工合同无效的,人民法院应予支持,但发包人在起诉前取得建设工程规划许可证等规划审批手续的除外。
发包人能够办理审批手续而未办理,并以未办理审批手续为由请求确认建设工程施工合同无效的,人民法院不予支持。
第三条建设工程施工合同无效,一方当事人请求对方赔偿损失的,应当就对方过错、损失大小、过错与损失之间的因果关系承担举证责任。
损失大小无法确定,一方当事人请求参照合同约定的质量标准、建设工期、工程价款支付时间等内容确定损失大小的,人民法院可以结合双方过错程度、过错与损失之间的因果关系等因素作出裁判。
建设工程施工合同纠纷案件适用法律问题的解释(二)为正确审理建设工程施工合同纠纷案件,根据《中华人民共和国合同法》《中华人民共和国招标投标法》《中华人民共和国民事诉讼法》等法律规定,结合民事审判实践,制定本解释。
一合同效力及相关问题第一条【中标通知书的性质】招标人向中标人发出中标通知书后,一方未依照招标投标法第四十六条第一款的规定履行订立书面合同义务,对方请求其承担预约合同违约责任或者要求解除预约合同并主张损害赔偿的,人民法院应予支持。
另一种意见:招投标文件与中标通知书已具备建设工程施工合同主要内容,且不得作实质性变更,即使未订立书面合同,本约亦成立。
第二条【中标合同实质性内容的认定】招标投标法第四十六条第一款规定的“合同实质性内容”,主要指有关工程范围、建设工期、工程质量、工程造价等约定内容。
中标人作出的以明显高于市场价格购买承建房产、无偿建设住房配套设施、让利、向建设方捐款等承诺,应认定变更中标合同工程造价实质性内容。
第三条【背离中标合同实质性内容的认定】当事人依据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》第二十一规定,请求以备案的中标合同作为结算工程价款根据的,人民法院应当综合另行订立的合同是否变更了备案的中标合同实质性内容,当事人就实质性内容享有的权利义务是否发生较大变化等因素,依据诚实信用原则和公平原则予以衡量,并作出裁决。
第四条【背离中标合同实质性内容的例外情形】建设工程开工后,因设计变更、建设工程规划指标调整、主要建筑材料价格异常变动等客观原因,发包人与承包人变更有关工程范围、建设工期、工程质量、工程造价等约定,不适用招标投标法第四十六条规定。
当事人请求根据变更的合同约定结算工程价款的,人民法院应予支持。
第五条【违法建筑施工合同无效】当事人以发包人未取得建设用地规划许可证、建设工程规划许可证为由,请求认定建设工程施工合同无效的,人民法院应予支持。
但发包人在一审法庭辩论终结前取得建设用地规划许可证、建设工程规划许可证的,人民法院不予支持。
第六条【合同无效承包人的赔偿责任】建设工程施工合同无效,发包人可以就以下损失请求承包人予以赔偿:(一)承包人承建的工程不符合规定的质量标准造成的损失;(二)承包人承建的工程超出规定的合理期限造成的损失;(三)承包人过错导致的其他损失。
上述造成的损失,发包人有过错的,应承担相应的责任。
第七条【合同无效发包人的赔偿责任】建设工程施工合同无效,承包人可以就以下损失请求发包人予以赔偿:(一)发包人拖欠工程价款造成的损失;(二)发包人原因导致承包人停工、窝工造成的损失;(三)发包人过错导致的其他损失。
上述造成的损失,承包人有过错的,应承担相应的责任。
第八条【合同无效损失赔偿的认定标准】建设工程施工合同无效,当事人一方依照《合同法》第五十八条规定,请求对方赔偿其因无效合同所受到的损失,人民法院应当综合对方过错、一方受到的损害、损害与对方过错是否具有因果关系等因素,依照诚实信用原则和公平原则,作出认定并予以裁决。
第九条【借用资质的单位或个人责任】建设工程施工合同因实际施工人借用有资质的建筑施工企业名义签订被认定无效,发包人请求实际施工人和出借资质的建筑施工企业对其因合同无效所受到的损失承担连带赔偿责任的,人民法院应予支持。
发包人订立合同时明知实际施工人借用资质,实际施工人或者出借资质的建筑施工企业以此为由主张发包人承担相应责任的,人民法院应予支持。
发包人订立合同时明知实际施工人借用资质,实际施工人向出借资质的建筑施工企业主张工程价款的,不予支持;实际施工人主张出借资质的建筑工程施工企业对发包人不能清偿的工程价款承担补充责任的,可予支持。
二工程价款的结算第十条【开工时间的认定】当事人双方对建设工程实际开工日期有争议的,人民法院应当分别按照以下情形予以认定:(1)开工日期为监理人发出的开工通知中载明的开工日期;开工通知发出后,尚不具备开工条件的,以开工条件具备的时间作为开工日期,但因承包人原因导致实际开工时间推迟的,以开工通知载明的时间为开工日期。
(2)监理人未发开工通知,亦无相关证据证明实际开工日期的,应当综合考虑开工报告、合同约定、开工许可证载明的时间,并结合是否具备开工条件的事实,认定开工日期;(3)承包人在开工通知发出前已经实际进场施工的,以实际开工时间为开工日期。
(4)依照上述第1项、第3项确定的开工日期,在开工许可证载明的时间之前的,以开工许可证载明的时间确定开工日期。
第十一条【工期顺延的认定】当事人约定顺延工期应当经发包人签证确认,承包人虽未取得工期顺延的签证确认,但能够证明在合同约定的办理期限内向发包人申请过工期顺延的,对其顺延合理工期的主张,人民法院应予支持。
当事人约定,承包人未在约定时间内提出工期顺延申请视为工期不顺延的,按照约定处理。
第十二条【发包人主张工程质量问题的处理】承包人提起的建设工程施工合同纠纷案件中,发包人以工程质量不符合合同约定或者规定为由,要求承包人支付违约金或者赔偿修理、返工或者改建的合理费用等损失的,告知其提起反诉或者另行提起诉讼解决。
第十三条【质量保证金返还期限的确定】当事人对发包人在应付工程款中预留的工程质量保证(保修)金返还有约定,承包人请求按照约定返还工程质量保证(保修)金的,应予支持。
当事人没有约定的,发包人返还承包人质量保证(保修)金的期限不超过2年,自工程竣工验收之日起算;工程因发包人原因未能竣工验收的,自承包人提交工程竣工验收报告90天后起算。
发包人返还质量保证(保修)金后,不影响承包人依照合同约定或法律规定履行工程保修义务。
第十四条【不属于必须招标工程进行招标的法律效果】发包人将依法不属于必须招标的工程进行招标后,与承包人另行订立的建设工程施工合同背离备案的中标合同实质性内容,当事人请求以备案的中标合同作为结算工程价款根据的,人民法院应予支持。
第十五条【备案合同与招标投标文件不一致时工程价款的结算】第一种意见:当事人经过备案的中标合同与招标文件、投标文件、中标通知书载明的工程价款、建设工期、工程质量不一致,亦无证据表明签订备案合同时,招投标的客观情况发生变化,且变更内容未达到实质性变更程度,当事人一方请求将招标文件投标文件、中标通知书作为结算工程价款的根据,人民法院应予支持。
合同另有约定的除外。
第二种意见:删除第十六条【合作开发房地产合同各方对工程款债务清偿责任的承担】第一种意见:合作开发房地产合同一方作为发包人与承包人订立建设工程施工合同,承包人请求合作开发房地产合同的其他合作方对建设工程施工合同债务承担连带责任的,人民法院应予支持。
第二种意见:合作开发房地产合同一方作为发包人与承包人订立建设工程施工合同,承包人请求合作开发房地产合同的其他合作方对建设工程施工合同债务承担连带责任的,人民法院不予支持。
第十七条【合同无效工程价款结算条件】建设工程施工合同无效,因设计变更、建设工程规划指标调整等原因导致无法参照合同约定结算工程价款,当事人请求按照签约时的市场价格信息结算工程价款的,人民法院应予支持。
第十八条【多份无效合同的结算】当事人就同一建设工程订立的数份施工合同均被认定无效,当事人请求参照合同约定结算工程价款的,按照以下情形分别予以处理:(一)参照当事人真实合意并实际履行的合同约定结算工程价款;(二)无法确定双方当事人真实合意并实际履行合同的,应当结合缔约过错、已完工程质量、利益平衡等因素分配两份或以上合同间的差价确定工程价款;(三)依照第二项确定的工程价款与工程实际价款差距较大,按照签约时的市场价格信息确定工程价款。
三建设工程造价鉴定第十九条【诉讼前委托鉴定的效力】当事人双方在提起诉讼前已经对工程价款结算形成有效合意,诉讼中一方当事人申请对工程造价进行鉴定的,人民法院不予准许。
第二十条【诉讼前委托鉴定的效力】当事人在提起诉讼前,共同委托的鉴定人已经对建设工程造价出具鉴定意见,诉讼中一方当事人申请重新鉴定的,不予准许。
但当事人有证据证明鉴定意见具有《最高人民法院关于民事诉讼证据的若干规定》第二十七条第一款规定情形,且不能通过该条第二款规定方法解决的除外。
第二十一条【二审程序中的鉴定启动】人民法院经审理认为就建设工程造价等专门性问题需要进行鉴定的,应当向负有举证责任的当事人释明。
当事人经释明后未申请鉴定的,应承担不利的后果。
一审诉讼中负有举证责任的当事人未对工程价款申请鉴定,二审诉讼中申请鉴定的,人民法院可予准许。
人民法院准许后,可以将案件发回一审法院委托鉴定,并免除另一方当事人因此加重的负担。
第二十二条【人民法院委托鉴定中司法权的行使】人民法院准许当事人对工程造价等进行鉴定的申请后,应当根据当事人申请及查明案件事实的需要,确定委托鉴定的事项及范围,并组织双方当事人对争议的鉴定材料进行质证,确定鉴定依据。
第二十三条【对鉴定意见的审核认定】人民法院应当组织当事人对鉴定人出具的鉴定意见进行质证。
鉴定意见具有下列情形的,分别予以处理:(一)鉴定意见超出委托鉴定范围,人民法院应当要求鉴定人对鉴定意见进行更正。
鉴定人拒不更正导致鉴定意见无法予以采信,人民法院可以在裁判文书中不判决当事人对鉴定费用的负担,并说明理由。
预交鉴定费用的当事人请求鉴定机构返还鉴定费用的,可以另行提起诉讼解决;(二)鉴定人未将当事人有争议的鉴定材料提交人民法院确认即作为鉴定依据,人民法院应就该部分鉴定材料组织双方当事人进行质证。
经质证不能作为鉴定依据的,鉴定人应对相应鉴定意见进行更正。
鉴定单位拒不更正的,人民法院可以通过补充鉴定、专家证人审核、重新鉴定等方法解决;(三)鉴定人对合同或者其他协议效力进行确认,或者对当事人责任承担进行认定,并在此基础上进行鉴定的,人民法院应当对合同效力或者当事人责任承担进行认定。
人民法院与鉴定人认定不一致的,鉴定人应当对鉴定意见进行更正。
鉴定人拒绝对鉴定意见进行更正的,人民法院可以通过补充鉴定等方法对鉴定意见进行更正;(四)鉴定人经人民法院通知后拒不出庭作证,导致鉴定意见未予采信,人民法院可以在裁判文书中不判决当事人对鉴定费用的负担,并说明理由。
预交鉴定费用的当事人请求鉴定机构返还鉴定费用,可以另行提起诉讼解决。
四实际施工人权利的保护第二十四条【实际施工人权利救济途径】第一种意见:实际施工人以与其没有合同关系的发包人为被告主张工程款权利的,人民法院不予受理。
实际施工人依据合同法第七十三条规定,以转包人、违法分包人怠于向总承包人、发包人行使工程款债权,损害其利益为由提起代位权诉讼的,人民法院应予受理。
第二种意见:实际施工人依据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》第二十六条第二款规定提起诉讼的,应当符合下列条件:实际施工人有证据证明与其具有合同关系的缔约人丧失履约能力或者具有下落不明等情形,导致其劳务分包工程款债权无法实现。
