混凝土热工计算表
- 格式:xls
- 大小:29.50 KB
- 文档页数:1

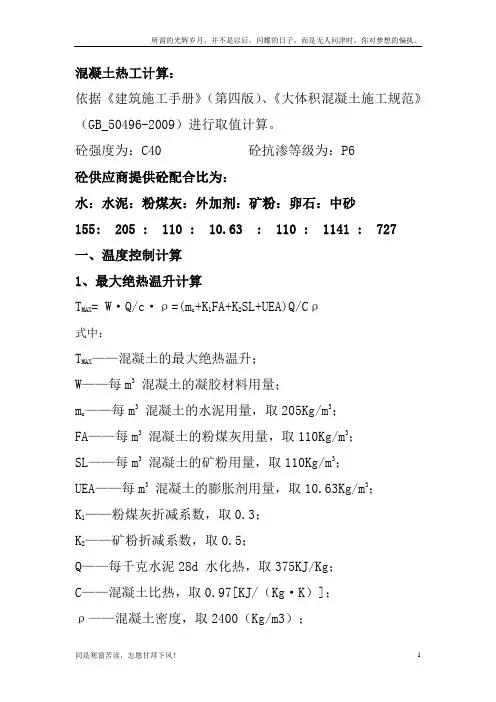

混凝土热工计算:依据《建筑施工手册》(第四版)、《大体积混凝土施工规范》(GB_50496-2009)进行取值计算。

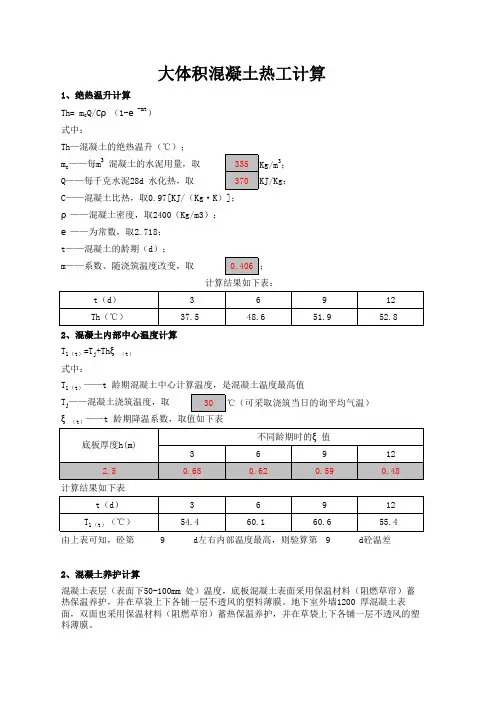

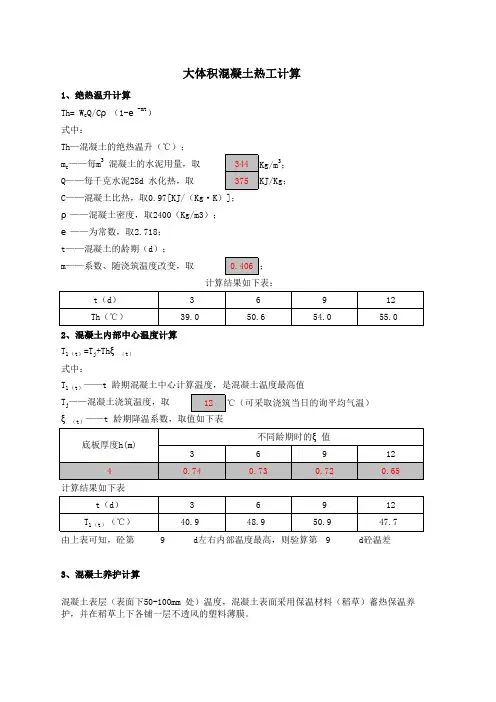

砼强度为:C40 砼抗渗等级为:P6砼供应商提供砼配合比为:水:水泥:粉煤灰:外加剂:矿粉:卵石:中砂155: 205 : 110 : 10.63 : 110 : 1141 : 727一、温度控制计算1、最大绝热温升计算T MAX= W·Q/c·ρ=(m c+K1FA+K2SL+UEA)Q/Cρ式中:T MAX——混凝土的最大绝热温升;W——每m3混凝土的凝胶材料用量;m c——每m3混凝土的水泥用量,取205Kg/m3;FA——每m3混凝土的粉煤灰用量,取110Kg/m3;SL——每m3混凝土的矿粉用量,取110Kg/m3;UEA——每m3混凝土的膨胀剂用量,取10.63Kg/m3;K1——粉煤灰折减系数,取0.3;K2——矿粉折减系数,取0.5;Q——每千克水泥28d 水化热,取375KJ/Kg;C——混凝土比热,取0.97[KJ/(Kg·K)];ρ——混凝土密度,取2400(Kg/m3);T MAX=(205+0.3×110+0.5×110+10.63)×375/0.97×2400T MAX=303.63×375/0.97×2400=48.91(℃)2、各期龄时绝热温升计算Th(t)=W·Q/c·ρ(1-e-mt)= T MAX(1-e-mt);Th——混凝土的t期龄时绝热温升(℃);е——为常数,取2.718;t——混凝土的龄期(d);m——系数、随浇筑温度改变。
根据商砼厂家提供浇注温度为20℃,m值取0.362Th(t)=48.91(1-e-mt)计算结果如下表:3、砼内部中心温度计算T1(t)=T j+Thξ(t)式中:T1(t)——t 龄期混凝土中心计算温度,是该计算期龄混凝土温度最高值;T j——混凝土浇筑温度,根据商砼厂家提供浇注温度为20℃;ξ(t)——t 龄期降温系数,取值如下表T1(t)=T j+Thξ(t)=20+ Thξ(t)计算结果如下表:由上表显示,砼中心温度最高值出现在第三天。
Th= W c Q/C ρ(1-е-mt)式中:Th—混凝土的绝热温升(℃);m c ——每m 3 混凝土的水泥用量,取3;Q——每千克水泥28d 水化热,取C——混凝土比热,取0.97[KJ/(Kg·K)];ρ——混凝土密度,取2400(Kg/m3);е——为常数,取2.718;t——混凝土的龄期(d);m——系数、随浇筑温度改变,取2、混凝土内部中心温度计算T 1(t)=T j +Thξ(t)式中:T 1(t)——t 龄期混凝土中心计算温度,是混凝土温度最高值T j ——混凝土浇筑温度,取由上表可知,砼第9d左右内部温度最高,则验算第9d砼温差3、混凝土养护计算1、绝热温升计算计算结果如下表ξ(t)——t 龄期降温系数,取值如下表大体积混凝土热工计算计算结果如下表:混凝土表层(表面下50-100mm 处)温度,混凝土表面采用保温材料(稻草)蓄热保温养护,并在稻草上下各铺一层不透风的塑料薄膜。
①保温材料厚度δ= 0.5h·λi (T 2-T q )K b /λ·(T max -T 2)式中:δ——保温材料厚度(m);λi ——各保温材料导热系数[W/(m·K)] ,取λ——混凝土的导热系数,取2.33[W/(m·K)]T 2——混凝土表面温度:29.9(℃)(Tmax-25)T q ——施工期大气平均温度:12(℃)T 2-T q —-17.9(℃)T max -T 2—21.0(℃)K b ——传热系数修正值,取δ= 0.5h·λi (T 2-T q )K b /λ·(T max -T2)*100=4.75cm故可采用两层土工布并在其上下各铺一层塑料薄膜进行养护。
②混凝土保温层的传热系数计算β=1/[Σδi /λi +1/βq ]δi ——各保温材料厚度λi ——各保温材料导热系数[W/(m·K)]βq ——空气层的传热系数,取23[W/(m 2·K)]代入数值得:β=1/[Σδi /λi +1/βq ]= 1.01③混凝土虚厚度计算:hˊ=k·λ/βk——折减系数,取2/3;λ——混凝土的传热系数,取2.33[W/(m·K)]hˊ=k·λ/β=1.542④混凝土计算厚度:H=h+2hˊ=7.08m ⑤混凝土表面温度T 2(t)= T q +4·hˊ(H- h)[T 1(t)- T q ]/H 2式中:T 2(t)——混凝土表面温度(℃)T q —施工期大气平均温度(℃)hˊ——混凝土虚厚度(m)H——混凝土计算厚度(m)式中: hˊ——混凝土虚厚度(m)式中:β——混凝土保温层的传热系数[W/(m 2·K)]T 1(t)——t 龄期混凝土中心计算温度(℃)不同龄期混凝土的中心计算温度(T 1(t))和表面温度(T 2(t))如下表。

附件《搅拌站混凝土热工计算》
基础混凝土配合比为:水泥m c=386kg, 砂m s=673kg , 石子m g=1076kg, 水m w=186kg, 砂含水量w a=5%, 石子含水量w g=1%, 经现场测试水泥的温度为Tc=10º,水的温度为Tw=35º,砂的温度Ts=9°,石子的温度Tg=7°,水泥、砂、石子的比热为:Cc=Cs=Cg=0.84kJ/kg·K,水的比热Cw=4.2 kJ/kg·K
混凝土拌和温度计算表
混凝土的拌和温度为:T0=ΣTimC/ΣmC=(5)/(3)= 14.36℃
搅拌站在冬期施工过程中用彩钢板封闭内设暖气供暖,砂石料场冬期施工过程中用塑料棚布加多层棉被覆盖保温,保证原材料温度在10℃左右,拌和用水采取接通锅炉热水加热方式保证砼拌和水温在30℃左右。
通过以上措施完全可以保证搅拌站砼拌和温度满足施工需要。

C40混凝土热工计算以C40混凝土为例,每立方米混凝土中的材料用量为:水168kg,温度80℃;水泥410kg,温度5C;砂520kg,温度-3c;石1338kg,温度-3c;砂含水率3%,石含水率1%,搅拌棚内温度10∙c,混凝土拌和物采用封闭式泵车运输,运输和成型共历时1小时,当时气温-5D CD8.1普通混凝土8.1.1混凝土拌和物的理论温度TO=[0.9(GcTc+GsTs÷GgTg)+4.2Tw(Gw-PsGs-PgGg)+b(PsGsTs+PgGgTg)-B(PsGs+PgGg)]/[4.2Gw+0.9(Gc+Gs+Gg)]式中:TO一—混凝土拌和物的理论温度(C);Gw、Gc、Gs、Gg——每立方米水、水泥、砂、石的用量(kg);Tw、Tc、Ts、Tg——水、水泥、砂、石的温度(℃);Ps、Pg--砂石的含水率:b ----- 水的比热(kj/kg.k);B——水的溶解热(kj/kg.k)o当骨料温度XTC时,b=4.2B=O当骨料温度W(TC时,b=2.10B=335TO=[0.9×(410×5-3×520-3×1338)+4.2×80X(168-0.03X520-0.01X1338)+2.1×(0.03×520×-3+0.01×1338X-3)-335X(0.03X520+0.01X1338)]/[4.2X168+0.9X(410+520+1338)]=12.3r8.1.2混凝土从搅拌机中倾出时的温度:TI=TO-O•16(TOTd)式中:TI—混凝土从搅拌机中倾出时的温度(C);Td——搅拌棚内温度(C)。
Tl=12.3-0.16×(12.3-10)=11.9℃8.1.3混凝土经运输成型后的温度:T2=Tl-(at+0.032n)(Tl-Tp)式中:T2一—混凝土经过运输成型后的温度(C);t-混凝土自运输至成型的时间(h);n—混凝土倒运次数;Tp—室外气温(C);a—温度损失系数(封闭式自卸汽车a=0.1)T2=ll.9-(0.l×l+0.032×l)X(11+9.5)=9.7c8.1.4混凝土因钢筋及模板吸热后的温度T3=(CnT2+GmCmTm)/(GnCn+GmCm)式中:T3一—混凝土因钢筋及模板吸热后的温度(℃):Gm ...... 1立方米混凝土的重量(kg):Gn—与1立方米混凝土相接触的模板和钢筋的总重量(kg);Cn........ 混凝土比热,取lkj/kg.k;Cm——钢材比热,取0.48kj/kg.k;Tm—模板钢筋的温度,即当时的大气温度(C)。
Th= m c Q/C ρ(1-е-mt)式中:Th—混凝土的绝热温升(℃);m c ——每m 3 混凝土的水泥用量,取3;Q——每千克水泥28d 水化热,取C——混凝土比热,取0.97[KJ/(Kg·K)];ρ——混凝土密度,取2400(Kg/m3);е——为常数,取2.718;t——混凝土的龄期(d);m——系数、随浇筑温度改变,取2、混凝土内部中心温度计算T 1(t)=T j +Thξ(t)式中:T 1(t)——t 龄期混凝土中心计算温度,是混凝土温度最高值T j ——混凝土浇筑温度,取由上表可知,砼第9d左右内部温度最高,则验算第9d砼温差2、混凝土养护计算1、绝热温升计算计算结果如下表ξ(t)——t 龄期降温系数,取值如下表大体积混凝土热工计算计算结果如下表:混凝土表层(表面下50-100mm 处)温度,底板混凝土表面采用保温材料(阻燃草帘)蓄热保温养护,并在草袋上下各铺一层不透风的塑料薄膜。
地下室外墙1200 厚混凝土表面,双面也采用保温材料(阻燃草帘)蓄热保温养护,并在草袋上下各铺一层不透风的塑料薄膜。
①保温材料厚度δ= 0.5h·λi (T 2-T q )K b /λ·(T max -T 2)式中:δ——保温材料厚度(m);λi ——各保温材料导热系数[W/(m·K)] ,取λ——混凝土的导热系数,取2.33[W/(m·K)]T 2——混凝土表面温度:39.6(℃)(Tmax-25)T q ——施工期大气平均温度:30(℃)T 2-T q —-9.6(℃)T max -T 2—21.0(℃)K b ——传热系数修正值,取δ= 0.5h·λi (T 2-T q )K b /λ·(T max -T2)*100=4.46cm故可采用两层阻燃草帘并在其上下各铺一层塑料薄膜进行养护。
②混凝土保温层的传热系数计算β=1/[Σδi /λi +1/βq ]δi ——各保温材料厚度λi ——各保温材料导热系数[W/(m·K)]βq ——空气层的传热系数,取23[W/(m 2·K)]代入数值得:β=1/[Σδi /λi +1/βq ]= 2.76③混凝土虚厚度计算:hˊ=k·λ/βk——折减系数,取2/3;λ——混凝土的传热系数,取2.33[W/(m·K)]hˊ=k·λ/β=0.5628④混凝土计算厚度:H=h+2hˊ= 3.63m⑤混凝土表面温度T 2(t)= T q +4·hˊ(H- h)[T 1(t)- T q ]/H 2式中:T 2(t)——混凝土表面温度(℃)T q —施工期大气平均温度(℃)hˊ——混凝土虚厚度(m)H——混凝土计算厚度(m)式中: hˊ——混凝土虚厚度(m)式中:β——混凝土保温层的传热系数[W/(m 2·K)]T 1(t)——t 龄期混凝土中心计算温度(℃)不同龄期混凝土的中心计算温度(T 1(t))和表面温度(T 2(t))如下表。

混凝土热工计算书一、冬期施工的已知条件工程使用的全部是顺城搅拌站商品砼,所以要求混凝土经过运输成型后的温度为10℃—20℃。
二、热工计算:1、当施工现场温度为-5℃时混凝土因钢模板和钢筋吸热后的温度:T3=(G n C n T2+G m C m T m)/(G n C n+G m C m)=(2400×1×10+279×0.48×5)/(2400×1+279×0.48)=9.2℃T3:混凝土在钢模板和钢筋吸收热量后的温度(℃)G n:1m³混凝土为2400KgG m:1m³混凝土相接触的钢模板和钢筋的总重量为279KgC n:混凝土比热,取1KJ/KgKC m:钢材比热,取0.48 KJ/KgKT2:混凝土经过搅拌、运输、成型后的温度(℃)T m:钢模板、钢筋的温度,即当时大气温度(℃)混凝土浇筑完毕后的温度为9.2℃经计算得:(1)当混凝土经过运输成型后的温度为10℃当施工现场温度为0℃时,混凝土浇筑完毕后的温度为9.47℃当施工现场温度为-5℃时,混凝土浇筑完毕后的温度为9.2℃当施工现场温度为-10℃时,混凝土浇筑完毕后的温度为8.94℃当施工现场温度为-15℃时,混凝土浇筑完毕后的温度为8.67℃(2)当混凝土经过运输成型后的温度为15℃当施工现场温度为0℃时,混凝土浇筑完毕后的温度为14.79℃当施工现场温度为-5℃时,混凝土浇筑完毕后的温度为14.53℃当施工现场温度为-10℃时,混凝土浇筑完毕后的温度为14.27℃当施工现场温度为-15℃时,混凝土浇筑完毕后的温度为14.01℃(3)当混凝土经过运输成型后的温度为20℃当施工现场温度为0℃时,混凝土浇筑完毕后的温度为18.94℃当施工现场温度为-5℃时,混凝土浇筑完毕后的温度为18.68℃当施工现场温度为-10℃时,混凝土浇筑完毕后的温度为18.41℃当施工现场温度为-15℃时,混凝土浇筑完毕后的温度为18.15℃2、设:室外平均气温t p=-5℃,室外最低温度-15℃,砼浇灌后的初始温度t0=10℃。
C30砼冬期施工热工计算C30砼配合比:水泥:砂子:石子:水:外加剂=1:1.80:3.00:0.50:0.01(水泥用量:405Kg/m3)现场砼拌和机拌料时的实物配比为:水泥及粉煤灰405㎏/m3,砂子:695㎏/m,石子1159㎏/m,水193㎏/m。
外加剂因质量较小,热工计算时可以忽略不计。
依据《公路桥涵施工技术规范》(JTJ041—2000)14.2.2要求:拌合用各项材料需要加热的温度应根据附录J冬期施工热工计算公式确定,但不得超过表1的规定;混凝土拌合物的出机温度不宜低于10℃,入模温度不得低于5℃。
根据文水地区的实际情况,施工最低气温为-10℃,计算时骨料及环境温度均按-10℃进行取值。
一、考虑模板和钢筋的吸热影响,混凝土成型时的温度T3≥5℃(与混凝土拌合物入模温度T2要求相同)进行计算拌合物入模温度T2应满足的条件:T3=(c c W c T2+c t W t T t+c g W g T g)/(c c W c+c t W t+c g W g)(J-4)式中:T3—混凝土成型时的温度;取T3≥10℃。
c c、c g—混凝土、钢筋的比热容(KJ/kg.K);查《土木工程手册》可知:c c=0.837、c g=0.628。
W c—每立方米混凝土的质量(Kg);取W c=2400KgW t、W g—与每立方米混凝土相接触的模板、钢筋的质量(Kg);计算W t、W g的取值:每立方米混凝土相当于基础的长度为0.9米(塌落度按20cm计,基础宽度按5.5m计)。
基础单位钢筋重约为400Kg(依据图纸提供),平均每米箱梁用量为:7.3Kg/m。
钢筋:W g=7.3*0.9=6.57Kg;T t、T g—模板、钢筋的温度;取T t=T g=-10℃将以上取值代入公式J—4有;T3=(c c W c T2+c t W t T t+c g W g T g)/(c c W c+c t W t+c g W g)≥10℃→(0.837*2400*T2+0.628*6.57*10)÷(0.837*2400+0.628*6.57)≥10℃→(2008.8T2+41.3)÷2050.1≥10℃→0.98T2-0.02≥10℃→T2≥10.3℃计算可知:考虑钢筋的吸热影响,当混凝土拌合物入模温度T2≥10.3℃时,可以保证混凝土成型时的温度T3≥10℃。

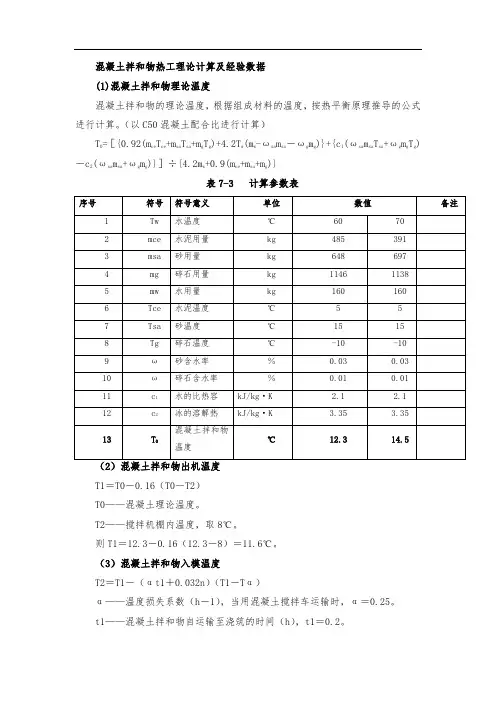

混凝土拌和物热工理论计算及经验数据(1)混凝土拌和物理论温度混凝土拌和物的理论温度,根据组成材料的温度,按热平衡原理推导的公式进行计算。
(以C50混凝土配合比进行计算)T 0=[{0.92(mceTce+msaTsa+mgTg)+4.2Tw(mw-ωsamsa-ωgmg)}+{cl(ωsamsaTsa+ωgmgTg)-c2(ωsamsa+ωgmg)}]÷{4.2mw+0.9(mce+msa+mg)}表7-3 计算参数表T1=T0-0.16(T0-T2)T0——混凝土理论温度。
T2——搅拌机棚内温度,取8℃。
则T1=12.3-0.16(12.3-8)=11.6℃。
(3)混凝土拌和物入模温度T2=T1―(αt1+0.032n)(T1-Tα)α——温度损失系数(h-1),当用混凝土搅拌车运输时,α=0.25。
t1——混凝土拌和物自运输至浇筑的时间(h),t1=0.2。
n——混凝土拌和物运转次数,采用溜槽时n=1,采用泵车时n=2。
Tα——混凝土运输时环境温度,取-8℃。
则采用溜槽直接入模时,T2=10℃;采用泵车泵送时,T2=9.3℃。
通过混凝土拌和物热工理论计算,满足混凝土拌合物的出机温度不宜低于10℃,入模温度不得低于5℃的规范要求。
附件1:冬期施工混凝土热工计算根据施工进度安排,本工程进入冬施垫层混凝土强度等级C20,基础底板C35(P8),地下室梁、顶板混凝土等级C35(P8),地下二层外墙及与其相连的混凝土柱混凝土等级C35(P8),地下一层外墙及与其相连的混凝土柱混凝土等级C40(P8),内墙、柱混凝土强度等级C45。
混凝土热工计算分两部分,一为入模温度计算,二为混凝土养护期间的温度计算。
预计最不利施工时间为2016年1月前后,混凝土施工平均气温约为-5℃。
本工程墙体、框架柱混凝土拆模后拟采用粘贴一层塑料布,再用木条挂阻燃岩棉被保温。
楼板混凝土浇筑完毕,采用铺一层塑料布,再铺一层阻燃岩棉被保温。
以下分别验算各部位混凝土采用以上保温措施能否满足抗冻要求。
一、混凝土入模温度计算:本工程混凝土为商品混凝土,要求混凝土拌合物到现场后出罐车温度不得小于15℃。
1.混凝土入模温度T2=T1-(αt1+0.032n)(T1-Ta)式中:T1——混凝土拌合物出罐车温度(℃)取15℃T2——混凝土拌合物入模温度(℃)ti——混凝土拌合物自运输到浇筑时的时间(h)取10min 30min n——混凝土拌合物运转次数取1次Ta——混凝土拌合物运输时的环境温度(℃)取-10℃α——温度损失系数(h=1)取0.25T2=15-(0.25×30÷60+0.032×1)×(15+10)=13.16℃11.08 2.考虑模板和钢筋吸热影响,混凝土成型完成的温度T3=(CcmcT2+CfmfTf+CsmsTs)/(Ccmc+Cfmf+Csms)式中:T3——考虑模板和钢筋吸热影响,混凝土成型完成时的温度(℃)CC——混凝土的比热容(kJ/kg·k)取1.0kJ/kg·kCf——模板的比热容(kJ/kg·k)墙、楼板15mm厚木胶合板取2.1kJ/kg·kCs——钢筋的比热容(kJ/kg·k)取0.48kJ/kg·kmC——每m3混凝土重量(kg)取2500kgmf——每m3混凝土相接触的模板重量(kg)墙、楼板15mm厚木胶合板取99.96kgms——每m3混凝土相接触的钢筋重量(kg)取100kgTf——模板温度,采用当时的环境温度(℃)取-10℃T3——钢筋温度,采用当时的环境温度(℃)取-10℃计算:C35墙体混凝土(取木胶合板计算)T3=(1×2500×13.16 11.08-2.1×99.96×10-0.48×100×10)/(1×2500+2.1×99.96+0.48×100)=10.99℃9.11℃C35梁、板混凝土(取木胶合板计算)T3=(1×2500×13.16 11.08-2.1×99.96×10-0.48×100×10)/(1×2500+2.1×99.96+0.48×100)=10.99℃9.11℃二、用综合蓄热法混凝土养护期间温度计算混凝土蓄热养护开始到任一时刻t的平均温度Tm =1/(Vcet)[ψe-Vce·t-(η/θ)×e-Vce·t+η/θ-ψ]+Tm·a其中ψ、η、θ为综合参数,按下式计算:θ=(ω·K·M)/(Vce ·Cc·ρc)ψ=(Vce ·Qce·mce)/(Vce·Cc·ρc-ω·K·M)η=T3-Tm·a+ψ式中:Tm——混凝土蓄热养护开始到任一时刻t的平均温度(℃)t——混凝土蓄热养护开始到任一时刻的时间(h)Tm·a——混凝土蓄热养护开始任一时刻t的平均气温(℃)取-10℃ρc——混凝土的质量密度(kg/m3)取2500kg/m3mCe——每m3混凝土水泥用量(kg/m3) C35混凝土取288kg/m3CC——混凝土的比热容(kJ/kg·k)取1.0kJ/kg·kQCe——水泥水化积累最终放热量(kJ/kg)取350kJ/kgVCe——水泥水化速度系数(h-1)取0.013h-1ω——透风系数取1.3M——结构表面系数(m-1)墙取5.0m-1,楼板取7.5m-1 K——结构围护层的总传热系数(kJ/㎡·h·k)按下式计算:K=3.6/(0.04+∑di/Ki)式中:di——第i层围护层厚度(m)保温棉毡被取0.008mKi——第i层围护层的导热系数(W/m· K)保温棉毡取0.03W/m·K 墙、楼板围护层传热系数K=3.6/(0.04+0.008÷0.030)=11.74kJ/㎡·h·ke——自然对数底取2.721.ψ、η、θ综合参数计算:θ墙=(1.3×15.0×5.0)/(0.013×1×2500)=2.35θ楼板=(1.3×15.0×7.5)/(0.013×1×2500)=3.52ψC30墙=(0.013×350×288)/(0.013×1×2500-1.3×11.74×5.0)=-29.91ψC30楼板=(0.013×350×288)/(0.013×1×2500-1.3×11.74×7.5)=-15.99ηC30墙=10.99 9.11+10-29.91=-8.92 -10.8ηC30楼板=10.99 9.11+10-15.99=5.00 3.122.t(混凝土蓄热养护开始到任一时刻的时间)的计算当采用综合蓄热法条件养护,C35混凝土墙ψC45墙/Tm·a=29.91/10=2.991≥1.5, C35混凝土楼板ψC40楼板/Tm·a=15.99/10=1.599≥1.5,且墙体K·M=11.74×5=58.70>50,楼板K·M=11.74×7.5=88.04>50,所以直接按下列公式计算蓄热冷却至0℃的时间to C35混凝土墙To=1/Vce ×ln(ψC35墙/Tm·a)=(1/0.013)×ln(29.91/10)=84.29hC35混凝土楼板To=1/Vce ×ln(ψC35楼板/Tm·a)=(1/0.013)×ln(15.99/10)=36.10h3.混凝土蓄热养护开始到任一时刻t(取混凝土冷却至0℃的时间即t=to)的平均温度C35混凝土墙体TC30墙=1/(0.013×84.29)×[-29.91×2.72-0.013×84.29-(-8.92 10.8/2.35)×2.72-2.35×0.013×84.29+(-8.92 10.8/2.35)-(-29.91)]-10=5.66℃ 4.29℃C35楼板TC30楼板=1/(0.013×36.10)×[-15.99×2.72-0.013×36.10-(5.00 3.12/3.52)×2.72-3.52×0.013×55.7+(5.00 3.12/3.52)-(-15.99)]-10=9.79℃ 4.53℃4.计算混凝土等效龄期t=αr·tT式中:t——等效龄期(h)αr——温度为T℃时(冬施计算手册996页查表17-11并根据内插法计算得出:C35墙体5.66℃ 4.29℃取0.44 0.35, C35楼板9.79℃ 4.53℃取0.57 0.36)时的等效系数——温度为T℃时所需的持续时间(h) C35墙体取98.1h,C35楼板取55.7h tT根据标准养护试块统计,C35混凝土20℃时19h强度等级达到4N/mm2以上。
附件2:大体积混凝土热工计算1、主墩承台热工计算主墩承台的混凝土浇筑时正值夏季高温天气(7月~8月), 东莞市累年各月平均气温、平均最高气温见下表:4.1、砼的拌和温度砼搅拌后的出机温度,按照下式计算:C W T C W T c ∙∙∑=∙∑i式中:T c --- 砼的拌和温度(℃); W --- 各种材料的重量(kg );C ---- 各种材料的比热(kJ/kg •K); T i --- 各种材料的初始温度(℃)混凝土拌和温度计算表2、上表温度栏中水泥、粉煤灰、减水剂均为太阳直晒温度,拌合水、砂、碎石为采用降温措施后的温度。
由此可得出采取降温措施的混凝土拌和温度:26.2491.260268291.54==∑∑=WC WC T T i c ℃4.2、砼的浇筑温度砼搅拌后的浇筑温度,按照下式计算:)()n 321c q c j -(A A A A T T T T +⋅⋅⋅+++∙+=式中:T j --- 砼的浇筑温度(℃); T c --- 砼的拌和温度(℃);T q ---- 砼运输和浇筑时的室外气温,取28℃; A 1~A n --- 温度损失系数 砼装、卸和转运,每次A=0.032;砼运输时,A=θτ ,τ为运输时间(min );砼浇筑过程中A=0.003τ,τ为浇捣时间(min )。
砼出机拌和温度按照计算取值,为26.24℃;砼运输和浇筑时的室外气温按照平均温度取值28℃; 砼运输罐车运输时间为45min ,砼泵车下料时间约12min ,砼分层厚度为30cm ,每层砼(57.4m 3)从振捣至浇筑完毕预计约2小时。
整个承台(分三次浇筑)每次浇筑完毕预计最大用时12小时。
温度损失系数值: 装料:A 1=0.032运输:A 2=0.0042×45=0.189 砼罐车卸料:A 3=0.032砼泵车下料:A 4=0.0042×12=0.05 浇捣:A 5=0.003×2×60=0.36∑==51i i A 0.663故:)()n 321c q c j -(A A A A T T T T +⋅⋅⋅+++∙+== 26.24+(28.0-26.24)×0.663 = 27.41 ℃ 如不计入浇捣影响A 5,则:∑==41i i A 0.303此时:)()n 321c q c j -(A A A A T T T T +⋅⋅⋅+++∙+== 26.24+(28.0-26.24)×0.303= 26.77 ℃4.3、砼的绝热温升)()(ττ-m h e -1∙=T T式中:T (τ) --- 在τ龄期时砼的绝热温升(℃); T h ---- 砼的最终绝热温升(℃),ρC WQT =h ; e ----- 自然常数,取值为2.718;m ----- 与水泥品种、浇捣时温度有关的经验系数,见下表, 取28℃时的m 值,内插求得m=0.397;τ----- 龄期(d )W ----- 每m 3砼中水泥用量(kg/m 3);Q ----- 每kg 水泥水化热量(J/kg ),取值335J/kg ;(《查简明施工计算手册》第572页表10--39)C ----- 砼的比热,取值为0.96(J/kg •K )(《查简明施工计算手册》第571页表10—38)ρ ----- 砼的容重,取为2400kg/m 3。
