地铁防水工程施工工艺及施工方案

  • 格式:doc
  • 大小:244.50 KB
  • 文档页数:11

下载文档原格式

  / 11
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地铁防水工程施工工艺及施工方案

目录

目录 (1)

1、编制依据 (2)

2、工程概况 (2)

3、隧道防水设计要求 (2)

4、施工准备 (2)

5、接缝防水施工工艺 (3)

6、防水板、止水带施工工艺 (5)

7、防水板施工质量检查及验收标准 (8)

8、细部及特殊部处理 (9)

9、防水板成品保护 (9)

10、防水板施工对环境和安全条件的要求 (10)

11、质量保证措施 (10)

12、防水工程施工组织措施 (11)

1、编制依据

1.1、《地下工程防水技术规范》 GB50108-2008

1.2、《地下防水工程质量验收规范》 GB50208-2008

1.3、《高分子防水材料(第二部分止水带)》(GB/18173.2-2000)

1.4、本项目建筑施工图、结构施工图

1.4、本工程防水工程施工应严格遵守上述规范及施工图的规定。

2、工程概况

工程的详细描述。

3、隧道防水设计要求

本工程隧道结构防水设计要求:

3.1、隧道结构防水等级定为二级,结构不允许漏水,隧道顶部不允许漏水,侧墙表面允许有少量、偶见的湿渍,总湿渍不应大于总面积的6/1000,任100m防水面积上的湿渍不超过4处,任一湿渍的面积不应大于0.2m2。

3.2、接缝防水

1)、变形缝约30m一道,缝宽30m。防水材料选用止水带、双组份聚硫橡胶、聚氨酯橡胶、聚合物砂浆等。

2)施工缝分纵向施工缝和环向施工缝,环向施工缝一般8m一道,纵向施工缝施少设,其防水具体做法为搭接面凿毛、清洗干燥后,在施工缝的断面上设置3mm厚镀锌钢板止水带。

3)隧道结构底板、侧墙采用1.5mm厚PVC防水板。顶板采用非焦油双组分聚氨酯防水涂料,厚度不应小于2.5mm。

3.3、附加外防水层

1)、顶板:采用1.5mm厚PVC防水板,采用细石混凝土进行保护;

2)、侧墙:采用1.5mm厚PVC防水板,设置钢板桩支护段采用砖墙保护;

3)、底板:采用1.5mm厚PVC防水板,采用细石混凝土进行保护;

4)、收口处理:在防水板和涂料之间采用自粘改性沥青卷材、外贴式止水带或与其材料相容的其它材料进行收口处理。

4、施工准备

4.1、材料准备:PVC防水板(厚1.5mm)、中埋式止水带、背贴式止水带、双组分聚硫密封胶、自粘改性沥青防水卷材。

4.2、施工机具准备:

基层清理:小平铲、吹灰器、扫帚;

卷材铺贴:弹线盒、剪刀、壁纸刀、卷材展铺器;

卷材热熔施工:双焊缝自动焊接机、手持焊枪;

其它机具足量配备。

4.3、基层准备:

1)基层坚实、平整、干燥、干净,并会同监理工程师严格执行交接检查;

2)平立面交接处、转折处、阴阳角、管根等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于50mm;

3)穿出基层的构件须安装完毕后方可进行防水施工;

4)底板砼垫层应无明水,但需热熔满粘附加层的基层应干燥、干净;侧墙及顶板基层应干燥。

4.4、消防安全准备:

做好安全、消防准备工作,现场配备足够的消防器材,确保消防道路的畅通。

5、接缝防水施工工艺

是由于结构不同刚度、不均匀受力及考虑到砼结构胀缩而设置的结构缝隙,位于断面发生变化处、各出入口衔接处设置,是防水处理也是结构自防水中的关键环节之一。

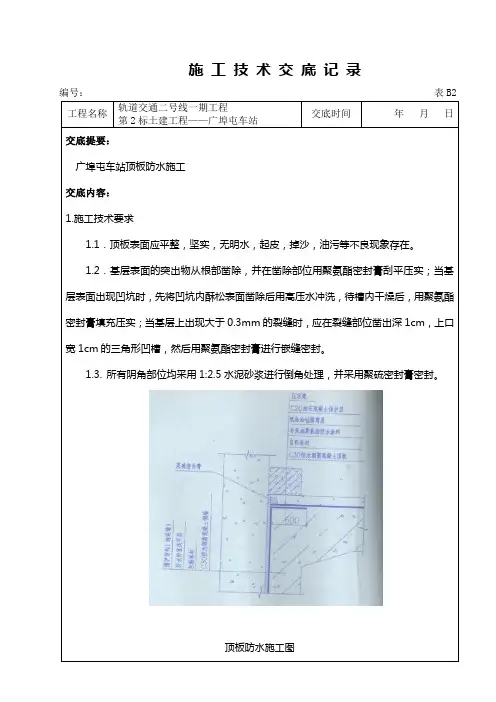

变形缝部位采用中埋式橡胶止水带和背贴式橡胶止水带的防水处理做法。顶板和侧墙处于结构背水面设置不锈钢接水槽。变形缝的宽度为20mm,用油漆标明位置,构造见图3-4变形缝防水示意图

底板接缝

侧墙接缝

顶板接缝

施工要点:

(1)变形缝部位的混凝土应进行充分的振捣,保证止水带与混凝土之间咬合密实。钢边橡胶止水带应定位准确,要求止水带纵向轴线与变形缝对齐。

(2)中埋式注浆止水带固定在钢筋上的间距不大于40cm,固定应牢固可靠,避免浇筑和振捣混凝土时止水带变形移位影响防水效果,振捣时严禁振捣棒触及止水带。

(3)背贴式止水带与防水板之间应不透水焊接,焊接部位牢固可靠;止水带采用对接法连接,但应保证连接部位的抗拉强度不得小于母材强度的80%;连接部位不得位于结构转角等应力集中部位;采用手工焊接的部位应重点加强。

6、防水板、止水带施工工艺

根据结构施工的要求,进行分段分层进行施工:

每一施工段防水层施工顺序:砼垫层施工--底板防水层铺设—细石砼保护层施工—下层边墙防水层施工—上层边墙防水层施工—顶板防水层施工

1、底板防水层施工

(1)基坑垫层施工

基坑开挖至设计标高后,铺设150mm厚C15混凝土垫层,并作养护。

(2)铺设PVC防水板及焊接

将1.5mm厚PVC防水板空铺在C15混凝土垫层上,应平整顺直、不得扭曲。应横向布置,以尽量减少接头。所有施工缝部位的防水板预留长度均超过预留搭接钢筋顶端最少40cm,也可将预留部分卷起后固定,并注意保护。

防水板采用热熔法手工焊接在塑料圆垫片上,焊接牢固可靠,避免浇筑和振捣混凝土时防水板脱落。

防水板固定时注意不得拉得过紧或出现大的鼓包,铺设好的防水板应与基面凹凸起伏一致,保持自然、平整、伏贴,以免影响灌注混凝土的尺寸或使防水板脱离圆垫片。

防水板之间接缝采用双焊缝进行热熔焊接,搭接宽度10cm。焊接完毕后采用检漏器进行充气检测,充气压力为0.25Mpa,保持该压力不少于15分钟,允许压力下降10%。如压力持续下降,应查出漏气部位并对漏气部位进行全面的手工补焊。

(3)安装中埋式、背贴式止水带

沿施工缝或变形缝的位置安装环向及纵向背贴式止水带。使用手动热风焊枪将背贴式PVC止水带焊在相应位置处的防水板上,中埋式、背贴式止水带要求顺直,其中心线必须与施工缝或变形缝重合,要求焊接牢固。

(4)防水板覆盖前的质量验收

由监理有关人员现场对防水板的施工质量进行全面检查,经验收合格后,方可进行下一道工序。

(5)铺设保护层

在底板防水层铺设完毕后,应立即进行5cm厚的细石混凝土刚性保护层。待其强度达到70%时方可上人进行下一步施工。

2、边墙防水板施工(采用PVC垫片固定法)

(1)120mm厚砖墙保护层

侧墙砌筑120mm厚砖墙,注意砖墙平整顺直。

(2)铺设PVC防水板及焊接

将防水板沿立墙方向(或环向)铺设,搭接边宽度为本10cm。用手动焊枪将防水板与PVC垫片一一点焊固定。铺设时,应合理布置,尽量减少接头。

铺设防水板时,应注意根据基层的凸凹不平度来确定PVC防水板的松弛度。如果太紧,浇筑砼时易拉坏防水板。反之太松,浇筑砼时防水板易扭曲、折叠,同样拉坏防水板。

(3)安装中埋式、背贴式止水带

同底板防水层作法

(4)防水板覆盖前的质量验收
