外墙石材幕墙工程质量标准工法示范
- 格式:ppt
- 大小:6.18 MB
- 文档页数:49
高层建筑外墙干挂石材幕墙施工工法1、工法特点1、板材之间独立受力独立安装,独立更换,节点做法灵活。
2、连接可靠,对石板的消弱较小,减少连接部位石材局部破坏,使石材面板有较高的抗震能力。
3、可准确控制石材表面与龙骨的间距,确保石材幕墙表面平整。
4、工厂化施工程度高,板材上墙后调整工作量少。
5、不受外立面尺寸的限制,亦可达到石材装修要求,装修灵活。
二、适用范围“干挂”工艺,一般多用于钢筋混凝土结构,非抗震设计或抗震设防烈度不大于7度的工业与民用建筑石材幕墙工程施工。
不宜用于砖墙和轻型、加气混凝土墙。
三、工艺原理“干挂”工艺的原理是直接在板材上打孔并通过固定的在结构物上的预埋件和与其相连的金属挂件,悬挂饰面板材,使分散的板材之间相互连接为一体,成为结构体外的一层装饰面。
这种工艺在石材背面不需要灌注砂浆或细石混凝土,而是靠连接件、锚固预埋件基本的强度承受饰面传递过来的外力,在石板材与墙体间形成一定宽度的空气层。
4、工艺流程及操作要点吊篮安装后置预埋件安装石材切槽测量放线保温材料施工装配组件型钢骨架安装现场排号石材饰面板安装板缝耐候密封胶隐蔽验收刷防锈漆板面清理、验收安装质量检查胶缝质量检查吊篮拆除施工准备隐蔽验收刷防锈漆1、施工工艺流程施工准备→吊篮安装→测量放线→后置预埋件安装→外墙保温材料施工→型钢骨架制作安装(焊接点清理并防腐)→石材搬运→石材饰面板安装→清理板缝嵌泡沫条打密封胶→细部处理→板面清洁→验收→吊篮拆除。
2、施工准备:石材饰面的主体结构已完成,并经验收合格,满足操作要求,并经验收合格。
3、吊篮安装:安装电动吊篮,仔细查看电动吊篮型号、额定载荷值、升降速度、悬挂机构重量等项目,严禁超负荷操作。
4、测量放线:清理预做饰面石材的结构表面,按照设计弹出定位线和分隔线。
测量时应控制分配测量误差,不能使误差积累。
5、后置预埋件安装根据施工图纸,使用膨胀螺栓和化学螺栓固定后置锚板,后置预埋件锚固安装完毕后要对其检查和校核。

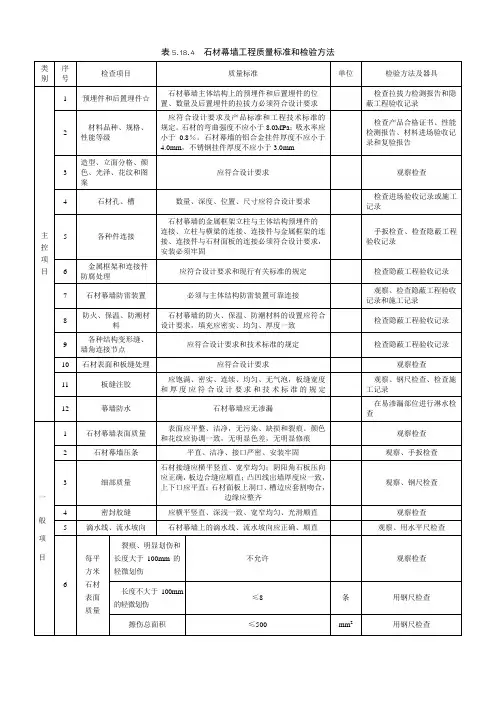

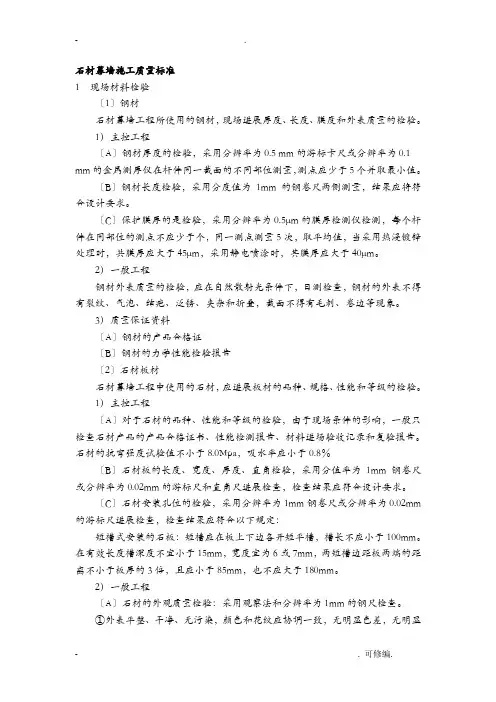

石材幕墙施工质量标准1 现场材料检验〔1〕钢材石材幕墙工程所使用的钢材,现场进展厚度、长度、膜度和外表质量的检验。
1)主控工程〔A〕钢材厚度的检验,采用分辨率为0.5 mm的游标卡尺或分辨率为0.1 mm的金属测厚仪在杆件同一截面的不同部位测量,测点应少于5个并取最小值。
〔B〕钢材长度检验,采用分度值为1mm的钢卷尺两侧测量,结果应将符合设计要求。
〔C〕保护膜厚的是检验,采用分辨率为0.5μm的膜厚检测仪检测,每个杆件在同部位的测点不应少于个,同一测点测量5次,取平均值,当采用热浸镀锌处理时,共膜厚应大于45μm,采用静电喷涂时,其膜厚应大于40μm。
2)一般工程钢材外表质量的检验,应在自然散射光条件下,目测检查,钢材的外表不得有裂纹、气泡、结疤、泛锈、夹杂和折叠,截面不得有毛刺、卷边等现象。
3)质量保证资料〔A〕钢材的产品合格证〔B〕钢材的力学性能检验报告〔2〕石材板材石材幕墙工程中使用的石材,应进展板材的品种、规格、性能和等级的检验。
1)主控工程〔A〕对于石材的品种、性能和等级的检验,由于现场条件的影响,一般只检查石材产品的产品合格证书、性能检测报告、材料进场验收记录和复验报告。
石材的抗弯强度试验值不小于8.0Mpa,吸水率应小于0.8%〔B〕石材板的长度、宽度、厚度、直角检验,采用分值率为1mm钢卷尺或分辨率为0.02mm的游标尺和直角尺进展检查,检查结果应符合设计要求。
〔C〕石材安装孔位的检验,采用分辨率为1mm钢卷尺或分辨率为0.02mm 的游标尺进展检查,检查结果应符合以下规定:短槽式安装的石板:短槽应在板上下边各开短平槽,槽长不应小于100mm。
在有效长度槽深度不宜小于15mm,宽度宜为6或7mm,两短槽边距板两端的距离不小于板厚的3倍,且应小于85mm,也不应大于180mm。
2)一般工程〔A〕石材的外观质量检验:采用观察法和分辨率为1mm的钢尺检查。
①外表平整、干净、无污染,颜色和花纹应协调一致,无明显色差,无明显修复痕迹。

施工工艺建筑物外立面石材幕墙的施工方法与质量管理施工工艺:建筑物外立面石材幕墙的施工方法与质量管理建筑物外立面的石材幕墙在现代建筑中具有重要的装饰功能和保护作用。
正确的施工方法和质量管理对于保证幕墙的稳定性和美观度至关重要。
本文将介绍建筑物外立面石材幕墙的施工过程及质量管理要点,以帮助相关从业人员提高施工质量。
一、前期准备工作在进行施工之前,必须进行充分的前期准备工作。
首先,要进行建筑物的全面测量和勘察工作,确定幕墙的设计方案和施工要求。
其次,要对石材幕墙的材料进行检查和验收,确保符合相关标准和规范。
最后,要合理安排施工人员和机械设备,确保施工人力和物力的充足。
二、石材幕墙的施工方法石材幕墙的施工方法主要包括幕墙框架的安装、石材板材的安装、密封胶的涂布以及幕墙的调试和保养等几个关键步骤。
1. 幕墙框架的安装幕墙框架的安装是整个施工过程的首要环节。
首先,要根据图纸和设计要求,搭建好临时的工作平台和脚手架。
然后,将预制好的幕墙框架吊装到指定位置,并进行校正和固定。
在安装过程中,要注意保持框架的垂直和水平度,确保幕墙的整体稳定性。
2. 石材板材的安装石材板材的安装主要包括石材预制件的制作、板材的定位和安装以及板材之间的连接等环节。
首先,要根据设计图纸进行石材板材的预制,确保尺寸和形状的准确性。
然后,将石材板材按照预定位置进行定位和安装,并采用适当的固定措施,如使用专用的角码、角铁等。
在安装过程中,要注意保持板材之间的平整度和间隙的一致性,确保整个石材幕墙的外观效果。
3. 密封胶的涂布密封胶的涂布是石材幕墙施工中非常重要的一环。
密封胶的涂布主要用于填充板材之间的缝隙,增强幕墙的密封性和抗风压能力。
在涂布密封胶之前,要先进行材料的准备和胶槽的清洁工作。
然后,根据设计要求,将密封胶均匀地涂布到板材之间的缝隙中,并使用专用的工具进行抹平和收口。
在涂布过程中,要注意胶层的厚度和匀度,确保密封效果的稳定性。
4. 幕墙的调试和保养幕墙施工完成之后,还需要进行调试和保养工作。

石材幕墙工程施工工艺标准(QB-CNCEC J030703-2004)1 适用范围本工艺标准适用于建筑高度不大于100m,抗震设防烈度不大于8度的石材幕墙工程的施工。
2 施工准备2.1 原材料、半成品的要求2.1.1 石材幕墙所选用的材料应符合国家现行产品标准的规定,同时应有出厂合格证,质保书及必要的检验报告。
2.1.2 幕墙石材宜选用火成岩,石材吸水率应小于0.8%。
花岗石板材的弯曲强度应经法定检测机构检测确定,其弯曲强度标准值不应小于8.0MPa。
2.1.3 石材表面应采用机构进行加工,加工后的表面应用高压水冲洗或和水和刷子清理,严禁用溶剂型的化学清洁剂清洗石材。
2.1.4幕墙宜采用岩棉、矿棉、玻璃棉、防火板等不燃烧性或难燃烧性材料作隔热保温材料,同时应采用铝箔或塑料薄膜包装的复合材料作为防水和防潮材料。
2.1.5 金属材料和零配件除不锈钢外,钢材应进行表面热锌处理,铝合金应进行表面阳极氧化处理。
2.1.6 幕墙采用的不锈钢、各种结构钢、铝型材、紧固件的品质和技术性能必须符合现行国家标准的规定。
高度超过40mm幕墙应采用高耐候结构钢,并应在其表面涂刷防腐涂料。
2.1.7 硅酮结构密封胶、硅酮耐候密封胶必须有与所接触材料的相容性试验报告。
橡胶条应有成分分析报告和质保年限证书。
2.2 主要工机具主要工机具见表2.2。
2.3 作业条件2.3.1 主体结构完工,并达到施工验收规范的要求,可能对幕墙施工环境造成严重污染的分项工程已施工完。
2.3.2 幕墙与主体结构连接的预埋件,已按设计要求埋设。
2.3.3 吊篮等垂直运输设备安设就位,脚手架、操作平台已搭设完毕并经过安全验收。
2.3.4 幕墙的构件和附件的材料品种、规格、色泽和性能应符合设计要求。
2.3.5 幕墙施工方案已编制,并经审批。
2.4 作业人员主要操作人员要持证上岗。
3 施工工艺3.1 工艺流程3.2 操作工艺3.2.1 测量放线3.2.1.1复查由土建方移交的基准线3.2.1.2放标准线,在每一层将室内标高线移至外墙施工面,并进行检查;在石材挂板放线前,应首先对建筑物外形尺寸进行偏差测量,根据测量结果,确定出干挂板的基准面。
石材幕墙工程施工工艺工法1 前言1.1 工艺工法概况石材幕墙不同于传统的外墙饰面,而是采用干挂工艺,是一种独立的融建筑技术和建筑艺术为一体的围护结构体系。
它在国际上有着较长的发展历史,在国内也有二十多年迅猛发展的历史。
目前国内建筑幕墙预计平均年产量约3000万平方米,幕墙施工技术也在不断的提高和成熟。
石材幕墙就是目前建筑高级装饰品种的一种。
1.2 工艺原理石材幕墙是利用金属挂件将石材饰面直接悬挂在立体结构上。
石材饰面的分格既要满足建筑立面造型要求;也要注意石材饰面的尺寸和厚度,保证石材饰面板在各种荷载(重力、风载、地震荷载和温度应力)作用下的强度要求。
2 工艺工法特点2.1石材幕墙的干挂石材一般在1㎡以内,块材较小,厚度为20~30㎜。
干挂石材可以挂在钢型材或铝合金型材的横梁和立柱上,固定在实体结构墙上,还可以直接通过金属件与结构墙连接,每块石板单独受力,各自工作。
2.2石材为天然材料,其力学性能离散性大,即使同一产地的石材性质也有差异;在石材中有很多裂缝,随时间推移会有所发展;石板重量大,固定困难。
3 适用范围适用于建筑高度不大于100m,抗震设防烈度不大于8度的民用建筑石材幕墙工程。
4 主要引用标准《金属与石材幕墙工程技术规范》(JGJ l33)《建筑幕墙》(JG3035)《钢结构工程施工质量验收规范》(GB50205)5 施工方法石材幕墙的施工应在主体工程验收后进行,先将竖向龙骨(槽钢)的转接件(角码)与预埋件焊接好后,再将竖向钢龙骨(槽钢)与转接件(角码)焊接(或不锈钢螺栓连接),最后横龙骨角钢再与竖向龙骨(槽钢)焊接(或不锈钢螺栓连接),形成框架后,石材面板通过不锈钢(铝矽镁)挂件与横向龙骨不锈钢螺栓连接,调整后固定。
6 工艺流程及操作要点6.1 施工工艺流程石材幕墙施工工艺流程详见图1。
6.2 操作要点6.2.1 施工准备1 根据设计意图及实际结构尺寸完善分格设计、节点设计,并做出翻样图。
第三节石材幕墙施工工艺一、结构简介石材幕墙立柱采用角钢,横梁为槽钢,用幕墙立柱通过转接件固定在预埋件上,在横梁上安装不锈钢干挂件,将开好槽并组好小单元的的石材面板挂在挂件上,然后注胶。
安装工艺流程:测量放线→连接件安装→钢架安装→挂件安装→石材安装→清理打胶→石材防护二、施工方法1.测量放线(1)测量放线工依据总包单位提供的基准点线和水准点。
再用全站仪在底楼放出外控制线,用激光垂直仪,将控制点引至标准层顶层进行定位。
依据外控制线以与水平标高点,定出幕墙安装控制线。
为保证不受其它因素影响,垂直钢线每2层一个固定支点,水平钢线每4米一个固定支点。
(填写测量放线记录表,报监礼验收,验收后进入下道工序。
)(2)将各洞口相对轴线标高尺寸全部量出来。
(3)结构弹线a.立柱的安装,依据放线的位置进行安装。
安装立柱施工一般是从下开始,然后向上安装。

b.放线组施工人员首先在预埋件上依据施工图标高尺寸弹出各层间的横向墨线,作为定位基准线(图示)。
纵向分格墨线2.转接件安装根据设计要求和预埋件所弹控制线,进行转接件安装,转接件是通过不锈钢螺栓固定的埋件上,安装时必须保证转接件的标高、前后、左右偏差,如超过偏差允许围,则要进行调整。
3.钢骨架安装a.先对照施工图检查钢管立柱的加工孔位是否正确,然后用螺栓将钢管立柱与连接件连接,吊到安装部进行安装。
先将螺栓与转接件连接,进行初紧,然后进行调节。
b.钢管就位后,依据测量组所布置的钢丝线、进行调节,依据施工图进行安装检查,各尺寸符合要求后,对钢管进行直线的检查,确保钢管立柱的轴线偏差。
如图示:尺寸c.钢管立柱安装好后,开始安装槽钢横梁,用角码和螺栓安装到钢管立柱上。
4、钢挂件安装将钢挂件型材按图纸设计下料、打孔。
然后将钢挂件通过螺栓固定在角钢上,两者之间用橡胶垫片连成一体。
依据控制线进行标高,左右调节。
图示:5、石材进场验收:将花岗岩放在充足处,人在2米外观察,基本调和。
天然花岗岩的色差级一般分为A 、B 、C 三种,同一立面只能存在A 、B 两种或B 、C 两种,A 与C 绝不能在同一立面出现图示。

石材幕墙施工工艺标准1适用范围本标准适用于建筑工程中抗震设防烈度不大于8度的石材幕墙安装工程施工。
2施工准备2.1材料:工程中所选用的材料应符合国家现行产品标准的规定,应有出厂合格证和性能检测报告,其物理力学性能和耐候性能应符合设计要求。
2.1.1石材:幕墙所用石材的技术性能应符合国家现行标准《天然花冈石荒料》JC204、《天然花冈石建筑板材》JC205的规定,试验方法应符合国家现行标准《天然饰面石材试验方法》GB9966.1~GB9966.6的规定。
幕墙石材板宜选用火成岩,厚度应不小于25mm,采用火烧石板时应再增加3mm,单块板面积宜不大于1.5m2,其吸水率应小于0.8%,其弯曲强度应经法定检测机构检测,且不应小于8.0Mpa。
2.1.2构架材料2.1.2.1钢材:通常使用碳素结构钢、合金结构钢、耐候结构钢、不锈钢等,其材料的牌号与状态、化学成分、机械性能、规格尺寸应符合设计要求,其各项性能应符合现行国家标准《碳素结构钢》GB/T700、《合金结构钢》GB/T3077的规定,不锈钢件宜采用奥氏体不锈钢型材。
幕墙的钢骨架高度超过40m时,宜采用高耐候结构钢。
钢构件采用冷弯薄壁型钢时,其壁厚不得小于3.5mm,各项性能应符合现行国家标准《冷弯薄壁型钢结构技术规范》GBJ18的规定。
钢材表面采用热镀锌防腐处理时,其镀膜厚度应不小于45μm。
2.1.2.2铝合金型材:铝合金型材应采用高精度等级制品,色泽应均匀,表面应清洁,无皱折、无裂纹、无腐蚀斑点、无气泡、无膜层脱落等缺陷。
其精度等级、牌号与状态、化学成分、机械性能、规格尺寸、表面处理应符合现行国家标准《铝合金建筑型材》GB/T5237.1~5237.5的有关规定。
表面采用阳极氧化处理时,膜厚不应小于15μm。
2.1.3附材2.1.3.1紧固件:幕墙采用的各类非标五金件和各种卡件、螺栓、螺钉、螺柱、螺母等紧固件宜选用不锈钢制品,其规格、型号、机械性能应符合设计要求和现行国家标准《紧固件机械性能不锈钢螺栓、螺钉和螺柱》GB/T 3098.6和《紧固件机械性能不锈钢螺母》GB/T 3098.15的规定,并应有出厂合格证。
高层建筑外墙干挂石材幕墙施工工法一、工法特点1、板材之间独立受力独立安装,独立更换,节点做法灵活。
2、连接可靠,对石板的消弱较小,减少连接部位石材局部破坏,使石材面板有较高的抗震能力。
3、可准确控制石材表面与龙骨的间距,确保石材幕墙表面平整。
4、工厂化施工程度高,板材上墙后调整工作量少。
5、不受外立面尺寸的限制,亦可达到石材装修要求,装修灵活。
二、适用范围“干挂”工艺,一般多用于钢筋混凝土结构,非抗震设计或抗震设防烈度不大于7度的工业与民用建筑石材幕墙工程施工。
不宜用于砖墙和轻型、加气混凝土墙。
三、工艺原理“干挂”工艺的原理是直接在板材上打孔并通过固定的在结构物上的预埋件和与其相连的金属挂件,悬挂饰面板材,使分散的板材之间相互连接为一体,成为结构体外的一层装饰面。
这种工艺在石材背面不需要灌注砂浆或细石混凝土,而是靠连接件、锚固预埋件基本的强度承受饰面传递过来的外力,在石板材与墙体间形成一定宽度的空气层。
四、工艺流程及操作要点1、施工工艺流程施工准备→吊篮安装→测量放线→后置预埋件安装→外墙保温材料施工→型钢骨架制作安装(焊接点清理并防腐)→石材搬运→石材饰面板安装→清理板缝嵌泡沫条打密封胶→细部处理→板面清洁→验收→吊篮拆除。
2、施工准备:石材饰面的主体结构已完成,并经验收合格,满足操作要求,并经验收合格。
3、吊篮安装:安装电动吊篮,仔细查看电动吊篮型号、额定载荷值、升降速度、悬挂机构重量等项目,严禁超负荷操作。
4、测量放线:清理预做饰面石材的结构表面,按照设计弹出定位线和分隔线。
测量时应控制分配测量误差,不能使误差积累。
5、后置预埋件安装根据施工图纸,使用膨胀螺栓和化学螺栓固定后置锚板,后置预埋件锚固安装完毕后要对其检查和校核。
6、外墙保温材料施工外墙干挂石材一般使用无机防火保温板,即发泡水泥保温板。
它是目前墙体保温和墙体保温防火隔离带最理想的保温材料,其优点是:导热系数低,保温效果好,不燃烧,防水,与墙体粘结力强,强度高,无毒害放射物质,环保。
外墙石材幕墙工程质量标准学起来!
流程示意
施工管理—深化图纸:
1、施工前必须对石材图纸进行深化,明确埋件、主龙骨、次龙骨、钢架的规格尺寸及间距,并附计算书。
2、核对门窗洞的尺寸和位置并进行调整。
3、协调泛光照明、地面景观等专业,明确石材开孔的尺寸与位置
及石座落地标高。
施工管理—施工放样:
1、根据总包土建提供测设轴线控制网,对立柱位置,分层位置进
行放第一层垂直通线和发展水平通线,基于该线对后置埋板进行定位。
2、再按幕墙设计中的设计完成面外皮外形尺寸要求,根据石材在
横梁上的安装距离,以及横梁在立柱上的安装距离,定位立柱离墙距离。
3、根据石材立面分格的尺寸,定位横梁的上下倾斜角,左右跨度。
施工管理—材料确认:
1、施工单位切勿进行石材采购时应提供采购源石材样品,经与设
计师萨德基确认的涂料样板比对无误后,方可进行非常大面采购。
2、提供整套合同及设计中涉及的材料样品含:槽钢、角钢、石材
用胶、不锈钢五金配件等,经建设方检查,符合设计及合同要求后,
方可根据样品进行大面采购同规格、同材质材料。
曲江观山悦18、19、20#楼商业附房外墙干挂石材幕墙工程施工方案1、依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑装饰装修工程施工质量验收规范》 GB50210-20012、施工预备2.1材料要求:2.1.1石材:依照设计要求,确定石材的品种、颜色、花纹和尺寸规格,并严格操纵、检查其抗折、抗拉及抗压强度,吸水率、耐冻融循环等性能。
2.1.2合成树脂胶粘剂:用于粘贴石材背面的柔性背衬材料,要求具有防水和耐老化性能。
2.1.3玻璃纤维网格布:石材的背衬材料。
2.1.4防水胶泥:用于密封连接件。
2.1.5防污胶条:用于石材边缘防止污染。
2.1.6嵌缝膏:用于嵌填石材接缝。
2.1.7罩面涂料:用于大理石表面防风化、防污染。
2.1.8膨胀螺栓、连接铁件、连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需要的连接件的质量,必须符合要求。
2.2要紧机具:2.2.1台钻、无齿切割锯、冲击钻、手枪钻、力矩扳手、开口扳手、嵌缝枪、专用手推车、长卷尺、盒尺、锤子、各种形状的钢凿子、靠尺、铝制水平尺、方尺、多用刀、剪子、勾缝溜子、铅丝、弹线用的粉线民、墨斗、小白线、笤帚、铁锹、开刀、灰槽、灰桶、工具袋、手套、红铅笔等。
2.3作业条件:2.3.1检查石材的质量、规格、品种、数量、力学性能和物理性能是否符合设计要求,并进行表面处理工作。
2.3.2搭设双排架子处理结构基层,并作好隐预检记录,合格后方可进行安装工序。
2.3.3水电及设备、墙上预留预埋件已安装完。
垂直运输机具均事先预备好。
2.3.4对门窗已安装完毕,安装质量符合要求。
2.3.5对施工人员进行技术交底时,应强调技术措施、质量要求和成品爱护,尤其是架子拆除时,不得碰撞已完成的成品。
大面积施工前应先做样板,经质检部门鉴定合格后,方可组织班组施工。
3、操作工艺3.1工艺流程:→清理结构表面→结构上弹出垂直线→大角挂两竖直钢丝→工地收货→→挂水平位置→石料打孔→背面刷胶→贴柔性加强材料→→支底层板托架→放置底层板用其定位→调节与临时固定→灌M20水泥砂浆→设排水管→结构钻孔并插固定螺栓→镶不锈钢固定件→用胶粘剂灌下层墙板上孔→插入连接钢针→将胶粘剂灌入上层墙板的下孔内→临时固定上层墙板→钻孔插入膨胀螺栓→镶不锈钢固定件→镶顶层墙板→嵌板缝密封胶→饰面板刷二层罩面剂3.2工地收货:收货要设专人负责治理,要认真检查材料的规格、型号是否正确,与料单是否相符,发觉石材颜色明显不一致的,要单独码放,以便退还给厂家,如有裂纹、缺棱掉角的,要修理后再用,严峻的不得使用。
石材幕墙工程施工工艺标准10.3.1总则(1)为了使玻璃幕墙工程做到安全可靠、实用美观和经济合理,制定本标准。
(2)本标准适用于非抗震设计或6~8度抗震设计的民用建筑金属幕墙(以下简称金属幕墙)工程的制作、安装施工及验收。
(3)幕墙工程的设计、制作和安装施工的全过程应实行质量控制,幕墙工程的制作与安装施工企业,应制定内部质量控制标准。
(4)编制参考标准、规范及相关资料:《金属与石材幕墙工程技术规范》(JGJ133—2001);《建筑幕墙》(JG3035);《玻璃幕墙工程技术规范应用手册》(中国建筑工业出版社出版,陈建东主编);《建筑幕墙工程手册》(中国建筑工业出版社出版,赵西安编著);《幕墙工程施工手册》(中国计划出版社)。
10.3.2术语(1)建筑幕墙由金属框架与面板组成的,可相对于主体结构有微小位移的建筑外维护结构(2)石材幕墙面板为建筑石材的建筑幕墙(3)组合幕墙板材为玻璃、金属、石材等不同板材组成的建筑幕墙(4)斜建筑幕墙于水平面成大于75°小于90°角的建筑幕墙(5)单元式建筑幕墙将面板、横梁、立柱在工厂组装为幕墙单元,以幕墙单元形式在现场完成安装施工的有框幕墙(6)小单元建筑幕墙由金属副框、各种单块板材,采用金属挂钩与立柱、横梁连接的可拆装的建筑幕墙(7)硅酮结构密封胶玻璃幕墙中用与玻璃与金属构件、玻璃板与玻璃板、玻璃板与玻璃肋之间结构的硅酮粘结材料,简称硅酮结构胶(8)硅酮建筑密封胶幕墙嵌缝用的硅酮密封材料(9)双面胶带控制结构胶的设计位置和截面尺寸用的双面涂胶的聚胺基甲酸乙酯和聚乙烯低发泡材料(10)双金属腐蚀有不同的金属接或其它电子导体作为电极而形成的电偶腐蚀(11)相容性粘结密封材料之间或与其他材料接触时,相互不产生有害物力、化学反应的性能10.3.3基本规定(1)石材幕墙工程必须由具有资质的单位进行二次设计,并出具完整的施工图设计文件(2)石材幕墙工程设计部的影响建筑物的结构安全和主要使用功能,当涉及主体承重结构改动或增加荷载时,必须由原设计结构单位或具备相应资质的设计单位查有关原始材料,对既有建筑结构的安全性进行检验、确认(3)石材幕墙工程所使用的材料应按设计要求进行防火、防腐处理(4)石材幕墙工程所使用的结构粘结材料必须识中性硅酮结构密封胶,其性能必须符合《建筑硅酮结构密封胶》(GB16776)的规定,硅酮结构密封胶必须在有效期内使用(5)石材幕墙的框架与主体结构预埋件的连接,立柱与横梁的连接吉木墙板的安装必须符合设计要求,安装必须牢固(6)石材幕墙工程应由施工单位编制单项施工组织设计(7)施工单位应遵守有关环境保护的法律,法规,并应采取有效措施控制施工现场的各种粉尘、废气、废弃物、噪声、振动等对周围环境造成的污染和危害(8)石材幕墙工程必须有隐蔽验收记录10.3.4施工准备10.3.4.1技术准备(1)熟悉与审查施工图纸1)审查设计图纸是否完整、齐全2)审查设计图纸与说明书在内容上是否一致,以及设计图纸与其各组成部分之间有无矛盾和错误。
石材幕墙施工工艺及检测标准石材幕墙一般由石材、金属材料(埋件、龙骨、挂件及螺栓等)及干挂胶等组成。
石材幕墙材料的物理、力学耐候性能、抗压、抗折、弯曲程度、吸水率、放射性等均应符合规范要求,不仅在设计中要保证石材的各种荷载和作用产生的最大弯曲应力标准值在安全数值之内,在石材幕墙产品的施工中也应严格按规范执行。
1、依据:.《建筑幕墙》(JGJ 3035-1996)、《金属与石材幕墙工程技术规范》(JGJ 133-2001.《建筑幕墙质量验收标准》(GB50210)以及其它石材幕墙相关的建筑幕墙标准.2、适用范围:本施工工艺及检测标准适用于晶宫装饰公司的石材幕墙施工工程.3、施工准备3.1 材料3。
1。
1 石材幕墙工程使用的材料必须具备相应的出厂合格证、质保书和检验报告.3。
1.2石材幕墙工程中使用的铝合金型材,其壁厚、膜厚、硬度和表面质量等必须达到设计及规范要求。
3.1.3石材幕墙工程中使用的钢材,其厚度、长度、膜厚和表面质量等必须达到设计及规范要求。
3.1。
4石材幕墙工程中使用的面材,其品厚度、板材尺寸、外观质量等必须达到设计及规范要求。
3.1。
5石材幕墙工程中使用的硅酮结构密封胶、硅酮耐候密封胶及其它密封材料,其相容性、粘结拉伸性能、固化程度等必须达到设计及规范要求。
3。
2 主要机具:冲击钻、砂轮切割机、电焊机、螺丝刀、钳子、板手、线坠、水平尺、钢卷尺。
3.3 作业条件3。
3。
1 主体结构已施工完毕.主体施工时已按设计要求埋设预埋件。
预埋件位置准确,拉拔试验合格.3.3。
2 幕墙安装的施工组织设计已完成,并经有关部门审核批准.3。
3。
3幕墙材料按计划一次进足,并配套齐全。
构件和附件的材料品种、规格、色泽和性能符合设计要求。
3。
3。
4安装幕墙用的排架已搭设好.4、操作工艺4。
1 加工制作4.1.1 幕墙在制作前,应对建筑物的设计施工图进行核对,并应对已建的建筑物进行复测,按实测结果调整幕墙图纸中的偏差,经设计单位同意后方可加工组装.4.1.2 用硅酮结构密封胶粘结固定构件时,注胶应在温度15℃以上30℃以下、相对湿度50%以上、且洁净、通风的室内进行,胶的宽度、厚度应符合设计要求。
