房建工程全套技术方案及相关文件 (82)
- 格式:doc
- 大小:503.00 KB
- 文档页数:15
房建工程主要施工方案与技术措施一、测量定位建筑工程的测量放线工作是建筑施工的先导工序,要保证建筑的垂直度,几何形状、截面尺寸符合施工规范及设计要求,需要建立较高精度的测量控制网作为施工放样的依据,根据该楼的地理环境测量放线。
由富有经验的技术人员组成测量小组,为本工程提供测量服务。
建立测量设备管理制度,所有测量仪器均要经过校验后方可投入使用,采用预放、精放的方法进行多道复核,确定平面控制轴线,依据现场实际情况选取定位基准点,基础结构采用“外控法”进行平面网络控制。
主体结构采用“内控法”完成,利用激光铅垂仪测设。
测量施工方法如下:(1)根据建设单位提交的轴线控制点和水准点,测定出纵横各轴线,建立测量控制网,设置引桩,并做好引桩的保护工作,以确保轴线控制准确。
依据设计图纸对基础施工各条轴线进行复核无误后,进行平面控制轴线的布设,在施工中应加强测量放线工作,严格控制轴线尺寸。
(2)主体结构施工测量竖向控制采用“外控”和“内控”两种方法并用,相互校核,以保证测量准确无误。
1.外控法施工测量要点如下:(1)随框架柱主体结构层施工,用经纬仪将建筑大角处的主轴线投测到框架柱上,并弹出墨线用红漆标注。
每层放线时,由此向楼层投点控制。
(2)在±0.000 以下施工中,利用已建立的控制网点作为基础施工放样的依据,利用首级控制网点为依据进行核验。
(3)主体放线定位,对原轴线位置进行复核、校对,对原坐标轴有水准点进行校对,使原点复位正确,轴线方位闭合,做到允许的误差比规范要求缩小一个级别。
2.内控法施工测量要点如下:(1)±0.000以下结构完成后将确定的内控点以钢板标志固定在混凝土上。
即在一层底板预埋300mm×300mm×8mm 定位钢板,将控制点引测至钢板上用钢针刻划“十”字。
作为基准点,首层以上各层在基准点的正上方相应位置预留洞200mm×200mm(通视孔)用激光铅直仪和经纬仪配合将控制点逐层投递到楼层。

房建全套工程方案1. 引言本文档旨在提供一套完整的房建工程方案,包括设计、施工、装修等各个阶段的工作内容和流程。
通过本方案,能够帮助读者了解房建工程的整体过程,并在实际项目中有所借鉴和应用。
2. 设计阶段2.1 前期准备在开始设计阶段前,需要进行充分的前期准备工作。
包括但不限于:确定项目需求、进行可行性研究、制定预算和时间计划等。
这些准备工作为后续的设计工作提供了基础。
2.2 方案设计方案设计是设计阶段的核心任务之一。
在方案设计中,需要综合考虑建筑的功能、美观、经济性等因素,制定出最合理的设计方案。
设计方案要求符合相关法规和标准,并考虑到可持续发展和环境友好的因素。
2.3 施工图设计施工图设计是方案设计的延伸和细化,它将方案设计中的概念转化为具体的施工细节。
在施工图设计中,需要绘制详细的平面图、立面图、剖面图等,以便施工人员能够按照设计要求进行施工。
3. 施工阶段3.1 施工准备在开始施工前,需要进行充分的施工准备工作。
包括但不限于:制定施工方案、准备施工材料和设备、组建施工团队等。
这些准备工作能够提高施工效率和质量。
3.2 基础工程施工基础工程施工是房建工程的第一步,包括地基处理、桩基施工等。
在基础工程施工中,需要按照设计要求进行地质勘察、测量、挖土、灌浆等工作。
3.3 主体结构施工主体结构施工是房建工程的核心任务之一。
在主体结构施工中,需要进行混凝土浇筑、钢结构安装、砌体施工等。
施工过程中需要进行质量检查和验收,确保结构的安全和稳定。
3.4 安装工程施工安装工程施工包括给水排水、电气、暖通等工程的安装。
在安装工程施工中,需要按照设计要求进行管道敷设、电线布线、设备安装等工作。
3.5 室内装修施工室内装修施工是房建工程的最后一步,包括墙面装修、地面铺设、天花板吊装等。
在室内装修施工中,需要根据设计要求进行材料选购、施工工艺控制等。
4. 竣工验收阶段4.1 施工竣工验收施工竣工验收是整个房建工程的最后一项工作。

房建工程施工技术方案一、项目概况1.1 项目名称:XX住宅小区工程1.2 项目地点:XX市XX区1.3 项目规模:总建筑面积XXX平方米1.4 项目内容:包括多栋住宅楼、商业综合体和公共设施等二、总体技术方案2.1 分包管理:本工程采用分包管理模式,合理分配施工任务,提高工程管理效率。
2.2 施工组织:统一指挥,分工合作,严格按照施工计划组织施工活动。
2.3 安全保障:切实加强安全教育,落实安全管理措施,确保施工安全。
三、建筑工程施工技术方案3.1 地基处理:根据地质勘察报告,采用合适的地基处理方式,确保建筑物稳固。
3.2 主体结构施工:采用混凝土桩基础,钢筋混凝土框架结构,加固节点部位,提高整体结构承载能力。
3.3 外墙装饰:采用隔热隔音性能好的材料,美观且具有良好的防水性能。
3.4 室内装饰:统一设计效果,采用环保材料,确保装饰质量。
四、给排水及暖通工程施工技术方案4.1 给水管道:选用优质材料,合理设计管路,确保给水质量。
4.2 排水管道:采用优质PVC管材,合理坡度,保障排水畅通。
4.3 暖通空调:采用节能环保型空调设备,合理设计风管布局,确保室内空气质量。
五、电气及智能化工程施工技术方案5.1 电气装置:采用优质电气设备,合理布线,确保供电质量。
5.2 照明系统:采用LED照明灯具,提高照明效果,降低能耗。
5.3 智能化系统:统一规划,配备智能化控制设备,提高居住舒适度。
六、安全管理技术方案6.1 安全教育:加强员工安全教育,提高员工安全意识。
6.2 安全设备:配备必要的安全设备,确保施工现场安全。
6.3 作业操作规范:制定作业操作规范,加强施工过程管理。
七、质量管理技术方案7.1 质量监管:设立专门的质量监督部门,全程跟踪、监督施工质量。
7.2 质量验收:建立健全的质量验收制度,确保每一道工序和每个环节都有专人验收。
7.3 管理文件:建立质量管理档案,归档每一次施工质量检验记录,确保施工质量可追溯。

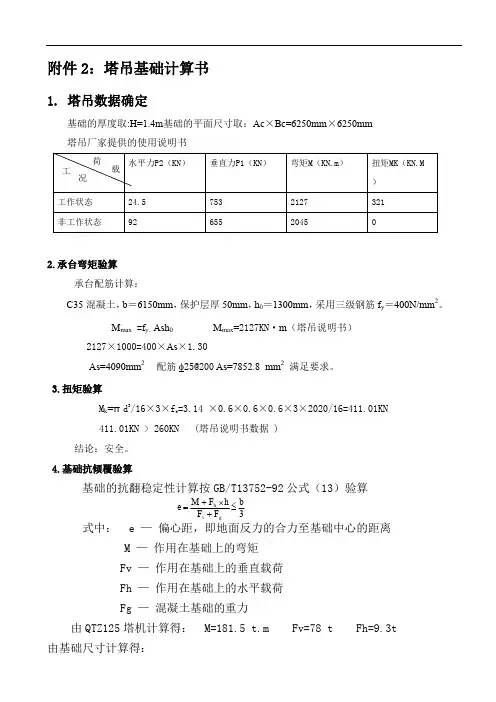

附件2:塔吊基础计算书1. 塔吊数据确定基础的厚度取:H=1.4m 基础的平面尺寸取:Ac ×Bc=6250mm ×6250mm塔吊厂家提供的使用说明书2.承台弯矩验算承台配筋计算:C35混凝土,b =6150mm ,保护层厚50mm ,h 0=1300mm ,采用三级钢筋f y =400N/mm 2。
M max =f y 。
Ash 0 M max =2127KN ·m (塔吊说明书)2127×1000=400×As ×1.30As=4090mm 2 配筋φ25@200 As=7852.8 mm 2 满足要求。
3.扭矩验算M k =πd 3/16×3×f t =3.14 ×0.6×0.6×0.6×3×2020/16=411.01KN411.01KN > 260KN (塔吊说明书数据 )结论:安全。
4.基础抗倾覆验算基础的抗翻稳定性计算按GB/T13752-92公式(13)验算式中: e — 偏心距,即地面反力的合力至基础中心的距离M — 作用在基础上的弯矩Fv — 作用在基础上的垂直载荷Fh — 作用在基础上的水平载荷Fg — 混凝土基础的重力由QTZ125塔机计算得: M=181.5 t.m Fv=78 t Fh=9.3t由基础尺寸计算得:3b F F h F M e g v h ≤+⨯+=Fg=128t则e=(181.5+9.3×1.4)/(78+128)=0.94≤b/3=2.1(m) ,稳定性符合要求。
5. 最大垂直荷载组合计算5.1 塔吊最大垂直荷载:P1max=540KN(塔吊使用说明书的数据)5.2 塔吊基础自重:G=6×6×1.4×25=1260KN5.3 塔基截面: A=6.25×6.25=39.06m25.4承载力计算地面压应力按GB13752-92公式(14)验算p B=2(F V+F g)/(3bl)=2(78+128)/[3×6.25×(6.25/2-0.94)]=10.1t/m2≤12t/m2根据计算, 地基的地耐力可以保证塔机的安全使用,故基础是安全的。

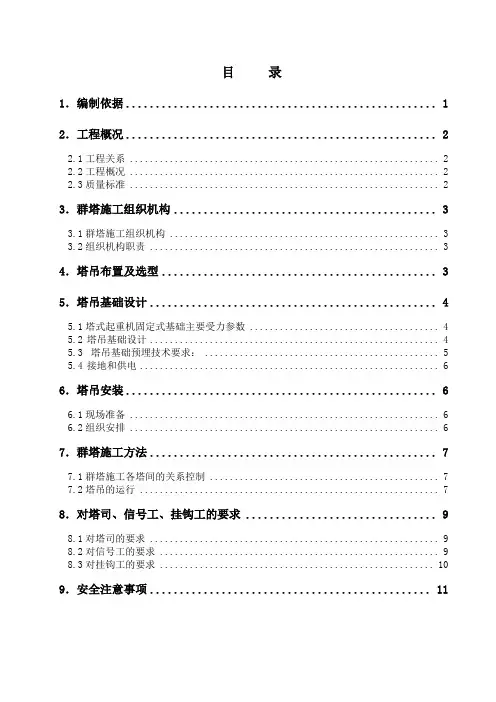

目录1.编制依据 (1)2.工程概况 (2)2.1工程关系 (2)2.2工程概况 (2)2.3质量标准 (2)3.群塔施工组织机构 (3)3.1群塔施工组织机构 (3)3.2组织机构职责 (3)4.塔吊布置及选型 (3)5.塔吊基础设计 (4)5.1塔式起重机固定式基础主要受力参数 (4)5.2塔吊基础设计 (4)5.3塔吊基础预埋技术要求: (5)5.4接地和供电 (6)6.塔吊安装 (6)6.1现场准备 (6)6.2组织安排 (6)7.群塔施工方法 (7)7.1群塔施工各塔间的关系控制 (7)7.2塔吊的运行 (7)8.对塔司、信号工、挂钩工的要求 (9)8.1对塔司的要求 (9)8.2对信号工的要求 (9)8.3对挂钩工的要求 (10)9.安全注意事项 (11)1.编制依据序号名称编号1 《中华人民共和国安全生产法》2014修订版2 《建筑起重机械安全监督管理规定》(建设部第166号令)3 《建设工程安全生产管理条例》(国务院第393号令)4 北京国际戏剧中心工程施工图5 北京国际戏剧中心工程施工组织设计6 TT7525-12/16(QTP300TM)、QTZ6013塔式起重机使用说明书7 勘察报告8 《塔式起重机安全规程》GB5144-20069 《塔式起重机》GB50301-200810 《起重机钢丝绳保养、维护、安装、检验和报废》GB/T5972-200911 《起重机械超载保护装置》GB12602-200912 《混凝土结构工程施工质量验收规范》GB50204-201513 《建筑施工安全检查标准》JGJ59-201114 《施工现场机械设备检查技术规程》JGJ160-201615 《建筑起重机安全评估技术规程》JGJ189-200916 《施工现场临时用电安全技术规范》JGJ46-200517 《建筑施工塔式起重机安装、使用、拆卸安全技术规程》JGJ196-201018 《建筑机械使用安全技术规程》JGJ33-201219 《建筑施工高空作业安全技术规程》JGJ80-201620 《北京市建筑工程施工安全操作规程》DBJ01-51-200321 《北京市建筑工程施工安全操作规程》DBJ01-62-2002《危险性较大的分部分项工程安全管理办法》建质[2009]87号2.工程概况2.1工程简介序号项目内容1 工程名称北京国际戏剧中心工程2 地理位置东城区王府井大街22号3 建设单位北京人民艺术剧院4 设计单位北京市建筑设计研究院有限公司5 监理单位北京鸿厦基建工程监理有限公司6 质量监督单位东城区质量技术监督局7 总承包单位北京城建亚泰建设集团有限公司8 建筑面积23326㎡9 招标范围基坑支护、应急排水及土方开挖、地基与基础、主体结构、建筑装饰装修、建筑屋面、给水、排水及采暖、通风与空调、建筑电气工程、消防工程、智能化工程、幕墙工程以及室外工程等设计图纸显示的全部工程10 承包性质施工总承包11 工期开工日期2019年02月28日竣工日期2021年04月12日12 要求质量达到国家工程质量验收规范合格标准,北京市建筑结构长城杯2.2工程概况北京国际戏剧中心工程总建筑面积23326m2,其中地上建筑面积6908m2,地下建筑面积16118m2。
房建施工技术方案标准化管理处编码[BBX968T-XBB8968-NNJ668-MM9N]施工方案及各分部分项工程施工技术方法本工程的施工组织管理采用项目部集中管理施工技术、材料供应、专业工种调度、施工计划统一安排。
1、原则要求:按先地下后地上的原则,将工程划分为基础及地下室结构、主体结构、内外装修、水电安装和收尾竣工五个阶段。
基础工程:测量放线,基坑支护及土方开挖,人工挖孔桩施工,桩承台、地梁土方开挖,捣砼垫层,砌砖模,做底板防水层,承台、地梁、底板钢筋绑扎,捣承台、地梁、底板砼,地下室钢筋砼结构工程。
主体结构:要密切围绕模板、钢筋、砼这三大工序组织施工,注意计算好支模所需材料及钢筋供应。
内外装修:要在结构进行到一定高度,插入内装修,在结构完成后全面进入外装修,立体交叉作业,安排好各工序的搭接。
水电安装:密切配合结构施工,完成设备基础砼浇捣,预埋套管及楼面预留孔洞工作。
收尾竣工:要抓紧,抓好修理、收头,并做好成品保护。
总之,土建、水、暖、电、卫及设备安装等各种工种、工序之间要密切配合,合理安排,组织流水施工,做到连续均衡生产。
工程主要施工方法施工测量1.1.1建立施工轴线控制建筑物必须建立有效施工轴线控制网。
建立施工轴线控制网,必须从整个施工过程考虑,从开挖、基础垫层和建筑物施工过程中的定轴线均能应用所建立的施工控制网。
将控制轴线及时投影到建筑面层上,然后根据控制轴线作柱墙线等细部放样,以备绑扎钢筋、立模板和浇筑混凝土之用。
1.1.2轴线控制1.基础轴线控制详见基础施工方案。
2.本工程主体轴线控制采取内控外校法。
在每层楼板砼初凝后进行十字控制线测设并弹墨于板面上。
在观测过程中,其测回归零差不大于12″。
在每层板上十字控制线相对应的地面控制点位置留设预留孔,作为十字控制线向上作垂直传递用。
内控网布设:依据平面定位图上有关墙体、洞口详细位置关系建立建筑物平面矩形内控制网,内控网布设成偏轴线1m。
内控基准点埋设方法:在高于基础面上埋设10cm×10cm 钢板,钢针刻划十字线,钢板通过锚爪与顶板焊牢,在向上的每层楼板的相应位置留洞(15cm×15cm),以便于基准点的竖向投测。
房建工程主要施工方案与技术措施第一节施工流向和施工顺序为合理安排工序穿插,在主体结构施工出地面后,要及时进行基础与室外回填。
基础、主体分段验收提前插入抹灰,外墙装修及屋面工程在主体施工结束后进行。
在土建结构施工的同时,协调好安装工程预留预埋的穿叉作业,积极配合,保证工程顺利进行。

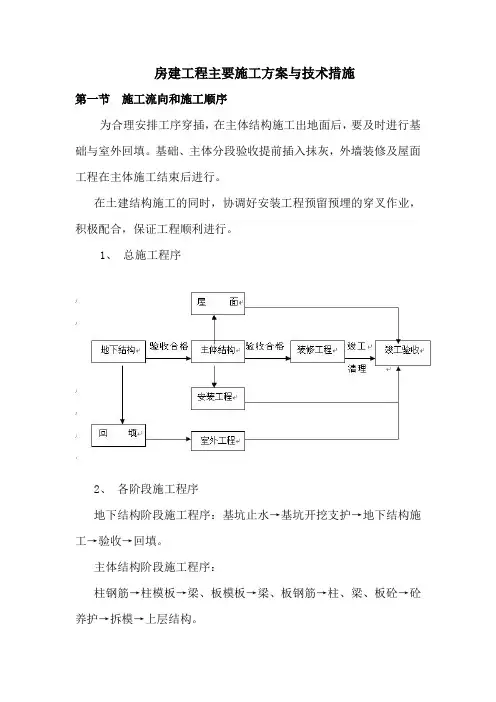

1、总施工程序2、各阶段施工程序地下结构阶段施工程序:基坑止水→基坑开挖支护→地下结构施工→验收→回填。
主体结构阶段施工程序:柱钢筋→柱模板→梁、板模板→梁、板钢筋→柱、梁、板砼→砼养护→拆模→上层结构。
装修阶段施工程序:抹灰→楼地面→油漆涂料→楼地面面层→吊顶及细部构造。
第二节施工阶段划分分阶段、按步骤组织施工,针对各阶段的工程特点明确分期管理目标,并落实相应的技术与管理措施,这是加强施工过程控制的有效方法。
根据本工程施工工艺流程的安排与各分部分项工程的具体施工内容,全部工程将大致划分为以下3个施工阶段:1、现场准备阶段包括施工前期准备、现场测量定位。
2、施工阶段主要包括地基与基础工程、主体结构工程、建筑装饰装修工程、建筑屋面工程、机电安装工程、室外工程的施工。
3、竣工收尾及验收准备阶段包括零星工程修补、工程质量预验收、施工机械及多余材料退场场内清理、竣工资料整理归档及工程竣工验收等工作。
第三节施工方法和施工机械选择一、施工测量(一)测量准备1、办理与建设单位的交桩交点手续,现场交接引测点位,填写“施工测量控制点交桩记录表”。
2、成立测量小组:以测量工程师为组长,配备足够的测量人员。
3、仪器配置:使用通过计量所检验合格并有合格证,在有效期内使用的测量仪器。
(二)建立坐标控制网及高程控制网1、如建设单位提供的控制点离拟施工的建筑物较远或不透视,不能直接放样的,需建立施工测量控制网。
施工控制网的测量,先制订测量方案,报监理工程师批准,测量必须遵循先整体后局部的工作程序进行。
2、施工测量控制网点居建筑物应布置于四角坐标点附近,而且易保护和便于施工测量的位置。
北京城建亚泰建设集团有限公司临水施工方案目录1、编制依据 (2)2、工程概况 (3)3、现场勘察及施工安排 (4)4、临时用水、生活用水及消防系统布置.......................5、施工现场排水管道布置 (1)6管道安装及质量标准 (7)7、现场消防措施 (3)1.编制依据1.1工程合同序号合同名称签定日期1北京国际戏剧中心工程-新建剧场施工总承包合同1.2工程设计图纸序号名称图纸名称1 北京国际戏剧中心工程设备专业1.3主要规程、规范序号类别名称编号1 给排水工程构筑物结构设计规范GB50069-20022 建筑给水排水设计规范(2009年版)GB50015-20033 建筑设计防火规范(2018年版) GB50016-20144 公共建筑节能设计标准GB50189-20155 建筑防腐蚀工程施工规范GB50212-20146 给水排水构筑物工程施工及验收规范GB50141-20087 建筑给水排水及采暖工程施工质量验收规范GB50242-20028 建筑工程绿色施工规范GB/T50905-20149 建设工程施工现场消防安全技术规范GB50720-201110 通风与空调工程施工质量验收规范GB50243-2016 1.4主要图集序号图集名称图集编号1北京市建设工程施工现场安全生产标准化管理图集(2019版)1.5主要法律、法规序号类文件名称文件编号1 《中华人民共和国环境法》中华人民共和国主席令1989年第22号2 《建设工程安全管理条例》中华人民共和国国务院令第393号3 《危险性较大的分部分项工程安全管理规定》2018 37号令4 《危险性较大的分部分项工程安全管理办法》建质【2009】87号5 住房城乡建设部办公厅关于实施《危险性较大的分部分项工程安全管理规定》建办质〔2018〕31号6 地方《北京市建设工程施工现场管理办法》北京市人民政府令第 72 号7 北京市建设工程施工现场管理办法北京市人民政府令第247号2、工程概况北京人民艺术剧院扩建北京国际戏剧中心工程,位于东城区王府井大街22号,建筑内包括一座650座中型话剧场,一座350座的小剧场,相应的机房餐厅辅助设施以及一座汽车库。

房建工程全套技术方案摘要本文将就房建工程的全套技术方案进行介绍,包括项目立项、规划设计、施工管理、质量验收等方面。
通过全面系统的方案规划,确保房建工程的顺利进行,保障工程质量和安全。
第一章项目立项1.1 项目确定项目立项阶段是房建工程的开始,需要进行项目的确定和签订项目承包合同。
在确定项目时,需要考虑地理位置、建筑类型、用地规划、资金来源等因素。
1.2 准备资料在确定项目之后,需要准备相关的资料,包括用地的规划图、建设图纸、审批文件、工程预算等。
这些资料将为后续的规划设计和施工管理提供基础。
1.3 编制可行性研究报告项目立项阶段需要编制可行性研究报告,对项目的可行性进行评估。
包括经济性分析、社会影响评估、环境影响评估等内容,确保项目的可行性和合理性。
第二章规划设计2.1 概念设计概念设计阶段是房建工程规划设计的开始,需要确定建筑的整体风格、结构形式、功能布局等。
此阶段需要根据项目需求和规划图纸进行初步设计。
2.2 设计深化在概念设计确定之后,需要进行设计深化工作,包括建筑结构设计、设备系统设计、细部构造设计等。
通过深化设计,确保建筑设计方案的合理性和可行性。
2.3 编制施工图纸设计深化完成之后,需要编制施工图纸,为后续的施工提供图纸支持。
施工图纸需包括建筑结构图、土建图、设备图、市政图等内容,确保施工的准确性。
第三章施工管理3.1 施工组织设计施工组织设计是房建工程施工管理的重要环节,需要针对具体项目进行施工计划的编制和组织设计。
包括施工队伍的组织、施工作业的分工、施工方法的选择等。
3.2 安全管理施工安全是房建工程的重中之重,需要制定施工安全计划,并严格执行。
在施工过程中,需要加强现场安全管理,确保施工作业的安全进行。
3.3 质量管理施工质量是房建工程的关键,需要进行全面的质量管理。
包括材料选用、工艺流程、施工标准等方面,确保施工质量满足规范要求。
3.4 进度管控施工进度的管控是保障房建工程顺利进行的重要措施。
房建工程主要技术措施方案一、前期准备工作在进行房建工程之前,必须进行充分的前期准备工作。
这些工作包括调查与勘测、设计规划、采购材料和设备、组织施工队伍等。
1. 调查与勘测在进行房建工程之前,首先需要进行场地的调查与勘测工作。
这包括勘测现场地质情况、了解土地性质、水文地质、地形地貌等情况,并且搜集文献资料信息,为后期的设计和施工提供基础数据。
2. 设计规划设计规划是房建工程的基础工作。
在进行设计规划时,需要考虑建筑的功能、结构、施工工艺以及环保等方面的要求,尤其需要关注材料的使用规范、工艺的可行性和环保要求。
3. 采购材料和设备在采购材料和设备时,需要选择符合国家标准、质量可靠的建筑材料和设备,确保建筑的质量和安全。
4. 组织施工队伍施工队伍的组织是房建工程的重要环节。
需要选择技术过硬的施工人员、合格的项目经理,确保施工过程中各项工作按照设计要求进行。
二、基础工程基础工程是房建工程中的关键环节。
基础工程的质量直接影响到房屋的安全与稳定。
1. 地基处理地基处理是房建工程中的重要工程。
通过地基处理,可以保证建筑物在地基上的稳定和安全。
2. 基础结构基础结构是房建工程的关键部分。
选择合适的基础结构形式,采取合适的材料和工艺,可以保证房屋的稳定性和安全性。
三、主体结构主体结构是房建工程中的重要部分。
主体结构的优劣直接影响到房屋的寿命和使用安全。
1. 结构设计结构设计是房建工程中的核心环节。
需要选择合适的结构形式,考虑结构的静动态性能、耐久性和可靠性,确保房屋的结构安全。
2. 材料选择在主体结构中常用的材料包括混凝土、钢筋和钢材等。
对于这些材料的选择需要考虑到材料的性能、质量和使用寿命,确保房屋主体结构的安全和稳定。
3. 施工工艺主体结构的施工需要遵循科学合理的工艺流程,确保施工过程中的质量和安全。
四、外装工程外装工程是房建工程中的重要环节。
外装工程的质量直接关系到建筑物的外观和环境适应性。
1. 外墙装饰外墙装饰是房建工程中的重要部分。
房建工程包括的技术方案一、工程概述房建工程是指以土地上现有建筑为基础,对其进行新的完善改造或者进行全新的建筑施工,可用作住宅、商业、通用等用途。
本技术方案是对房建工程施工过程中的技术方案、工艺流程、材料选用、施工方法、质量控制等方面进行全面分析和介绍,以帮助项目实施方有效地管理和把控房建工程的施工质量和进度。
二、技术方案1.施工图纸施工图纸是房建工程的重要依据,应根据设计图纸进行认真施工,保证施工的准确性和精度。
在进行施工图纸的认真阅读和理解的基础上,要根据实际情况进行调整和落实。
2.现场勘测在进行房建工程施工之前,需要对现场进行勘测,包括地基的土质、地形、地势等情况的详细了解和调查,为后续施工提供准确的数据支持。
3.土建工程土建工程是房建工程的重要一环,包括地基处理、基础工程、结构工程等方面,需要根据施工图纸的要求和设计要求进行施工进行。
4.建筑装饰在土建工程完成后,需要进行建筑装饰,包括室内外墙面的处理、地面的铺设、门窗的安装等。
5.设备安装设备安装是房建工程的另一个重要部分,包括水电的布置、消防设施的安装等,需要按照施工图纸和安装要求进行安装和调试。
三、工艺流程1.地基处理地基处理是土建工程的第一步,包括对地基的破碎、挖掘、填土、压实等工作。
2.基础施工基础施工是土建工程的另一重要部分,需要进行地基椽、地下室、基础柱等工作。
3.结构施工结构施工是土建工程的最重要一环,包括进行混凝土浇筑、模板拆除、钢筋焊接等工作。
4.室内外装饰室内外装饰是房建工程的重要一环,包括进行墙面处理、地板铺设、门窗安装等工作。
5.设备安装设备安装是房建工程施工的最后一步,包括水电布置、消防设施安装等。
四、材料选用1.混凝土混凝土是土建工程中使用较多的主要材料,需要选择合适的材料按照设计要求进行使用。
2.钢筋钢筋是土建工程中使用较多的主要材料,需要选择合适的材料按照设计要求进行使用。
3.砖瓦砖瓦是建筑装饰中使用较多的主要材料,需要选择合适的材料按照设计要求进行使用。
泵送混凝土现浇施工计算书基础阶段最远端混凝土泵送浇筑一、计算公式:(1) 泵车数量计算公式:N=q n/(q max×η)(2) 每台泵车需搅拌车数量计算公式:n1=q m×(60l/v+t)/(60Q)q m=q max×η×α(3) 泵送混凝土阻力计算公式:P = ∑∆P r L r + γH + 3∑∆P r m r + 2∑∆P r N r实际计算中采用:P=P水平管+P垂直管+P弯管+P软管+P分配阀+P截止阀+P Y形管+P起动内耗 (4) 泵车的最大输送距离计算公式:L max=P max×r/(2(k1+k2(1+t2/t1)v0)α0(5) 配管水平换算长度计算公式:L=(l1+l2+…)+k(h1+h2+…)+fm+bn1+tn2式中:N----混凝土输送泵车需用台数q n----混凝土浇筑数量(m3/h)q max----混凝土输送泵车最大排量(m3/h)η----泵车作业效率,一般取0.5-0.7n1----每台泵车需配搅拌的数量;q m----泵车计划排量(m3/h)Q----混凝土搅拌运输车容量(m3)l----搅拌站到施工现场往返距离(km)v----搅拌运输车车速(km/h);一般取30t----一个运输周期总的停车时间(min)α----配管条件系数,可取0.8-0.9L max----泵最大输送距离(m)P max----混凝土泵产生的最大混凝土压力(Pa)r----混凝土输送管直径(m)k1----粘着系数(Pa)k2----速度系数(Pa/m/s)t2/t1----分配阀切换时间与活塞推压混凝土时间之比,一般取0.3 v0----混凝土拌合物在输送管内的平均流速(m/s)α0----径向压力与轴向压力之比,普通混凝土取0.9二、计算参数(1) 混凝土浇灌量q n=30(m3/h);(2) 泵车最大排量q max=65(m3/h);(3) 泵送作业效率η=0.6;(4) 搅拌运输车容量Q=15(m3);(5) 搅拌运输车车速v=30.00(km/h);(6) 往返距离l=25(km);(7) 总停车时间t=45.00(min);(8) 配管条件系数ηα=0.85;(9) 泵车的最大泵压P max=13×106(Pa);(10) 混凝土平均流速v0=0.56(m/s);(11) 混凝土坍落度S=140(mm);(12) 混凝土输送管直径d=125(mm);(13) 水平配管的总长度l1+l1+…=150(m);(14) 垂直配管的总长度h1+h1+…=0(m);(15) 软件根数m=1 弯管个数n1=4 变径管个数n2=1;(18) 每米垂直管的换算长度k=20(m);(19) 每米软管的换算长度f=20(m);(20) 每米弯管的换算长度b=36(m);(21) 每米变径管的换算长度t=8(m);三、计算结果(1) 混凝土输送泵车需台数N=1(台);(2) 每台输送泵需配备搅拌运输车台数n1=4(台);(3) 共需配备搅拌运输车:4(台);(4) 泵车最大输送距离L max=796.09m(5) 配管的水平换算长度L=322.00m(6) 泵送混凝土阻力P=5.88MPa经过计算得到最大水平输送距离796.09(m),大于配管的水平换算长度322(m),所以满足要求!经过计算得到混凝土泵送的换算压力损失为5.88(MPa),小于混凝土泵的最大出口压力,所以满足要求!。
房屋建筑的工程技术方案一、工程概况。
咱们这个房屋建筑工程啊,就像搭一个超级大的积木城堡,但这个城堡可得结实又好看。
这房子打算盖在[具体地点],总的建筑面积大概是[X]平方米,有[X]层呢,就像一个多层的大蛋糕。
二、基础工程。
1. 地基处理。
首先得看看这地儿的土质咋样。
要是土质软得像棉花糖,那可不行,得想办法加固。
就好比给地面打个超级结实的“补丁”。
我们可以采用桩基础,就像往地里插好多根大钉子,把房子稳稳地钉在地上。
如果土质还不错,比较硬实,那做个简单的筏板基础就行。
这筏板基础就像一个大大的平底锅,把房子整个儿托起来,均匀受力。
2. 基础施工顺序。
先把场地清理干净,不能有乱七八糟的石头和垃圾,就像整理桌面一样,要干干净净的才能开始干活儿。
然后根据设计要求,放线定位,这就好比在地上画好房子的蓝图,告诉大家房子的各个部分该建在哪里。
接着就开始挖基础坑了,要注意控制好深度和宽度,可不能挖得歪歪扭扭的,就像挖宝藏一样,得按照规定的范围来。
挖好之后,要进行验槽,就像检查宝藏坑有没有挖对地方一样,合格了才能进行下一步。
在基础坑底做好垫层,这垫层就像给房子的基础铺了一层柔软的床垫,让基础能舒舒服服地待着。
然后绑扎钢筋,这钢筋就像房子的骨架,得按照设计要求一根一根地摆好,再用铁丝绑得结结实实的。
最后浇筑混凝土,把整个基础填满,让它变成一个坚固的整体。
三、主体结构工程。
1. 混凝土结构施工。
对于混凝土结构,模板工程是关键。
模板就像做蛋糕的模具,得支得稳稳当当的。
我们选用质量好的胶合板做模板,支模的时候要保证模板的平整度和垂直度,不能让它歪歪扭扭的,不然浇出来的混凝土柱子和墙就像喝醉了酒的大汉,东倒西歪的。
钢筋工程也很重要。
钢筋就像房子的肌肉,得有力量。
在绑扎钢筋的时候,要注意钢筋的间距和锚固长度,就像给肌肉安排好合适的位置一样。
而且不同部位的钢筋规格也不一样,就像身体的不同部位需要不同强度的肌肉一样。
混凝土浇筑的时候,就像给房子的骨架和肌肉注入生命力。
房建工程施工技术方案随着城市化进程的加快,房建工程在我国的建设中占据着重要地位。
施工技术方案是整个房建工程的关键环节之一,它直接影响到工程质量和进度。
因此,编制一份科学合理的施工技术方案对于确保工程的顺利进行和顺利完工至关重要。
本文将针对某一具体的房建工程,根据项目需求和实际情况,制定一份施工技术方案,并就方案中的具体内容进行详细说明。
希望通过本篇施工技术方案的编制,能够为相关从业人员提供一些参考价值,同时也能对推动我国房建工程的发展起到一定的促进作用。
二、工程概况及施工目标1. 工程概况本工程位于某地区城市中心,总用地面积约为10000平方米,总建筑面积约为20000平方米,其中包括一栋20层的住宅楼和一栋5层的商业楼。
整个工程分为地基处理、主体结构、建筑装饰和设备安装等多个施工阶段。
2. 施工目标本工程旨在打造一座符合现代化标准的住宅和商业综合体,要求工程质量稳定、建设进度合理、施工安全可靠。
三、施工技术方案的内容及实施方案1. 地基处理根据地质勘察报告,该地区地基土层为黄土与粉质砂页岩,地下水位较浅。
为了保证建筑物的安全稳定,首先需要进行地基处理工作。
具体步骤如下:(1) 土层处理:对地基土层进行原状土的取样分析,通过物理试验和化学试验确定土的工程性质。
然后根据土质情况,选择合适的土工方法进行处理,包括振实填土、灌注桩、钻孔灌注桩等。
(2) 地下水处理:考虑到地下水位较浅的情况,需要对地下水进行有效的处理。
采用抽水法将地下水降低至安全水位,并进行排水处理,以保证工程施工的顺利进行。
2. 主体结构施工主体结构施工是整个房建工程的关键环节,其施工质量和进度直接关系到整个工程的成败。
具体实施方案如下:(1) 基础施工:选择合适的基础形式,包括浇筑钢筋混凝土桩、桩基加固及桩基增加等。
确保基础承载力满足设计标准要求。
(2) 主体结构施工:采用钢筋混凝土结构施工,包括模板搭设、钢筋绑扎、浇筑混凝土等。
碗扣式梁模板钢管支架计算书依据规范:《建筑施工脚手架安全技术统一标准》GB51210-2016《建筑施工碗扣式钢管脚手架安全技术规范》JGJ166-2016《建筑施工模板安全技术规范》JGJ 162-2008《建筑结构荷载规范》GB50009-2012《钢结构设计规范》GB50017-2003《混凝土结构设计规范》GB50010-2010《建筑地基基础设计规范》GB50007-2011计算参数:碗扣式支架立杆钢管强度为205.00N/mm2,水平杆钢管强度为205.00 N/mm2,钢管强度折减系数取1.00。
架体结构重要性系数取1.00。
模板支架搭设高度为6.3m,梁截面 B×D=800mm×900mm,立杆的纵距(跨度方向) l=0.60m,脚手架步距 h=1.50m,钢管规格:Φ48×3.0;立杆钢管类型选择:LG-A-300(3000);横向水平杆钢管类型选择:SPG-30(300);纵向水平杆钢管类型选择:SPG-60(600);梁底增加3道承重立杆。
面板厚度15mm,剪切强度1.4N/mm2,抗弯强度17.0N/mm2,弹性模量9000.0N/mm2。
内龙骨采用50.×100.mm木方。
木方剪切强度1.7N/mm2,抗弯强度17.0N/mm2,弹性模量9000.0N/mm2。
梁底支撑顶托梁长度 0.90m。
梁顶托采用100.×100.mm木方。
梁底承重杆按照布置间距150,300,300mm计算。
模板自重0.20kN/m 2,混凝土钢筋自重25.50kN/m 3。
振捣混凝土荷载标准值0.00kN/m 2,施工均布荷载标准值2.50kN/m 2。
扣件计算折减系数取1.00。
图 碗扣式梁模板支撑架立面示意图按照碗扣新规范4.3条规定确定荷载组合分项系数如下:由可变荷载效应控制的组合S=1.2×(25.50×0.90+0.20)+1.40×2.50=31.280kN/m 2 由永久荷载效应控制的组合S=1.35×25.50×0.90+0.7×1.40×2.50=33.432kN/m 2 由于永久荷载效应控制的组合S 最大,永久荷载分项系数取1.35,可变荷载分项系数取0.7×1.40=0.98钢管惯性矩计算采用 I=π(D 4-d 4)/64,抵抗距计算采用 W=π(D 4-d 4)/32D 。

北京城建亚泰建设集团有限公司临水施工方案目录1、编制依据 (1)2、工程概况 (1)3、现场勘察及施工安排 (4)4、临时用水、生活用水及消防系统布置....... 错误!未定义书签。
5、施工现场排水管道布置 (1)6管道安装及质量标准 (7)7、现场消防措施 (19)1、编制依据序号名称编号1 施工现场环境与卫生标准JGJ46-2004建设工程施工现场安全防护、场容卫生、地方行业规定2环境保护及消防标准3 临建施工方案地方行业规定2、工程概况北京人民艺术剧院扩建北京国际戏剧中心工程,位于东城区王府井大街22号,建筑内包括一座650座中型话剧场,一座350座的小剧场,相应的机房餐厅辅助设施以及一座汽车库。
总建筑面积22832平方米(其中地上建筑面积6714平方米,地下建筑面积16118平方米)檐高17米,局部塔台高度25米。
3.现场勘察及施工安排3.1根据甲方提供的有关资料和与项目部负责人共同现场勘察,本施工现场场地基本达到平整,临时用水需从西侧接入:从报房胡同北侧市政主管道接入,管道为DN100给水铸铁管,接入本工地围墙后进入临时消防泵房内进水箱管道为DN50,施工用水主用水源及消防水源;消防泵房内设有两台增压消防泵,一备一用。
设有一个消防水箱\水箱容积12立方,水箱及水泵规格型号符合施工规范要求。
3.2施工用水管道及消防管道现场环状布置,分布在各单体建筑物及围挡周边,保证系统用水。
其中消火栓数量总计9处,两消火栓间距不超50米,符合施工规范要求,满足现场用水要求。
3.3各配水点出地面支管及水井内管段做好防冻保温,其埋地管道埋深≥80cm 。
3.4施工现场用水设备及配水点统计施工现场用水设备及配水点统计表4.临时用水、生活用水及消防系统布置4.1 、现场临时供水(用水量计算)4.1.1 工程用水量计算工地施工工程用水量可按下式计算: ΣQ 1 N 1 K 2 ·T 1·t 8×3600 公式中:q 1——施工工程用水量(L/s );K 1——未预计的施工用水系数,取1.05~1.15;序号 设备名称 数量 管径 位置 备 注 1 砼地泵 2 DN20与各单体楼一层施工用水共用 冲泵龙头 2 盥洗池 1 DN15 办公区厨房前 共3个龙头 3 厕所 2 DN40办公区南侧共10个蹲坑4 地面消火栓 15 DN65 各单体建筑物及周边5 养护用水立管 2 DN25 各单体建筑物 每层均设用水口6 用水龙头 32 DN50 西侧工人生活区 生活用水龙头 7厕所1 DN40西侧工人生活区共30个蹲坑Q1——年(季)度工程量(以实物计量单位表示);N1——施工用水定额,见表1;T1——年(季)度有效作业日(d);t ——每天工作班数(班);K2——用水不均衡系数,见表2;)定额表1施工用水量(N1用水名称单位耗水量(L)混凝土自然养护m3 200~400模板浇水湿润m2 10~15泵车清洗台班600砌筑工程全部用水m3 150~250抹灰工程全部用水m230浇陶粒砼砌块m3 300~350 抹灰(不包括调制砂浆)m24~6楼地面铺设m2300搅拌砂浆m3 300施工用水不均衡系数表2 系数号用水名称系数未预计施工用水 1.05~1.15K1K2现场施工用水 1.50K3施工机械、运输机械动力设备2.00 1.05~1.10K4施工现场生活用水 1.30~1.50K5生活区生活用水 2.00~2.504.1.2 机械用水量计算施工机械用水量可按下式计算:q1= ΣQ2N2 ·K38×3600公式中:q1——施工机械用水量(L/S);Q2——同一种机械台数(台);N2——施工机械台班用水定额,参考表3中的数据换算求得; K3——施工机械用水不均衡系数,见表2;施工机械用水量(N2)定额表3 机械名称单位耗水量(L)空压机m3/min·台班40~80汽车台·昼夜400~700对焊机、冷拔机台·h 300木工场台·台班20~254.1.3 工地生活用水量计算施工工地生活用水量可按下式计算:q3=P1·N3 ·K4t×8×3600公式中:q3——施工工地用水量(L/s);P1——施工工地高峰昼夜人数(人);N3——施工工地生活用水定额,参见表4;K4——施工工地生活用水不均衡系数,见表2; t ——每天工作班数(班);生活用水量(N3、N4)定额表4用水名称单位耗水量(L)盥洗、饮用用水L/人25~40食堂L/人10~15 施工现场生活用水L/人20~60生活区全部生活用水L/人80~1204.1.4 生活区生活用水量计算生活区生活用水量可按下式计算:q4= P2·N4·K424×3600公式中:q4——生活区生活用水(L/s);P2——生活区居住人数;N4——生活区昼夜全部生活用水定额,见表4;K4——生活区生活用水不均衡系数,见表2;4.1.5 消防用水量计算消防用水量q5,可根据消防范围及发生次数按表5取用。
消防用量q5定额表5 用水名称火灾同时发生次数单位用水表(L) 居住区消防用水:5000人以内10000人以内25000人以内一次二次二次L/SL/SL/S1010~1515~20施工现场消防用水:施工现场在25ha内每增加25ha 二次L/S10~1554.1.6 施工工地总用水量计算施工工地总用水量Q可按以下组合公式计算:1)当(q1+q2+q3 +q4)≤q5进,则:Q= q5+1/2(q1+q2+q3 +q4)2)当(q1+q2+q3 +q4)>q5进,则:Q= q1+q2+q3 +q43)当工地面积小于5ha,而且当(q1+q2+q3 +q4)<q5进,则:Q= q5最后计算出的总用水量,还应增加10%,以补偿不可避免的水管漏水损失。
施工最高峰时人员人数:表6工种木工钢筋工架子工混凝土工壮工水暖工电工其他管理人员合计人数55 60 25 88 20 12 40 8 25 328 1)计算工程用水量(现场使用商品混凝土)查表1,取N1=400L/m2,K1=1.10;查表1,取K2=1.5, T1=1, t=1 施工工程用水量由式得:q1K1ΣQ·N1·K1 1.1×100×400×1.5T1·t·8×3600 8×36002)计算机械用水量无拌制和浇注混凝土以外的施工机械,不考虑q2用水量。
3)计算工地生活用水量经计算,现场施工人员合计328人。
查表4 取N4=40L/人,查表2,取K4=1.4,t=1工地生活用水量:q3= P1·N3·K4=328×40×1.4 = 0. 64L/S2.29L/St×8×3600 1×8×36004)计算生活区生活用水量因施工场地狭小,现场除管理人员20人及其他人员15人外,其余人员另租民房居住。
经计算,现场常住人员35人。
查表4,取N4=100L/人,查表2,取K5=2.25。
生活区生活用水量得:q4= P2·N4·K5 = 35×100×2.25 = 0.09L/S24×3600 24×36005)计算消防用水量本工程施工场地为12542.87平方米,合2.8ha,小于25ha,故取q5=10L/S。
6)计算总用水量因q1+q2+q3 +q4=2.29+0+0.64+0.09=3.02L/S< q5 (=10L/S)Q= q5=10L/SQ总=1.1Q =1.1*10=11l/s供水管径计算临时水管经济流速参考表表6管径(mm)流速(m/s)正常时间消防时间D<100 D=100-300 D>300 0.5~1.21.0~1.61.5~2.5—2.5~3.02.5~3.01000.υ.π4Q 10005.114.3114×××工地临时网路需用管径,可按下式计算:d ===0.093m供水管需用DN100焊接钢管; 式中 d ——配水管直径(m ); Q ——施工工地总用水量(L/S );υ——管网中水流速度(m/s ),临时水管经济流速参见表6; 一般生活及施工用水取1.5m/s ,消防用水取2 m/s 4.2生活用水布置从施工区北侧报房胡同主管道接入,管道为DN100给水铸铁管,接入本工地围墙后加阀门,主供生活用水,同时作为施工用水及消防泵房水源。
4.3现场临时消防布置4.3.1施工现场南北长95m ,东西长120m ,场地较狭窄,地上建筑物较多。
除地下车库外,其它建筑为3层。
现场木工加工区等有消防隐患的地方较为分散,根据实际施工情况,现场设消火栓给水系统及干粉灭火系统。
4.3.2消火栓给水系统及布置见下图:附:现场临水布置图4.3.3消防埋地干管采用DN100焊接钢管,刷沥青漆两遍,埋深80cm 。
上楼立管采用DN100焊接钢管,支管DN65。
每层均设S65消火栓、配S65衬胶水带、水带长25m 、配备¢19mm 水枪。
现场施工用水干管采用DN50~DN25焊接钢管,刷沥青漆两遍,埋深80cm 。
5施工现场排水管道布置排水系统:施工现场的各类排水必须经过处理达标后,排入城市排水管网。
根据现场实际情况,在厕所污水排放处设置沉淀池,生活污水和施工污水经过三级沉淀处理后将清水排入市政管线。
厕所的排水管选择Φ200PVC管,在管口处设置过滤箅子,将杂物留在沉淀池中,沉淀池要定期清掏,防止在下雨时发生雨水倒灌。
基坑边设置300mm高240砖砌的挡水墙,水泥砂浆抹面。
基坑内设置疏水沟等排水系统,雨季时,配备十台水泵(三台备用),放置在集水坑,加快排水。
在出入口设置洗车槽,所有外运渣土的车辆必须清洗,减少车辆带尘。
6管道安装及质量标准6.1根据施工现场实际尺寸画出管路草图,标注管径、变径、坐标、托架位置并将管段测量尺寸做好记录。
6.2按照草图进行管道预制加工,加工后到现场核对尺寸然后编号码放,按照要求安装托架。
6.3现场主干管使用DN100 焊接钢管,焊接连接,各立管甩口位置应留正垂直,立管采用DN100法兰连接,消火栓甩口距地1.1m,消火栓口为DN65并保证栓口正向室内。
6.4现场生产用水与主干管连接,采用DN25的焊接钢管,丝扣连接,每层均设配水点,甩口位置为距地1m,立管阀门安装朝向应便于使用和修理。

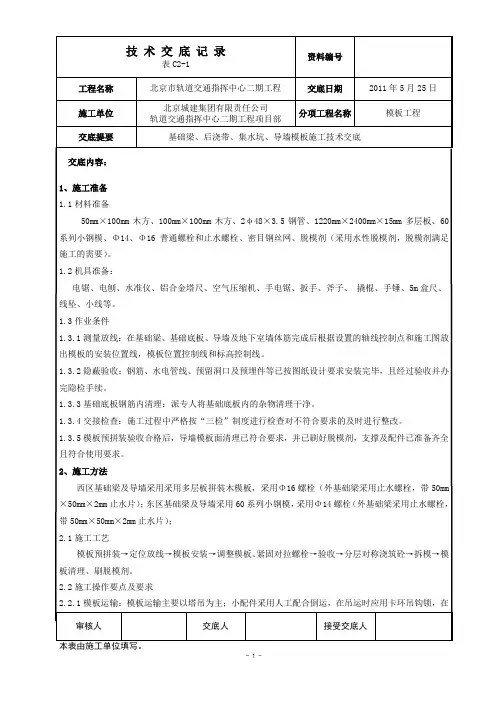

6.5消防立管每隔两层设一个固定卡,生产立管每层均设固定卡,具体尺寸如图:型卡子孔角钢6.6消防系统施工完毕后,各部位的设备部件要有保护措施防止施工中损坏漏水。
