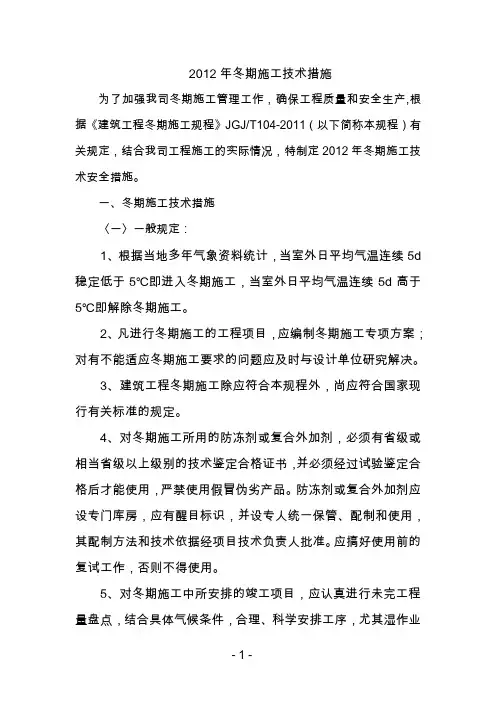

低温季节施工保温措施(2012)
- 格式:doc
- 大小:77.50 KB
- 文档页数:9
甘肃省引洮供水一期工程
陇西供水管线工程
低温季节施工方案
甘肃省水利水电工程局
引洮一期陇西供水管线和二支渠工程项目部
二O一二年十一月四日
甘肃省引洮一期陇西供水管线工程
砼低温季节施工方案
为了确保引洮一期陇西供水管线和二支渠工程的部分镇墩、排沙井、检查井等小型建筑物的砼在低温季节进行施工,特制定以下低温季节施工措施。
低温季节施工的主要工作内容有:建筑物基础土方明挖、基础原土翻夯、基础2:8水泥土夯填、现浇C20镇墩混凝土、排沙井混凝土及检查井砼混凝土。
一、为了积极备战低温季节施工,我部做了以下施工准备工作:
1、组织措施
(1)、进入低温季节施工前,项目部安排时间对掺外加剂人员、测温保温人员及其它相应人员,专门组织进行了技术业务培训,•学习了与本工程相关的强制性条款及技术规范,明确了职责。
(2)、与当地气象台站建立了有效的联络渠道,及时接收天气预报,防止寒流突然袭击。
(3)、安排了专人负责测量施工期间的室外气温,暖棚内气温,•砂浆、砼的温度并作好原始记录。
2、图纸准备
组织人员进行图纸会审,凡进行冬季施工的工程项目,必须复核施工图纸,•查对其是否能适应冬季施工要求。
3、现场准备
(1)、根据实物工程量提前组织有关机具、外加剂和保温材料进场。
(2)、搭建保温用的保温棚,对保温棚进行试用,对各种加热的材料、设备要检查其安全可靠性。
(3)、工地的自来水供水管道要做好了保温防冻工作。
(4)、做好了冬季施工混凝土、砂浆及掺外加剂的试配试验工作,提出了施工配合比。
二、低温季节砼工程施工顺序及方法
1、混凝土骨料
(1)采用夏、秋季筛分储备的骨料,防止有冻结块。
(2)加大骨料堆放高度,以保持骨料的月平均温度。
(3)必要时搭设简易暖棚,棚内生火,以提高骨料温度。
2、混凝土的拌制
(1)拌制混凝土用的骨料必须清洁,不得含有冰雪和冻块。
在掺有含钾,钠离子的外加剂时,不得使用活性骨料。
在有条件的时候,砂石筛洗应抢在零上温度时做,并用彩条布盖好。
(2)拌和站搭设简易暖棚,有必要时棚内生火,保持拌和时的温度。
拌和前,用热水冲洗拌和机并将积水或冰水排出。
(3)必要时加热水拌和,水温不超过60℃。
拌和加料顺序为:将骨料先与水拌和,然后加入水泥拌和,以免水泥假凝。
拌和时间比常温季节延长20﹪~50﹪。
(4)拌制掺外加剂的混凝土时,如外加剂为粉剂,可按要求掺量直接撒在水泥上面和水泥同时投入。
如外加剂为液体,使用时应先配制成规定浓度溶液,然后根据使用要求,用规定浓度溶液配制成施工溶液。
各溶液要分别置于有明显
标志的容器中,不得混淆。
每班使用的外加剂溶液应一次配成。
(5)严格控制混凝土水灰比,由骨料带入的水分及外加剂溶液中的水分均应从拌和水中扣除。
(6)搅拌掺有外加剂的混凝土时,搅拌时间应取常温搅拌时间的1.5倍。
(7)混凝土拌和物的出机温度不宜低于10℃,入模温度不得低于5℃。
安排专人对骨料温度和砼出机温度进行检测,严禁将不合格砼送入仓内。
3、混凝土的运输和浇筑
砼在我项目部设置的集中式砼拌合站进行拌和,采用砼搅拌罐车进行各个浇筑点的运输,垂直运输采用溜槽,个别高差较大、入仓条件不好的部位采用吊车配合吊罐进行垂直运输。
低温季节砼浇筑尽量安排在白天气温较高的时段进行。
温度太低时,考虑砼拌和用水采用大功率的电热棒对金属水罐中的水进行加热,并对水罐四周进行覆盖保温处理,同时采取以下措施:
(1)混凝土运输罐车外围用棉被覆盖,降低运输途中温度损失。
(2)定期对混凝土运输罐车进行维修保养,提高混凝土运输罐车的利用率和完好率。
(3)尽量减少倒运次数,避免混凝土在运输途中的温度损失。
(4)混凝土浇筑前,应清除模板和钢筋上,特别是新老混凝土交接处的冰雪及垃圾。
(5)在工作停顿或结束时,立即用热水将运输设备及混凝土拌和机洗净,当恢复运输时先将运输设备加热。
(6)模板和保温层,应在混凝土冷却到5℃后方可拆除。
当混凝土与外界温差大于20℃时,拆模后的混凝土表面应临时覆盖,使其缓慢冷却。
(7)未冷却的混凝土有较高的脆性,所以结构在冷却前不得遭受冲击荷载或动力荷载的作用。
(8)新老砼的结合处,保温范围应超过工作缝或建筑缝1~1.5m。
4、混凝土的养护
(1)冬季浇筑的混凝土,由正温转入负温养护前,混凝土的抗压强度不应低于设计强度的40%。
(2)采用的保温材料(草帘或保温厚塑料布)应保持干燥。
(3)采取模板外部保温时,基础可随浇筑随保温,其它结构必须在设置保温材料后方可浇筑混凝土。
钢模表面可先挂草帘、厚塑料布等保温材料并扎牢,然后再浇筑混凝土。
(4)保温材料不宜直接覆盖在刚浇筑完毕的混凝土层上,可先覆盖塑料布,上部再覆草袋、麻袋等保温材料。
保温材料的铺设厚度为:一般情况下0℃以上铺一层;0℃以下铺二层或三层。
(5)拆模后的混凝土也应及时覆盖保温材料,以防混凝土表面温度的骤降而产生裂缝。
5、钢筋工程
5.1.钢筋冷拉
(1)钢筋负温冷拉时,可采用控制应力法或控制冷拉率方法。
对于不能分清炉批的热轧钢筋冷拉,不宜采用控制冷拉率的方法。
(2)在负温条件下采用控制应力方法冷拉钢筋时,由于伸长率随温度降低而减少,如控制应力不变,则伸长率不足,钢筋强度将达不到设计要求。
因此在负温下冷拉的控制应力应较常温提高。
5.2、钢筋负温焊接
(1)从事钢筋焊接施工的施工人员必须持有焊工上岗证方可上岗操作。
(2)负温下钢筋焊接采用电弧焊(帮条、搭接、坡口焊)焊接方法。
(3)焊接钢筋尽量安排在钢筋加工棚内进行,若必须在室外焊接、则环境温度不宜太低,在风雪天气时焊接未冷却的接头严禁碰到冰雪。
(4)焊接时必须防止产生过热、烧伤、咬肉和裂纹等缺陷,在构造上应防止在接头处产生偏心受力状态。
(5)为防止接头热影响区的温度突然增大,进行帮条、搭接电弧焊应采用分层控温施焊。
帮条焊时帮条与主筋之间用四点定位焊固定。
搭接焊时用两点固
定,定点焊缝离帮条或搭接端部20mm以上。
(6)坡口焊时焊缝根部、坡口端面以及钢筋与钢垫板之间均应熔合良好。
三、排沙井、消能箱等小型建筑物的施工方法
排沙井、检查井、分水口消能箱断面均为矩形,内外模都采用定型组合钢模板进行拼装,先进行底板的分段浇筑,然后进行边墙基础的凿毛处理,并在迎水墙体的中部位置增设镀锌铁皮止水带。
边墙与顶板一次浇筑成型。
止水施工方法如下:
伸缩缝止水材料的尺寸及品种规格等,均符合施工详图规定。
其材质、拉伸强度、伸长率、硬度等技术性能,均应符合国家有关规定。
橡胶止水带采用定型赌头钢模及专用钢架夹设,确保止水带位置准确。
橡胶止水带的搭接须在搭接处用锉刀锉毛,清刷干净后用专用胶水粘接,确保粘接强度与密实性,上下用钢板夹具固压粘接头处,搭接长度为10cm。
伸缩缝及其填充材料的施工严格遵照规范及施工图要求执行。
金属止水片的衔接须按其不同厚度分别根据施工规范,采取折叠咬接或搭接。
搭接长度不小于2cm。
无论何种材料的止水片,同类材料的衔接接头须采用与母体相同的焊接材料。
低密度闭孔聚乙烯泡沫板应按设计断面切割后平整粘贴在已浇筑面,防止在混凝土浇筑时脱落或错位。
四、资源配置
1)、设备及保温材料配置
2)、人员配置
钢筋工6人,木工6人,砼工6人,普工30人,电工1人,保温人员3人。
五、砼养护及保温
由于建筑物分散,施工地段缺水,所有砼养护是保证砼质量的难点和重点,特别是低温季节,砼浇筑完毕后,安排专人进行养护和保温,采用草帘覆盖、基坑顶部覆盖厚塑料膜进行保温的措施,既要使砼表面经常保持湿润状态,还要避免新浇筑的砼受冻。
混凝土养护时间
六、低温季节砼施工质量保证措施
(1)低温季节进行砼施工,采取妥善保温措施,防止砼产生裂缝。
(2)施工期间采用的加热、保温、防冻材料(包括早强、防冻剂)应事先
准备好,并且有防火措施。
(3)砂石骨料宜在进入低温季节前筛洗完毕;成品料堆有足够的储备和堆高,要有必要的措施防止冰雪造成骨料冻结。
(4)提高砼拌和物温度的方法:首先考虑加热拌和用水,当加热拌和用水尚不能满足浇筑温度要求时,再加热砂石骨料。
水泥不得直接加热。
(5)加热拌和用水超过80度时,改变加料顺序,将骨料与水拌和,然后加入水泥,以免假凝。
(6)仓面清理宜采用热风枪或机械方法,寒冷期间宜采用蒸气枪,不宜用水枪或风枪。
(7)在浇筑过程中,注意控制并及时调节砼的温度,尽量减少波动,保持浇筑温度均匀。
控制方法以调节拌和水温为宜。
(8)砼浇筑完毕后,外露表面及时保温,防冻防风干,新老砼连接处易受冻的边角部分加强保温,保温层厚度应是其他面保温层厚度的2倍,搭接保温层长度不应少于50cm。
(9)低温季节施工的保温模板,除符合一般模板要求外,还必须满足保温效果的要求,所有孔洞缝隙均填塞封堵,保温层的衔接必须严密可靠。
(10)重视低温季节施工砼的质量及外观质量检查。
砼的质量检查除规定成型试验检测外,还要采取无破损手段随时检查砼早期强度。
拆模后砼结构发现受冻、低强、脱皮,应及时采取补救措施。
(11)低温季节施工期间,注意各项温度变化,加强测温工作。
七、防火安全保证措施
1)收集当地气象台(站)历年的大风资料,和气象部门保持联系,并随时观察风向、风力及天气情况。
冬季施工时,要采取防滑措施。
生活及施工道路、•架子、坡道经常清理积水、积雪、结冰,斜跑道要有可靠的防滑条。
2)消除一切可能造成火灾的根源,严格控制易燃和助燃物的贮放。
现场的易燃、易爆及有毒物品应有专人保管,妥善安置。
3)生活区及施工现场配备足够的器材,并同当地消防部门联系,加强安全
防范工作。
4)对职工进行防火安全教育,杜绝职工私用电炉,乱扔烟头的不良习惯。
施工现场及临时工棚内严禁用明火取暖,应订出具体防火安全注意事项,并将责任落实到人。
5)建立健全各种安全防火制度,并定期检查。
电气设备,开关箱应有防护罩,通电导线要整理架空,电线包布应进行全面检查,务必保持良好的绝缘效果。
对照明系统要派人随时检查维修养护,防止漏电失火引起火灾。
6)杜绝在工地上点火取暖,各种易燃、易爆品要严格按规定贮藏和操作。
草包、草帘等保温材料不得堆放在露天,以免受潮失去保温效果。
7)工地临时供排水管应埋入土中或用草包等保温材料包扎,水箱存水下班前应放尽。
供排水设备搭设保温棚。
8)高层作业必须使用安全带,进入工地必须戴好安全帽,冬季施工拆除外脚手架应有围护警戒措施,严禁高空向下抛掷。
9)经常移动的机具导线不得在地面上拖拉,不得浸放水中,应架空绝缘良好。
10)在工地建立一支消防队伍负责全工地的消防工作,并配备必要的消防设备和求助设施。
