安全生态水系建设工程施工组织设计(全面)

安全生态水系建设工程施工组织设计(全面)
安全生态水系建设工程施工组织设计(全面)

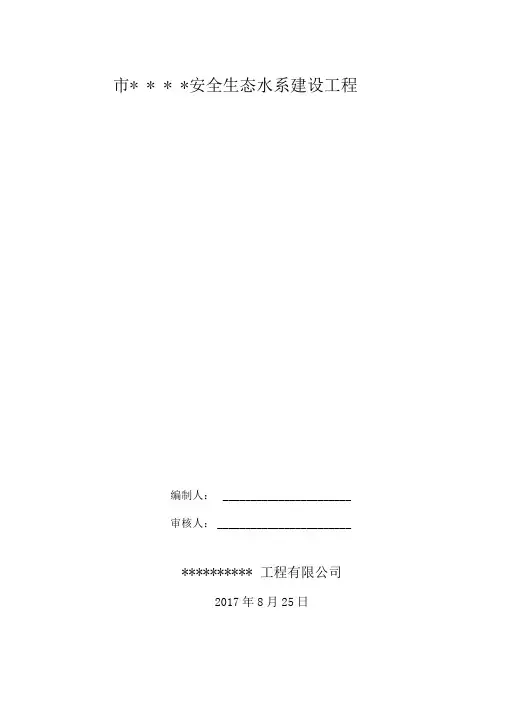

***市****安全生态水系建设工程

编制人:

审核人:

**********工程有限公司

2017年8月25日

目录

第一章编制依据 (4)

第一节编制说明 (4)

第二节编制依据 (4)

第二章工程概况 (6)

第三章施工部署 (6)

第一节施工总目标 (6)

第二节施工区域及专业的划分 (6)

第三节施工组织管理 (6)

第四节工期管理目标 (7)

第五节质量管理目标 (7)

第六节安全管理目标 (7)

第四章施工准备 (8)

一、项目部管理人员筹备 (8)

三、材料货源地选择及准备 (9)

四、机械设备的准备 (10)

五、施工技术准备 (11)

六、临时设施安排(见下表) (12)

七、施工用水、用电 (12)

第五章主要分部分项施工艺和施工方法 (12)

第一节总体定位放线 (12)

第二节土方工程施工方案 (13)

第三节垫层工程施工方案 (16)

第四节挡土墙、护脚施工方案 (19)

第五节结构工程施工方案 (23)

第六节铺装工程施工方案 (28)

第七节人工水景施工方案 (36)

第八节驳岸置石施工方案 (37)

第十节绿化种植工程施工方案 (38)

第十一节木作工程施工方案 (55)

第十二节廊架工程施工方案 (56)

第十三节电气工程施工方案 (58)

第六章施工组织保证措施 (60)

第一节、工程质量保证措施 (60)

第二节、施工安全技术保证措施 (67)

第三节、文明施工管理保证措施 (70)

第四节、工期保证措施 (71)

第五节、环境保护、防止扰民及排危抢险措施 (76)

第六节、雨季施工技术措施 (77)

第七节、质量保修制度和成品保护措施 (78)

附件一施工总平面图

附件二施工进度计划横道图

第一章编制依据

第一节编制说明

为使本施工组织设计在施工过程中,能切实指导施工,营造精品工程。编制前,我们对施工现场进行了详尽的踏勘。编制人员认真学习国家和地区的相关法律、法规,利用我公司从事类似工程施工的经验,从而使我们更好的结合本工程特点,有针对性的编制施工组织设计。并对工程所涉及的主要分部、分项工程的施工组织设计及施工工艺,作了详尽的介绍。详细阐述了施工组织保证、劳动力安排、机械设备的投入计划,以及工期、工程质量、安全生产与文明施工及总体协调管理的各种措施,同时对工程回访和维修服务等方面作出了承诺,将作为合同条款列入施工承包合同,使其具有相应的法律效力。我公司将委派具有丰富的工程施工、组织、管理经验的项目经理担任本工程项目经理,所有工作人员持证上岗,并且在施工过程中,公司相关部门对现场工作进行跟踪考核,以确保本工程施工的管理水平。为确保实行“建一项工程,树一座丰碑”的战略目标,严格依照ISO9001 质量体系、ISO14001 环境管理体系、GB/T28001 职业健康安全管理体系的控制程序进行组织管理,受控于公司内部体系标准,实行全过程控制。

第二节编制依据

1、“***市****安全生态水系建设工程程”投标文件;

2、“***市****安全生态水系建设工程程”施工图纸及说明;

3、相关的技术规范及标准:

《水利水电工程施工质量检验与评定规程》(SL631`637-2012)

《城市绿化工程施工及验收规范》(CJJ/T82-99)

《城市绿地设计规范》(GB50420-2007)

《园林基本术语标准》(CJJ/T91-2002 J217-2002)

《城市绿地分类标准》(CJJ/T85-2002 J185-2002)

《公园设计规范》(CJJ48-92)

《城市道路绿化规划与设计规范》(CJJ/75-97)

《风景园林图例图示标准》(67-95)

《城市绿化和园林绿地用植物材料木本苗》(CJ/T34-91)

《城市绿化和园林绿地用植物材料球根花卉种球》(CJ/T135-2001)

《城市道路和建筑物无障碍设计规范》(JGJ50-2001)

《城市道路设计规范》(CJJ37-2012)

《城镇道路工程施工与质量验收规范》(CJJ1-2008)

《混凝土结构设计规范》(BG50010-2010)

《挡土墙》(04J008-2004)

《环境景观-室外工程构造》(03J012-1)

《城市道路照明设计标准》(CJJ45-2014)

4、其它相关行业规范及标准

5、现场实际情况

6、我单位积累的成熟技术、科技成果、施工工艺方法及同类工程的施工经验。

7、我单位调配到本工程的各类资源。

第二章工程概况

一、工程名称:***市****安全生态水系建设工程程

二、工程地点:位于福安市穆云畲族乡和穆阳镇境内的秀溪及下逢溪

三、建设单位:福安市水利投资有限公司

四、设计单位:厦门仁铭工程顾问有限公司

五、监理单位:福建省新力工程监理有限公司

六、工程情况介绍:

***市****安全生态水系建设工程程主要分两大部分:

1、园林景观工程主要由吟风听月、藤影险趣、花韵逸林、桃源仙境、芳林雅苑、水畔清风、路灯工程、绿化种植与养护组成;其内容包括设计范围内的花池、园路、吟风听月亭、木栈道、挡墙、漫步道、园林小品、廊架、平桥、嵌草园路、风车、台阶、木平台、圆形树池、2#台阶、景观照明灯以及绿化种植及养护等。

2、水工部分工程主要由秀溪护岸工程、秀溪箱涵工程、秀溪生态砌块工程、下逢溪河道治理工程、清淤整治工程;包括土方开挖、耕植土开挖、回填、开挖料外运、埋石砼挡墙、河卵石饰面、抛石护脚、溪心岛抛石护脚、河滩地表垃圾清理、联锁式植生砌块护面、C20砼基础及压顶、灌木种植、爬藤植物种植、C15埋石砼护脚、清淤等。

总工期为120日历天。具体以监理单位签发的开工报告日期或开工令日期为准。

第三章施工部署

第一节施工总目标

1. 工程质量目标:水利部分应达到《水利水电工程施工质量检验与评定规程》(SL176-2007)及其它相关规范合格标准,园林景观部分应达到《工程施工质量验收规范》合格标准。验收合格,争创优质工程。

2. 工程进度目标:响应投标文件要求,确保120日历天完成本工程。

3. 安全生产、文明施工管理目标:达到福安市市级安全生产、文明施工标化工

地标准,确保安全生产无事故。

4. 响应工程投标文件中提出的其它目标、指标并承诺。

第二节施工区域及专业的划分

根据本工程情况,可分为两个作业片区,同时流水作业,特殊工种穿叉作业,作业班组分为土建班组、结构班组、铺装班组、种植班组等。

第三节施工组织管理

施工组织机构图(见下页)

施工单位监理单位

建设单位

项目经理

技术负责人项目副经理

施工组材

组各工种施工班组

第四节工期管理目标

(1)针对工程的特点,挑选参加过类似工程施工、配备足够的各工种施工操作经验的人员参加施工,对特殊技术工种,均持有经考试合格后颁发的上岗操作证。大量投入人力、物力加快工期。

(2)备足性能良好的机械设备及其配件保证目标工期。

(3)采用新技术加快工期。

(4)科学合理的进行工序穿插缩短工期。

(总体施工进度计划见后附施工进度计划横道图)

第五节质量管理目标

按工程施工质量一次性交验合格的质量目标,主要从以下几个方面进行管理。

(1)质量保证体系中,所有人员的质量责任制必须落实到每个人头。

(2)严格执行公司程序文件《不合格物资控制程序》和《不合格工序产品控制程序》遵循的流程是:

发现不合格→标识→记录→评审→整改(处置)→整改后确认作出不合格整改(处置)结果→报告→采取纠正措施→纠正措施的跟踪验证

(3)项目工程部每半月召开一次质量分析会,就各种信息反映出的影响质量的主要问题进行广泛深入的分析;从人、机、料、苗木等方面寻找产生不合格的原因,并针对主要原因,采取有效的措施,明确实施责任人、完成时间、验证及方式等。

(4)项目工程部质检员对所有分项工程、分部工程的质量评定资料进行自检,证实是否正确、齐全、手续完备。技术内业按照《工程技术资料控制程序》和市建委关于工程技术档案资料的有关规定,认真整理好工程技术资料,并进行自检。

(5)制定成品、苗木保护措施,对设计有特定要求的工程成品、苗木保护,规定专门的防护措施、防护方法,以确保工程质量。

(6)整体工程合格率>98%,植物成活率100%,植被覆盖率>95%,病虫害发生率<15%,颜色(绿)>90%。

第六节安全管理目标

杜绝重大伤亡事故、重大设备事故、重大火灾事故、环境污染事故的发生。重特大

安全事故率为零,轻伤事故率<3‰,环境污染、投诉与处罚为零。

(1)强制执行建设部《建筑施工安全检查标准》,项目经理为安全生产的责任人,层层落实安全生产责任制,并落实到每个人头。

(2)执行三相五线制。三级配电两级保护,实行一箱一闸一漏电保护器的要求。

(3)机械设备的维护、养护管理。

(4)脚手架安全防护验收制度及维护制度。同时注意防火工作。

(5)严禁违章操作、瞎指挥、严肃事故处理。

(6)职业健康、环境保护制度的落实。

第四章施工准备

一、项目部管理人员筹备

项目部管理人员、技术人员计划表

姓名性别

执业或职业资格证明拟在本项

目担任的

工作岗位证书

名称

级别证号专业

身份

证号码

张林男建造

师证

二级

084945/闽

235141475948

水利

水电

34088119871

0116419

项目

经理

向代杰男工程

师证

中级B1042012301338 市政

42010219690

831141X

技术

负责人

黄讲黑质检

员证

质量员

毕学聪

施工

员证

施工员林顺英

谢旭锋安全

员证

安全员

李一波材料

员证

材料员

二、劳动力准备

劳动力需用计划表

工种级别

高峰

人数

按工程施工阶段投入劳动力情况9月10月11月12月

测量工 3 3 3 3 3

水电工 3 3 3 3 3

砼工12 5 12 12 5

砖工12 5 12 12 5

模板工8 2 8 5 5

绿化技工60 35 40 60 30

铺贴技工25 10 5 15 25

普工20 20 20 20 20

焊工 2 2 2 2 2

木工8 2 8 8 8

其它专业工 5 5 5 5 5

配备足够的各工种的施工操作人员。

三、材料货源地选择及准备

景观园林工程的材料主要分为二大部分,即硬景材料、绿化苗木。苗木货源地主要选择在福安、漳州或是浙江。硬景材料主要选择在福建、江浙。

水工工程的材料主要分为:砂、碎石、卵石、水泥、钢筋、块石等,可就近在福安采购。

(1)因工期紧、质量要求高、材料品种规格多,物资、苗木准备工作应做得格外充分,材料计划要详细、准确,并加以落实、保证施工进度,要求做到,及时、充足。

(2)常规物资的准备:如办公桌椅、施工用具、测量仪器、安全帽、安全带、安全网、照明灯具等。

(3)施工所用建筑安装物资材料、苗木。根据施工进展情况和安排进场时间,主动向业主及监理工程师提交产品合格证或质保书,并按规定使用前需进行物理化学试验、

检验的材料主动递交检验结果,经审核确认进场后分类堆放,并作好标识。

(4)各种措施用材应即时、准确、质量严格控制与抽查。

主要材料进场计划表

材料类别材料名称进场时段

一土建材料水泥、碎石、河沙、

片石、钢材等建立供货源,根据进度供货,其供货时段为9月1日至10月15日

二铺装材料景观石、花岗石、

卵石、实木板等

通用规格按进度供货,供货时段为

10月1日至10月30日

非通用规格和异形需根据进度提前

定货,必须满足进度要求。

三木材防腐木等防腐木备料也需提前,其进场时段为9月20日至10月20日

四零星材料铁钉、镙丝、胶线、

白灰、遮阳网等

根据现场需进场,进场时段4月1

日至9月30日

五苗木乔木

灌木

草皮

草籽

乔木进场为5月1日至6月30日

灌木进场为5月1日至6月30日

草皮进场为5月1日至6月30日

六园林小品金属椅、标志牌、

标记、垃圾箱等

进场为12月5日至12月15日

四、机械设备的准备

主要施工机械设备需用计划表序

号机械或设备名称型号规格单位数量

生产能

备注

1 挖掘机轮式台 1 1m3租赁

2 挖掘机履带式台 2 0.7m

3 租赁

3 装载机50型台 1 租赁

4 压路机台 1 租赁

5 钢筋弯曲机台 1 租赁

6 灰砂拌合机台 2 自有

7 混凝土搅拌机台 2 自有

8 交流电焊机台 2 自有

9 插入式振捣器台 2 自有

10 切割机台15 自有

11 自卸汽车辆15 10T 租赁

12 木工机具台 2 自有

13 打夯机台 2 自有

14 打磨机台 2 自有

15 剪草机台 1 自有

16 高枝剪台10 自有

17 全站仪台 1 自有

18 RTK 台 1 自有

19 光学水准仪台 2 自有

20 台式电脑台 2 自有

根据总体施工部署、结合工程的实际,提前计划安排机械设备进场,并进行保养和调试。

五、施工技术准备

(1)组织施工技术人员阅读和熟悉由建设单位提供的施工图纸,写出读图记录,并汇总施工图中存在的问题进行图纸会审,以利施工顺利进行。

(2)准备本工程需用的施工验收规范及技术标准及其标准图集。

(3)写出砼、砂浆试配委托书,送原材料检验。

(4)针对本工程的特点和技术要求,及时安排各工种操作人员熟悉施工要点,调配安排好各工种人员。

(5)提出原材料计划,半成品加工计划,制定详细有针对性的各分部分项施工组织方案。

(6)施工物资材料、乔、灌植物、苗木供应商考查评定、并选择合格供应报送业主、监理核批。

六、临时设施安排(见下表)

序号临设名称间数面积(m2)

1 办公室、会议室

2 100

2 材料库房 2 200

3 工具房 1 40

4 厕所(男、女) 2 36

5 浴室(男、女) 2 40

6 宿舍(租赁房) 4 160

七、施工用水、用电

施工用水按甲方提供的接口接驳或是取用穆云、穆阳溪水,临时用电按甲方指定的配电箱搭接,临时用水用电按相规范接驳。

第五章主要分部分项施工艺和施工方法

第一节总体定位放线

首先详细阅读施工图,熟悉施工图中各挡墙、箱涵、台阶、园林小品、广场及园路、

水景等的相对位置并与现场逐一核对,若与现场不符的及时与业主及监理沟通并确定调整方案。然后以原有的建筑施工水准点为基础建立网络,按照一定距离位置设定几个永久性水准测量点。把业主提供的永久水准点引到设定测量点,作为施工测量依据并做好记号,注上数据,作好保护措施并在施工资料中记录保存。根据确定的基准点,按照施工图纸所示的方位用经纬仪、钢卷尺、木桩、白灰、胶线等依次将广场、园路、园林小品、水景等位置确定,并做好相应记号,再测量出每个部位的原始标高,以便为下一步基础施工提供有效数据。

第二节 土方工程施工方案

该项目土方工程主要为护岸工程、园路工程、箱涵、广场以及埋石砼挡墙、清淤等区域;

(一)、土方工程施工顺序

1、 总体平面的土方平衡

2、 各施工区内的基础开挖及回填

3、 土丘造型及种植土回填

(二)、土方开挖流程

(三)、土方开挖施工

1、工程施工前,对原土地坪组织测量并与设计标高比较,根据现场实际情况尚需要回填土,尽量不考虑土方外运而就地回填消化。降低成本的同时根据现场的控制点进行测量放线,并在基坑外侧设置龙门桩,根据建筑形式设置一定密度的控制点。龙门桩应轴线放样 机械+人工挖土 人工修整 垫层施工 注意边坡变化 注意基槽保护 轴线标高控制 验 槽 原土地坪测量、求土方平衡

由建设单位(或监理部门)进行复核。龙门桩布置在土方开挖范围及其影响以外,在龙门桩附近不能堆土。

2、工作面按要求确定:挖地槽时按垫层宽度每边各增加工作面30 厘米。

3、土方的灰线一般为上口线,土方灰线放出后应经监理部门和其它相关的

部门复核后方准开挖。

4、土方外运应根据现场的情况及时与建设单位、监理单位办理证明手续。

5、土方开挖顺序一般按从一侧向另一侧,依次开挖。土方开挖时,测量工作应跟踪进行,在开挖中,对挖出的边坡由人工清理。确保土方开挖深度符合设计要求。土方开挖中,设专人监视土方的边坡变化,一有险情,人员撤离。进行边坡加固。

6、土方开挖前,应考虑土方开挖对周边环境的影响。

(1)土方开挖前应明确地下管线的布置,便于其它工种配合施工;

(2)明确地下障碍物的分布情况,及时做好施工准备;

7、土方开挖及清理结束后及时验收隐蔽。避免地基土裸露时间过长。严禁扰动地基土。

8、土方开挖质量管理

(1)挖土采用机械、人工结合的方式进行,堆场应选择对下道工序周边施工影响较小处。基础开挖深度超过 1.5 米要按规范规定放坡,两边临时堆土应距离坡边1.5 米以外。

(2)夜间施工要有充足的光照度,特别在挖土场地和主要通道上要设置大功率照明灯具;

(3)如开挖后发现局部地段土质情况与地质资料严重不符时,必须立即和建设单位、设计单位及监理人员到现场研究后,按新的设计方案处理。开挖时遇不明物体,应及时通知业主、监理,同时采取有效手段保护好现场,做好纪录和签证工作。

(4)基底四周应留出排水沟和制模作业区,下雨天要有专人24 小时值班抽水,严防雨水浸泡基槽。

(5)基坑周围除上下通道外应设钢管围栏,并有醒目标志以保证安全。

(6)基础挖好后,应及时通知质监、业主、监理地基验槽,符合后进行下一步施工,做好地基验槽记录,质监、业主、监理签字后,交由项目部资料员保管。

9、土方开挖安全管理

(1)严格执行“挖土工程安全技术交底”中的各项规定,并组织现场人员认真学习,严格遵守。

(2)遵守“建筑工地六大纪律”,进出基坑人员一律戴好安全帽。

(3)本工程土方工程开挖前,须请业主主持召开相关部门参加会议,审核挖土方案。挖土前,须将挖土时间、行走路线等情况通报业主,使其做好充分准备。

(4)在基坑边坡上沿2.5米范围内,严禁堆放施工材料或大型施工机械。挖土时,应严密观察边坡安全性。

(四)、基坑回填施工

1、施工准备

施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。回填前应对基础进行检查验收,并且要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。施工前,应做好水平标志,以控制回填土的高度或厚度。

2、工艺流程

基坑清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平验收

3、基坑回填施工

本工程土方工程必须达到永久性土方工程的施工要求,应分每300 ㎜码碎碾

压结实,保证有足够的稳定性和密实性。

(1)填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。

(2)检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填上的含水量偏低,可采用预先洒水润湿等措施。

(3)回填土应分层铺摊。每层铺土厚度应根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺土厚度为200~250mrn;回填上每层至少夯打三遍。打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉。

(4)深浅两基坑(槽)相连时,应先填夯深基坑;填至浅基坑相同的标高时,再与浅基坑一起填夯。如必须分段填夯时,交接处应填成阶梯形,梯形的高宽比一般为1∶2。上

下层错缝距离不小于1.0m。

(5)基坑(槽)回填应在相对两侧或四周同时进行。基础墙两侧标高不可相差太多,以免把墙挤歪。

(6)回填土每层填土夯实后,应按规范规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土。填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土夯实。

(7)雨期施工时应有防雨措施,要防止地面水流入基坑(糟)内,以免边坡塌方或基土遭到破坏。基坑(槽)的回填土应连续进行,尽快完成。施工中注意雨情,雨前应及时夯完已填土层,并做成一定坡势,以利排除雨水。

(8)所有基础必须做在老土上,如不在老土上的,以砂石垫层回填至基底标高,每300分层夯实,或以8T 压路机来回碾压三遍,地质承载力特性达到80Kpa以上。消防通道需达到130Kpa 以上。位于回填土上部的平台,坡道,花坛,花池等除设计已由地下室结构上挑出者外,其余均应在回填土沉降基本稳定后方能施工。当顶板离道路面标高大于600时,用300 厚砂石垫层分层夯实至所需高度。

4、成品保护

(1)施工时,对测量控制桩、轴线引桩、标准水准点、龙门板等,填运土时不得撞碰,也不得在龙门板上休息。并应定期复测和检查这些标准桩点是否正确。基础的现浇混凝土应达到一定强度,不致因填土而受损坏时,方可回填。

(2)夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。

第三节垫层工程施工方案

本工程的基层垫层主要分布在箱涵工程、生态砌块工程、园路、吟风听月亭、栈道、台阶、廊架、平桥、绿道等区域,主要级配砂石垫层、C15素砼垫层。

(一)、砂石垫层施工

1、施工准备

组织有关单位共同验槽,包括轴线尺寸、水平标高、基底情况,以及兄弟施工单位的预埋管线等。应在垫层施工前办理隐检手续。施工前由测量小组根据设计要求的标高,每隔10m设置一个标高控制桩。

2、工艺流程

检验砂石质量→级配砂石拌合→分层铺筑砂石垫层→洒水→夯实或碾压→找平验收3、砂石垫层施工

对级配砂石进行技术鉴定,应将砂石拌合均匀,其质量均应达到设计要求或规范的规定。铺筑砂石的每层厚度,一般为15~20cm,不宜超过30cm,分层厚度可用标高控制桩控制。视不同条件,可选用夯实或压实的方法。本工程大面积的砂石垫层,在避开中心广场区的前提下,铺筑厚度可适当加厚,采用6~10t的压路机碾压。边、角及小面积采用人工敷填,基本就位后利用小型机械进行震动压实,以确保基层的密实性。砂石垫层底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。施工应按先深后浅的顺序进行。分段施工时,接槎处应做成斜坡,每层接岔处的水平距离错开0.5~1.0m,并应充分压(夯)实。铺筑的砂石应级配均匀。如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。铺筑级配砂石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的最佳含水量,一般为8%~l2%。夯实或碾压的遍数,由现场试验确定。用水夯或蛙式打夯机时,应保持落距为400~500mm,要一夯压半夯,行行相接,全面夯实,一般不少于 3 遍。采用压路机往复碾压,一般碾压不少于4遍,其轮距搭接不小于50cm。边缘和转角处应用人工或蛙式打夯机补夯密实。

4、找平和验收

施工时应分层找平,夯压密实,并应设置纯砂检查点,用200cm3 的环刀取样;测定干砂的质量密度。下层密实度合格后,方可进行上层施工。用贯入法测定质量时,用贯入仪、钢筋或钢叉等以贯入度进行检查,小于试验所确定的贯入度为合格。最后一层压(夯)完成后,表面拉线找平,要符合设计规定的标高。

5、成品保护

回填砂石垫层时,应注意保护好现场轴线桩、标准高程桩和测量控制桩,防止碰撞位移,并应经常复测。施工中必须保证边坡稳定,防止边坡坍塌。完工后如无技术措施,不得在影响其稳定的区域内进行挖掘工程。夜间施工时,应合理安排施工顺序,配备足够照明设施;防止级配砂石不准或铺筑超厚。级配砂石成活后,应连续进行上部施工;否则应适当经常洒水润湿。

(二)、素砼垫层施工

1、施工准备

基础轴线尺寸、基底标高和地质情况均经过检查,并应办完隐检手续。安装的模板已经过检查,符合设计要求,办完预检。在槽帮或模板上做好混凝土上平的标志,广场大面积浇筑的素砼垫层每隔3m左右钉上水平桩。埋在垫层中的各种管线均已安装完毕,并经过有关方面验收。组织混凝土搅拌设施架设,校核混凝土配合比,检查后台磅秤,进行技术交底。准备好混凝土试模。

2、工艺流程

基底或模板内清理→混凝土拌制→混凝土浇筑→混凝土振捣→混凝土养护

3、素砼垫层浇筑

清理:在地基或砂石垫层上清除淤泥和杂物,并应有防水和排水措施。对于干燥土应用水润湿,表面不得留有积水。在支模的板内清除垃圾、泥土等杂物,并浇水润湿木模板,堵塞板缝和孔洞。混凝土的组织供应应及时和连续,确保浇捣顺利进行。现场混凝土拌制:后台要认真按混凝土的配合比投料,每盘投料顺序为石子→水泥→砂子(掺合料)→水(外加剂)。严格控制用水量,搅拌要均匀,最短时间不少于90s。混凝土的下料口距离所浇筑的混凝土表面高度不得超过2m。如自由倾落超过2m时,应采用串桶或溜槽。混凝土的浇筑应分层连续进行,一般分层厚度为振捣器作用部分长度的 1.25倍,最大不超过50cm。先用插入式振捣器振捣,应快插慢拔,插点应均匀排列,逐点移动,顺序进行,不得遗漏,做到振捣密实。移动间距不大于振捣棒作用半径的 1.5 倍。振捣上一层时应插入下层5cm,以清除两层间的接缝。后用平板振捣器振捣,移动间距应能保证振动器的平板覆盖已振捣的边缘。混凝土不能连续浇筑时,一般超过2h,应按施工缝处理。浇筑混凝土时,应经常注意观察模板、支架、管道和预留孔、预埋件有无走动情况。当发现有变形、位移时,应立即停止浇筑,并及时处理好,再继续浇筑。混凝土振捣密实后,表面应用木抹子搓平。

4、素砼垫层养护

混凝土浇筑完毕后,应在12h 内加以覆盖和浇水,浇水次数应能保持混凝土有足够的润湿状态。养护期一般不少于7 昼夜。在混凝土强度能保证其表面及棱角不因拆除模板而损坏时,方可拆除侧面模板。在已浇筑的混凝土强度达到 1.2MPa 以后,方可在其上来往行人和进行上部施工。在施工中,应保护好预埋暗管以及预留洞口,不得碰撞。雨期季节施工时,露天浇筑混凝土编制季节性施工方案,准备覆盖材料,采取有效措施,确保混凝土的质量。

第四节挡土墙、护脚施工方案

本标段工程分为:埋石砼挡土墙、埋石砼护脚。

一、原材料要求

本标石料、砂均从附近砂石料场购买,水泥采用P.O 32.5或P.O 42.5的普通硅酸盐水泥。其具体要求如下:

1、石料

浆砌石砌筑用石料(主要是块石)选用质地均匀、坚硬、无裂缝、不易风化的石料,石面无风化屑、泥迹、污垢,尽量选用较大的石块砌筑,片石应大致方正,无锋楞凸角,顶面及地面应较为平整,其厚度不宜小于20cm,宽度及长度均不小于其厚度。

2、砂采用中粗河砂并应过筛。砂的质量标准符合相应材料的质量标准,砂的最大粒径不宜超过2.5㎜,砂的含泥量应不大于5%。

3、水泥

采用PO32.5或是42.5普通硅酸盐水泥,水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试。其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB175)等的规定。当对水泥质量有怀疑或水泥出厂超过3个月时,在使用前必须进行复试,并按复试结果使用。不同品种的水泥不得混合使用。

二、施工流程

施工准备→测量放线→流水导流→挖除换填→机械碾压夯实→基槽开挖→验基→地基承载力检测→立模加固→砼浇注→安装泄水孔→浇筑混凝土并人工摆片石→拆除模板→交验→养护

三、施工方案

3.1施工场地准备

3.1.1测量放线,定出桩位中心线及开挖边界线。

3.1.2清除挡墙用地范围内的树桩、杂草、垃圾等所有障碍物;在基槽周围挖设排水沟,排除地表水。

3.2开挖

3.2.1基槽开挖

采用1.2m3斗容量的日立液压挖掘机一台进行基槽开挖,开挖长度根据现场地质情况进行分段开挖,每段15米。机械开挖至基底设计标高以上10cm时,重新进行测量放样,确

定开挖正确不偏位的情况下改用人工进行基底清理,确保基底符合设计及相关规范要求3.3基础施工

3.3.1片石混凝土采用沿槽浇筑,浇筑过程中,严格控制配合比,砼中片石的掺量控制在20% 范围以内。片石用人工摆放,分散布置。

3.3.2采用插入式50型振动棒进行振捣,砼振捣密实,振捣过程中快插慢抽。无漏振,无蜂窝麻面等。

3.3.3砼浇筑完成后及时养护,防止由于内外温差过大而产生砼收缩开裂。

3.3.4在片石砼浇筑过程中,现场取样制作砼试件,标准养护28天后送福安市建设工程质量监督站检测。

3.4墙身浇筑

3.4.1基础浇筑完成后,根据设计图及现场高程放出挡墙浇筑边线。

3.4.2模板安装.

(1)模板采用胶合木模板,禁止使用有缺角、破损的模板。

(2)保证混凝土结构和构件各部分设计形状尺寸和相互间位置正确;

(3)具有足够的强度、刚度和稳定性,能承受新浇筑混凝土的重力侧压力及施工中可能产生的各项负荷。

(4)模板的接缝不得漏浆;在浇筑砼前,木模板应浇水湿润,但模板内不应有积水(5)模板与砼的接触面应清理干净并涂刷脱膜剂,但不得影响模板结构性能。模板使用后应按规定修整保存。

(6)模板之间粘贴双面不干胶带,以减小模板缝防止漏浆,以保证砼面的观感质量。(7)模板采用M14×500螺栓与预埋钢筋拉结配D48×3.5钢架管横、竖龙骨加固,并配以大号蝶形卡紧固,对拉螺杆按1000×500的间距布置,设置时将泄水孔位置与螺杆紧贴布置,以防扔填片石碰坏PVC管.紧贴模板的竖向龙骨间距不得大于300㎜。

3.4.3浇筑砼

(1)混凝土浇筑前应做好如下准备工作:

a)制定浇筑工艺,明确结构分段分块的间隔浇筑顺序(尽量减少后浇带或连接缝)

b)根据结构截面尺寸大小研究确定必要的防温防裂措施。

c)施工前应仔细检查模版、预埋件的紧固程度。

(2)浇筑混凝土时应符合下列要求:

a)混凝土应分层进行浇筑,不得随意留置施工缝。

福建省漳州市九龙江北溪西溪水系连通工程及安全生态水系工

福建省漳州市九龙江北溪西溪水系连通工程及安全生态水系工程质量抽检检测单位 (检测单位) 比 选 文 件 比选人:漳州市龙文发展有限公司 法定代表人: 2018年10月11日

比选申请人须知

1.总则 1.1 比选范围 福建省漳州市九龙江北溪西溪水系连通工程主要对该项目中的原材料、混凝土试块、压实度、挡土墙混凝土进行抽检;安全生态水系工程主要对混凝土强度、固滨笼格格网及笼体进行检测。(根据现场需要,及时配合业主进行现场质量抽样检测,中标人若不配合或未尽到其义务,发包人有权终止合同。) 1.2 比选费用 比选申请人在比选过程中发生的一切费用,不论其是否中选,均由比选申请人自行承担。 1.3 无论比选结果如何,比选申请人的比选申请书均不退回。 1.4 比选人不对未中选人作任何解释。 1.5付款方式: 待工程竣工验收合格后,承包人提交全部合格检测报告后,发 包人于7个工作日内支付至总检测费的100%。(承包人需提供增值 税专用发票)。 2.1 比选文件中的注解是比选文件的重要组成部分。 2.2 比选申请人应仔细审阅比选文件中所有的说明,如果比选申请人编制的比选申请书不符合规定的要求,其比选申请书将视为不合格比选

申请书。任何对比选文件的忽略或误解,不能作为比选申请书没有完全响应比选文件的有效理由。 3. 比选细则 3.1 本评比方法和评比标准依据《漳州市国有单位选择中介机构比选办法》并结合本项目的实际情况制定。 3.2 本次比选活动遵循公平、公正的原则,并邀请有关监督部门对比选活动进行全过程监督。 3.3比选过程中,比选申请人的法定代表人或其授权委托人应准时参加,否则视为自动放弃比选资格。(注:若为授权委托人出席时应出示授权委托书原件。) 4.比选申请书 4.1比选申请书的编制 4.1.1比选申请书的格式 比选申请书应按第二章“比选申请书”的格式进行编写,至少 应包括“法定代表人授权书(如为授权)、单位组织结构、企业信誉 承诺、报价承诺函”等各项内容及比选申请人认为必须提供的其它 资料。本比选文件要求的证明文件,比选申请人必须提供,本比选 文件没有要求的证明文件,比选申请人认为需要提供的,也可以提供。 4.1.2比选申请书应全部用不褪色的墨水(粉)书写或打印、逐页 编码,不得有任何涂改。 4.1.3比选申请书正本一份、副本一份。正本和副本的封面上应清 楚的标记“正本”和“副本”的字样。正副本内容应完全一致,如 不一致时,以正本为准。

万里生态水系建设规划项目填报要求

附件 规划项目填报要求 1、项目生成 应在原有河道治理、地方政府已开展或同步开展市政建设、流域水环境综合整治等的基础上,策划生成安全生态水系建设项目,以确保项目建成后基本满足防洪安全和水质达水功能区水质目标的要求。新生成的项目按照填报表的要求填写相关信息。 项目生成以流域面积50km2以上的河流为单元(尽量以200km2以上河流为单元,防止项目过于零散),并以该河名称用于项目命名;主干河流的支流有200人以上村庄的乡村段,可将部分河段纳入实施范围,支流长度不能超过干流长度的50%。单个项目河段长度约10公里,最长不超过20公里。 2、项目统筹 列入三年滚动计划和“十三五”期间的“五江一溪”防洪工程、独立入海河流防洪治理,中小河流治理、小流域水土保持、山洪灾害防治等项目统筹计入规划。统筹项目按照安全生态水系建设组织实施,并坚持“渠道不变、责任不变、统筹集中、各计其功”的原则单列投资,投资总量和资金盘子由厅各处室平衡提出,此次项目填报暂不考虑。 项目填报过程中要注意与城镇总体规划、土地利用规划以及水利、环保、住建等部门相关规划之间的衔接和协调,

充分利用已有的规划和研究成果,加强对重大技术问题的把关。住建、环保等部门实施的截污管网、污水处理设施建设、农业面源治理、农村环境综合整治等项目可作为配套项目,并明确实施部门和资金来源。 3、成果要求 (1)填报材料 设区市水利局对县(市、区)上报的项目进行汇总平衡,填写项目实施计划表(附表1)和项目填报表(附表2),以及县级申报项目地理位置图。各县(市、区)按照1张表(附表2项目填报表)、1张图(项目地理位置图)的要求进行项目申报;项目填报表未能表述的补充材料可作为附件一并提交;项目地理位置图应标明本行政区域内项目分布情况,并标注各项目的河段名称、起止位置和长度。 (2)质量要求 地方申报的项目应在填报完成后,组织专家进行审核把关,确保上报的成果高质高量。各项措施应具有可操作性,且符合《实施意见》和《福建省万里安全生态水系建设指南》的要求(相关文件资料到省水资源网下载https://www.doczj.com/doc/7e7361808.html,/wanlianquan/aqstsx.html)。有条件的县(市、区)可委托设计单位编制本行政区域内的安全生态水系建设规划,将规划成果上报,纳入全省安全生态水系建设规划。 (3)成果提交

施工组织设计与专项安全施工方案编审制度

施工组织设计与专项安全施工方案编审制度 公司内部编号:(GOOD-TMMT-MMUT-UUPTY-UUYY-DTTI-

施工组织设计与专项安全施工方案编审制度 一、施工单位必须编制工程施工组织设计与安全施工方案,方案编制时由公司总工办组织项目经理项目部管理人员及有施工经验的职工参加。 二、组织设计要依据国家的法律、法规、条例、规范,结合本施工单位的自然环境、地理环境、社会因素及本单位的施工特点进行编制。 三、施工组织设计与专项安全施工方案应包括以下主要内容: 1、工程概况: 2、施工总方案、主要施工方法、工程施工进度计划、主要单位工程综合进度计划和施工力量、机具及部署。 3、施工组织技术措施,包括工程质量、安全防护以及环境污染等各种措施。 4、施工总平面布置图; 四、施工组织设计与专项安全施工方案编制完成后,编制人员要进行汇签。经编制总工程师审批并加盖编制单位公章后报项目工程监理单位工程总监批准。 五、施工组织设计与专项安全施工方案必须切实可行,有针对性。符合行业法规和技术规范的要求。 六、工程施工必须按照施工组织设计与专项安全施工方案进行,在施工过程中确需对组织设计进行重大修改的,必须报经原批准部门同意。 安全技术措施制度

一、为了防止工伤事故和职业病的危害,公司必须从技术上采取防范措施。 二、施工单位必须随同生产财务计划一起编制安全技术措施计划。并保证该计划的顺利执行。 三、安全技术措施包括以下内容: 1、土方工程; 2、脚手架、吊蓝、工具式脚手架等选用及设计搭设方案和安全防护措施。 3、高处作业的上下安全通道。 4、安全网(平网、立网)的架设要求,范围(保护区域)、加设欠、段落。 5、对垂直运输设备的位置和搭设要求,以及对其稳定性、安全装置等的要求和措施。 6、施工洞口及临边的防护方法和立体交叉施工作业区的隔离措施。 7、场内运输道路及人行通道的布置。 8、施工临时用电组织设计。 9、防火、防毒、防雷等安全措施。 10、在建工程与周围人行通道及民房的防护隔离设置。 11、季节性施工安全措施。 四、安全技术措施由施工技术人员编制,报公司总工程师审核签字后报工程监理单位总工批准后方可执行。 五、工程开工前,应由总工程师将工程概况、施工方法、安全技术措施,向参加施工的项目经理、工地工长和职工进行安全技术交底。

幕墙工程安全施工组织设计

范文范例指导参考 愿景广场二期1#楼外墙装饰工程 安全施 工方 建工集团装饰工程有限公司 二0一二年五月一日

幕墙工程安全施工方案 工程名称:愿景广场二期1#楼外墙装饰工程编制人:周敦峰 审批人:董建元 监理工程师:杜法强 施工单位:建工集团装饰工程有限公司 编制日期:2012年5月1日

一、工程概况 1.工程概况 本本工程名为愿景广场二期1#楼幕墙工程,工程地点位于市武昌区中北路227号,结构形式为框架结构,其中幕墙施工高度为95.700m,幕墙形式为裙楼竖明框玻璃幕墙、全玻璃墙、干挂石材幕墙,主楼竖隐框玻璃幕墙、干挂石材幕 墙、石材包柱、铝单板包柱,以及点支式玻璃雨棚、铝合金装饰条、不锈钢框玻璃地璜门;本工程施工单位为建工集团装饰工程有限公司,承建于惠川房地产开发有限公司,由龙泰建筑装饰工程有限公司设计,由建盛工程项目管理有限公司进行监督管理。 2.设计与施工必须遵照的规: (1)《钢结构设计规》GBJ17-88 (2)《钢结构工程验收规》GBJ50205-95 (3)《建筑幕墙》JG3035-96 (4)《玻璃幕墙工程技术规》JGJ102-2001(5)《施工现场临时用电安全技术规》JGJ46-2005 (6)《建筑施工安全检查标准》JGJ59-99 (7)《建筑施工高处作业安全技术规》JGJ80-91 二、安全技术交底的实施 1.安全技术交底制度 1)工程开工前,工程技术负责人要将工程概况、施工方法、安全技术措施等向施工班组长及全体职工进行详细的书面安全技术交底,履行签认手续,并在工作过程中对安全操作规程、安全技术措施、安全技术交底要求的执行情况经常进行检查,随时发现并及时纠正违章作业。杜绝违章指挥。 2)分项、分部工程施工前,工长(施工员)向所管辖的班组进行安全技术措施交底,如交底到 劳务队长而不包括作业人员时,劳务队长还应向作业人员进行书面交底。履行签认手续。 3)两个以上施工队或工种配合施工时,工长(施工员)要按工程进度向班组长进行交叉作业的安全技术交底。履行签认手续。 4)班组长要在施工生产过程中认真落实安全技术交底,每天要对工人进行施工要求、作业环境的安全交底。 2 ?安全技术交底的分类及容

城市水系生态修复与景观设计

城市水系生态修复与景观设计 发表时间:2018-08-14T13:50:47.777Z 来源:《建筑学研究前沿》2018年第8期作者:尹迎 [导读] 基于此,本文主要对城市水系生态修复与景观设计进行分析探讨。 中国建筑设计咨询有限公司北京 100120 摘要:我们生活的城市日新月异,我们生活的环境品质也在不断提高,城市河流的改造与滨水空间的营造不再仅停留在表面,而是从环境角度出发,从人本角度出发,实现更高层次的开发与建设,满足未来城市可持续发展的需要。基于此,本文主要对城市水系生态修复与景观设计进行分析探讨。 关键词:城市水系;生态修复;景观设计 前言 城市水系属于城市生态平衡的关键因素,属于城市的绿色生命线,城市河流还具有着防洪排涝、水路运输、美化环境、供应水源、休闲娱乐、维持生态平衡等各种功能,对于城市生态的建设具有着非常重要的意义;还能够减弱城市当中的热岛效应,促进城市的景观多样性以及城市物种的多样性,为城市居民创造一个文体娱乐和亲近自然的和谐空间。鉴于城市水系在整个城市景观体系当中的关键地位与作用,在对河流实施生态修复的同时,如能与城市景观相结合,常规水利水环境的治理手法景观化,将会对城市河道环境的提升起到很大作用,从而使城市水系具备生态与景观的双重价值。 1、玉溪玉湖片区改造项目概况 玉溪玉湖片区改造项目,其中出水口生态公园19.6公顷(包含水面1.7万公顷,景观湿地0.95公顷),冯家冲生态公园3.7公顷(包含水面1.25公顷),右所湖生态公园3.5公顷(包含水面0.66公顷),聂耳文化广场区47.1公顷(包含玉湖水面12.9公顷)。现状由于上游来水检测为劣Ⅵ类水,导致进入城市水质先天不足,虽已采取叠瀑曝气等措施,仍然效果有限,加之维护欠缺,局部腐朽植物会对水体造成新的污染,缺乏水质净化系统,水系本身自净能力较差,对下游水体影响更加严重;虽两岸现状植被覆盖情况良好,但仍有提升空间;滨水历史文化挖掘不足,文化与水景观结合的建设可进一步挖掘;对水系的生态治理,首先需要对上游来水的污染源进行有效控制,其次在出水口改造工程中,对进入城市水体系中的水进行预处理,是短期内保证城市河流水体水质的一项重要措施,同时结合一些水岸景观的生态处理手法实现远期对水体持续净化的作用。 本次改造应满足未来城市可持续发展的生态需求,由于现状植被覆盖情况较好,在不破坏现有绿色基底的前提下,进行水系水岸的生态修复改造与景观提升,给市民创造更多良好的自然休闲环境是本次设计的重点和难点。 2、城市河流水系的生态修复 2.1河流水系生态修复的基本原则 2.1.1技术引进以及自主创新相结合的原则 河流的生态修复技术在国外已相对成熟,目前有很多成功案例及先进技术值得学习借鉴。积极的借鉴国外优秀的经验,引进先进的技术,来弥补我国对河流生态修复方面的经验不足,同时提高自主创新能力是我们技术更新当前面临的重大任务,有了实践检验的核心技术就能够有效的降低成本,从而促进我国科技研究成果的推广应用。 2.1.2因地制宜的原则 生态系统具有着非常强大的复杂性以及不确定性,地域、气候、水文的不同其自然条件也不同,污染的原因以及人类的活动规律也会存在着较大的差别,这都在很大程度上决定了河流生态修复技术的繁琐性与多样性。所以,一定要坚持因地制宜的原则,在参考国外以及其他地区先进的经验的基础之上,探索研究能够适合于本地区、本流域的河流生态修复的技术以及方法。对于引入的外来物种必须要保持极特别慎重的态度。 2.1.3生态修复与控制排污相结合的原则 修复以及控制排污相结合的方式是进行水污染治理的一项大原则,当然,河流的生态修复同样不能例外。需要认识到,完全的依靠人工湿地等生态工程所具备的自净能力,进行高度污染的处理基本上是不可能的。所以,一定要提倡清洁卫生生产,严格的控制污水的排放以及处理。在确保水质安全的基础之上,选择使用河流生态的修复技术,不断的提高水质,保护生态环境。 2.2城市河流的生态修复 2.2.1生态修复目标 玉湖片区的河流生态治理,受到众多条件的限制,结合其现状,最终将其生态修复目标确定的为:治理范围为城区出水口至玉湖段水系,结合景观的综合治理,改善水循环、水质、亲水环境等问题,绿色河底,提高水体自净能力,最大限度的保留河岸原有植被,新建绿色基础设施与景观设计相结合,。 2.2.2生态修复方案 玉湖片区从营造亲水景观和优美环境的角度出发,利于城市可持续发展的设计思路:总体上对现有水域清淤疏浚,恢复生态功能,改善水质的水循环方案;完善防洪系统、修复滨河生态、结合景观设计手法融入休闲景观;构建自然表流湿地;结合海绵城市建设,蓄滞雨水、回收利用、补充地下水,完善城市生态系统,打造海绵城市。 2.2.3生态修复措施 在保证河流防洪安全的前提下,制定好水循环方案,再采用截污治污、清淤、生态护岸等措施进行生态修复,对恢复水质、维护河流自然生态和自然景观具有良好的效果。 一是治污、清淤。目前玉湖片区局部水质偏差,因此应控源截污,加快雨、污管网的建设进程,对雨水经过净化排河,同时定期清理河道淤泥,积极制定后期运维方案等一系列的治理措施,以改善水质。 二是生态护岸。护岸要有利于岸坡稳定和景观效果,又有利于水体流动和水体运动方式,防止水体发生富营养化,同时考虑水中生物

安全专项安全施工组织设计

安全专项施工方案 一、编制依据 1.《建设工程安全生产管理条例》; 2.《建设工程施工现场管理规定》; 3.《建筑施工安全检查标准》; 4.《建设工程施工现场供用电安全规范》; 二、施工现场安全的一般规定 1.参加施工的人员,必须熟悉并严格遵守本工种、本岗位的安全技术操作规程,不得违章作业,冒险作业。 2.职工上班必须遵守劳动纪律,坚守工作岗位,不得带无关人员进入施工区域,严禁打闹及酒后操作等。变配电室、发电机房、危险品库等要害部门,非本岗人员未经批准严禁入内。 3.作业人员在班前须进行安全检查并确认。要及时处理班中和交接班提出各类隐患。下班前必须切断电源、熄灭火种,清理场地。 4.新工人必须经过三级安全教育,并经考试合格后,才能上岗操作,调换工种和复工人员,须经安全教育合格后,才准上岗。 5.从事特种作业人员,必须接受专门的安全技术培训,经理论和实际操作考试合格,取得“特种作业人员操作证”后,才能独立上岗作业。非相应的特种作业人员,不得从事该项特种作业。从事起重设备安装、检修、检测人员,必须经培训考核并取得政府劳动部门所发的资格证。

6.进入施工现场,必须正确穿戴劳动防护用品。不准穿拖鞋、凉鞋、高跟鞋、短裤等,也不准赤膊、赤脚。从事有可能被机械绞碾伤害的作业,禁止围围巾、系领带,不准戴手套。 7.禁止使用不符合标准的和伪劣的安全带、安全帽和安全网。 8.木料库、化学品库、爆炸品库、油库等仓库以及机动车停车场、木材加工间等及其它易燃易爆区域禁止吸烟,无可靠的安全防火措施,未经消防部门许可,不准动火。 9.施工现场的洞、坑、沟、升降机、漏斗等作业部位、危险区域、危险场所,都应设置明显的标志,并要严格遵守各种安全标志的规定,无妥善的防护措施,不准作业。各种安全防护装置,防护设施和安全标志等不得任意拆除或移做他用。因施工、检修需临时拆除的应经有关部门同意,方可施工、检修,工作完毕应及时恢复。 10.各工种机具使用前必须检查机械转动、电气绝缘性能良好,符合安全要求,方可使用。 11.保持施工现场整洁、文明,作到文明施工。原材料、半成品及成品的堆放要整齐有序,作到定置管理,不得占道施工,妨碍通行。及时清理建筑垃圾和施工废料,作到工完料清。 12.进出作业场所必须走安全通道,上下交叉作业及其出入口要有防护棚或其他隔离措施。不得随意穿行、攀爬、跨越各种设施或机械设备。 13.进入井坑、洞穴、管道、暗渠等空气不流畅的场所,必须首先进行通风,空气检测,采取预防中毒、窒息的措施,并派人监护作

两溪一湾”安全生态水系综合 整治工程(一期)PPP 项目实施方案(85页)

XX市“两溪一湾”安全生态水系综合整治工程(一期)PPP 项目实施方案 XX市“两溪一湾”安全生态水系综合整治工程(一期)PPP 项目 实施方案 实施机构:XX市水利局咨询机构: 目录 第一章前言 (1) 1、项目实施背景 (1) 2、项目实施方案编制依据 (2) 3、项目实施方案编制原则 (4)

第二章项目概况 (5) 1、项目基本情况 (5) 2、经济技术指标 (14) 3、项目公司情况 (14) 第三章风险分配基本框架 (17) 1、风险分配原则 (17) 2、风险分担方案 (17) 3、风险应对措施 (20) 第四章项目运作模式 (22) 1、项目运作方式 (22) 2、项目边界条件 (23) 第五章交易结构 (28) 1、项目投融资结构 (28) 2、回报机制 (29) 3、政府提供条件 (37) 第六章合同体系 (38) 1、合同结构 (38) 2、主要权利义务 (39) 3、履约保障边界 (42) 4、调整衔接 (43) 5、政府承诺及配套安排 (47) 第七章监管架构 (48) 1、授权关系 (48) 2、监管方式和政府介入 (48) 第八章社会资本选择 (52) 1、选择方式 (52) 2、招标组织形式 (52) 3、招标内容和范围 (52) 4、招标时间进度安排 (52) 5、社会资本应当具备的条件 (52)

6、评标办法和主要评分标准 (54) 第九章财务测算 (55) 1、财务测算目的 (55) 2、财务测算假设 (56) 3、投资额及投资计划 (58) 4、成本预测 (60) 5、收入预测 (60) 6、财务评价结论 (61) 附件一:政府付费情况表 (63) 附件二:运营维护费上限值测算 (64) 附件三:运营维护考核方案 (69) 1、总则 (69) 2、考评主体 (69) 3、考评方法及考评周期 (69) 4、考评内容 (70) 5、评分办法 (70)

关于我市城市生态水系建设模式的思考

关于我市城市生态水系建设模式的思考 城市水系建设当前城市建设工作的一项重要内容,对于美化城市形象,完善城市功能,提高承载能力,改善群众生活环境都具有十分重要的意义。目前,我市正在加快推进城区“大水系”建设,即建设“四湖”、整治“五河”、提升“一淀”(永年洼淀),形成都市区4.5万亩、中心城区2.25万亩的循环生态水系,实现城市人居环境的大改善和城市品位的大提升,而这些大型水利设施项目单纯的依靠有限的财政资金快速的见到成效并不现实。本文借鉴唐山市环城水系建设的成功经验,提出了吸引有实力商团企业共同建设我市生态水系建设模式。 一、唐山市环城水系建设 唐山市环城水系建设全长57公里,建设总投资35亿元,工程主要包括唐河、青龙河改造,唐河水库引水工程及滨河景观道路建设,计划新建和改造桥梁56座,建设橡胶坝、船闸16座,滨河道路15公里,新建和完善绿地350万平方米,形成功能齐全、景色宜人的水、路、桥、坝完整水系。按照“政府主导、市场运作、以水带地、以地生财”的思路,成立以市政府主管副市长为指挥长的项目指挥部,指挥部下按照“管委会+投资公司”的模式运行,由市政府一名副秘书长兼任唐河青龙河开发建设管理委员会主任,由市委、市政府任命唐河青龙河开发建设投资有限责任公司董事长、总经理,管委会和投资公司均为正县级架构,管委会负责整体规划及近期建设规划制定、负责重大产业项目的招商引资、协调市直相关职能部门办理审批事项、受国资委委托履行对投资公司出资人职责。投资公司是以水系开发建设为主要任务的融资平台、投资主体和项目业主,具有独立法人资格的国有独资公司。

截止目前已筹措资金25.2亿元,其中,2008年银行贷款8.8亿元,开发商合作借款5亿元,财政借款1.8亿元,BT合作融资9.6亿元。为保证基础设施项目建设资金的将来还款,市政府指定近4000亩土地划归唐河青龙河建设开发投资公司,由投资公司按照市场化运作模式进行一级开发和整理,待土地出让后按照土地出让净收益的90%作为投资公司经营收益支持项目建设。按照目前土地市场价值估算,4000亩土地至少能带来40亿元的土地收入,在保证项目建设和还款来源的基础上还能盈余5亿元左右。 二、唐山市城市建设成功经验 1、高效的管理运作机制。以市政府直管的管委会+投资公司的管理模式,有效地解决了项目推进中部门之间的协调联动问题。由市政府副秘书长兼任管委会主任,可以直接代表市政府协调相关部门解决问题,大大提高管委会管理下的投资公司运作项目的积极性和主动性,真正发挥项目融资平台、投资主体和项目业主的作用。 2、科学的项目谋划包装。项目的谋划包装是取得成功的首要前提,也是目前融资环境下取得银行资金支持的重要前提。南湖生态城与国家开发银行达成的50亿元合作项目就是塌陷区治理和棚户区改造,这两类项目均属于国家优先支持发展的项目类别,即便是在今年国家对政府融资平台严格限制贷款的条件下,以这两类项目运作仍然可以取得银行贷款支持。 3、合理的项目运作方式。在当前土地收储政策的限制下,对南湖生态城基础设施建设和土地一级开发整理,由市政府与投资公司签订代建协议,明确投资公司的项目业主和投资主体,明确南湖生态城规划区域内的土地出让收入扣除收储成本和政策性资金后的出让净收益90%用于南湖生态城建设,剩余10%由市级统筹,由投资公司作为项目承贷主体,政府仅以出资额承担

专项安全施工组织设计(方案措施)

目录 一、工程概况.......................................................... 错误!未定义书签。 二、安全生产管理目标............................................ 错误!未定义书签。 三、安全技术措施................................................... 错误!未定义书签。 四、许可证、准用证及安全检查验收制度 ................ 错误!未定义书签。 五、施工用电安全技术档案..................................... 错误!未定义书签。 六、工伤事故档案................................................... 错误!未定义书签。 七、施工现场处罚条例............................................ 错误!未定义书签。 八、应急救缓预案................................................... 错误!未定义书签。 九、各施工阶段安全管理的重点.............................. 错误!未定义书签。 十、防止环境污染................................................... 错误!未定义书签。 一、工程概况 邯郸市创信商厦工程位于邯郸市丛台区中华大街西侧,北仓路南侧。本工程为原自行车厂宿舍楼的改建。西面是邯郸市二十六中学。 邯郸市创信商厦工程,地下2层,地下一层为车库,地下二层平时为自行车库,战时为人防工程。地上27层,其中一~四层为商场、五层~二

安全施工组织设计方案完整版

安全文明施工组织设计 甘肃永靖建筑总公司夏河县廉租住房 洒乙昂小区1#楼

二O—四年三月一-八日 编制说明 、本安全文明施工组织设计仅为施工现场总的组织方案,对施工现场安全、文明施工起总的指导作用。对于如施工现场临时用电、模板 工程、垂直运输、脚手架工程等,另外编制专项施工方案来具体 指导。 、本安全文明施工组织设计编制依据: 1、《中华人民共和国安全生产法》 2、《建设工程安全生产管理条例》 3、《施工现场临时用电安全技术规范》 ( JGJ46-2005) 4、《建筑施工安全检查标准》 ( JGJ59-99) 5、《建筑施工高处作业安全技术规范》 ( JGJ80-91) 6、《龙门架及井架物料提升机安全技术规范》 (JGJ88-92 ) 7、《建筑施工扣件式钢管脚手架安全技术规范》 ( JGJ130-2001) 8、国家、行业、安徽省及合肥市发布的有关安全文明、环保施工的规 定。

目录 第一章、工程概况-------------------- 3页第二章、管理人员名单及监督电话------- 3 页第三章、安全文明管理目标------------- 4 页第四章、安全管理-------------------- 4页第五章、基坑支护施工方案------------- 9 页第六章、悬挑式钢管脚手架施工方案----- 10 页第七章、模板工程施工方案------------- 15 页第八章、“三宝”、“四口”防护施工方案20 --------------------------------------- 页 第九章、临时用电施工方案------------ 21 页第十章、塔吊安装拆除施工方案-------- 25 页第十二章、安全事故应急预案措施------ 38 页附1:管理人员及特殊工种操作证复印件附2:施工总平面布置图

屏南2017年安全生态水系建设项目

屏南县2017年安全生态水系建设项目 (甘棠)绩效评价工作报告 一、总体情况 (一)资金情况。项目总投资1300万元、年度财政预算600万元、资金拨付进度正常。 (二)项目情况。屏南县金造溪安全生态水系建设工程共计8个村点,分别为小梨洋村、巴地村、际下村、下山口村、洋头寨村、坂兜村、彩虹村、浙洋村,实施河道长17.50km,其中干流长9234m、一级支流长5423m、二级流长5423m,施工内容河水改善措施,河床改良、河滩恢复、河岸修复等。目前完成情况:下山口村新建M10浆砌块石护岸388.16m、清淤390m,洋头寨村新建C15埋石砼护岸124.8m、新增干浆砌块石护岸388.16m,新建防汛C20砼路面498.8m、清淤100m,漈下村新建C15埋石砼护岸539.5m、新建防汛C20砼路面319.2m、清淤195m,巴地村新建干砌块石护岸450.71m、新建防汛C20砼路面218.8m、清淤964.8m,小梨洋村新建C15埋石砼护岸1723.78m、新建防汛C20砼路面632.9m、清淤1145m。该项目已于2017年11月通过验收。实施主体为甘棠乡人民政府。 二、重点评价结果 (一)得分情况。总体得分92分,分数较高的指标为项目审批的情况为21分,扣分较多的指标是资金投入体系,扣5分,主要原因的项目设计,财审后招标较费时,项目招标后时间较

晚,施工时间较紧,导致资金按进度拔付推后。 (二)总体评价。项目政策是否科学、合理、可行,项目实际运行是否规范有效,项目实施是否达到预期绩效目标等,以及具有借鉴意义的好的经验和做法。 三、绩效指标分析 说明:绩效分析围绕绩效评价指标体系,得分较多的为项目产出也效益管理指标体系,主要是项目完成后极大改善也乡村河道的水生态环境,河道卫生管理新上一台阶,得到了群众的好评;失分较多的主要是资金投入体系,因该项目设计财审后较晚进行招标,工程相对比原计划滞后一些,资金使用按工程进度拔付,目前尚有部分资金未付。 (一)投入 1.项目立项。项目经提前预算,列入财政资金后委托设计、财审后按规定实施招标工作。 2.资金落实。资金来源合规,是财政预算资金,资金到位率按工程进度拔付。 (二)过程 1.业务管理。工程实施监理制度,由岭下乡人下政府为业主单位,水利工程监督管理,项目申报质量监督手续,工程资金水利局财务为按工程进度拔付资金。 2.财务管理。财务制度为工程资金水利局财务为按工程进度拔付资金,资金使用合规性、资金监管有效性都达到要求。 (三)产出 1.实际完成情况:下山口村新建M10浆砌块石护岸388.16m、

最新版水系生态修复与整治项目施工组织设计方案

水系生态修复与整治项目施工组织设计方案

目录 第一部分编制依据 第二部分工程概述 第一节工程概括 第二节设计概括 第三节气象水文 第三部分施工部署 第四部分主要分项施工方案 第一节施工放线的施工方案 第二节土方工程施工方案 第三节荷花池施工方案 第四节绿化工程施工方案 第五节道路施工方案 第六节建筑、构筑物施工方案 第七节广场工程施工方案 第七节季节施工方案 第八节养护管理期施工方案 第九节雨、夜施工及农忙保勤措施 第五部分确保工程质量的技术及组织管理保障措施第一节质量目标

第三节质量保证体系 第四节质量保证措施 第六部分施工总体进度的计划以及管理保障措施第一节工程施工进度计划 第二节工期保证措施 第七部分安全、文明施工保证措施 第一节安全防护措施 第二节文明施工措施 第三节环境保护措施 第四节临时用电安全措施 第五节保护道路、管线的措施 第六节文物保护措施 第七节机械设备安全管理措施 第八节扬尘治理措施 第八部分主要施工材料准备预案 第一节主要施工材料进场计划 第二节机械设备管理措施 第九部分临建搭设预案 第一节施工平面布置 第十部分与各参建单位配合和协调 第一节与设计、监理单位配合与协调 第二节与业主配合与协调

第十一部分附表

第一部分、编制依据 1、**县**镇千年古水系综合治理-沙墩村水生态修复与整治工程施工图纸 2、招投标文件, 3、现行法律法规, 4、施工合同 在编制过程中,我们立足于施工的专业化、机械化、标准化,重点工程重点安排,做到方案切实可行、经济合理,满足于高标准建设的需要。 第二部分、工程概述 第一节工程概况 建设单位:**县**镇人民政府 设计单位:**市宏宇工程设计咨询有限责任公司 监理单位:青岛华鹏工程咨询集团有限公司 施工单位:**市**建设有限责任公司 本工程为**县**镇千年古水系综合治理-沙墩村水生态修复与整治项目工程,位于**县**镇南,为香湖岛一期、二期工程的延续,占地约164亩。主要内容为道路工程、荷花池工程、广场工程、绿化工程、建筑及构筑工程、旅游公厕工程。

专项安全生产施工组织设计

专项安全生产施工 组织设计 1

广州国际生物岛 堤岸园林景观工程一标段 K0+135.973-K1+400;K2+200-K5+000;K5+600-K6+477.244 专项 安全文明 施工组织设计 (方案、措施) 编制人:王存良 编制单位:广州市中森园林绿化工程有限公司 编制日期:二00九年一月十日 目录 1

前言 (1) 第一章编制依据 (2) 第二章工程概况 (3) 第三章安全文明生产目标计划 (5) 第四章现场安全文明管理措施 (7) 第五章安全文明生产要素管理网络 (10) 第六章施工用电安全生产措施 (12) 第七章机械安全生产措施 (13) 第八章其它安全文明生产措施 (14) 第九章文明施工 (15) 第十章工程安全防护、文明施工费使用计划 安全生产文明施工措施费用台帐 (16) 附:广州国际生物岛堤岸园林景观工程一标段 安全管理人员架构图 (18) 消防安全牌 (19) 安全生产牌 (20) 安全体系图框 (21) 2

前言 以人为本,安全第一,预防为主。创立文明工地,营造安全环境,展示都市形象,我们谨以严谨的态度,切实落实<中华人民共和国安全生产法>,在本工程施工过程中,严格贯彻执行安全生产方针、政策和法律法规,严格规范操作规程,严密控制施工进度与安全的矛盾,严防安全事故的发生。健全安全组织,强化安全机构,充实安检人员,完善工作制度,定期安全检查,合理使用安全措施费,经过安全生产工作必须的资金投入和有效实施,有步骤有计划地对设备更新改造,改进劳动条件,解决威胁职工安全和健康的急需问题,防止工伤事故,预防职业病和职业中毒,促进安全生产,使企业经济效益得到最大保障。努力把广州国际生物岛堤岸园林景观工程一标段建成合格工程、安全工程、放心工程。 3

消防安全工程施工组织设计(doc 42页)

安全性 □对信息系统安全性的威胁 任一系统,不管它是手工的还是采用计算机的,都有其弱点。所以不但在信息系统这一级而且在计算中心这一级(如果适用,也包括远程设备)都要审定并提出安全性的问题。靠识别系统的弱点来减少侵犯安全性的危险,以及采取必要的预防措施来提供满意的安全水平,这是用户和信息服务管理部门可做得到的。 管理部门应该特别努力地去发现那些由计算机罪犯对计算中心和信息系统的安全所造成的威胁。白领阶层的犯罪行为是客观存在的,而且存在于某些最不可能被发觉的地方。这是老练的罪犯所从事的需要专门技术的犯罪行为,而且这种犯罪行为之多比我们想象的还要普遍。 多数公司所存在的犯罪行为是从来不会被发觉的。关于利用计算机进行犯罪的任何统计资料仅仅反映了那些公开报道的犯罪行为。系统开发审查、工作审查和应用审查都能用来使这种威胁减到最小。 □计算中心的安全性 计算中心在下列方面存在弱点: 1.硬件。如果硬件失效,则系统也就失效。硬件出现一定的故障是无法避免的,但是预防性维护和提供物质上的安全预防措施,来防止未经批准人员使用机器可使这种硬件失效的威胁减到最小。 2.软件。软件能够被修改,因而可能损害公司的利益。严密地控制软件和软件资料将减少任何越权修改软件的可能性。但是,信息服务管理人员必须认识到由内部工作人员进行修改软件的可能性。银行的程序员可能通过修改程序,从自己的帐户中取款时漏记帐或者把别的帐户中的少量存款存到自己的帐户上,这已经是众所周知的了。其它行业里的另外一些大胆的程序员同样会挖空心思去作案。 3.文件和数据库。公司数据库是信息资源管理的原始材料。在某些情况下,这些文件和数据库可以说是公司的命根子。例如,有多少公司能经受得起丢失他们的收帐文件呢?大多数机构都具有后备措施,这些后备措施可以保证,如果正在工作的公司数据库被破坏,则能重新激活该数据库,使其继续工作。某些文件具有一定的价值并能出售。例如,政治运动的损助者名单被认为是有价值的,所以它可能被偷走,而且以后还能被出售。 4.数据通信。只要存在数据通信网络,就会对信息系统的安全性造成威胁。有知识的罪犯可能从远处接通系统,并为个人的利益使用该系统。偷用一个精心设计的系统不是件容易的事,但存在这种可能性。目前已发现许多罪犯利用数据通信设备的系统去作案。 5.人员。用户和信息服务管理人员同样要更加注意那些租用灵敏的信息系统工作的人。某个非常无能的人也能像一个本来不诚实的人一样破坏系统。 □信息系统的安全性 信息系统的安全性可分为物质安全和逻辑安全。物质安全指的是硬件、设施、磁带、以及其它能够被利用、被盗窃或者可能被破坏的东西的安全。逻辑安全是嵌入在软件内部的。一旦有人使用系统,该软件只允许对系统进行特许存取和特许处理。

城厢区延寿溪游及支流常太段莒溪安全生态水系建设项目

城厢区延寿溪上游及支流(常太段莒溪)安 全生态水系建设项目 答疑纪要 招标人:莆田市城厢区常太镇人民政府 招标代理人:福建顺恒工程项目管理有限公司 行政主管部门:莆田市城厢区水务局 2017年10月13日 一、投标质疑部分 1、问:是不是只要投标报价不高于招标文件发布的最高限价就视为投标人有效 报价? 答:在确定评标参考价前,投标或投标文件未被视为无效投标的,或其未放弃投标的,并满足评标前招标文件规定的实质性要求,该投标人的报价就视为有效报价。 2、问:本项目是要求提供项目经理的水利水电二级建造师注册证,还是要求项 目经理的二级建造师注册证和中级职称证都要提供?专业是以二级建造注册证上专业为准,还是以中级职称证书的专业为准? 答:本项目要求提供项目经理的水利水电二级建造师执业资格证,专业以二级建造师注册专业名称(含增项)为准。 3、问:1.如果项目管理班子(建造师或项目技术负责人等施工现场管理人员) 年龄满60周岁,已经到了法定退休年龄,国家规定可以不用缴社保,是否可以不用提供社保缴纳凭证?2.商务文件里的投标函附录第3点:.缺陷责任期(工程质量保修期)是要工程通过合同工程完工验收后多少年?第4点:逾期完工违约金是要一天多少元?第5点:逾期完工违约金限额是不超过合同总价的多少?这几条招标文件里面都没提到,你要我们投标人怎么填,请代理明确一下。 答:1. 如果项目管理班子(建造师或项目技术负责人等施工现场管理人员)年龄满60周岁及以上,可无需提供社保,但该人员的工作单位须以有效的执业证书、证件上的为准。 2.缺陷责任期、违约金、违约金限额按合同专用条款“19.1 缺陷责任期(工 程质量保修期)的起算时间”执行。 4、问:请问企业负责人具有A证是指一定要企业法人具备A证才可以,还是企

专项安全施工组织设计

吉林市雾凇西路道路工程(越山路-沙田街)专项安全施工组织设计 建设单位:吉林市政府投资建设项目管理中心 监理单位:吉林市鑫成建设监理有限公司 施工单位:吉林市汉源公路交通工程有限责任公司

专项安全施工组织设计 我公司向来生产与安全两手一起抓,两手都过硬,视安全生产为头等大事。为了认真贯彻“安全第一,预防为主”的方针,公司成立安全施工管理网络体系,严格执行《建筑施工安全检查评定标准》(建设部标准-JGJ59-88)和安全施工“六大纪律”、“十大安全施工技术措施”,本工程安全生产目标是杜绝重大恶性事故发生,控制重大伤亡事故,控制工伤年频率,无重大设备事故、管线事故。达到高级安全施工标准化工地。 (一)保证达到如下工程安全施工管理要求: 1、施工现场道路畅通、工地沿线单位与居民的出入通道畅通; 2、施工中无管线事故、无重大伤亡事故,施工现场道路平整无积水; 3、施工区域与非施工区域分隔,工地显目处设置施工铭牌,管理人员佩卡上岗; 4、施工现场材料堆放整齐,生活设施清洁,周边环境美化、文明; 5、施工现场严格按规定控制噪音、扬尘,并落实防污染、防泥浆外溢的措施; 6、施工现场开展创建文明工地为主要内容的宣传、教育工作。

(二)施工现场订立安全施工的有关制度和教育制度: 一、安全责任制 建立以项目经理部为首的安全生产保证体系。项目经理是项目工程施工现场安全生产的第一责任,要制定改善职工劳动条件、预防伤亡及各类事故发生的安全生产目标及实施计划和步骤。充分发挥主管生产的管理人员和职能组织的作用。从人力、物力、财力等方面保证安全生产规章制度的贯彻落实,并使其成为施工现场全体职工的自觉行动。各种安全规章制度由项目经理部发布。 安全技术措施交底 1、工程项目应坚持逐级安全技术交底制度。 2、安全技术交底应具体、明确、针对性强。交底的内容应针对分部分项目工程中施工给作业人员带来的危险因素。 3、工程开工前,应将工程概况、施工方法、安全技术措施等情况,向工地负责人、工班长进行详细交底;必要时直至向参加施工的全体员工进行交底。 4、两个以上施工队或工种配合施工时,应按工程进度定期或不定期地向有关施工单位和班组进行交叉作业的安全书面交底。 5、工长安排班组长工作前,必须进行局面的安全技术交底,班组长应每天对工人进行施工要求、作业环境等书面安全交底。 6、各级书面安全技术交底应有交底时间、内容及交底人和

农村饮水安全工程施工组织设计

农村饮水安全工程施工组织设计 第一章工程概况 工程概况 1、项目名称:XX县“十二五”第一批农村饮水安全(2012年中央预算内投资)项目。 2、建设规模:解决3.1374万人饮水安全问题。 3、建设地点:XX州XX县。 4、建设单位:XX县水务局 5、计划工期:施工120日历天。 6、质量要求: 合格。 第二章施工准备 施工准备工作是确保施工质量及进度的必要条件,为了充分利用有限资金,以最快的速度,最合理的成本确保工程优质,创造最好的经济效益和社会效益。只有做好了前期准备工作,在施工中有计划、有步骤、有组织地开展工程施工,避免造成施工顺序混乱和停顿现象,为均衡协调施工创造条件。施工准备工作包括:组织准备、技术准备、物资准备、现场准备等。 2.1组织准备 2.1.1施工组织规划 根据本工程施工特点,结合我单位对同类工程的施工经验,在本工程实施中拟采用下列组织方式:成立项目经理部,实施项目法施工,实行项目经理负责制,项目经理对本工程实施全面管理。项目经理部设工程、质检、材供、生产、安全等管理部门。在满足施工进度和技术质量要求的前提下,合理组织和安排施工队伍,选调具有钻井、管道安装和土建工程施工经验的管理人员和技术工种组成骨干施工队伍,根据工程特征和专业分工,项目部拟组建二支施工队即管道安装和土建施工队,然后按工种分成若干班组进行平行施工。 2.1.2组建精干高效施工组织机构 我公司将按照采用直线职能制的组建形式,成立精干、高效,面向生产实际的

现场施工组织机构。项目部成员选派具有事业心和责任感、懂生产、精管理和年富力强的技术人员上岗。为确保工程顺利实施,总公司将委派近期承担邳州市碾庄镇镇区自来水工程、邳州市占城镇2006年度农村改水工程、邳州市B新区改水工程及邳州市2003年度节水灌溉示范项目建设工程施工的项目经理负责组织施工,成立工程施工项目经理部。实行项目经理责任制,项目经理将对质量、工期、安全、成本及文明施工全面负责。各施工管理职能部门在项目经理部的指导下做到有计划的组织施工,确保本工程质量、工期、安全等方面达到目标要求。项目部下设职能部门及生产系统,配合项目经理工作,服从项目经理的统一调配和管理,具体机构设置如下: (1)经理部:负责全面工程施工管理工作及职能部门之间的协调和调度。 (2)总工办:负责贯标工作,制定施工技术方案,解决实际问题,攻克技术难关,监督施工质量。 (3)工程科:熟悉招投标文件,编写实施性施工技术方案,现场测量放样,做好技术交底以及资料整编、归档等工作。 (4)质检科:负责工程施工质量管理。严格控制工程质量,全面负责工程的测量、试验、质检工作。同时负责对各施工工区工程技术人员的监督、指导工作。 (5)试验室:负责工程中各种现场试验及检测,提出合理参数指导工程施工。(6)安全科:负责工程施工安全监督管理;按照《通用合同条款》的要求负责为职工、设备及财产投保有关的保险。 (7)财供科:负责材料的采购、供应工作,编制材料进场计划,以确保施工材料满足进度要求。 (8)财务科:根据项目经理的宏观决策,按照计划做好资金合理运用和财务统计结算工作。 施工组织机构图
