吸收塔脚手架搭设施工方案

  • 格式:doc
  • 大小:121.50 KB
  • 文档页数:16

下载文档原格式

  / 16
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

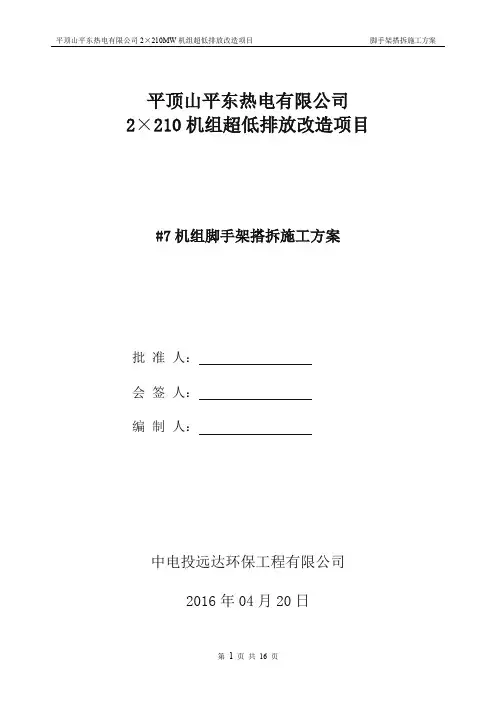

平顶山平东热电有限公司

2×210机组超低排放改造项目#7机组脚手架搭拆施工方案

批准人:

会签人:

编制人:

中电投远达环保工程有限公司

2016年04月20日

目录

目录 (2)

1、编制依据 (3)

2、施工范围 (3)

3、施工前应做的准备和必须具备的条件 (3)

4、施工工序和方法 (4)

5、主要工器具及劳动配置 (6)

6、质量要求及质量控制措施 (6)

7、安全和环境控制措施 (13)

8、危险源辨识评价和控制措施 (15)

1、编制依据

1.1 《实用建筑施工手册》2000缩印版。

1.2 《建筑施工安全技术规范》2000版。

1.3 《电力建设安全操作规程》DL5009.1-2002。

1.4 《建筑施工扣件式钢管脚手架安全技术规范》2002年版。

1.5 中电投远达环保工程有限公司提供的安装图。

1.6 中电投远达环保工程有限公司超净排放改造工程技术协议。

1.7 原脱硫系统相关施工图纸,技术文件。

2、施工范围

2.1 脚手架搭设范围为吸收塔拆除安装、烟道拆除安装脚手架搭设拆除。

3、施工前应做的准备和必须具备的条件

3.1 施工前应做的准备

3.1.1根据施工任务按批准的施工组织设计、程序文件、施工图纸资料、安全措施及要求、相关现行国标、规范、规程等组织全体参与施工操作人员进行施工技术及安全技术交底。具体为:工程范围、进度要求、操作方法、质量安全保证措施,技术检查与验收要求、施工要求及注意事项。

3.1.2班长1人(施工组长必须熟悉了解架子搭设和拆除整个流程的安全和技术方面的要求和保证措施),架子工6人(根据施工量可以适当增加或减少),杂工2人(材料转运和堆码等)。

3.2 必须具备的条件

3.2.1现场场地必须夯实平整且排水畅通,水、电、路接通,施工用材料、机具准备就绪。

3.2.2施工用安全器材准备充分。

3.2.3施工用材料按要求提前组织进场,材料的场内水平运输以盘拖为主,辅以人工转运,同时视工程量的大小考虑汽车转运;垂直运输以人工为主,同时视工程量的大小及施工高

度考虑吊车提运。

4、施工工序和方法

4.1脚手架搭拆施工工序

场地整理(含清理、夯平等)→扫地杆、立杆(或吊杆)大横杆、小横杆搭设→斜撑、剪刀撑搭设→铺设安全设施→组织验收、挂牌使用→检查维护→拆除。

4.2脚手架搭拆施工方法

4.2.1现场了解搭设要求及搭设工作量,确定材料用量。

4.2.2材料检查,不合格的管子,扣件,跳板等禁止使用。

4.2.3正确选择搭设支点,支点在松土上时应夯实(或加大受力面)后方可搭设。

4.2.4搭设较高的脚手架时,应按规范加固。

4.2.5脚手架搭设按先总体后局部、由下自上,先受力体系后支撑体系、再安全设施的原则进行搭设;剪刀撑、横向斜撑搭设应随立杆、纵向和横向水平杆等同步搭设;开始搭设立杆时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除。

4.2.6普通架一般搭设:立杆纵距(mm)×立杆横距(mm)×横杆步距(mm)为1500×1200×1800或1800×1200×1800。

4.2.7轻型架:立杆纵距(mm)×立杆横距(mm)×横杆步距(mm)为1800×1500×1800。

4.2.8根据现场场地情况可搭设窄脚手架和宽脚手架:窄脚手架立杆横距取0.9m时,有以下几种形式:900×900×1800,1200×900×1800,1500×900×1800,1800×900×1800 ,2100×900×1800;宽脚手架立杆横距取1.50m时,有以下几种形式900×1500×1800,1200×1500×1800 ,1500×1500×1800,1800×1500×1800,2100×1500×1800。

4.2.9跳板铺设时用14#铁丝绑扎在钢管上,按要求在跳板下部铺设安全网,脚手架搭设完毕后,会同申请部门验收并交付使用,并挂验收合格牌。

4.2.10脚手架拆除

4.2.10.1脚手架使用完毕后立即拆除,脚手架拆除前应做好以下工作:脚手架拆除前对其架体进行安全检查,确保不存在严重隐患,如存在安全隐患,先对脚手架进行架体修整和加固,以保证脚手架在拆除过程中不发生危险。

4.2.10.2在拆除脚手架时,应先清除脚手架上垃圾杂物,清除时严禁高空向下抛掷,大块的

及零碎的垃圾杂物装入容器内用垂直运输设备向下运送。

4.2.10.3脚手架在拆除前,应先明确拆除范围、数量、时间和拆除顺序、方法、物件垂直运输设备的数量,脚手架上的水平运输、人员组织,指挥联络的方法和用语,拆除的安全措施和警戒区域。

4.2.10.4严格遵守拆除顺序,由上而下、后搭者先拆,先搭者后拆,同一部分拆除顺序是:栏杆→大横杆→小横杆→立杆

4.2.10.5外脚手架的拆除一般严禁在垂直方向上同时作业,因此要事先做好其他垂直方向工作的安排。

4.2.10.6拆除脚手架时,下部的出入口必须停止使用,除监护人员要特别注意外,还应在出入口设置明显的停用标识和围栏,此间装置必须内外双面都加以设置。

4.2.10.7在拆除的脚手架周围及坠落范围内明显标示“禁止入内”字样的警告语,并有专人监护,以保证脚手架拆除时无其他人员在内。

4.2.10.8对于拆除脚手架钢管扣件及其垂直运输设备要用滑轮和绳索运送或汽车吊配合,严禁乱抛乱扔,并对操作人员进行交底,规定联络用语和方法,明确职责,以确保脚手架拆除时其垂直运输设备能安全运转。

4.2.10.9拆下的脚手架钢管、扣件及其他材料运至地面后,应及时清理,将合格的与需要整修后重复使用的和报废的加以区分,按规格堆放,对合格品应及时进行保养,保养后送仓库保存备以后使用。

4.2.10.10本工程脚手架拆除时遇大风、大雨、大雾天气时应停止作业。

4.2.10.11拆除时操作人员要系好安全带,穿软底防滑鞋、扎腿。

4.3吸收塔施工脚手架搭设。

4.3.1吸收塔外部脚手架搭设。

外部脚手架搭设采用外双排架,宽度1.5m-1.6m,延吸收塔外壁搭设周圈,脚手架管不与塔壁接触,留有200mm左右间隙,各立杆距离按步距设置,并用横杆连接成一个环形整体。首次搭设高度为24.1m层切割吸收塔筒体,然后随着吸收塔壁板的安装,逐步增高,最高搭设高度为31.85米。

4.3.2内部脚手架搭设。

内部满膛搭设脚手架,作业层满层铺设脚手板,在必要时满挂安全网,各立杆底部用
