卫生洁具安装施工工艺

  • 格式:docx
  • 大小:13.08 KB
  • 文档页数:5

下载文档原格式

  / 5
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

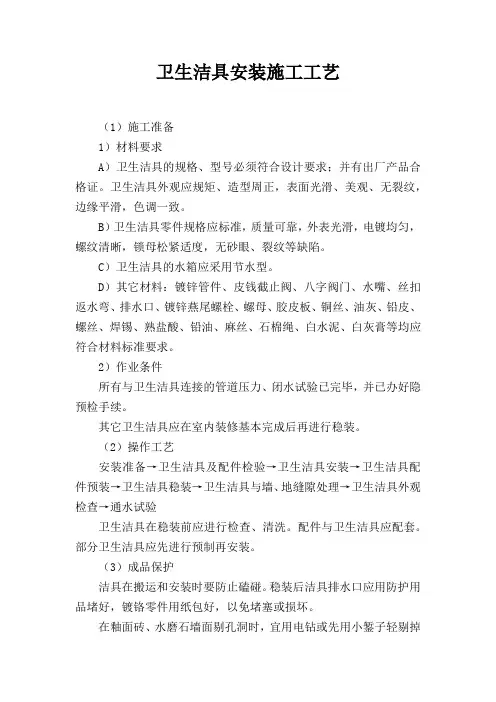

1、安装工艺

1.1、卫生器具安装应按以下工艺顺序施工:

安装准备—→卫生洁具及配件检验—→卫生洁具安装—→卫生洁具及配件安装—→卫生洁具稳装—→卫生洁具与墙地缝处理—→卫生洁具外观检查—→通水试验

1.2、卫生器具的固定应采用预埋件和膨胀螺栓,凡是固定卫生器的螺母,垫圈均应使用橡胶垫。

1.3、洗脸盆支架安装必须牢固,器具与支架接触紧密,不得使用垫块的方法调整标高,各类支架均应做好防腐及面漆。

1.4、蹲便器接水管时,要仔细检查接口的胶皮碗是否破裂,如有毛病就不能使用;在绑扎胶皮碗与大便器冲洗管连接处时,应使用14号铜丝,两道要错开,并拧紧;冲洗管插入胶皮碗的角度应合适,严禁使用铁丝。

1.5、座便器地脚螺栓不得小M6,便器背水箱固定螺栓不小于M10,螺母下面髯及平光执和橡胶垫(3mm),螺栓外露螺母长度应为螺栓直径的一半。

1.6、立式小便器安装

1)、立式小便器安装前应检查给、排水预留管口是否在一条垂线上,间距是否一致。符合要求后按照管口找出中心线。将下水客周围清理干净,取下临时管堵,在立式小便器下铺垫水泥、白灰膏的混合灰(比例为1:5)。将立式小便器稳装找平、找正。立式小便器与墙面、地面缝隙嵌入白水泥浆抹平、抹光。

2)、将八字水门丝和抹铅油、缠麻、带入给水口,用扳手上至松紧适度。其护口盘应与墙面靠严。八字水门出口对准鸭嘴锁口,量出尺寸,断好铜管,套上锁母及扣碗,分别插入鸭嘴和八字水门出水口内。缠油盘根绳拧紧锁母拧至松紧适度。然后将扣碗加油灰抹平。

1.7、器具下水管与排水管连接处应用油麻和密封胶或玻璃胶封严。

1.8、洁具安装后交工前,洁具成品保护措施到位,无划痕、破损、掉、裂痕、五金配件齐全无丢失损坏,使用通畅、无漏水、堵塞等现象。

1.9、卫生器具安装高度如设计无要求时,应符合下表的规定:

卫生器具的安装高度

1.10、卫生器具给水配件的安装高度,如设计无要求时应符合下表的规定:

卫生器具给水配件的安装高度

1.11、器具安装的允许偏差应符合表的规定。

卫生器具安装的允许偏差和检验方法

1.12、卫处器具给水配件安装

(1)卫生器具给水配件应完好无损伤,接口严密,启闭部分灵活。

(2)卫生器具给水配件安装标高的允许偏差应符合下表的规定。

卫生器具给水配件安装标高的允许偏差和检验方法

2、系统测试

2.1、给水系统试压

室内给水系统水压试验应分立管进行试验。试验时,测度试点应设在管道系统的最低部分。用自来水向系统注水,同时将管网中最高处配水点的阀门打开,以便排尽管中空气,待出水时关闭,然后缓慢升压至试验压力稳压1小时后,压力降不大于0.05Mpa,然后将试验压力降至工作压力的1.15倍状态下稳压2小时,压力降不大于0.03Mpa,同时检查各连接处不得渗漏,不渗不漏为合格,试压合格后,及时办理“管道系统试验记录”。

2.2、管道清洗

(1)管道在交工使用前必须进行冲洗,冲洗应用自来水连续进行。冲洗前,应先将安装在各类管道中不宜参与冲洗的阀件拆除并用相应的短管代替,待清洗合格后再恢复原位。

(2)管网冲洗的水流速度不宜小于3m/s,管网冲洗应连续进行,当出口处的水的颜色透明度与入口处水的颜色基本一致时,冲洗方可结束。

(3)冲洗出水处应接临时管道或软管排至地沟或下水道,冲洗结束后,应将管网内的水排除干净。冲洗洁净后办理验收手续。

2.3、给水通水试验

给水管竣工后交付使用前应做通水试验。试验时打开各水咀放水,各放水点给水畅通,流量满足使用要求,无堵塞现象。

2.4、排水管灌水

(1)底层埋地管道应在回填土前进行灌水试验,用与管道内径相当的充气皮球堵塞在水平管检查口处,灌水至存水管出水为止。满水15min后,再灌满延续5min,液面不下降为合格。

(2)楼上各层排水管道可分层进行灌水。从试验层的检查口内塞入充气皮球至本层支管三通以下,灌水至存水管出水为止,满水15min后,再灌满延续5min,液面不下降为合格。

(3)雨水管道安装后,应做灌水试验,灌水高度必须到每根主管最上部的雨水漏斗,灌水1小时,液面不下降为合格。

(4)卫生器具交工前应做满水和通水试验。满水后各连接件不渗不漏为合格。通水试验给、排水畅通为合格。卫生器具灌水高度分别为:蹲式大便器灌水至水面高于大便器边沿5mm处,洗脸盆灌水量灌水至溢水处。

2.5、排水管通球试验

排水主立管及水平干管管道均应做通球试验,通球球径不小于排水管道管径的2/3,通球率必须达到100%。
