预制方桩施工方案(参考模板)
- 格式:doc
- 大小:36.50 KB
- 文档页数:9
一、工程概况本项目为某综合办公楼,桩基础采用预制桩施工,桩型为400X400X2600预制方桩,C30混凝土。
总桩数为462根。
为确保工程质量和施工进度,特制定本施工方案。
二、施工准备1. 技术准备:熟悉图纸、规范,了解施工现场条件,掌握预制桩施工工艺。
2. 材料准备:确保预制桩、钢筋、混凝土等材料质量符合设计要求。
3. 人员准备:组织施工队伍,明确分工,进行技术交底。
4. 机械准备:检查桩机、吊车、混凝土搅拌运输车等设备,确保其正常运行。
三、施工工艺1. 桩基施工流程:场地平整→桩位放样→桩基开挖→桩身预制→桩基运输→桩基吊装→桩基插入→桩基连接→质量检查。
2. 施工步骤:(1)场地平整:将施工现场进行平整,确保施工环境整洁。
(2)桩位放样:根据设计图纸,确定桩位,进行放样。
(3)桩基开挖:按照设计要求,进行桩基开挖,确保桩基位置准确。
(4)桩身预制:在预制构件厂或施工现场,按照设计要求,制作预制桩。
(5)桩基运输:采用混凝土搅拌运输车,将预制桩运输至施工现场。
(6)桩基吊装:使用吊车,将预制桩吊装至指定位置。
(7)桩基插入:将预制桩插入桩基孔内,确保桩基垂直。
(8)桩基连接:按照设计要求,进行桩基连接,确保连接牢固。
(9)质量检查:对桩基施工过程进行质量检查,确保施工质量符合设计要求。
四、施工要点1. 桩位放样:确保桩位放样准确,避免偏差。
2. 桩基开挖:按照设计要求,控制桩基孔径和深度,确保桩基位置准确。
3. 桩身预制:严格控制预制桩的质量,确保桩身强度和稳定性。
4. 桩基运输:确保预制桩在运输过程中的安全,防止损坏。
5. 桩基吊装:使用吊车进行吊装,确保桩基垂直插入。
6. 桩基连接:按照设计要求,进行桩基连接,确保连接牢固。
7. 质量检查:对桩基施工过程进行质量检查,确保施工质量符合设计要求。
五、安全文明施工1. 严格遵守安全操作规程,确保施工安全。
2. 加强现场管理,保持施工现场整洁。
第1篇一、工程概况本项目位于XX市XX区,总建筑面积约XX万平方米,其中地下室建筑面积约XX万平方米。
本工程采用钢筋混凝土框架结构,基础形式为桩基础,桩基础类型为方桩。
为确保方桩施工的质量和进度,特制定本施工方案。
二、施工准备1. 技术准备(1)组织施工人员学习图纸和相关规范,确保施工人员熟悉施工工艺和操作要求。
(2)对施工人员进行技术交底,明确施工过程中的注意事项和质量要求。
(3)编制详细的施工组织设计,包括施工顺序、施工方法、质量控制措施等。
2. 材料准备(1)方桩:根据设计要求,选择符合国家标准的方桩,并进行进场检验。
(2)钢筋:选用符合设计要求的钢筋,并进行进场检验。
(3)混凝土:选用符合设计要求的混凝土,并进行进场检验。
3. 设备准备(1)桩机:选择适合本工程特点的桩机,并进行调试和检验。
(2)运输车辆:准备足够的运输车辆,确保方桩的运输需求。
(3)检测设备:准备必要的检测设备,如钢筋检测仪、混凝土检测仪等。
三、施工工艺1. 桩位放样(1)根据设计图纸,确定桩位,并使用全站仪进行放样。
(2)在桩位上设置标志,确保桩位准确无误。
2. 桩基施工(1)桩机就位:将桩机移动到指定桩位,确保桩机稳定。
(2)钻孔:使用桩机进行钻孔,钻孔深度应满足设计要求。
(3)钢筋笼制作与吊装:根据设计要求制作钢筋笼,并进行吊装。
(4)混凝土浇筑:在钢筋笼就位后,进行混凝土浇筑,确保混凝土密实。
(5)成桩检测:成桩后,使用检测设备对桩进行质量检测,确保桩的质量。
3. 桩基础施工(1)桩顶处理:对桩顶进行处理,确保桩顶平整。
(2)承台施工:根据设计要求进行承台施工,确保承台质量。
(3)基础梁施工:根据设计要求进行基础梁施工,确保基础梁质量。
四、质量控制1. 材料质量控制(1)严格进行材料进场检验,确保材料符合设计要求。
(2)对材料进行定期检查,确保材料质量稳定。
2. 施工过程质量控制(1)严格按照施工规范进行施工,确保施工质量。
预制方桩施工方案【1】材料1、钢筋砼预制方桩、预应力管桩的规格、质量必须符合设计和施工规范的规定。
2、接桩用的焊条的牌号、性能必须符合设计要求和有关标准的规定,并应有出厂合格证明。
3、钢板或角钢的材质、规格因符合设计要求,且应有质保书或检验报告。
【2】作业条件1、应有工程地质资料、桩基施工平面图、桩基施工组织设计或方案。
2、桩基的轴线和标高均应测定完毕,并经过检查,办理了复核签证手续。
3、已排除架空障碍物,在建筑物旧址或杂填土区施工时,应预先进行钎探,在桩位置将探明的旧基础、石块、废铁等障碍物清除和采取其它处理措施。
4、打桩场地附近的建筑物或构物,如有震动要求和影响使用安全时,打桩前应会同有关单位采取措施予以有效的处理。
5、场地要碾压平整,其表土承载力满足要求,保证桩基在移动时稳定垂直。
6、根据轴线放出桩位线,用短木桩或短钢筋打好定位桩,并用白灰作出标志,便于施打。
7、正式施工前必须先打试验桩,其数量不少于2根,以确定桩长和贯入度,并校验打桩设备、施工工艺及技术措施是否符合要求。
【3】操作工艺1、必须按照有关程序安装打桩机。
2、桩机就位。
3、起吊预制桩。
4、桩在入土前,应在桩架或桩身上设置尺寸标志,以便在施工中观测、记录。
【4】打桩的顺序1、根据桩的密集程序,打桩顺序可采取从中间向两边对称施打;或从中间向四周施打;或从一侧向另一侧施打。
2、根据基础设计标高,宜先深后浅进行施打。
3、根据桩的规格,宜先大后小、先长后短进行施打。
4、根据桩位与原有建筑物的距离,宜先近后远进行施打。
【5】接桩1、在桩长度不够的情况下,采用焊接接桩,焊接接桩的预埋铁件表面应清洁,上下节之间的间隙应用铁片垫密焊牢。
一般对称焊接,以减少变形,焊缝应连续、饱满。
2、接桩一般在距离地面1m左右进行。
上下节桩的中心线偏差不得大于10mm,节点弯曲矢量不得大于1‰桩长。
3、接桩处的焊缝应自然冷却10-15min后才打入土中,对外露铁件应刷防绣漆。

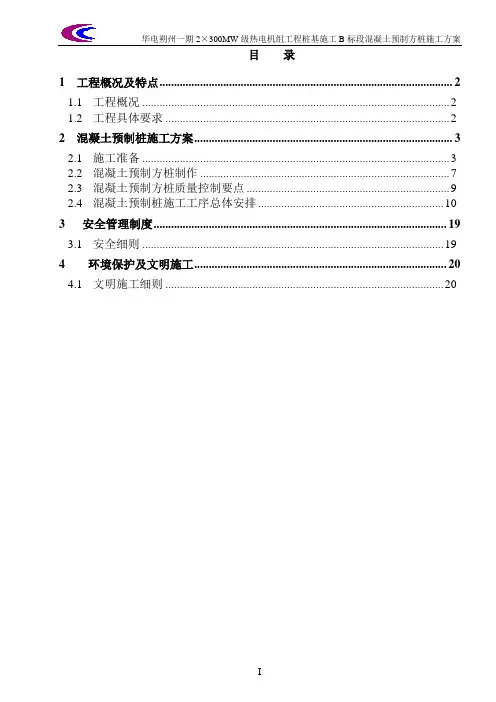

目录1工程概况及特点 (2)1.1 工程概况 (2)1.2 工程具体要求 (2)2混凝土预制桩施工方案 (3)2.1 施工准备 (3)2.2 混凝土预制方桩制作 (7)2.3 混凝土预制方桩质量控制要点 (9)2.4 混凝土预制桩施工工序总体安排 (10)3 安全管理制度 (19)3.1 安全细则 (19)4 环境保护及文明施工 (20)4.1 文明施工细则 (20)1工程概况及特点1.1工程概况1.1.1工程简述工程名称:华电朔州一期2×300MW级热电机组工程桩基工程建设单位:华电国际电力股份有限公司朔州热电分公司建设地点:山西省朔州市经济开发区木寨新农村东首工程规模:B标段:炉后设施混凝土预制方桩桩基工程的施工及相关服务,包括渣库、燃油罐、脱硫吸收塔、碎煤机、输煤栈桥、圆形煤场、烟囱、钢烟道支架等,预估总计35493米(1183根桩);该混凝土预制方桩,设计桩长设计为27m 和30m,桩径为400 mm×400mm;质量目标:满足国家“优质工程”要求,合格率100%;不发生遗漏(桩)事故;不发生Ⅱ类及以下桩基。
力争“鲁班奖”。
我项目部将严格满足国家电力公司颁布的《火电机组达标投产考核标准》(最新版)的达标投产及原电力工业部、国家电力公司颁布的质量验评标准1.2工程具体要求1.2.1工程规范本工程设计规范采用国家、原电力部、华电公司的有关标准、规范、规程、规定及其它相关的设计要求文件。
(1)《湿陷性黄土地区建筑规范》(GB 50025-2004)(2)《建筑桩基技术规范》(JGJ94-2008)(3)《建筑地基处理技术规范》(JGJ79-2002)(4)《建筑地基基础设计规范》(GB50007-2011)(5) 《电力工程地基处理技术规程》(DL/T5024-2005)(6) 与本次桩基础施工有关的设计文件及任务书。
(7)《混凝土结构设计规范》(GB50010-2010)(8)《火电施工质量检验及评定标准》(第一篇土建工程篇)(9)《工程测量规范》(GB50026-2007)(10)《建筑抗震设计规范》(GB50011-2010)(11)《建筑结构荷载规范》(GB50009-2001)(12)《混凝土结构工程施工质量验收规范》(GB 50204-2002)(13)《建筑地基基础工程施工质量验收规范》(GB50202-2002)(14) 《预制钢筋混凝土方桩》(04G361)(15)《建筑基坑支护技术规程》JGJ120-99(16)《安全防范工程技术规范》GB50348-2004(17)《钢筋焊接及验收规程》JGJ18-2012(18)《建筑钢结构焊接规程》JGJ81-2002(19)《建筑边坡工程技术规范》 GB50330-2002(20)《建筑施工安全检查标准》JGJ59-2011(21)《建筑施工高处作业安全技术规范》 JGJ80-91(22)《建筑机械使用安全技术规程》 JGJ33-2001(23)《施工现场临时用电安全技术规范》 JGJ46-2005(24)《建设工程施工现场供用电安全规范》 GB50104-93(25)《建筑施工现场环境与卫生标准》JGJ146-20041.2.2工程质量质量目标:满足国家“优质工程”要求,合格率100%;不发生遗漏(桩)事故;不发生Ⅱ类及以下桩基。

预制桩专项施工方案一、预制桩预制工艺1、预制桩预制施工工艺流程框图2、工程所用机械设备本工程所用方桩为预制方桩,方桩打入所用机械为3.5〜6T打桩机,数量为8台。
3、计划安排本工程预制方桩施工计划开工时间为2007年4月1日,完成时间为2007年6月15日。
4、施工工艺(1)平整场地进行预制桩施工的预制场地,按计划面积事先采用推土机(人工配合)加以整平,清除原地面的表土及杂物(包括石块、树根及垃圾等),场地低洼时,用素土回填找平,并采用轻型压路机碾压1〜2遍。
(2)浇筑底模在碾压后的地面上铺设5cm厚碎石,并压实,然后浇筑10cm厚C25混凝土并预埋铁件;混凝土浇筑要严格控制表面平整度及光洁度。
(3)钢筋骨架成型按图纸要求制作钢筋骨架,要严格控制桩尖位置钢筋的角度及位置和接头钢板的制作。
(4)立模浇筑侧模采用钢模,应预先制作,尤其要注意桩尖位置的处理,侧模施工时要进行防漏浆处理,并注意树立牢靠,浇筑桩体混凝土采用插入式震动器震捣,震捣程度以混凝土表面不在下沉,表面泛起薄浆,不再有气泡上升为宜。
(5)养生桩体在预制完毕后,即将其表面覆盖,定时洒水保养,在条件具备后就起吊集中堆放,以备后用。
二、预制桩打入施工工艺1、预制桩打入施工工艺流程框图2、施工工艺(1)场地整理进行预制桩施工的场地,事先采用推土机(人工配合)加以整平,清除原地面的表土及杂物(包括石块、树根及垃圾等),场地低洼时,用素土回填找平至预制桩施工高程。
同时要清除高空障碍物。
(2)打桩桩机的安装调试、标定打桩机机械运至工地后,先安装调试,待设备调试正常后,方可使用。
(3)施工放样按设计图纸要求,先用全站仪放出路中线及各轴线,并埋设轴线角和施工控制桩,再根据桩排尺寸用经纬仪、钢尺定出每根施工桩桩位,桩位偏差不得超过土10cm,用竹签插入土层标定位置,绘制桩位点状网格图,并请监理工程师复核。
(4)打设工艺预制桩混凝土需达到100%的设计强度后方可运输进场,起吊时捆绑牢固,起吊点符合力学原理要求,在距桩顶端0.2米处设置吊点,吊索与桩之间要加衬垫,起吊时平衡起升,避免碰撞和震动。
预制钢筋混凝土方桩施工方案一、施工前准备工作预制钢筋混凝土方桩的施工需要进行充分的前期准备,确保工程的顺利进行。
以下是施工前的准备工作:1. 桩基勘察:通过现场勘察和土壤测试,确定桩基的设计和施工参数,以及选择适当的预制方桩型号和长度。
2. 材料准备:购买符合国家标准和设计要求的预制混凝土方桩、钢筋和其他相关配件。
3. 设备准备:准备施工所需的机械设备,如起重机、挖掘机、打桩机等,并确保其良好的工作状态。
4. 施工人员:配备具备相关经验和资格的施工人员,确保他们熟悉施工工艺和安全操作规程。
二、施工工艺及步骤预制钢筋混凝土方桩的施工包括以下几个步骤:1. 桩基标志和布点:根据设计要求,在地面上进行桩基的标志和布点,以确定桩的位置和间距。
2. 地面准备:清理施工区域,确保地面平坦、无障碍物,并进行必要的地面处理,如排水、压实等。
3. 钢筋制作和预埋:根据设计要求,制作预制混凝土方桩所需的钢筋配筋,并按照设计要求将钢筋预埋在预制方桩的模具中。
4. 预制方桩的浇筑:先在模具中倒入预制混凝土,确保混凝土充分振实和密实,然后利用振动器等设备去除空气泡,最后保持桩体表面平整。
5. 方桩的加固与养护:在桩的两侧安装加固材料,如钢筋网或钢板,以增强桩的整体强度。
随后对预制方桩进行养护,保持适宜的温度和湿度,以确保混凝土的充分固化和强度发展。
6. 桩身安装:根据设计要求,使用起重机等设备将预制方桩陆续吊装到桩位上,确保桩的垂直度和位置精准。
7. 桩顶修整:根据需要,使用切割机、打磨机等工具对桩顶进行修整,以达到设计要求的标高和水平度。
8. 桩顶加固:安装桩顶加固件,如钢筋和混凝土梁,以确保桩顶的稳固和承载能力。
三、质量控制和安全措施在预制钢筋混凝土方桩的施工过程中,必须严格遵守相关质量控制和安全措施,确保工程的质量和施工人员的安全。
以下是一些建议的措施:1. 施工前检查:在施工前,对材料、设备和施工部位进行检查,确认其符合设计要求和安全规定。
桩基工程(预制方桩)施工方案
预制方桩是目前常见的桩基工程施工方式之一,它是在工地预制好的具有一定尺寸和强度的方形混凝土桩,通过吊车等设备进行安装。
下面是预制方桩工程的施工方案:
1. 施工前准备:
a. 确定桩基设计方案,确定桩的尺寸、数量、定位等。
b. 购买或租赁所需的预制方桩,同时准备好吊车等安装设备。
c. 组织施工人员,进行安全教育和技术培训。
2. 桩基位置标定和桩基准备:
a. 根据桩基设计方案,在地面上标定桩的位置和坐标。
b. 使用挖掘机等设备,在桩位附近挖掘必要的基坑,确保桩
的安装空间。
c. 清理基坑内的杂物和污泥,保持基坑干净。
3. 预制方桩安装:
a. 吊车将预制方桩从运输车上卸下,放置在桩位上。
b. 使用钻孔机等设备,在桩的位置上钻孔,确保桩的固定性。
c. 将预制方桩通过吊车等设备进行垂直安装,根据设计要求
将桩顶与地面对齐或略微露出地面。
d. 在桩的四个角上使用水平仪等工具进行检测,确保桩的垂
直度和水平度。
4. 桩身连接和固定:
a. 在预制方桩的连接接口处施加钢筋并浇筑混凝土,形成连
接件,增强桩的整体强度。
b. 在桩的顶部和连接处施加钢筋网或钢板,形成桩帽或桩梁,增强桩的承载能力。
c. 根据设计要求,使用混凝土进行桩身的灌注,将桩与地基
牢固连接。
5. 完工验收:
a. 检查桩的数量、尺寸和位置是否符合设计要求。
b. 检查桩的垂直度、水平度和连接处的强度是否符合要求。
c. 清理施工现场,清除多余的材料和设备,确保施工环境整洁。
预制钢筋混凝土方桩施工方案范本一:预制钢筋混凝土方桩施工方案1. 施工概述1.1 目的1.2 项目背景1.3 相关技术标准和规范2. 前期准备工作2.1 地勘工作2.2 基坑开挖2.3 基坑降水2.4 材料准备3. 方桩制作3.1 设计和图纸3.2 材料选择和准备3.3 钢筋加工和预制3.4 筏板制作3.5 方桩浇筑4. 方桩基础施工4.1 基础验收4.2 桩基础设置4.3 方桩安装4.4 填充与压实5. 方桩加固5.1 方桩钢筋绑扎 5.2 方桩混凝土灌注5.3 方桩顶部加固6. 安全措施6.1 人员安全6.2 设备安全6.3 施工现场安全7. 现场施工记录7.1 施工工序记录 7.2 施工时间记录7.3 现场验收记录8. 监理与检测8.1 监理单位8.2 监测频率8.3 监测指标附:施工图纸法律名词及注释:1. “预制钢筋混凝土方桩施工方案”指按照相关法律法规和技术标准,对预制钢筋混凝土方桩的施工过程进行规范的详细方案。
2. “基坑开挖”指在建设工程中对地面进行开挖,形成建筑物基础的过程。
3. “桩基础设置”指在地基中预先布置好的桩基础,用于承受和传递荷载。
4. “浇筑”指将混凝土或其他材料倒入模具中,使其凝固成型的过程。
5. “灌注”指将液态混凝土通过管道或其他方式注入桩基础空洞中。
范本二:预制钢筋混凝土方桩施工方案1. 引言1.1 目的1.2 项目背景1.3 相关技术标准和规范2. 工程准备2.1 地勘与测量2.2 基坑开挖与降水2.3 材料准备与检查2.4 施工机械与设备的准备与检查3. 方桩制作3.1 设计和图纸准备3.2 材料准备与检查3.3 钢筋加工与预制3.4 筏板制作3.5 方桩浇筑4. 基础桩的施工4.1 基坑清理与验收4.2 方桩降入与调整4.3 桩基础的填充与压实5. 桩基础加固5.1 方桩钢筋布置与绑扎 5.2 混凝土灌注与浇筑5.3 方桩顶部加固6. 安全与质量控制措施6.1 人员与物料安全管理 6.2 施工现场的安全设施6.3 质量监控与记录要求7. 施工记录与报告7.1 施工现场记录7.2 施工过程报告7.3 安全与质量检查报告附件:1. 相关施工图纸法律名词及注释:1. “预制钢筋混凝土方桩施工方案”指按照相关法律法规和技术标准,对预制钢筋混凝土方桩的施工过程进行规范的详细方案。
混凝土预制方桩施工方案(标准版)混凝土预制方桩施工方案(标准版)一:项目概述本工程旨在对XX地段进行混凝土预制方桩施工,以满足基础支撑需求。
本方案将对施工过程中的设计、材料、设备、施工工艺等进行详细规划和说明。
二:工程设计1. 承载力要求:根据地质勘探报告,需满足每根方桩的承载力要求。
2. 方桩尺寸:根据设计要求,方桩的尺寸为X米×Y米×Z米。
3. 桩长:根据地质条件和承载力要求,方桩的长度为L米。
4. 方桩间距:根据设计要求,方桩之间的间距为S米。
三:材料与设备1. 混凝土材料:a. 水泥:标号为XXX的水泥,符合GB XXXX标准。
b. 骨料:采用符合XXX要求的天然石材骨料。
c. 砂:采用符合XXX要求的砂子。
d. 混凝土添加剂:采用符合GB XXXX标准的混凝土添加剂。
2. 设备:a. 预制方桩模具:采用合适尺寸的预制方桩模具。
b. 搅拌设备:包括搅拌车、搅拌站等。
c. 起重设备:用于调整和安装方桩。
d. 其他辅助设备:包括输送设备、测量设备等。
四:施工工艺1. 现场准备:a. 确认方桩的定位线和标高,并进行标注。
b. 准备好施工需要的材料和设备。
c. 对施工现场进行清理和平整,清除杂物和障碍物。
2. 预制混凝土方桩:a. 按照设计要求制作预制方桩,保证尺寸和质量符合要求。
b. 进行方桩模具的安装和拆卸。
3. 方桩安装:a. 利用起重设备将预制好的方桩安装到预定位置。
b. 对方桩进行精确定位和垂直调整,确保每根方桩的准确安装。
c. 利用定位器进行方桩的定位和调整。
4. 方桩连接:a. 方桩与地基之间进行钢筋连接,采用搭接焊接方法。
b. 采用混凝土灌注法将方桩与地基连接。
5. 方桩合拢:a. 在所有方桩安装完成后,进行方桩合拢,调整方桩之间的垂直度和间距。
b. 对方桩进行检查和调整,确保整体结构的稳定性和水平度。
六:附件1. 工程设计图纸2. 混凝土方桩模具制作图纸3. 相关材料和设备合格证明七:法律名词及注释1. GB XXXX标准:指中国国家标准,GB是国家标准的前缀。
某预制钢筋混凝土方桩工程施工组织方案预制钢筋混凝土方桩工程是一种常见的地基处理方法,通过预制好的混凝土桩来承担地基承载的作用,具有施工速度快、效果好等优点。
以下是预制钢筋混凝土方桩工程施工组织方案。
一、工程概况本工程位于地,地质条件为软土地基,地下水位较深。
工程总量为X根预制钢筋混凝土方桩,每根桩长Y米。
二、施工方法1.桩体制作:桩体采用预制钢筋混凝土方桩,根据设计要求进行制作,每根桩的尺寸、质量需满足设计要求,并严格按照相关规范进行试块检验和质量控制。
2.桩基施工准备工作:(1)确定桩基位置:根据设计图纸确定桩基的位置和数量,并进行标定。
(2)现场勘测:对桩基位置周围的地下设施进行勘测,确保施工不会影响到周边的地下管线等。
(3)施工准备:要组织好施工人员,准备好所需的设备、材料和工具。
3.施工工艺流程:(1)基坑开挖:根据设计要求,对桩基周围的土壤进行开挖,清理坑底,并进行垫层处理。
(2)桩基定位:在开挖好的基坑内,根据设计要求进行桩基定位,并进行标定。
(3)钢筋网架设:在桩基位置铺设钢筋网,保证桩身的强度和稳定性。
(4)填充混凝土:在钢筋网上采用打桩机进行桩体的浇筑,注意混凝土的配合比、浇筑速度和打桩的垂直度。
(5)等待养护:桩体浇筑完成后,要对其进行养护,保证混凝土的强度和稳定性。
(6)验收与清理:对已完工的桩体进行验收,清理施工现场。
4.施工安全措施:(1)对施工人员进行安全培训,确保他们具备相关施工知识和技能。
(2)施工现场设置警示标语,指示牌等,确保施工区域的安全区域有专人负责。
(3)严格按照相关规范进行施工,保证工程质量和安全性。
三、质量控制措施1.施工前的质量控制:(1)桩基定位的准确定位,确保桩基位置的准确性。
(2)钢筋网架设的准确度,保证桩体的强度和稳定性。
(3)混凝土的浇筑质量,包括混凝土配合比、浇注速度和打桩的垂直度。
2.施工中的质量控制:(1)实施施工质量控制计划,按照图纸和规范的要求进行施工。
4.4 预制方桩专项施工方案一、设计要求及相关技术参数1、设计范围:里程桩类型桩径(m) 桩长(m) 根数混凝土等级K1+900~K2+380 方桩 0.6x0.6 25 1440 C602、桩长:均为 25m。
4、布置形式:横向桩间距为 3.2m。
5、砼采用 C60 砼。
6、水泥品牌及强度等级:采用 C35 防水钢筋混凝土,抗渗等级 P10二、施工组织机构及机械配置1 施工组织机构为完成本工程任务,项目部在现场设专门的组织机构,各部门认真履行自己的义务和岗位职责,负责组织现场施工,按期优质完成本工程任务。
呈贡新城东外环中路工程及其上部道路工程预制方桩施工组织管理机构图呈贡新城东外环中路工程及其上部道路工程项目经理部总工程师工程技术部安质环保部物资设备部试验室测量队土方施工队2 机械设备配置根据现场施工条件,为确保本工程的进度和质量,施工机械进场前进行检验,检查机械设备的运转情况、合格证、检验报告以及人员操作证是否有效,并形成检验记录,成立一个施工队负责DWHK1+900+DWHK2+380 预制方桩的施工。
三、预制管桩(方桩)施工方法预制管桩采用600×600 预制实心方桩,砼采用C60。
1、施工工艺流程场地平整→测量放线、定桩位→桩机安装就位→预应力砼管桩吊放就位→试桩→管桩施打→接桩→管桩施打→送桩一收锤验收→截桩头→测量复核桩位→桩基检测→桩基竣工验收。
2、施工方法及要求(1)管桩的吊运及堆放①管桩进场应作出检查,其规格、批号、制作日期应符合所属的验收批号内容。
桩尖采用钢板焊成十字型构件。
②管桩在吊运过程中轻吊轻放,避免剧烈碰撞。
③管桩按不同规格、长度及施工顺序分别堆放。
(2)管桩施打①打桩前准备工作:a.认真检查打桩设备各部分的性能,以保证其正常运作;b.根据施工图绘制整个工程的桩位编号图:根据地质资料和设计要求推算每条桩的预计长度,合理的节长,尽可能减少接桩,避免超长过多;c.由专职测量人员测定桩位,其偏差不得大于20mm;d.在桩身上划出以米为单位的长度标记,并按从下到上的顺序标明桩的长度,以便观测桩的入土深度及记录每米沉桩锤击数。
桩基工程预制方桩施工方案一、工程概况预制方桩是指在桩场内机械化生产加工的方形混凝土桩,通常用于建筑、桥梁、码头和其他工程的基础支撑。
本工程预制方桩施工包括桩场准备、预制方桩生产、运输、安装、验收等工序。
本方案将结合具体工程情况对这些工序进行详细规划。
二、桩场准备1. 场地选择:选择平整、宽敞的场地作为桩场,场地应远离人口密集区、交通要道等危险区域,以确保施工安全。
2. 场地清理:对选择的场地进行清理,去除杂草、垃圾等障碍物,以便于施工机械的通行和操作。
3. 桩场布置:根据施工图纸和生产计划,在桩场内划定各个生产区域,并设置成品桩的存放区域和运输通道。
4. 桩场设施:为方便生产,桩场内需要配备足够数量的起重机、混凝土搅拌机、钢模具、锅炉、办公设施等设备。
5. 施工人员:要配备足够数量的技术工人和操作人员,确保预制方桩施工的顺利进行。
三、预制方桩生产1. 筹备工作:生产前要准备好所有原材料,包括水泥、砂石、碎石、钢筋等,保证生产期间材料供应的连续性。
2. 模具准备:根据设计要求,制作好预制方桩的钢模具,并进行检查和修整,确保模具的质量和尺寸符合要求。
3. 混凝土配制:按照设计配方,搅拌好混凝土,并进行试块养护,以确保混凝土的质量符合标准。
4. 浇筑生产:在已准备好的模具内,进行混凝土的浇筑生产,以确保每根预制方桩的尺寸和质量符合要求。
5. 养护处理:在混凝土达到设定强度之前,进行养护处理,保证预制方桩的质量。
6. 检测验收:对生产的预制方桩进行检测和验收,确保其达到设计要求,符合强度标准。
四、桩运输1. 运输条件:选择合适的车辆和运输路线,确保预制方桩在运输过程中不变形、不损坏。
2. 包装保护:在运输前对预制方桩进行包装和保护,防止刮擦、挤压等外力造成损坏。
3. 运输监督:在运输过程中,要对预制方桩的数量、尺寸、质量等进行监督,确保运输过程中不出现问题。
五、预制方桩安装1. 基础处理:在预制方桩安装前,对基础进行清理、检查和处理,确保基础表面平整、无杂物、无沉降等情况。
混凝土预制方桩施工方案(标准版)一、工程概述混凝土预制方桩是在前期预制好的混凝土桩基础上进行施工的一种工程方法。
其具有施工效率高、质量可控等优势,适用于各类建筑物、桥梁等工程的桩基基础施工。
二、施工前准备1. 材料准备•混凝土:按照设计强度等级要求,提前配制混凝土原材料。
•钢筋:选择符合国家标准的钢筋,按照设计要求进行加工和处理。
•模具:准备合适尺寸的模具,确保模具结构完好,无损坏。
•辅助材料:如脱模剂、隔离层等。
2. 设备准备•搅拌设备:确保搅拌设备运转正常,搅拌均匀、稳定。
•作业机械:如吊装设备、振捣设备等。
•检测设备:混凝土搅拌站、材料试验设备等。
3. 现场准备•对施工区域进行清理,确保施工平整,无杂物。
•检查施工场地的荷载承载能力,确保方桩施工安全稳定。
三、施工步骤1. 模具准备与安装•将清洁的模具按照设计要求摆放在施工现场。
•涂抹脱模剂,确保混凝土桩体脱模后表面平整光滑。
2. 钢筋加工与安装•按照设计要求,对钢筋进行加工、弯曲,使其符合模具结构。
•将加工好的钢筋按设计要求放入模具内,并加固牢固。
3. 混凝土搅拌与浇筑•将预先配制好的混凝土原材料进行搅拌,保证混凝土搅拌均匀。
•将搅拌好的混凝土浇入模具内,用振捣设备振动,排除气泡,确保混凝土密实。
4. 养护与脱模•混凝土浇筑完成后,进行适当养护,保证混凝土强度。
•养护结束后,拆除模具,检查混凝土桩体质量,并进行必要修整。
四、验收与注意事项1. 验收标准•混凝土桩体外观应平整光滑,无可见裂缝。
•混凝土桩体端部应符合设计要求,无变形、起砂等现象。
•钢筋应正确安装、规整,无裸露现象。
2. 注意事项•混凝土浇筑前应进行模具、钢筋、混凝土等验收。
•混凝土桩施工应避免雨雪天气,确保混凝土质量。
•施工过程中严格按照设计要求、施工技术规范进行操作,保证工程质量。
以上为混凝土预制方桩施工方案(标准版)的详细施工流程和注意事项,施工单位在进行混凝土预制方桩施工时,务必严格按照流程操作,保证工程质量和施工安全。
2-预制方桩施工方案预制方桩的施工方案1、预制场布置(1)预制预应力方桩由我公司桥梁厂进行预制,非预应力方桩在现场预制。
(2)由于本工程非预应力方桩安排在现场预制,因此必须布置和建造满足施工要求的预制场。
根据业主提供的施工场地,预制场地布置在待建码头的正后方,具体见“施工平面布置图”。
(3)由于施工场地是新填筑完成的,所以施工场地必须进行碾压,确保在制桩过程及堆放时不沉降。
(4)预制场地布置八条制桩生产线,确保制桩进度,制桩场地采用砼底胎座,每条线长度60米,底胎座必须经过现场监理验收认可方可投入使用,保证预制桩的施工质量。
2、桩的制作(1)桩钢筋制作:钢筋配料完成后在底胎座上绑扎钢筋骨架,主筋采用电弧焊对接。
在绑扎时主筋接头在同断面不超过25%;接桩法兰与主筋焊接必须满足规范和图纸要求,上下节桩法兰必须在同轴线上,接合平面吻合用螺栓固定,确保上下节柱在同一轴线上,钢筋骨加绑扎完成后,在底胎座上调整好位置,确保保护层均匀,通过监理验收后进入下一道工序。
(2)预制桩立模:桩的侧模板采用定型钢模板,钢模板高度60厘米,支立时5厘米高度与底胎膜夹紧,防止砼施工时产生漏浆现象;钢模板本身必须满足刚度、强度、平整度光洁度的要求,模板支立后支撑坚固,整体模板垂直,几何尺寸符合图纸和规范要求,保护层均匀并符合要求,隔离剂涂刷均匀,经监理工程师验收后方可进入下道工序。
(3)预制桩砼施工:预制桩砼为高标号砼,所以原材料选用必须满足规范和施工配合比的要求,砼拌制采用强制式搅拌机,配置自动称量系统,砼坍落度严格控制在5厘米之内;砼入仓时仓内洒水湿润(仓内不得积水),砼分两次入仓浇筑,插入式振捣器振捣时必须到位,防止漏振。
由于砼较干,振捣必须有足够的时间,振捣器不得碰撞钢模板,防止模板变形。
振捣时采用快插慢拔的原则,确保砼密实和清除内部气孔。
砼浇筑完成后表面抹面压光,必须采用多次抹面压光,防止表面出现砼收缩而引起的裂缝。
第1篇一、工程概况1. 工程名称:某住宅楼桩基础工程2. 工程地点:某市某区某路某号3. 工程规模:占地面积约10000平方米,总建筑面积约30000平方米4. 工程结构:框架剪力墙结构5. 工程特点:地质条件复杂,地下水位较高,施工环境受限二、施工组织设计1. 施工单位:某建筑工程有限公司2. 施工项目经理:张三3. 施工班组:土方开挖班、桩基施工班、钢筋绑扎班、模板支设班、混凝土浇筑班4. 施工进度计划:根据工程特点和施工条件,制定合理的施工进度计划,确保工程按期完成。
三、施工工艺流程1. 工地准备:场地平整、排水、供电、供水等基础设施的完善。
2. 地质勘察:进行地质勘察,了解地质条件,确定桩基础设计参数。
3. 施工图纸会审:组织设计、施工、监理等单位进行施工图纸会审,确保施工图纸的准确性。
4. 材料设备准备:准备施工所需的材料、设备,并进行检验。
5. 施工放样:根据设计图纸,进行施工放样,确定桩位。
6. 桩基施工:采用旋挖钻机进行钻孔,采用混凝土灌注桩。
7. 钢筋绑扎:按照设计要求,进行钢筋绑扎。
8. 模板支设:根据设计要求,进行模板支设。
9. 混凝土浇筑:按照设计要求,进行混凝土浇筑。
10. 桩基检测:对施工完成的桩基进行检测,确保质量满足设计要求。
11. 施工验收:按照施工验收规范,对施工完成的桩基进行验收。
四、施工方案1. 施工材料(1)水泥:选用强度等级为C30的普通硅酸盐水泥。
(2)钢筋:选用HPB300、HRB400、HRB500等规格的钢筋。
(3)砂、石:选用中粗砂,粒径在5mm-20mm之间;碎石粒径在5mm-40mm之间。
(4)混凝土:按照设计要求,配比混凝土。
2. 施工设备(1)旋挖钻机:选用YG-100型旋挖钻机。
(2)搅拌站:选用JS1000型混凝土搅拌站。
(3)钢筋加工设备:钢筋切断机、钢筋弯曲机等。
(4)模板支设设备:模板、脚手架、扣件等。
3. 施工工艺(1)钻孔施工1)钻孔前,对钻机进行调试,确保钻机正常工作。
预制桩施工施工方案:一、预制桩施工(一)施工准备工作1、熟悉图纸,对全体施工人员进行施工组织设计交底。
2、按有关文件规定要求合理安排现场大临设施设置位置,为文明施工创造好条件。
3、按设计要求组织好打桩机设备及配套设备进场,安装调试。
4、按工程设计要求,认真组织施工材料进场,并按有关规定做好原材料的采样复试工作,确保原材料的质量。
(二)静压预应力方桩施工1、静压预应力方桩施工工艺流程图 测量放线检查桩位安装桩尖桩机就位吊装对位施压调整桩垂直度接桩继续施压测量贯入度收压调整桩机水平度记压力值记压力值测回弹值下一桩位2、静压桩机主要技术参数YZY600液压静力压桩机主要技术参数见下表所示。
3、试压桩一般在工程桩施工之前先施工2根试桩,以确定一些施工参数。
试桩位主要挑选靠近钻探点且地质情况不太好的桩位(最不利因素原则)。
施工具体程序如下:桩机移至桩位后,调整好桩机的水平度,在使用的方桩上每米划线作标记,便于观察和记录,吊桩采用一点双钩起吊,绑扎点距桩端0.239L。
焊接桩尖对位后,由两人同时成900角由正前、侧面两方向用吊线垂直观测,指挥机手调整桩身垂直度,确认调整好后再进行施压,记录员必须认真如实记录每节压桩力值。
当第一节桩基本入土却距收压标准较远时,距地面0.5m左右停压再以同样方法起吊另一节桩来接桩。
接桩时上、下节桩中心必须重合,校正垂直度,平面错位偏差不得超过2mm。
由两人同时对称逆时针施焊,焊缝饱满、连续分层进行,焊渣清理干净。
焊完冷却后方可施压,收压前要复压,并测量反弹值。
4、静压预应力方桩施工方法及技术措施测量放线:⑴、放线前从监理工程师处取得书面的测量资料,根据设计图纸对高程点和施工控制点进行复核,验收合格后方能进行现场放线;⑵、根据复核好的施工控制点结合设计图纸计算测量数据成果,施工按照计算数据成果测出建筑物角点,并测出施工现场标高,在现场四边用木桩放出纵、横轴线控制桩,反向复核角点距离,并在木桩上标记轴线编号,将控制桩用水泥固定;⑶、将所有建筑物角度确定后,申请由国土局派人验线,验线合格后再进行下一步工作;⑷、轴线定位后,引出到围墙壁上或不易移动的位置上做标注,并请监理工程师对轴线进行复核;⑸、根据已测轴线与桩位关系,采用经纬仪运用极坐标法测放出桩位,打入Φ8钢筋作桩位标记并在钢筋顶部系红色胶带,在桩位上放上白灰以保证桩位不出错,并在桩位边插上标有桩号的竹签以保证不漏放桩位。
一、工程概况本项目为某综合办公楼,位于城市中心区域。
根据地质勘察报告,该地区土层主要为粉土、粉质粘土,地基承载力较低,为确保建筑物安全稳定,采用预制桩桩基工程。
二、施工准备1. 施工组织成立预制桩桩基工程施工组织,明确各部门职责,确保工程顺利进行。
2. 材料设备(1)预制桩:选用400×400×2600mm的预制方桩,C30混凝土。
(2)施工设备:桩机、挖掘机、吊车、运输车等。
3. 施工场地(1)场地平整:对施工现场进行平整,确保场地坚实、平坦。
(2)桩位放样:根据设计图纸,确定桩位,并进行放样。
三、施工工艺1. 预制桩运输(1)采用专用运输车将预制桩运输至施工现场。
(2)运输过程中,注意保护桩身,防止损坏。
2. 预制桩堆放(1)预制桩堆放场地应坚实、平坦。
(2)堆放时,桩身应垂直,桩与桩之间留出一定距离,方便施工。
3. 预制桩沉桩(1)采用锤击沉桩法进行预制桩沉桩。
(2)沉桩前,检查桩机、桩锤等设备是否正常。
(3)沉桩过程中,根据地质情况和设计要求,控制沉桩速度和桩锤落距。
(4)沉桩过程中,实时监测桩身倾斜度、桩顶标高和桩尖承载力。
4. 桩基础检测(1)采用低应变反射波法检测桩身完整性。
(2)采用静载试验检测桩基承载力。
四、施工质量控制1. 材料质量控制(1)预制桩:选用质量合格的预制桩,确保桩身质量。
(2)混凝土:选用符合设计要求的混凝土,确保混凝土强度。
2. 施工过程控制(1)桩位放样:严格按照设计图纸进行桩位放样,确保桩位准确。
(2)沉桩过程:严格控制沉桩速度和桩锤落距,确保桩身垂直。
(3)桩基础检测:对桩身完整性、桩基承载力进行检测,确保工程质量。
五、安全措施1. 人员安全(1)加强安全教育,提高施工人员安全意识。
(2)施工现场设置安全警示标志,确保人员安全。
2. 设备安全(1)定期检查桩机、桩锤等设备,确保设备正常。
(2)操作人员必须持证上岗,确保设备安全运行。
3. 施工环境(1)施工现场保持整洁,防止污染。
城典排涝站预制方桩专项施工方案
一、地形地貌
城典排涝站位于杨巷镇,周围为鱼塘,各孔口高程为吴淞高程系统,以场地附近一水泥路面上已知BM点(6.55米吴淞高程)向各点引测,用水准仪向各孔引测,地貌单元属太湖流域冲积平原地貌形态。
二、工程地质条件
根据勘探资料,场地勘察深度20米以内的土体可分成4个工程地质层,自上而下,依次为:
1)、素填土:杂色,表层主要为粘性素填土和耕植土,夹少许碎石、砖块和生活垃圾等,下部为软塑状粘性土,松软状态,全场分布,层厚1.0~1.6M,层底标高为3.5~4.28M;
2)、淤泥质粉质粘土:呈流塑状态,全场分布,层厚8.9~9.2M,层底标高为-5.4~-4.90M;
3)、粉质粘土:呈可+塑状态,全场分布,层厚1.0~1.6,层底标高为-7.2~-7.02M;
4)、粉质粘土:呈硬塑状态,全场分布,本次钻探未钻穿该层,最大钻进深度为4.6米;
三、地下水情况
施工区域有影响的浅部地下水主要为(1)层表土(弱透水)上层滞水,主要受大气降水和地表渗流补给,以蒸发及下渗方式排泄,深部弱孔隙承压水主要以层间及径流的方式补给、排泄。
其他土层均为微~弱透水,属相对隔水层。
四、设计要求及相关技术参数
1、设计范围:城典排涝站上下游挡墙、连接段、出水池、泵室、进水池
2、桩长:9米长59根,8米长262根。
4、布置形式:纵横向各桩中心间距均为1.0m,站身底板及进水池侧翼墙标高为1.5米,出水池及出水涵为2.6米。
5、砼采用C30砼。
五、施工组织机构及机械配置
1 施工组织机构
为完成本工程任务,项目部在现场设专门的组织机构,各部门认真履行自己的义务和岗位职责,负责组织现场施工,按期优质完成本工程任务。
2 机械设备配置
根据现场施工条件,为确保本工程的进度和质量,施工机械进场前进行检验,检查机械设备的运转情况、合格证、检验报告以及人员操作证是否有
效,并形成检验记录。
六、预制管桩(方桩)施工方法
预制管桩采用250×250预制实心方桩,桩长二个规格:4米和5米,均采用接桩方式,砼采用C30,预制桩供应商为无锡市顺芳水泥制品有限公司。
1、施工工艺流程
场地平整→测量放线、定桩位→桩机安装就位→预应力砼管桩吊放就位→试桩→管桩施打→接桩→管桩施打→送桩一收锤验收→截桩头→测量复核桩位→桩基检测→桩基竣工验收。
2、施工方法及要求
(1)管桩的吊运及堆放
①管桩进场应作出检查,其规格、批号、制作日期应符合所属的验收批号内容,桩尖采用钢板焊成十字型构件。
②管桩在吊运过程中轻吊轻放,避免剧烈碰撞。
③管桩按不同长度及施工顺序分别堆放。
(2)管桩施打
①打桩前准备工作:
a.认真检查打桩设备各部分的性能,以保证其正常运作;
b.根据施工图绘制整个工程的桩位编号图:根据地质资料和设计要求推算每条桩的预计长度,合理的节长,避免超长过多;
c.由专职测量人员测定桩位,其偏差不得大于20mm;
d.在桩身上划出以米为单位的长度标记,并按从下到上的顺序标明桩的长度,以便观测桩的入土深度及记录每米沉桩锤击数。
e.预应力管桩按设计人员要求进行试桩。
②施打要求
a.第一节管桩起吊就位前在己定桩位上做一个辅圆位置标记,使插桩时能在已定桩位上。
插入地面时的垂直度偏差不得大于0.5%,并用长条水准尺或三角吊线锤在正面和侧面交叉垂直校正,必要时,宜拔出重插。
b.开始打桩时可用锤重加一定的冲压力,将预制桩压入一定深度后再按正常方法施打。
采用重锤轻击,落距1.8~2.1m,连续施打,减少中间间隔时间,且尽可能避免在接近设计深度时接桩。
c. 管桩施打过程中,桩锤、桩帽和桩身的中心线应重合。
当桩身倾斜率超过0.8%时,应找出原因并设法用桩架稍微移动进行纠正,当桩尖进入硬土层后,严禁用移动桩架等强行回扳的方法纠偏。
d.打桩时应由专职记录员及时准确地填写管桩施工记录表,并经当班监理人员或业主代表验证签名后方可作为有效施工记录。
③接桩采用手工满焊焊接,应符合有关焊接规范规定。
a.当管桩需要接长时,其入土部分桩段的桩头直高出地面0.5~1.0m。
b.接桩时上下节桩段应保持顺直,错位偏差不大于2mm。
c.管桩对接前,上下端节表面应用铁刷子清刷干净,坡口处应刷至露出金属光泽。
d.钢板宜用低碳钢,焊机应用直流焊机,焊条宜用E43,焊接电源应适中,焊机路线要直接通到焊件上,不得通过桩架底过电。
e.焊接时先在坡口圆周上对称点焊4~6 点,待上下桩固定后拆除导向箍再分层施焊,施焊宜由两个焊工对称进行。
焊缝应饱满连续,焊接层数不少于二层,内层焊渣必须清理干净后方能施焊外一层。
f.大雨时不宜施焊,焊接完后自然冷却8~10分钟左右方可施打,严禁用水冷却或焊好即打。
④当遇到贯入度突变,桩头砼剥落破碎、桩身突然倾斜,跑位或有严重回弹、地面明显隆起、邻桩上浮或位移过大、总锤击数超过规范规定值、桩身回弹曲线不规则等情况时,应及时与设计、监理等有关人员研究处理。
⑤当桩顶打至接近地面需要送桩时,应测出桩的垂直度并检查桩顶质量,合格后立即送桩。
⑥送桩的最后贯入度应参考同一条件的桩不送桩时的最后贯入度予以修正。
最后贯入度应在下列条件下测量:
a. 桩头完好无损;
b. 柴油锤跳动正常;
c. 桩锤、桩帽、送桩器及桩身中心线重合;
d. 桩帽衬垫厚度等正常;
e.打桩结束前立即测定。
测量最后贯入度时,宜用收锤回弹曲线测绘纸先测绘管桩的回弹曲线,再从回弹曲线上量出贯入度。
测绘结果应附在同一桩号的管桩施工记录表上。
⑦桩打好后桩头高出地面的部分应小心保护,严禁施工机械碰撞或将桩头用作拉锚点;送桩遗留的孔洞,应立即回填或做好复盖。
截桩头宜采用锯桩器截割,严禁采用大锤横向敲击截桩或强行搬拉截桩。
⑧最后三阵锤十锤,每十锤总贯入度具体应按设计、质检、监理、施工等单位共同确认的收锤标准收锤。
4、管桩施工质量要求
(1)桩垂直度容许偏差为1/100。
(2)桩中心位置容许偏差值为:
①排桩条形桩基沿垂直轴线方向的偏差为100mm,沿平行轴线方向的偏差为150mm。
②多于16根时周边桩偏差为150mm,中间桩偏差为d/2。
七、方桩施工质量检验
1、成品方桩规格及质量应符合设计要求。
2、方桩的长度、数量、布桩形式应符合设计。
3、方桩的完整性、均匀性、无侧限抗压强度应满足设计要求。
4、方桩施工的允许偏差、检验数量及检验方法应符合以下的规定。
八、成果效果质量检验
1、当桩顶打至接近地面需要送桩时,应测出桩的垂直度并检查桩顶质量,合格后立即送桩。
2、送桩的最后贯入度应参考同一条件的桩不送桩时的最后贯入度予以修正。
最后贯入度应在下列条件下测量:
①. 桩头完好无损;
②. 柴油锤跳动正常;
③. 桩锤、桩帽、送桩器及桩身中心线重合;
④. 桩帽衬垫厚度等正常;
⑤.打桩结束前立即测定。
九、质量保证措施
1、桩打好后桩头高出地面的部分应小心保护,严禁施工机械碰撞或将桩头用作拉锚点;送桩遗留的孔洞,应立即回填或做好复盖。
截桩头宜采用锯桩器截割,严禁采用大锤横向敲击截桩或强行搬拉截
桩。
2、最后三阵锤十锤,每十锤总贯入度具体应按设计、质检、监理、施工等单位共同确认的收锤标准收锤。
3、焊接接桩应符合现行行业标准(建筑钢结构焊接规程)JGJ81的有关规定外,尚应符合下列规定:
①当管桩需要接长时,其未入部分桩段的桩头宜高出地面0.5-1.0m。
②下节桩的桩头处宜设导向箍以方便上节桩就位,接桩时上下节桩段应保持顺直,错位偏差不宜大于2mm,桩节弯曲矢高不得大于桩长的0.1%,且不得大于20mm;
③管桩对接前,上下端板表面应用铁刷子清刷干净,坡口处应刷至露出金属光泽。
④焊接时宜先在坡口周围上对称点焊4-6 点,待上下桩节固定后拆除导向箍再分层施焊,施焊宜由两个焊工对称进行。
⑤焊接层数不得少于二层,内层焊必须清理干净后方能施焊外一层,内外层焊缝接头位置应错开,焊缝应饱满连续。
昆山市水利建筑安装工程有限公司 2015年12月12日。
