同望公路清单第章费用列项计算方法
- 格式:docx
- 大小:8.66 KB
- 文档页数:4
同望公路清单第100章费用如何“列式计算”?直接从计算公式栏输入1、承包人按合同条款办理的工程一切险和第三方责任保险,在100章按总额报价,以投标标价(不含安全生产经费、建筑工程一切险及第三方责任险的保险费、暂定金额的总计)按4.5‰计算。
2、竣工档案编制费按200章至700章合计金额的2‰在工程量清单第100章中以总额报价。
3、文明、环保施工价款按工程量清单第200章至第700章合计金额的5‰,以总额在100章单列。
4、安全生产经费按发包人控制价的1%以固定金额的形式计入工程量清单支付子目102—3中。
5、优质工程价款在工程量清单中的各项报价(暂列金额除外)是合格工程基础上,按第200章至第700章合计金额的4%,其中质量管理奖2%,优质工程奖2%。
6、106-4标准化评比费按工程量清单第200章至第700章合计金额的5‰,以总额在100章单列。
7、暂列金额(不含计日工总额)的数量及拟用子目的说明:暂列金额按本合同工程量清单第200章至第700章合计价的5%计列并包含于投标总价。
1、({A}-{AQ})*0.45%2、({A}-{A1})*0.2%3、({A}-{A1})*0.5%4、根据说明,应该是已知总额的一项费用,直接在“计算公式”栏中填写总额即可,并在“代号”列定义一个代号,如“AQ”5、可以分两项列式:质量管理奖:({A}-{A1})*2%;优质工程奖:({A}-{A1})*2%;也可以合并一项列式:({A}-{A1})*4%6、({A}-{A1})*0.5%7、({A}-{A1})*5%在“预算书”界面中有一“代号”列,“代号”列中的字母即为对应清单项的费用代号。
列式计算时需取某清单项费用作为计算基数时,直接取该清单后面对应的字母代号用大括号括起来即可(用大括号括起来的字母代号我们称之为“计算基数”)。
如在清单第100章中的计算我们经常会用到2个计算基数:{A}:第100章至第700章合计;{A}-{A1}:第200章至第700章合计;在计算时,凡是调用了计算基数进行计算的清单项其本身的金额不计入此基数中。

清单第100章总则子目号子目名称单位工程(工作)内容组价方案及注意事项(参考使用)计量与支付101-1保险费参考组价方案一: 1. 计量按 100 章至 700章合计不含工程一( 1)承包人按合同条款办理的建筑工程一切险和第三方责任保险,按按合同条切险与第三方责任险,安全生产费总额计量。
- a 款规定,提总额按招标文件规定内容的 %~%计( 2)承包人应缴纳的所有税金(包括营业税、城市建设维护税和教供建筑工参考组价方案二:育费附加)和工伤事故险保险费、人身意外伤害险保险费以及施工设程一切险按 100 章至 700章合计不含工程一备险保险费,由承包人摊入各相关工程子目的单价和费率之中,不单切险与第三方责任险的%~%计独计量。
2. 支付合同条款中规定的建筑工程一切险和第三者责任险的保险费,将根据按合同条参考组价方案一:保险公司的保单经监理人签证后支付。
如果由发包人统一与保险公司- b 款规定,提总额按招标文件规定内容按 100 万元(国内公路项目一般都办理上述两项保险,则由发包人扣回。
供第三方采用 100 万标准)的 %计责任险注意事项 ; 最低投保金额为 100 万1.原始记录参考组价方案一:按工程量清单第200 章至 700章合 1. 计量2.施工记录计的 %计{ ({100章至700章合( 1)第小节的工作内容及与此有关的一切作业经监理人审查批准后,3.竣工图表计 }-F2)*% }以总额计量。
4.变更设计文件102-1竣工文件总额参考组价方案二:( 2)第小节的工作内容包括施工场地砂石化、控制扬尘、降低噪音、5.施工文件按公路等级划分取经验值,一般竣合理排污等一切与此有关的作业经监理人检查验收后以总额计量。
6.工程结算资料工文件为 6 套每套价格为:农村公( 3)第小节安全生产费用按投标价(不含安全生产费及建筑工程一切7.进度照片路— 500~1000 元 / 套;四级公路—险及第三方责任险的保险费)的 %(若招标人公布了投标控制价上限时,8.录像等资料2000 元 / 套;三级公路 -3000 元 / 套;按投标控制价上限时,按投标控制价上限的%计)以固定金额形式计入二级公路-5000元/套;一级公路-10000/ 套;高速公路-18000/ 套;高速公路(桥隧比高)-30000元/套;高速公路(特大桥梁隧道)-60000 元 / 套1.施工场地砂石化2.控制扬尘施工环保3.降低噪声参考组价方案一:102-2 4. 施工水土保持按工程量清单第200 章至 700 章合总额费5.施工供水、合计的 %计理排污等一切与施工环保有关的设施及作业工程量清单支付子目 102-3 中。

同望公路清单第100章费用如何“列式计算”?直接从计算公式栏输入1、承包人按合同条款办理的工程一切险和第三方责任保险,在100章按总额报价,以投标标价(不含安全生产经费、建筑工程一切险及第三方责任险的保险费、暂定金额的总计)按‰计算。
2、竣工档案编制费按200章至700章合计金额的2‰在工程量清单第100章中以总额报价。
3、文明、环保施工价款按工程量清单第200章至第700章合计金额的5‰,以总额在100章单列。
4、安全生产经费按发包人控制价的1%以固定金额的形式计入工程量清单支付子目102—3中。
5、优质工程价款在工程量清单中的各项报价(暂列金额除外)是合格工程基础上,按第200章至第700章合计金额的4%,其中质量管理奖2%,优质工程奖2%。
6、106-4标准化评比费按工程量清单第200章至第700章合计金额的5‰,以总额在100章单列。
7、暂列金额(不含计日工总额)的数量及拟用子目的说明:暂列金额按本合同工程量清单第200章至第700章合计价的5%计列并包含于投标总价。
1、({A}-{AQ})*%2、({A}-{A1})*%3、({A}-{A1})*%4、根据说明,应该是已知总额的一项费用,直接在“计算公式”栏中填写总额即可,并在“代号”列定义一个代号,如“AQ”5、可以分两项列式:质量管理奖:({A}-{A1})*2%;优质工程奖:({A}-{A1})*2%;也可以合并一项列式:({A}-{A1})*4%6、({A}-{A1})*%7、({A}-{A1})*5%在“预算书”界面中有一“代号”列,“代号”列中的字母即为对应清单项的费用代号。
列式计算时需取某清单项费用作为计算基数时,直接取该清单后面对应的字母代号用大括号括起来即可(用大括号括起来的字母代号我们称之为“计算基数”)。
如在清单第100章中的计算我们经常会用到2个计算基数:{A}:第100章至第700章合计;{A}-{A1}:第200章至第700章合计;在计算时,凡是调用了计算基数进行计算的清单项其本身的金额不计入此基数中。

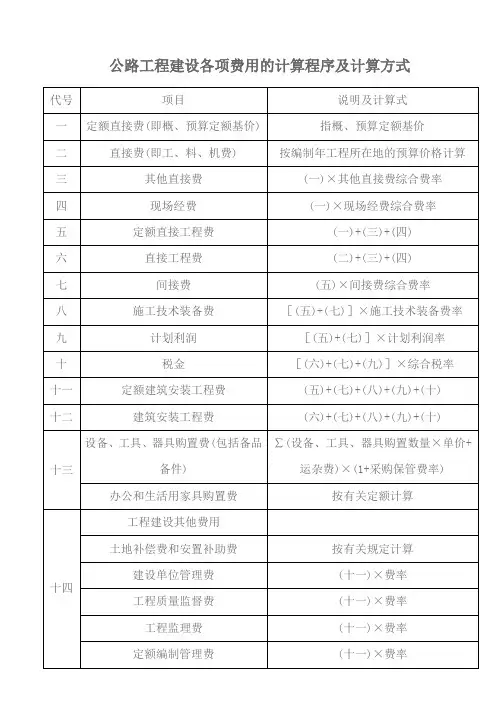

公路工程建设各项费用计算程序及计算方式代号项目说明及计算公式1.人工费人工费系指列入概预算定额的直接从事建筑安装工程施工的生产人工开支的各项费用。
材料费系指施工过程中耗用的构成工程实体的原材2.材料费料、辅助材料、构配件、零件、办成品、成品的用量(一)直接工程费和周转材料的摊销量,按工程所在地的材料预算价格计算的费用。
3.施工机施工机械使用费系指列入概预算定额的施工机械台班数量,按相应的机械台班费用定额计算的施工机械使械使用费用费和小型机具使用费。
直1.冬季施工增加费接 2.雨季施工增加费3.夜间施工增加费费 4.特殊地区施工增加费5.行车干扰工程施工增(一)×其他工程费率或各类工程人工费(二)其他工程费加费和机械、材料费之和×其他工程费综合费6.安全及文明施工措施率费7.临时设施费8.施工辅助费9.工地转移费(三)直接费 =(一) +(二) =直接工程费 +其他工程费1.养老保险费2.失业保险费规费 3.医疗保险费间 4.住房公积金(四)接5.工伤保险费各类工程人工费×规费综合费率 +(三)×1.基本费用企业管理费综合费率费 2.主副食运费补贴企业管理费 3.职工探亲路费4.职工取暖补贴5.财务费用(五)利润 ={ 直接费 +间接费 -规费 } ×利润率 =[(三) +(四) - 规费 ]×利润率(六)税金 ={ 直接费 +间接费 +利润 } ×综合税率 =[(三) +(四) +(五) ]×综合税率(七)建筑安装工程费 =直接费 +间接费 +利润 +税金 =(三) +(四) +(五) +(六)市政公用工程计算程序及其计算方法代号1项目直接工程费工(施工过程中耗费的构成工程实体的各项费用)直接说明及计算公式人工费是指直接从事建设工程施工的生产工人开支的各项费人工费用。
材料费是指施工过程中耗费的构成工程实体的原材料、辅助材材料费料、构配件、零件、半成品的费用。

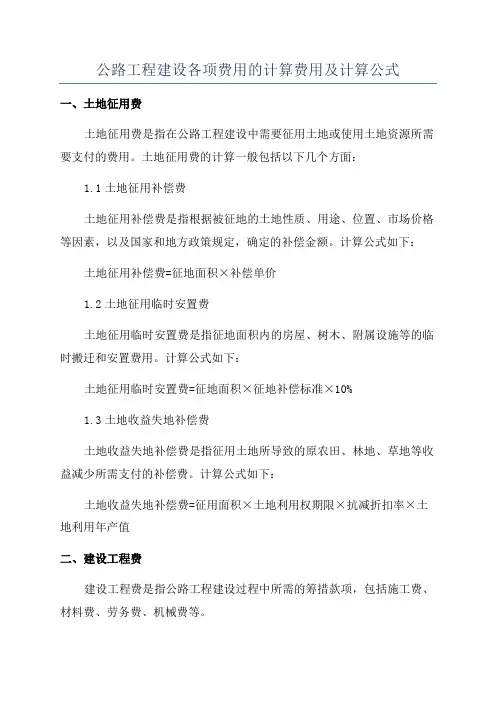

公路工程建设各项费用的计算费用及计算公式一、土地征用费土地征用费是指在公路工程建设中需要征用土地或使用土地资源所需要支付的费用。
土地征用费的计算一般包括以下几个方面:1.1土地征用补偿费土地征用补偿费是指根据被征地的土地性质、用途、位置、市场价格等因素,以及国家和地方政策规定,确定的补偿金额。
计算公式如下:土地征用补偿费=征地面积×补偿单价1.2土地征用临时安置费土地征用临时安置费是指征地面积内的房屋、树木、附属设施等的临时搬迁和安置费用。
计算公式如下:土地征用临时安置费=征地面积×征地补偿标准×10%1.3土地收益失地补偿费土地收益失地补偿费是指征用土地所导致的原农田、林地、草地等收益减少所需支付的补偿费。
计算公式如下:土地收益失地补偿费=征用面积×土地利用权期限×抗减折扣率×土地利用年产值二、建设工程费建设工程费是指公路工程建设过程中所需的筹措款项,包括施工费、材料费、劳务费、机械费等。
2.1工程量清单计价法工程量清单计价法是以工程量清单为依据,按照单价乘以工程量的方式计算建设工程费。
计算公式如下:建设工程费=∑(工程量×单价)2.2定额法定额法是按照标准工艺、材料消耗、人力消耗等因素,通过单位工程或单位工程部位的工程量乘以定额系数计算建设工程费。
计算公式如下:建设工程费=∑(单位工程工程量×定额系数×定额单价)三、交通设施费交通设施费是指公路工程建设中所需要的交通设施的建设费用,包括照明设施、路灯设施、交通标志、标线等。
交通设施费的计算一般遵循以下原则:3.1按照规范标准计算交通设施费一般按照国家规范标准计算,根据道路类型、道路等级、工程标准等因素进行计算。
3.2按照工程量计算交通设施费一般按照工程量计算,即交通设施的数量乘以单价。
以上是公路工程建设中各项费用的计算及计算公式的介绍。
这些费用的计算需要根据具体情况进行,同时受到国家和地方政策的影响。
同望公路清单第章费用列项计算方法HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】同望公路清单第100章费用如何“列式计算”?直接从计算公式栏输入1、承包人按合同条款办理的工程一切险和第三方责任保险,在100章按总额报价,以投标标价(不含安全生产经费、建筑工程一切险及第三方责任险的保险费、暂定金额的总计)按‰计算。
2、竣工档案编制费按200章至700章合计金额的2‰在工程量清单第100章中以总额报价。
3、文明、环保施工价款按工程量清单第200章至第700章合计金额的5‰,以总额在100章单列。
4、安全生产经费按发包人控制价的1%以固定金额的形式计入工程量清单支付子目102—3中。
5、优质工程价款在工程量清单中的各项报价(暂列金额除外)是合格工程基础上,按第200章至第700章合计金额的4%,其中质量管理奖2%,优质工程奖2%。
6、106-4标准化评比费按工程量清单第200章至第700章合计金额的5‰,以总额在100章单列。
7、暂列金额(不含计日工总额)的数量及拟用子目的说明:暂列金额按本合同工程量清单第200章至第700章合计价的5%计列并包含于投标总价。
1、({A}-{AQ})*%2、({A}-{A1})*%3、({A}-{A1})*%4、根据说明,应该是已知总额的一项费用,直接在“计算公式”栏中填写总额即可,并在“代号”列定义一个代号,如“AQ”5、可以分两项列式:质量管理奖:({A}-{A1})*2%;优质工程奖:({A}-{A1})*2%;也可以合并一项列式:({A}-{A1})*4%6、({A}-{A1})*%7、({A}-{A1})*5%在“预算书”界面中有一“代号”列,“代号”列中的字母即为对应清单项的费用代号。
列式计算时需取某清单项费用作为计算基数时,直接取该清单后面对应的字母代号用大括号括起来即可(用大括号括起来的字母代号我们称之为“计算基数”)。

同望公路清单第100章费用列式计算方法直接从计算公式栏输入1、承包人按合同条款办理的工程一切险和第三方责任保险,在100章按总额报价,以投标标价(不含安全生产经费、建筑工程一切险及第三方责任险的保险费、暂定金额的总计)按4.5‰计算。
2、竣工档案编制费按200章至700章合计金额的2‰在工程量清单第100章中以总额报价。
3、文明、环保施工价款按工程量清单第200章至第700章合计金额的5‰,以总额在100章单列。
4、安全生产经费按发包人控制价的1%以固定金额的形式计入工程量清单支付子目102—3中。
5、优质工程价款在工程量清单中的各项报价(暂列金额除外)是合格工程基础上,按第200章至第700章合计金额的4%,其中质量管理奖2%,优质工程奖2%。
6、106-4标准化评比费按工程量清单第200章至第700章合计金额的5‰,以总额在100章单列。
7、暂列金额(不含计日工总额)的数量及拟用子目的说明:暂列金额按本合同工程量清单第200章至第700章合计价的5%计列并包含于投标总价。
①({A}-{AQ})*0.45%②({A}-{A1})*0.2%③({A}-{A1})*0.5%④根据说明,应该是已知总额的一项费用,直接在“计算公式”栏中填写总额即可,并在“代号”列定义一个代号,如“AQ”⑤可以分两项列式:质量管理奖:({A}-{A1})*2%;优质工程奖:({A}-{A1})*2%;也可以合并一项列式:({A}-{A1})*4%⑥({A}-{A1})*0.5% 7、({A}-{A1})*5% 在“预算书”界面中有一“代号”列,“代号”列中的字母即为对应清单项的费用代号。
列式计算时需取某清单项费用作为计算基数时,直接取该清单后面对应的字母代号用大括号括起来即可(用大括号括起来的字母代号我们称之为“计算基数”)。
如在清单第100章中的计算我们经常会用到2个计算基数:{A}:第100章至第700章合计;{A}-{A1}:第200章至第700章合计;在计算时,凡是调用了计算基数进行计算的清单项其本身的金额不计入此基数中。
公路工程建设各项费用计算程序及计算方式代号项目说明及计算公式1. 人工费人工费系指列入概预算定额的直接从事建筑安装工程施工的生产人工开支的各项费用。
材料费系指施工过程中耗用的构成工程实体的原材2. 材料费料、辅助材料、构配件、零件、办成品、成品的用量(一)直接工程费和周转材料的摊销量,按工程所在地的材料预算价格计算的费用。
3. 施工机施工机械使用费系指列入概预算定额的施工机械台班数量,按相应的机械台班费用定额计算的施工机械使械使用费用费和小型机具使用费。
直1.冬季施工增加费接 2. 雨季施工增加费3.夜间施工增加费费4. 特殊地区施工增加费5.行车干扰工程施工增(一)×其他工程费率或各类工程人工(二)其他工程费加费费和机械、材料费之和×其他工程费综6.安全及文明施工措施合费率费7.临时设施费8.施工辅助费9.工地转移费(三)直接费 =(一) +(二) =直接工程费 +其他工程费1.养老保险费2.失业保险费规费 3.医疗保险费间 4.住房公积金(四)接5.工伤保险费各类工程人工费×规费综合费率+(三)×1.基本费用企业管理费综合费率费 2.主副食运费补贴企业管理费 3.职工探亲路费4.职工取暖补贴5.财务费用(五)利润 ={ 直接费 +间接费 - 规费 } ×利润率 =[ (三) +(四) -规费]×利润率(六)税金 ={ 直接费 +间接费 +利润 } ×综合税率 =[ (三) +(四) +(五) ]×综合税率(七)建筑安装工程费 =直接费 +间接费 +利润 +税金 =(三) +(四) +(五) +(六)市政公用工程计算程序及其计算方法代号项目说明及计算公式直接工程费工人工费人工费是指直接从事建设工程施工的生产工人开支的各项费用。
(施工过程材料费材料费是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。
同望公路清单第章费用列项计算方法GE GROUP system office room 【GEIHUA16H-GEIHUA GEIHUA8Q8-同望公路清单第100章费用如何“列式计算”?直接从计算公式栏输入1、承包人按合同条款办理的工程一切险和第三方责任保险,在100章按总额报价,以投标标价(不含安全生产经费、建筑工程一切险及第三方责任险的保险费、暂定金额的总计)按4.5‰计算。
2、竣工档案编制费按200章至700章合计金额的2‰在工程量清单第100章中以总额报价。
3、文明、环保施工价款按工程量清单第200章至第700章合计金额的5‰,以总额在100章单列。
4、安全生产经费按发包人控制价的1%以固定金额的形式计入工程量清单支付子目102—3中。
5、优质工程价款在工程量清单中的各项报价(暂列金额除外)是合格工程基础上,按第200章至第700章合计金额的4%,其中质量管理奖2%,优质工程奖2%。
6、106-4标准化评比费按工程量清单第200章至第700章合计金额的5‰,以总额在100章单列。
7、暂列金额(不含计日工总额)的数量及拟用子目的说明:暂列金额按本合同工程量清单第200章至第700章合计价的5%计列并包含于投标总价。
1、({A}-{AQ})*0.45%2、({A}-{A1})*0.2%3、({A}-{A1})*0.5%4、根据说明,应该是已知总额的一项费用,直接在“计算公式”栏中填写总额即可,并在“代号”列定义一个代号,如“AQ”5、可以分两项列式:质量管理奖:({A}-{A1})*2%;优质工程奖:({A}-{A1})*2%;也可以合并一项列式:({A}-{A1})*4%6、({A}-{A1})*0.5%7、({A}-{A1})*5%在“预算书”界面中有一“代号”列,“代号”列中的字母即为对应清单项的费用代号。
列式计算时需取某清单项费用作为计算基数时,直接取该清单后面对应的字母代号用大括号括起来即可(用大括号括起来的字母代号我们称之为“计算基数”)。
同望WECOST公路工程造价管理系统中清单第100章费用“列式计算”方法2009-02-27 16:40:00| 分类:同望软件交流| 标签:|字号大中小订阅在“预算书”界面中有一“代号”列,“代号”列中的字母即为对应清单项的费用代号。
列式计算时需取某清单项费用作为计算基数时,直接取该清单后面对应的字母代号用大括号括起来即可(用大括号括起来的字母代号我们称之为“计算基数”)。
如在清单第100章中的计算我们经常会用到2个计算基数:{A}:第100章至第700章合计;{A}-{A1}:第200章至第700章合计;在计算时,凡是调用了计算基数进行计算的清单项其本身的金额不计入此基数中。
例:“工程一切险按第100章至第700章合计金额的0.3%计算”,则其列式应为{A}*0.3%,此时计算式中的{A}是不包含工程一切险自身金额的;若又有规定“第三方责任险按第100章至第700章合计金额(不含工程一切险)的0.4%计算”,则“第三方责任险”列式为:{A}*0.4%,此时上述两公式中的{A}是都不包含“工程一切险和第三方责任险”的费用的。
当需要将本项金额包含在基数{A}中,供其他清单项作为计算基数使用时,可按如下方法处理:接上例:“税金按第100章至第700章合计金额(含工程一切险和第三方责任险)的3.41%计算”,则需先给“工程一切险和第三方责任险”在“代号”列分别定义一个字母代号(如f和s),此时“税金”列式为:({A}+{f}+{s})*3.41%。
再列举一个示例,比较有代表性,大家可认真理解下列式:第100章中有关细目计算基数及费率规定:(1)工程一切险:第100-700章的合计金额(不含保险费);暂定费率3.7‰。
(2)第三者责任险:1000万元;暂定费率6‰。
(3)包干风险金:第100-700章合计(不含保险费、专项暂定金、包干风险金) ;费率1%。
(4)安全生产费:第100-700章合计(不含保险费、专项暂定金、包干风险金、安全生产费、劳动竞赛活动基金) ;费率1%。

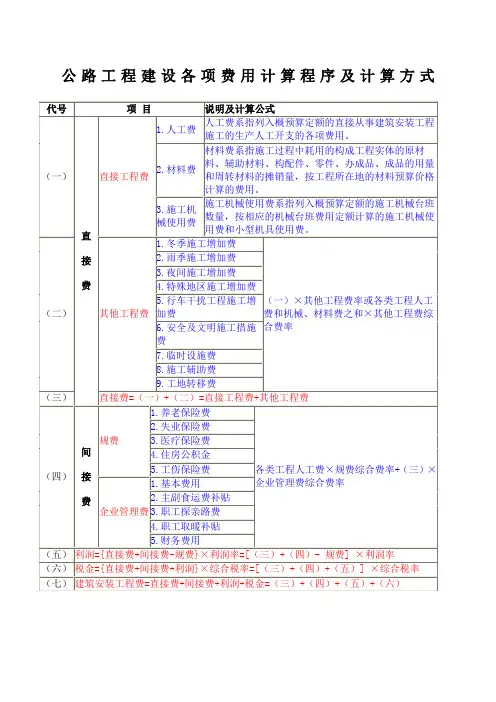

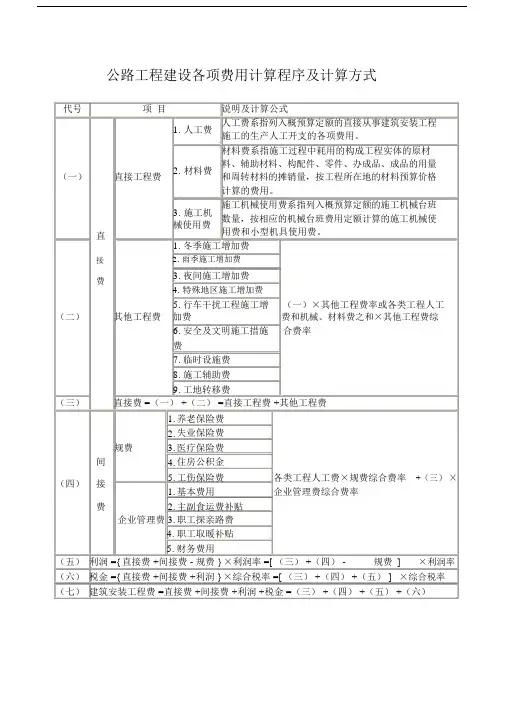

公路工程建设各项费用计算程序及计算方式市政公用工程计算程序及其计算方法代号项目说明及计算公式1直接费直接工程费工(施工过程中耗费的构成工程实体的各项费用)人工费人工费是指直接从事建设工程施工的生产工人开支的各项费用。
材料费材料费是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。
施工机使用费施工机械使用费是指施工机械作业所发生的机械使用费以及机械安拆费和场外运输费。
2措施项目费(是指为完成工程项目施工,发生于该项目施工前和施工过程中非工程实体项目的费用)通用项目费环境保护费人工费*费率文明施工费安全施工费临时设施费夜间施工费二次搬运及完工清理据实计算大型机械设备进出场及按拆混凝土模板及支架脚手架已未完工程设备保护费人工费*费率施工排水降水费冬雨季施工增加费专业项目水平运输筑岛围堰根据专业特点建设地点实际情况和施工组织设计确定。
现场施工围栏便道便桥洞内施工通风供水电照明通讯设施驳岸块石清理3直接费=1+2=直接工程费+措施费44.1间接费企业管理费(是指建筑安装企业组织施工生产和经营管理所需费用):3直接费×费率(其中市政道路桥涵专业计算基础为直接费,给排水燃气热力管道工程计算基础为人工费)。
4.2利润(施工企业完成所承包工程获得的盈利):3直接费×费率5其他项目费(包括无负荷联合运转费,总包服务费,停工窝工损失费,工程变更签证费,专业分包工程施工管理费):按照实际发生或者规定计算。
6材料价差计算,是指人工、材料、机械台班价格为定额取定价,实际价格与定额去定价不同时,其价差应由业主和承包商根据市场实际情况或参照由各地市发布的信息价格计算,具体计算办法应在招标文件或合同文件中约定。
7合计直接费+企业管理费+利润+其他项目费+材料价差=3+4+5+68(间接费)规费工程排污费按照实际发生计算工程定额测定费7×费率,由工程造价管理部门收取社会保障费7×费率内心强大比什么都重要,你要照顾好自己,承认自己的平凡,但是努力向好的方向发展,可以平静面对生活,安然的听从自己内心的感受,不受其他影响,你可以迷茫,请不要虚度。
公路清单100章费用构成与计列标准当前,交通建设工程施工招标投标中的工程量清单第100章总则费用总额日趋增大,在各标段投标总价中的占比也日益上升,但目前尚缺乏相对规统一和公平合理的费项容和额度标准,使具体的编制和审查欠缺可操作的依据,给合理确定和有效控制造价带来了难度,同时,也使各地各项目之间以及各标段各专业之间的费用确定产生了不均衡。
为进一步规施工招投标工程量清单第100章总则部分费用的计列,以既有相关规定和现有习惯做法为基础,经充分调研分析,现就公路工程第100章总则部分清单的计列费项容和计列费额标准明确如下指导意见,供相关单位编制和审查公路工程工程量清单预算时共同参照,水运工程可相应参照。
一、关于“第102节工程管理”(一)102-1竣工文件2、计列费额标准。
宜按工程规模大小和规定要求不同计列相应费用,可以100章以外各章清单预算合计额为基数,按表1的费率,以分档累进办法计列,但最低宜不低于1万元,最高宜不高于50万元。
表1竣工文件费费率表(二)102-2施工环保费1、计列费项容。
包括满足环保要求在施工过程中所釆取的施工场地砂石化、控制扬尘、降低噪音、合理排污等预防和消除环境污染的措施费用,防止水土流失和废料废方的不合理处理,防止和减轻水、大气受污染以及使绿色植被、土地资源和现有公用设施得到保护。
2、计列费额标准。
常规的施工环保费宜按工程规模大小和规定要求不同计列相应费用,土建主体工程(含房建)可按100章以外各章清单预算合计额的1.0-2.0%。
计列,但最低宜不低于2万元,最高宜不高于60万元,交安、机电、绿化等附属工程可按0.5-2万元/每标段计列;桥梁施工过程中产生的泥浆,当地有明确的施工过程远运集中处理要求的,宜按所需处理的泥浆数量及当地远运集中处理单价按实另行计算确定,一并纳入施工环保费中。
(三)102-4工程管理软件(暂估价)或工程管理信息化(暂估价)1、计列费项容。
包括统一配备发包人开发或指定的工程管理软件系统并安装运行,系统操作人员的培训、劳务和专用计算机配置、维护、备份管理及网络构筑(含设施和租费)等费用,若工程管理软件或工程管理信息化中明确包含远程视屏监控系统的,还应包括设置监控中心或监控室,并配置符合标准和数量要求的监控设备和传输网络等费用容。
同望公路造价清单编制步骤同望公路造价WECOSTV8.4.1.0 清单编制步骤一、新建建设项目1、编号最好按时间编制,便于查找,如2016/3/212、名称 XX高速公路3、编制类型清单4、起讫桩号K0+000~~K5+0005、建设单位 XXXX6、设计单位 XXXX编制清单不涉及部分7、建管费汇总方式各汇总工程相加8、建管费累进办法08建管费部颁标准9、汇总累进费率系数 110、编制人、复核人、审核人、编制说明随便填填二、新建造价文件1、编号最好按时间编制,便于查找,如2016/3/212、名称 XX高速公路3、计价依据 08清单/09清单,以09清单为主要介绍,选定后,主定额和项目模板自动选择4、工程类别公路或桥梁5、清单合价反算6、起讫桩号 K0+000~~K5+0007、公路公里自动计算8、公路等级高速公路9、建设性质新建若有编制桥梁工程清单10、大桥等级11、桥长米12、桥梁(或路基)编制清单不涉及部分13、平均养护周期 214、建管费累进办法 08建管费部颁标准15、累进系数 1.016、年造价上涨率% 0.017、上涨计费年限 1.018、编制人、复核人、审核人、编制说明随便填填三、编制完成后,双击打开,进入造价编制选择取费程序,有两种方法,一是直接设置费率属性,二是导出导入费率文件第一种方法1、工程所在地河南2、费率标准国家标准、地方标准3、冬季施工根据提示选择4、雨季施工同上5、夜间施工计6、高原施工计7、风沙施工计8、沿海施工不9、行车干扰不10、安全文明计11、临时设施计12、施工辅助计13、工地转移 50km14、基本费用计15、综合里程包括粮食、燃料、蔬菜、水,自动加权计算16、职工探亲计17、职工取暖计18、财务费用计19、辅助生产计20、利润计21、纳税地点市区、县乡、非市县乡左侧界面/右击/费率*系数冬雨施工费*0.8费率加权计算经过二个以上不同取费区域、冬、雨、高原、风沙恢复默认费率值重新读取费率值第二种方法获取费率/导入导出费率文件/左下角▲,一般按默认计算即可四、预算书1、表格属性,工程量与工程量2主要用于涵洞,m/道2、右击,显示设置,设置列显示/隐藏,或者设置颜色3、锁定在此列4、撤销5、右侧的模块可以自由拖曳,分为弹出窗口/嵌入模式/钉住6、设置计算精度,按快捷键也可五、建立清单三种方式1、选择标准项清单/右击标准模板/批量选择2、增加非标准清单/右击,添加子、前、后项(升降及快捷键上移下移)3、导入excel清单,软件目录下有样表3.1导入后分两种格式,一种是分100到700章,另一种是一个sheet 连页。
同望公路清单第100章费用如何“列式计算”?
直接从计算公式栏输入
1、承包人按合同条款办理的工程一切险和第三方责任保险,在100章按总额报价,以投标标价(不含安全生产经费、建筑工程一切险及第三方责任险的保险费、暂定金额的总计)按4.5‰计算。
2、竣工档案编制费按200章至700章合计金额的2‰在工程量清单第100章中以总额报价。
3、文明、环保施工价款按工程量清单第200章至第700章合计金额的5‰,以总额在100章单列。
4、安全生产经费按发包人控制价的1%以固定金额的形式计入工程量清单支付子目102—3中。
5、优质工程价款在工程量清单中的各项报价(暂列金额除外)是合格工程基础上,按第200章至第700章合计金额的4%,其中质量管理奖2%,优质工程奖2%。
6、106-4标准化评比费按工程量清单第200章至第700章合计金额的5‰,以总额在100章单列。
7、暂列金额(不含计日工总额)的数量及拟用子目的说明:
暂列金额按本合同工程量清单第200章至第700章合计价的5%计列并包含于投标总价。
1、({A}-{AQ})*0.45%
2、({A}-{A1})*0.2%
3、({A}-{A1})*0.5%
4、根据说明,应该是已知总额的一项费用,直接在“计算公式”栏中填写总额即可,并在“代号”列定义一个代号,如“AQ”
5、可以分两项列式:质量管理奖:({A}-{A1})*2%;优质工程奖:({A}-{A1})*2%;也可以合并一项列式:({A}-{A1})*4%
6、({A}-{A1})*0.5%
7、({A}-{A1})*5%
在“预算书”界面中有一“代号”列,“代号”列中的字母即为对应清单项的费用代号。
列式计算时需取某清单项费用作为计算基数时,直接取该清单后面对应的字母代号用大括号括起来即可(用大括号括起来的字母代号我们称之为“计算基数”)。
如在清单第100章中的计算我们经常会用到2个计算基数:{A}:第100章至第700章合计;
{A}-{A1}:第200章至第700章合计;
在计算时,凡是调用了计算基数进行计算的清单项其本身的金额不计入此基数中。
例:“工程一切险按第100章至第700章合计金额的0.3%计算”,则其列式应为{A}*0.3%,此时计算式中的{A}是不包含工程一切险自身金额的;若又有规定“第三方责任险按第100章至第700章合计金额(不含工程一切险)的0.4%计算”,则“第三方责任险”列式为:{A}*0.4%,此时上述两公式中的{A}是都不包含“工程一切险和第三方责任险”的费用的。
当需要将本项金额包含在基数{A}中,供其他清单项作为计算基数使用时,可按如下方法处理:
接上例:“税金按第100章至第700章合计金额(含工程一切险和第三方责任险)的3.41%计算”,则需先给“工程一切险和第三方责任险”在“代号”列分别定义一个字母代号(如f和s),此时“税金”列式为:({A}+{f}+{s})*3.41%。
再列举一个示例,比较有代表性,大家可认真理解下列式:
第100章中有关细目计算基数及费率规定:
(1)工程一切险:第100-700章的合计金额(不含保险费);暂定费率3.7‰。
(2)第三者责任险:1000万元;暂定费率6‰。
(3)包干风险金:第100-700章合计(不含保险费、专项暂定金、包干风险金) ;费率1%。
(4)安全生产费:第100-700章合计(不含保险费、专项暂定金、包干风险金、安全生产费、劳动竞赛活动基金) ;费率1%。
(5)劳动竞赛及评比活动基金(专项暂定金额):第100-700章合计(不含保险费、专项暂定金、包干风险金、安全生产费、劳动竞赛活动基金);费率为1%。
根据上述规定,分别列式如下:
(1)工程一切险:({A}-60000+{H}+{G}+({A}-60000-所有常数项专项暂定金额合计)*0.01)*0.0037;
(3)包干风险金:({A}-60000+{G}-所有常数项专项暂定金额合计)*0.01;
(4)安全生产费:({A}-60000-所有常数项专项暂定金额合计)*0.01;
(5)劳动竞赛和评比活动基金:({A}-60000-所有常数项专项暂定金额合
计)*0.01。
上述公式中:H为“包干风险金”代号,G为“安全生产费”代号,“所有常数项专项暂定金额合计”是除“劳动竞赛和评比活动基金”外的所有专项暂定金额合计。
60000为“第三方责任险”金额。
理解:上述计算中,工程一切险、包干风险金、安全生产费及劳动竞赛和评比活动基金均采用了基数{A}(A为第100-700章清单合计)计算,(根据系统的计算约定:凡是调用了计算基数进行计算的清单项其本身的金额不计入此基数中),故{A}里不含上述四项费用,而第三者责任险是采用常数计算,其金额是包含在{A}里的。
了解了{A}这个基数之后,下面就容易列式了。
这里还有个需要注意的地方,由于“劳动竞赛和评比活动基金”是一项专项暂定金,在软件中勾选“专项暂定”以后,该项就不能再自定义“代号”了,故变通的处理方式是直接引用其计算公式(如工程一切险的列式)。
