天然气穿越现况水渠施工方案
天然气是一种重要的能源资源,为了能够有效地输送天然气到各个地方,需要进行一系列的工程建设,其中包括穿越现况水渠。下面给出一个
关于天然气穿越现况水渠的施工方案。
一、前期准备工作
1.确定施工区域:根据天然气管线的走向和水渠的位置,确定穿越现
况水渠的具体位置,并进行测量、标志。
2.制定施工方案:根据现场情况和施工要求,制定详细的施工方案,
包括施工工艺、安全措施、施工时间等。
3.安全评估和监测:对施工区域进行安全评估,确定可能存在的风险,并进行监测,及时发现和解决问题。
二、施工过程
1.水渠调整:针对现有水渠的情况进行调整,确保天然气管线的穿越
不会对水渠的稳定和水流情况产生影响。可以采用加固水渠底部、侧壁加
厚等方式。
2.土方开挖:根据天然气管线的尺寸和要求,在水渠旁边或水渠底部
进行土方开挖,为后续的管线敷设和覆土提供空间。
3.管线敷设:在水渠中开挖好的土方坑中敷设天然气管线,并进行安
全连接和固定,保证管线的正常运行。
4.排水处理:为了保证施工质量和安全,需要对施工区域的水进行处理,可以采用临时排水设备或挖掘临时渠道进行排水。
5.覆土与修复:在管线敷设完毕后,覆盖土方并进行修复,使施工现场恢复原貌,并确保水渠的稳定和正常运行。
三、安全措施
1.确保施工安全:施工人员需要穿戴符合安全要求的防护装备,进行必要的技术培训和安全教育。
2.严格控制火源:天然气具有易燃性,施工现场严禁明火作业,避免火源接触管线,确保施工过程中不发生火灾事故。
3.清理施工现场:施工过程中及时清理施工区域,避免杂物对管线的损害和施工人员的伤害。
穿越天然气管道施工方案
天然气管道的施工方案是非常重要的,因为它关系到整个工程的顺利进行和安全性。下面是一份穿越天然气管道施工方案的详细描述。
1. 前期准备
在开始施工之前,必须进行详细的前期准备工作。首先,确定管道的穿越点和穿越方向,并进行周围环境的勘察,确保没有地质和地下设施的隐患。然后,组织专业人员进行土壤采样和分析,以确定各种土壤的性质和特点。
2. 施工方案设计
根据前期的调研和分析结果,制定合理的施工方案。根据实际情况,可能需要使用各种施工技术,如隧道推进、坑道渡槽或穿越管道等。根据具体的需求,确定施工设备和人员的配置。
3. 施工前准备
在施工之前,必须进行充分的施工准备工作。首先,搭建施工临时设施,如办公室、生活区和物料堆放区。然后,进行材料和设备的采购和租赁,并对其进行检查和测试。同时,安排施工人员的培训和安全教育,确保他们具备施工所需的知识和技能。
4. 施工过程
根据施工方案的要求,进行施工过程的具体操作。首先,进行地表清理和平整工作,确保施工现场的整洁和安全。然后,按照设计要求进行土方开挖和支护工作。在完成土方开挖和支护之后,开始进行管道的穿越工作。根据实际情况,可能需要使用各种施工技术和设备,如注浆、爆破或水平钻探等。
5. 施工质量控制
在施工过程中,必须进行严格的质量控制。首先,对施工材料进行质量检查,确保其符合相关标准和规范。然后,对施工过程中的各项操作进行检查和验收,确保其符合设计要求。同时,进行施工质量的监测和检测,确保施工质量达到预期要求。
6. 施工安全措施
在施工过程中,必须严格遵守相关的安全规程和操作规范。首先,组织施工人员进行安全培训,确保他们具备安全意识和技能。然后,采取必要的安全措施,如安装警示标志、设置安全警戒线和配备安全监测设备等。在施工过程中,定期进行安全检查和评估,及时处理安全隐患。
景县天然气综合利用一期工程
穿越西气东输冀宁联络线天然气管道现场临时布管施工方案
编制人:
审核人:
批准人:
河北建设集团有限公司
2011年8月22日
穿越西气东输冀宁联络线天然气管道施工方案
1编制依据
1.1 景县天然气综合利用一期工程招标文件
1.2 景县天然气综合利用一期工程施工图纸
1.3 其它相关标准、规范
2工程概况
我单位施工的景县天然气综合利用一期工程,在山东省德州市新华区包庄村西施工处,有一段定向钻需穿越何庄玉米地,桩号为44+450-44+276。由于场地原因,我单位的预制管材需在包庄地面进行预制,由于管材需沿定向钻方向预制,因此,需在西气东输冀宁联络线天然气管道上方进行预制,由于预制管道穿越一条公路,为了不影响交通以及避免事故发生,需破除公路,此处的西气东输冀宁联络线天然气管道埋深为1.8m。公路宽度为5m,我单位破除的路面距离西气东输冀宁联络线天然气管道为3米至5米。
3 施工准备
3.1 施工前与管道主管部门取得联系,征求对方同意后,进行施工。并请主管部门的有关人员到现场指定位置,并设置醒目的标志。
3.2穿越段管道的预制:在开挖前预制好穿越所需的管材,并对管口进行探伤、防腐等处理备用。
4施工技术措施
4.1开挖管沟
在与有关部门取得联系,并确认管道的位置,埋深等情况后。对公路进行破除。
管沟开挖前请地下设施主管部门的人员到现场监督指导施工,由于管道埋深为1.8米,我单位用人工破除公路后,挖取:宽50cm*深30cm*长500cm的沟槽。然后将管材放入沟槽内立刻进行回填,并人工夯实。以保证管道安全,以及公路的畅通。在我单位的管材打压完毕后,进行定向钻穿越。期间安排专人对管线进行巡查。
武汉市天然气高压外环线工程汉江北岸至连通湖段
桩号12+185—12+235段总干沟穿越方案
武汉市燃气热力工程公司
2013年12月
1、工程概况
本工程为武汉市天然气高压外环线工程(汉江北岸至连通湖段),桩号12+185—12+235段管线穿越大型排灌渠(总干沟),因地质、地貌情况复杂,难点为排灌渠渠堤高、落差大,渠底淤泥层较深,排灌渠水面宽,排水量大。为顺利完成该段管道的安装,特制定本施工方案。
2、施工方案
针对该段地形、地质特征,总体施工思路是:先对排灌渠进行双边围堰
作业,然后对排灌渠围堰内外进行抽排水作业,在排灌渠外征用淤泥临时堆
放场地,将围堰内淤泥清理至临时堆放场地,再对围堰内选一处开挖积水坑,在降水及地下渗水积满时及时抽除,为管道施工安装作业创造施工条件.
2.1 施工程序
2。2 测量放线及交底
根据设计的交桩桩位,参照中线成果表,用GPS进行测量,确定管道中心线的位置,插旗子标示出焊接施工作业带边线并要求施工人员对中心桩注意保护。对现场施工人员及机具操作人员做施工技术交底工作,明确施工步骤及各项技
术要求,严格按要求施工.
2.3 材料、设备运输
焊接、清淤、抽排水、边坡加固等施工机具和材料运至施工现场,做好施工前期准备工作。排灌渠(总干沟)水位近期处于枯水季节,水位相对较低。可对排灌渠采取围堰导流。
2。4 修筑围堰及导流管
2。4。1 修筑围堰
管线周边均为鱼塘,无可取土源,需外购土方进行排灌渠围堰修筑,在排灌渠两侧附近各选一外购土方临时堆场,提前购置土方存放,外购土方平均运距10km。由于排灌渠内水量较大,先在中线两侧选定围堰位置,先于围堰位置内侧打入一排钢板桩,钢板桩尺寸8m×25cm,钢板桩使用量50m长×2÷0.25m=400根。然后使用反铲修筑围堰,修筑双边围堰需要土方量为50m(长)×[4m(上宽)+8m(底宽)]÷2×4m(高)×2=2400m³,反铲转运土方至围堰处修筑平均运距100米(由于排灌渠内淤泥及水位较深,受浸泡及沉降影响,实际使用量将超出理论计算值),围堰修筑必须迅速完成,防止黄土被水浸泡后走反铲等设备时塌陷。围堰上宽度约4米,围堰外侧铺垫油布隔水及防冲刷,油布上铺垫一层沙袋压实.外购黄沙装沙袋(沙袋尺寸0。2m厚×0.5m长×0。4m宽),围堰断面示意图如下:
管道穿越工程施工
一、工程概述
管道穿越工程施工是指在道路、河流、铁路等障碍物下方铺设管道的一种施工方法。近年来,随着我国基础设施建设的快速发展,管道穿越工程施工在石油、天然气、水利、电力等领域得到了广泛应用。本文以天然气管道穿越工程施工为例,介绍管道穿越工程施工的基本流程和技术要点。
二、施工准备
1. 设计准备:根据工程设计图纸,对穿越位置、管道走向、管径、设计压力等进
行详细分析,制定合理的施工方案。
2. 现场调查:对穿越地点进行现场调查,了解地形地貌、地质条件、交通状况、
周边环境等因素,为施工提供依据。
3. 设备准备:根据施工方案,选择合适的定向钻机、挖掘机、泥浆泵等设备。
4. 材料准备:准备足够的管道材料、泥浆、水泥、砂等施工材料。
5. 人员准备:组织具有丰富经验的施工队伍,进行技术培训和安全教育。
三、施工流程
1. 施工前期:进行现场清理,搭建施工临时设施,如工棚、临时道路等。
2. 钻孔施工:采用定向钻机进行钻孔,钻孔方向、深度和直径应符合设计要求。
3. 扩孔施工:钻孔完成后,利用扩孔器对孔径进行扩大,以满足管道穿越需求。
4. 管道铺设:将管道分段运输到施工现场,进行现场连接,确保管道连接质量。
5. 穿越施工:将管道通过钻孔缓缓拖入地下,直至管道穿越完成。
6. 管道连接:在穿越段两端进行管道连接,确保管道整体密封性能。
7. 回填施工:完成管道穿越后,对钻孔周围进行回填,回填材料应为优质土层。
8. 施工验收:对施工质量进行验收,确保管道穿越工程满足设计要求。
四、技术要点
1. 钻孔精度:控制钻孔方向、深度和直径,确保管道顺利穿越。
天然气管道顶管穿越工程施工方案word文档版
天然气管道顶管穿越工程施工方案
一、前言
1.1 项目名称:天然气管道顶管穿越工程
1.2 施工地点:X市X区X街道
1.3 项目概述:本工程是天然气管道顶管穿越工程,涉及到地下钢管道的建设和施工。
二、施工方案
2.1 设计方案
本工程设计方案如下:
1)建立施工现场
2)确定施工进度及施工计划
3)进行现场踏勘和勘测
4)编制天然气管道顶管穿越工程规划5)进行顶管斜孔加固
6)进行顶管顶托加固
7)进行管道弹夹加固
8)进行管道固定架加固
2.2 施工流程
本工程施工流程如下:
1)交通道路保护
2)管线交叉施工
3)管道穿越顶管施工
4)电缆及光缆穿越顶管施工
5)液体管道穿越顶管施工
6)验收及完工
2.3 施工措施
本工程施工措施如下:
1)安全施工
2)环境保护
3)噪声控制
4)井口加固
5)顶管斜孔加固
6)顶管顶托加固
7)管道弹夹加固
8)管道固定架加固
2.4 安全预措施
为保证工程安全,请遵守以下安全预措施:
1)在施工过程中使用符合国家标准的施工工具和设备。
2)使用专业工具进行勘察、探测等工作。
3)遵守相关的安全规定,如穿戴安全帽等。
4)遵守国家关于地下管道建设的规定,避免引发火灾等危险事件。
5)在施工前进行现场考查,确定施工方案及措施。
6)加强现场安全管理工作,做好现场看护,保证施工人员安全。
三、总结
3.1 本文档所涉及简要注释如下:
1)施工现场:本工程的施工现场。
2)施工进度及施工计划:本工程施工的时间安排及计划。
3)现场踏勘和勘测:对施工现场进行勘测和勘察。
4)天然气管道顶管穿越工程规划:本工程的规划设计。
天然气管道穿越工程施工方案
1.项目背景
该项目是为了将一条天然气管道从A地点穿越到B地点,以满足后续发展和供气需求。管道总长度约为X公里,包括陆上和水下段。
2.施工前准备
2.1立项及规划:确立项目目标和预算,制定施工计划和安全评估。确定施工过程中需要的各种许可和审批文件。
2.2地质勘察和设计:进行地质勘察,确定管道穿越的具体路径和深度。根据勘察结果进行管道设计,考虑到地质情况和环保要求。
2.3材料采购:根据设计要求,采购管道、阀门、连接件等材料。
2.4施工人员培训:组织相关人员进行必要的培训,包括安全操作、紧急处理和环境保护等方面的知识。
3.施工过程
3.1确定施工区域:根据地质调查结果,确定管道穿越的最佳路径。在施工区域内清理各类障碍物和妨碍物。
3.2施工机械设备准备:准备各种需要用到的施工机械设备,如挖掘机、铲车、起重机等。
3.3开凿沟槽:依据设计要求,在地面上开凿一条沟槽,用于安装管道。
3.4管道安装:将预先制作好的管道段通过吊车或挖掘机一段一段地放入沟槽,并按照准确的坡度和水平度连接。
3.5水下穿越:在水下段,使用潜水器具和浮筒等设备,将管道沉入
水底,确保管道的安全和稳定。
3.6管道连接及测试:完成管道的铺设后,进行接头、阀门和连接件
的安装。进行压力测试,确保管道的密封性和可靠性。
3.7排水和环境保护:完成管道安装后,进行排水处理,避免对周围
环境造成污染。同时,设立临时围栏和警示标识,确保施工区域的安全。
4.施工后处理
4.1管道标定:使用GPS等定位技术,对管道进行标定,确保管道位
天然气管道穿越工程施工方案
引言
近年来,我国天然气需求持续增长,天然气管道工程建设已成为一个重要环节。在天然气管道建设过程中,由于地形复杂、管线交叉等因素,常常需要进行穿越工程。本文将围绕天然气管道穿越工程的施工方案展开讨论,以确保天然气管道安全、高效地穿越各类地形和设施。
地形勘测
在启动天然气管道穿越工程之前,必须进行精确的地形勘测。通过地形勘测,
可以获取地下管线、地质构造、地下水位等重要信息,为施工方案的制定提供依据。
工程方案设计
根据地形勘测结果,结合天然气管道的技术特点和地形条件,设计合理的施工
方案。在管道穿越地下水体、高压管线等特殊地段,需采取相应的防护措施,确保工程施工的安全性。
施工准备工作
在实施天然气管道穿越工程前,需进行充分的施工准备工作。包括设备的调试、材料的准备、人员的培训等。确保施工过程中设备运转良好、人员技术熟练,从而提高施工效率。
施工过程控制
天然气管道穿越工程施工过程中,需严格控制工程质量。在管道穿越过程中,
要保持管道的水平、竖直度,避免出现管道挠曲、偏移等问题。同时,要及时疏通管道,保证天然气正常输送。
施工安全保障
天然气管道施工涉及高压气体,施工安全非常重要。施工过程中,要遵守相关
安全规程,定期进行安全检查,确保人员和设备的安全。同时,设立安全警示标识,加强现场管理,防止事故发生。
施工质量检验
天然气管道穿越工程完成后,要进行施工质量检验。通过管道的压力测试、泄漏检查等,验证管道的安全运行状态。确保管道穿越工程的质量符合相关标准和规范。
结语
天然气管道穿越工程是一项复杂的工程任务,在施工过程中需要充分考虑各种地形、设施因素。本文提出的施工方案,旨在通过精确的地形勘测、合理的设计方案、严格的施工控制、安全的施工保障等措施,确保天然气管道穿越工程的安全、高效完成。
黎城分输站至配气站
天然气管道穿越国道207线
顶
管
穿
越
施
工
方
案
2012年3月
黎城分输站至配气站天然气管道穿越国道207线
顶管穿越施工方案
一、工程概况
工程地点:G2071135Km+940m,1135Km+300m,1134Km+880m.
工程内容:输气管道穿越207国道路线134Km+880m处,入土点位于太行钢铁公司以南400m处的农田里,穿越管线与国道207夹角为87度,穿越207国道路基12米;穿越207国道路线1135Km+300m处,入土点位于黎城110KV变电站以东200米处的农田里,穿越管线与国道207夹角为85度,穿越207国道路基12米;穿越207国道路线1135Km+9401处,入土点位于麦仓村以东100米的农田里,穿越管线与国道207夹角为88度,穿越207国道路基12米;沿程敷设直径为159mm无缝钢管的燃气管道,设计顶管长度为74m。质量达到一级公路非开挖穿越设计标准,周边管线及市容地貌环境不受影响。
设计说明:本次穿越直径为159mm无缝钢管套管,按照《油气输送管道穿越工程施工规范》(GB50424)设计要求,为满足穿越国道安全规范要求,在国道路基以下铺设管道深度为3m,长度为74m,管道总长度222m。采用钢筋混凝土套管顶管作业,不开挖公路;不拆迁,不破坏地面建筑物;不影响交通;不破坏环境.
二、编制依据
1、《输油输气管道线路工程施工及验收规范》SY0401—98;
2、《石油天然气管道穿越工程施工及验收规范》SY/T4079—2003;
3、《长输管道线路工程施工及验收规范》SYJ4001—98;

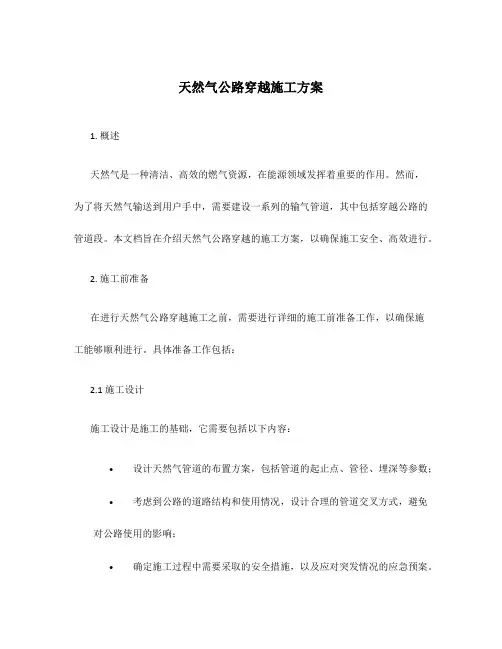

天然气公路穿越施工方案
1. 概述
天然气是一种清洁、高效的燃气资源,在能源领域发挥着重要的作用。然而,
为了将天然气输送到用户手中,需要建设一系列的输气管道,其中包括穿越公路的管道段。本文档旨在介绍天然气公路穿越的施工方案,以确保施工安全、高效进行。
2. 施工前准备
在进行天然气公路穿越施工之前,需要进行详细的施工前准备工作,以确保施
工能够顺利进行。具体准备工作包括:
2.1 施工设计
施工设计是施工的基础,它需要包括以下内容:
•设计天然气管道的布置方案,包括管道的起止点、管径、埋深等参数;
•考虑到公路的道路结构和使用情况,设计合理的管道交叉方式,避免对公路使用的影响;
•确定施工过程中需要采取的安全措施,以及应对突发情况的应急预案。
2.2 执照和许可
在进行天然气公路穿越施工前,需要获得相关的执照和许可。这些许可可能包括:
•土地使用许可:用于在公路旁边的土地上进行施工;
•管道建设许可:用于建设天然气管道;
•交通管制许可:用于在施工过程中对道路进行交通管制。
2.3 安全评估
施工前需要进行安全评估,评估施工过程中存在的风险,确定相应的安全措施。安全评估应包括以下内容:
•评估施工对公路使用的影响,制定减少交通干扰的方案;
•评估施工期间对天然气管道的安全性,并制定保护管道的措施;
•评估施工对周边环境的影响,制定环境保护措施。
3. 施工过程
天然气公路穿越的施工过程包括以下步骤:
3.1 现场准备
在施工现场进行准备工作,包括:
•确认管道起止点的位置;
•清理施工区域,确保没有障碍物;
•设置施工安全警示标志。
3.2 施工前测量
穿越天然气管道施工方案
在天然气管道施工方案中,穿越天然气管道是一个非常重要且复杂的工程。下面是一个关于穿越天然气管道施工方案的700
字简要说明:
一、项目背景
天然气管道是将天然气从供气站输送到用户的重点建设工程。在建设过程中,往往需要穿越一些已有的天然气管道,如何在不影响原有管道运行的情况下完成穿越工作成为一个关键问题。
二、工程设计
1. 详细调研:
首先需要对原有管道进行详细调研,确定其管径、埋深、材质等参数。同时还需要了解附近的地质条件、水文地质状况等相应信息。这样才能确定穿越工程的具体要求。
2. 工程测量:
对原有管道的准确位置进行测量,包括确定管道的中心线、坐标、埋深等参数。同时还需进行地形高程测量,以确定隧道或桥梁的形态和高度。
三、施工方案
1.充分利用非开挖施工技术:
在穿越天然气管道时,应充分考虑非开挖施工技术,如水平定向钻、顶管等。这些技术可以大大降低对原有管道的破坏,同时减少施工时间和工程成本。
2.施工时间选择:
为了减少对天然气管道的影响,应将施工时间安排在天然气供应低峰期,避免对用户的正常用气造成影响。
3.施工方法选择:
在穿越天然气管道时,可以选择桥梁、隧道、土壤固化等方法。根据具体情况选择最适合的施工方法,以确保施工的安全性和效益性。
四、施工安全
1. 安全防护:
施工现场应设立明显的警示标志,保证施工人员的安全。同时在施工现场设置监控设备,及时发现和处理突发事件。
2. 技术保障:
施工人员要具备专业知识和技能,严格遵守施工规范和操作规程。同时要进行全面的风险评估,制定相应的应急预案。
施
工
方
案
建设单位:华东石油局工程公司
施工单位:西安通管道工程有限公司编制时间:2012年12月18日
施
工
方
案
编制:刘洪星
审核:刘兆亮
审批:李国杰
施工单位:西安通管道工程有限公司编制时间:2012年12月18日
目录一:工程概况
二:设备材料情况
三:工艺流程图及施工方法
四:工程主要施工技术
五:冬季施工措施
六:突发情况的应急措施
七:安全文明施工
天然气管道定向穿越施工方案
一、工程概况
本工程施工地点位于山西省乡宁县,地势较高,区内沟谷发育,微地形变化,黄土层深厚,土质疏松。由于施工场地管道敷设地段不便进行开挖,因此我公司根据设计要求采用非开挖水平定向钻技术敷设管道。
二、设备材料情况:
本工程所使用的主要设备表:
序号名称规格型号单位数量备注
1 水平定向
钻机
32T北京土行
孙
台 1 穿越
2 泥浆泵QZB35-16 台 2 供浆
3 泥浆罐20m3具 2 制浆
4 泥浆罐20m7具 2 储浆
5 锚固箱5×1.8×1.5 具 2 锚固
6 发电机康明斯253KW 台 2 整个场地供电
7 控向室间 1 钻机操作室
8 工具房间 1 施工工具
9 离心泵15KW 台 1 供水备用
10 离心泵台 1 抽泥浆备用
11 汽油机泵本田台 1 给泥浆罐供水
12 泥浆测定仪器套 1 比重计、失水仪、粘滞系数测量仪
13 对讲机GP885 部 4 通讯
14 安全警示牌块20 安全并保证本工程施工过程中所有设备仪器运转正常。
三、工艺流程图及施工方法
施工工序及具体操作
管道安装→测量放线→三通一平→钻机就位→穿越设备进场→穿越设备
安装调试→磁方位角测量→试钻→制浆→导向孔→扩孔→扩孔回拖→管道空隙内注浆→穿越设备退场
施工方案及施工工艺
工程简介
######自然气利用工程-自然气长输管道起于仙人岛能源化工区的仙人岛自然气液化厂,最终大石桥市西侧的大石桥分输站。管线长度约为98KM,管径φ406.4,设计压力4.0Mpa,管道输气规模为1.4*108m3/a。
管道沿线经过仙人岛能源化工区、盖州市、鲅鱼圈区、营口市沿海产业基地、营口市中小企业园区、老边区和大石桥市,设置大石桥分输站1座,设鲅鱼圈南分输阀室、鲅鱼圈北分输阀室、盖州分输阀室、北海分输阀室、沿海分输阀室、中小园分输阀室、老边分输阀室和有色园分输阀室共8座分输阀室。
施工方法的选择:
自然气管道穿越工程,依据设计要求、定向钻机性能及现场状况,确定接受DDW320定向钻机。
1.1 钻机主要性能参数DDW320定向钻机:
DDW320
机身长度 6.4m
机向宽度 2.3m
高度 2.0m
重量9.2 t
泥浆流量320L/min
钻杆重量40kg
发动机功率145kw
行走速度 5.3Km/h
最大扭矩12KNm
实际推动力32 t
实际回拖力32 t
钻杆长度3m
钻杆外径73mm
水压8Mpa
1.2 钻机技术特点:
A、设备机械化程度高,结构布局合理,整体性好。
B、结构简洁易于操作。
C、钻机倾角可调,适应不同铺设管线设计深度和不同施工场地条件。
D、钻机具有足够的回拉力和较大的回转扭矩,满足反扩拉管要求。
E、易于随时监测钻进方向,调整孔底钻头,限制钻进轨迹。
F、刚好监测钻进参数和地层变更。
2 施工方法特点:
2.1 精确性。拖管轨迹精确、精度高,满足设计要求。
2.2 方向可控性。在整个施工过程中,随时可确定管线的位置及埋深,这是传统的顶管工艺所达不到的。
公路穿天然气管道施工方案
一、施工前准备
现场勘察:对施工现场进行详细勘察,了解地形地貌、地下水位、公路交通状况等信息。设计方案确认:根据勘察结果,确认管道穿越公路的具体位置、埋深、走向等参数,确保方案的安全性和可行性。施工队伍组织:组建专业的施工队伍,进行必要的施工前培训,确保施工人员熟悉施工方案和安全操作规程。设备材料准备:根据施工方案,提前准备好所需的施工设备、材料和辅助工具。
二、管道埋设方式
根据现场实际情况,选择合适的管道埋设方式,一般可考虑直埋、管沟埋设等方式。直埋适用于地形平坦、地下水位较低的地区;管沟埋设适用于地形复杂、地下水位较高的地区。
三、挖掘工作规范
挖掘前准备:根据设计方案,在施工现场设置明显的标志,标明挖掘范围和深度。挖掘过程:挖掘时应按照规定的深度和宽度进行,同时保持挖掘面的平整和稳定。挖掘后处理:挖掘完成后,及时清理现场,确保施工现场整洁有序。
四、安全保障措施
设立安全警示标志:在施工现场设置明显的安全警示标志,提醒过往车辆和行人注意安全。施工安全监控:施工过程中,应实施施工安全监控,确保施工过程的安全可控。应急预案制定:制定针对可能出现的突发情况的应急预案,确保在紧急情况下能够及时有效地应对。
五、交通管制方案
交通疏导:在施工期间,对穿越公路的管道施工区域实施交通疏导,确保交通畅通。交通管制措施:根据需要,在施工现场设置交通管制设施,如警示灯、路障等,以保障施工安全和交通秩序。
六、材料供应计划
材料采购:根据施工方案和施工进度,提前制定材料采购计划,确保施工所需材料按时供应。材料储存:在施工现场设置合理的材料储存区域,确保材料的储存和保管符合规范要求。
穿越天然气管道施工方案
1. 简介
天然气管道是运输天然气的重要设施,为了满足社会对能源的需求,灵活的天然气管道布局和高效的施工方案变得至关重要。本文档将介绍一种穿越天然气管道的施工方案,确保施工的安全性和有效性。
2. 施工准备
在进行天然气管道穿越施工之前,需要进行充分的前期准备工作。以下是一些关键准备工作的步骤:
2.1 设计评估
在开始施工之前,需要进行周密的设计评估,包括天然气管道的布局、穿越位置的选择以及施工方案的制定。这些评估需要考虑到地质情况、管道之间的相互影响以及管道的管径和压力等因素。
2.2 相关许可证和文件
施工单位需要获取相关的许可证和文件,包括穿越管道的许可、施工图纸和工程合同等。
2.3 施工人员培训
所有参与施工的工作人员都需要接受专业培训,了解天然气管道的特性和相关安全规定。他们应该熟悉施工过程中可能出现的风险,并掌握相关应对措施。
3. 施工步骤
将天然气管道穿越到特定区域的施工步骤通常包括以下几个阶段:
3.1 定位和准备施工区域
在选择穿越位置之后,需要在施工区域进行定位和准备工作。这可能包括清理现场、标明施工边界以及设置施工区域的临时围栏。
3.2 设备和材料准备
根据施工方案,需要准备相应的设备和材料。这可能包括挖掘设备、管道、接头、阀门以及其他必要的工具和器材。
3.3 挖掘和穿越
使用挖掘设备挖掘出施工区域内的槽,保持斜度和坡度适当。根据设计要求,进行天然气管道的穿越,并确保施工过程中不损坏现有的天然气管道。
3.4 连接和测试
将新的管道与现有的管道连接起来,并进行密封和测试。这包括确保管道连接处的密封性和安全性,并进行相应的压力测试。
