水利施工施工测量控制网方案
- 格式:docx
- 大小:518.08 KB
- 文档页数:6

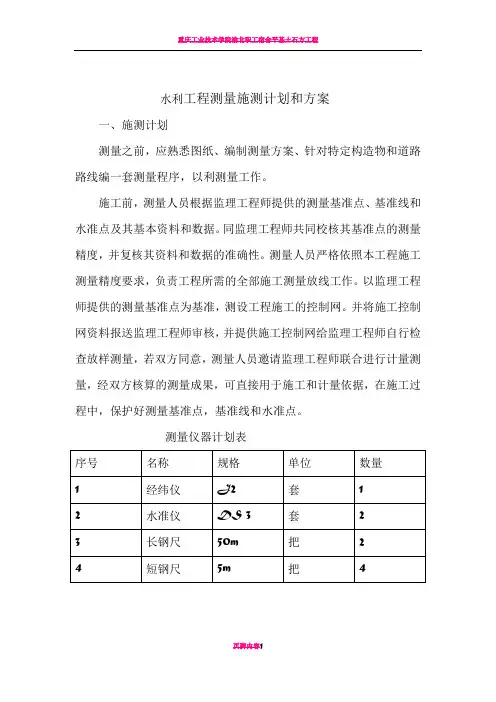

水利工程测量施测计划和方案一、施测计划测量之前,应熟悉图纸、编制测量方案、针对特定构造物和道路路线编一套测量程序,以利测量工作。
施工前,测量人员根据监理工程师提供的测量基准点、基准线和水准点及其基本资料和数据。
同监理工程师共同校核其基准点的测量精度,并复核其资料和数据的准确性。
测量人员严格依照本工程施工测量精度要求,负责工程所需的全部施工测量放线工作。
以监理工程师提供的测量基准点为基准,测设工程施工的控制网。
并将施工控制网资料报送监理工程师审核,并提供施工控制网给监理工程师自行检查放样测量,若双方同意,测量人员邀请监理工程师联合进行计量测量,经双方核算的测量成果,可直接用于施工和计量依据,在施工过程中,保护好测量基准点,基准线和水准点。
测量仪器计划表二、施测方案1、测量控制点设计提供给本工程的已知高程控制点为0+000点,高程为48.500m,为于渠首。
控制点选取后,在地面上做好标记,对于需要长期保存的导线点,应埋入石桩或混凝土桩,刻凿十字作为标志,通过两个已知点测出该点的角度距离和高差,并闭合到另一个导线点。
2控制网点的加密设计单位提交的导线点、水准点是设计阶段为满足设计要求建立的,并不能完全保证施工现场测量施样的需要,且其中有些桩点在施工过程中会被覆盖、破坏而消失。
因此,在开工前,测量人员开展好加密控制网点的工作,以保证路线及构造物各部位都能准确定位及施工过程个别桩位丢失后也能有足够的精度恢复桩位。
测量人员正式接受导线点、水准点桩位后,应根据现场情况及施工技术规范要求,立即开展施工测量控制网点的加密工作。
加密控制网点的埋桩、测量、建网和计算由测量人独立完成。
完成此项工作的人员要有合格的资历和工作经验,使用的仪器必须经过检验标定,符合精度要求。
拟定加密控制网点测设方安案。
测量人完成加密控制网点工作后,应书面向监理工程师提交报告和计算资料。
监理工程师复核检测结果进行审核,认为准确无误,精度符合要求后,可以使用。
水利工程测量控制方案一、引言水利工程测量控制方案是指在水利工程施工过程中,对工程实施的测量和控制工作进行规范和管理,以确保工程质量和进度的顺利进行。
水利工程测量控制方案包括测量器具的选择、测量方法、测量数据的处理和分析、测量结果的验证等内容。
本文将对水利工程测量控制方案进行详细的阐述和分析,以期为水利工程实施提供参考和指导。
二、测量器具的选择水利工程的测量控制主要涉及到地形测量、工程测量和水文测量等方面,因此需要选择相应的测量器具。
常用的测量器具包括全站仪、GPS定位仪、水准仪、经纬仪、测距仪、测深仪等。
在选择测量器具时,需要考虑测量的精度要求、测量的范围和环境条件等因素。
同时,还需要注意器具的性能和技术参数,确保其能够满足实际的测量需求。
三、测量方法水利工程的测量控制需要根据具体的施工要求制定相应的测量方法。
测量方法包括地形测量、工程测量、水文测量等内容。
在地形测量中,需要采用全站仪和GPS定位仪进行地面控制点的建立和坐标测量。
在工程测量中,需要采用水准仪和经纬仪进行工程控制点的建立和高程测量。
在水文测量中,需要采用测深仪和流速计进行水位和流量的测量。
四、测量数据的处理和分析水利工程的测量数据需要进行精细的处理和分析,以确保测量结果的准确性和可靠性。
测量数据的处理和分析主要涉及到数据的采集、整理、校正、计算和评估等工作。
在数据采集方面,需要注意数据的完整性和一致性。
在数据整理方面,需要进行数据的分类和整理,以便于后续的处理和分析。
在数据校正方面,需要进行数据的校正和修正,以排除数据中的误差和偏差。
在数据计算方面,需要进行数据的计算和推导,以得出相应的测量结果。
在数据评估方面,需要对测量结果进行评估和验证,以确保测量数据的准确性和可靠性。
五、测量结果的验证水利工程的测量结果需要进行验证,以确保其符合实际的工程要求。
测量结果的验证主要涉及到测量数据与实际情况的比对和分析。
在测量数据与实际情况的比对方面,需要对测量数据进行分析和比对,以确定测量结果的准确性和可靠性。
水利水电工程施工测量方法及要求一、施工控制网的建立施工测量的主要目的是把在设计某某某纸、文件上的建筑物的位置、形状、大小、高程以足够的精度在实地上标定出来;用以指导施工,并检测建筑物的竣工形状;而无论是标定建筑物的位置等,还是检测其竣工形状均是以施工控制网为基准的;因此在施工放样前都需要建立与工程主体建筑物相应等级的施工控制网。
1.控制网的布设首先根据提供的资料:得到水电工程测区区地形某某某(比例尺为1/2000),经过现场实地踏勘原有的三角点、导线点、水准点的标石、标志现状和现存情况,了解坝区的自然和地理条件、交通、民情,然后进行了首级平面控制网的技术设计;选择保存较为完好、埋石稳固的三角点起算方位角推算控制网点的大地坐标(及施工坐标);布设一级平面控制网点。
控制网确定方案,网点标墩采用1.2米高普通钢标,基础挖到基岩,顶部安装中心开孔直径为16mm的钢板,做为强制归心的仪器平台,在全部埋设工作完成后,经过一段时间后进行外业观测工作。
2、控制网的施测由于一般水利工程测区山高林密、通视条件极差,利用常规方法(三角网或导线网)布设控制网无法构成附合或闭合某某某形,因此,利用GPS采用卫星定位的方法进行布网、施测。
根据测区的测绘面积及测区的地理状况,按照二级精度(相当于8秒导线)的要求进行点连式的一次布网,采用静态相对定位的方法进行GPS观测,所获得的测量结果均满足《全球定位系统(GPS)测量规范》的要求。
选择起始点,不应选过短控制边,用短边控制长边会影响了GPS待定点的精度,另外,如果已知点的数量过少,在坐标系统转换中会影响了转换精度,同时也缺少了已知点间的检核条件。
科学的布网方法应该分两级布网,首先在测区的边缘选三个点用三台GPS接收机测一个同步环(该同步环可静态观测2小时以提高其基线向量的解算精度),将这个同步环作为一个E级网(或一级网),然后以同步环中的三个点作为该测区的已知点进行二级布网,这样不仅已知点的精度较高且均匀,而且二级网的精度也大幅度得以提高,不仅提高了坐标系统的转换精度,同时也增加了已知点间必要检核数量二、施工放样为了保证放样数据的准确无误,混凝土的施工放样采用内业与外业分离,立模放样与立模验收检查相结合的办法进行。

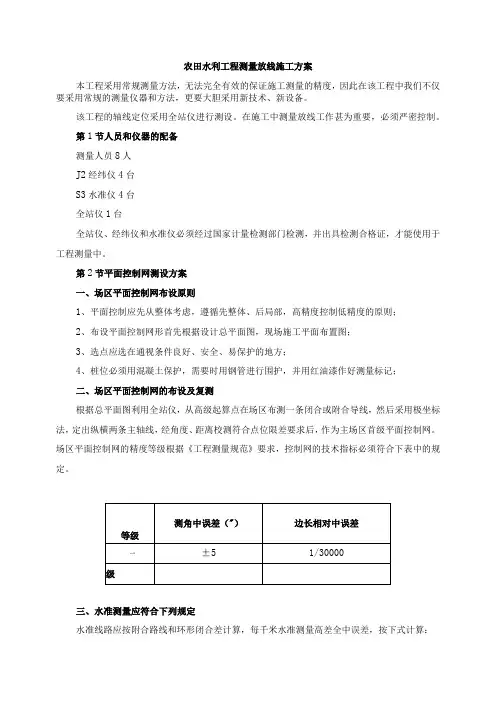

农田水利工程测量放线施工方案本工程采用常规测量方法,无法完全有效的保证施工测量的精度,因此在该工程中我们不仅要采用常规的测量仪器和方法,更要大胆采用新技术、新设备。
该工程的轴线定位采用全站仪进行测设。
在施工中测量放线工作甚为重要,必须严密控制。
第1节人员和仪器的配备测量人员8人J2经纬仪4台S3水准仪4台全站仪1台全站仪、经纬仪和水准仪必须经过国家计量检测部门检测,并出具检测合格证,才能使用于工程测量中。
第2节平面控制网测设方案一、场区平面控制网布设原则1、平面控制应先从整体考虑,遵循先整体、后局部,高精度控制低精度的原则;2、布设平面控制网形首先根据设计总平面图,现场施工平面布置图;3、选点应选在通视条件良好、安全、易保护的地方;4、桩位必须用混凝土保护,需要时用钢管进行围护,并用红油漆作好测量标记;二、场区平面控制网的布设及复测根据总平面图利用全站仪,从高级起算点在场区布测一条闭合或附合导线,然后采用极坐标法,定出纵横两条主轴线,经角度、距离校测符合点位限差要求后,作为主场区首级平面控制网。
场区平面控制网的精度等级根据《工程测量规范》要求,控制网的技术指标必须符合下表中的规定。
三、水准测量应符合下列规定水准线路应按附合路线和环形闭合差计算,每千米水准测量高差全中误差,按下式计算:MW=G可田式中MW——高差全中误差(Inm):W ---- 闭合差(mm):L ---- 相应线路长度:N ---- 附合或闭合路线环的个数。
第3节梯田施工测量方案1、在准备坡改梯区域,在其正中(左右两端大致相等)从上到下划出一条中轴线;2、根据梯田段面设计的出面斜宽,在中轴线上划出各台梯田的基点;3、从各台梯田的基点出发,用手水准向左右两端分别测定其等高点;4、连各等高点成线,即为各台梯田的施工线;5、如地形复杂处,可据大弯就势,小弯取直原则处理,有的为保持田面等宽,需适当调整填线位置。
6、以各梯台的施工线为中心上下各划出50—60Cm宽,作为清基线。

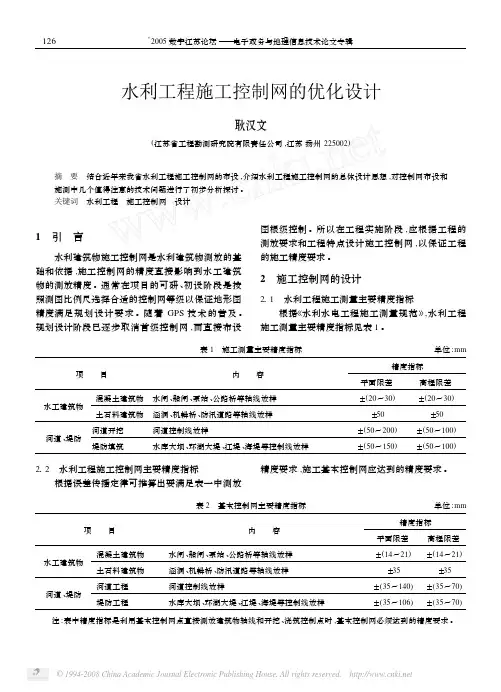

水利工程施工控制网的优化设计耿汉文(江苏省工程勘测研究院有限责任公司,江苏扬州225002)摘 要 结合近年来我省水利工程施工控制网的布设,介绍水利工程施工控制网的总体设计思想,对控制网布设和施测中几个值得注意的技术问题进行了初步分析探讨。
关键词 水利工程 施工控制网 设计1 引 言水利建筑物施工控制网是水利建筑物测放的基础和依据,施工控制网的精度直接影响到水工建筑物的测放精度。
通常在项目的可研、初设阶段是按照测图比例尺选择合适的控制网等级以保证地形图精度满足规划设计要求。
随着GPS技术的普及。
规划设计阶段已逐步取消首级控制网,而直接布设图根级控制。
所以在工程实施阶段,应根据工程的测放要求和工程特点设计施工控制网,以保证工程的施工精度要求。
2 施工控制网的设计211 水利工程施工测量主要精度指标根据《水利水电工程施工测量规范》,水利工程施工测量主要精度指标见表1。
表1 施工测量主要精度指标单位:mm 项 目内 容精度指标平面限差高程限差水工建筑物混凝土建筑物水闸、船闸、泵站、公路桥等轴线放样±(20~30)±(20~30)土石料建筑物涵洞、机耕桥、防汛道路等轴线放样±50±50河道、堤防河道开挖 河道控制线放样±(50~200)±(50~100)堤防填筑 水库大坝、环湖大堤、江堤、海堤等控制线放样±(50~150)±(50~100) 212 水利工程施工控制网主要精度指标根据误差传播定律可推算出要满足表一中测放精度要求,施工基本控制网应达到的精度要求。
表2 基本控制网主要精度指标单位:mm 项 目内 容精度指标平面限差高程限差水工建筑物混凝土建筑物水闸、船闸、泵站、公路桥等轴线放样±(14~21)±(14~21)土石料建筑物涵洞、机耕桥、防汛道路等轴线放样±35±35河道、堤防河道工程河道控制线放样±(35~140)±(35~70)堤防工程水库大坝、环湖大堤、江堤、海堤等控制线放样±(35~106)±(35~70) 注:表中精度指标是利用基本控制网点直接测放建筑物轴线和开挖、浇筑控制点时,基本控制网必须达到的精度要求。
水利工程测量施测计划和方案一、测量施测计划1.测量目标明确测量的目标和任务,包括测算河流水流的流量、测绘河道地轴线、勘测水库库容等。
2.测区划分根据测量目标和任务,将测区划分为若干个测量单元,每个测量单元确定一个控制点,用来实现测量数据的相对和绝对闭合。
3.测量方法和仪器根据测量任务的要求,确定使用的测量方法和仪器。
常用的测量方法包括全站仪法、电子经纬仪法、GPS测量法等。
选择合适的测量仪器,并保证仪器具备准确度和可靠性。
4.测量路线和时间安排确定测量路线和每个测量单元的测量时间。
根据地理位置、测量距离和工期要求,科学合理地确定测量路线。
合理安排时间,确保测量工作按时完成。
5.控制与验收制订有效的质量控制与验收机制。
对测量仪器进行校准和验证,保证其准确度。
对测量过程的各个环节进行监督和质量检查,严格执行测量规范和标准。
二、测量施测方案1.基准选择确定测量的基准,包括高程基准和坐标基准。
根据工程的实际情况,选择合适的基准系统。
2.测量控制点确定测量控制点的位置和数量。
控制点应遵循密布、均匀的原则,能够满足后续测量的要求。
3.数据采集设计合理的数据采集方案,包括测量时间、测量对象、测量方法等。
采集的数据要具有真实性、可靠性和完整性。
4.数据处理对采集的数据进行处理和计算,包括纠正观测误差、闭合差的计算和调整等。
确保数据的准确性和可靠性。
5.结果报告编制测量报告,详细描述测量过程中的每个环节和数据处理的结果。
报告中应包含测量数据的表格、图示和分析,对测量结果进行评估和总结。
以上是水利工程测量施测计划和方案的主要内容。
制定科学合理的测量计划和方案,能够确保水利工程测量工作的质量和效果,为工程的后续设计和施工提供准确的数据支持。
同时,还需要根据具体情况进行调整和改进,以满足实际需要。

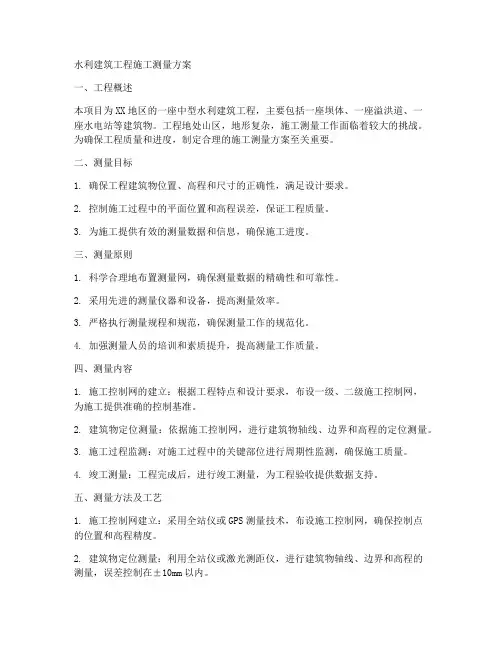

水利工程施工测量方案一、前言水利工程是国家和地方经济发展的重要基础设施,施工测量的准确性对工程质量、安全及投资效益具有重要意义。
本文针对水利工程施工特点,制定合理的施工测量方案,以确保工程测量工作的高效、准确、可靠。
二、测量任务及要求1. 测量任务:本次施工测量主要包括平面控制测量、高程控制测量、地形测量、施工放样、施工监测等。
2. 测量要求:(1)平面控制测量和高程控制测量应满足国家二等水准测量精度要求;(2)地形测量应满足1:2000比例尺精度要求;(3)施工放样应满足工程设计要求的精度;(4)施工监测应实时掌握工程变形情况,确保工程安全。
三、测量方法及设备1. 平面控制测量:采用静态GPS测量技术,选用高精度GPS接收机进行测量。
2. 高程控制测量:采用二等水准测量方法,选用精密水准仪进行测量。
3. 地形测量:采用无人机航测技术,结合地面控制点测量,获取高精度地形数据。
4. 施工放样:采用全站仪测量技术,选用高精度全站仪进行放样。
5. 施工监测:采用倾斜摄影测量技术,结合全站仪测量,实时掌握工程变形情况。
四、测量步骤及流程1. 前期准备:收集相关资料,进行现场踏勘,了解工程特点及测量需求。
2. 制定测量方案:根据工程特点和测量要求,制定详细的测量方案。
3. 布设控制网:按照测量方案,布设平面控制网和高程控制网。
4. 进行测量:按照测量方案,进行平面控制测量、高程控制测量、地形测量、施工放样和施工监测。
5. 数据处理:采用专业软件进行数据处理,计算测量成果。
6. 成果提交:将测量成果提交给项目相关部门,为工程设计、施工和验收提供依据。
五、质量保证措施1. 人员培训:对测量人员进行专业培训,提高测量技能和责任心。
2. 设备检校:定期对测量设备进行检校,确保设备精度。
3. 数据复核:对测量数据进行复核,确保数据准确可靠。
4. 成果审核:对测量成果进行审核,确保成果符合工程要求。
5. 现场协调:加强与工程参建各方的沟通与协调,确保测量工作顺利进行。
水利渠道工程施工测量方案一、概述水利渠道工程是水利基础设施的重要组成部分,其施工质量直接关系到工程的安全、稳定和效益。
施工测量是水利渠道工程施工的重要环节,为确保工程质量,提高施工效率,制定本测量方案。
本测量方案适用于水利渠道工程的新建、改建和扩建项目,包括土方开挖、石方开挖、混凝土浇筑、衬砌、防渗等施工内容。
二、测量原则1. 从整体到局部,先高级后低级,先控制后碎部”的原则组织实施。
2. 遵循国家有关测量法律法规,严格执行测量技术规范和标准。
3. 采用先进测量仪器和设备,确保测量精度。
4. 测量工作应与施工进度同步,及时为施工提供准确的测量数据。
5. 做好测量资料的记录、整理和保管工作,确保测量数据的可追溯性。
三、测量内容1. 施工控制网的建立:根据工程设计图纸,布设施工控制网,包括平面控制网和高程控制网。
平面控制网采用GPS定位或全站仪测量,高程控制网采用水准仪测量。
2. 渠道中心线和边线的测设:依据设计图纸,测设渠道中心线和边线,确保渠道线形准确。
3. 渠道断面测量:测设渠道断面各测点坐标,包括底宽、顶宽、渠道深度等。
4. 施工高程控制:测设渠道施工高程,为渠道衬砌、防渗等施工提供高程依据。
5. 施工进度监测:对渠道施工进度进行监测,及时掌握施工进度情况。
四、测量方法及步骤1. 施工控制网建立:根据设计图纸,采用GPS定位或全站仪测量,布设施工控制网。
控制点应选在具有代表性的部位,便于测量和施工。
2. 渠道中心线和边线测设:依据设计图纸,采用全站仪测量,测设渠道中心线和边线。
测量过程中,应确保测设精度,避免出现偏差。
3. 渠道断面测量:采用全站仪或激光测距仪,测设渠道断面各测点坐标。
测量前,应对仪器进行校验,确保测量精度。
4. 施工高程控制:采用水准仪或全站仪,测设渠道施工高程。
测量过程中,应遵循“从高级到低级”的原则,确保高程控制准确。
5. 施工进度监测:定期对渠道施工进度进行监测,采用全站仪或激光测距仪,测设施工进度情况。
水利建筑工程施工测量方案一、工程概述本项目为XX地区的一座中型水利建筑工程,主要包括一座坝体、一座溢洪道、一座水电站等建筑物。
工程地处山区,地形复杂,施工测量工作面临着较大的挑战。
为确保工程质量和进度,制定合理的施工测量方案至关重要。
二、测量目标1. 确保工程建筑物位置、高程和尺寸的正确性,满足设计要求。
2. 控制施工过程中的平面位置和高程误差,保证工程质量。
3. 为施工提供有效的测量数据和信息,确保施工进度。
三、测量原则1. 科学合理地布置测量网,确保测量数据的精确性和可靠性。
2. 采用先进的测量仪器和设备,提高测量效率。
3. 严格执行测量规程和规范,确保测量工作的规范化。
4. 加强测量人员的培训和素质提升,提高测量工作质量。
四、测量内容1. 施工控制网的建立:根据工程特点和设计要求,布设一级、二级施工控制网,为施工提供准确的控制基准。
2. 建筑物定位测量:依据施工控制网,进行建筑物轴线、边界和高程的定位测量。
3. 施工过程监测:对施工过程中的关键部位进行周期性监测,确保施工质量。
4. 竣工测量:工程完成后,进行竣工测量,为工程验收提供数据支持。
五、测量方法及工艺1. 施工控制网建立:采用全站仪或GPS测量技术,布设施工控制网,确保控制点的位置和高程精度。
2. 建筑物定位测量:利用全站仪或激光测距仪,进行建筑物轴线、边界和高程的测量,误差控制在±10mm以内。
3. 施工过程监测:采用全站仪、水准仪等仪器,对施工过程中的关键部位进行定期监测,及时发现和处理问题。
4. 竣工测量:利用全站仪、水准仪等仪器,对工程完成情况进行全面测量,确保工程质量。
六、测量组织与管理1. 成立测量小组,负责施工测量工作的组织和实施。
2. 测量小组成员具备相应的测量资质和经验,熟悉工程特点和测量要求。
3. 制定测量工作计划和作业指导书,明确测量任务、流程和质量要求。
4. 加强测量过程中的质量控制和监督检查,确保测量数据的真实性和准确性。
海南省红岭灌区工程东干渠土建施工第Ⅰ标段施工控制网布设批准:审核:编制:中国水利水电第十一工程局有限公司红岭灌区工程东干I标施工项目部2016年2月28日一、工程概况东灌区系统的控灌面积为万亩,其中新增灌溉面积万亩,保灌面积万亩,改善灌溉面积万亩。
渠首由总干渠分水闸分水,设计流量为 s,加大流量 46 m3/s,灌溉定安、琼海、文昌和海口等 4 个市县的24 个镇与 8 个农场区域内的耕地。
渠首设计水位为,加大水位为,渠道底高程为。
东干渠设 3 条分干渠、20 条支渠、2 条水库补水渠、1 个水库补水口及 15条干斗等 42 个分(补)水口,分别设置相应的分水闸控制流量,干渠全长。
本工程第1标段为桩号 0+000~27+551 段是连接 1#渡槽首端至 16#渡槽渐变段首端的渠段,全长,设计流量为 40m3/s,加大流量 s。
本段渠系共布置有渡槽14座、倒虹吸1座、暗涵1座、隧洞1座、节制泄水闸3座、分水闸 2 座等渠系建筑物。
二、控制网布设原则平面控制网原则各级GPS网一般逐级布设,在保证精度、密度等技术要求时可跨级布设。
各级GPS网的布设应根据其布设目的、精度要求、卫星状况、接收机类型和数量、测区已有的资料、测区地形和交通状况以及作业效率等因素综合考虑,按照优化设计原则进行。
各级GPS网最简异步观测环或附合路线的边数应不大于表1的规定。
表1各级GPS网点位应均匀分布,相邻点间距离最大不宜超过该网平均点间距的2倍。
各级GPS网按观测方法可采用基于A级点、区域卫星连续运行基准站网、临时连续运行基准站网等的点观测模式,或以多个同步观测环为基本组成的网观测模式。
网观测模式中的同步环之间,应以边连接或点连接的方式进行网的构建。
高程联测原则、B级网应逐点联测高程,C级网应根据区域似大地水准面精化要求联测高程,D、E级网可依具体情况联测高程。
A、B级网点的高程联测精度应不低于二等水准测量精度,C级网点的高程联测精度应不低于三等水准测量精度,D、E级网点按四等水准测量或与其精度相当的方法进行高程联测。
水利工程控制网复测方案一、前言水利工程控制网是指用以控制水利工程建设中各项工程量的准确位置和高程的一种测量网络。
水利工程控制网的建设和维护对于水利工程的安全运行和工程质量具有重要的作用。
为了确保水利工程控制网的稳定性和可靠性,需要定期进行复测工作,以验证控制网的精度和准确性。
本文将围绕水利工程控制网复测方案展开详细的介绍和分析。
二、复测目的1. 验证控制网的精度和准确性;2. 监测控制网的变形情况,及时发现和处理控制点的位移情况;3. 为水利工程的施工和监理提供可靠的控制数据;4. 评估控制网的稳定性和可靠性。
三、复测内容1. 控制网基础测量:包括水利工程控制网测量桩的复测、水准点复测、控制点位置复测等,确保控制点的位置和高程准确无误。
2. 控制网变化分析:通过对比历次测量数据和分析,评估控制网的变化情况,包括位移量、变形情况等。
3. 基础测量设备校准:对基础测量设备进行校准,保证测量数据的准确性。
4. 数据处理和分析:对测量数据进行处理和分析,得出控制网的精度和准确性评价结果。
四、复测方法1. 静态GPS测量:采用全球定位系统(GPS)进行控制网的测量,获取控制点的三维坐标。
2. 静态水准测量:采用静态水准仪进行水准测量,获取控制点的高程数据。
3. 动态GPS测量:采用GPS动态定位技术,对控制网进行动态观测,获取更精确的测量数据。
4. 数据处理和分析:采用先进的测量数据处理软件,对测量数据进行分析和处理,得出控制网的精度和准确性评价结果。
五、复测方案1. 测量范围:本次复测方案主要针对水利工程相关的控制网进行复测,测量范围涵盖整个水利工程建设范围。
2. 测量时间:本次复测将分为不同阶段进行,分别在水利工程建设前、建设中、建设后进行测量,确保控制网的稳定性和可靠性。
3. 测量频次:建议每年至少进行一次控制网的复测,以保证控制网的精度和准确性。
4. 测量人员:由专业测量人员进行测量工作,确保测量数据的准确性和可靠性。
水利工程施工测量水利工程施工测量是水利工程的重要组成部分,是保证工程质量、进度和安全的关键环节。
施工测量工作主要包括施工控制网的建立、建筑物的放样、竣工测量和施工期间的变形观测等。
一、施工控制网的建立施工控制网是水利工程施工的基础,其精度直接影响到工程的质量。
施工控制网的建立应遵循“由整体到局部、先高级后低级、先控制后碎部”的原则。
首先,要根据工程的特点和规模,确定控制网的等级和精度。
然后,根据设计图纸和现场条件,选择合适的控制点,建立控制网。
控制点应选在稳定、明显、易于观测的位置,并应避免施工干扰。
二、建筑物的放样建筑物的放样是施工测量的核心工作,其目的是将设计图纸上的建筑物平面位置和高程准确地测设到实地上,作为施工的依据。
放样工作应遵循“先主轴线后细部”的原则。
首先,要根据设计图纸和施工控制网,测设建筑物的主轴线。
然后,根据主轴线,测设建筑物的细部。
放样工作应采用高精度的测量仪器,确保测量的精度。
三、竣工测量竣工测量是水利工程施工完成后的一项重要工作,其目的是检查工程是否按照设计要求完成,为工程验收提供依据。
竣工测量应遵循“全面、准确、及时”的原则。
首先,要全面测量工程的所有部位,确保没有遗漏。
然后,要准确测量建筑物的位置和高程,与设计图纸进行对比。
最后,要及时整理测量数据,编制竣工测量报告。
四、施工期间的变形观测水利工程施工期间,由于地下水位的变化、土体的变形等原因,可能会对建筑物产生影响。
因此,在施工期间进行变形观测是非常重要的。
变形观测应遵循“定期、连续、稳定”的原则。
首先,要根据工程的特点和条件,确定观测周期和观测方法。
然后,要连续观测建筑物的位置和高程,及时发现异常情况。
最后,要稳定观测数据,避免观测误差。
总之,水利工程施工测量是保证工程质量、进度和安全的关键环节。
施工测量工作应遵循一定的原则和程序,采用高精度的测量仪器,确保测量的精度。
只有做好施工测量工作,才能保证水利工程的顺利进行和顺利完成。
水利工程中控制网的布设要求水利工程中控制网的布设要求水利工程中控制网的布设要求【摘要】为水利工程建设的规划设计及可研设计而进行的测量工作,由于工程项目规模的不同,使得测区面积的大小不一,因而对于测量的要求也各有其特点。
根据项目大小、规模、以及设计要求的不同,各个等级的控制网都有可能作为测区的首级控制。
平面控制网等级的划分,通常可依次分为一、二、三、四等三角平面控制,一、二级小三角或一、二级导线以及作为测图用的图根点控制。
【关键词】精度;控制网;中误差为水利工程建设的规划设计及可研设计而进行的测量工作,由于工程项目规模的不同,使得测区面积的大小不一,因而对于测量的要求也各有其特点。
根据项目大小、规模、以及设计要求的不同,各个等级的控制网都有可能作为测区的首级控制。
平面控制网等级的划分,通常可依次分为一、二、三、四等三角平面控制,一、二级小三角或一、二级导线以及作为测图用的图根点控制。
四等三角网以下的加密方法,根据测区情况的不同可采用不同的手段,一般对于起伏较大而通视良好的非建筑区,可采用一、二级小三角加密控制,对于通视不良的建筑区,则可采用一、二级导线加密控制。
通常采用的方法有线形锁和导线测量。
在水利工程中,为测图而建立的各级平面控制网,其作用在于控制测量误差的累积,使图纸上所测绘的内容(如地形、地物等)精度均匀,保证图纸的拼接,并满足水工建筑物设计的精度要求,有的要求满足施工放样精度的要求。
一般情况下,测图比例尺愈大,控制点相对位置的精度要求就愈高。
在水利工程中对于水工建筑物来说,一般采用的最大比例尺为1/250(或者1/500)。
为了使平面控制网能起到控制上述两种比例尺测图的作用,应使四等三角点(包括四等点)以下的各级平面控制的最弱边的中误差不大于地形图上的0.1㎝。
由此可算得其相对于实地的中误差应不大于2.5㎝(或5㎝)。
一般可根据测区面积的大小、水工建筑物设计精度的要求进行比例尺的选取。
水利工程三角网的布设,应从工程项目的设计需要出发,同时应适当考虑该地区的发展情况。
水利施工施工测量控制
网方案
文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-
闵行区浦江镇2015年小型农田水利建设
工程
施
工
测
量
控
制
网
方
案
编制单位:上海闵富建设工程有限公司
日期:2016年3月
目录
施工测量控制网方案
一、工程概况
本工程为闵行区浦江镇2015年小型农田水利建设工程,工程位于闵行区浦江镇南部,涉及交大浦江低碳基地、汇北村和北徐村,灌溉面积为656亩,其中菜田灌区140亩,粮田灌区516亩。
工程主要内容包括泵站、地下埋管、道路、排水明沟、窨井、渡
槽、放水口等设施。
其中:翻(新)灌溉泵站2座(翻建1座、新建1座)、改建灌溉泵站1座、低压输水管道7116米、衬砌明沟3654米、倒虹吸7座、渡槽1座、混凝土道路11819平方米、平整土地98.80亩,疏浚引水河道土方7842.75立方米。
我公司确定本工程的工期为105日历天,按建设单位要求的工期完成。
我公司拟定计划开工日期为2016年4月10日,竣工日期为2017年1月15日。
二、测量放样依据
(1)设计施工图
(2)工程师提供的施工范围内的等级平面控制点和高程控制点的基本数据
(3)《水利水电工程测量规范》(SL197-2013)
(4)有关测量的施工规范《工程测量规范》(GB50026-2007)
(5)施工组织设计
三、施工测量网布设
由于目前正处于工程前期准备阶段,所以工作相当繁重,加密控制网的布设以简单,高效,实用为原则。
考虑到在本标施工区域内设了已经建好的观测墩,为了提高加密控制点的密度,方便施工,将对能利用的观测墩进行联测。
3.1次级加密控制测量
对于次级平面加密控制网点(临时工作基点),根据施测精度要求,灵活采用闭合、附合导线法,测边测角前方交会法和极坐标法进行加密;对于次级高程控制网点(临时工作基点),根据施测精度要求,采用三角高程观测法(对向观测)进行加密。
3.2 控制点埋设
控制点均现浇混凝土桩;加密的永久高程工作基点埋设不锈钢水准标志。
至于临时测量点则灵活地采用插筋或坚硬基岩上设点的形式设置。
3.3控制测量的作业流程
1)进行数据资料的复核和现场控制点坐标检测,确认无误后再拟定控制网加密方案。
2)踏勘选点,确定控制网加密方案的最终形式,并上报测量监理工程师进行审批。
3)控制网加密方案通过后,进行控制点埋设工作。
4)严格按审批通过的观测方案和《水利水电工程测量规范》进行控制网的观测工作。
5)观测完毕以后,整理各项数据资料,进行控制网平差计算并把坐标成果上报测量监理工程师。
3.4 施工控制网的布设
闵行区浦江镇2015年小型农田水利建设工程测量控制网的布设拟布设8处,即交大浦江基地东西区、北徐村南北区、汇北村A、B、C和D。
水平和高程均按四等水准测量布设。
四、平面控制测量
图1-1 平面
控制测量工艺流程
(1)交桩复测
业主方提供平面控制测量点时,仔细查看有无遗漏或破坏。
随后进行校核复测。
用两台DJ2-1 型经纬仪配合SOK2100 型全站仪进行双仪复测。
满足闭合要求的直接使用,有误差的按规范要求进行调整,经监理批准后再用。
(2)测量控制桩位加密及分段控制网布设
根据原始桩位进行桩位加密,在各分段施工区设置相对坐标控制桩,并建立相对坐标系以利施工放样及计算。
各控制桩均用70cm长、5×4cm木桩制成,上钉钢钉,周围用砂浆固定保护,四周设栏杆防误碰。
(3)施工放样
采用仪器为:全站仪、经纬仪、水准仪
现场有直接丈量条件,故采用直接丈量法复核、以三角网法求出护坡结构的距离;当直接丈量的距离与三角网法求出的距离均符合精度要求时,采用三角网法求出的距离进行结构施工定位测量。
测距仪测出的轴线距离与三角网法求出的距离均符合精度要求时,采用其算术平均值,可用测距仪进行施工定位测量。
对于护坡段可采用导线法控制,即根据各施工段的端点控制点进行测量导线的平移等操作。
立模的点位放样,先直接以轴线控制点测出纵横两条垂直交叉线,其中误差要求为±2mm以内,然后用钢卷尺丈量各部位平面立模线和检查控制线,据此进行施工。
(4)施工过程复测校核
施工过程中定期复核控制桩坐标,如有变化进行校正或重新引设。
五、高程测量
图1-2 高程测量工艺流程
(1)交接水准点并复测
业主提供高程水准点时,仔细查看有无遗漏或破坏,随后进行闭合差复测。
复测时用SOIF自动安平水准仪两台进行联测。
必要时进行闭合差调整。
(2)水准点引设加密
根据原始水准点进行加密水准点导线及支线引设。
施工现场水准点要相互建立关联,设置于不易破坏之处。
(3)施工高程测量
工程高程测量主要包括:
1)开挖高程控制,土方开挖期间,对于标高的测定,采用专人负责、随挖随测的方法。
2)回填土顶面高程控制;
3)挡墙底板、墙身高程控制;
4)施工过程高程点复测。
施工过程中对水准点定期校核复测。
