建筑安装工程费的费用组成及其计算方法、计价程序建筑安装工程费由直接费、间接费、利润和税金组成。
一、直接费由直接工程费和措施费组成。
(一)直接工程费:是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费。
1.人工费:是指直接从事建筑安装工程施工的生产工人开支的各项费用,内容包括:⑴基本工资:是指发放给生产工人的基本工资。
⑵工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。
⑶生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
⑷职工福利费:是指按规定标准计提的职工福利费。
⑸生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费用等。
2.材料费:是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。
内容包括:⑴材料原价(或供应价格)。
⑵材料运杂费:是指材料自来源地运至工地仓库或指定堆放地点所发生的全部费用。
⑶运输损耗费:是指材料在运输装卸过程中不可避免的损耗。
⑷采购及保管费:是指为组织采购、供应和保管材料过程中所需要的各项费用。
包括: 采购费、仓储费、工地保管费、仓储损耗。
⑸检验试验费:是指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料和化学药品等费用。
不包括新结构、新材料的试验费和建设单位对具有出厂合格证明的材料进行检验,对构件做破坏性试验及其他特殊要求检验试验的费用。
3.施工机械使用费:是指施工机械作业所发生的机械使用费以及机械安拆费和场外运费。
施工机械台班单价应由下列七项费用组成:(1)折旧费:指施工机械在规定的使用年限内,陆续收回其原值及购置资金的时间价值。
01.某工程直接费中人工费4000元,材料费33000元,机械费3000元,间接费率10%,利润率5%,规费费率5%,税率为3.43%,求工程造价。
(以直接费为取费基数,计算结果精确到小数点后两位)02.某工程外墙面镶贴陶砖,已知其定额直接费35000元(其中人工费为6000,机械费为8000),人工费增加6000元,材料费增加8500元,综合费为6000,试计算此工程造价。
(已知:规费费率为3.5%,税率为3.445%)(计算结果精确到小数点后两位)03.某工程黑金砂花岗岩地面施工,已知定额直接工程费450320元(其中人工费10000,机械费5000),结算时直接工程费中人工费增加3200元,材料费增加230258元;技术措施费合计3000(其中人工费与机械费之和为1500),组织措施费率为6%。
试计算此花岗岩地面的工程造价。
(已知:综合费率为10%,规费费率为4%,税率为3.445%。
)(以人工费+机械费为取费基数,计算结果精确到小数点后两位)解答:a.直接费=(直接工程费+技术措施费+组织措施费)=683778+3000+1182=687960直接工程费=450320+(3200+230258) =683778(其中,人工费+机械费= 10000+5000+3200=18200)技术措施费=3000(其中,人工费+机械费=1500)组织措施费=(18200+1500)*6%=1182b.综合费= (18200+1500)*10%=1970c.规费=(a+b)*4%=(687960+1970)*4%=27597.20d.税金=(a+b+c)* 3.445%=(687960+1970+27597.2)* 3.445%=24718.81e.工程造价=a+b+c+d=687960+1970+27597.2+24718.81=742246元01.某综合楼花岗岩楼面工程施工,工程量500m 2,分部分项工程量综合单价为670元/ m 2,已知措施项目清单费为10000元,其他项目清单费不计。

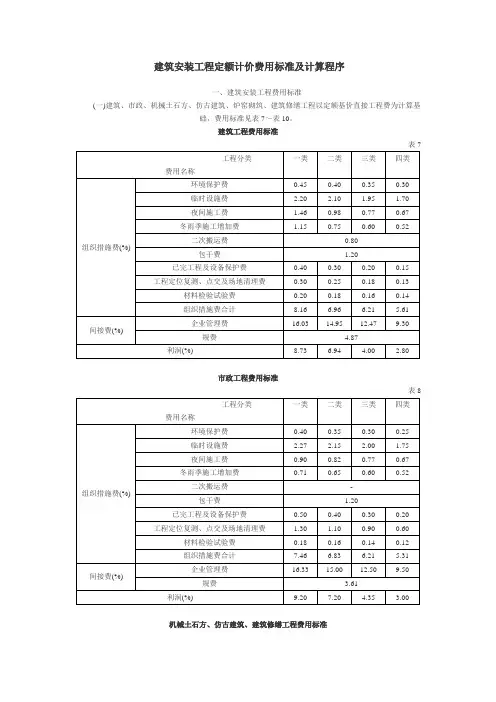

建筑安装工程定额计价费用标准及计算程序一、建筑安装工程费用标准(一)建筑、市政、机械土石方、仿古建筑、炉窑砌筑、建筑修缮工程以定额基价直接工程费为计算基础,费用标准见表7~表10。
建筑工程费用标准表7市政工程费用标准8表表9机械土石方、仿古建筑、建筑修缮工程费用标准表10(二)装饰、安装、市政安装(含给水、燃气安装及道路交通管理设施)、人工土石方、园林、绿化、单拆除、安装修缮工程以定额基价人工费为计算基础,费用标准见表11~表14。
装饰工程费用标准表11安装工程费用标准表12市政安装工程费用标准表13市政安装工程费用标准表14二、建筑安装工程费用计算程序(一)建筑、市政、机械土石方、仿古建筑、炉窑砌筑、建筑修缮工程费用计算程序见表15。
工程费用计算程序表15(二)装饰、安装、市政安装(含给水、燃气安装及道路交通管理设施)、人工土石方、园林、绿化、单拆除、安装修缮工程费用计算程序见表16。
工程费用计算程序表16三、工程费用计算说明(一)执行2008年重庆市建筑、装饰、安装、市政、仿古建筑及园林、房屋修缮工程计价定额,本专业工程若需借用其他专业工程定额项目时,应将借用定额人工、材料、机械按本专业单价进行换算后,纳入本专业定额规定的工程定额取费标准统一计费。
(二)工程费用标准表中“规费”费用标准未含工程排污费,工程排污费另按实计算。
(三)安全文明施工专项费计取标准及计算方法,按重庆市建设委员会《关于印发<重庆市建设工程安全文明施工措施费用计取及使用管理规定>的通知》(渝建发\[2006\]177号)文件执行。
(四)工程定额测定费根据渝府发\[2001\]106号文件,按建安工作量的1.4‰计取,缴费办法按市建设工程造价管理总站有关文件执行。
(五)税金根据重庆市建设委员会《关于调整建筑安装工程税金计取费率的通知》(渝建发\[2005\]205号)文件规定,其标准见表17。
建筑安装工程税金标准表17(六)总承包服务费发包方将工程中的一部分专业工程项目直接发包给另一施工企业,总包方应向发包方收取总承包服务费。
建筑安装工程计价程序建筑安装工程计价程序是指通过一定的规则和方法,对建筑安装工程所需的材料、人工和机械设备等进行计算和估算,从而确定工程造价的过程。
在建筑行业中,计价程序是一项非常重要的工作,它直接影响到工程的成本控制和预算管理。
建筑安装工程计价程序主要包括以下几个步骤:1. 工程量清单的编制:首先,需要根据设计图纸和施工方案,对建筑安装工程的各项工程量进行详细测算和统计,包括材料的用量、工人的工时、机械设备的使用时间等。
2. 定额的确定:在编制工程量清单的基础上,需要确定各项工程的定额,即每项工程所需材料、工人和机械设备的数量和规格。
定额的确定可以根据历史数据或者工程经验进行估算,也可以参考相关的行业标准和规范。
3. 单价的计算:在确定了工程量和定额之后,需要计算每项工程的单价,即每单位工程量所需的费用。
单价的计算涉及到材料价格、工人工资、机械设备租赁费等因素,需要综合考虑各种因素的影响。
4. 综合价格的计算:通过将各项工程的单价与工程量进行相乘,可以得到每项工程的综合价格。
然后,将各项工程的综合价格相加,即可得到整个建筑安装工程的总造价。
5. 报价的编制:最后,根据计算得到的总造价,可以编制建筑安装工程的报价。
报价需要包括工程的总造价、工期、付款方式、保修期等信息,以便于业主和施工方进行合同谈判和签订。
在实际的建筑安装工程计价过程中,还需要考虑一些特殊因素,例如市场行情的波动、劳动力成本的变化、施工方法的调整等。
因此,计价程序并不是一次性确定的,而是需要不断进行修订和调整,以适应不同工程和不同时期的需求。
为了提高计价的准确性和效率,现代化的建筑安装工程计价程序通常采用计算机辅助设计软件。
这些软件可以自动化地完成工程量清单的编制、定额的确定、单价的计算和报价的编制等工作,大大提高了计价的速度和精确度。
建筑安装工程计价程序是建筑行业中不可或缺的一项工作。
通过科学合理地进行计价,可以为工程的成本控制和预算管理提供有力支持,同时也为建筑行业的可持续发展做出贡献。
建筑安装工程费用项目组成建筑安装工程费由直接费、间接费、利润和税金组成(见附表)。
一、直接费由直接工程费和措施费组成。
(一)直接工程费:是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费。
1.人工费:是指直接从事建筑安装工程施工的生产工人开支的各项费用,内容包括:⑴基本工资:是指发放给生产工人的基本工资。
⑵工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。
⑶生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
⑷职工福利费:是指按规定标准计提的职工福利费。
⑸生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费用等。
2.材料费:是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。
内容包括:⑴材料原价(或供应价格)。
⑵材料运杂费:是指材料自来源地运至工地仓库或指定堆放地点所发生的全部费用。
⑶运输损耗费:是指材料在运输装卸过程中不可避免的损耗。
⑷采购及保管费:是指为组织采购、供应和保管材料过程中所需要的各项费用。
包括: 采购费、仓储费、工地保管费、仓储损耗。
⑸检验试验费:是指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料和化学药品等费用。
不包括新结构、新材料的试验费和建设单位对具有出厂合格证明的材料进行检验,对构件做破坏性试验及其他特殊要求检验试验的费用。
3.施工机械使用费:是指施工机械作业所发生的机械使用费以及机械安拆费和场外运费。
施工机械台班单价应由下列七项费用组成:(1)折旧费:指施工机械在规定的使用年限内,陆续收回其原值及购置资金的时间价值。
建筑安装工程费用的组成及参考计算方法与计价程序一、建筑安装工程费用的组成1.直接费用直接费用是指直接与安装工程的实际施工有关的费用,主要包括:-材料费:建筑安装工程所需的各种施工材料的费用,包括购买、运输、存储等费用。
-人工费:包括施工工人的工资、福利费等。
-机械设备使用费:包括施工所需的机械设备租赁费用。
-运输费:将材料和设备从供应商或仓库运输到工地的费用。
-施工单位管理费:施工单位对工程进行管理所需的费用。
-利润:施工单位的利润部分。
2.间接费用间接费用是指与安装工程施工间接相关的费用,主要包括:-设备租赁费:如果施工单位没有自己的机械设备,需要租赁设备的费用。
-延期费用:如果工程因为施工单位的原因导致延期,需要支付的额外费用。
-保险费:对施工工程进行保险所需的费用。
-招标代理费用:施工单位在投标阶段支付的费用。
-合同管理费用:对工程合同进行管理所需的费用。
-前期工程费用:前期调研、设计、勘察等环节所需的费用。
1.计算方法计算建筑安装工程费用的方法主要有:-单价法:根据工程量和单位工程费用计算总费用。
-定额法:根据每个单位部位所需材料和人工等费用进行计算。
-经验法:根据以往类似工程的经验进行估算。
2.计价程序-了解工程需求,确定施工范围和要求。
-进行工程量清单测算,包括各项施工材料、人工等的数量。
-编制单位工程费用表,根据市场价格和实际情况确定每个单位部位的费用。
-根据清单和费用表计算每个单位部位的费用,得出总费用。
-进行费用调整,包括合同管理费用、利润等的添加。
-制定施工计划和工期,估算延期费用。
-对各项费用进行汇总和审核,得出最终的建筑安装工程费用。
以上是建筑安装工程费用的组成及参考计算方法与计价程序的简要介绍。
在实际应用中,需要根据具体的工程情况和市场行情进行灵活调整和预估,以保证准确性和合理性。

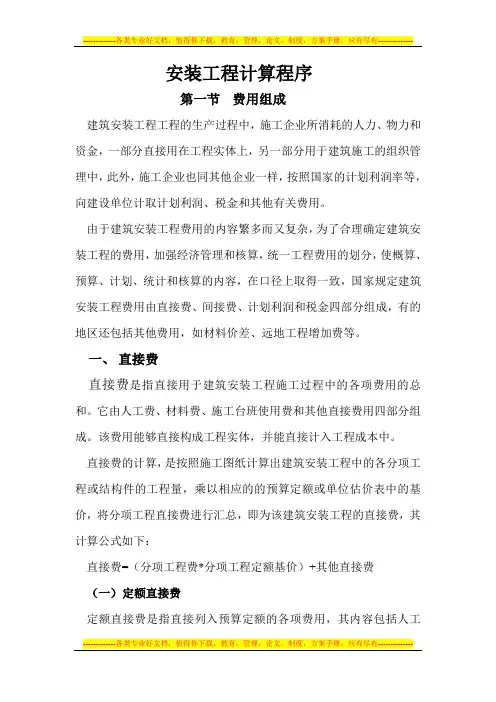

安装工程计算程序第一节费用组成建筑安装工程工程的生产过程中,施工企业所消耗的人力、物力和资金,一部分直接用在工程实体上,另一部分用于建筑施工的组织管理中,此外,施工企业也同其他企业一样,按照国家的计划利润率等,向建设单位计取计划利润、税金和其他有关费用。
由于建筑安装工程费用的内容繁多而又复杂,为了合理确定建筑安装工程的费用,加强经济管理和核算,统一工程费用的划分,使概算、预算、计划、统计和核算的内容,在口径上取得一致,国家规定建筑安装工程费用由直接费、间接费、计划利润和税金四部分组成,有的地区还包括其他费用,如材料价差、远地工程增加费等。
一、直接费直接费是指直接用于建筑安装工程施工过程中的各项费用的总和。
它由人工费、材料费、施工台班使用费和其他直接费用四部分组成。
该费用能够直接构成工程实体,并能直接计入工程成本中。
直接费的计算,是按照施工图纸计算出建筑安装工程中的各分项工程或结构件的工程量,乘以相应的的预算定额或单位估价表中的基价,将分项工程直接费进行汇总,即为该建筑安装工程的直接费,其计算公式如下:直接费=(分项工程费*分项工程定额基价)+其他直接费(一)定额直接费定额直接费是指直接列入预算定额的各项费用,其内容包括人工费,材料费和机械费等。
1、人工费:人工费是指列入预算定额的直接从事建筑安装工程施工的生产工人(包括现场内水平和垂直运输等辅助工人)的基本工资、工资性津贴、辅助工资、工资附加费和劳动保护费等。
单位产品定额人工费=定额项目人工费*定额日工资标准分项工程人工费=分项工程费*单位产品定额人工费2、材料费:材料费是指列入预算定额的构成工程实体和有助于构成工程实体的各种材料、构配件、零件的半成品等费用以及周转财力摊销费。
单位产品定额材料费=(定额项目的材料用量*地区材料预算价格)+ 其他材料费分项工程材料费=分项工程量*单位产品定额材料费3、施工机械台班使用费:施工机械台班使用费是指列入预算定额的施工机械台班费相应机械台班费定额计算的建筑安装工程施工机械使用费、施工机械安、拆及进出场费和其他机械费。

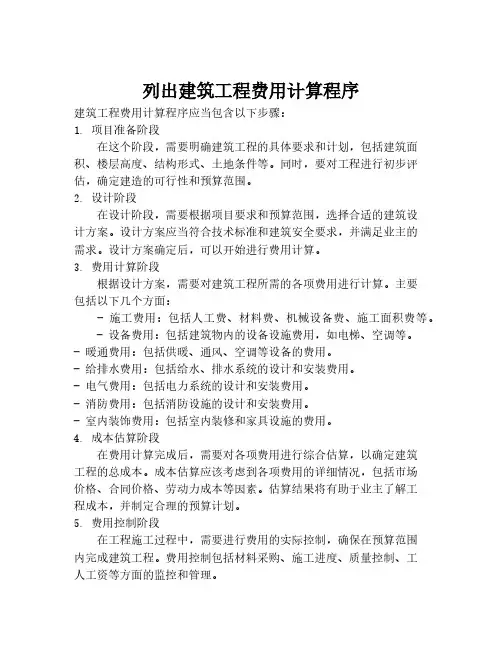

列出建筑工程费用计算程序建筑工程费用计算程序应当包含以下步骤:1. 项目准备阶段在这个阶段,需要明确建筑工程的具体要求和计划,包括建筑面积、楼层高度、结构形式、土地条件等。
同时,要对工程进行初步评估,确定建造的可行性和预算范围。
2. 设计阶段在设计阶段,需要根据项目要求和预算范围,选择合适的建筑设计方案。
设计方案应当符合技术标准和建筑安全要求,并满足业主的需求。
设计方案确定后,可以开始进行费用计算。
3. 费用计算阶段根据设计方案,需要对建筑工程所需的各项费用进行计算。
主要包括以下几个方面:- 施工费用:包括人工费、材料费、机械设备费、施工面积费等。
- 设备费用:包括建筑物内的设备设施费用,如电梯、空调等。
- 暖通费用:包括供暖、通风、空调等设备的费用。
- 给排水费用:包括给水、排水系统的设计和安装费用。
- 电气费用:包括电力系统的设计和安装费用。
- 消防费用:包括消防设施的设计和安装费用。
- 室内装饰费用:包括室内装修和家具设施的费用。
4. 成本估算阶段在费用计算完成后,需要对各项费用进行综合估算,以确定建筑工程的总成本。
成本估算应该考虑到各项费用的详细情况,包括市场价格、合同价格、劳动力成本等因素。
估算结果将有助于业主了解工程成本,并制定合理的预算计划。
5. 费用控制阶段在工程施工过程中,需要进行费用的实际控制,确保在预算范围内完成建筑工程。
费用控制包括材料采购、施工进度、质量控制、工人工资等方面的监控和管理。
以上是一份符合要求的《列出建筑工程费用计算程序》的文档内容。
通过按照这些步骤进行建筑工程的费用计算,可以提高工程的经济性和可行性,确保项目顺利进行。
同时,准确的费用计算和控制将有助于业主合理分配预算,从而实现较高的投资回报率。
建筑安装工程费用参考计算方法及计价程序1.材料费用的计算:根据工程所需材料的种类和数量来计算材料费用。
首先确定所需材料的市场价格,然后根据工程需要的具体数量进行计算。
在计算过程中,还需要考虑采购渠道、运输成本和保险费用等。
2.人工费用的计算:人工费用是指工程施工中所需的劳动力成本。
计算人工费用时,需要根据不同岗位的工作内容和工作时间来确定工人的工资标准。
同时,还需要考虑人力资源市场的供需关系和劳动力成本的变化情况。
3.机械设备使用费用的计算:机械设备使用费用是指使用机械设备所产生的费用,包括设备租赁费、维修费和燃料费等。
在计算机械设备使用费用时,需要考虑设备的折旧费用、维修和管理费用,以及设备的使用寿命和使用时间等因素。
4.其他费用的计算:除了上述三个方面的费用之外,还需要考虑一些其他的费用,如施工安全保障费、现场管理费、管理人员费用、税费等。
这些费用的计算根据实际情况进行合理估算。
1.编制工程量清单:根据设计图纸和施工方案,编制详细的工程量清单,包括所需材料的种类、数量和规格,工人工作时间和设备的使用时间等。
2.选择指标价格:根据所在地区的市场价格和工程特点,选择适当的指标价格,并对其进行复核核定。
3.计算工程费用:根据工程量清单和指标价格,进行费用计算。
先计算材料费用,再计算人工费用和机械设备使用费用,最后加上其他费用,得到工程的总费用。
4.审核和核准费用:对计算出的费用进行审核和核准,确保费用计算的准确性和合理性。
5.编制费用预算:根据核准的费用,编制详细的费用预算,包括各项费用的具体金额和支付计划等。
6.监控和调整费用:在工程施工过程中,需要对费用进行监控和调整,及时处理费用变动的情况,确保费用的控制在合理范围内。
以上是建筑安装工程费用参考计算方法及计价程序的简要介绍。
在实际操作中,还需要根据具体的工程要求和市场情况进行细化和调整。
建筑安装工程费用计算程序根据建设部第107号部令《建筑工程施工发包与承包计价管理办法》的规定,发包与承包价的计算方法分为工料单价法和综合单价法,其计价程序如下:一、工料单价法计价程序工料单价法是计算出分部分项工程量后乘以工料单价,合计得到直接工程费,直接工程费汇总后再加措施费、间接费、利润和税金生成工程发承包价。
因取费基数不同,计算程序分为三种。
(一)以直接费为计算基础以直接费为计算基数的工料单价法计价程序见表2Z102015-1.以直接费为计算基数的工料单价法计价程序表2Z102015-1【例2Z102015】某土方工程直接工程费为300万元,以直接费为计算基础计算建筑安装工程费,其中措施费为直接工程费的5%,间接费费率为8%,利润率为4%,综合税率为3.41%。
列表计算该工程的建筑安装工程造价。
建筑安装工程造价计算过程见表2Z102015-2.(二)以人工费和机械费为计算基础以人工费和机械费为计算基础的工料单价法计价程序见表2Z102015-3.以人工费和机械费为计算基数的工料单价法计价程序表2Z102015-3(三)以人工费为计算基础以人工费为计算基础的工料单价法计价程序见表2Z102015-4.以人工费为计算基数的工料单价法计价程序表2Z102015-4二、综合单价法计价程序综合单价法分为全费用综合单价和部分费用综合单价,全费用综合单价其单价内容包括直接工程费、措施费、间接费、利润和税金。
由于大多数情况下措施费由投标人单独报价,而不包括在综合单价中,此时综合单价仅包括直接工程费、间接费、利润和税金。
综合单价如果是全费用综合单价,则综合单价乘以各分项工程量汇总后,就生成工程承发包价格。
如果综合单价是部分费用综合单价,如综合单价不包括措施费,则综合单价乘以各分项工程量汇总后,还需加上措施费才得到工程承发包价格。
由于各分部分项工程中的人工、材料、机械含量的比例不同,各分项工程可根据其材料费占人工费、材料费、机械费合计的比例(以字母“C”代表该项比值)在以下三种计算程序中选择一种计算不含措施费的综合单价。
【考点】其他项目费(掌握)1.暂列金额:如有余额,归建设单位。
2.计日工:自主报价(1)完成施工图纸以外的零星项目的费用。
(2)由建设单位和施工企业按施工过程中的签证计价3.总承包服务费:自主报价,施工过程中按签约合同价执行。
【考点】规费和税金(掌握)不得作为竞争性费用【+安全文明施工费】小结:1.分部分项工程费=∑(分部分项工程量×综合单价)2.措施项目费:(1)可计量;(2)不可计量3.其他项目费:暂列金业主确定;计日工、总承包服务费自主确定4.规费和税金不得竞争。
【历年考题】1.计算建筑安装工程费中的企业管理费时,可分别以()为计算基础A.人工费B.人工费+材料费C.人工费+机械费D.分部分项工程费E.材料费+机械费【答案】ACD【解析】计算建筑安装工程费中的企业管理费时,可分别以人工费、人工费+机械费、分部分项工程费为计算基础2.【2011】根据《建设工程工程量清单计价规范》(GB50500-2008),投标人所填报的分部分项工程的综合单价中不包括()。
A.规费B.利润C.管理费D.人工费【答案】A【解析】综合单价包括人工费、材料费、施工机具使用费、企业管理费和利润以及一定范围的风险费用。
综合单价中并不包括规费。
3.【2016】根据《建设工程工程量清单计价规范》(BG50500-2013),投标时不能作为竞争性费用的是()。
A.夜间施工增加费B.冬雨季施工增加费C.已完工程保护费D.安全文明施工费【答案】D【解析】措施项目中的安全文明施工费必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
规费和税金必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。

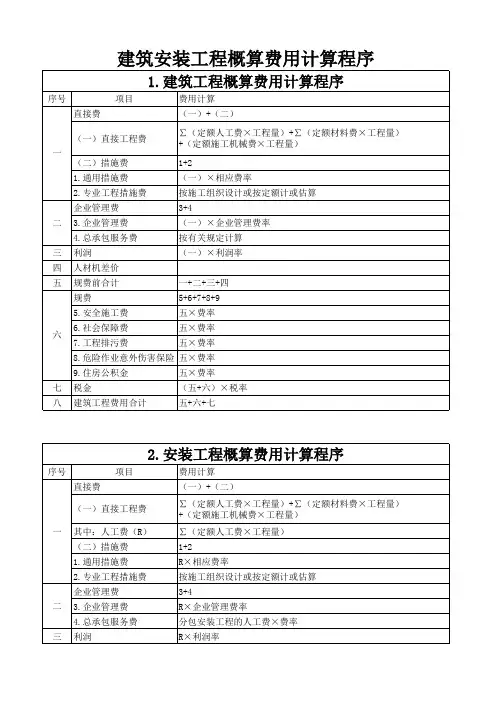

考点小结:1.建安费的组成按构成要素划分2.建安费的组成按造价形成划分3.建安费构成要素的计算:材料费、机械台班折旧费、台班大修理费、增值税的计算4.建筑安装工程计价公式:(1)分部分项工程费=错误!未找到引用源。
建筑安装工程计价程序根据建设部第107号部令《建筑工程施工发包与承包计价管理办法》的规定,发包与承包价的计算方法分为工料单价法和综合单价法,程序为:一.工料单价法计价程序工料单价法是以分部分项工程量乘以单价后的合计为直接工程费,直接工程费以人工、材料、机械的消耗量及其相应根据建设部第107号部令《建筑工程施工发包与承包计价管理办法》的规定,发包与承包价的计算方法分为工料单价法和综合单价法,程序为:一.工料单价法计价程序工料单价法是以分部分项工程量乘以单价后的合计为直接工程费,直接工程费以人工、材料、机械的消耗量及其相应价格确定。
直接工程费汇总后另加间接费、利润、税金生成工程发承包价.分项工程工料单价=工日消耗量×日工资单价+材料消耗量×材料预算单价+机械台班消耗量×机械台班单价直接工程费=∑(工程量×分项工程工料单价)其计算程序分为三种:1、以直接费为计算基础(用于土建工程取费)序号费用项目计算方法备注1直接工程费按预算表 2措施费按规定标准计算 3小计⑴+⑵ 4间接费⑶×相应费率 5利润(⑶+(4))×相应利润率 6合计⑶+⑷+⑸ 7含税造价⑹×(1+相应税率) 2、以人工费和机械费为计算基础(用于设备安装工程取费)序号费用项目计算方法备注1直接工程费按预算表 2其中人工费和机械费按预算表 3措施费(共计6页) 1 2 3 4 5 6 根据建设部第107号部令《建筑工程施工发包与承包计价管理办法》的规定,发包与承包价的计算方法分为工料单价法和综合单价法,程序为:一.工料单价法计价程序工料单价法是以分部分项工程量乘以单价后的合计为直接工程费,直接工程费以人工、材料、机械的消耗量及其相应按规定标准计算 4其中人工费和机械费按规定标准计算 5小计⑴+⑶ 6人工费和机械费小计⑵+⑷ 7间接费⑹×相应费率 8利润⑹×相应利润率 9合计⑸+⑺+⑻ 10含税造价⑼×(1+相应税率) 3、以人工费为计算基础(用于装饰装修工程及其他安装工程取费) 序号费用项目计算方法备注1直接工程费按预算表 2直接工程费中人工费按预算表 3措施费按规定标准计算 4措施费中人工费按规定标准计算 5小计⑴+⑶ 6人工费小计⑵+⑷ 7间接费(共计6页) 1 2 3 4 5 6 根据建设部第107号部令《建筑工程施工发包与承包计价管理办法》的规定,发包与承包价的计算方法分为工料单价法和综合单价法,程序为:一.工料单价法计价程序工料单价法是以分部分项工程量乘以单价后的合计为直接工程费,直接工程费以人工、材料、机械的消耗量及其相应⑹×相应费率 8利润⑹×相应利润率 9合计⑸+⑺+⑻ 10含税造价⑼×(1+相应税率) 二.综合单价法计价程序综合单价法是分部分项工程单价为全费用单价,全费用单价经综合计算后生成,其内容包括直接工程费、间接费、利润和税金(措施费也可按此方法生成全费用价格)。
建筑工程费计算
建筑工程费计算分为以下几个步骤:
1. 确定工程的规模和类型:根据客户需求和设计要求,确定工程的用途和规模,例如住宅、商业建筑、公共设施等。
2. 编制工程量清单:根据设计图纸和规范要求,将工程各部分的材料、设备和人工等需要的数量清单编制出来,包括土方工程、结构工程、装饰工程等。
3. 选择材料和设备:根据工程量清单中列出的材料和设备要求,选择合适的品牌和型号。
在选择时,需要考虑材料和设备的质量、价格以及供应渠道等因素。
4. 查找材料和设备的市场价:通过询价、比价或参考市场行情等方式,收集材料和设备的价格信息。
可以向多家供应商咨询,以便选择最优惠的价格。
5. 计算人工费用:根据不同工种的工作量和市场行情,计算各种工种的人工费用,并根据工程的进度和时长确定施工人工的总费用。
6. 计算材料费用:根据工程量清单和材料价格计算出各种材料的费用总额。
7. 计算设备费用:如果需要租用或购买设备,根据设备的种类和使用时间计算设备的费用。
8. 计算其他费用:包括运输费用、杂费、管理费用等其他与施工相关的费用。
9. 汇总费用并确定整体预算:将各项费用相加,得出整体的建筑工程费用预算。
值得注意的是,在进行费用计算时,需要充分考虑各种因素的变动和风险,同时也需要遵循相关法规和技术标准。
此外,建筑工程费用的计算也需要根据实际情况进行调整和修正,以确保计算结果的准确性和合理性。
工程费用计算程序二.建筑安装工程费用计算程序建筑安装工程类别划分第一节建筑工程一、建筑工程类别划分(一)、特类工程特征民用建筑1、特高级大型公共建筑;2、技术耍求特别复杂的中小型公共建筑;3、30层以上高层建筑;4、设有三层地下室的大型公共建筑。
工业建筑1、跨度30米以上或沿高25米以上单层工业建筑;2、沿高在35米以上多层工业建筑。
构筑物1、高度100米以上烟囱;2、高度50米以上水塔;3、高度25米以上贮仓;4、容积3000吨以上水(油)池。
(二)、一类工程特征民用建筑1、高级大型公共建筑;2、技术要求复杂的中小型公共建筑;3、20层以上高层建筑;4、设有二层地下室的大型公共建筑。
1、跨度24米以上或沿高18米以上单层工业建筑;2、沿高在25米以上多层工业建筑。
3、单炉总蒸发量30吨/小时以上锅炉房。
构筑物1、高度80米以上烟囱;2、高度40米以上水塔;3、高度20米以上贮仓;4、容积吨以上水(油)池。
(三)、二类工程特征民用建筑1、中高级大中型公共建筑;2、技术要求较高的小型公共建筑;3、10层以上高层建筑;4、设有一层地下室的大中型公共建筑。
工业建筑1、跨度21米以上或沿高12米以上单层工业建筑;2、沿高在20米以上多层工业建筑。
3、单炉总蒸发量10吨/小时以上锅炉房。
构筑物1、高度50米以上烟囱;2、高度25米以上水塔;3、高度12.5米以上贮仓;5、变圧器总容量1000KVA以上变压器支出架。
(四)、三类工程特征民用建筑1、中级中小型公共建筑;2、技术耍求较高的小型公共建筑;3、4层以上多(高)层建筑;4、设有半地下室外的中小型公共建筑。
工业建筑1、跨度15米以上或沿高8米以上单层工业建筑;2、沿高在8米以上多层工业建筑;3、单炉总蒸发量10吨/小时以下锅炉房。
构筑物1、高度30米以上烟囱2、高度25米以下水塔;3、高度12. 5米以下贮仓;4、容积500吨以上水(油)池;5、变压器总容量1000KVA以下变压器支出架。
建筑安装工程造价引言建筑安装工程是指建筑物内部结构、设备、设施及管道系统等与建筑物功能和使用密切相关的各种建筑工程。
它的施工周期长,涉及空调、给排水、电气、防火、智能化等众多专业,是建筑成本中不可或缺的一环。
那么,在建筑安装工程中,对于项目的造价是如何计算的呢?安装工程造价的主要内容安装工程造价包括以下方面:•设备和材料费用;•设计费用;•施工费用;•质保费用;•税费及其他费用;安装工程造价的计算方法设备和材料费用设备和材料费用一般由施工单位负责采购。
这项费用包括所有的设备(如空调、电梯、给排水设备等)及材料(如电线、水管等)。
计算时需要将设备和材料的价格加总,并加上采购成本、运输费用和人工安装费用。
如果施工单位与供货商有长期合作关系,则可以获得一定的优惠。
设计费用设计费用一般由设计单位进行计算。
他们会根据客户需求、施工单位要求、区域标准和设计规范来制定设计方案。
设计费用通常是固定的,并且在开始设计前需要支付一定的预付款。
如果需要对设计稿进行修改,则需要额外支付费用。
施工费用施工费用是建筑安装工程的主要成本。
建筑安装工程的施工费用主要涉及人工费用、机械费用、辅助材料费用和食宿费用。
这些费用会根据施工进程和项目进度进行逐步结算,所以需要建立有效的监控和计算体系。
质保和维护费用质保和维护费用包括设备的质保和维护费用。
这些费用是由制造商或供货商提供的服务,在质保期内向客户提供保修服务。
这些费用会直接影响到项目的后期运营成本,因此需要考虑长远的费用规划。
税费及其他费用税费及其他费用根据不同地区和政策有所不同。
在计算造价时需要考虑税费及其他费用,如银行利息、保险费用、证明和审批费用等。
这些费用通常由客户或开发商支付。
安装工程造价的控制方法控制设计成本在设计阶段,需合理控制设计费用。
建筑安装工程设计在满足客户需求的同时,也需要结合项目的预算,制定项目计划、工程方案和选型等,这就需要设计方从价格、质量和时间等方面进行全面考虑并做出合理决策。
