京沪高铁四标CPIII控制测量技术方案
- 格式:doc
- 大小:12.28 MB
- 文档页数:30
京沪高铁四标段CPⅢ控制网测量技术方案
中铁十二局集团京沪高铁四标段项目经理部工程咨询证书甲级
测绘资质证书甲级
2009年11月蚌埠
编写:
审核:
文件编写单位:中铁十二局集团京沪高铁四标段项目经
理部
目录
一、任务依据 (1)
二、任务范围及工作内容 (1)
(一)任务范围 (1)
(二)工作内容 (1)
三、工程概况 (2)
(一)线路概况 (2)
(二)既有精测网概况 (2)
四、技术要求 (3)
(一)执行的标准及规范 (3)
(二)平面坐标系与高程系统 (4)
四、人员及设备 (4)
五、CPⅢ控制网测量实施方案 (5)
(一)CPⅡ平面控制网加密 (6)
(二)CPⅢ控制网布设 (11)
(三)CPⅢ控制网点的埋设 (13)
(四)CPⅢ平面控制网测量 (16)
(五)CPⅢ高程控制网测量 (22)
六、CPⅢ控制网的维护 (26)
七、上交和存档的资料 (27)
附件一、仪器鉴定证书 (29)
附件2、人员资质证书 (32)
京沪高铁四标段
CPⅢ控制网测量技术方案
一、任务依据
根据京沪高铁四标段计划安排,按照《高速铁路工程测量规范》(铁建设[2009]196号)和《关于进一步规范铁路工程测量控制网管理工作的通知》(铁建设[2009]20号)文件,对京沪高铁四标CPⅢ控制网测量技术方案进行编制。
二、任务范围及工作内容
(一)任务范围
京沪高速铁路四标段位于徐州到蚌埠之间。
1、中央子午线:117°30′00″投影面大地高:40米
2、中央子午线:117°00′00″投影面大地高:30米
3、中央子午线:117°30′00″投影面大地高:30米
(二)工作内容
按照《高速铁路工程测量规范》(铁建设[2009]196号)和《关于进一步规范铁路工程测量控制网管理工作的通知》(铁建设[2009]20号)文件的要求,根据分级布网、逐级控制的原则,在已建立的CP0、CPⅠ、CPⅡ平面控制网和二等水准高程控制网的基础上,建立京沪高铁四标CPⅢ控制网。具体内容如下:
(1)CPⅡ控制网加密测量;
(2)CPⅢ控制网布设;
(3)CPⅢ平面控制网测量;
(4)CPⅢ高程控制网测量。
三、工程概况
(一)线路概况
京沪高铁四标段项目经理部承建的京沪高速铁路徐州至蚌埠段,其间有桥梁及路基。
(二)既有精测网概况
1、既有平面控制网
京沪高铁四标既有平面控制网分三级布设,包括基础框架基准网(CP0)、基础平面控制网(CPⅠ)、线路控制网(CPⅡ)。
基础平面控制网CPⅠ每4km布设一对点,按B级GPS网观测精度进行施测。
线路控制网CPⅡ在CPⅠ控制网的基础上每800~1000m布设一个点,按C级GPS网观测精度进行施测。
2、既有高程控制网
京沪高铁四标既有高程控制网含有深埋水准点、线路水准点两种类型的水准点。
线路水准点每2km布设一个,按二等水准测量精度进行施测。
3、既有控制网的评价和利用
京沪高铁四标既有平面和高程控制网是按照《高速铁路工程测量规范》(铁建设[2009]196号)的要求进行施测,其精度等级、分布密度、规格和埋深都能满足无砟轨道高速铁路线下工程施工测量控制的技术要求。

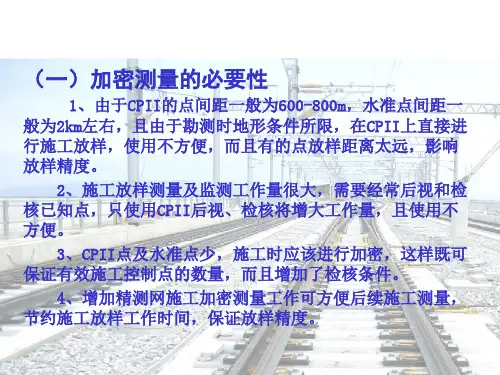

为保证CPⅢ控制网测量的精度,在布设CPⅢ控制网之前应按规范要求已经对既有控制网进行全面复测并通过评审,此外CPⅢ平面网应附合于CPⅠ、CPⅡ控制点上,每600m左右(400~800m)应联测一个CPⅠ或CP Ⅱ控制点。本标段大部分为桥,平均每600m左右在桥上按同精度等级方式加密一个CPII控制点,以满足CPⅢ控制网测量的要求。
四、技术要求
(一)执行的标准及规范
1、《高速铁路工程测量规范》(铁建设[2009]196号);
2、《客运专线铁路无碴轨道铺设条件评估技术指南》(铁建设[2006]158号);
3、《精密工程测量规范》(GB/T15314-94);
4、《国家一、二等水准测量规范》(GB12897-2006);
5、《全球定位系统(GPS)铁路测量规程》(TB10054-97);
6、《时速200公里及以上铁路工程基桩控制网(CPⅢ)测量管理办法》(铁建设…2008‟80号)
7、《关于进一步规范铁路工程测量控制网管理工作的通知》(铁建设[2009]20号)
8、《关于进一步加强客运专线建设质量管理的指导意见》(铁建设[2008]246号)
9、铁道部其他相关规定
10、本技术设计书
(二)平面坐标系与高程系统
1、平面坐标系
平面坐标系采用既有平面控制网的工程独立坐标系,即采用30分的带宽投影,使用WGS84椭球基本参数。具体分带情况如表4-1所示:
表4-1 京沪高铁四标坐标系分带情况表(m)
2、高程系统
高程系统采用既有高程控制网的系统,即采用1985国家高程基准。
四、人员及设备
4.1人员情况
4.2设备情况
4.2.1 CPII加密设备:本次CPII的GPS加密拟采用6台精度5+0.5ppm 的进口天宝R8、5700等仪器施测。
4.2.2 CPIII高程测量设备:本次CPIII高程测量拟采用2台精度0.3mm的莱卡DNA03的电子水准仪施测。
4.2.3 CPIII平面测量设备:本次CPIII平面测量拟采用1台0.5秒级的测距精度1+1ppm的的莱卡TCA2003智能全站仪施测。
4.2.4 所有仪器均应经过国家鉴定部门鉴定并在有效期内。
五、CPⅢ控制网测量实施方案
各标段在进行CPⅢ控制网测量前,应进行详细周到的技术方案设计,而且所设计的技术方案应该在经过CPⅢ控制网评估单位的评审后方可实施。各标段的CPⅢ控制网测量成果需应该经过评估单位的评审合格后方可交付使用。
