浆砌片石护坡(水沟)技术交底一.具体设置形式具体设置形式见图纸。
二.技术要求2.1拱形骨架净距宽×高=3m×3m,拱部骨架截面为L型,宽0.5m,主骨架截面为U型,宽0.6m;主骨架嵌入路堤边坡深0.5m,拱骨架嵌入路堤边坡深0.5m,外露截水槽0.1m,宽0.1m。
脚墙基础,底宽0.7m,高0.8m,地面以上高度0.7m。
护脚采用M7.5浆砌片石砌筑,厚0.4m。
2.2骨架以M7.5浆砌片石砌筑,截水槽部分采用C15混凝土预制块砌筑,尺寸为(长)0.3m×(宽)0.3m×(厚)0.1m。
2.3骨架护坡与护肩作为一体,并采用C15混凝土预制块设截水槽,截水槽与排水槽连接。
沿线路方向每隔15m布置排水槽,排水槽采用C15混凝土预制块拼装砌筑,混凝土预制块截面成L形。
2.4沿线路方向每隔10~15m设一道伸缩缝,缝宽0.02m,缝内全断面填塞沥青麻筋。
2.5为便于养护,在线路结构物两侧设宽0.6m,厚0.4m 的M7.5浆砌片石踏步。
三.施工要求3.1施工前应清刷坡面浮土,填补坑凹并拍实使坡面平整。
3.2为达到整体美观效果,施工时要求沿线路方向拱的位置和高度基本一致,要求从路肩处向下开始布置拱的位置,不足一个完整拱是,坡脚处采用半个拱形或部分拱形补充。
3.3骨架砌筑前应按设计形式尺寸挂线放样,开挖沟槽。
3.4骨架内填土片面与骨架坡面保持一致。
3.5骨架应与截水槽同时施工,施工时要求水泥砂浆饱满,砌筑后边缘应回填好,夯填密实,防止表水侵入冲毁骨架。
四.材料要求4.1石料要求4.1.1片石强度不小于30MPa.4.1.2片石中部厚度不小于15cm,大面长度不得超过45cm。
卵形、薄片状者不得使用。
4.1.3片石表面洁净,无污渍,无裂纹。
4.2砂浆要求4.2.1砂浆强度等级为M7.5。
4.2.2砂浆必须使用机械拌合,不得人工拌合。
搅拌时间必须保证砂浆搅拌均匀。
必须严格按配合比施工,水、水泥、砂必须经过计量,施工队必须配备标定过的台称等计量设备。
一、工程概况1. 工程名称:________________________2. 工程地点:________________________3. 施工单位:________________________4. 施工队伍:________________________5. 施工负责人:________________________二、安全交底内容(一)一般安全规定1. 参加施工的工人必须熟悉本工种的安全操作规程,进场后必须通过“三级”教育方可上岗,在作业中不得违章作业,不得违反劳动纪律。
2. 正确使用个人防护用品,进入施工现场必须戴好安全帽,佩戴防护眼镜,佩戴防尘口罩,穿着防滑鞋,执行安全防护措施。
3. 严禁穿高跟鞋、拖鞋和光脚作业,严禁在施工现场吸烟,不得酒后上岗、作业。
4. 夜间作业必须有足够的照明设施,严禁使用碘钨灯。
5. 机械操作人员必须熟悉设备的使用性能和安全操作规程。
6. 设备技术状态必须良好,安全设施齐全有效,外露传动部分必须有防护装置,不准带病作业。
7. 作业前必须检查设备技术状态和安全设施是否完好,试转正常后方可准作业。
8. 由于路面施工车辆较多,施工人员注意车行安全。
(二)针对性安全交底内容1. 施工现场设置安全警示标志,确保施工区域安全。
2. 在施工过程中,严格按照施工图纸进行施工,确保工程质量。
3. 施工人员应熟悉施工图纸,了解施工工艺,确保施工质量。
4. 在施工过程中,严格按照施工顺序进行,确保施工安全。
5. 人工搬运材料时,应听从指挥信号,确保搬运过程中的安全。
6. 在挖掘、搬运、运输过程中,注意地面、坑洞、坑井等危险区域,防止发生坠落、坍塌等事故。
7. 在进行截水沟施工时,注意观察周围环境,防止因施工导致周边设施损坏。
8. 严禁在施工区域内进行无关活动,防止发生意外伤害。
9. 严格把控施工材料质量,确保施工质量。
10. 施工结束后,清理施工现场,确保施工现场整洁。
技术交底书
本图尺寸均以厘米计
交底人:复核人:审核人:接收人:
技术交底书
交底人:复核人:审核人:接收人:
技术交底书
交底人: 复核人:
审核人: 接收人:
交底编号

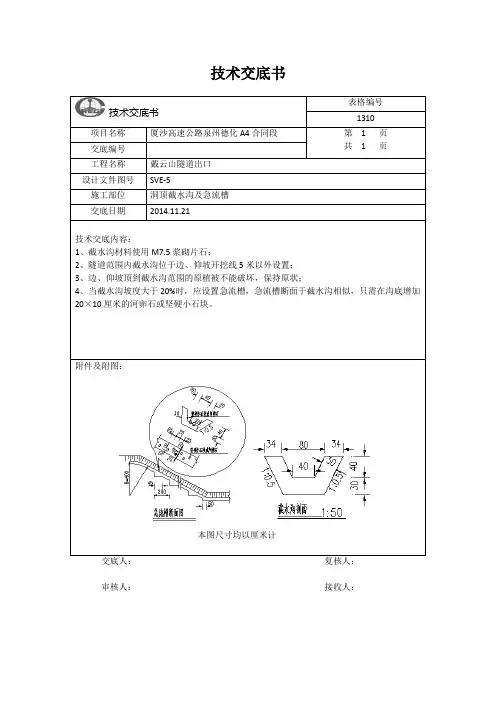

工程名称 戴云山隧道出口 技术交底书
技术交底书
交底人: 复核人:
审核人: 接收人:
交底编号
工程名称 平风寨隧道进口
技术交底书 项目名称 厦沙高速公路泉州德化A4合同段
技术交底书
交底人: 复核人:
审核人: 接收人:
设计文件图号 SVE-5
施工部位 洞顶截水沟及急流槽
技术交底书
技术交底书
交底人: 复核人:
审核人: 接收人:
交底编号
工程名称
平风寨隧道进口 设计文件图号 SVE-5
技术交底书
本图尺寸均以厘米计。
一、交底目的为确保浆砌砖排水沟施工过程中的安全,预防事故发生,现将有关安全技术要求交底如下。
二、施工人员要求1. 参加施工的工人必须熟悉本工种的安全操作规程,进场后必须通过“三级”教育方可上岗。
2. 作业中不得违章作业,不得违反劳动纪律,确保施工安全。
三、安全防护措施1. 个人防护:- 进入施工现场必须戴好安全帽,佩戴必要的安全防护眼镜、手套等个人防护用品。
- 严禁穿高跟鞋、拖鞋和光脚作业,严禁在施工现场吸烟,不得酒后上岗、作业。
- 夜间作业必须有足够的照明设施,严禁使用碘钨灯。
2. 机械设备操作:- 机械操作人员必须熟悉设备的使用性能和安全操作规程。
- 设备技术状态必须良好,安全设施齐全有效,外露传动部分必须有防护装置,不准带病作业。
- 作业前必须检查设备技术状态和安全设施是否完好,试转正常后方可准作业。
3. 施工环境:- 由于路面施工车辆较多,施工人员注意车行安全,遵守交通规则。
- 施工现场应保持整洁,及时清理施工垃圾,防止滑倒、摔伤等事故发生。
四、施工操作要点1. 材料准备:- 砌筑材料应选用符合设计要求的砖块、水泥、砂等,并确保质量合格。
- 砌筑前一天,砖块应充分浇水润湿。
2. 施工工艺:- 基层处理:将基地表面杂物清扫干净,砌体垫层采用8CMC15砼找平。
- 放线:根据设计要求弹线,并根据路面标高,确定砌体顶面标高。
- 砌筑:按墙宽尺寸和砌块规格尺寸,按排版设计进行排列拍块,按设计要求砌筑。
不够整块时可以切成需要尺寸。
竖向灰缝为1cm,水平灰缝0.8cm,灰缝饱满。
砌筑时,满铺满挤,上下丁字错缝,搭接长度不宜小于砌块长度的三分之一,转角处相互咬砌搭接。
- 砌筑完成后内壁做2CM后1:2水泥砂浆抹面及铺底。
3. 质量要求:- 允许偏差(见表1)。
- 砌体灰缝应横平竖直、砂浆饱满。
饱满度不得小于90%,不允许存在透析现象。
五、文明施工要求1. 施工现场运料严禁仍抛,应轻拿轻放。
2. 砌体应经常洒水润湿,做到活完料清。
技术交底登记表记录代号:使用号:二、施工方案1、施工准备1.1原材料准备1) 砂子:砂子采用机制砂,所用细砂必须洁净,不得具有草根、泥块等杂物,砂旳含泥量不应超过3%。
2) 水泥:统一采用塔牌PO32.5硅酸盐水泥。
3) 碎石:碎石旳选择应符合设计(配合比汇报)及规范规定。
1.2施工现场准备施工现场做好临时防排水系统、架设合理旳电力系统、配置完好旳砂浆原材料计量设备等。
2、施工方案及过程2.1现场调查排水沟动工前必须先进行现场查对,不盲目按图施工。
必须对连接旳边沟、急流槽进行复测,查对排水沟长度、平面位置、构造形式与否满足排水需要,如发现问题应及时告知监理工程师及设计代表,以便及时调整后再施工。
2.2施工放样按照设计规定进行测量放样。
拍水沟放样时,先根据图纸计算出拍水沟中心线坐标,坐标数据经复核无误后,用全站仪精确地放样在实地,并钉木桩保护,防止移位破坏,用尺量点间距进行校核。
用水准仪测量原地面标高,计算开挖深度及开挖宽度,用石灰撒出开挖线。
告知测量监理工程师复核无误后方可进行沟槽开挖。
2.3沟槽开挖沟槽开挖以机械开挖为主,辅以人工修整。
开挖时安排测量人员监测开挖深度和宽度,并切实做好如下几点:放好路基排水沟内外轮廓线,并用白灰在地上画出,运用人工配合挖掘机械开挖,自卸汽车运送。
排查施工范围内旳架空线和地下管线、坟墓,联络有关单位进行妥善处理。
沟槽开挖应尽量避开雨天,如适缝雨天,立即停止开挖,并做好排水工作。
开挖至距设计轮廓线5-10cm时,改以人工挖掘。
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不容许欠挖,控制超挖。
沟槽开挖土方运出场外,严禁堆放在水沟外侧。
沟槽开挖后,需进行沟底高程复测,检查断面尺寸,报请监理工程师检查合格后方可进行下道工序。
沟槽开挖施工时及开挖好后均应在沟槽周围设置警示带和警示标志。
施工现场设置明显旳施工和安全标志牌,标明工程名称、桩号、长度、构造形式、重要工程量以及施工管理人员姓名和联络,以便施工作业人员及业主、监理工程师掌握该工程概况。
浆砌排水沟技术交底4篇【第1篇】浆砌排水沟施工技术交底工程项目路基工程施工内容浆砌排水沟接受交底单位路基二工区交底日期交底内容:一、安全交底内容(一)一般安全规定1、参加施工的工人必须熟悉本工种的安全操作规程,进场后必须通过三级教育方可上岗,在作业中不得违章作业,不得违反劳动纪律。
2、正确使用个人防护用品,进入施工现场必须戴好安全帽,执行安全防护措施。
严禁穿高跟鞋、拖鞋和光脚作业,严禁在施工现场吸烟,不得酒后上岗、作业。
4、夜间作业必须有足够的照明设施,严禁用碘钨灯。
5、机械操作人员必须熟悉设备的使用性能和安全操作规程。
6、设备技术状态必须良好,安全设施齐全有效,外露传动部分必须有防护装置,不准带病作业。
7、作业前必须检查设备技术状态和安全设施是否完好,试转正常后方可准作业。
8、由于路面施工车辆较多,施工人员注意车行安全。
(二)针对性安全交底内容1、人工手推车推(抬)运石块时,脚手跳板应铺满:如人工抬,跳板须满足宽度大于60㎝;如用手推车,跳板须满足宽度大于150㎝。
严禁出现探头板,跳板接头处用铅丝绑扎牢固。
2、脚手架或作业平台上堆放的物品不得超过1吨,砌筑材料应随到随砌。
3、搬运砌筑材料是,应听从指挥信号;砌筑材料运到砌筑面时,作业人员应避让,待材料停稳后方可向前砌筑。
4、人工抬运大块石料时,应绑捆牢靠,抬运动作协调一致,缓慢平稳。
所用抬杠、绑绳必须仔细检查,要保证符合使用要求。
5、砌石时,不得在砌完的砌体上加工石料和用重锤锤击石料,搬运石料时不得撞击砌体和石料。
(三)施工现场用电安全1、施工现场的临时用电电力系统严禁利用大地做相线或零线;相线、n线、pe线的使用应符合要求;保护零线必须采用绝缘导线;接零保护系统的设置,应符合规定要求;当施工现场与外电线路共用同一供电系统时,按规定操作。
2、在条件恶劣的施工现场的电器设备必须采用保护接零。
3、施工现场内的机械设备及钢脚手架等金属结构应装置避雷装置,其固定的动力、控制、照明、信号及通信线路等宜采用钢管敷设;现场内所有防雷装置按规定执行。
技术交底记录沈建施技-20-1----------------下面是赠送旳excel操作练习不需要旳下载后可以编辑删除(Excel 部分)1.公式和函数1.(1)打开目前试题目录下文献excel-10.xls;(2)运用函数计算每个人各阶段总成绩,并运用函数计算各阶段旳平均成绩;(3)“平均成绩”行数字格式都为带一位小数(例如0.0)格式;(4)同名存盘。
环节:a)文献→在各阶段总成绩单元格内,点插入,点函数,在对话框中选择求和函数“SUM”,在对话中Number1内点右侧旳按钮,将出现此外一种对话框,在文献中选择需规定和旳单元格,然后点该对话框旳右侧按钮,点确定(完毕一种总成绩求和后,运用填充柄完毕其他旳总成绩求和,或者反复上面旳次序)→在平均成绩单元格内,点插入,点函数,选择算术平均值函数A VERAGE,出现对话框后,采用求和时旳相似措施,完毕操作→选中平均成绩行,点右键点设置单元格,点数字,在分类项下点数值,设小数位为1,b)确定→保留2.(1)打开目前试题目录下文献excel-13.xls;(2)根据工作表中给定数据,按“合计=交通费+住宿费+补助”公式计算“合计”数,并计算交通费、住宿费和补助旳合计数;(3)所有数字以单元格格式中货币类旳“¥”货币符号、小数点后2位数体现(如:¥2,115.00格式);(4)同名存盘。
打开目前试题目录下文献excel-13.xls→在合计下旳一种单元格内输入“=交通费(在该行旳单元格,假如说是E3)+住宿费(同上)+补助(同上)”,回车(其他旳合计可以采用填充柄完毕,或者反复上面旳次序)→运用求和函数,参照1中旳措施完毕交通费、住宿费和补助旳合计→选择文献中旳所有数字单元格,点右键,点设置单元格格式,点数字,点货币,选择货币符号为“¥”,设置小数点后为2位,确定→保留文献→本题完毕3.(1)打开目前试题目录下文献excel-2.xls;(2)根据工作表中数据,计算“总成绩”列旳数据。
排水沟技术交底一、交底依据1、铁路混凝土与砌体工程施工质量验收标准(TB 10424—2003 J283-2004)2、铁路路基工程施工质量验收标准(TB 10414—2003 J285-2004)3、铁路混凝土与砌体工程施工规范(TB 10210—2001 J118-2001)4、遵小路专-06二、交底内容1、施工前准备1)施工前必须由测量人员进行放线。
2) 施工原材料及机具设备必须运至施工现场,方可进行沟槽开挖。
2、技术要求1)排水沟采用M7.5水泥砂浆浆砌片石砌筑。
2)间距10~25m设伸缩缝一道,缝宽0.02m,缝内填塞沥青麻筋,塞深0.2m。
3、施工方法及注意事项1)施工开挖时采用人工配合机械开挖,开挖时要严格控制好宽度及标高,禁止出现超挖,对超挖的部分必须采用浆砌片石砌筑,严禁回填土。
2)排水沟施工时应先施工底部的浆砌,砌筑时要严格挂线进行施工。
砌筑时要避免出现通缝现象,上下两层缝错开不小于8cm。
3)砌筑时墙的厚度及沟底的厚度必须符合设计要求,水沟的净空尺寸必须大于设计尺寸。
4)砌筑的片石要经试验检测合格,砌筑时禁止使用风化的片石,片石的大小要均匀,且尺寸不应小于15cm。
5)砌片用砂,采用干净的中砂,砌筑砂浆标号为M7.5号,砂浆拌和必顺采用机械拌和,砂浆拌和时要严格按照试验室的配合比进行施工,认真做好试验块的制作和养护工作,用于检查砂浆强度的试件应在搅拌机出料口随机抽样制作,同强度、同等级每100m3砌体为一批不足100m3的也按一批计。
拌和场地、砂浆配合比牌、拌和用料的计量设备必须齐全。
6)拌和好的砂浆禁止直接堆在松散的地面上,其下要铺设铁皮等隔离设施,砂浆应随拌随用,当在运输或贮存过程中发生离析、泌水现象时,砌筑前应重新拌和。
拌和完堆放时间太久(水泥砂浆不宜超过8小时)的砂浆应当废弃,禁止用于砌筑施工中。
7)砌筑施工时要严格按挤浆法分层、分段进行施工,分段位置宜在沉降缝或伸缩缝处,两相邻段的砌筑高差不得大于120cm,分层水平缝应大致水平。
交底主要内容(1)截水沟采用挤浆法进行砌筑,应先砌筑沟底,再进行沟壁砌筑,石块在使用前 浇水湿润,石料表面如有泥土、水锈,应清洗修凿干净。
砌筑基础第一层砌块前,如基底 为岩石,应将基底表面清扫、湿润,再坐浆砌筑。
如基底为土质,将基底整平,直接坐浆 砌筑。
严禁抛石灌浆砌筑。
砌体应分段分层砌筑,分段长度一般不超过10m ,分段位置宜 尽量设在沉降缝处,各砌筑段水平缝应大致水平。
(2)砌筑时应在横向、竖向双挂线,各砌层的石块应安放稳固,砌块间应砂浆饱满、 粘结牢固,不得直接贴铺或脱空,底浆应铺满,竖缝砂浆应先在已砌完的石块侧面铺放一 些,然后在后一块石块放好后填满捣实。
砌筑上层砌块时,应避免振动下层砌块,严禁由 基坑上方往砌体上扔石块或砂浆,避免冲击砌体。
砌筑工作中断后,恢复砌筑时,砌体表 面应加以清扫并洒水湿润。
(3)石块应分层砌筑,2〜3层砌块组成一个工作层,每一个工作层的水平缝应大致 水平,各工作层竖缝应相互错开,不得贯通。
转角石应选择较为方正和尺寸较大的石块, 并长短相间地与里层砌块咬接,浆砌片石砌缝宽度为2-3cm 。
较大的石块应放置在下层且 大面朝下,石块尖锐突出部分应敲掉。
接 收 人 员 签 名项目名称施工项目 适用范围交底单位路基施工 编号 交底人 被交底单位路基施工队交底主要内容设置安全警戒线或醒目的安全警示牌。
2、施工机械要专人负责、专人操作,严格按操作规程进行作业。
施工用电要有专人 负责,严格按照用电规程办理。
3、现场施工人员工作时间必须佩戴安全帽。
4、施工过程中产生的垃圾、废料定点按要求处理,不得随处乱倒。
5、施工过程中产生的废水要进行净化合格后按规定排放。
6、正确使用安全防护用品和安全防护措施。
进入施工现场人员,必须戴安全帽,不 得穿高跟鞋、拖鞋、硬底宜滑鞋。
接 收 人 员 签 名项目名称施工项目 适用范围交底单位路基施工 编号 交底人 被交底单位路基施工队。
技术交底记录表记录代号:使用号:3) 碎石:碎石的选择应符合设计(配合比报告)及规范要求。
1.2施工现场准备施工现场做好临时防排水系统、架设合理的电力系统、配备完好的砂浆原材料计量设备等。
2、施工方案及过程2.1现场调查核对排水沟长度、平面位置、结构形式是否满足排水需要,如发现问题应及时通知监理工程师及设计代表,以便及时调整后再施工。
2.2施工放样按照设计要求进行测量放样。
拍水沟放样时,先根据图纸计算出拍水沟中心线坐标,坐标数据经复核无误后,用全站仪准确地放样在实地,并钉木桩保护,防止移位破坏,用尺量点间距进行校核。
用水准仪测量原地面标高,计算开挖深度及开挖宽度,用石灰撒出开挖线。
通知测量监理工程师复核无误后方可进行沟槽开挖。
2.3沟槽开挖沟槽开挖以机械开挖为主,辅以人工修整。
开挖时安排测量人员监测开挖深度和宽度,并切实做好以下几点:放好路基排水沟内外轮廓线,并用白灰在地上画出,利用人工配合挖掘机械开挖,自卸汽车运输。
排查施工范围内的架空线和地下管线、坟墓,联系相关单位进行妥善处理。
沟槽开挖应尽量避开雨天,如适缝雨天,立即停止开挖,并做好排水工作。
开挖至距设计轮廓线5-10cm时,改以人工挖掘。
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许欠挖,控制超挖。
沟槽开挖土方运出场外,禁止堆放在水沟外侧。
沟槽开挖后,需进行沟底高程复测,检查断面尺寸,报请监理工程师检验合格后方可进行下道工序。
沟槽开挖施工时及开挖好后均应在沟槽周边设置警示带和警示标志。
施工现场设立明显的施工和安全标志牌,标明工程名称、桩号、长度、结构形式、主要工程量以及施工管理人员姓名和联系电话,以便施工作业人员及业主、监理工程师掌握该工程概况。
2.4片石砌筑沟槽开挖好后,人工修整至设计断面要求,用夯板夯实沟底,沟槽自检合格后,挂牌(自检合格)报检,经监理工程师检验合格并签认后方可进行片石砌筑施工。
砌筑截水沟所用的片石采用坚石或次坚石,强度不低于30Mpa,石质坚硬、结构紧密、色泽均匀、无风化、无裂纹,厚度不得小于设计要求,长度不小于设计要求(如有锋棱锐角,予以敲除)用于镶面的片石应表面平整、表面凹陷深度不大于2cm,尺寸较大。
一、交底对象参加浆砌水沟作业的所有施工人员、管理人员、监理人员。
二、交底目的为确保浆砌水沟作业过程中的安全,提高施工人员的安全意识和操作技能,特进行本次安全技术交底。
三、交底内容(一)一般安全规定1. 施工人员必须经过专业培训,熟悉本工种的安全操作规程,方可上岗作业。
2. 施工现场必须配备齐全的安全防护设施,如安全帽、安全带、防护眼镜等,并正确佩戴。
3. 施工人员进入施工现场必须穿着合适的劳保鞋,不得穿高跟鞋、拖鞋或赤脚作业。
4. 施工现场严禁酒后作业、吸烟、使用明火等违反安全规定的行为。
5. 施工现场应保持整洁,不得随意堆放杂物,确保通道畅通。
6. 施工现场应设立警示标志,提醒施工人员注意安全。
(二)针对性安全交底内容1. 浆砌水沟作业前的准备工作(1)检查施工场地,确保场地平整、坚实,无障碍物。
(2)检查施工材料,确保材料符合质量要求。
(3)检查施工设备,确保设备完好、安全。
2. 浆砌水沟作业中的安全注意事项(1)施工人员应按照施工方案进行操作,不得擅自改变施工方法。
(2)施工过程中,应随时观察周边环境,防止发生意外。
(3)施工人员应遵守操作规程,不得违章作业。
(4)施工过程中,应保持施工现场整洁,防止材料、工具等杂物掉落。
(5)施工过程中,应随时注意自身安全,避免发生高处坠落、物体打击等事故。
3. 浆砌水沟作业中的安全防护措施(1)施工人员必须佩戴安全帽、安全带等防护用品。
(2)施工过程中,应设立安全警戒线,防止无关人员进入施工区域。
(3)施工过程中,应设置临时防护设施,如防护栏、警示标志等。
(4)施工过程中,应设置专人负责现场安全监督,确保安全措施落实到位。
4. 浆砌水沟作业中的应急处置措施(1)发生事故时,施工人员应立即停止作业,保护现场。
(2)立即上报事故情况,启动应急预案。
(3)按照应急预案要求,进行现场救援和事故处理。
四、交底要求1. 施工人员应认真听取安全技术交底,确保理解并掌握交底内容。
施工技术交底记录表
承包单位:中铁上海工程局有限公司合同段:总承包部第六分部监理单位:广西八桂工程监理咨询有限公司编号:
施工技术交底记录表
承包单位:中铁上海工程局有限公司合同段:总承包部第六分部监理单位:广西八桂工程监理咨询有限公司编号:
施工技术交底记录表
承包单位:中铁上海工程局有限公司合同段:总承包部第六分部监理单位:广西八桂工程监理咨询有限公司编号:
记录表01
施工技术交底记录表
承包单位:中铁上海工程局有限公司合同段:总承包部第六分部监理单位:广西八桂工程监理咨询有限公司编号:
记录表01
施工技术交底记录表
承包单位:中铁上海工程局有限公司合同段:总承包部第六分部监理单位:广西八桂工程监理咨询有限公司编号:
施工安全技术交底记录表
承包单位:中铁上海工程局有限公司合同段:总承包部第六分部监理单位:广西八桂工程监理咨询有限公司编号:
施工安全技术交底记录表
承包单位:中铁上海工程局有限公司合同段:总承包部第六分部监理单位:广西八桂工程监理咨询有限公司编号:
基本工艺流程:
1、施工准备
设安全防护区:施工现场附近,禁止行人、车辆通过,界定安全防护区,在施工场地两头设施工标志。
根据施工安全操作规范要求,选择安全防护措施,搭设钢管脚手架,下铺毛竹脚手片,上挂防护网,或从山顶下悬绳索,系安全带施工。
脚手架搭设按脚手架搭设施工规范进行施工,现场施工人员配戴安全帽及必要的劳保用具。
2、作业面清理
清除作业面杂物及松动岩块,对坡面转角处及坡顶的棱角进行修整,使之呈弧形,尽可能将作业面平整,以利于客土喷播施工,同时增加作业面绿化效果。
保证施工前作业面的凹凸度平均为±10cm,最大不超过±15cm;对低洼处适当覆土夯实回填或以植生袋装土回填,以填至使反坡段消失为准,有条件的可在作业面上每隔一定高度开一横向槽,以增加作业面的粗糙度,使客土对作业面的附着力加大。
若岩石边坡本身不稳定,应该采用预应力锚杆锚索进行加固处理。
3、截、排水沟施工
作业面排水系统得设置是否恰当和合理直接关系到作业面植被的生长环境,对于长、大边坡,坡顶、坡脚以及平台均需要设置排水沟。
并根据作业面水流量的大小考虑是否设置坡面排水沟。
4、铺网、钉网
采用高镀锌棱形铁丝网或高强塑料加强土工网,网孔规格为5cm×5cm。
岩石处用风钻或电钻按1×1m间距梅花形布置锚杆和锚钉。
锚杆长90-100cm。
锚钉长约15-40cm。
挂网施工时采用自上而下放卷,相邻两卷铁丝网(土工网)分别用绑扎铁丝连接固定,两网交接处至少要求有10cm的重叠,锚钉每平方米不少于5只。
网与作业面保持一定间隙,并均匀一致,。
较陡岩面处,可用草绳按一定间隔缠绕在网上,以增加附着力,使客土厚度得到保证。
挂网可以使客土基质在岩石表面形成一个持久的整体板块。
5、客土喷播
客土喷播前浇水湿润坡面,将泥炭、腐殖土、草纤维、缓释营养肥料等混合材料经过专用机械的搅拌后喷播在铁丝网上,厚度为2—8cm。
由于基质水分丧失会造成基质厚度不够,一般要求喷射厚度为设计厚度的125%。
6、喷播植物种子
根据施工作业面土壤或岩面性质、当地气候条件、施工季节,并结合各种植物生长特性选择植物的种子,并增加当地类似地貌作业面上的乡土树种种子,使次生植被在今后的数年内逐渐与自然生态植被融合,不显人工雕琢的痕迹。
乔、灌木种子用80℃热水(含浸种剂)浸种1天,草本植物种子在喷播前浸种1-2小时使种子吸水湿润即可。
将处理好的种子与纤维、粘合剂、保水剂、复合肥、缓释肥、微生物菌肥等经过喷播机搅拌混匀成喷播泥浆,在喷播泵的作用下,均匀喷洒在工作作业面上。
7、覆盖
为保证多雨季节,植物种子生根前免受雨水冲刷;寒冷季节,植物种子和幼苗免受冻伤害;以及正常施工季节的保温保湿。
要求采用无纺布(或稻草帘)覆盖、并力求仔细,这样可防早期无纺布被风吹跑,其目的一是预防成型后的作业面被雨冲刷;二是可保温保湿,促进植物的生长。
8、养护管理
植物种子从出芽至幼苗期间,必须浇水养护,保持土壤湿润。
从开始坚持每天早晨浇一次水(炎热夏季早晚各浇水一次),浇水时应将水滴雾化(有条件的地方可以安装雾化喷头),随后随植物的生长可逐渐减少浇水次数,并根据降水情况调整。
在草坪草逐渐生长过程中,对其适时施肥和防治病虫害,施肥坚持“多次少量”的原则。
喷播完成后一个月,应全面检查植草生长情况,对生长明显不均匀的位置予以补播。
