通信管道施工技术要求
- 格式:doc
- 大小:144.00 KB
- 文档页数:17
通信管道工程施工一、通信管道工程施工的定义通信管道工程施工是指在国家通信部门的统一规划下,根据通信设施建设项目的具体要求和规范,对通信管道系统进行施工和安装的过程。
通信管道工程施工包括勘察设计、土建施工、管道铺设、设备安装、系统调试等多个环节,是一个综合性工程,需要各个环节的协同配合,以确保通信系统的正常运行。
通信管道工程施工通常由通信设施建设单位负责组织实施,并由相关的设计、施工单位参与。
二、通信管道工程施工的流程通信管道工程施工的流程主要包括前期筹备、勘察设计、采购预算、施工实施和竣工验收等阶段。
具体流程如下:1、前期筹备:通信管道工程施工前,需要进行项目立项、编制施工方案和施工图纸等前期准备工作。
项目立项包括确定通信管道系统的需求和功能,编制项目建议书,争取相关的工程批复。
施工方案包括通信管道系统的总体设计方案,包括管道布局、管径选取、设备选型等内容。
施工图纸包括通信管道系统的详细设计图纸,包括管道工程、土建工程和设备布置等内容。
2、勘察设计:通信管道工程施工前,需要进行现场勘察和设计工作。
现场勘察包括对工程地点的环境、地质、气候等情况进行勘察,确定工程的具体条件。
设计工作包括根据勘察结果编制管道系统的详细设计方案和施工图纸,包括管道的布局、尺寸、设备选型等内容。
3、采购预算:通信管道工程施工需要编制工程的采购预算,包括工程材料、设备、人工和其他费用的估算,以为工程的顺利施工提供保障。
4、施工实施:通信管道工程施工的实施阶段包括土建施工、管道铺设、设备安装和系统调试等环节。
土建施工包括对管道的基础和支撑结构进行施工,保证管道系统的稳定性。
管道铺设包括将通信管道系统的管道、电缆等敷设在地下或地面上,保证通信信号的传输。
设备安装包括对通信管道系统的设备进行安装和调试,确保系统的正常运行。
5、竣工验收:通信管道工程施工结束后,需要进行工程的竣工验收。
竣工验收包括对通信管道系统的质量、功能和安全性进行检查和确认,确定工程是否达到相关的标准和规范。

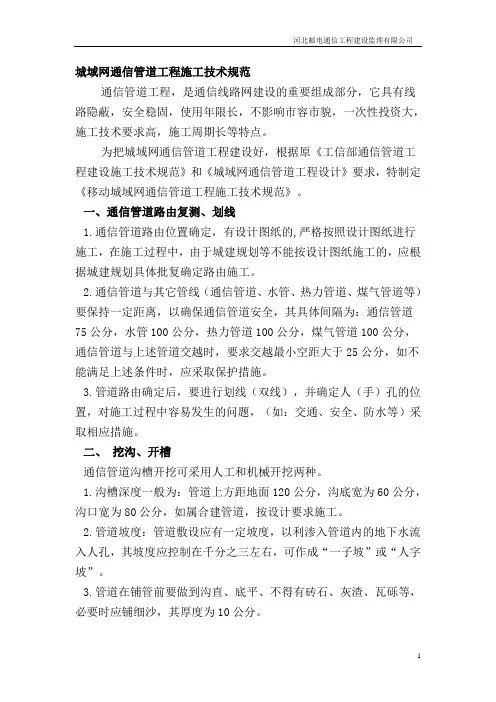

城域网通信管道工程施工技术规范通信管道工程,是通信线路网建设的重要组成部分,它具有线路隐蔽,安全稳固,使用年限长,不影响市容市貌,一次性投资大,施工技术要求高,施工周期长等特点。
为把城域网通信管道工程建设好,根据原《工信部通信管道工程建设施工技术规范》和《城域网通信管道工程设计》要求,特制定《移动城域网通信管道工程施工技术规范》。
一、通信管道路由复测、划线1.通信管道路由位置确定,有设计图纸的,严格按照设计图纸进行施工,在施工过程中,由于城建规划等不能按设计图纸施工的,应根据城建规划具体批复确定路由施工。
2.通信管道与其它管线(通信管道、水管、热力管道、煤气管道等)要保持一定距离,以确保通信管道安全,其具体间隔为:通信管道75公分,水管100公分,热力管道100公分,煤气管道100公分,通信管道与上述管道交越时,要求交越最小空距大于25公分,如不能满足上述条件时,应采取保护措施。
3.管道路由确定后,要进行划线(双线),并确定人(手)孔的位置,对施工过程中容易发生的问题,(如:交通、安全、防水等)采取相应措施。
二、挖沟、开槽通信管道沟槽开挖可采用人工和机械开挖两种。
1.沟槽深度一般为:管道上方距地面120公分,沟底宽为60公分,沟口宽为80公分,如属合建管道,按设计要求施工。
2.管道坡度:管道敷设应有一定坡度,以利渗入管道内的地下水流入人孔,其坡度应控制在千分之三左右,可作成“一子坡”或“人字坡”。
3.管道在铺管前要做到沟直、底平、不得有砖石、灰渣、瓦砾等,必要时应铺细沙,其厚度为10公分。
4.如遇特殊地段不能开槽挖沟,可按设计要求和具体情况,经建设单位同意,采取顶管方式,顶管深度应符合规范要求。
除有特殊说明外,所有管道均采用素土夯实。
5.在纵剖面上管道,如果由于躲避障碍物不能直接建筑时,可使管道折向两段向下平滑地弯曲,以利渗水流向人孔。
而不得向上弯曲(“U”弯)。
铺设有承口的塑料管或钢管管道时承口一律朝向下坡。
通信管道工程施工及验收规范是为了保证通信管道工程建设质量、安全、进度和投资控制等目标而制定的技术规范。
本规范适用于新建、扩建、改建通信管道工程的施工和验收。
一、施工前的准备工作1. 设计文件和技术规范:施工单位应熟悉设计文件和技术规范,确保施工过程中的各项指标符合设计要求。
2. 施工组织设计:施工单位应编制施工组织设计,明确施工方法、工艺流程、施工进度计划、质量保证措施、安全防护措施等。
3. 施工人员培训:施工单位应对施工人员进行技术培训和安全教育,确保施工人员具备相应的技能和安全意识。
4. 施工设备和材料准备:施工单位应准备施工所需的设备、工具和材料,并确保其质量符合要求。
二、施工过程中的质量控制1. 材料检验:施工单位应按照设计文件和技术规范的要求,对进场的材料进行检验,发现问题应及时处理。
2. 施工工艺:施工单位应按照设计文件和技术规范的要求,采用正确的施工工艺,确保施工质量。
3. 施工记录:施工单位应做好施工过程中的记录,包括施工日志、隐蔽工程验收记录、质量检查记录等。
4. 施工验收:施工单位应按照设计文件和技术规范的要求,对施工过程进行自检、互检和专职检验,确保施工质量符合要求。
三、竣工验收1. 竣工文件:施工单位应编制竣工文件,包括竣工图纸、施工总结、质量保证资料等。
2. 竣工验收:施工单位应按照设计文件和技术规范的要求,组织竣工验收,对工程质量、安全、进度和投资控制等进行评估。
3. 竣工验收合格标准:竣工验收应符合设计文件和技术规范的要求,各项指标达到优良等级。
四、施工安全防护1. 施工安全:施工单位应制定施工安全防护措施,确保施工过程中人员安全和设备完好。
2. 防火安全:施工单位应制定防火安全措施,确保施工过程中的火灾隐患得到有效控制。
3. 环境保护:施工单位应采取措施,减少施工过程中的环境污染。
五、施工过程中的协调与沟通1. 施工单位与建设单位、设计单位、监理单位之间的协调与沟通,确保施工过程中的问题得到及时解决。
通信管道工程施工及验收技术规范一、前言随着信息化时代的到来,通信管道工程的建设和施工变得越来越重要。
通信管道工程不仅关乎通信设备的运行效率,还直接关系到通信网络的稳定性和安全性。
因此,通信管道工程施工及验收技术规范显得尤为重要。
本文将对通信管道工程的施工及验收技术规范进行详细阐述,以期为相关从业人员提供参考。
二、通信管道工程施工技术规范1. 施工前准备在进行通信管道工程施工前,必须进行充分的施工前准备工作。
首先,要对施工现场进行仔细的勘察和测量,确保施工的准确性和安全性。
其次,要制定详细的施工方案和施工进度计划,确保施工工作有条不紊地进行。
同时,要做好施工人员的技术培训和安全教育工作,提高施工人员的安全意识和技术水平。
2. 施工材料选择在进行通信管道工程施工时,必须选择优质的施工材料,以确保通信管道的质量和耐久性。
在选择管道材料时,要考虑其耐腐蚀性能、耐压性能和耐磨性能等方面的指标。
同时,要对施工材料进行严格的质量检验和验收,确保施工材料的质量达标。
3. 施工工艺控制在进行通信管道工程施工时,必须严格控制施工工艺,确保施工质量和施工安全。
首先,要严格按照施工图纸和施工方案进行施工,确保施工的准确性和规范性。
其次,要严格控制施工过程中的各项参数,确保施工的稳定性和安全性。
同时,要加强对施工现场的管理和监督,确保施工的有序进行。
4. 施工质量验收在通信管道工程施工完成后,必须进行严格的施工质量验收工作,确保施工质量达标。
首先,要对通信管道的尺寸、平整度和垂直度等进行详细的检查和测量,确保通信管道的准确性和规范性。
其次,要对通信管道的密封性和耐压性进行严格的检测和测试,确保通信管道的安全性和可靠性。
同时,要对施工材料和施工工艺进行全面的检查和评估,确保施工质量符合相关标准和规范。
三、通信管道工程验收技术规范1. 验收标准制定在进行通信管道工程验收时,必须制定详细的验收标准,以确保验收工作的科学性和规范性。

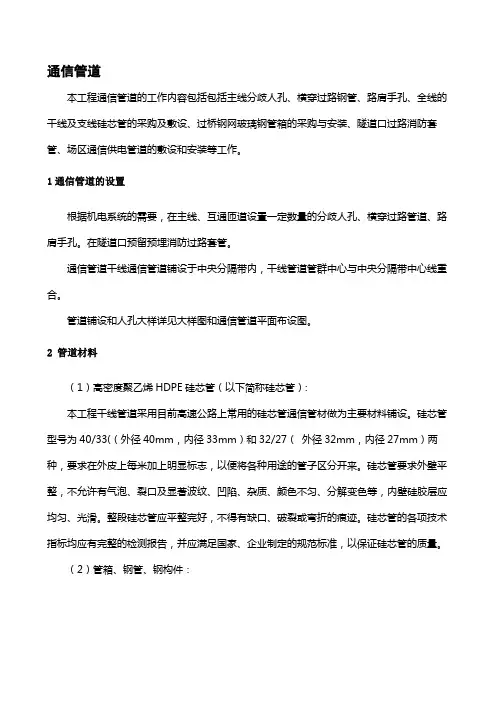

通信管道本工程通信管道的工作内容包括包括主线分歧人孔、横穿过路钢管、路肩手孔、全线的干线及支线硅芯管的采购及敷设、过桥钢网玻璃钢管箱的采购与安装、隧道口过路消防套管、场区通信供电管道的敷设和安装等工作。
1通信管道的设置根据机电系统的需要,在主线、互通匝道设臵一定数量的分歧人孔、横穿过路管道、路肩手孔。
在隧道口预留预埋消防过路套管。
通信管道干线通信管道铺设于中央分隔带内,干线管道管群中心与中央分隔带中心线重合。
管道铺设和人孔大样详见大样图和通信管道平面布设图。
2 管道材料(1)高密度聚乙烯HDPE硅芯管(以下简称硅芯管):本工程干线管道采用目前高速公路上常用的硅芯管通信管材做为主要材料铺设。
硅芯管型号为40/33((外径40mm,内径33mm)和32/27(外径32mm,内径27mm)两种,要求在外皮上每米加上明显标志,以便将各种用途的管子区分开来。
硅芯管要求外壁平整,不允许有气泡、裂口及显著波纹、凹陷、杂质、颜色不匀、分解变色等,内壁硅胶层应均匀、光滑。
整段硅芯管应平整完好,不得有缺口、破裂或弯折的痕迹。
硅芯管的各项技术指标均应有完整的检测报告,并应满足国家、企业制定的规范标准,以保证硅芯管的质量。
(2)管箱、钢管、钢构件:①通信管道过大、中、小桥、桥式通道,采用钢网复合型玻璃钢制管箱保护用型钢托架支撑通过,中央分隔带过桥,型钢托架预埋在桥梁的中央分隔带护栏基础下,通信管道通过的匝道桥,型钢托架用膨胀螺栓安装在桥梁护栏外侧。
②通信管道过顶部填土厚度小于普通路段管道埋深的暗涵(通道)时,硅芯管群用方钢管槽保护。
③在中央分隔带内,管道过人行天桥、分离式立交中墩时,利用硅芯管的柔性从中墩一侧绕过;④通信管道过中央分隔带开口时,12根32/27硅芯管穿在4根Φ114钢管保护通过,2根40/33穿过1根Φ114钢管保护通过。
⑤在中央分隔带内,管道过监控外场设备基础和安全设施基础时,从基础预留洞中通过;⑥管道过互通立交、服务区时,选合适位臵采用4根Φ114钢管向路侧铺设通信分歧;⑦路侧监控外场设备分歧根据需要采用1孔或多孔Φ89的钢管向路侧分歧铺设,管孔数详见《管道平面布设图》。
(完整版)通信管道施工安全技术交底1. 前言为了保障通信管道施工的安全性,确保施工人员的人身安全和设备的正常运行,本文档对通信管道施工的安全技术要求做出交底和说明。
2. 施工人员的基本要求2.1 所有施工人员必须具备相关的专业知识和技能,包括但不限于通信管道施工的操作方法、安全注意事项等。
2.2 施工人员必须遵守国家相关法律法规和施工现场的各项规定,严守职业道德和纪律,保证施工过程中的安全和质量。
2.3 施工人员必须穿戴符合安全要求的个人防护装备,包括头盔、安全鞋、防护眼镜等。
同时,需要经过相关安全培训和考试合格后方可上岗。
3. 施工现场的安全要求3.1 施工现场必须设立明显的警示标识,包括安全提示牌、防护区域标识等,以提醒施工人员注意安全。
3.2 施工现场必须保持整洁,设备和材料应符合相关国家标准,并进行定期的维护和检查,确保无危险隐患。
3.3 施工现场必须配备完善的安全设施,包括灭火器、应急通道、急救箱等,以便在突发情况下能够及时处置和救援。
4. 施工过程中的安全措施4.1 在进行通信管道施工前,必须进行仔细的施工计划和风险评估,确保施工过程中的安全可控。
4.2 施工过程中,需要设立专门的监测人员,负责监督施工现场的安全情况,及时发现和处理问题。
4.3 施工过程中,必须采取适当的防护措施,包括但不限于封闭作业区域、施工条锥、安全绳索等。
5. 施工结束后的安全验收5.1 施工结束后,必须进行安全验收,确保通信管道施工符合相关安全技术要求和标准。
5.2 安全验收过程中,必须对施工过程中的安全记录和相关证明进行审查,确保施工的合规性和安全性。
6. 安全培训和交底6.1 在施工前,必须对施工人员进行相关的安全培训,使其充分了解通信管道施工的安全技术要求和操作方法。
6.2 安全培训应包括但不限于施工现场的安全规定、防范施工事故的措施、应急救援等内容。
7. 法律责任和违规处理7.1 施工人员必须遵守相关法律法规和施工现场的规定,违反者将受到相应的法律责任和纪律处分。
通信工程施工技术要求标题:通信工程施工技术要求引言概述:通信工程是现代社会的重要基础设施之一,其施工技术要求严格,涉及多方面知识和技能。
本文将从施工前的准备工作、施工过程中的注意事项、施工现场管理、质量控制以及安全防护等方面进行详细阐述,以期为通信工程施工提供参考。
一、施工前的准备工作1.1 确定施工方案:根据设计图纸和工程要求,制定施工方案,明确施工流程和施工进度计划。
1.2 确定施工人员:合理分配施工人员,确保每个岗位都有专业技术人员负责。
1.3 准备施工材料和设备:提前准备好所需的施工材料和设备,确保施工过程顺利进行。
二、施工过程中的注意事项2.1 遵守规范标准:严格按照相关规范标准进行施工,确保工程质量符合要求。
2.2 注意施工环境:保持施工现场整洁,避免杂物堆积和危险因素存在。
2.3 定期检查施工质量:定期对施工质量进行检查,及时发现并解决问题,确保工程质量。
三、施工现场管理3.1 制定施工安全管理制度:建立健全的施工安全管理制度,加强对施工人员的安全教育和培训。
3.2 定期开展安全检查:定期组织安全检查,发现安全隐患及时整改,确保施工现场安全。
3.3 做好施工日志记录:及时记录施工过程中的关键信息和问题,为后续工作提供参考。
四、质量控制4.1 严格执行质量验收标准:按照相关质量验收标准进行验收,确保工程质量达标。
4.2 强化质量管理:加强对施工过程中每个环节的监督和管理,及时纠正问题,提高工程质量。
4.3 定期组织质量检查:定期组织质量检查,发现问题及时整改,确保工程质量稳定。
五、安全防护5.1 配备必要的安全防护设备:确保施工人员配备必要的安全防护设备,如安全帽、安全鞋等。
5.2 定期进行安全培训:定期组织安全培训,提高施工人员的安全意识和应急处理能力。
5.3 做好安全风险评估:在施工前做好安全风险评估,采取有效措施减少安全事故发生的可能性。
结论:通信工程施工技术要求严格,需要施工人员具备专业知识和技能,同时要做好施工前的准备工作、施工过程中的注意事项、施工现场管理、质量控制以及安全防护等方面的工作。
通信管道工程施工及验收技术规范1. 引言通信管道工程施工及验收是通信行业中的重要环节,对于保障通信设备的正常运行和通信网络的稳定性具有重要意义。
本文档旨在制定通信管道工程施工及验收的技术规范,以确保工程的质量和可靠性。
2. 施工前准备在进行通信管道工程施工之前,需要进行充分的准备工作,包括但不限于以下几个方面:2.1 工程设计施工前,必须对通信管道工程进行合理的设计,包括管道线路布置、材料选型、管道接口设计等。
设计应符合相关工程规范和标准,并经过专业工程师的审核和批准。
2.2 材料采购根据工程设计要求,采购符合标准的通信管道材料,包括管道、接头、支架等。
材料必须符合国家相关标准,并经过严格的检查和验收。
2.3 人员培训施工前,对参与工程的工人进行相关培训,确保他们具备相应的技能和知识。
培训内容包括但不限于施工工艺、安全操作规程和工程质量要求等。
3. 施工工艺通信管道工程施工的工艺应符合相关规范和标准,以下是施工过程中的一些关键环节:3.1 施工现场准备在施工现场,必须进行场地清理和平整,确保施工的安全和顺利进行。
同时,设置施工警示标识和安全警戒线,保障工人的安全。
3.2 管道安装管道安装应按照设计要求进行,包括管道的布置、焊接、固定等。
焊接应符合相关标准,焊缝应检测合格,并进行防腐处理。
3.3 接头连接管道接头的连接应采用可靠的连接方式,如螺纹连接、法兰连接等。
连接前,必须对接头进行检查,确保接头的质量和可靠性。
3.4 管道支架安装管道支架的安装应按照设计要求进行,确保管道的平整和稳固。
支架必须能够承受管道及其周围设备的重量,并具备良好的抗震性能。
3.5 管道保温根据需要,对管道进行保温处理,保障管道的绝热性能。
保温材料和施工方法应符合相关标准,确保保温效果和工程质量。
3.6 管道通气管道安装完成后,必须进行通气处理,以确保管道内无积气存在。
通气时应注意安全,避免造成人员伤害和环境污染。
4. 工程验收通信管道工程施工完成后,必须进行严格的工程验收,以确保工程符合设计要求和相关技术标准。
通信管道工程施工及验收技术规范1. 引言为了确保通信管道工程的施工质量和安全性,本文档旨在规范通信管道工程的施工过程和验收标准。
本文档适用于通信管道工程的设计、施工和验收阶段,以保证通信管道工程的顺利进行和有效运行。
2. 施工前准备在通信管道工程施工前,需要进行以下准备工作:•编制详细的施工计划,包括施工时间表、施工人员安排等内容。
•确定施工所需的材料和设备,并进行采购和储备。
•进行现场勘测和土地清理工作,确保施工现场的安全和整洁。
•制定施工安全措施,包括安全防护设施的设置和施工人员的培训等。
3. 施工过程通信管道工程的施工过程应按照以下步骤进行:3.1 埋设管道•确定管道的路线和埋设深度,并进行标记。
•清理施工通道,确保通道畅通无阻。
•进行管道的开挖和铺设,保证管道的平整和稳固。
•进行管道的连接,采用合适的接口和接头进行连接。
3.2 安装设备•按照设计要求,安装通信设备和相关设备。
•进行设备的连接和调试,确保设备的正常运行。
•设置设备的安全措施,包括消防设备和防雷设备等。
3.3 测试与调试•进行通信管道的测试,包括信号传输测试和通信质量测试等。
•进行设备的调试和优化,确保设备的稳定和可用性。
•检测和修复可能存在的问题,确保通信管道的良好状态。
4. 竣工验收通信管道工程的竣工验收应按照以下步骤进行:4.1 文件准备•编制竣工验收报告,包括施工过程、施工情况和相关数据的总结和整理。
•准备通信管道工程的设计图纸、设备清单和相关文件资料。
4.2 试运行和测试•进行通信管道的试运行,包括测试通信设备的通信效果和稳定性等。
•进行通信管道的负载测试,确保通信管道的稳定性和可扩展性。
4.3 验收标准通信管道工程的验收应遵循以下标准:•通信设备和相关设备的功能正常,能够满足设计要求。
•通信管道的建设符合相关法规和技术标准。
•通信管道的施工质量符合设计要求,没有明显的质量问题。
•相关文件和资料齐全,包括设计图纸、施工记录和验收报告等。
通信管道工程施工技术标准根据原邮电部相关管道施工技术规范,结合电信部门管道建设的实际施工经验,为规范通信管道建设的市场秩序,确保工程施工质量,提高工程投资效益,现特制订移动通信管道工程施工技术规范:一、管道施工基本要求1、工程材料满足相关专业技术质量标准,要求使用上等标准材料。
2、施工技巧和工艺等要娴熟。

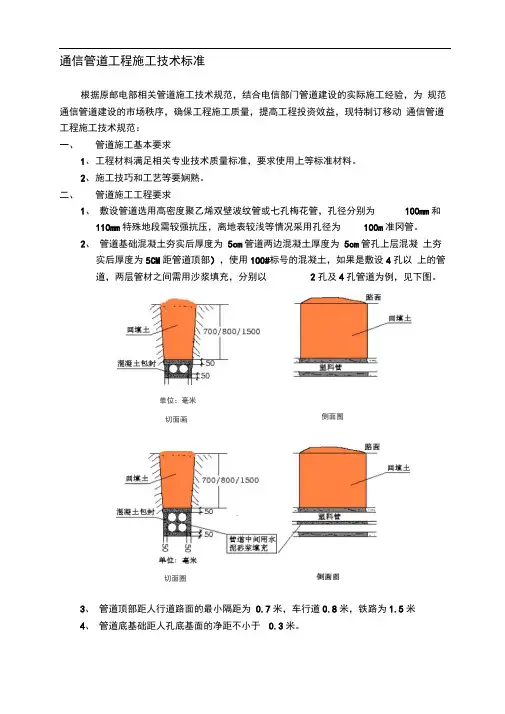

二、管道施工工程要求1、敷设管道选用高密度聚乙烯双壁波纹管或七孔梅花管,孔径分别为100mm和110mm特殊地段需较强抗压,离地表较浅等情况采用孔径为100m准冈管。
2、管道基础混凝土夯实后厚度为5cm管道两边混凝土厚度为5cm管孔上层混凝土夯实后厚度为5CM距管道顶部),使用100#标号的混凝土,如果是敷设4孔以上的管道,两层管材之间需用沙浆填充,分别以2孔及4孔管道为例,见下图。
3、管道顶部距人行道路面的最小隔距为0.7米,车行道0.8米,铁路为1.5米4、管道底基础距人孔底基面的净距不小于0.3米。
单位:毫米切面画切面圈侧面圈5、管道与其它地下管线互相交越时(移动管道从其它管道下穿过),必须采取其它保护措施,如混凝土包封等。
6、管道与人孔接口需抹平,形成喇叭口。
现行人孔的标准1、每隔80米至100米内设置人孔,管道转弯处设置人孔,特殊情况另行处理。
2、人孔的型号及规格尺寸(以内空尺寸为准)a、手孔长0.7米,宽0.7米,深0.9米;b、小号人孔长1.1米,宽1.0米,深1.8米;c、中号人孔长1.9米,宽1.5米,深1.8米;d、大号人孔长2.8米,宽1.8米,深1.8米;注明:1)、人孔的长度和宽度尺寸均以内壁为准;2 )、人孔的高度为内部净高度。
3、人孔的基础厚度为10cm采用150号混凝土。
4、人孔墙体四壁用240mmX120mmX60标准砖和100号砂浆砌筑,采用眠砖平铺实砌方式,要求四壁的内外壁墙面采用1:2.5水泥砂浆抹面;人孔四壁与基础上的结合部的内外角都用1:2.5水泥砂浆抹八字角。

通信管线工程施工技术方案一、工程概况通信管线工程是指为了满足通信系统需求而建设的管道工程。
通信管线工程通常包括光缆、电缆、微波、无线电等通信设备及其保护设施的安装。
通信管线工程主要分为两大部分:地面工程和地下工程。
地面工程包括通信管线管井、井盖、管沟、管桥、架空线路等设施的建设和布置。
地下工程包括沟槽开挖、管道敷设、埋设、填方、复土和护管等步骤。
通信管线工程施工涉及的技术方案主要包括:材料选用、施工方法、质量控制、安全防护、环保措施等内容。
二、材料选用1. 光缆:一般选择GJYXFCH单芯单模光纤室外光缆,其特点是有较好的机械性能和光学性能,适合用于地下敷设。
2. 电缆:一般选择聚氯乙烯绝缘电力电缆,其特点是绝缘性能好,耐磨损,适合用于地下敷设。
3. 微波、无线电设备:根据通信系统需求选择合适的微波、无线电设备。
4. 保护设施:井盖、管井、管桥等设施一般选择耐腐蚀、防水防潮的材料。
三、施工方法1. 地面工程施工:(1) 测量布线:根据通信管线设计图纸,确定布线位置和布线长度。
(2) 井盖、管井等设施建设:开挖基坑,安装井盖、管井等设施。
(3) 管桥、架空线路建设:根据设计要求,安装管桥、架空线路。
2. 地下工程施工:(1) 沟槽开挖:根据设计要求,开挖沟槽。
(2) 管道敷设:将光缆、电缆等管道敷设在沟槽内。
(3) 埋设、填方、复土:将敷设完毕的管道埋设、填方、复土。
(4) 护管:对光缆、电缆等管道进行护管。
四、质量控制1. 对材料进行严格检验,合格后方可使用。
2. 施工过程中,对测量、布线、开挖、敷设、埋设等环节进行质量检查。
3. 保持施工现场整洁,减少杂物对管道的损害。
4. 完成施工后,进行质量验收,合格后方可投入使用。
五、安全防护1. 施工前进行现场安全检查,落实好安全管理措施。
2. 施工过程中,加强对员工的安全教育和培训。
3. 对施工现场进行24小时监控,防止盗窃、损坏。
4. 加强对特种设备的安全运行管理,做好设备维护保养工作。
通信管道工程施工技术规范(以下简称规范)1、常用通信管道类型目前常用通信管道按所用管材可分为三类:钢管管道、塑料管管道、水泥管管道.其中PVC-U塑管管道用本地网通信管道,HIPE硅芯管多用于长途通信光缆塑料管道工程.2、土方工程管道沟开挖时,与其它管线的隔距应符合设计要求.同时注意地下原有管线安全,如煤气管道、自来水管、电力线等.通信管道与其他管线最小净距值注:1主干排水管后敷设时,其施工沟边与管道间的水平净距不宜小于1.5m;2当管道在排水管下部穿越时,净距不宜小于0.4m,通信管道应作包封;3在交越处2m范围内,煤气管不应做接合装置和附属设备;如上述情况不能避免时,通信管道应作包封;4如电力电缆保护管时,净距可减至0.15m4、回填通信管道工程的回填土,应在管道或人手孔按施工顺序完成施工内容.并经24小时养护和隐蔽工程检验合格后进行.通信管道工程回填土,应符合下列规定:1、管道顶部30cm以内及靠近管道两侧的回填土内,不应含有直径大于5cm的砾石、碎石等坚硬物;2、管道两侧应同时进行回填土,每回填土15cm厚,应夯实;3、管道顶部30cm以上,每回填土30cm厚,应夯实.4、回填土前,应先清除沟坑内杂物.沟坑内如有积水和淤泥,必须排除后方可进行回填土.5、人手孔、通道建筑砖、混凝土左右块以下简称砌块砌体墙面应平整、美观、不应出现竖向通缝;砖砌体砂浆饱满程度应不低于80%,砖缝宽度应为8—12mm,同一砖缝的宽度应一致;砌块砌体横缝应为15—20mm,竖缝应为10—15mm,横缝砂浆饱满程度应不低于80%,竖缝灌浆必须饱满、严实,不得出现跑漏现象;砌体必须垂直,砌体顶部四角应水平一致.6、铺设管道1天然地基沟底夯实抄平,高程符合设计,允许偏差±10mm2各种管道引入人手孔,通道的位置尺寸应符合设计规定,其管顶距人手孔上覆,通道盖板底应不小于300mm.管底距人手孔,通道基础顶面应不小于400mm.通信管道最小埋深表。
通信管道工程施工及验收技术规范第一章总则1.1 目的和依据为规范通信管道工程施工及验收技术,保证工程质量,保障通信设备运行稳定,特制定本规范。
本规范依据相关国家法律法规和标准,结合通信管道工程施工及验收的实际情况,明确了通信管道工程施工及验收技术规范的要求。
1.2 适用范围本规范适用于通信管道工程的施工及验收,包括通信管道的设计、材料选用、施工工艺、管道敷设、验收及竣工验收等过程。
第二章设计要求2.1 通信管道设计通信管道设计应符合相关国家规定的设计标准,根据通信设备的需要确定通信管道的类型、规格和布置。
通信管道应具备承载能力强、绝缘性能好、防腐蚀性强等特点,以确保通过电缆等通信设备的传输安全可靠。
2.2 通信管道布置通信管道的布置应考虑通信设备的传输路径和通信信号的稳定性,避免管道交叉、短路等现象的发生。
同时,通信管道的布置要求符合相关的通信管道标准,确保通信管道的安全运行。
第三章施工过程规范3.1 施工准备在进行通信管道工程施工前,应做好工程准备工作,包括对施工现场的检查、环境调查、材料选购、设备准备等工作。
施工现场应保证通信管道的施工空间充足,并应避免与其他建筑物发生交叉、碰撞等情况。
3.2 施工材料通信管道施工材料应符合相关标准,具备良好的防腐蚀性能、承载能力、绝缘性能等特点。
施工材料的选用应经过严格的检查和评定,确保其符合通信管道施工的要求。
3.3 施工工艺通信管道的施工工艺应符合相关标准和规范,施工人员应具备相关证书和专业技能。
施工过程中应注意对通信管道的绝对敷设,避免材料损坏或破坏。
3.4 管道敷设通信管道的敷设应根据设计要求进行,保证通信管道各部分之间的协调和连接。
管道敷设应选用合适的工具和方法,避免管道损坏或泄漏的情况。
第四章验收标准4.1 施工验收通信管道工程的施工验收应符合相关的验收标准,包括通信管道的设计要求、材料要求、施工工艺要求等。
施工验收应由专业的验收人员进行,验收后出具合格证明,用以确认通信管道工程的质量及合格性。
中华人民共和国邮电部部标准通信管道工程施工及验收技术规范YDJ 39-83(试行)主编单位:邮电部基本建设局批准单位:中华人民共和国邮电部试行日期 1 9 8 3 年12 月1 日人民邮电出版社1983年北京中华人民共和国邮电部关于颁发《通信管道工程施工及验收技术规范》的通知(83)邮基字第554号各省、市、自治区邮电管理局,部属各有关单位:为加强邮电基本建设管理,提高工程质量,由部基本建设局组织北京市电信管理局编写的《通信管道工程施工及验收技术规范》,已由我部审核批准,现予颁发,自一九八四年一月一日起试行。
自本规范颁发之日起,凡我部过去颁发的有关通信管道工程施工及验收技术规范、标准同时废止。
本规范由邮电部基本建设避负责管理。
在试行过程中,各单位对本规范有什么意见,请及时函告部基本建设局,以供今后修改时参考。
抄送:国家经委基建办公室、各有关部基建局。
部内:电信总局、物资局、科技局第一章总则第1.0.1条本规范是通信管道工程中施工质量检查、随工检验和竣工验收等工作的技术依据,适用于新建、扩建和改建工程。
第1.0.2条凡本规范未列入的建筑规格应按照施工图纸或其他规范的有关规定办理。
第1.0.3条通信管道工程采用的器材,均应符合本规范和工程设计、施工图纸的有关规定。
第1.0.4条本规范未包括的项目和技术指标要求,可由建设单位与设计、施工单位共同商定补充临时使用,并报上级备查。
第1.0.5条在施工过程中,施工单位应严格执行相关规定,确保工程质量,建设单位应通过工地随工检验人员严格进行随工检验及隐蔽工程检验、签证工作。
第1.0.6条竣工验收工作应执行部颁《邮电基本建设工程竣工验收办法》的规定,验收项目和要求应按本规范的规定办理。
随工检验和竣工验收中发现不符合规范规定的项目。
凡由施工造成者,应由施工单位返修至合格。
第1.0.7条各施工单位制订的施工操作规程应贯彻本规范的要求,不得与本规范的规定相抵触。
第1.0.8条本规范的解释权与修改权属邮电部。
通信管道本工程通信管道的工作内容包括包括主线分歧人孔、横穿过路钢管、路肩手孔、全线的干线及支线硅芯管的采购及敷设、过桥钢网玻璃钢管箱的采购与安装、隧道口过路消防套管、场区通信供电管道的敷设和安装等工作。
1通信管道的设置根据机电系统的需要,在主线、互通匝道设置一定数量的分歧人孔、横穿过路管道、路肩手孔。
在隧道口预留预埋消防过路套管。
通信管道干线通信管道铺设于中央分隔带内,干线管道管群中心与中央分隔带中心线重合。
管道铺设和人孔大样详见大样图和通信管道平面布设图。
2 管道材料(1)高密度聚乙烯HDPE硅芯管(以下简称硅芯管):本工程干线管道采用目前高速公路上常用的硅芯管通信管材做为主要材料铺设。
硅芯管型号为40/33((外径40mm,内径33mm)和32/27(外径32mm,内径27mm)两种,要求在外皮上每米加上明显标志,以便将各种用途的管子区分开来。
硅芯管要求外壁平整,不允许有气泡、裂口及显著波纹、凹陷、杂质、颜色不匀、分解变色等,内壁硅胶层应均匀、光滑。
整段硅芯管应平整完好,不得有缺口、破裂或弯折的痕迹。
硅芯管的各项技术指标均应有完整的检测报告,并应满足国家、企业制定的规范标准,以保证硅芯管的质量。
(2)管箱、钢管、钢构件:①通信管道过大、中、小桥、桥式通道,采用钢网复合型玻璃钢制管箱保护用型钢托架支撑通过,中央分隔带过桥,型钢托架预埋在桥梁的中央分隔带护栏基础下,通信管道通过的匝道桥,型钢托架用膨胀螺栓安装在桥梁护栏外侧。
②通信管道过顶部填土厚度小于普通路段管道埋深的暗涵(通道)时,硅芯管群用方钢管槽保护。
③在中央分隔带内,管道过人行天桥、分离式立交中墩时,利用硅芯管的柔性从中墩一侧绕过;④通信管道过中央分隔带开口时,12根32/27硅芯管穿在4根Φ114钢管保护通过,2根40/33穿过1根Φ114钢管保护通过。
⑤在中央分隔带内,管道过监控外场设备基础和安全设施基础时,从基础预留洞中通过;⑥管道过互通立交、服务区时,选合适位置采用4根Φ114钢管向路侧铺设通信分歧;⑦路侧监控外场设备分歧根据需要采用1孔或多孔Φ89的钢管向路侧分歧铺设,管孔数详见《管道平面布设图》。
通信管道施工技术要求1.管道平面位置(1) 管道应选择安全、稳定、可靠的路由,确保管道安全,同时尽量与其他电信运营商的管道路由保持一定隔距。
(2) 尽量顺沿公路或城区街道,以便于方便施工及维护工作。
(3) 管道一般应建筑在人行道下,亦可建在慢车道下,但不宜建在快车道下。
(4) 管道中心线应平行于道路中心线或建筑红线。
(5) 管道不宜建筑在埋深较大的其它管线附近。
(6) 人(手)孔内不得有其他管线穿越。
(7) 通信管道与通道应避免与燃气管道、高压电力电缆在道路同侧建设,不可避免时,通信管道、通道与其他地下管线及建筑物间的最小间距(指管道外壁之间的距离)应符合表1.2-1规定。
表1.2-1 通信管道、通道与其他地下管线及建筑物间的最小间距表(单位:m)注:①主干排水管后敷设时,其施工沟边与管道间的平行净距不宜小于1.5m。
②当管道在排水管下部穿越时,交叉净距不宜小于0.4m,通信管道应作包封处理。
包封长度自排水管道两侧各长2m。
③在交越处2m范围内,煤气管不应做接合装置和附属设备,如上述情况不能避免时,通信管道应作包封处理。
④如电力电缆加保护管时,交叉净距可减至0.15m。
2.管道段长管道的段长,主要考虑光(电)缆的标准制造长度和光(电)缆布放时的最大允许拉力以及线路分支点、引上点、叉路口、光(电)缆接入点等因素确定。
本工程管道段长根据道路具体情况而定。
3.管道容量新建道路新建通信管道,可根据机房业务容量管道管孔数可定为2孔、3孔、4孔6孔、和8孔,根据道路规模机房业务容量做相应调整。
表1.2-2 管道容量表注1:近局段管道指离节点最近的主要分支管孔至节点的局前管孔之间的管道。
注2:主要指光缆交接箱和其他具有良好分纤条件的节点,如位置较好的基站、营业厅等。
4.人(手)孔型式根据管孔容量本工程选用1.5m×0.9m×1.2m手孔、SK1和SSK小手孔。
图中所标注的尺寸均为手孔的内净尺寸。
5.管材选用根据现场实际情况,管道建设主要选用梅花管和波纹管等。
其规格:7×28/32梅花管和管外径为110mm(壁厚10mm) 波纹管。
管道剖面设计1.管道埋深(1) 通信管道的埋设深度(管顶至路面)在人行道下不宜小于0.70m,在车行道下不宜小于0.8m,管道顶部距人孔内上覆底部的净距不应小于0.3m,进入人孔处的管道基础顶部距人孔基础顶部不应小于0.4m。
(2) 各种路面至管道顶最小埋深不宜低于表1.2-2的要求。
当达不到要求时,应采用混凝土包封或钢管保护。
表 1.2-2 路面至管顶的最小深度表(单位:m)(3) 考虑管道埋深时,下列情况应作相应的调整:①城市规划对今后道路扩建、改建后路面高程有变动时。
②与其他地下管线交越时的间距不符合表1.2-2的规定时。
③地下水位高度与冻土层深度对管道有影响时。
2.管道坡度管道敷设应有一定的坡度,以利渗入管内的地下水流向手(人)孔。
管道坡度可为3‰~4‰,不得小于2.5‰;如道路本身有坡度,可利用地势获得坡度。
管道坡度通常有一字坡和人字坡两种。
管道采用一字坡,在不影响坡度和埋深等要求下,应尽量使人孔两侧管道的相对管孔接近水平。
错口程度控制在50cm以内。
1.管道断面设计1.管道地基在承载能力大于其荷重的两倍以上的土壤,且地下水位长年在地基以下时采用天然地基;在地下水位甚低的地区,如果管沟原土地基的承载能力超过管道及其上部压力的两倍以上,且又为稳定性的土壤时,在沟底经平整后,可直接在其上铺设管孔;如土质松散,稳定性差,原土地基必须经过人工加固(或铺填碎/片石底基),当原土超挖时需采用表层夯实法处理地基。
2.管道基础在一般土质中采用混凝土基础,在沉陷性较大的土壤中、或在管道路由中有较大跨度的跨越建筑时采用钢筋混凝土基础。
若管道路由所在位置土质较稳固,但地下水位较高,则采用混凝土基础。
3.人孔基础和上覆人孔基础采用12cm C15混凝土基础,人孔上覆采用钢筋混凝土浇制(15cm C15)。
手孔基础采用10cm C15混凝土基础,人(手)孔应建混凝土基础,当遇到土壤松软或地下水位较高时,还应增设渣石地基或采用钢筋混凝土基础。
有关人(手)孔结构请参阅标准图。
1.管道的包封(1) 管道包封应采用C15混凝土包封,其厚度一般设计为顶部50mm,两侧厚度各为50mm。
(2) 当管道位于排水管下方时,除应有0.4m的安全距离外,管道还应用C15以上的混凝土包封,包封厚度一般为100mm,长度每边宽出2m以上。
(3) 根据本地区的实际特点,为了管道的安全,除钢管管道外,设计考虑包封和加水泥盖板保护。
2孔及以下管道一般采用1200×300×50mm盖板,钢筋采用Φ12mm螺纹钢。
2孔以上管道一般采用1200×450×50mm盖板,钢筋采用Φ12mm螺纹钢。
过路管材除顶管外,必须采用钢管。
(4) 钢管管道需在接头部分包封。
1通信管道的施工1.挖土方(1) 人工挖土方通信管道一般沟深都在1m左右以上,如果土质较好且地下水位较低,可采用直槽挖沟的方法,挖出的沟槽上下尺寸基本相同;如果地下水位很低又并非雨季施工,则不需要采用挡土板支撑保护。
如果土质较差且地下水位较高,或地面以上有建筑物不好放坡时,应采用挡土板支撑保护。
为了施工安全,沟边距房屋外缘不宜小于1.5m,沟边距堆土边缘不宜小于0.5m。
如果挖土超过1.5m深,土质较好、水位低,可采用放坡挖土的方法,沟深(H)与放坡一侧的沟宽(D)的比例(即坡度比)可参照表1.2-3。
表1.2-3 管道沟坡度比如果土质较好,为了减少挖沟的土方量,可以采用混合挖土的方法,即沟的上部直槽挖沟,沟的下部放坡挖土。
如果遇到下层土质不好,有可能发生塌方事故,则必须采用挡土板支撑保护,以保证施工安全。
(2) 机械挖土方采取机械挖掘沟槽、人(手)孔土方能大大加快工程进度。
挖掘沟槽一般采用挖沟机或反铲挖土机;挖掘人(手)孔只能用反铲挖土机。
由于施工机械动力较大,在挖掘过程中应特别注意地下原有构筑物的安全,如发生损坏其它构筑物情况,应及时向有关单位反映或修复。
施工时还应注意人员和机械的安全,如发现沟壁、坑壁塌陷及坑底涌水,应及时支撑档土板并采取排水措施。
当管道沟槽与其它地下管线交越时,应在施工中将其它地下管线予以保护,以免损坏。
其它地下管线与管道沟槽平行时,如果有一部分延伸入沟槽内或距离沟槽壁小于30cm,均应在平行管线处,在沟槽两侧支撑水平木板,每隔适当间距处,用方木撑住,以防因施工时振动而损坏其它管线的接口。
但当管道沟槽已采用支撑护土板保护时,可不必对其它管线保护。
2.回填土方回填土时,应将沟内、坑内遗留的草帘和木料等杂物清除出去,如有积水和淤泥,也必须清除后方可进行回土。
先回10cm的细砂,再回填土。
在管道顶部30cm以内,以及人(手)孔和管道两侧回土时,禁止机械回填,严禁将大块砾石、碎石回填沟内。
管道两侧回土时,应同时在两侧轮流相间进行,每回土15cm用木夯夯实。
在管道顶部30cm以上的回填土,每回填30cm用打夯机夯实,上层可铺一层红砖或水泥板。
施工期间应交叉作业,路基修好一段(隐蔽工程验收合格后),就赶快敷设一段管道并及时回土,以防止管道暴露时间过长,但不能偷工减料超前施工。
施工中有不少单位图省事,回土时不夯实,这样压路设备在进行路面压实时容易损坏管道和人(手)孔,不但修复不便,在经济上也造成损失。
根据道路施工国家行业标准CJJ3-90,回填土的密实度标准应符合表1.2-4。
表 1.2-4 回填土的压实度标准注:①本表系按道路结构形式分类确定回填土的压实度标准。
②高级路面为水泥混凝土路面、沥青混凝土路面、水泥混凝土预制块等。
次高级路面为沥青表面处理路面、沥青贯入式路面、黑色碎石路面等。
过渡式路面为泥结碎石路面、级配砾石路面等。
③如遇到当年修路的快速路和主干路时,不论采用何种结构形式,均执行上列高级路面的回填土实度标准。
3.塑料管的敷设管材敷设前应检查管材及配件的规格及外观质量,确定管道的排列顺序,保证管道端口堵头密封无脱落,管道应由人工递放入沟,禁止翻滚入沟或用绳索串心吊放。
管道的切割应用专用切割工具,根据管径大小选用不同规格截管刀。
管道接口端面应平直,无毛刺。
接续都用套管插接式,管口处涂刷专用胶水后,应找正方向即管材有标志一面在同一方向,然后对插入接头挤压固定。
接续中应防止杂质杂物进入管内。
管道接续时管内及接口处应保持清洁,无尘砂、水迹、及油污。
若装配后管道发生移位、漂浮、内有异物等情况,应及时纠正返工处理。
管道布放后,应尽快连接密封。
管道不能及时连接时,应在接头一定范围内不回填,以免影响接头的安装。
对引入手孔的管道应用堵头密封。
同沟布放多根管道又不在同一平面时,接头一定要错开,每隔3m左右用勒带捆绑一次,排列平整。
管道方向变化即上下左右的转弯应成圆弧状,不能小于管道的最小弯曲半径。
转弯处应避免有接头,接头应安排在直线路由部分。
弯管道各折点指标均应符合设计要求,当转弯或沟槽内有水管道排列困难时,可采用支架或木桩固定,以达到固定管道的效果。
接头处应在施工图上记录标注。
管道入人、手孔的顶端要用支架分隔(相邻管孔间隔1.5cm~2.5cm),并用水泥包封(包封段长应在2m左右),以防止路由内渗水回流入人、手孔内。
4.钢管管道的敷设(1) 钢管一般采用分层铺设,管与管的中心要上下垂直,左右水平。
(2) 钢管接续宜采用管箍法,两根钢管应分别旋入管箍长度的1/3以上,两端管口应挫成坡边或磨圆,要求光滑无刺。
5.微控地下定向钻孔敷管(顶管)为避免任何损失,在钻机工作之前,必须对要钻孔的区域的地下管线进行调查。
地下管线的类型含电力线、天然气(煤气)管道、光纤电缆、水管、排污管、输送其他化学物质、液体或气体的管道、储存罐等。
经实地勘查后,详细记录下各种管线的类型、位置、走向及其深度,并用喷漆或者小红旗在地面上做下标记。
如可能,尽可能使地下管线露出,以确保施工的安全。
(1) 钻孔的位置与地下管线位置间的距离要求:①钻孔与地下管线方向平行时的距离要求应大于1米,详见图1.2-1。
地平面大于1m钻孔大于1m地下管线图1.2-1 钻孔与地下管线方向平行时的距离示意图②钻孔与地下管线的方向交叉时的距离要求大于0.5米,详见图1.2-2。
钻孔图1.2-2 钻孔与地下管线方向交叉时的距离示意图③在钻孔回拖管材时,弯曲的钻孔会使钻孔位置上移,而与其他的地下管线接近,④详见图1.2-3,因此需尽量拉大地下管线的相隔间距。
地平线地下管线拖中被钻杆拉扁的钻孔图1.2-3 在钻孔回拖管材时的距离示意图(2) 一般性的障碍物(河流、公路、铁路、建筑物)的钻进深度要求:①钻孔穿过河流时,钻孔距河床应在3.5米以下,②详见图1.2-4。
