小区通信管道施工内容及技术要求(2)
- 格式:docx
- 大小:16.32 KB
- 文档页数:3

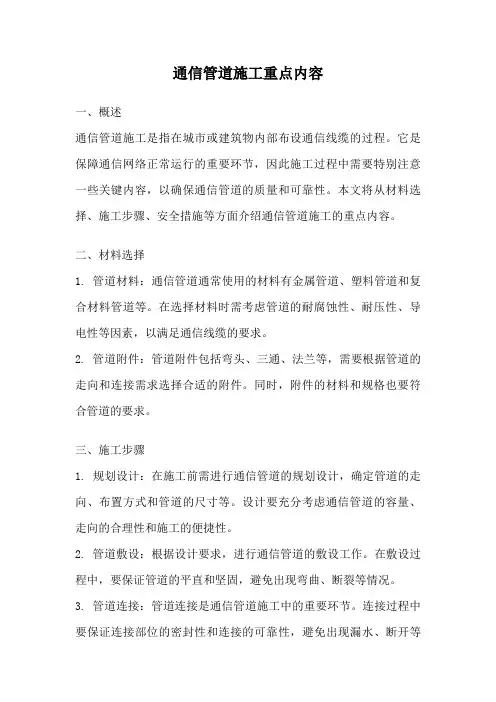

通信管道施工重点内容一、概述通信管道施工是指在城市或建筑物内部布设通信线缆的过程。
它是保障通信网络正常运行的重要环节,因此施工过程中需要特别注意一些关键内容,以确保通信管道的质量和可靠性。
本文将从材料选择、施工步骤、安全措施等方面介绍通信管道施工的重点内容。
二、材料选择1. 管道材料:通信管道通常使用的材料有金属管道、塑料管道和复合材料管道等。
在选择材料时需考虑管道的耐腐蚀性、耐压性、导电性等因素,以满足通信线缆的要求。
2. 管道附件:管道附件包括弯头、三通、法兰等,需要根据管道的走向和连接需求选择合适的附件。
同时,附件的材料和规格也要符合管道的要求。
三、施工步骤1. 规划设计:在施工前需进行通信管道的规划设计,确定管道的走向、布置方式和管道的尺寸等。
设计要充分考虑通信管道的容量、走向的合理性和施工的便捷性。
2. 管道敷设:根据设计要求,进行通信管道的敷设工作。
在敷设过程中,要保证管道的平直和坚固,避免出现弯曲、断裂等情况。
3. 管道连接:管道连接是通信管道施工中的重要环节。
连接过程中要保证连接部位的密封性和连接的可靠性,避免出现漏水、断开等问题。
4. 管道固定:通信管道施工完成后,需要进行管道的固定工作,确保管道的稳定性和安全性。
固定方式可以采用支架、卡箍等,要保证管道不会晃动或松动。
四、安全措施1. 施工现场安全:在通信管道施工过程中,要严格遵守安全规范,做好施工现场的防护和安全措施。
例如,设置警示标识、保护施工人员的工作区域等。
2. 管道安全:通信管道施工后,要对管道进行检查和测试,确保管道的安全性和可靠性。
同时,要做好管道的防腐蚀和防潮处理,以延长管道的使用寿命。
五、质量检验1. 管道外观检查:对通信管道进行外观检查,检查管道是否平整、无损伤、无明显锈蚀等。
2. 管道连接检验:对管道连接部位进行检验,确保连接的牢固性和密封性。
3. 通信线缆敷设检验:对通信线缆进行敷设质量检验,检查是否有折弯、绞缠等问题。
通信管道工程施工技术标准根据原邮电部相关管道施工技术规范,结合电信部门管道建设的实际施工经验,为规范通信管道建设的市场秩序,确保工程施工质量,提高工程投资效益,现特制订移动通信管道工程施工技术规范:一、管道施工基本要求1、工程材料满足相关专业技术质量标准,要求使用上等标准材料。
2、施工技巧和工艺等要娴熟。
二、管道施工工程要求1、敷设管道选用高密度聚乙烯双壁波纹管或七孔梅花管,孔径分别为100mm和110mm。
特殊地段需较强抗压,离地表较浅等情况采用孔径为100mm钢管。
2、管道基础混凝土夯实后厚度为5cm,管道两边混凝土厚度为5cm,管孔上层混凝土夯实后厚度为5CM(距管道顶部),使用100#标号的混凝土,如果是敷设4孔以上的管道,两层管材之间需用沙浆填充,分别以2孔及4孔管道为例,见下图。
3、管道顶部距人行道路面的最小隔距为0.7米,车行道0.8米,铁路为1.5米。
4、管道底基础距人孔底基面的净距不小于0.3米。
5、管道与其它地下管线互相交越时(移动管道从其它管道下穿过),必须采取其它保护措施,如混凝土包封等.6、管道与人孔接口需抹平,形成喇叭口.三、现行人孔的标准1、每隔80米至100米内设置人孔,管道转弯处设置人孔,特殊情况另行处理。
2、人孔的型号及规格尺寸(以内空尺寸为准)a、手孔长0。
7米,宽0。
7米,深0。
9米;b、小号人孔长1.1米,宽1.0米,深1.8米;c、中号人孔长1.9米,宽1。
5米,深1.8米;d、大号人孔长2.8米,宽1。
8米,深1.8米;注明:1)、人孔的长度和宽度尺寸均以内壁为准;2)、人孔的高度为内部净高度。
3、人孔的基础厚度为10cm,采用150号混凝土。
4、人孔墙体四壁用240mmX120mmX60mm标准砖和100号砂浆砌筑,采用眠砖平铺实砌方式,要求四壁的内外壁墙面采用1:2.5水泥砂浆抹面;人孔四壁与基础上的结合部的内外角都用1:2.5水泥砂浆抹八字角。

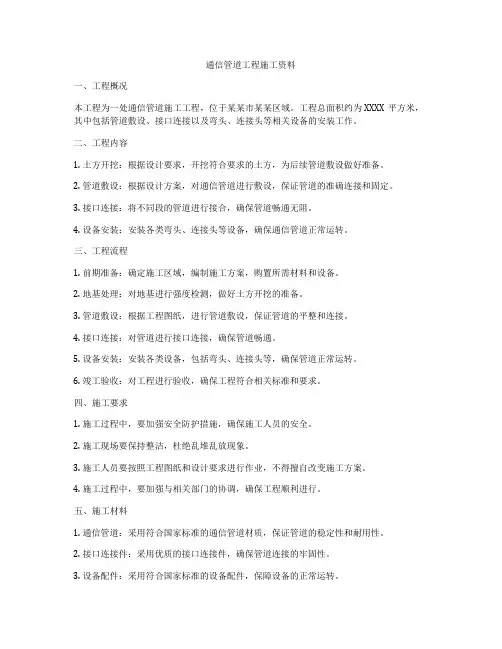

通信管道工程施工资料一、工程概况本工程为一处通信管道施工工程,位于某某市某某区域。
工程总面积约为XXXX平方米,其中包括管道敷设、接口连接以及弯头、连接头等相关设备的安装工作。
二、工程内容1. 土方开挖:根据设计要求,开挖符合要求的土方,为后续管道敷设做好准备。
2. 管道敷设:根据设计方案,对通信管道进行敷设,保证管道的准确连接和固定。
3. 接口连接:将不同段的管道进行接合,确保管道畅通无阻。
4. 设备安装:安装各类弯头、连接头等设备,确保通信管道正常运转。
三、工程流程1. 前期准备:确定施工区域,编制施工方案,购置所需材料和设备。
2. 地基处理:对地基进行强度检测,做好土方开挖的准备。
3. 管道敷设:根据工程图纸,进行管道敷设,保证管道的平整和连接。
4. 接口连接:对管道进行接口连接,确保管道畅通。
5. 设备安装:安装各类设备,包括弯头、连接头等,确保管道正常运转。
6. 竣工验收:对工程进行验收,确保工程符合相关标准和要求。
四、施工要求1. 施工过程中,要加强安全防护措施,确保施工人员的安全。
2. 施工现场要保持整洁,杜绝乱堆乱放现象。
3. 施工人员要按照工程图纸和设计要求进行作业,不得擅自改变施工方案。
4. 施工过程中,要加强与相关部门的协调,确保工程顺利进行。
五、施工材料1. 通信管道:采用符合国家标准的通信管道材质,保证管道的稳定性和耐用性。
2. 接口连接件:采用优质的接口连接件,确保管道连接的牢固性。
3. 设备配件:采用符合国家标准的设备配件,保障设备的正常运转。
六、施工机械1. 土方开挖机械:采用土方开挖机械对施工区域进行土方开挖。
2. 管道敷设机械:采用专业的管道敷设机械对通信管道进行敷设。
3. 连接设备:采用专业的连接设备对管道进行接口连接。
七、安全保障1. 施工现场要加强安全防护,设置警示标识和警戒线,确保施工人员的安全。
2. 施工人员要穿着符合要求的安全防护装备,避免发生意外事故。

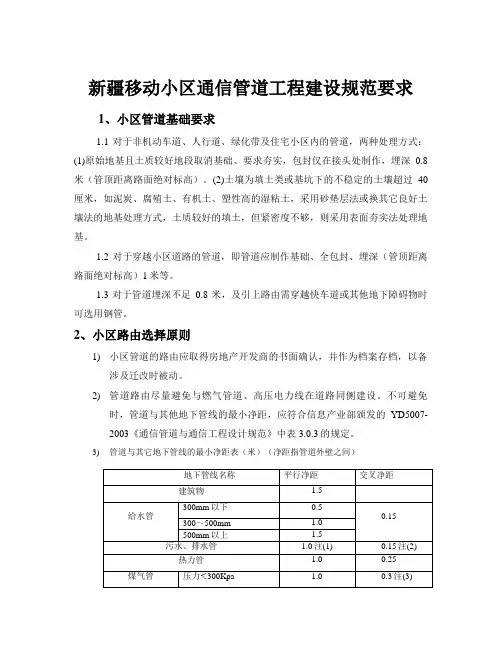

新疆移动小区通信管道工程建设规范要求1、小区管道基础要求1.1对于非机动车道、人行道、绿化带及住宅小区内的管道,两种处理方式:(1)原始地基且土质较好地段取消基础、要求夯实,包封仅在接头处制作,埋深0.8米(管顶距离路面绝对标高)。
(2)土壤为填土类或基坑下的不稳定的土壤超过40厘米,如泥炭、腐殖土、有机土、塑性高的湿粘土,采用砂垫层法或换其它良好土壤法的地基处理方式,土质较好的填土,但紧密度不够,则采用表面夯实法处理地基。
1.2对于穿越小区道路的管道,即管道应制作基础、全包封、埋深(管顶距离路面绝对标高)1米等。
1.3对于管道埋深不足0.8米,及引上路由需穿越快车道或其他地下障碍物时可选用钢管。
2、小区路由选择原则1)小区管道的路由应取得房地产开发商的书面确认,并作为档案存档,以备涉及迁改时被动。
2)管道路由尽量避免与燃气管道、高压电力线在道路同侧建设。
不可避免时,管道与其他地下管线的最小净距,应符合信息产业部颁发的YD5007-2003《通信管道与通信工程设计规范》中表3.0.3的规定。
3)管道与其它地下管线的最小净距表(米)(净距指管道外壁之间)●主干排水管后敷设时,其施工沟边与管道间的水平净距不宜小于1.5m;●当管道在排水管下部穿越时,净距不宜小于0.4m,通信管道应作包封,包封长度自排水管两端各加长2m;●在交越处2m范围内,煤气管不应做接合装置和附属设备;如上述情况不能避免时,通信管道应作包封2m;●如电力电缆加保护管时,净距可减至0.15m。
1)小区管道路由选择时,应满足管道路由最短及人、手孔数量最少的原则。
根据弱电进线口的位置或基站安装地点,确定人、手孔位置。
2)若有基站或汇聚节点机房在小区时,应考虑进出不同物理路由。
3)两幢楼单元对开或引出点相对时,宜只建一趟管道。
4)管道路由应沿规定的道路和分配的断面要求敷设,不应任意穿越广场或今后要建设的空地。
通信管道中心线应平行于住宅区道路中心线或建筑边线。

通信管道施工技术大全前两天,一位老司机跟我说,这技术现在懂的人越来越少了,想普及一下。
于是,编写了此文。
非常全面,理论结合实际,搞通信管道的兄弟们值得温故知新。
通信管线是用来敷设地下通信线缆的一种建筑,由于其位置相对固定并可以有效降低地上空间的占用,而且安全稳定、便于管理和巡检,深受各大运营商的青睐。
国家对人口密集区的城市建设项目在规划、计划批复上也非常支持城市通信管道的同步跟进。
一、管道的组成:1、管道是一个系统,基本由人孔、手孔、管路三部分组成,从使用性质上又可以分为用户管道、局间管道。
用户管道包括主干管道和配线管道。
主干管道一般采用多孔管道的建筑模式,用来穿放大芯数线缆。
管孔直径从25mm-110mm不等,管道人手井间距一般为100米,其位置一般位于城市主、次干道人行道或车行道。
新建城市管道一般为双侧规划建设。
2、管道建筑方式:通信管道从建筑方式上分为三种类型:隧道、管道、渠道隧道管道较为复杂,使用期限长,位于大型局址出入处。
用钢筋混凝土为基础,以拱形预制件做上覆、两侧用砖砌体而成。
管道是我们目前使用中最常见的一种方式,老式的管道以水泥管或者石棉管为主,新式的管道主要是用7孔梅花管或者波纹管混建而成。
二、管道材料的种类通信管道最为常见的建筑材料一般为混凝土管、塑料管、金属管、石棉水泥管等。
但在现在的管道建设上,如果没有特殊要求,基本设计用塑料管。
塑料管分为单孔、2-12孔等。
我们通信主要使用7孔梅花管和单孔波纹管。
塑料管管材主要有硬聚氯乙烯PVC、聚乙烯PE、聚丙烯PP。
单根管材的长度一般默认为6米。
塑料管材最大的缺点是受外界温度影响较大,其膨胀系数较大,约为金属材料的6-8倍。
如果在温度变化较大的地区使用,在设计时要充分考虑这一点。
三、管道路由的选择通信管道建设一般在城市规划中在水、电、气、暖、污之后,随着人们对通信资源的认识水平的提高以及人和通信系统关系的紧密度的提升,通信设施也将是人们生活必需品之一。

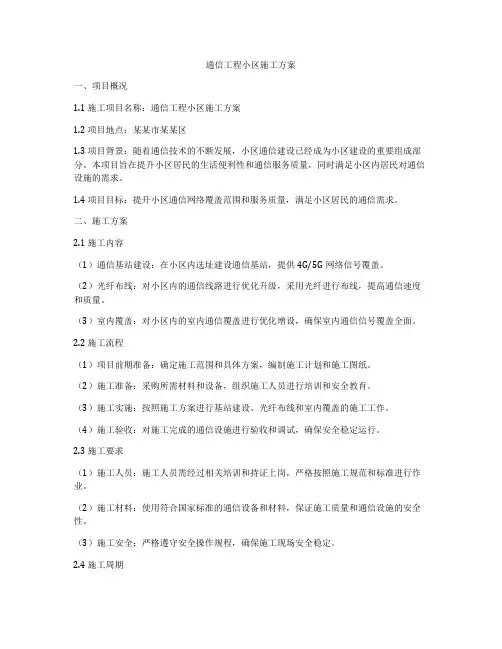

通信工程小区施工方案一、项目概况1.1 施工项目名称:通信工程小区施工方案1.2 项目地点:某某市某某区1.3 项目背景:随着通信技术的不断发展,小区通信建设已经成为小区建设的重要组成部分。
本项目旨在提升小区居民的生活便利性和通信服务质量,同时满足小区内居民对通信设施的需求。
1.4 项目目标:提升小区通信网络覆盖范围和服务质量,满足小区居民的通信需求。
二、施工方案2.1 施工内容(1)通信基站建设:在小区内选址建设通信基站,提供4G/5G网络信号覆盖。
(2)光纤布线:对小区内的通信线路进行优化升级,采用光纤进行布线,提高通信速度和质量。
(3)室内覆盖:对小区内的室内通信覆盖进行优化增设,确保室内通信信号覆盖全面。
2.2 施工流程(1)项目前期准备:确定施工范围和具体方案,编制施工计划和施工图纸。
(2)施工准备:采购所需材料和设备,组织施工人员进行培训和安全教育。
(3)施工实施:按照施工方案进行基站建设、光纤布线和室内覆盖的施工工作。
(4)施工验收:对施工完成的通信设施进行验收和调试,确保安全稳定运行。
2.3 施工要求(1)施工人员:施工人员需经过相关培训和持证上岗,严格按照施工规范和标准进行作业。
(2)施工材料:使用符合国家标准的通信设备和材料,保证施工质量和通信设施的安全性。
(3)施工安全:严格遵守安全操作规程,确保施工现场安全稳定。
2.4 施工周期本项目总施工周期为60天,其中包括前期准备、施工实施和验收调试。
三、安全保障3.1 安全管理(1)安全责任:明确施工管理人员和施工人员的安全责任,建立健全安全管理制度。
(2)安全培训:开展施工人员的安全教育和技能培训,提高安全意识和应急处理能力。
(3)隐患排查:定期开展施工现场的安全隐患排查,及时消除安全隐患。
3.2 环境保护(1)环保要求:严格按照环保法律法规进行施工作业,不污染环境。
(2)污水处理:对施工期间产生的污水进行合理处理,避免对周边环境造成影响。
项目经理培训教材通信管道工程施工及验收技术规范讲义通信管道工程施工及验收技术规范讲义1.概述(P1)通信管道工程施工及验收技术规范(以下简称规范),是新建通信管道工程施工中质量检验、随工检验和竣工验收等工作的技术依据。
并适用于通信管道的改建、扩建工程。
未列入本规范(YD5103-2003)的非常规标准(规格),应按工程设计图纸有关规定办理。
1.1常用通信管道类型目前常用通信管道按所用管材可分为三类:其中PVC-U 塑管管道用本地网通信管道,HIPE 硅芯管多用于长途通信光缆塑料管道工程。
光缆采用气吹法敷设。
1.2通信管道工程施工流程实用标准文案精彩文档通信管道施工流程图1.3通信管道工程常用术语(1)水泥标号:通信管道工程常用水泥标号分三种:①P0.27.5(软练325#)②P0.32.5(软练425#)③P0.42.5(软练525#)(2)混凝土标号:普通混凝土标号分为C10、C15、C20、C25、C30五种。
(每立方米配合比见附表)(3)水泥沙浆标号:分为M2.5、M5、M7.5、M10及素浆五种。
(每立方米配合比见附表)(4)标高:用水平仪测得的某点的标杆高度。
(相对于水准点)(5)高程:用水平仪测得的两点标高的差值。
(6)水准点:测量标高时选定的基准点。
(7)红线:城市道路规划所给各类地下管线的断面位置。
2.器材检验2.1一般规定2.1.1通信管道工程所用的器材规格、程式及质量应由施工单位在使用前进行严格检验。
发现质量问题应及时处理。
2.1.2凡有出厂证明的器材,经检验发现问题时,应做质量技术鉴定后处理;凡无出厂证明的器材,禁止在工程中使用。
严禁使用质量不合格或不符合设计要求的器材。
2.2通信管道工程主要器材2.2.1通信管道工程中水泥预制品主要有水泥管块、通道盖板、手孔盖板、人孔上覆等。
水泥预制品生产前,须按水泥类别、标号及混凝土标号做至少一组(三块)混凝土试块。
2.3塑料管材管道工程中塑料管材的质量、规格、型号应符合设计文件的规定。

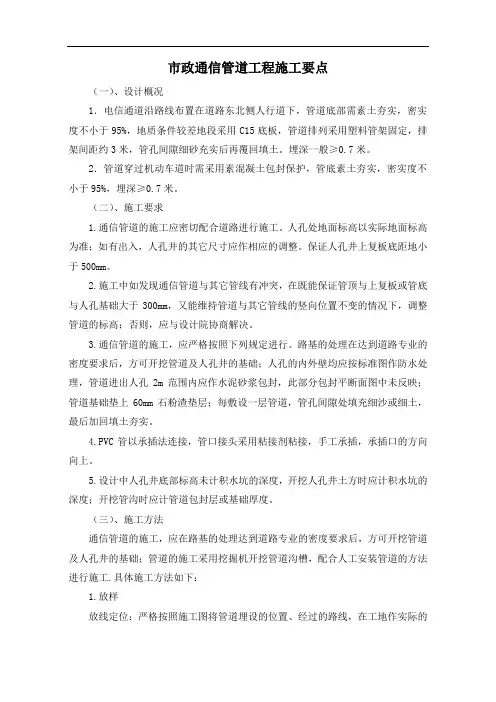

市政通信管道工程施工要点(一)、设计概况1.电信通道沿路线布置在道路东北侧人行道下,管道底部需素土夯实,密实度不小于95%,地质条件较差地段采用C15底板,管道排列采用塑料管架固定,排架间距约3米,管孔间隙细砂充实后再覆回填土。
埋深一般≥0.7米。
2.管道穿过机动车道时需采用素混凝土包封保护,管底素土夯实,密实度不小于95%,埋深≥0.7米。
(二)、施工要求1.通信管道的施工应密切配合道路进行施工。
人孔处地面标高以实际地面标高为准;如有出入,人孔井的其它尺寸应作相应的调整。
保证人孔井上复板底距地小于500mm。
2.施工中如发现通信管道与其它管线有冲突,在既能保证管顶与上复板或管底与人孔基础大于300mm,又能维持管道与其它管线的竖向位置不变的情况下,调整管道的标高;否则,应与设计院协商解决。
3.通信管道的施工,应严格按照下列规定进行。
路基的处理在达到道路专业的密度要求后,方可开挖管道及人孔井的基础;人孔的内外壁均应按标准图作防水处理,管道进出人孔2m范围内应作水泥砂浆包封,此部分包封平断面图中未反映;管道基础垫上60mm石粉渣垫层;每敷设一层管道,管孔间隙处填充细沙或细土,最后加回填土夯实。
4.PVC管以承插法连接,管口接头采用粘接剂粘接,手工承插,承插口的方向向上。
5.设计中人孔井底部标高未计积水坑的深度,开挖人孔井土方时应计积水坑的深度;开挖管沟时应计管道包封层或基础厚度。
(三)、施工方法通信管道的施工,应在路基的处理达到道路专业的密度要求后,方可开挖管道及人孔井的基础;管道的施工采用挖掘机开挖管道沟槽,配合人工安装管道的方法进行施工.具体施工方法如下:1.放样放线定位:严格按照施工图将管道埋设的位置、经过的路线,在工地作实际的测量、规划、定位。
定线时,于管道经过路线的所有障碍都要清除,并准备小木桩与石灰,依测定路线定线、放样以便于管沟挖掘。
2.沟槽开挖①每次管沟挖掘长度,应视管道安装速度、地形及管径大小而定,距管道安装进度一般不超过100米,如挖及横街或人行道,应安置铁板或厚木板,其板厚应能安全通过施工车辆及行人为准。

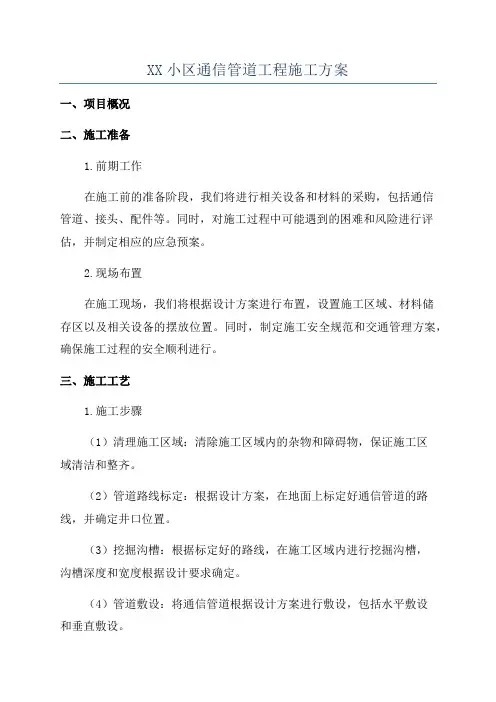

XX小区通信管道工程施工方案一、项目概况二、施工准备1.前期工作在施工前的准备阶段,我们将进行相关设备和材料的采购,包括通信管道、接头、配件等。
同时,对施工过程中可能遇到的困难和风险进行评估,并制定相应的应急预案。
2.现场布置在施工现场,我们将根据设计方案进行布置,设置施工区域、材料储存区以及相关设备的摆放位置。
同时,制定施工安全规范和交通管理方案,确保施工过程的安全顺利进行。
三、施工工艺1.施工步骤(1)清理施工区域:清除施工区域内的杂物和障碍物,保证施工区域清洁和整齐。
(2)管道路线标定:根据设计方案,在地面上标定好通信管道的路线,并确定井口位置。
(3)挖掘沟槽:根据标定好的路线,在施工区域内进行挖掘沟槽,沟槽深度和宽度根据设计要求确定。
(4)管道敷设:将通信管道根据设计方案进行敷设,包括水平敷设和垂直敷设。
(5)管道连接:在管道的连接部位进行接头的安装和连接,确保连接紧固牢固。
(6)管道固定:使用合适的夹具和支架对管道进行固定,保证管道的稳定。
(7)接口施工:在井口位置进行接口施工,包括接头的安装和连接。
(8)管道保护:对敷设好的通信管道进行保护,使用专用材料进行覆盖和加固。
2.安全措施在施工过程中,我们将严格遵守相关安全操作规程,采取必要的安全措施,包括:(1)施工现场设置警示标识,提醒人员注意安全;(2)限制施工区域的人员和车辆通行;(3)施工人员必须佩戴安全帽和防护手套等个人防护装备;(4)严禁施工人员在高处或井口周围站立或行走;(5)使用专业设备和工具进行施工,确保操作安全;(6)建立应急预案,及时处理突发事件。
四、质量控制1.质量目标我们的质量目标是保证通信管道工程的设计、施工和验收符合相关规范和标准,能够满足居民对宽带网络的需求。
2.质量控制手段(1)施工前的检查和验收:在施工前,对所需的材料和设备进行检查和验收,确保其质量合格。
(2)监督和检查:设立专门的监测和检查人员,对施工过程进行监督和检查,及时发现和解决问题。
第1篇一、施工准备1. 设计阶段:根据通信工程需求,进行通信管道设计,包括管道的材质、规格、型号、数量等。
2. 材料准备:按照设计要求,准备通信管道施工所需的各种材料,如钢管、PVC 管、球墨铸铁井等。
3. 施工队伍:组织具备相关经验和技能的施工队伍,确保施工质量。
4. 施工设备:准备挖掘机、运输车、吊车等施工设备,确保施工顺利进行。
二、施工过程1. 挖沟:根据设计图纸,进行沟槽开挖,确保沟槽尺寸符合要求。
在开挖过程中,注意保护地下管线和设施。
2. 管道敷设:按照设计要求,将通信管道敷设于沟槽内。
管道敷设过程中,注意管道的平直度、接头质量等。
3. 管道连接:将管道进行连接,确保连接牢固、密封。
对于不同材质的管道,采用相应的连接方式。
4. 管道回填:回填沟槽,注意回填材料的选择和回填密实度。
5. 人(手)孔施工:按照设计要求,进行人(手)孔的施工,确保人(手)孔的尺寸、位置、结构符合要求。
6. 光缆、电缆敷设:在通信管道内敷设光缆、电缆,确保光缆、电缆的牵引力、曲率半径等符合要求。
7. 管道验收:施工完成后,进行管道验收,确保管道质量符合设计要求。
三、施工注意事项1. 施工过程中,注意保护地下管线和设施,避免对周围环境造成影响。
2. 确保施工人员具备相关技能和经验,提高施工质量。
3. 严格按照设计要求进行施工,确保管道的平直度、接头质量等。
4. 施工过程中,注意安全,避免发生安全事故。
5. 加强施工过程中的质量监控,确保施工质量。
6. 施工完成后,及时进行管道验收,确保管道质量符合设计要求。
总之,工程通信管道施工是一项复杂的工程,需要严格遵循设计要求、施工规范和操作流程,确保施工质量。
通过精心组织、严格管理,才能确保通信管道施工顺利进行。
第2篇一、施工准备1. 设计图纸审查:在施工前,首先要对设计图纸进行详细的审查,确保设计合理、规范,并符合相关法律法规要求。
2. 材料设备准备:根据设计要求,准备所需的各种材料、设备,如管道、光缆、电缆、电缆桥架、人(手)孔、电缆支架等。
小区管道工程施工技术交底一、工程概况本项目为某小区管道工程,主要包括给水管道、排水管道、天然气管道、通信管道等施工内容。
工程范围涵盖整个小区,共计约50栋楼房,1000户居民。
施工期间,确保工程质量、安全、进度等方面的要求得到充分满足。
二、施工准备1. 施工前,应认真阅读施工图纸,了解设计意图,掌握工程特点及施工要求。
2. 组织施工人员认真学习本工程施工技术交底内容,确保施工过程中各项要求得到有效落实。
3. 准备施工所需的各种材料、设备、工具等,确保施工顺利进行。
4. 对施工人员进行安全教育培训,提高安全意识,防止安全事故的发生。
5. 办理施工许可等相关手续,确保施工合法合规。
三、施工工艺及要求1. 给水管道施工(1)给水管道铺设应遵循先主管后支管、先深后浅的原则。
(2)管道铺设应避免穿越建筑物、道路、绿化带等,减少对小区环境的影响。
(3)给水管道连接应采用热熔焊接、电熔焊接等方法,确保连接牢固、密封。
(4)管道铺设过程中,应做好管道的保护措施,防止管道受到损坏。
2. 排水管道施工(1)排水管道铺设应遵循先主管后支管、先深后浅的原则。
(2)管道铺设应避免穿越建筑物、道路、绿化带等,减少对小区环境的影响。
(3)排水管道连接应采用热熔焊接、电熔焊接等方法,确保连接牢固、密封。
(4)管道铺设过程中,应做好管道的保护措施,防止管道受到损坏。
3. 天然气管道施工(1)天然气管道铺设应遵循先主管后支管、先深后浅的原则。
(2)管道铺设应避免穿越建筑物、道路、绿化带等,减少对小区环境的影响。
(3)天然气管道连接应采用专用法兰、螺纹连接等方法,确保连接牢固、密封。
(4)管道铺设过程中,应做好管道的保护措施,防止管道受到损坏。
4. 通信管道施工(1)通信管道铺设应遵循先主管后支管、先深后浅的原则。
(2)管道铺设应避免穿越建筑物、道路、绿化带等,减少对小区环境的影响。
(3)通信管道连接应采用专用接头,确保连接牢固、密封。
小区通信管道施工内容及技术要求一、施工内容1、管道敷设第一步:路面开挖路面:清理路面。
第二步:开挖沟槽按要求尺寸进行开挖,底部应找平、修整合适、并夯实。
第三步:敷设管道沟底铺设模板浇注混凝土做基础,敷设七孔梅花管,包封混凝土厚度符合技术要求,做好养护。
第四步:土方回填原土回填应找平、夯实,以防路面下陷。
2、砖砌手孔第一步:按手孔尺寸要求开挖人孔坑第二步:坑内地面找平、夯实,安装模板,浇注混凝土基础(养护)。
第三步:砌砖,孔壁内外抹灰。
第四步:安装手孔配件(盘缆托架,积水罐,拉力环)第五步:安装人孔口圈、安装上盖。
二、技术要求1、施工规范①、沟槽开挖宽度500mm,深800mm(管顶距离路面绝对标高),底部夯实、以防沉陷。
②、全程敷设一根七孔梅花管,管口接头处必须包封,跨小区路必须包封,水泥包封处厚度不小于50mm,其他位置管材四周用细沙覆盖,厚度不低于50mm,包封后埋深不小于700mm,管道段长要求不超过120M。
③、路面恢复应平整、坚实。
④、正方形手孔尺寸80CMX80CMX80CM(内净空间尺寸)(实际施工尺寸按任务图纸要求施工):坑底部应夯实、砖砌框架,井壁四面及底面水泥抹平,水泥基础厚度不小于80mm,手孔预制水泥上覆,防止坍塌。
2、材料①、水泥采用425#水泥、石子大小5-32mm。
②、七孔梅花管规格要求:符合通信行业YDT841.5-2008地下通信管道用塑料管技术标准要求。
3、相关要求小区内通信管道建设完毕后,所有涉及入楼的管口位置全部要求用掺沙喷堵剂或防水泥进行封堵,所有人井内管口要进行喷漆标识(颜色要求为黄色)。
三、验收规范1、随工验收验收内容:①、按施工内容、技术要求、材料要求进行核查。
②、复查管道深度、底部夯实情况、包封厚度、管道接续情况。
③、回填土方夯实质量。
④、人孔基础制作、砖砌、抹灰质量。
⑤、直接入楼位置,管道与墙体应用水泥填充,防止进水。
2、竣工验收验收内容:①、施工长度(水泥路面、管道敷设长度)。
1.管道平面位置(1) 管道应选择安全、稳定、可靠的路由,确保管道安全,同时尽量与其他电信运营商的管道路由保持一定隔距。
(2) 尽量顺沿公路或城区街道,以便于方便施工及维护工作。
(3) 管道一般应建筑在人行道下,亦可建在慢车道下,但不宜建在快车道下。
(4) 管道中心线应平行于道路中心线或建筑红线。
(5) 管道不宜建筑在埋深较大的其它管线附近。
(6) 人(手)孔内不得有其他管线穿越。
(7) 通信管道与通道应避免与燃气管道、高压电力电缆在道路同侧建设,不可避免时,通信管道、通道与其他地下管线及建筑物间的最小间距(指管道外壁之间的距离)应符合表1.2-1规定。
表1.2-1 通信管道、通道与其他地下管线及建筑物间的最小间距表(单位:m)注:①主干排水管后敷设时,其施工沟边与管道间的平行净距不宜小于1.5m。
②当管道在排水管下部穿越时,交叉净距不宜小于0.4m,通信管道应作包封处理。
包封长度自排水管道两侧各长2m。
③在交越处2m范围内,煤气管不应做接合装置和附属设备,如上述情况不能避免时,通信管道应作包封处理。
④如电力电缆加保护管时,交叉净距可减至0.15m。
2.管道段长管道的段长,主要考虑光(电)缆的标准制造长度和光(电)缆布放时的最大允许拉力以及线路分支点、引上点、叉路口、光(电)缆接入点等因素确定。
本工程管道段长根据道路具体情况而定。
3.管道容量新建道路新建通信管道,可根据机房业务容量管道管孔数可定为2孔、3孔、4孔6孔、和8孔,根据道路规模机房业务容量做相应调整。
表1.2-2 管道容量表注2:主要指光缆交接箱和其他具有良好分纤条件的节点,如位置较好的基站、营业厅等。
4.人(手)孔型式根据管孔容量本工程选用1.5m×0.9m×1.2m手孔、SK1和SSK小手孔。
图中所标注的尺寸均为手孔的内净尺寸。
5.管材选用根据现场实际情况,管道建设主要选用梅花管和波纹管等。
其规格:7×28/32梅花管和管外径为110mm(壁厚10mm) 波纹管。
通信管道施工注意事项通信管道施工注意事项管道的施工有着一定的技术性的讲究,以下是店铺整理的通信管道施工注意事项,欢迎参考阅读!一、通信管道建设注意事项广电通信管为下一步光缆落地做好准备工作。
(1)应密切跟踪城市规划和道路建设、改造的动向,了解相关进度信息,收集相关发展规划资料(政府远期、近期规划等发展和建设信息);积极与城市、道路、公路、桥梁、铁路等管理部门铁路等管理部门取得联系,取得其配合和支持。
(2)根据建设环境,确定管道建设方式:自建、联建、购买(购买时应根据通信管道规划情况和发展需求来确定购买的管孔数量);(3)考虑主干管道建设时,必须结合传输网的建设需要和业务发展需求,不可盲目建设;同时跟进城市建筑与道路的'施工情况,提前提出管道引接的位置及建设需求,为未来电视信号接入与架空线缆落地打下有力基础;(4)根据通信建设工程概预算定额,编制出合理的工程预算造。
二、管道建设原则(1)通信管道建设应遵循“共建共享”的原则,采用自建、合建、购买、租用等多种方式建设管道。
建设方式:1、自建管道。
优点:拥有独立的自主产权,便于光缆的敷设及日常维护。
缺点:因目前市政部门对于通信管道采用同用同一规划、建设的思路,故自建管道审批较为复杂、困难很大,相应的道路赔补费运也很高,占用大量的资金,投资收益率相对小;2、联建管道。
优点:与其它运营商联建管道,可按照占有孔公里分摊建设费运,从而可节省部分资金。
缺点:因牵涉的部门及运营商较多,要与其它合作运营商之间紧密配合,需要进行较多的协调工作;3、购买管道。
优点是拥有独立的自主产权,管道可覆盖一些重要的地段区域,保障网络、业务发展。
缺点是管道孔数受限,因属与其它部门、运营商共有,不便于光缆的敷设及日常维护。
(2)通信管道具有一次性建设的特点,一次建成长期使用,因此管孔数量应根据场所属性确定,应考虑备用管孔数量及优化现有管道资源,提高管道资源的利用率,降低投资成本;详见下表。
小区通信管道施工内容及技术要求
一、施工内容
1、管道敷设
第一步:路面开挖
路面:清理路面。
第二步:开挖沟槽
按要求尺寸进行开挖,底部应找平、修整合适、并夯实。
第三步:敷设管道
沟底铺设模板浇注混凝土做基础,敷设七孔梅花管,包封混凝土厚度符合技术要求,做好养护。
第四步:土方回填
原土回填应找平、夯实,以防路面下陷。
2、砖砌手孔
第一步:按手孔尺寸要求开挖人孔坑
第二步:坑内地面找平、夯实,安装模板,浇注混凝土基础(养护)。
第三步:砌砖,孔壁内外抹灰。
第四步:安装手孔配件(盘缆托架,积水罐,拉力环)
第五步:安装人孔口圈、安装上盖。
二、技术要求
1、施工规范
①、沟槽开挖宽度500mm,深800mm(管顶距离路面绝对标高),底部夯实、以防
沉陷。
②、全程敷设一根七孔梅花管,管口接头处必须包封,跨小区路必须包封,水泥包封处厚度不小于50mm,其他位置管材四周用细沙覆盖,厚度不低于50mm,包封后埋深不小于700mm,管道段长要求不超过120M。
③、路面恢复应平整、坚实。
④、正方形手孔尺寸80CMX80CMX80CM(内净空间尺寸)(实际施工尺寸按任务图
纸要求施工):坑底部应夯实、砖砌框架,井壁四面及底面水泥抹平,水泥基
础厚度不小于80mm,手孔预制水泥上覆,防止坍塌。
2、材料
①、水泥采用425#水泥、石子大小5-32mm。
②、七孔梅花管规格要求:符合通信行业YDT841.5-2008地下通信管道用塑料管技术标准要求。
3、相关要求
小区内通信管道建设完毕后,所有涉及入楼的管口位置全部要求用掺沙喷堵剂或防水泥进行封堵,所有人井内管口要进行喷漆标识(颜色要求为黄色)。
三、验收规范
1、随工验收
验收内容:①、按施工内容、技术要求、材料要求进行核查。
②、复查管道深度、底部夯实情况、包封厚度、管道接续情况。
③、回填土方夯实质量。
④、人孔基础制作、砖砌、抹灰质量。
⑤、直接入楼位置,管道与墙体应用水泥填充,防止进水。
2、竣工验收
验收内容:①、施工长度(水泥路面、管道敷设长度)。
②、路面恢复质量,平整度、有无塌陷。
③、地下管道入楼位置密封质量,应无渗水现象。
④、人孔尺寸符合要求,制作坚固、与路面平整,孔内抹灰厚实、
整洁、无浸水现象,吊挂螺栓安装牢靠。
四、结算标准
每项建设任务根据技术部下发的任务图纸及任务单按要求及时进场施工(监理施工同步监理),施工完毕后及时制作竣工图纸(纸质+电子版),我部门按先后时间进行工程验收,最终工程量,根据实地情况据实结算。
工程器材部
2013-7-24。
